瑞安市莘塘片污水收集系统西泵站工程技术标
污水收集系统技术标

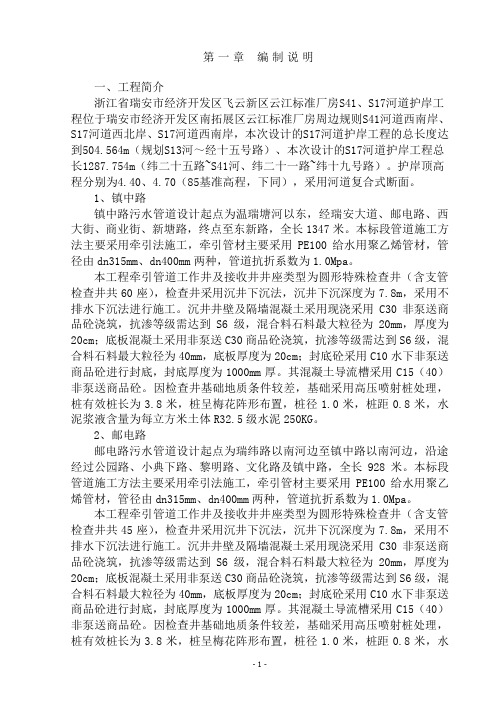

第一章编制说明一、工程简介浙江省瑞安市经济开发区飞云新区云江标准厂房S41、S17河道护岸工程位于瑞安市经济开发区南拓展区云江标准厂房周边规则S41河道西南岸、S17河道西北岸、S17河道西南岸,本次设计的S17河道护岸工程的总长度达到504.564m(规划S13河~经十五号路)、本次设计的S17河道护岸工程总长1287.754m(纬二十五路~S41河、纬二十一路~纬十九号路)。
护岸顶高程分别为4.40、4.70(85基准高程,下同),采用河道复合式断面。
1、镇中路镇中路污水管道设计起点为温瑞塘河以东,经瑞安大道、邮电路、西大街、商业街、新塘路,终点至东新路,全长1347米。
本标段管道施工方法主要采用牵引法施工,牵引管材主要采用PE100给水用聚乙烯管材,管径由dn315mm、dn400mm两种,管道抗折系数为1.0Mpa。
本工程牵引管道工作井及接收井井座类型为圆形特殊检查井(含支管检查井共60座),检查井采用沉井下沉法,沉井下沉深度为7.8m,采用不排水下沉法进行施工。
沉井井壁及隔墙混凝土采用现浇采用C30非泵送商品砼浇筑,抗渗等级需达到S6级,混合料石料最大粒径为20mm,厚度为20cm;底板混凝土采用非泵送C30商品砼浇筑,抗渗等级需达到S6级,混合料石料最大粒径为40mm,底板厚度为20cm;封底砼采用C10水下非泵送商品砼进行封底,封底厚度为1000mm厚。
其混凝土导流槽采用C15(40)非泵送商品砼。
因检查井基础地质条件较差,基础采用高压喷射桩处理,桩有效桩长为3.8米,桩呈梅花阵形布置,桩径1.0米,桩距0.8米,水泥浆液含量为每立方米土体R32.5级水泥250KG。
2、邮电路邮电路污水管道设计起点为瑞纬路以南河边至镇中路以南河边,沿途经过公园路、小典下路、黎明路、文化路及镇中路,全长928米。
本标段管道施工方法主要采用牵引法施工,牵引管材主要采用PE100给水用聚乙烯管材,管径由dn315mm、dn400mm两种,管道抗折系数为1.0Mpa。
温州南片污水处理厂工程技术标施工组织设计1.8亿的项目

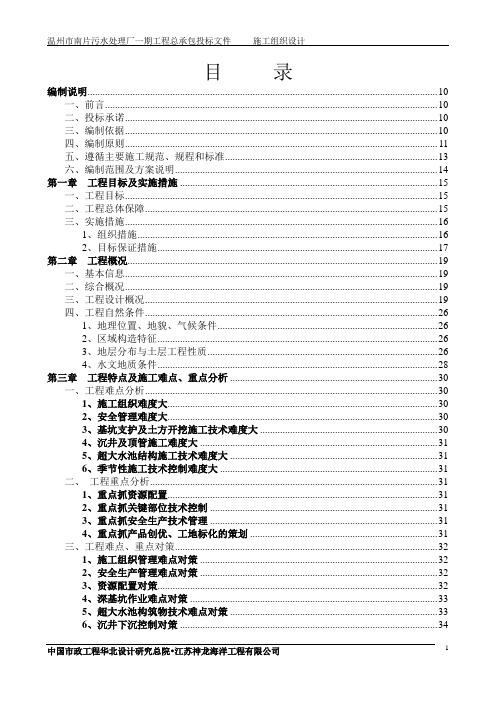

目录编制说明 (10)一、前言 (10)二、投标承诺 (10)三、编制依据 (10)四、编制原则 (11)五、遵循主要施工规范、规程和标准 (13)六、编制范围及方案说明 (14)第一章工程目标及实施措施 (15)一、工程目标 (15)二、工程总体保障 (15)三、实施措施 (16)1、组织措施 (16)2、目标保证措施 (17)第二章工程概况 (19)一、基本信息 (19)二、综合概况 (19)三、工程设计概况 (19)四、工程自然条件 (26)1、地理位置、地貌、气候条件 (26)2、区域构造特征 (26)3、地层分布与土层工程性质 (26)4、水文地质条件 (28)第三章工程特点及施工难点、重点分析 (30)一、工程难点分析 (30)1、施工组织难度大 (30)2、安全管理难度大 (30)3、基坑支护及土方开挖施工技术难度大 (30)4、沉井及顶管施工难度大 (31)5、超大水池结构施工技术难度大 (31)6、季节性施工技术控制难度大 (31)二、工程重点分析 (31)1、重点抓资源配置 (31)2、重点抓关键部位技术控制 (31)3、重点抓安全生产技术管理 (31)4、重点抓产品创优、工地标化的策划 (31)三、工程难点、重点对策 (32)1、施工组织管理难点对策 (32)2、安全生产管理难点对策 (32)3、资源配置对策 (32)4、深基坑作业难点对策 (33)5、超大水池构筑物技术难点对策 (33)6、沉井下沉控制对策 (34)7、顶管精确安全顶进对策 (35)8、“关键部位技术重点”对策、方案 (35)9、“安全生产技术重点”对策 (49)10、“产品创优、工地创标化重点”对策 (53)11、季节性施工对策 (53)第四章施工部署 (57)一、施工总体设想 (57)二、施工组织部署 (57)1、项目管理机构 (57)2、项目法管理 (57)3、项目班子管理职责 (59)三、施工总体安排及流程 (61)1、划分施工区域 (61)2、施工顺序 (62)3、主要施工流程 (63)四、施工前期准备工作 (65)五、施工用电、水容量计算 (65)六、工程定位、水准点的确定 (69)七、现场与周围环境的处理 (69)八、施工配合措施 (69)1、与业主、污水处理厂的协调 (69)2、与设计单位的配合措施 (70)3、与监理单位的配合措施 (70)4、与各种材料供应商及社会关系的协调 (71)第五章施工场地总平面布置 (73)一、总平面布置原则 (73)二、场地排水和施工道路 (73)三、施工现场用水布置 (74)四、施工现场用电布置 (74)五、临时设施的布置 (77)(一)、临时设施总体规划 (77)(二)、临时设施布置方案 (77)六、文明施工总体设计 (80)第六章施工总资源投入计划 (81)一、劳动力投入计划 (81)1、施工劳动力投入的原则 (81)2、劳动力的准备 (81)3、组织培训 (81)4、动员和交底工作 (81)5、劳动力组织 (81)6、劳动力投入 (82)7、施工劳动力投入 (82)二、施工机具配备计划 (82)1、施工机械配备的原则 (82)3、施工检测设备、办公设备配备表 (83)三、材料配备计划及质量保证 (83)1、周转材料配备的原则 (83)2、周转材料配备的数量 (84)3、原材料、半成品和部分设备的供应 (84)4、与业主配合进行甲供设备材料采购的计划与措施 (86)5、材料到场计划 (86)第七章工程重点和难点部位施工的技术措施 (87)一、加强带、施工缝、伸缩缝的留设与处理 (87)二、基坑围护及土方开挖 (90)1、基坑围护方案 (90)2、基坑开挖方案 (90)三、泵送砼的施工技术措施 (90)四、抗渗砼施工技术措施 (91)1、底板砼施工 (91)2、壁板、顶板砼施工 (92)3、底板砼养护 (93)4、水池壁板与顶板砼养护 (93)五、砼冬季施工专项方案 (94)1、砼裂缝原因分析 (94)2、降低温度应力的措施 (94)3、提高混凝土抗拉强度的施工措施 (95)4、现场温度、温度应力测试 (96)六、预埋管件的预埋到位的控制措施 (96)1、预埋钢套管的施工 (96)2、管件预埋施工 (96)3、预埋管件的定位 (97)七、钢管防腐 (97)1、钢管外壁防腐 (97)2、钢管内壁防腐 (97)3、钢管防腐层检验 (98)4、防腐施工注意事项 (98)八、钢管焊接施工 (98)1、焊接工艺 (98)2、焊接方法 (99)3、焊接重点、难点及主要技术措施 (99)4、质量保证及检验 (100)九、热熔连接技术措施 (100)十、工程测量 (101)1、施工测量前的准备工作 (101)2、测量机构的设置 (101)3、测量仪器的配备 (102)4、控制测量 (102)6、施工测量 (104)7、测量精度主要保证措施 (104)十一、施工常见问题及预防处理专项措施 (105)十二、地上地下建构筑物保护措施 (110)1、常规保护措施 (110)2、有关沟槽边电线杆的保护措施 (111)3、公用管线、地下构筑物的保护措施 (112)4、地面建筑物保护措施 (113)5、突发情况的应急和抢险措施 (113)第八章构筑物主要工程施工方案 (115)一、工程测量 (115)二、基坑围护及土方开挖 (115)三、水池的施工方法 (115)1、施工顺序 (115)2、模板工程 (115)3、施工缝、伸缩缝的施工 (116)4、预留孔、预埋件、钢套管的施工 (116)5、钢筋工程 (116)6、砼工程 (117)7、构筑物防水及防腐 (117)8、水池抗浮措施 (117)四、水池满水试验方案 (118)1、试验配置的主要材料 (118)2、满水试验应具备条件 (118)3、满水试验程序 (118)4、满水试验方法 (119)5、渗水量计算 (120)6、满水试验标准 (120)7、安全措施 (121)8、施工注意事项 (121)五、其他重点难点施工方案 (121)第九章建筑物主要工程施工方案 (122)一、基础结构施工方案 (122)1、主要施工流程 (122)2、钢筋工程 (122)3、模板工程 (122)4、混凝土工程 (123)二、主体结构施工方案 (123)1、模板工程 (123)2、钢筋工程 (125)3、砼工程 (126)4、外架工程 (126)5、砌体工程 (128)三、屋面工程 (129)第十章装饰工程施工方案 (133)一、概要 (133)二、墙面装饰 (133)三、楼地面装饰 (134)四、吊顶工程 (135)五、门窗工程 (136)六、金属扶手带栏杆、栏板施工 (138)第十一章安装工程施工方案 (140)一、设备安装施工 (140)1、主要施工程序及方法简述 (140)2、鼓风机、水泵安装 (144)3、电动单轨吊安装 (145)4、沉淀池设备安装 (146)5、滤池设备安装 (147)6、加药间、甲醇间设备安装 (147)7、潜水排污泵安装 (147)8、大口径阀门安装 (149)二、电气系统安装施工方案 (149)1、施工程序 (149)2、施工原则 (150)3、主要设备、材料、成品和半成品的进场验收 (151)4、变压器安装 (153)5、室外架空线安装 (155)6、成套配电柜、控制柜和动力、照明配电箱的安装 (155)7、高、低压电动机检查接线 (158)8、母线安装 (161)9、电缆敷设 (162)10、电线、电缆保护管敷设、桥架安装及穿线 (165)11、缆头制作、接线和线路检查 (167)12、灯器具安装 (169)13、防雷与接地装置安装 (171)14、滑接线安装 (173)15、电气调试 (175)三、工艺管道工程施工方案 (180)1、施工标准 (180)2、施工准备 (180)3、工艺流程 (182)4、沟槽开挖 (183)5、管道安装准备 (184)6、焊工及焊接施工要求 (186)7、管道除锈防腐 (188)8、支架的制作与安装 (188)9、管道安装连接 (189)10、钢筋砼井施工 (190)11、配件安装 (191)12、管道系统清洗及压力试验 (193)13、沟槽回填土 (193)第十二章室外工程施工方案 (195)一、道路施工 (195)1、概况 (195)2、施工方法 (195)二、给排水施工 (198)1、施工放样 (198)2、材料要求 (199)3、沟槽开挖 (199)4、下管铺设 (200)5、管道连接 (200)6、砖砌检查井施工 (201)7、闭水试验 (202)8、沟槽回填 (202)三、电缆沟施工 (202)第十三章重要项目专项施工方案 (204)一、基坑围护及土方开挖施工方案 (204)1、灌注桩施工 (204)2、土钉墙施工 (210)3、水泥搅拌桩施工 (212)4、施工降水 (213)5、钢筋混凝土支撑 (214)6、土方开挖 (217)7、基坑监测 (224)二、沉井施工方案 (229)1、沉井概况 (229)2、施工工艺流程 (230)3、泵房沉井主要施工方法 (231)4、常遇问题的预防及处理 (241)三、进场(进水)管道施工方案 (241)1、沉井施工 (241)2、顶管施工 (241)3、拆除工具头、检查井施工 (249)四、进场施工便桥施工方案 (249)1、施工便桥参数设计 (249)2、桥梁结构设计 (250)3、便桥施工 (250)4、便桥示意图 (250)第十四章工程工期及保证措施 (254)一、工期总体安排 (254)二、主要部位工期 (254)三、施工进度计划管理体系 (254)1、总进度计划、区域进度计划的控制 (254)2、月进度计划、周进度计划的控制 (255)四、工程工期保证措施 (256)1、影响工期节点的主要因素 (256)2、建立完善的计划保证体系 (257)3、技术工艺的保障 (258)4、资金的保障 (259)5、劳动力、物资的保障 (259)6、总承包管理的保障 (259)第十五章工程质量及保证措施 (261)一、质量保证体系网络图 (261)二、质量目标及其分解 (261)三、质量检验及控制程序 (261)四、结构分项质量控制 (264)五、池体结构工程质量保证措施 (267)六、安装工程质量保证措施 (268)1、电气工程 (268)2、管道工程 (270)3、通风空调工程 (272)七、工程质量管理措施 (274)1、组织管理 (274)2、技术管理 (276)3、质量验收程序 (277)4、原材料质量控制 (277)5、施工过程中质量要素的控制 (279)6、成品、半成品的产品保护 (280)八、计量管理措施 (281)1、计量管理制度 (281)2、计量管理措施 (281)九、季节性施工质量保证措施 (283)十、工程的最终验收与交付 (284)第十六章环境保护及职业健康管理措施 (288)一、环境保护专项措施 (288)1、工作目标 (288)2、组织管理 (288)3、场地管理 (288)4、施工管理 (289)5、管理措施 (289)二、职业健康管理措施 (291)1、组织管理措施 (291)2、专项职业健康管理措施 (291)第十七章安全生产、文明施工专项措施 (293)一、安全生产保证措施 (293)1、安全目标 (293)2、安全生产保证体系 (293)3、安全管理制度 (293)4、具体安全管理措施 (295)二、文明施工措施 (302)三、不可预见及突发事件的应急预案 (308)(一)、应急处理管理策划 (308)(二)、本工程可能发生的突发事件识别 (310)(三)、针对本工程突发事件的应急措施 (310)第十八章季节性施工技术组织措施 (318)一、冬期施工措施 (318)二、夏期施工措施 (321)三、雨期施工措施 (323)四、台风季节施工措施 (326)第十九章工程服务承诺及保修 (327)一、成品保护 (327)1、保修范围 (327)2、保修期限 (327)二、维修保养 (327)1、建立内部质量包保责任制 (328)2、成立工程交验后缺陷期内维护小组 (328)3、回访保修 (328)4、专人接待质量投诉 (329)三、定期回访服务 (329)1、专人负责 (329)2、定期和业主联系 (329)3、严格履约 (329)4、回访程序 (330)5、保修程序 (330)本工程主要附图及附表 (331)一、附图 (332)(1)质量控制点 (332)(2)质量控制流程图 (334)(3)质量程序控制网络图 (335)(4)安装工程质量控制程序图 (337)(5)混凝土工程质量程序控制 (338)(6)钢筋工程质量程序控制 (339)(7)模板工程质量程序控制 (340)二、附表 (342)附表一:拟投入本标段的主要施工设备表 (342)附表二:拟配备本标段的试验和检测仪器设备表 (344)附表三:劳动力计划表 (345)附表四:计划开、竣工日期和施工进度网络图 (347)附表五:施工总平面图 (348)附表六:临时设施用地表 (349)附表七:周转材料表 (350)编制说明一、前言十分荣幸我公司能参加温州市南片污水处理厂一期工程的投标。
污水管道工程技术标

建设单位:慈溪市宗汉街道办事处工程名称:新界路污水管道工程技术标慈溪擎宇建设工程有限公司地址:慈溪海关北路与金桥路交叉口联系电话:0574******** 邮政编码:315300 传真:0574********综合说明书致:慈溪市宗汉街道办事处非常感谢贵单位对我公司的信任,使我们有幸参加新界路污水管道工程的投标,为此,特将该工程质量、工期等综合说明呈上,敬请评审。
一、工程质量严格遵照建筑管理部门的各项规定,对工程实行全面的质量管理,以确保工程质量达到合格标准,并承诺招标文件中的各项奖罚条款。
二、施工工期通过周密的组织,科学合理的安排,健全规章制度,有效的措施,强有力的管理,确保60 天完成该项目工程,并承诺招标文件中的各项奖罚条款。
三、积极响应贵单位招标文件里的所有条款。
招标单位:慈溪擎宇建设工程有限公司法定代表人:胡巨锋投标日期:2006年11月20日目录第一章、工程概况第二章、施工组织设计第一节、主要施工方法第二节、工程投入的主要物资和施工机械设备情况,主要施工机械进场计划第三节、劳动力安排计划第四节、确保工程质量的技术组织措施第五节、确保安全生产的技术组织措施第六节、确保文明施工的技术组织措施第七节、确保工期的技术组织措施第八节、施工总平面图第九节、有必要说明的其他内容一、冬雨季施工技术措施二、减少扰民噪音措施三、降低环境污染技术措施四、地下管线及其他地上地下设施的保护加固措施第三章、项目管理机构配备第一节、项目管理班子配备情况表第二节、项目经理简历表第三节、项目技术负责人简历表第四节、项目专职(兼职)安全员简历表第五节、其他辅助说明资料附表附表1 拟投入本工程的主要机械设备表附表2 劳动力计划表附表3 计划开、竣工日期和施工进度网络图附表4 施工总平面图及临时用地表附表5 项目管理班子配备情况表附表6 项目经理简历表附表7 项目技术负责人简历表附表7 项目专职(兼职)安全员简历表附表8 其他辅助说明资料第一章工程概况一、工程简介本工程是慈溪宗汉街道办事处新界污水管道工程(一期).新界路的沿线污水及历新路新界路西段的转输污水接入本污水管道,本工程污水最终向东排入西三环路市政污水总管。
瑞安市温瑞塘河综合整治规划

瑞安市温瑞塘河综合整治规划(2003-2020)文本瑞安市温瑞塘河工程建设指挥部2004年8月《瑞安市温瑞塘河综合整治规划》编制组情况项目委托单位:瑞安市温瑞塘河工程建设指挥部项目承担单位:清华大学环境科学与工程系项目承担单位负责人:陈吉宁教授项目负责人:杜鹏飞副教授主要编制人员:杜斌,钟丽锦,柏延臣,吕红亮,孙昊,徐速,吴娜娜,陈燕飞,杜娟报告校核:张天柱教授精品文档目录第1章总论 (1)第2章瑞安市温瑞塘河综合整治目标 (4)第3章水环境质量现状评价与主要问题识别 (6)第4章主要污染物及污染源分析评价 (8)第5章瑞安市温瑞塘河水环境容量计算与分配 (18)第6章温瑞塘河综合整治重点工程规划 (20)第7章综合整治工程方案的技术经济分析 (72)第8章规划方案的环境与社会影响分析 (80)第9章规划实施的支撑保障体系 (82)第1章总论第 1 条规划背景、目的与意义进入21世纪,追求环保、生态、绿色、健康的人居环境,已经成为国际社会的共识,既是现代文明社会的基本特征,也是解决温饱之后的人们的普遍追求。
中国共产党第十六届代表大会提出全面建设小康社会的奋斗目标,明确提出把“可持续发展能力不断增强,生态环境得到改善,资源利用效率显著提高,促进人与自然的和谐,推动整个社会走上生产发展、生活富裕、生态良好的文明发展道路”作为小康社会的重要标志之一。
温瑞塘河的污染问题由来已久且日益突出,已经成为社会经济发展和人民生活品质改善的严重制约,因此,温瑞塘河综合整治是全面实现小康社会的必然要求。
温瑞塘河是瑞安市重要的城市水体,是生态市建设的关键要素之一。
根据生态省、生态市以及瑞安市委市政府提出的城市建设目标,彻底整治塘河污染,综合改善塘河水体及周边环境,是一项紧迫的工作,也是建设浙江生态省、温州和瑞安生态市的必然要求。
为了进一步深化塘河治理工作,瑞安市温瑞塘河工程建设指挥部委托清华大学深入开展规划工作,结合瑞安市水系特征和各类污染源分布特点,提出优化的治河方案。
污水处理工程设计投标文件技术部分设计方案

污水处理是环境保护的重要环节 ,关系到水资源的保护和生态环 境的改善,符合国家及地方环保 政策。
项目目标
建设污水处理设施
01
通过本次建设,将增加污水处理设施的处理能力,满
足城市发展和居民生活需求。
提升水质标准
02 通过技术处理,将污水中的各类有害物质去除,达到
国家及地方规定的排放标准。
优化资源配置
03
合理配置污水处理设施的布局和规模,减少设施建设
成本,提高资源利用效率。
项目范围
设计范围
本次设计范围包括污水处理设施的工 艺设计、设备选型、自控系统设计等 。
实施范围
本次实施范围为已确定的污水处理设 施的建设地点及相应的配套设施。
污水处理技术方案
02
污水处理工艺选择
工艺选择原则
根据污水的水质、水量及处理要求,选择适合的污水处理工艺。
污水处理工程设计
03
方案
污水处理流程设计
01
02
03
04
预处理
包括格栅、沉砂池等工艺,去 除大颗粒杂质和无机颗粒。
生物处理
利用微生物降解有机物,包括 活性污泥法、A2O工艺等。
深度处理
对生物处理后的污水进行进一 步的处理,包括过滤、消毒等
工艺。
污泥处理
对污水处理过程中产生的污泥 进行处置,包括浓缩、脱水、
总结词
创新、独特、实用
详细描述
本部分将重点介绍污水处理工程设计投标文件技术部分的设计亮点和创新点。从工程设计的角度出发 ,突出技术的独特性和实用性,结合实际情况,充分展示技术方案的优越性和创新性。
建议与展望
总结词
前瞻、合理、具有参考价值
瑞安2011年市重点建设计划

瑞政发〔2011〕24号瑞安市人民政府关于印发2011年市重点建设计划的通知各街道办事处,各镇、乡人民政府,市政府直属各单位:为全面落实2011年我市重点建设工作目标任务,加快推进重点工程建设,现将2011年市重点建设计划印发给你们。
根据计划,2011年安排重点建设项目55个,其中续建项目41个,开工项目14个,总投资384.5亿元,年度计划投资70.07亿元,同时安排重点预备项目24个,重大研究类项目32个,一般研究类项目22个。
请各项目责任单位和有关乡镇政府(街道办事处)、部门(单位)认真抓好落实,加强协调,按建设程序组织实施,确保重点- 1 -建设年度计划顺利完成。
附件:1.2011年瑞安市重点建设实施项目(续建项目)2.2011年瑞安市重点建设实施项目(开工项目)3.2011年瑞安市重点建设争取开工项目(预备项目) 4.今后瑞安市重大研究类项目5.今后瑞安市一般研究类项目二○一一年二月十六日- 2 -附件12011年瑞安市重点建设实施项目(续建项目)单位:万元- 3 -- 4 -- 5 -- 6 -- 7 -附件22011年瑞安市重点建设实施项目(开工项目)- 8 -- 9 -附件32011年瑞安市重点建设争取开工项目(预备项目)单位:万元- 10 -- 11 -附件4今后瑞安市重大研究类项目- 12 -- 13 -附件5今后瑞安市一般研究类项目- 14 -- 15 -主题词:城乡建设重点建设△计划通知抄送:市委各部门,市人大常委会、市政协办公室,市人武部,市法院、检察院,各办事处,各民主党派、人民团体、新闻单位。
瑞安市人民政府办公室 2011年2月17日印发- 16 -。
一体式污水泵站招标文件
一、招标公告根据《中华人民共和国招标投标法》及有关规定,本招标项目一体化污水泵站工程(以下简称“本项目”)已具备招标条件,现对该项目进行公开招标,欢迎具有相应资质的投标人参加投标。
一、项目概况1.项目名称:一体化污水泵站工程2.项目地点:XX市XX区3.项目规模:XXm³/h4.项目投资:约XX万元5.建设工期:XX个月二、招标范围1.一体化污水泵站的设计、制造、安装、调试及售后服务等全过程。
2.提供符合国家相关标准和规范的一体化污水泵站。
三、投标人资格要求1.投标人须具备中华人民共和国境内注册的独立法人资格。
2.投标人须具备有效的营业执照、税务登记证、组织机构代码证。
3.投标人须具备环保工程专业承包叁级及以上资质。
4.投标人须具备类似工程业绩,近三年内完成过类似工程。
5.投标人须具备良好的商业信誉和财务状况。
6.投标人须具备完善的质量保证体系和售后服务体系。
四、招标文件获取1.招标文件获取时间:自本公告发布之日起至投标截止时间止。
2.招标文件获取方式:投标人可前往招标代理机构购买招标文件。
3.招标文件售价:人民币XX元,售后不退。
五、投标文件递交1.投标文件递交截止时间:详见招标文件。
2.投标文件递交地点:详见招标文件。
3.投标文件递交方式:密封递交。
六、开标时间及地点1.开标时间:详见招标文件。
2.开标地点:详见招标文件。
七、评标办法1.评标委员会根据投标文件的技术、商务、财务、信誉等因素进行综合评分。
2.评标委员会按照综合评分由高到低的顺序推荐中标候选人。
3.中标候选人公示期为3天。
八、合同签订及履约保证金1.中标人应在接到中标通知书后XX日内与招标人签订合同。
2.中标人须按照合同约定缴纳履约保证金。
九、其他事项1.投标人在投标过程中应严格遵守招标投标法及相关法律法规。
2.招标人有权对投标文件进行审核,对不符合要求的投标文件予以拒绝。
3.招标人有权对投标文件进行保密,未经招标人同意,不得泄露。
泵闸工程施工组织设计(技术标)
安全防护
严格执行安全操作规程,佩 戴安全防护用品,确保安全 施工。
应急预案
制定完善的应急预案,定期 进行演练,提高应对突发事 件的能力。
环境保护措施
废物管理
施工过程中产生的废弃物应分类收集,并 及时运往指定地点处理,避免污染环境。
水资源保护
严格控制施工用水量,并采取措施防止水 体污染,确保水质安全。
泵闸主体施工阶段
进行钢结构组装,泵体安装,闸门安装,管道连接,设备调试,确保泵闸安全高效运行。
附属设施施工阶段
进行道路修建,排水沟建设,绿化工程,电力线路铺设,完成附属设施建设。
试运行和验收阶段
进行系统调试,功能测试,验收合格后正式投入使用。
施工工艺流程
基础施工
1
严格按照设计图纸进行施工。
泵闸主体施工
配备经验丰富的技术人员, 负责施工质量的监督检查。 组织技术交底,确保施工人 员理解施工要求。
严格验收流程
严格按照验收规范进行自检 和互检,确保工程质量合格 。 组织专家评审,确保工程 质量符合要求。
安全生产措施
安全教育培训
加强安全教育培训,提高员 工安全意识,规范安全操作 行为。
安全检查
定期进行安全检查,发现安 全隐患及时整改,杜绝安全 事故发生。
通过定期监测进度,及时发现问题,采取有效措施,避免项目延误。
100%
3%
进度达标率
偏差率
10
关键节点
定期评估
24/7
实时监控
信息共享
质量控制措施
1 1. 材料质量控制
严格按照设计要求选择合 格材料,建立材料进场检 验制度,确保材料质量符 合要求。
2 2. 施工过程控制
污水处理工程项目
污水处理工程项目在我国,各行各业的投资日趋饱和,而对污水处理业的投资仍是民资的一个空白点。
现在民间资本终于看到了“治污”中蕴藏的商机,他们打破政府垄断,纷纷投身于污染治理,甚至出现了多家企业抢着治污的新鲜事。
民间资本一般采用包括股份制、BOT(建设-运营-转让)等多种市场化运作模式进行治污,有效地激活了治污市场,从而进一步吸引了大量的民资和外资。
污水处理工程项目包括污水处理工程项目拟建、污水处理工程项目招标、污水处理工程项目中标、非市政污水处理工程项目。
一、污水处理工程拟建项目全国最新拟建污水处理工程项目的审批、立项规划、投资意向等数据;以及建设单位、项目负责人、环评单位、设计单位等信息。
∙重庆重工企业生产项目配套污水处理站∙2011-4-20 9:38:35∙广西精密压铸生产制造项目配套污水处理站∙2011-4-20 8:43:07∙安徽新建日处理8万吨(一期)污水处理厂项目∙2011-4-20 9:21:17∙安徽新建垃圾处理厂项目配套污水处理站∙2011-4-20 8:42:53∙福建新建日供水3万吨净水厂工程∙2011-4-19 11:08:35∙∙江苏生物技术企业生产建设项目配套污水处理站∙2011-4-19 9:12:24∙四川药业企业生产基地建设工程配套污水处理站∙2011-4-19 9:04:56∙山西钢铁企业生产建设技改工程配套污水处理站∙2011-4-19 8:43:12∙安徽新建规模4万吨/天废水处理工程∙2011-4-19 8:25:41∙河南新建日处理10万吨(一期)污水处理厂工程∙2011-4-19 8:25:20∙∙湖北企业水处理剂生产项目配套废水处理设施∙2011-4-18 9:47:28∙安徽新材料生产企业建设项目配套污水处理站∙2011-4-18 8:38:47∙甘肃企业灾后重建生产加工项目配套污水处理工程∙2011-4-18 8:38:34∙江苏投资2366万元新建再生水利用工程(一期)∙2011-4-15 10:08:06∙江苏生化企业生产技改项目新建中水回用工程∙2011-4-15 9:16:28∙∙山西煤矿井建设项目配套废水处理站∙2011-4-15 9:06:10∙上海涂料企业建设项目配套废水处理系统∙2011-4-15 8:56:48∙福建新建规模1万吨/天污水处理厂项目(近期)∙2011-4-15 8:30:50∙广西桂林企业生产建设项目配套废水处理系统∙2011-4-14 10:07:01∙安徽新建医院项目配套污水处理站∙2011-4-14 9:56:43∙∙北京职工住房建设工程配套污水及中水处理设施∙2011-4-14 9:44:17∙北京安置房建设工程配套污水处理站∙2011-4-14 9:27:19∙广西中医院建设项目配套污水处理站∙2011-4-14 9:27:14∙广东置业企业建设工程配套污水处理站∙2011-4-14 8:53:35∙安徽企业生产线建设项目配套污水处理站∙2011-4-14 8:28:21∙∙安徽皮革企业生产建设项目配套污水处理站∙2011-4-14 8:28:07∙广东企业生产建设工程配套废水处理设施(含中水回用系统) ∙2011-4-13 10:25:16∙广东卫生院改扩建工程配套污水处理系统∙2011-4-13 10:11:43∙广东卫生院建设工程配套污水处理系统∙2011-4-13 9:59:57∙安徽新建近期规模2.5万吨/日污水处理厂项目∙2011-4-13 9:47:54∙∙山西纸业企业生产建设项目配套废水处理站∙2011-4-13 9:39:12∙山西矿井建设工程配套矿井水处理设施∙2011-4-13 9:29:56∙山西矿井建设工程配套废水处理站∙2011-4-13 9:00:44∙江苏烟业企业建设工程配套扩建污水及中水回用设施∙2011-4-13 8:38:21∙广西码头建设工程配套建设废水处理设施∙2011-4-13 8:37:39∙∙云南保护区建设工程配套污水处理站∙2011-4-12 8:45:51∙江苏泰州企业污泥处置技术改造工程∙2011-4-12 8:26:24∙江苏化工企业生产扩建项目配套污水处理设施∙2011-4-12 8:25:39∙辽宁环保科技园规划建设项目拟建废水处理站∙2011-4-11 9:24:24∙山西煤矿井建设工程配套净水处理设施∙2011-4-11 9:00:29∙∙江西空调企业生产线建设工程配套污水处理设施∙2011-4-11 8:33:30∙黑龙江化工企业生产项目配套废水处理系统∙2011-4-11 8:33:12∙上海废物处置建设项目配套渗滤液处理系统和污水处理设施∙2011-4-8 9:40:02∙江苏污泥处置技改扩建项目∙2011-4-8 9:34:14∙江苏拟投资3千万元改造污泥处理设施∙2011-4-8 9:21:39∙∙广东企业太阳能电池片生产建设工程配套废水处理站∙2011-4-8 8:57:16∙海南化工生产建设工程配套污水处理场∙2011-4-8 8:35:07∙海南渔港建设工程拟建污水处理厂∙2011-4-8 8:34:19∙重庆企业轮胎帘线生产基地建设项目配套污水处理设施∙2011-4-7 9:19:34∙重庆新建近期规模30000吨/天污水厂深度处理项目∙2011-4-7 9:00:09∙∙青海新建规模2万吨/日废水处理及回用项目∙2011-4-7 8:51:33∙河北新建近期规模2万吨/日污水处理厂项目∙2011-4-7 8:30:50∙湖南食品企业生产加工项目配套污水处理站∙2011-4-7 8:30:36∙湖南新建规模400吨/天污泥处置工程∙2011-4-6 9:39:34∙安徽光电企业生产建设工程配套扩建污水处理系统∙2011-4-6 8:55:17∙∙上海汽车企业发动机建设工程配套废水处理站∙2011-4-6 8:50:36∙河北纸业企业生产技改工程配套改造污水处理站∙2011-4-6 8:37:25∙贵州煤矿扩建工程配套废水处理站∙2011-4-6 8:22:19∙新疆化工企业生产建设项目配套污水处理站∙2011-4-6 8:21:58∙上海汽车企业研发中心建设工程配套污水处理站∙2011-4-2 10:48:40∙二、污水处理工程项目招标全国最新污水处理工程项目招标,包括项目总承包、污水处理工程设备与材料、勘察、设计、可研、环评、土建施工、机电安装、管道、监理、BT、BOT、TOT项目等。
废水处理系统扩建工程招标文件(技术标)修订版
废水处理系统扩建工程招标文件(技术标)修订版山西潞安年产240MW太阳能光伏垂直一体化产品扩建项目废水处理系统扩建工程招标文件招标编号:招标人:山西潞安太阳能科技有限责任公司招标代理机构: 山西华安建设项目管理有限公司二零一一年三月第三章技术规格要求本技术规范书适用于山西潞安太阳能科技有限责任公司年产240MW太阳能光伏垂直一体化产品扩建项目废水处理系统扩建工程。
本技术规范书适用于山西潞安太阳能科技有限责任公司的废水处理系统扩建工程,它提出了设备的功能设计、结构、性能、安装和试验等方面的技术要求。
此工程为交钥匙工程。
(一)总则1.投标总要求1.1承包商根据具体的技术要求进行设计和施工,以保证设备结构设计合理,外型美观,用材优良,高效节能,运行平稳,经久耐用,售后服务快捷,服务质量优良。
1.2招标方在本招标文件提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,也未充分引用有关标准和规范的条文,供方应符合本规范书和工业标准,应提供一套满足本招标文件和所列标准要求的高质量产品及其相应服务,对国家有关安全、环境保护等强制性标准,必须满足其要求。
1.3如未对本招标文件提出偏差,将认为投标方将按照本规范书的要求提供设备。
偏差(无论多少)都必须清楚地表示在“附件技术规格偏离表”中。
1.4投标方应按本规范要求,提出招标设备的设计、制造、检验、装配、安装、调试、试运、验收、试验、运行和维护等标准清单,由招标方确认。
1.5设备采用的专利涉及到的全部费用均被认为已包含在设备报价中,投标方应保证招标方不承担有关设备专利的一切责任。
1.6 投标方在设备设计和制造中所涉及的各项规程,规范和标准必须遵循现行最新版本的中国国家标准。
投标方应提供所使用的标准。
本招标文件所使用的标准如遇与投标方所执行的标准发生矛盾时,应按较高标准执行。
1.7在签订技术规范书之后,招标方有权提出因规范标准和规程发生变化而产生的一些补充要求,具体项目由买卖双方共同商定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章施工总体部署及现场总平布置 (1)第一节编制说明和工程概况 (1)第二节施工总体部署 (2)一、组织机构部署 (2)二、工程分包计划 (5)三、劳动力计划 (5)四、主要材料供应运输 (6)第二节现场施工总平布置 (6)一、现场临时设施安排 (6)二、施工平面布置图(后附临时用地表) (7)第二章总进度网络计划 (9)一、工期目标 (9)二、确保工期措施 (9)三、施工进度计划网络图及横道图 (12)第三章工程质量保证措施 (13)第一节质量目标 (13)第二节保证质量的措施 (13)一、组织保障措施 (13)二、技术保障措施 (14)三、施工材料的质保措施 (15)四、思想教育保证措施 (15)五、施工环节保证措施 (16)第四章劳动力投入和动态图 (17)第五章工程质量目标 (18)第一节工程质量目标 (18)第二节质量计划和保证质量的控制方法 (18)第六章施工机械设备和周转材料 (21)附表拟投入本合同工作的主要施工机械一览表 (21)附表主要机械设备进场时间安排表 (23)附表周转材料及试验仪器表 (24)第七章标书其他内容和总体质量 (25)第一节针对本工程的合理建议 (25)第二节新工艺、新材料的应用 (26)第三节工程总体质量 (28)第一章施工总体部署及现场总平布置第一节编制说明和工程概况一、编制说明瑞安市莘塘片污水收集系统西泵站工程在业主的积极筹备下,现进入前期施工准备阶段,本公司对承建本工程具有极大的诚意和信心。
本公司收到业主发放的设计图纸、招标文件及其他有关资料的同时,通过对现场进行认真踏看,对本次投标的施工组织设计的内容、措施进行了认真分析。
本施工组织设计编制的目的是:为“瑞安市莘塘片污水收集系统西泵站”工程编制完整的纲领性的技术文件,在具体实施中,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高速、安全、文明地完成该工程的建设任务。
本公司在长期的施工实践中,形成了规范独到的管理网络,具有成熟的施工经验,在充分认识到本工程的特殊性,重要性的基础上,将组建一个高效务实,技术领先的项目管理部精心管理,严格苛求,一丝不苟,悉心服务。
本公司设备精良,工艺先进,技术、管理、资金综合实力雄厚,根据国际质量标准,已建立了完善的质量体系,能够确保本工程从合同评审直到竣工以至竣工后保修等各环节均处于严格的受控状态。
二、编制依据:(1)瑞安市莘塘片污水收集系统西泵站工程设计图纸;(2)瑞安市莘塘片污水收集系统西泵站工程招标文件;(3)我单位有关人员对施工现场踏勘和调查情况;(4)国家现行施工验收规范、标准及浙江省有关施工规定、规程。
(5)根据工程特点,施工现场实际情况、施工环境、施工条件和自然条件的分析。
(6)本企业现有的劳动力、技术、机械设备能力和施工管理经验。
三、工程概述瑞安市莘塘片污水收集系统西泵站工程内容包括格栅间、污水泵房、配电及管理间、大门、围墙、站内道路、管线工程等(具体以工程量清单及施工图纸为准)。
质量为合格,总工期为300日历天。
该工程位于货运快速干道南侧,其西侧为温瑞塘河支流,配电管理间布置在泵站入口处,与货运快速干道平行:泵房布置在泵站南侧。
现场进场道路条件便利,可利用周边已建道路。
第二节施工总体部署一、组织机构部署1、根据招标文件及工程规模、工期、质量等方面的要求,结合我公司多年项目施工管理的经验,组织高效、精干强有力的项目领导班子和经验丰富、特别能战斗、施工水平过硬的队伍。
2、项目经理部设项目经理1人,副经理一人,技术负责人一人(总工程师)。
经理部内部设工程技术科、安全质检科、物资科、计划科、财务科。
3、项目经理是工程管理核心,其职能是按照业主和合同条款的要求,圆满地使用合同、指挥、协调、督促下属施工作业队在业主规定的工期内,优质高效地完成合同范围内的所有工程项目。
4、项目技术负责人直接负责处理施工过程中实际遇到的技术问题。
密切配合业主及监理进行施工质量的检查工作。
领导质量员和施工员,督促各作业队按规范标准施工。
5、项目副经理分管安全生产和后勤保障。
直接领导安全员和材料员,保证工程施工过程中的安全文明施工和材料供给、机械配合等。
同时,协助技术负责人在项目经理的领导下参与项目的成本和进度控制等工作。
拟为承包本合同工程设立的组织机构图项目经理技术负责人、项目副经理技术科质检科安检科试验室物资科设备科计划科财务科泵房施工队值班配电室施工队综合施工队管道施工队二、工程分包计划本工程施工过程中,坚决不分包、不转包。
根据工程进展和施工总工期要求,随时从我单位别的工点抽调技术人员及技术工人,施工高峰时,考虑从当地招聘部分劳动力,参加附属工程施工,以充足的劳力,确保工期的顺利实现。
三、劳动力计划根据进度计划组织劳动力进场,并依据现场实际情况及时调整,可保证施工进度。
(详见劳动力计划安排表)1、劳动力从我司“劳务库”中选用。
根据当地气候特地和本工程具体实际情况,安排专业施工队伍进驻施工现场组织施工。
2、劳动力必须按照施工进度安排、劳动生产率、施工任务及规划有组织地进退场。
3、凡进入现场的工人须进行身体检查,体检不合格的必须辞退。
4、工人进场前必须进行安全防护知识培训教育。
5、特殊工种如电工、焊工、等必须持双证上岗(上岗证、操作证)。
6、不准冒名顶替,不准使用患有不适宜从事建筑施工作业的伤病人员,转移或退场,必须办理转移或退场手续。
7、工人必须遵守项目保卫、安全、场容等有关规定及制度。
8、按综合劳务单价结合劳动定额及实物量、出勤天数,每月结算工人工资。
9、对班组进行技术指导,解决施工中遇到的问题,并负责配备必要的施工所需。
10、通过组织工人面试和考核进行技能鉴定,确定资质等级。
11、工人培训、试用合格后方能正式录用。
12、在施工过程中继续对劳动力队伍监督考察,考核结果直接与人工工资挂钩,实施优质优价。
四、主要材料供应运输由于本公司有良好的信誉以及长期合作的材料供应商,在工程中使用的主要材料钢筋水泥等由厂家通过车辆运输到工地,现场检验验收;厂家无法运送到的石料、木材等,由我单位组织车辆进行运输,并在进场前向监理工程师报验,材料进场后及时取样送检,可以保证施工的要求和需要。
第二节现场施工总平布置施工总平面的精心设计与认真实施和严格管理,是有效贯彻施工方案,确保安全文明施工,发挥施工机械使用效率的重要关键,该工程施工总平面按不同施工阶段,分阶段进行布置,由于各阶段处于相互的变化,因此根据实际需要进行调整。
一、现场临时设施安排1.临时设施布置根据本工程现场情况,食堂、仓库、宿舍、管理用房圈地红线内道路入口处,具体见附图。
2.临时用水施工用水从业主提供水源接入。
施工用水分生活、生产、消防三路供水。
4、施工排水布置(1)施工场地周围布置环形排水沟,排水沟采用砖砌粉刷,盖板采用短头钢筋电焊制成。
(2)在场地大门口设置沉淀池,场地污废水处理经沉淀池沉淀后统一排入市政污水管道,沉淀池派人定时清理。
5、施工消防布置(1)施工消防布置,按标准化工地的要求,在各个消防关键部位,安放一定数量的灭火器(生活区50m2/只,生产区100m2/只),定人照管,定期更换灭火剂,保证灭火器的完好。
6.临时用电由甲方指定位置接入,配电线采用三相五线制绝缘导线,临时用电安全严格执行《施工现场临时用电安全技术规范》要求,施工现场所有用电设备均设置漏电保护装置。
二、施工平面布置图(后附临时用地表)附表:临时用地表用途面积(平方米)位置需用时间办公用房200 如图所示2010.9-2011.6值班室15 如图所示2010.9-2011.6 发电机房15 如图所示2010.9-2011.6 宿舍300 如图所示2010.9-2011.6食堂45 如图所示2010.9-2011.6仓库80 如图所示2010.9-2011.6厕所15 如图所示2010.9-2011.6 机械停放场350 如图所示2010.9-2011.6 材料堆场300 如图所示2010.9-2011.6第二章总进度网络计划一、工期目标本工程招标工期为300日历天,计划于2010年9月01日开工,2011年6月27日竣工(具体开工日期以开工令为准),我单位将采取有效措施确保合同工期内高质量完成施工任务。
二、确保工期措施1、技术保证措施1)、做好充分准备,缩短准备工作时间,确保按时进场开工。
我公司对工程的性质、内容及现场已经作充分的踏勘和研究,确定最佳施工方案细则。
并从资金人员、设备、组织上做好充分的准备工作。
2)、采取分块实施方案,以利于合理安排流水作业,提高生产效率。
3)、严格按施工组织设计组织生产建设,制定施工总体计划,并按期制定月计划和周计划,用各阶段计划指导施工,做好宏观调控。
4)、积极采用先进设备和合理方案,加大机械化施工力度,加快施工进度。
5)、做好工序衔接,确保紧凑有序施工。
制定质量进度考核指标,落实奖罚制度,提高职工积极性。
6)、在材料组织上尽量提前,预备一定机械设备、劳动力,一旦阶段进度滞后,及时增加设备、人员投入,确保总工期目标实现。
2、组织保证措施建立施工组织管理机构,推行以工程项目为对象,以核算为依据,以合同工期为目标的工程项目施工管理。
工程项目经理对工程进度负直接责任,主要管理措施如下:1)、各管理班子组成人员在项目经理的领导下分工协作,确保工程进度、质量目标的实现。
2)、项目部建立由施工职能部门负责人参加的日常施工碰头会议制度,总结一天的工作情况,布置第二天的工作任务,将进度计划落实到每一天。
3)、项目部提议召开定期的协调会议,有甲方、设计方、监理单位和施工单位参加,将工程情况反映到各个部门,解决有关急需解决的问题,协调各横向单位间的关系。
4)、加强施工准备,这是保证施工顺利进行的前提,包括组织准备、技术准备、物资准备异已作业条件的准备等。
认真熟悉建设文件、施工图纸掌握设计要求、工艺流程、适用规范和工期要求,编制出切实可行的确保总工期的施工进度计划,关键节点要准时到位。
5)、在监理公司及甲方驻现场代表的统一指挥下,和各有关施工单位密切协作,统筹兼顾,合理组织施工工序的交叉,为其它施工单位创造施工条件,以确保整个工程能按期竣工。
6)、注重现场管理,施工现场是出产品的地方,建筑产品是否如期建成,质量好坏,在很大限度上决定于现场管理水平,管理的标准是保证连续均衡的施工,严格按设计要求和技术标准施工,对进场的人、机、料、方法、环境进行合理有效的使用,充分利用空间、时间、建立文明的施工秩序,完善计划正常进行。
7)、掌握和控制施工进度,及时进行人力、物力的平衡调度。
保证施工按计划正常进行。
8)、及时同相关施工单位互通信息,掌握施工动态;协调内部各专业工种之间的工作,注意后续工序的准备,布置工序之间的交接,及时解决施工中出现的各类问题。
