穿墙套管处理方案
穿墙套管施工方案

穿墙套管施工方案穿墙套管施工方案一、施工准备1. 材料准备:穿墙套管、切割工具、电器专用胶带等。
2. 测量:根据需要穿墙的位置和大小,使用量具进行准确测量。
3. 检查墙壁:检查墙壁是否有电线、水管等障碍物,确保施工安全。
二、施工步骤1. 找准位置:根据测量结果确定穿墙的位置,并在墙上标记出位置。
2. 切割墙面:根据标记的位置,使用切割工具将墙面切割开一个小孔,大小要与套管口径相匹配。
3. 安装套管:将套管插入切割好的孔中,确保套管与墙面紧密贴合。
4. 固定套管:使用电器专用胶带或其它固定方法,将套管固定在墙面上,确保套管稳固不松动。
5. 完善施工:对于套管两侧的墙面进行修补和装饰处理,使之与周围墙面保持一致。
三、施工注意事项1. 安全第一:在施工过程中要注意安全,避免切割工具伤人以及使用电器专用胶带时避免触电。
2. 确定穿墙位置:要根据使用需求和墙结构,选择合适的位置进行穿墙,避免穿墙后影响墙体结构或布线规划。
3. 监测障碍物:穿墙前要仔细检查墙壁是否有电线、水管等障碍物,避免损坏或影响其它设施。
4. 连接设备:穿墙安装套管后,需要连接相应设备时要遵守相关电器安装规范和操作注意事项。
5. 修补墙面:施工完成后需要对墙面进行修补和装饰处理,使之与周围墙面保持一致和美观。
四、施工效果穿墙套管施工后可以更方便地将电线、网线、电缆等穿越墙壁,有效解决了墙体布线的难题。
套管安装牢固,不易脱落,使用寿命长。
穿墙位置美观整洁,不影响整体装修效果。
总结:穿墙套管施工方案简单、高效,可以满足墙体布线需求。
在施工过程中要注意安全,确保施工质量和使用效果。
人防工程穿墙钢套管整改方案

人防工程穿墙钢套管整改方案针对人防工程中存在的穿墙钢套管问题,我制定了以下整改方案:1.检查与评估:首先,对现有的穿墙钢套管进行全面检查和评估。
这一步骤的目的是确定哪些地方存在问题,以及问题的严重程度。
通过评估,我们能够了解整个工程的状况,为制定后续方案做好准备。
2.制定整改计划:根据评估结果,制定穿墙钢套管的整改计划。
整改计划应包括整改的范围、目标、步骤、时间和责任人等方面的具体要求,以确保整改过程有序进行。
3.安全意识培训:在实施整改前,必须进行一次全员的安全意识培训。
培训内容应包括穿墙钢套管使用的正确方法、预防事故的措施、应急处理等。
通过提高工作人员的安全意识,可以减少事故的发生。
4.执行整改:根据整改计划,开始执行整改工作。
首先,对所有存在问题的穿墙钢套管进行修复或更换。
确保管道的完整性和牢固性,并且不影响人防工程的使用功能。
同时,整改过程中需要严格按照相关的安全操作规程进行,确保施工人员和周围环境的安全。
5.定期检查与维护:整改完成后,需要定期进行检查与维护工作。
定期检查可以发现问题并及时解决,以避免事故的再次发生。
同时,对于有损坏迹象或老化的穿墙钢套管,及时更换或修复以确保人防工程的正常运行。
6.建立监督机制:为了确保整改的有效性和持续性,建立健全的监督机制非常重要。
可以通过定期的巡检、抽查和对工作人员的绩效考核等方式,对整改工作进行监督和评估,及时纠正问题和改进工作。
总之,通过以上整改方案,我们可以有效地解决人防工程中存在的穿墙钢套管问题,确保工程的安全运行和使用。
此外,我们还应加强对施工人员的安全教育和培训,增强他们的安全意识,最大程度地避免事故的发生。

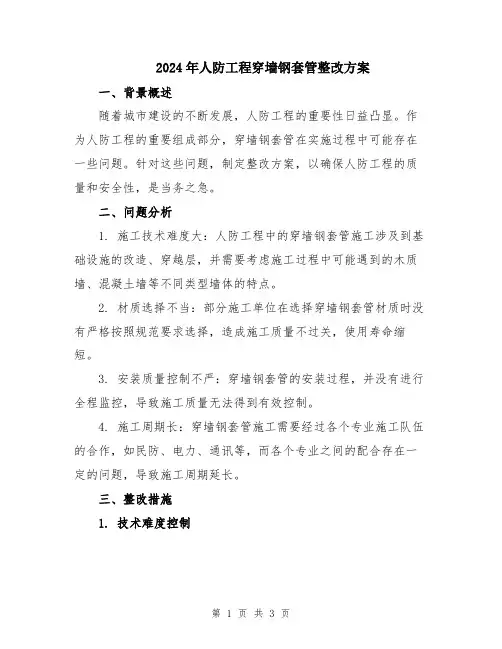

2024年人防工程穿墙钢套管整改方案

2024年人防工程穿墙钢套管整改方案一、背景概述随着城市建设的不断发展,人防工程的重要性日益凸显。
作为人防工程的重要组成部分,穿墙钢套管在实施过程中可能存在一些问题。
针对这些问题,制定整改方案,以确保人防工程的质量和安全性,是当务之急。
二、问题分析1. 施工技术难度大:人防工程中的穿墙钢套管施工涉及到基础设施的改造、穿越层,并需要考虑施工过程中可能遇到的木质墙、混凝土墙等不同类型墙体的特点。
2. 材质选择不当:部分施工单位在选择穿墙钢套管材质时没有严格按照规范要求选择,造成施工质量不过关,使用寿命缩短。
3. 安装质量控制不严:穿墙钢套管的安装过程,并没有进行全程监控,导致施工质量无法得到有效控制。
4. 施工周期长:穿墙钢套管施工需要经过各个专业施工队伍的合作,如民防、电力、通讯等,而各个专业之间的配合存在一定的问题,导致施工周期延长。
三、整改措施1. 技术难度控制(1)健全施工方案:提前做好穿墙钢套管的设计和方案,对墙体类型进行详细分析,确保施工方案符合规范要求,充分考虑基础设施改造的难度和存在的问题。
(2)加强施工单位技能培训:组织穿墙钢套管施工单位进行相关技术培训,提高施工人员的技术水平和专业知识,增强施工技术难度的把控。
(3)加强施工过程的监管:设立专门的监理小组,对穿墙钢套管工程进行全程监管,及时发现和解决施工中的问题,并对施工单位进行落实。
2. 材质选择优化(1)严格执行规范要求:穿墙钢套管材质的选用必须严格按照相关规范要求进行,选择符合要求的钢材。
(2)开展材质研究:与相关高校和科研机构合作,对穿墙钢套管的材质进行研究和优化,确保其质量和使用寿命。
3. 安装质量监控(1)采用全程监控技术:在穿墙钢套管的施工过程中,设置监控摄像头,对施工过程进行实时监控和记录,以确保施工质量。
(2)严格执行安装要求:对穿墙钢套管的安装过程进行详细记录和检查,确保每个环节都符合安装要求,避免施工质量问题。
穿墙套管封堵施工方案

穿墙套管封堵施工方案一、工程概况工程基本情况二、施工要求1、组织专人班组,挑选工作责任心强、技术素质好的抹灰工专门负责螺杆洞的修补工作。
2、外墙面螺杆洞封堵施工时,操作人员必须在脚手架上佩戴安全带和安全帽。
三、穿墙封堵施工方案1、穿墙管节点构造(套管式)(1)套管预埋:墙体预埋止水套管(翼环,厚2㎜,宽100㎜,与管壁满焊);(2)管道安装(3)管隙堵塞:沥青麻丝堵塞套管理管道之间的缝隙,内外侧以密封胶收口;(4)防水附加层:迎水面沿管道周边250范围内刷聚氨酯防水层2厚,翻上管壁150。
(5)质量控制点1)翼环焊接质量2)防水附加层3)管隙封堵2、一次性穿墙对拉螺杆封堵节点做法:(1)切除:切除多余螺杆(2)抹平:用水泥砂浆压实抹平(3)做法说明:采用一次性穿墙对拉螺杆时,螺杆两端(模板内侧)必须采用锥形塑料垫块。
拆除模板后逐个剔除塑料垫块,然后将螺杆从孔口的最深处割断,再用干硬性水泥砂浆封堵;(4)质量控制点:孔洞堵塞密实;3、混凝土外墙孔洞封堵(1)砼外墙孔洞1)清理:孔洞清理、凿毛(从内墙侧)2)支模:室外平外墙封模,室内支簸箕口3)浇灌:一般情况下,孔洞尺寸小于等于100mm时,可用水泥砂浆(添加防水剂和膨胀剂)分次封堵;当空洞尺寸大于100mm时,可采用细石混凝土封堵4)防水附加:室外洞边宽100范围刷JS防水1.0厚(2)砌体墙孔洞1)清理:孔洞清理2)支模:室外平外墙封模,室内支簸箕口3)浇灌:一般情况下,孔洞尺寸小于等于100mm时,可用水泥砂浆(添加防水剂和膨胀剂)分次封堵;当空洞尺寸大于100mm时,可采用细石混凝土封堵(3)质量控制点1)清理2)浇灌密实度4、穿砼墙管道节点有外保温混凝土墙(1)预埋套管:砼结构墙体内预埋钢套管(2)管道安装(3)间隙堵塞:分两段堵塞,砼墙体内用聚氨酯发泡或沥青麻丝填塞,用密封胶封闭一次,保温层一段打发泡胶,发泡胶应进墙面15mm,发泡胶应应用专用工具压入墙面内,不得切割。
外墙穿墙套管渗水处理方案

外墙穿墙套管渗水处理方案一、问题分析。
咱这外墙穿墙套管渗水,就像房子破了个小口子在偷偷漏水一样,可不能小瞧这个事儿。
这可能是因为套管和墙体之间密封没做好,或者套管自身有点小裂缝之类的,时间一长,雨水啊或者其他水分就渗进来了。
二、处理步骤。
1. 查找渗水源头。
首先呢,得在渗水的套管附近仔细观察。
在下雨天或者用水管模拟下雨的情况(当然得注意别给邻居或者楼下造成麻烦哈),看看水到底是从套管的哪个位置最先出现的。
是套管和墙体连接的缝隙呢,还是套管本身有破损的地方。
这就好比给病人看病,得先找到病根儿在哪。
2. 清理套管周围。
一旦确定了渗水位置,不管是缝隙还是套管有问题的地方,先把周围清理干净。
就像打扫战场一样,把那些灰尘啊、杂物啊统统弄走。
用小刷子或者湿布把套管周围擦得干干净净的,这样后续的处理才能更好地进行。
3. 针对缝隙渗水的处理。
如果是套管和墙体之间的缝隙渗水,那咱就用密封材料来搞定它。
像那种质量好的密封胶,沿着缝隙慢慢地挤进去,就像给缝隙做个密封的小被子一样,把水挡在外面。
挤的时候要均匀,确保缝隙都被填满了。
然后用工具把密封胶刮平,让它看起来美观又实用。
4. 套管破损的处理。
要是发现套管本身破了个小口子在渗水,这时候就需要一些小补丁啦。
如果破口比较小,可以用防水胶带先缠上几圈。
就像给套管受伤的地方贴个创可贴一样。
不过要缠得紧实一点哦,不能松松垮垮的。
要是破口比较大,那可能就得找个合适的金属片或者其他防水材料,剪成合适的大小,用螺丝或者胶水固定在破口的地方,把这个漏洞补上。
5. 防水加强措施。
为了确保万无一失,在处理好渗水的地方之后,还可以在套管周围再做一层防水层。
可以刷上一层防水涂料,就像给这个地方穿上一件防水的小外套一样。
防水涂料要刷得均匀,厚度也要合适,这样才能更好地防水。
6. 后续检查。
处理完渗水问题可不能就不管了,得像照顾小树苗一样经常去看看它。
过几天再检查一下处理过的地方,看看还有没有渗水的情况。

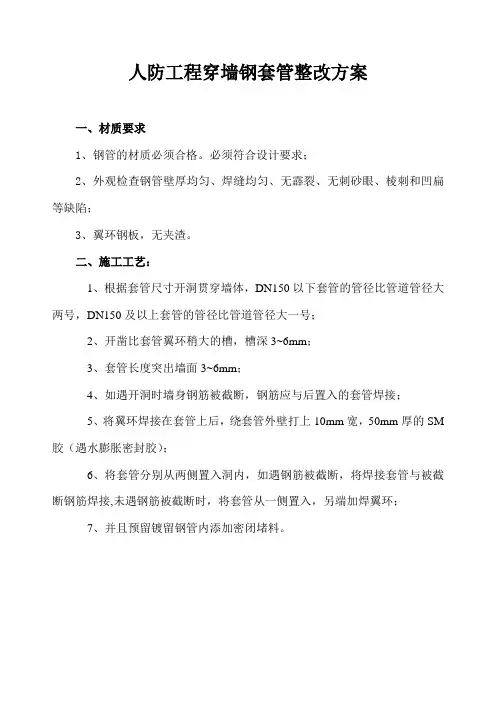

人防工程穿墙钢套管整改方案

人防工程穿墙钢套管整改方案
一、材质要求
1、钢管的材质必须合格。
必须符合设计要求;
2、外观检查钢管壁厚均匀、焊缝均匀、无霹裂、无刺砂眼、棱刺和凹扁等缺陷;
3、翼环钢板,无夹渣。
二、施工工艺:
1、根据套管尺寸开洞贯穿墙体,DN150以下套管的管径比管道管径大两号,DN150及以上套管的管径比管道管径大一号;
2、开凿比套管翼环稍大的槽,槽深3~6mm;
3、套管长度突出墙面3~6mm;
4、如遇开洞时墙身钢筋被截断,钢筋应与后置入的套管焊接;
5、将翼环焊接在套管上后,绕套管外壁打上10mm宽,50mm厚的SM 胶(遇水膨胀密封胶);
6、将套管分别从两侧置入洞内,如遇钢筋被截断,将焊接套管与被截断钢筋焊接,未遇钢筋被截断时,将套管从一侧置入,另端加焊翼环;
7、并且预留镀留钢管内添加密闭堵料。
2023年人防工程穿墙钢套管整改方案

2023年人防工程穿墙钢套管整改方案一、背景介绍为了提高人防工程的安全性和可靠性,保障人民生命财产安全,2023年人防工程开展了穿墙钢套管的整改工作。
本整改方案旨在详细介绍穿墙钢套管的整改目标、任务、具体措施和实施步骤,确保整改工作顺利进行。
二、整改目标1. 提高人防工程的穿墙钢套管的材质和质量,确保其承载力和耐用性。
2. 完善穿墙钢套管的安装工艺,提高施工质量和效率。
3. 加强人防工程穿墙钢套管的检测和维护,确保其正常运行和使用。
三、整改任务1. 对人防工程中的穿墙钢套管进行全面检查,确定需要整改的钢套管数量和位置。
2. 制定整改计划和进度安排,确保整改工作按时完成。
3. 采购符合标准要求的穿墙钢套管材料,确保其质量和可靠性。
4. 进行施工前的准备工作,包括施工图纸的制定、材料的准备和施工人员的培训。
5. 严格按照穿墙钢套管的安装工艺进行施工,确保每个环节的质量和安全。
6. 开展穿墙钢套管的检测工作,包括外观检查、压力测试和质量抽样检验。
7. 制定穿墙钢套管的维护方案,明确维护内容和频率,确保其正常运行和使用。
四、具体措施1. 更新穿墙钢套管的材质和规格,采用高强度耐腐蚀的材料,确保其承载力和使用寿命。
2. 优化穿墙钢套管的设计,采用施工便捷的连接件,减少施工工期和成本。
3. 加强施工质量监督,制定施工规范和操作规程,确保每一道工序的质量可控。
4. 强化穿墙钢套管的检测和验收,严格按照国家和行业标准进行检测和验收。
5. 制定穿墙钢套管的维护管理制度,建立定期巡查和维护记录,确保其正常运行和使用。
6. 健全人防工程的事故应急预案,提高应急处置能力,防止事故发生和扩大。
五、实施步骤1. 成立整改工作组,明确各成员的职责和任务。
2. 按照整改计划,对穿墙钢套管进行全面检查,确定需要整改的钢套管数量和位置。
3. 制定整改方案和进度安排,明确每个任务的责任人和完成日期。
4. 进行钢套管材料的采购和准备工作,确保材料的质量和供应。
人防工程穿墙钢套管整改方案范文(3篇)

人防工程穿墙钢套管整改方案范文一、工程概况:桂林八里物流电子商务综合项目防空地下室,由桂林市____兴中豪置业有限公司开发建设,工程设计由桂林市人防工程设计院有限公司,建设地点位于灵川县桂黄公路。
本工程地下室位于地下一层,人防建筑面积为____平方米,属于全埋式人防地下室。
地下室平时作为汽车库,战时为____个甲类常六级核六级二等人员掩蔽所(240kw固定人防电站),____个乙类常六级物资库,____个乙类常六级汽车库。
其中人员掩蔽所分____个康保单元,物质库分____个抗暴单元,汽车库分____个抗暴单元,共计____个抗暴单元。
战时主要出入口可利用直通向室外的汽车坡道和楼梯,战时可掩蔽____人,可停放车辆____辆。
编制依据:(1)、桂林市人防工程设计院图纸;(2)、《人民防空地下室设计规范》gb50038-____;(3)、《人民防空工程质量检验评定标准》rfj01-____;(4)、《人民防空地下室施工及验收规范》gb50134-____;(5)、根据项目工程施工现场情况,人防地下室主体区域已完工,防护设备人防门门框未能同步预埋。
二、整改处理方案(1)、整改内容:防护设备人防门框未能同结构混凝土主体同步施工预埋。
(2)、处理方案:我单位就上述问题,经过建设、设计、监理及施工单位共同商讨,根据设计及国家规范要求,编制整改处理方案。
针对该问题,我单位____管理人员对人防工程所有未能同土建主体结构预埋的人防门进行了检查,发现人防门的洞口尺寸为____(mm)以下的门框墙两侧均为墙体;人防门的洞口尺寸为____(mm)以上的门框墙两侧均为主体结构柱。
对此进行了两大类的处理方案。
2、人防门的洞口尺寸为____(mm)以下的门框墙两侧均为墙体,其人防门的预埋方案如下:1)、安排两名专业剔凿将人防门洞口四周混凝土保护层剔除,剔凿过程中安排____名管理人员看管,以保证在剔凿过程中不伤害钢筋。
2)、剔凿完毕清理干净后派两名专业测量人员,按设计要求在墙体上及地面上弹出边线及____mm控制线以便于模板____。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、编制依据
本工程施工组织设计
本工程施工图
相关规范、图集、标准
二、工程概况
唐山市地税局综合业务信息服务大楼设在唐山市机场新区行政中心。
建筑层数及高度:地上16层;地下1层;建筑高度71.2米。
功能分区:地上部分为裙房和主楼两个部分,,裙房包括征税大厅、会议室和办公室。
主楼包括办公室、培训客房、活动室、电教室、人事档案室,屋顶设机房层。
地下一层部分;包括职工餐厅、浴室、汽车库(战时位六级人防物资库)及设备,电器机房等功能。
结构体系;采用现浇钢筋混凝土框架—剪力墙结构,剪力墙布置在楼梯间、电梯间。
建筑结构安全等级为二级。
抗震设防烈度为8度。
主楼部分框架等级为一级。
剪力墙抗震等级为一级。
裙房部分框支梁、柱的抗震等级为一级,框架抗震等级为二级,剪力墙抗震等级为一级。
本工程基础梁板,地下室外墙的混凝土结构的环境类别为2b类,其余部分环境类别为一类。
在结构施工中,本工程地下一层车库内洗消管线上的四个直径为DN25管线穿墙套管未安装,东侧风机房北侧墙上两个直径为DN1000
风管穿墙套管未安装,为此制定此处理方案。
三、处理方案
一、首先对未安装的穿墙套管进行定位放线,然后采用水钻沿放线外圈内环向钻孔将套管范围内的墙体混凝土切除,人工用电锤及錾子剔凿修理穿墙套管处四周的混凝土,将套管周边钢筋凿出以便固定套管及套管处墙体补强加固套管,混凝土凿毛是利于浇混凝土与结构混凝土更好的结合,安装固定套管检查无误后,在套管穿越墙体的两侧支模,为确保浇筑密实,浇筑材料采用高强混凝土灌浆料,支设模板需高于浇筑面50mm。
二、工艺流程:定位放线→水钻开孔→剔凿修理孔壁→安装固定套管→检查验收→支模浇筑高强混凝土灌浆料→养护检查
三、施工要求:
1.DN25洗消管穿墙套管制作安装严格按照国家标准设计
07FK02图集中第49页A、B、D做法要求施工,DN1000风
管穿墙套管制作安装严格按照国家标准设计07FK02图集中
第48页Ⅱ型要求施工。
2.放线开孔:
开孔放线按照所需安装的套管外径放线,密闭肋空间尺寸混
凝土采用人工剔凿清理,套管周边原墙体钢筋需清理保留,
对于DN25管穿墙套管,套管周边不加筋加固,对于DN1000
风管沿穿墙套管周边加两根ф12环向钢筋与墙体钢筋焊接。
3.支模浇筑:
安装固定套管检查无误后,在套管穿越墙体的两侧支模,为确
保浇筑密实,浇筑材料采用高强混凝土灌浆料,模板一侧将模
板支设成楔形以利于浇筑混凝土,支设模板顶需高于浇筑面
50mm。
混凝土灌浆料浇筑完拆模时将高出墙面的混凝土灌浆
料剔除。
灌注混凝土用塑料布覆盖养护不少于7天。
四、工程质量及验收
①施工前,应按上述规定检查施工准备是否符合要求。
②套管安装规格位置准确无误,后补混凝土表面平整、密实、
无裂缝。
四、安全措施
1、施工人员进入现场必须戴好安全帽。
2、施工前工长对工人进行安全技术交底,作好安全教育。
3、现场施工用电、机具必须符合用电规定,施工用电机具必须接零接地,手持电动工具须有安全保护器。
4、作好洞口防护,并设警告牌。
5、严格按施工方案及要求施工。
附:国家标准设计07FK02图集中第48页
国家标准设计07FK02图集中第49页。
