2020年二级建造师考试施工管理高频考点知识点汇总P1 项目决策期管理工作的主要任务是确定项目的定义;项目实施期管理的主要任务是通过管理使项目的目标得以实现。
P1 项目管理的核心任务是项目的目标控制。
(单选必考点)管理任务中,安全管理是最重要的任务。
(必考点)P4 建设项目工程总承包方项目管理工作涉及项目实施阶段全过程。
P5 分包方(不论是一般的分包方,或由业主指定的分包方)必须接受施工总承包方或施工总承包管理的工作指令,服从其总体的项目管理。
(必考点)P6 建设项目工程总承包的主要意义并不在于总价包干,也不是“交钥匙”,其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,以达到为项目建设增值的目的。
P3 项目决策阶段工作:编制项目建议书、编制可行性研究报告。
P18 每一个建设项目都应该编制项目管理任务分工表,这是一个项目的组织设计文件的一部分。
在①项目管理任务分解的基础上,②明确项目经理和管理任务主管部门或主管人员的工作任务,从而③编制工作任务分工表。
P24 工作流程组织:管理工作流程组织(归类:投资控制、进度控制、合同管理、付款和设计变更)。
P27 三种施工组织设计对比(重点掌握分部分项施工组织设计,注意关键词)(必考点)1.单位工程施组和施工方案都有:①各项资源需求量计划;②工程概况及施工特点分析;③三类措施。
2.分部分项施工组织设计编制对象:深基础、无粘结力混凝土、特大构件吊装、大量土石方、定向爆破。
P28 分部工程施工组织设计的主要内容如下:(1)工程概况及施工特点分析;(2)施工方法和施工机械的选择;(3)分部工程施工准备工作计划;(4)分部工程施工进度计划;(5)各项资源需求量计划;(6)技术组织措施、质量保证措施和安全施工措施;(7)作业区施工平面图。
P29 施工组织总设计的编制采用如下程序:(3)确定施工的总体部署;(4)拟定施工方案;(5)编制施工总进度计划;(6)编制资源需求量计划;(7)编制施工准备工作计划。
2020年二级建造师考试《施工管理》重要知识点汇总

2020年二级建造师考试《施工管理》重要知识点汇总【篇一】2020年二级建造师考试《施工管理》重要知识点汇总施工现场环境污染的处理:1.大气污染的处理(1)施工现场外围围挡不得低于l・8m,以避免或减少污染物向外扩散。
(2)施工现场垃圾杂物要及时清理。
(3)施工现场道路应硬化。
(4)易飞扬材料入库密闭存放或覆盖存放。
(5)施工现场易扬尘处使用密目式安封闭,使一网两用, 并定人定时清洗粉尘,防止施工过程扬尘或二次污染。
(6)禁止施工现场焚烧有毒、有害烟尘和恶臭气体的物资。
(7)尾气排放超标的车辆,应安装净化消声器,防止噪声和冒黑烟。
(8)拆除旧有建筑物时,应适当洒水,并且在旧有建筑物周围采用密目式安和草帘搭设屏障,防止扬尘。
(9)在城区、郊区城镇和居民稠密区、风景旅游区、疗养区及国家规定的文物保护区内施工的过程,严禁使用敞口锅熬制沥青。
凡进行沥青防水作业时,要使用密闭和带有烟尘处理装置的加热设备。
2.水污染的处理(1)施工现场搅拌站的污水、水磨石的污水等须经排水沟排放和沉淀池沉淀后再排入城市污水管道或河流,污水未经处理不得直接排入城市污水管道或河流。
(2)禁止将有毒有害废弃物作土方回填,避免污染水源。
(3)施工现场存放油料、化学溶剂等设有专门的库房,必须对库房地面和高250mm墙面进行防渗处理,如采用防渗混凝土或刷防渗漏涂料等。
(4)施工现场100人以上的临时食堂,污水排放时可设置简易有效的隔油池,定期掏油、清理杂物,防止污染水体。
3.噪声污染的处理(1)在人口密集区进行较强噪声施工时,须严格控制作业时间,一般避开晚10时到次日早6时的作业;对环境的污染不能控制在规定范围内的,必须昼夜连续施工时,要尽量采取措施降低噪声。
(2)夜间噪声声级超过限值的幅度不得高于15dB(A)建筑施工场界噪声限值:昼间控制在70dB(A),夜间控制在55dB(A)o 【篇二】2020年二级建造师考试《施工管理》重要知识点汇总安全生产教育培训制度:1・管理人员的安全教育(1)企业领导的安全教育;(2)项目经理、技术负责人和技术干部的安全教育;(3)行政管理干部的安全教育;(4)企业安全管理人员的安全教育;(5)班组长和安全员的安全教育。
二建施工管理重点总结

二建施工管理重点总结二级建造师施工管理专业知识的重点可以总结如下:一、施工组织设计与施工组织管理施工组织设计是施工管理的基础,通过对施工过程的合理规划和组织安排,确保施工工期的控制和施工质量的提高。
关键点包括:施工计划编制、施工方法的选择、施工机具和设备的配置、施工队伍的组织等。
施工组织管理要做好施工现场的人员管理、安全管理、材料设备管理等工作,确保施工进度和质量。
二、工程合同与工程投标工程合同是双方权益保护和管理的重要依据,施工管理人员要熟悉工程合同的内容和要求,确保施工过程的合法合规。
工程投标是施工管理前的一项重要工作,要做好投标准备工作,包括招标文件的获取、投标报价的策划、投标文件的编制等。
三、施工技术与施工质量控制施工技术是施工管理的核心,包括施工方法与工艺的选择、施工图纸的解读和应用、施工工艺的调配等。
施工质量控制是施工管理的关键环节,要做好施工质量控制计划的编制、施工质量检验与验收工作等。
四、材料与机械设备管理材料管理要做好材料的采购、入库、出库和使用等工作,确保施工过程中材料的供应和使用正常。
机械设备管理要做好机械设备的调配、使用和维护保养工作,确保施工过程中机械设备的正常运行。
五、安全生产管理与施工现场管理安全生产管理是施工管理的重中之重,施工管理人员要做好安全生产计划的编制、施工现场的安全整改和巡查工作、事故的预防和应急处理等工作。
施工现场管理要做好施工现场的组织管理、劳动力和材料的协调配合等,确保施工过程的顺利进行。
六、施工机械管理与施工用水与用电管理施工机械管理要做好施工机械的调配、使用和维护保养工作,确保施工过程中机械设备的正常运行。
施工用水与用电管理是施工管理中的重要工作,要做好用水与用电的规划与安排,确保施工过程中的用水与用电的供应。
七、施工计划编制与施工进度控制施工计划编制要考虑到各个施工工序的时间和顺序,合理安排工期,确保施工进度的控制。
施工进度控制是施工管理的重要任务之一,要根据施工计划的要求,做好施工现场的进度控制和调度工作。
2020年二级建造师《施工管理》重要考点汇总整理

特殊情况需授权下属履责,【提前7天】书面通知并征得同意
13.项目经理的职责与权限【2019修订】
职责:项目管理目标责任书的规定、主持编制项目管理实施规划、动管、参与竣工验收、授权范围内的利益分
配、善后工作、协助组织检鉴评;【对内职责,对外配合】
权限:“4 参与、2 授权、1 主持、1 制定”【仅参与权,决策权→企业领导】
2Z101060 施工风险管理 【2019修订】 14.风险管理编制依据:项目范围说明;投标文件和工程合同;项目工作分解结构;项目管理策划的结果;组织 的风险管理制度;其他相关 信息和历史资料 P36
(其余四笔钱均与合同价进行比较;施工成本规划与实际施工成本进行比较)
2Z101050 施工项目经理的任务和责任
12.《建设工程施工合同示范文本》涉及项目经理相关条款 P31-32
紧急情况处理的【48小时内】书面报告;承包人更换项目经理的【提前14天】书面通知并征得同意;
发包人更换项目经理的,承包人接通知后【14天内】提书面报告,仍需更换,二次接通知后【28天内】更换;
项目投资、进度、质量目标 8条【2019修订】
总包的成本目标
P5
实施阶段
设计方
设计成本、进度、质量目标 自身三控三管一协调
项目投资目标
工程造价控制
整体利益
实施阶段
自身利益 主要设计阶段
施工方
施工成本、进度、质量目标 自身三控三管一协调
实施阶段
供货方
供货成本、进度、质量目标 自身三控三管一协调
实施阶段
主管人员)→编表
至少一个主办部门
2参与各方都应编制各自的
管理职能分工表
管理是多环节组成的过程: 提出问题→筹划→决策→执 行→检查 P19
二建施工管理重点总结

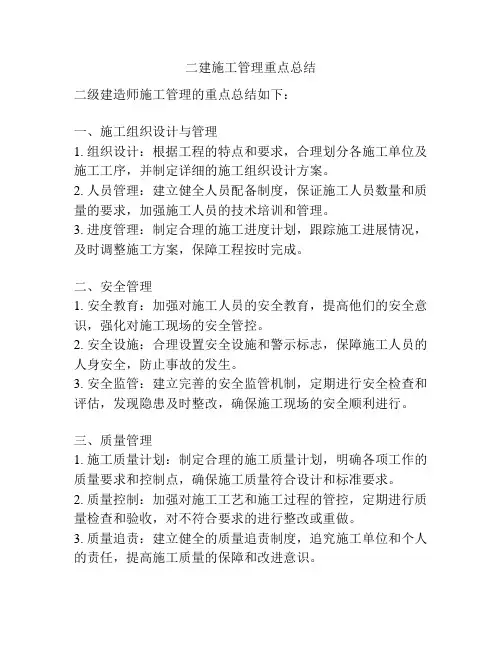

二建施工管理重点总结二级建造师施工管理的重点总结如下:一、施工组织设计与管理1. 组织设计:根据工程的特点和要求,合理划分各施工单位及施工工序,并制定详细的施工组织设计方案。
2. 人员管理:建立健全人员配备制度,保证施工人员数量和质量的要求,加强施工人员的技术培训和管理。
3. 进度管理:制定合理的施工进度计划,跟踪施工进展情况,及时调整施工方案,保障工程按时完成。
二、安全管理1. 安全教育:加强对施工人员的安全教育,提高他们的安全意识,强化对施工现场的安全管控。
2. 安全设施:合理设置安全设施和警示标志,保障施工人员的人身安全,防止事故的发生。
3. 安全监管:建立完善的安全监管机制,定期进行安全检查和评估,发现隐患及时整改,确保施工现场的安全顺利进行。
三、质量管理1. 施工质量计划:制定合理的施工质量计划,明确各项工作的质量要求和控制点,确保施工质量符合设计和标准要求。
2. 质量控制:加强对施工工艺和施工过程的管控,定期进行质量检查和验收,对不符合要求的进行整改或重做。
3. 质量追责:建立健全的质量追责制度,追究施工单位和个人的责任,提高施工质量的保障和改进意识。
四、材料管理1. 采购管理:制定材料采购计划,选择有资质的供应商,保证材料的质量和供货时间的准确性。
2. 入库管理:建立材料入库制度,对入库的材料进行检验和验收,保证材料的合格性。
3. 使用管理:合理安排材料的使用,避免浪费和损耗,确保材料的充分利用和节约。
五、机械设备管理1. 选型管理:根据施工需要,合理选用适当的机械设备,保证施工效率和质量。
2. 运行管理:做好机械设备的日常维护和保养工作,及时处理故障,保证机械设备的正常运行。
3. 安全管理:加强机械设备的安全防护措施,确保施工人员的人身安全和机械设备的运行安全。
六、成本管理1. 预算管理:制定合理的施工预算,控制施工成本,避免超支和浪费。
2. 进度控制:加强对施工进度的控制,及时发现和解决进度滞后问题,减少施工期限的延长和造成的成本增加。
2020二建《施工管理》核心知识点大盘点

《施工管理》
1.建设工程项目管理的概念 项目管理的核心任务是项目的目标控制 建设工程项目管理的内涵:自项目开始至项目完成,通过项目策划和项目控制,以使项 目的费用目标、进度目标和质量目标得以实现。 ●自项目开始至项目完成:指的是项目的实施期 ●项目策划:项目目标控制前的一系列筹划和准备工作 ●费用目标:对业主而言是投资目标,对施工方而言是成本目标 项目决策期管理工作的主要任务是确定项目的定义。(做什么) 而项目实施期管理的主要任务是通过管理使项目的目标得以实现。(怎么做) 2.各参与方的项目管理的目标和任务 4.组织论 组织结构模式反映了一个组织系统之间或各元素(各工作部门或各管理人员)之间的指 令关系。 组织结构模式和组织分工都是一种相对静态的组织关系。 工作流程组织反映的是一个组织系统中各项工作之间的逻辑关系,是一种动态关系。 5.施工管理的组织结构 ①职能组织结构; ②线性组织结构; 6.施工管理的管理职能分工 7.施工管理的工作流程组织 工作流程组织包括:(投进核辐射) (1)管理工作流程组织,如投资控制、进度控制、合同管理、付款和设计变更等流程; (2)信息处理工作流程组织,如与生成月度进度报告有关的数据处理流程; (3)物质流程组织,如钢结构深化设计工作流程,弱电工程物资采购工作流程,外立面施 工 工作流程等。 业主方和项目各参与方都有各自的工作流程组织任务。 8.施工组织设计 施工组织总设计 单位工程施工组织设计 分部(分项)施工组织设计 建设项目的工程概况 工程概况及施工特点分析 工程概况及施工特点分析 施工部署及核心工程施工方案 施工方案的选择 施工方法和施工机械的选择 10.施工项目管理目标的动态控制 项目目标动态控制的工作程序: (1)第一步,项目目标动态控制的准备工作 将项目的目标进行分解,以确定用于目标控制的计划值 (2)第二步,在项目实施过程中项目目标的动态控制 ①收集项目目标的实际值,如实际投资、实际进度等 ②定期(如每两周或每月)进行项目目标的计划值和实际值的比较 ③通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏
2020年二建《管理》重要考点汇总

2020年二建《管理》重要考点汇总1、动态控制是项目目标控制的基本方法论。
2、项目管理的核心是目标控制。
3、业主方的项目管理是核心。
4、3控3管1协调:安合信投进质,组协调。
5、安全管理是项目管理的最重要的任务。
6、影响系统目标实现的因素:组织、人、方法与工具7、控制目标的主要措施包括:组织措施、管理措施、经济措施、技术措施。
8、施工方进度控制的措施:组织措施(组织是决定性因素)、管理措施、风险管理、信息技术等)、经济措施(资金、经济激励措施)、技术措施(设计技术、施工技术)9、项目动态控制的纠偏措施:组织措施(人、分工、流程)、管理措施(网络计划、信息技术、合同管理、重发包)、经济措施(资金、资源)、技术措施(施工技术、设计技术)10、合同实施偏差调整措施:组织措施、技术措施、经济措施、合同措施。
11、组织结构图(职线矩)反映的是组织的指令关系。
工作流程图(管理工作流程组织<投资控制等>,信息处理工作流程组织<进度报告>,物质流程组织<物资采购>)反映的是逻辑关系。
项目结构图反映的是工作任务。
合同结构图反映的是合同关系<双箭头>。
组织分工分为工作任务分工表(工作部门职责)和管理职能分工表(反映各工作部门职能分工)。
12、项目结构编码的依据是项目结构图。
项目结构图、项目结构编码是其他编码的基础。
13、施工组织设计的内容:工程概况、施工部署方案、施工进度计划、平面图、技术经济指标。
【概方进图指】14、施工组织总设计编制程序:茶几不防毒,需备图标(收集和熟悉有关资料,进行调查研究;计算主要工程量;确定总体部署;拟定施工方案;编制总进度计划;编制需求量计划;编制施工准备工作计划;施工总平面图设计;计算主要技术经济指标)15、项目目标动态控制的程序:分集比纠调。
核心是比纠。
16、施工进度目标分解:施工总进度规划、施工总进度计划、项目各子系统和各分项目施工进度计划等17、项目经理职责:法财合质工(贯彻执行国家法律法规、严格财务制度、执行项目承包合同、确保工程质量和工期)18、项目经理权力:班关伍生经其(组织项目管理班子、处理有关外部关系,签订有关合同、指挥生产经营活动、选择施工队伍、合理经济分配、法人授予的其他权力)19、编制项目管理目标责任书的依据资料:项目合同文件、组织的管理制度、项目管理规划大纲、组织的经营方针和目标。
2020年二建建设工程施工管理60个重要数字考点汇总

2020年二建《建设工程施工管理》60个重要数字考点汇总1、在紧急情况下为确保施工安全和人员安全,在无法与发包人代表和总监理工程师及时取得联系时,项目经理有权采取必要的措施保证与工程有关的人身、财产和工程的安全,但应在48小时内向发包人代表和总监理工程师提交书面报告。
2、承包人需要更换项目经理的,应提前14天书面通知发包人和监理人,并征得发包人书面同意。
3、承包人应在接到发包人更换项目经理(发包人认为不称职的)通知后14天内向发包人提出书面的改进报告。
发包人收到改进报告后仍要求更换的,承包人应在接到第二次更换通知的28天内进行更换。
4、项目经理因特殊情况授权其下属人员履行其某项工作职责的,该下属人员应具备履行相应职责的能力,并应提前7天将上述人员的姓名和授权范围书面通知监理人,并征得发包人书面同意。
5、施工企业根据监理企业制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时,应当书面通知监理企业派驻工地的项目监理机构。
6、最低日工资单价不得低于工程所在地人力资源和社会保障部门所发布的最低工资标准的:普工1.3倍;一般技工2倍;高级技工3倍。
7、当采用一般计税方法时,建筑业增值税税率为9%。
当采用简易计税方法时,建筑业增值税税率为3%。
8、时间定额以工日为单位,每一工日按8卜计算。
9、监理人应在收到承包人提交的工程量报告后7天内完成对承包人提交的工程量报表的审核并报送发包人,以确定当月实际完成的工程量。
(监理人未在收到承包人提交的工程量报表后的7天内完成审核的,承包人报送的工程量报告中的工程量视为承包人实际完成的工程量,据此计算工程价款。
)10、招标工程以投标截止日前28天,非招标工程以合同签订前28天为基准日。
11、发包人在收到承包人报送的确认资料后5天内不予答复的视为认可,作为调整合同价格的依据。
12、承包人应当在签订合同后7天内,将暂估价合同副本报送发包人留存。
13、不可抗力持续发生的,合同一方当事人应及时向合同另一方当事人和监理人提交中间报告,说明不可抗力和履行合同受阻的情况,并于不可抗力事件结束后28天内提交最终报告及有关资料。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2020年二级建造师《施工管理》重点考点总结
1、对工程项目施工质量管理负全责的应是:施工项目经理
2、施工质量控制难度大的客观原因主要是由于建筑产品生产具有单件性和流动性
3、施工质量的过程控制要求高主要是因为建筑产品生产过程工序交接多、隐蔽工程多
4、施工质量终检的局限性主要是因为不能通过拆卸或解体来检查内在质量
5、施工质量控制的基本出发点是控制人的因素
6、在施工质量的因素中,保证工程质量的重要基础是加强控制材料的因素
7、一个工程项目的质量应该体现在:
①工程项目本身的质量
②与工程项目有关的活动或过程的工作质量
③质量管理活动体系运行的质量
8、施工质量控制的特点主要表现在:
①控制因素多
②控制难度大
③过程控制要求高
④终检局限大
9、在施工质量的五大影响因素中,方法的因素主要为:
①施工技术方案
②施工工艺
③施工技术措施
10、施工质量保证体系运行的PDCA循环原理是:计划、实施、检查、处理
11、施工企业质量管理体系文件主要是由质量管理手册、程序文件、质量计划和质量目标构成
12、项目质量保证体系中,项目质量目标分解的基本依据是:工程承包合同
13、企业质量管理体系获准认证的有效期是3年
14、工程项目质量保证体系的主要内容:
①项目施工质量目标
②项目施工质量计划
③思想、组织和工作保证体系
15、在材料、构配件的质量控制中,借助专门的试验设备对材料机械性能进行检查的方法是:理化检验
16、在材料的检验过程中,对进口材料一般应全检
17、合理选择和使用施工机械设备,是保证施工质量的重要环节。
机械设备的使用应贯彻“人机固定”的原则,实行定机、定人、定岗位职责的使用管理制度
18、室外单位工程可划分为室外建筑环境工程和室外安装工程
19、施工过程的质量控制,必须以其作为基础和核心的是:工序的质量控制
20、根据施工项目竣工验收的工作程序,在初步验收过程中,施工单位在自检合格的基础上,应填写工程竣工报验单,并将全部资料报送监理单位
21、正式验收一般应该在建设单位接到监理单位的质量评估报告和竣工报验单
22、建设单位应当在工程竣工7个工作日前将验收的时间、地点以及验收组名单书面通知工程质量监督机构
23、在施工准备的质量控制工作中,属于技术准备质量控制工作内容的有:
①做好设计交底和图纸会审
②进行工程项目划分和编号
③编制施工作业技术指导书
④绘制各种施工详图
24、在用实验法进行质量检查中,需要进行现场试验的有:
①桩的静载试验
②下水管道的通水试验
③防水层的蓄水试验
④供热管道的压力试验
25、《竣工验收鉴定证书》的主要内容:验收的时间、工程概况、竣工决算情况、遗留问题及处理意见
26、根据《建设工程质量管理条例》的规定,建设工程质量监督机构具有的执法权限包括:
①有权对工程质量检查情况进行通报
②接受政府委托,有权对工程建设参与方行为进行检查
③收取建设工程质量监督费,用于建设工程质量监督建设
④有权对差劣工程采取开具质量整改通知单及局部停工通知单
27、质量监督机构在工程竣工阶段质量监督工作的内容有:
①对所提出的质量问题的整改情况进行检查
②参加竣工验收会议
③对存在的问题进行处理,并向备案部门提出书面报告
28、施工安全技术保证体系由四个环节组成:安全可靠性技术→安全限控技术→安全保险与排险技术→安全保护技术
29、施工安全信息保证体系的工作内容包括:确保信息工作条件→信息收集→信息处理→信息服务
30、对结构复杂、施工难度大、专业性强的项目,除指定项目总体安全技术保证计划外,还必须制定单位工程或分部、分项工程的安全施工措施
31、“二控制”是“控制年负伤率,负轻伤率在6‰以内”和“控制年安全事故率”
32、“一创建”是指创建安全文明示范工地
33、施工安全目标管理控制主要由七项工作组成:提出目标→控制措施→组织实施→监督检查→改进措施→考核评价→奖罚
34、“五定”即:定整改责任人、定整改措施、定整改完成时间、定整改完成人和定整改验收人
35、“七关”即:教育关、措施关、交底关、防护关、验收关、检查关和文明关
36、施工安全管理目标中安全生产达标合格率和优良率的标准为:合格率100%,优良率80%以上。
37、施工准备阶段主要包括技术准备、物资准备、施工现场准备和施工队伍准备
38、某施工单位承揽了一办公楼的扩建工程,施工过程中建设单位还要继续使用该办公楼,则施工单位应在做好安全生产工作的同时,应当与建设单位签订安全施工协议
39、大型工程的施工安全技术措施交底是总承包公司的总工程师
40、在我国现阶段的市场经济发展中,政府对建设工程安全生产进行监督管理主要手段是法律手段和经济手段
41、施工安全是为了保证工程施工的作业环境和条件安全、施工技术安全以及施工状态安全、施工行为安全和安全生产管理到位
42、“六杜绝”即:杜绝因公受伤、死亡事故,杜绝坍塌伤害事故,杜绝物体打击事故,杜绝高处坠落事故,杜绝机械伤害事故,杜绝触电事故
43、按照施工安全技术措施的审批管理规定,对于大型、特大型工程安全技术措施,由项目经理部总工程师组织编制,报公司技术部、项目管理部和安全监督部审核
44、“五标志”:指令标志、警告标志、禁止标志、电力安全标志、提示标志
45、施工安全检查应根据企业生产的特点,指定检查的项目标准。
其主要内容:查思想、查制度、查安全教育培训、查措施、查隐患、查安全防护、查劳保用品使用以及查机械设备、查操作行为、查整改、查伤亡事故处理
46、职业健康安全管理体系标准由:方针、策划、实施与运行、检查和纠正措施、管理评审五大因素构成
47、按事故的伤害程度区分,伤亡事故可分为:轻伤、重伤、死亡
48、重伤是指损失工作日等于或超过105工作日的失能伤害
49、根据国家《生产安全事故报告和调查处理条例》的规定,施工项目经理部对生产安全事故应采取的处理程序是:报告安全事故、安全事故处理、安全事故登记、安全事故分析记录
50、施工现场的临时食堂,通常用餐人数在100人以上时,应设置简易有效的隔油池,使产生的污水经过隔油池后再排入市政污水管网。
