中央空调工程安装施工组织设计方案

中央空调工程安装施工组织设计方案

一、施工组织设计1、各分部分项工程的施工方法(一)、通风空调风系统安装:1、施工条件:(1)管道的密闭套管在土建模板封闭前进行安装。

(2)管道安装在结构完成后墙面未装修前进行进行,有明确的标高线。

2.工艺流程:施工准备→风管及部件制作→风管及部件安装→风管漏光、漏风检查→管道防腐→单机试运转→系统联合试运转调试。

3、风管及部件制作:①、风管及部件选用的材料符合设计和规范要求。

②、风管及部件的几何尺寸,外观质量符合设计和规范要求。

③、风管及部件法兰的规格、型号符合设计和规范要求,且风管法兰具有互换性。

④、风管及法兰的防腐符合设计和规范要求。

4.风管及部件的安装:①、支、吊架的安装间距,要符合规范要求。

固定要垂直、牢固,以保证施工质量和美观的要求。

②、风管及部件安装过程中不得有使风管及部件发生变形或使风管截面减少的操作行为。

③、风管法兰的垫料厚度宜为3-5mm。

④、管道的安装,按自下而上、先里后外、先大后小的原则,按设计及规范的要求进行。

保证横平竖直。

⑤、管道穿墙、过楼板处,应加套管,管道连接件及接口部位不应置于套管内。

穿墙套管长度不得小于墙厚。

套管与管道的间隙,应采用不燃材料填塞密实。

⑥、对所安装完毕的敞开管口需进行临时封堵,以防建筑垃圾、砂浆等灌入。

4.1角钢法兰镀锌风管制作安装(1)风管制作a、所使用板材、型钢材料具有出厂合格证书或质量鉴定文件。

镀锌薄钢b、制作风管及配件的钢板厚度应符合施工验收规范规定。

c、为了保证风管及配件加工制作尺寸的正确性,在预制加工前要在施工现场进行实测、绘制加工草图,确保风管预制符合安装的尺寸要求。

d、镀锌钢板在制作过程中,应采取措施使镀锌层不受破坏;展开下料时,方法要正确,尺寸要准确,咬口拼接时咬口连接类型应符合规范规定,要根据板厚、咬口开线和加工方法不同,正确留出规定的咬口余量和法兰翻边余量;风管接缝应交错设置,矩形风管的纵向闭合缝应设在边角上,以增加强度。

(2)风管加强圆形风管(不包括螺旋风管)直径大于等于800mm,且其管段长度大于1250mm或总表面积大于4m2均应采取加固措施;矩形风管边长大于630 mm、保温风管边长大于800mm,管段长度大于1250 mm或低压风管单边平面面积大于 1.2 m2、中、高压风管大于 1.0 m2,均应采取加固措施;非规则椭圆风管的加固,应参照矩形风管执行。

中央空调安装工程施工组织设计方案

中央空调安装工程施工组织设计方案

中央空调安装工程施工组织设计方案目录一、前言 (4)1.1 编制目的和意义 (4)1.2 编制依据 (5)1.3 方案适用范围 (6)二、工程概况 (7)2.1 工程基本情况 (7)2.2 工程施工特点 (8)2.3 工程施工难点及解决方案 (9)三、施工组织设计 (11)3.1 施工原则 (12)3.2 施工组织机构设置 (13)3.2.1 项目经理部 (14)3.2.2 各专业施工队 (15)3.4 施工方法及工艺流程 (17)3.5 施工进度计划 (18)3.6 资源需求计划 (18)3.7 安全文明施工措施 (19)3.7.1 安全管理目标 (21)3.7.2 安全保证措施 (22)3.7.3 文明施工管理措施 (23)3.8 质量保证措施 (24)3.8.1 质量目标 (25)3.8.2 质量保证体系 (26)3.8.3 质量控制措施 (27)3.9 进度控制措施 (29)3.10 成本控制措施 (30)3.11 合同管理 (30)3.13 风险管理 (33)四、施工现场布置 (34)4.1 施工现场平面图 (35)4.2 办公和生活设施布置 (37)4.3 材料设备堆放场地 (39)4.4 现场临时设施 (40)五、主要施工方法及工艺流程 (41)5.1 建筑外机安装 (42)5.2 中央空调管道安装 (43)5.3 中央空调系统调试 (44)5.4 故障处理与维护保养 (46)六、施工设备材料供应 (47)6.1 施工设备选型 (48)6.2 施工材料采购 (50)6.3 设备材料运输与储存 (51)七、现场管理 (52)7.1 人员管理 (53)7.2 物资管理 (54)7.3 质量管理 (56)7.4 安全管理 (57)7.5 环境管理 (58)八、环境保护与文明施工 (60)8.1 环境保护措施 (61)8.2 文明施工管理措施 (62)8.3 节能减排措施 (63)九、应急预案与救援 (64)9.1 应急预案编制 (65)9.2 应急救援队伍组建 (66)9.3 应急物资准备 (67)9.4 应急演练 (68)一、前言随着现代建筑技术的不断进步和人们对室内环境舒适度的日益关注,中央空调系统的安装成为了工程项目中不可或缺的一部分。

[最新版]中央空调项目施工组织设计

[最新版]中央空调项目施工组织设计

(此文档为word格式,下载后您可任意编辑修改!).目录.第一章编制依据、原则及说明....................................................1.1编制依据..................................................................1.2编制原则..................................................................1.3其他说明.................................................................. 第二章工程概况................................................................2.1工程简介..................................................................2.2主要工程内容.............................................................. 第三章项目施工管理目标........................................................3.1工期目标..................................................................3.2工程质量目标..............................................................3.3职业、健康安全目标........................................................3.4环境管理目标.............................................................. 第四章项目施工组织管理体系....................................................4.1项目施工组织管理体系设置原则..............................................4.2项目经理部组织机构图......................................................4.3组织机构结构关系及管理职责................................................ 第五章施工准备工作计划........................................................5.1原则......................................................................5.2技术准备..................................................................5.3现场准备..................................................................5.4设备、物资准备............................................................ 第六章主要施工方案............................................................6.1机泵类设备施工方案........................................................6.2金属管道施工方案..........................................................6.3塔类设备吊装方案.......................................................... 第七章拟投入本工程的主要施工机械设备表........................................ 第八章主要劳动力计划表........................................................ 第九章确保工期的技术组织措施..................................................第十章质量保证体系和质量保证措施..............................................10.1质量管理目标.............................................................10.2质量保证体系.............................................................10.3职责.....................................................................10.4质量控制措施.............................................................10.5质量控制点...............................................................10.6施工质量检查及控制程序...................................................10.7质量通病防治措施......................................................... 第十一章职业健康、安全和环境管理措施..........................................11.1安全管理体系及控制措施...................................................11.2文明施工保证措施......................................................... 第十二章文明施工及标准化现场管理措施.......................................... 第十三章施工进度计划.......................................................... 第十四章应急与救援管理........................................................ 附件:施工进度计划第一章编制依据、原则1.1编制依据1.1.1暖通安装工程施工图。

中央空调施工组织设计

中央空调施工组织设计

第二章施工组织方案、计划根据本工程的特点,结合我公司以往的施工经验和现有的施工能力,为保证本工程顺利施工,做到精心安排、科学组织、合理调配、统筹全局来确保如下管理目标的实现。

2.1.合同履行服从业主和监理的指挥和协调,创造良好的施工环境,保证合同的全面履行。

2.2.工程质量工程质量“达到国家工程质量检验的合格标准”,我方将严格按施工图纸及国家施工验收规范组织施工,按照公司质量体系文件控制工程质量,确保一次性通过验收。

2.3.施工工期工程计划工期为具备安装条件后90日历天,在接到业主通知后迅速进场,组织施工,确保按合同工期完成施工任务。

2.4.安全生产我公司将认真贯彻“安全第一、预防为主”的方针,严格遵守业主的厂规厂纪,加强安全管理,做到标准化、规范化、制度化,做好安全教育、安全培训、安全技术交底、安全防护、安全检查、劳动保护等各个环节的工作,确保安全无事故。

2.5.文明施工严格执行公司及市、省厅有关部门的要求,创造良好的生产环境,服从业主和监理的统一管理,采取有效措施,减少施工噪声和环境污染,保证附近居民的生活不受干扰。

2.6环境保护达到建设施工无污染,符合环保标准,创一流施工环境,各项施工行为均满足《建设工程施工现场管理》规定要求,噪声控制为白天不大于65bd,夜间不大于55bd。

2.7资金使用我公司具备良好的资信、资金状况和履约能力,安排专款专用,并保证该工程所需资金合理有效发挥最大效益。

2.8协作配合抢困难、让方便、识大体、顾大局,服从上级单位指挥,实现协作配合一流。

根据招标文件设定的项目总工期要求和现场施工条件,安装工程大致按以下三个阶段组织施工。

第一阶段:从施工进场开始至土建主体封顶,这一阶段的工作重点是保土建,抢主体。

主要施工项目和施工进度形象目标是:1.重点抓好预留预埋工作,土建钢筋扎一层,所有穿楼板、墙(剪力墙)的预留孔洞、部分预埋件等工作就要完成一层。

特别要强调的是:预留预埋工作要与土建密切配合,加班加点,保证土建楼面和墙体按时浇灌。

中央空调工程施工组织方案.doc

中央空调工程施工组织方案.doc

中央空调工程施工组织方案.doc中央空调工程施工组织方案一、工程概况该工程包括水管路、风管路的制作、安装、保温及中心空调机组、组合式空调箱、风机盘管的安装。

本公司专业从事中心空调工程的设计与施工,具有丰富的设计加工和施工经验,对于本工程,公司将委派有多年经验的工程师担任设计并参加施工治理,以确保本工程达到优质工程。

二、施工方案的选择在施工过程中,往往有不同的施工方法可供选择。

制定施工方案时应根据工程特点、工期要求、施工条件等因素,进行综合权衡,选择适用于本工程的最先进、最公道、最经济的施工方法,以达到降低工程本钱和进步劳动生产率的预期效果。

根据图纸要求,结合本公司从事中心空调安装的实际经验,将本工程各项目的安装工艺和相应的施工方法具体说明如下:1 分项工程施工工艺流程图示:机组位置的定位—机组组装或吊装风管路安装工艺流程:丈量、放线—确认主体结构轴线及各面中心线—以中心线为基础,做风管路的安装—校正位置—管道与机组的连接—做风管路验收检查—保温水管路安装施工工艺流程:丈量、放线——根据管路不同位置设支架,固定架,吊筋—按图纸所示位置安装水管路—与机组连接(包括风机盘管)—压力实验—外表面的防腐防锈处理—保温—清洁整理—检查验收2 分项工程施工方法风管路安装施工,采用工厂和现场相结合方式进行,即所有风管道和吊筋、风口及阀门等组件均在场外加工,经质检合格后运往工地现场安装,并按照下列方法进行施工:丈量放线:由专业技术职员确定管道的位置,并在两端定位中拉线以确保管道安装平直风管及部件安装1)风管及部件穿墙,穿墙时,应设予留孔洞,尺寸和位置应符合设计要求。

2)风管和空气处理室内,不得展设电线以及输送有毒、易燃、易爆气体或液体的管道。

3)风管与配件可拆卸的接口及调节机构,不得装设在墙或楼板内。

4)风管及部件安装前,应清除内外杂物及污物,并保持清洁。

5)风管及部件安装完毕后,应按系统压力等级进行严密检验,漏风量应符合《透风与空调工程施工及验收规范》第37页之规定。

中央空调安装工程施工组织设计(DOC 35页)

中央空调安装工程施工组织设计(DOC 35页)

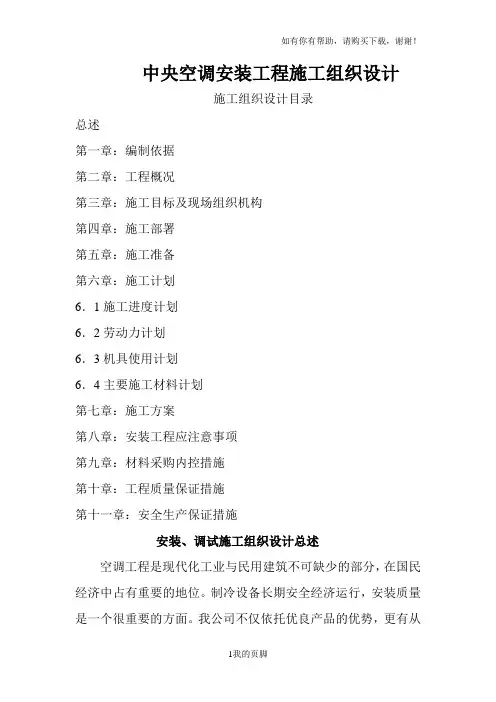

中央空调安装工程施工组织设计施工组织设计目录总述第一章:编制依据第二章:工程概况第三章:施工目标及现场组织机构第四章:施工部署第五章:施工准备第六章:施工计划6.1施工进度计划6.2劳动力计划6.3机具使用计划6.4主要施工材料计划第七章:施工方案第八章:安装工程应注意事项第九章:材料采购内控措施第十章:工程质量保证措施第十一章:安全生产保证措施安装、调试施工组织设计总述空调工程是现代化工业与民用建筑不可缺少的部分,在国民经济中占有重要的地位。

制冷设备长期安全经济运行,安装质量是一个很重要的方面。

我公司不仅依托优良产品的优势,更有从事空调工程安装丰富经验的技术人员、管理人员和施工人员。

为了提高系统施工管理水平,科学地安排施工程序,在保证质量的基础上,缩短工期,加快工程进度,特编制此方案。

明确施工任务的目标及主要施工技术方法和相应的保证措施,并以最佳的施工班子,精心组织、科学管理采取有效的技术措施,进一步完善落实质量保证体系。

我们对该项工程建设单位明确承诺,以优良的工程质量,最科学的施工方法,高效率按期竣工,做好文明施工,环境保护,全面完成此项工程任务。

第一章:编制依据1.1国家及地方现行有关图集、规范、标准。

1.2设计空调施工图(依据设计院空调图纸)1.3国家现行有关法规1.4星湖国际广场二期酒店中央空调系统安装、调试工程有关说明第二章:工程概况2.1工程概况本工程是位于重庆市茶园新区通江大道121号。

重庆百泽汽车5S店,总面积:5809.58㎡,共4层。

第三章:施工目标及现场组织机构3.1施工目标响应建设单位提出的工期要求及结合实际情况,保证在2014年03月07日内安装、调试完备。

如因甲方施工工作面不到位按实际发生时间顺延。

,争创精品工程,工程施工质量达到国家验收优良标准。

(1)施工工亡,重伤事故为零。

(2)杜绝重大设备,火灾事故。

(3)负伤率控制在4‰以下。

按文明施工要求进行现场管理,保证现场文明施工,达到安全文明施工标准要求。

完整版中央空调安装工程施工组织设计方案

完整版中央空调安装工程施工组织设计方案

完整版中央空调安装工程施工组织设计方案完整版中央空调安装工程施工组织设计方案目录一、工程概况二、编制依据及项目分析三、施工部署四、项目组织机构及管理职能五、劳动力计划和管理人员计划六、施工设备配置及主要材料计划七、施工方案八、确保工程质量的技术组织措施九、确保安全生产的技术组织措施十、确保工期的技术组织措施十一、确保文明施工及环境保护的技术组织措施十二、施工总进度计划及进度计划横道图十三、施工总平面布置图十四、技术资料管理及保证措施十五、季节性施工措施十六、质量保证和保修承诺十七、施工现场应急救援预案附表一:施工总进度计划横道图附图:施工总平面布置图一、工程概况1、概述本项目**中央空调工程,设计单位:**建筑设计有限公司,建设地点位于** 省** 市。

建筑地上面积约:**㎡,地下1层,地上4层,建筑高度23m。

建筑功能为:地下一层为车库及设备用房,地上1~4层为商铺。

本工程空调面积约为:**㎡,夏季冷负荷约为:**KW,冷负荷指标:**XW/㎡;冬季热负荷约为:**KW,热负荷指标:66 W/㎡。

采用20口水源井,孔Φ800,孔深68-78m (按实际地况钻井),以地下水为介质,每口井出水量为45-60T/h;空调主机及相配套设备全部位于地下一层空调机房。

2、工程范围2.1 设备供货、安装及调试:机房及1-4层空调设备安装(设备甲供);2-4层新风风管系统供货及安装;2.2 空调系统管道安装及调试机房及1-4层空调系统冷冻水、冷却水、系统补水等管道、阀门供货、安装、保温及调试。

2.3水源井管网安装调试水源热泵井内管道、设备供货安装及电缆敷设,取水及回水管路系统供货及安装调试。

2.4配电安装及调试机房配电柜出线端至空调设备间电缆敷设(主机启动柜及机房配电柜甲供)、1-4层末端设备配电安装(其中风机盘管电源从每层各房间配电箱取电,新风机组从每层电缆井配电箱取电)。

3、工期该广场商业区计划于**年底开始对外营业,计划工期为120日历天,计划于 ** 年X月**日正式开工。

中央空调施工组织设计

中央空调施工组织设计

第一部分、工程概况及施工段划分、工程基本情况1.工程名称:2.工程地点:、工程内容及范围3.工程内容:主要安装内容包括开挖井沟、铺设管道、防腐保温等。

4.我公司负责对本工程进行施工总承包,承包范围为:招标人提供的施工图、补充图纸及工程变更、签证等全部内容。

、施工段划分根据本工程实际情况,施工段划分为以下几个:1.空调水管安装;2.空调末端设备安装及支管连接;3.空调风管及部件制作安装;4.风机盘管电器及线路安装;5.制冷站设备及管道安装;6.系统试压、保温;7.单机调试及系统调试。

第二部分、各分部分项工程的施工方案一、机房设备及管道的安装1.安装工艺流程图设备开箱检验》基础验收T基础放线,主机设备搬运就位管道安装、配管调试竣工验收2 •设备安装工程1.施工准备(1)施工前,必须具备施工图纸和设备的技术文件;当设备安装工序在有恒温、恒湿、防震、防尘或防辐射要求时,应在安装地点具备相应的条件或采取措施后,方可进行相应工序的施工。

(2)利用建筑结构作为起吊、搬运设备的承力点时,应对结构的承载力进行核算,必要时经设计单位同意,方可利用。

(3)设备开箱时,应在建设及监理单位有关人员参加下,按下列项目进行检查并作记录。

a.箱号、箱数用包装情况b.设备的名称、型号及规格c.装箱清单、设备技术件、资料及专用工具d.设备有无缺损件、表面有无损坏和锈蚀e.其他需要记录的情况(4)设备用其零部件和专用工具,均应妥善保管,不得使其变形损坏、锈蚀、错乱或丢失。

(5)设备基础的位置,几何尺寸和质量要求,经检验应符合现行标准规定,并有验收资料或记录。

(6)设备基础表面和地脚螺栓预留孔中的油污、碎石、泥土、积水等均应清除干净;预埋地脚螺栓的螺纹和螺母应保护完好;旋垫铁部位的表面应凿平。

2.设备吊装运输(1)在吊装运输前对设备的重量、重心位置、外型尺寸受力点情况以及设备的结构性能,做必要了解,以便确定吊车吊索具,运输中线和具体方法。
