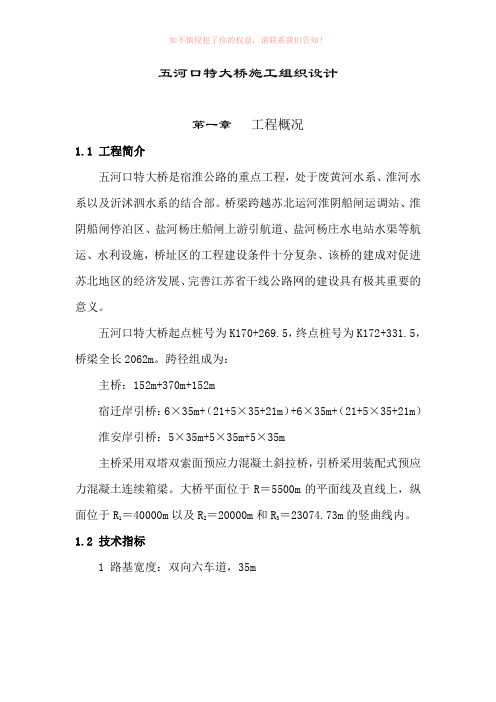

五河口特大桥施工组织设计第一章工程概况1.1 工程简介五河口特大桥是宿淮公路的重点工程,处于废黄河水系、淮河水系以及沂沭泗水系的结合部。

桥梁跨越苏北运河淮阴船闸运调站、淮阴船闸停泊区、盐河杨庄船闸上游引航道、盐河杨庄水电站水渠等航运、水利设施,桥址区的工程建设条件十分复杂、该桥的建成对促进苏北地区的经济发展、完善江苏省干线公路网的建设具有极其重要的意义。

五河口特大桥起点桩号为K170+269.5,终点桩号为K172+331.5,桥梁全长2062m。

跨径组成为:主桥:152m+370m+152m宿迁岸引桥:6×35m+(21+5×35+21m)+6×35m+(21+5×35+21m)淮安岸引桥:5×35m+5×35m+5×35m主桥采用双塔双索面预应力混凝土斜拉桥,引桥采用装配式预应力混凝土连续箱梁。

大桥平面位于R=5500m的平面线及直线上,纵面位于R1=40000m以及R2=20000m和R3=23074.73m的竖曲线内。

1.2 技术指标1 路基宽度:双向六车道,35m2 计算行车速度:120km/h3 设计荷载:汽车—超20级,挂车—1204 地震基本烈度:VII度5 通航水位:设计最高通航水位:15.29m(85国家高程)设计最低通航水位:9.30m(85国家高程)6 通航净空:京杭运河二级通航,通航水位以上净空7m,净宽不小于90m。

盐河四级通航,通航水位以上净空7m,净宽不小于45m。

7 设计洪水频率:1/3008 桥梁宽度;引桥桥宽:0.5(防撞护栏)+15.5m(行车道)+1.0m(中央分割带)+1.0m(波形护栏)+15.5m(行车道)+0.5m(防撞护栏)=35m 斜拉桥桥宽:1.5m(拉索锚固区)+0.5m(防撞护栏)+15.5m(行车道)+1.0m(波形梁栏)+1.0m(中央分割带)+1.0m(波形梁护栏)+15.5m(行车道)+0.5m(防撞护栏)+1.5m(拉索锚固区)=38m9 桥梁最大纵坡:2.4%1.3 桥址自然条件概况1 地形、地貌五河口地处江苏省淮安市西郊,是淮沭新河、二河、盐河、废黄河、京杭运河等五条河流的交汇处。

【桥梁方案】五跨连续斜拉桥斜拉索施工方案(塔端牵引、张拉方式)

【桥梁方案】五跨连续斜拉桥斜拉索施工方案(塔端牵引、张拉方式)

XX大桥斜拉索安装施工技术方案编制:审核:目录第一章概述 (1)一、概况 (1)二、气象条件 (3)第二章斜拉索牵引力计算 (3)一、计算公式 (3)二、软牵引受力计算 (3)第三章、总体施工工艺及流程 (6)一、总体施工方案选择 (6)二、施工工艺流程 (6)第四章斜拉索施工设备 (8)一、桥面门机吊 (8)1、门机吊布置位置 (8)2、门机吊结构设计 (8)3、门机吊性能参数 (8)4、门机吊安装 (9)二、塔吊及汽车吊 (10)1、塔吊 (10)2、汽车吊 (11)三、塔顶牵引平台及牵引设备 (13)1、斜拉索塔顶牵引平台 (13)2、斜拉索塔顶牵引设备 (18)3、塔外侧操作平台 (19)四、斜拉索桥面放索及牵引设备 (19)1、桥面放索设备布置 (19)2、斜拉索桥面放索设备 (24)4、梁端牵引设备 (26)五、斜拉索软牵引机具 (28)1、斜拉索软牵引结构 (28)2、软牵引工具设计因素 (30)3、软牵引机具 (31)六、斜拉索张拉机具 (33)1、斜拉索张拉结构 (33)2、张拉工具设计因素 (34)3、张拉机具 (34)第五章斜拉索施工工艺 (36)一、施工前准备工作 (36)1、成品索的检验 (36)2、索套管的处理 (36)二、0#~2#索施工工序 (36)三、3#~23#索施工工序 (38)1、船舶就位 (38)2、斜拉索整体上桥面 (38)3、斜拉索在桥面上的运输 (41)4、索盘在桥面上放索 (41)5、安装塔端软牵引及吊点包箍 (42)6、斜拉索空中牵引至相应的索道管并锚固 (43)7、将斜拉索梁端锚杯引入钢箱梁锚箱并锚固 (46)8、用软牵引将斜拉索牵引到位 (48)9、软牵引拆除、张拉设备就位 (49)10、斜拉索的张拉 (50)四、长重索施工 (51)1、梁端牵引方法 (52)2、塔端牵引方法 (53)3、塔端张拉方式 (54)五、斜拉索牵引施工阶段施工要点 (54)六、斜拉索的减振 (55)1、斜拉索的临时减振 (55)2、索力调整、减振器安装 (56)七、斜拉索的施工保护措施 (56)八、软牵引长度控制 (57)第六章文明与安全施工 (60)一、文明施工 (60)二、安全施工 (60)1、起重工安全操作规程 (60)2、架子工安全操作规程 (61)3、斜拉索张拉安全操作规程 (62)4、卷扬机操作规程 (62)5、高空作业操作规程 (64)第七章人员与劳动力使用计划 (65)一、人员使用计划 (65)二、机械使用计划 (66)三、工期 (66)第一章概述一、概况上海长江大桥主桥为混凝土塔柱钢箱梁双索面五跨连续斜拉桥,其跨径布置为92+258+730+258+92=1430m,采用全漂浮结构体系。

河口特大桥施工组织设计Word

河口特大桥施工组织设计Word

五河口特大桥施工组织设计第一章工程概况1.1 工程简介五河口特大桥是宿淮公路的重点工程,处于废黄河水系、淮河水系以及沂沭泗水系的结合部。

桥梁跨越苏北运河淮阴船闸运调站、淮阴船闸停泊区、盐河杨庄船闸上游引航道、盐河杨庄水电站水渠等航运、水利设施,桥址区的工程建设条件十分复杂、该桥的建成对促进苏北地区的经济发展、完善江苏省干线公路网的建设具有极其重要的意义。

五河口特大桥起点桩号为K170+269.5,终点桩号为K172+331.5,桥梁全长2062m。

跨径组成为:主桥:152m+370m+152m宿迁岸引桥:6×35m+(21+5×35+21m)+6×35m+(21+5×35+21m)淮安岸引桥:5×35m+5×35m+5×35m主桥采用双塔双索面预应力混凝土斜拉桥,引桥采用装配式预应力混凝土连续箱梁。

大桥平面位于R=5500m的平面线及直线上,纵面位于R1=40000m以及R2=20000m和R3=23074.73m的竖曲线内。

1.2 技术指标1 路基宽度:双向六车道,35m2 计算行车速度:120km/h3 设计荷载:汽车—超20级,挂车—1204 地震基本烈度:VII度5 通航水位:设计最高通航水位:15.29m(85国家高程)设计最低通航水位:9.30m(85国家高程)6 通航净空:京杭运河二级通航,通航水位以上净空7m,净宽不小于90m。

盐河四级通航,通航水位以上净空7m,净宽不小于45m。

7 设计洪水频率:1/3008 桥梁宽度;引桥桥宽:0.5(防撞护栏)+15.5m(行车道)+1.0m(中央分割带)+1.0m(波形护栏)+15.5m(行车道)+0.5m(防撞护栏)=35m 斜拉桥桥宽:1.5m(拉索锚固区)+0.5m(防撞护栏)+15.5m(行车道)+1.0m(波形梁栏)+1.0m(中央分割带)+1.0m(波形梁护栏)+15.5m(行车道)+0.5m(防撞护栏)+1.5m(拉索锚固区)=38m9 桥梁最大纵坡:2.4%1.3 桥址自然条件概况1 地形、地貌五河口地处江苏省淮安市西郊,是淮沭新河、二河、盐河、废黄河、京杭运河等五条河流的交汇处。

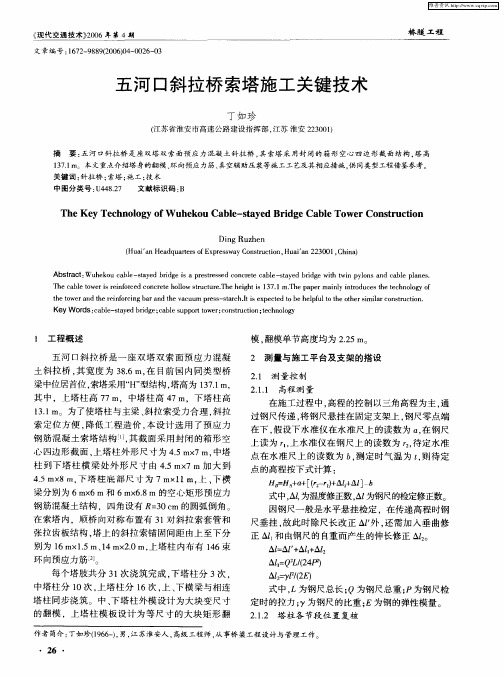

五河口斜拉桥索塔施工关键技术

五河口斜拉桥索塔施工关键技术

1 工 程概 述
模, 翻模 单节 高度 均为 22 .5 m。 2 测量 与施 工 平台及 支 架的搭 设
21 测 量 控 制 .
五 河 口斜 拉 桥 是 一 座 双 塔 双 索 面 预 应 力 混 凝
土斜 拉 桥 , 宽 度 为 3. m, 目前 国 内 同类 型 桥 其 8 在 6 梁中位居首位 , 索塔采用 “ ” H 型结构 , 高为 171 塔 3.m, 其 中 ,上塔 柱 高 7 7m,中塔 柱 高 4 7m.下塔 柱 高 1.m。为 了使 塔柱 与 主粱 、 拉索受 力 合理 . 拉 31 斜 斜 索定位方便 , 降低 工 程 造 价 , 设 计 选 用 了预 应 力 本 钢 筋 混 凝 土索 塔 结 构 Ⅲ, 截 面采 用 封 闭 的箱 形 空 其
关 键 词 : 拉 桥 : 塔 : 工 ; 术 斜 索 施 技 中 图分 类 号 : 4 82 U4. 7 文 献标 识 码 : B
TheKe c y Te hno o y o uh k u Cab e t y d Br dg b eTo r Co t uc i n l g fW eo l -sa e i eCa l we nsr to
心 四边 形 截 面 , 塔 柱 外形 尺 寸 为 45m 7m 中塔 上 . x 柱 到下 塔 柱 横 梁 处 外 形 尺 寸 由 45mx . 7m加 大 到 45m ̄ 下 塔 柱 底 部 尺 寸 为 7mx 1 上 、 横 8m, l m, 下 梁 分别 为 6m 6m和 6rx . m 的空 心矩 形 预应 力 x 68 e 钢 筋混 凝 土结 构 .四角设 有 R= 0c 3 m的 圆弧倒 角 。
维普资讯
Hale Waihona Puke 《 现代交通技术 ̄ 0 6年 第4期 20

斜拉桥及连接线工程施工组织设计方案

斜拉桥及连接线工程施工组织设计方案

斜拉桥及连接线工程施工组织设计方案目录第一章编制依据及原则 .................................. - 1 - 1.1编制依据............................................ - 1 - 1.2编制原则............................................ - 1 - 第二章工程概况........................................ - 3 - 2.1工程简介............................................ - 3 - 2.2桥型概况............................................ - 3 - 2.3地质、水文、气候条件............................... - 10 - 2.4 主要技术标准 ...................................... - 14 - 2.5主要工程数量表..................................... - 17 - 第三章施工部署....................................... - 20 - 3.1组织机构........................................... - 20 - 3.2施工场地布置、大临设施布置......................... - 21 - 3.3人员、材料、设备配备............................... - 23 - 3.4施工准备........................................... - 24 - 3.5总体施工进度计划................................... - 25 - 第四章测量控制....................................... - 29 - 4.1施工测量的组织..................................... - 29 - 4.2测量设备的配备与管理............................... - 29 -4.3控制测量........................................... - 29 - 4.4施工图审核......................................... - 30 - 4.5施工测量放线....................................... - 30 - 4.6变形测量........................................... - 32 - 4.7竣工测量........................................... - 33 - 4.8施工测量的质量保证措施............................. - 34 - 第四章工程特点、工程重点及难点 ....................... - 35 - 4.1工程特点........................................... - 35 - 4.2工程重点及难点..................................... - 36 - 第五章总体施工方案 ................................... - 38 -5.1方案概述........................................... - 38 - 5.2施工步骤........................................... - 38 - 第六章主要工程项目施工方案、方法与技术措施............ - 43 -6.1路基施工........................................... - 43 - 6.2桩基施工........................................... - 49 - 6.3承台施工........................................... - 65 - 6.4墩柱施工........................................... - 89 - 6.5主梁施工........................................... - 95 - 6.6主塔塔柱施工...................................... - 110 -6.7斜拉索施工........................................ - 121 - 6.8附属工程.......................................... - 129 - 6.9监控方案.......................................... - 140 - 第七章冬、雨期施工及应急预案 ........................ - 162 -7.1冬期施工措施...................................... - 162 - 7.2雨季施工措施...................................... - 165 - 7.3其它不良条件下施工保证措施........................ - 168 - 第八章工期目标及保证措施 ............................ - 170 -8.1工期保证措施...................................... - 170 - 8.2施工计划的保证.................................... - 171 - 8.3人员的保证........................................ - 172 - 8.4技术保证措施...................................... - 172 - 8.5施工设备和材料的保证.............................. - 173 - 第九章质量保证体系 .................................. - 173 -9.1建立质量管理体系.................................. - 174 - 9.2质量保证措施...................................... - 176 - 9.3监控测量体系...................................... - 176 - 9.4试验检测体系...................................... - 177 - 9.5“三检”质检体系 .................................. - 178 -第十章安全保证措施 .................................. - 179 - 10.1安全目标......................................... - 179 - 10.2保证体系及职责................................... - 179 - 10.3安全保证制度..................................... - 182 - 10.4安全保证措施..................................... - 186 - 第十一章文明施工保证措施 ............................ - 190 - 11.1文明施工目标..................................... - 190 - 11.2文明施工措施..................................... - 190 - 第十二章施工现场环保及水保措施 ...................... - 195 - 12.1环保及水保目标................................... - 195 - 12.2生态环境防护措施................................. - 196 - 12.3大气环境保护措施................................. - 197 - 12.4固体废弃物处理措施............................... - 198 - 12.5降低噪音的环境保护措施........................... - 198 - 第十三章职业健康安全保障措施 ........................ - 200 - 13.1管理目标......................................... - 200 - 13.2管理体系......................................... - 200 - 13.3法律法规识别..................................... - 200 - 13.4识别职业健康危险源............................... - 200 -13.5职业健康安全保障措施............................. - 200 - 附表一:拟投入本标段的主要施工设备表.................. - 203 - 附表二:拟配备本标段的试验和检测仪器设备表............ - 209 - 附表三:劳动力计划表 ................................. - 213 - 附表四:计划开、竣工日期和施工进度网络图.............. - 215 -第一章编制依据及原则1.1编制依据1.1.1**新城**路跨滁河大桥及连接线工程(主桥、引桥、连接线及附属)工程施工设计图纸及设计说明。

五河口特大桥钢铰线斜拉索的设计与施工

五河口特大桥钢铰线斜拉索的设计与施工

GuXin f n a ge g
(x rsw y os ut nDrc o fc f uin 2 0 1C ia E pes a nt ci i t n f e aa 30 ,hn ) C r o e i O i oH 2
Ab ta ti ito u e h ein o a l ty d big fW u e o n e on fc n t cin i as rp sd te src :t nrd c d ted sg fcbe sa e rd eo h k u a d k yp it o sr t ,t lo po oe h o u o
层, 外层 H P D E套管 为银灰色 , 设双螺纹 线并制成
带肋抗风振雨形式。斜拉索在主梁上的标准索距为 6 边跨 B 0 B 0索距 为 2 在塔上的标准索 m, 2~ 3 . m, 5
距 为 1 和 2m。 .m 5
22 拉 索防护 .
作 者简介 : 顾祥峰(97 )男, 16 一, 江苏涟水人 , 高级 工程 师, 事交通工程建设管理工作。 从
32 挂 篮 施 工 段 .
松弛钢绞线斜拉索体 系。钢绞线标准强度为 1 6 0 8
M a弹性模量 为 1 5 1 M a采用双层 H P P, .  ̄0 P ; 9 D E护
挂篮预压完成后 . 采用前支点挂篮对称悬臂浇 筑主跨及边跨梁段 , 与拉索安装相关步骤如下 : 挂篮前移 、 梁段模板立模到位一安装斜拉索转 换装置一安装 上下端锚 具一安装 H P D E套 管一单 根钢绞线挂索 、第一次张拉一梁段钢筋 、模 板施 工一浇筑 1 混凝土一第二次张拉一混凝土浇完一 / 2
3 斜拉索施工工序
31 非 挂篮施 工段 .
设两道横梁 ,斜拉索集 中布置在 8 . 3 15 6 3 3~4. 7 7 9 m 高程之间上塔柱范围内, 每塔肢设 3 对斜拉索 , 1 全

五河口斜拉桥监控实施细则

五河口特大桥主桥施工监控实施细则长安大学(西安公路交通大学)二○○三年十月五河口特大桥主桥施工监控实施细则长安大学(西安公路交通大学)2003年10月单位地址:西安市南二环中段邮编:710064 电话:029-*******目录一、工程概况 (1)二、施工控制的目的、原则与方法 (1)(一)施工监控的目的 (1)(二)控制原则 (1)(三)控制方法 (2)三、施工控制工作的主要内容 (3)(一)施工仿真计算 (3)(二)施工控制有关的基础资料试验数据的收集 (3)(三)施工过程的结构变形、应力、应变、索力和温度观测 (4)(四)设计参数误差分析和识别 (5)(五)对未来梁段设计参数误差进行预测 (6)(六)预告主梁下阶段立模标高和斜拉索各次张拉力 (6)(七)重大设计修改 (6)四、施工控制实施程序 (6)(一)施工控制操作细则 (6)(二)阶段施工控制验收 (9)五、施工控制的精度、原则与总体要求 (9)(一)控制精度和原则 (9)(二)实施中的总体要求 (10)六、组织机构 (10)(一)机构组成 (10)(二)各单位分工 (11)(三)施工控制工作程序 (12)七、施工控制表格 (12)(一)表格类型 (12)(二)表格编号规则 (12)附录1:施工控制表格样本 (13)附录2:施工控制附图 (25)五河口特大桥施工监控实施细则一、工程概况宿淮高速公路五河口特大桥主桥为三跨一联双塔双索面预应力混凝土斜拉桥。

跨径152+370+152米,桥面宽度32米,结构型式采用全漂浮体系。

主梁采双边箱截面,基本梁高2.824米,设双向2%的横坡;斜拉索采用OVM250系列钢绞线拉索及相应锚具,主桥各塔均布置30对斜拉索, 1对竖向索;索塔为H 型塔。

二、施工控制的目的、原则与方法(一)施工监控目的五河口特大桥为双塔双索面斜拉桥,采用全漂浮体系,结构较为复杂,为了确保主桥在施工过程中结构受力和变形始终处于安全的范围内,且成桥后的主梁线形符合设计要求,结构恒载内力状态接近设计期望,在主桥施工过程中必须进行严格的施工控制。

【桥梁方案】斜拉桥大桥施工组织设计方案

表1 施工组织设计文字说明第一章编制依据和编制原则一、编制依据1、重庆地维长江专用大桥工程项目招标文件、补遗书等招标资料。

2、由招标文件明确的国家、建设部、交通部颁发的现行设计规范、施工规范及技术规程、质量检验评定标准及验收办法。

3、交通部交公路发[1999]615号自2000年1月1日起施行的《公路工程国内招标文件范本》。

4、踏勘工地现场,自行调查工地周边环境条件所了解的情况和收集的信息。

5、国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。

二、编制范围施工组织设计编制范围为重庆地维专用长江大桥B段(北岸)实施部分,即:1、主塔5# 墩2、主塔5#墩主塔边跨、中跨(含斜拉索)3、6#桥台4、桥面辅助工程三、编制原则1、遵守招标合同文件各项条款要求,全面响应招标文件,认真贯彻业主或监理工程师及其授权人士或代表的指示和要求。

2、严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准。

3、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合。

4、自始至终对施工现场坚持实施全员、全方位、全过程严密监控、动静结合、科学管理的原则。

5、实施项目法管理,通过对技术、方案、劳务、设备、材料、资金、信息、时间与空间条件的优化处置,实现工期、成本、质量及社会信誉的预期目标效果。

6、合理安排施工顺序,做到布局合理、突出重点、全面展开、平行作业、科学组织、均衡生产,以保证施工连续均衡地进行。

7、尊重和保护工程施工所在地民众多年来形成的民俗民情和行为准则。

8、强化精品意识,以“视昨天为落后,视精品为合格”的企业精神为指导,努力使本工程达到棱角分明、线条流畅、色泽一致,表面光洁。

向业主交一项优质的工程,并以此作为对业主给予投标人信任的答谢!第二章工程概况一、工程建设的意义拟建重庆地维专用长江大桥是为了沟通南北通道,为重庆地维水泥有限责任公司矿产、水泥运输创造条件,同时结合二期隧道工程和二级公路的修建,打通南自帽合山,北至滨江路的交通,可使该桥申报为收费工程,以尽快收回投资。

公路特大桥斜拉索安装施工方案施工组织设计

公路特大桥斜拉索安装施工方案施工组织设计1.引言公路特大桥斜拉索安装施工是桥梁建设中的重要环节,它直接关系到桥梁的安全性和使用寿命。

因此,制定科学合理的施工方案和组织设计至关重要。

2.施工概述本次施工旨在安装公路特大桥斜拉索,确保桥梁的稳固性和承载能力。

施工方案包括以下几个方面:施工准备、安全措施、施工步骤、施工设备和材料准备等。

3.施工准备在施工开始之前,需要做好充分的准备工作。

首先,进行施工地勘察,确保施工地的地质条件和施工环境符合相关规定。

然后,组织施工人员进行培训,确保他们具备相关技能和知识。

同时,准备必要的施工设备和材料,并确保其符合标准要求。

4.安全措施安全是施工的首要原则。

在公路特大桥斜拉索安装施工过程中,应采取以下安全措施。

首先,确保施工现场的安全,设置明显的警示标志,并配备专职安全人员进行监督。

其次,落实安全管理制度,加强施工人员的安全教育和培训,提高他们的安全意识。

另外,合理分配工作任务,避免疲劳作业导致事故的发生。

5.施工步骤公路特大桥斜拉索的安装施工可以划分为以下几个步骤。

首先,搭设施工平台,为施工提供稳定的工作基础。

然后,进行高空作业,将斜拉索逐段吊装至桥墩上,并进行固定。

同时,对每个斜拉索进行拉力测试,确保其符合设计要求。

最后,进行施工验收,并做好记载和档案管理。

6.施工设备和材料准备在公路特大桥斜拉索安装施工过程中,需要准备适当的施工设备和材料。

施工设备包括:吊车、起重机、脚手架等。

材料包括:斜拉索、连接件、固定螺栓等。

所有设备和材料都必须经过检验和验收,确保其质量符合标准要求。

7.施工时间和计划为了保证施工的顺利进行,需要根据实际情况制定详细的施工时间和计划。

在编制计划时,应考虑到天气条件、人力资源和施工设备的供应情况等因素,并确保施工进度符合预期。

8.质量控制公路特大桥斜拉索安装施工的质量控制是保证桥梁安全性和使用寿命的关键。

为了实现质量控制,应设立专门的质量监督组织,并采取相应的措施进行检查和验收。

长江大桥斜拉索吊装方案施工组织设计

长江大桥斜拉索吊装方案施工组织设计一、引言长江大桥作为我国重要的交通基础设施,其建设需要精确的施工方案和组织设计,其中斜拉索吊装方案非常关键。

本文将分析并设计长江大桥斜拉索吊装方案的施工组织设计。

二、斜拉索吊装方案斜拉索吊装是指在大桥主塔之间吊装安装斜拉索的过程。

为了确保斜拉索的安全可靠,必须设计合理的施工组织方案。

1. 技术准备在斜拉索吊装之前,需要进行充分的技术准备。

这包括了材料的采购、制造以及检测等方面的工作。

同时,要对吊装设备进行检验和维护,以确保其正常运行。

2. 吊装方案设计吊装方案设计是斜拉索吊装的核心,该方案需满足以下要求:- 安全可靠:吊装过程中需要确保斜拉索的安全,避免任何可能的损坏或意外。

- 合理经济:吊装方案需要考虑到经济效益,在保证质量的前提下,尽可能减少成本。

- 高效快捷:吊装方案要确保作业进度,尽量缩短施工时间,并保证工程质量。

3. 吊装方案实施在斜拉索吊装实施过程中,需要严格按照设计方案的要求进行操作。

吊装设备的调试和检验应由专业人员进行,并进行详细的记录。

同时,要确保吊装现场的安全,加强对吊装人员的培训和管理。

三、施工组织设计在长江大桥斜拉索吊装方案的施工组织设计中,需要注意以下几点。

1. 质量管理斜拉索吊装过程中,需要严格按照相关标准和规范进行操作,确保斜拉索的质量。

同时,要进行必要的检测和监测工作,及时发现和处理潜在问题。

2. 安全防护斜拉索吊装作业对人员和设备都存在一定风险,因此,需要制定详细的安全防护措施。

例如,设置安全警示标志、使用安全绳索、佩戴个人防护装备等。

另外,需要对周边区域进行管制,确保施工现场的安全。

3. 日常管理施工现场应进行日常管理,包括人员管理、设备管理、材料管理等。

要建立健全的档案记录,确保斜拉索吊装过程的可追溯性和总结经验。

四、结论长江大桥斜拉索吊装方案施工组织设计是确保工程顺利进行的关键环节。

合理的施工组织设计能够提高斜拉索吊装的效率和质量,同时保证施工安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编制说明1 编制依据A.施工图纸B.《公路桥涵施工技术规范》(JTJ 041-2000)C.《交通工程质量检验评定标准》D.《OVM平行钢绞线拉索施工工艺》E.《前支点挂篮施工转换装置安装工艺》2 编制目的A.按质按量按时完成斜拉索施工任务,满足全桥施工计划。

B.优化资源,争取优质高效组织施工。

C.完善斜拉索施工工艺技术,确保方案的切实可行,全面指导斜拉索各步骤施工。

D.具体落实斜拉索施工中的各项安全、质量、工期保证措施,确保斜拉索施工质量满足设计要求及国家有关规范标准。

3 编制范围A.本组织设计为五河口特大桥斜拉索部分工程施工组织设计,其主要工序为:备料、挂索、张拉、调索、索力转换、斜拉索防护。

B.斜拉索预埋管、锚垫板、锚固筋、前支点挂篮的安装在主梁施工方案内。

目录1. 工程概况 (3)2. 斜拉索结构 (7)3. 施工总体组织及主要施工工序 (7)4. 斜拉索安装工艺及技术措施 (10)5. 斜拉索防护 (32)6. 斜拉索安装施工用电方案 (33)7. 技术、质量、安全、工期保证措施 (35)8. 施工计划、设备、材料及人员组织 (38)9. 施工附图(表) (42)1 工程概况五河口大桥位于宿淮高速公路、宁淮高速公路及淮安西环的共线段上。

主桥为152m+370m+152m三跨一联预应力混凝土双塔双索面全漂浮体系斜拉桥。

大桥平面位于5500m半径的平曲线及直线上,纵面位于40000m半径以及20000m和23074.73m的竖曲线。

主梁采用双边箱断面,中心处梁高3.2m,桥面板设2%的双向横披;桥宽38.6m,是目前国内最宽的混凝土斜拉桥。

标准梁段采用前支点挂篮施工工艺,3~3,梁段和21,梁段根据设计图要求使用现浇支架施工。

索塔呈“H”型,两主塔高均为137.1m,斜拉索集中布置在83.733~145.967m高程范围内,每塔肢设31对斜拉索,全桥共计248根索。

1.1 斜拉索采用OVM250系列环氧涂层高强度低松弛钢绞线斜拉索体系。

钢绞线标准强度为1860Mpa,弹性模量为1.95×105Mpa;采用双层HDPE护层,外层HDPE套管已确定为银灰色,设双螺纹线并制成带肋抗风振雨形式。

斜拉索在主梁上的标准索距为6m,边跨B20~B30索距为2.5m;在塔上的标准索距为1.5m和2m。

本桥采用5种类型的拉索,即:B3~B6,Z3~Z6索采用OVMV250-34型;B7~B11,Z7~Z11索采用OVMV250-37型;B1、B2、B12~B17,Z1、Z2、Z12~Z17索采用OVMV250-43型;B0、Z0、B18~B25、Z18~Z25索采用OVMV250-55型;B26~B30、Z26~Z30索采用OVMV250-61型。

索的两端均为张拉端锚具。

1.2 拉索采用四层防护:第一层为钢绞线外喷涂环氧涂层;第二层为无粘结筋专用油脂;第三层为热挤单层HDPE层;第四层为整体索外包HDPE护套。

1.3 斜拉索经下料后,单根安装、张拉、锚固,再进行整体张拉和总体防护,即成本桥斜拉索结构。

也就是单根挂索,单根张拉,整体和单根调索的施工工艺。

1.4 锚头填注油脂(见A-27 098号文设计院答复),油脂符合JG3007-93《无粘结预应力筋专用防腐润滑脂》的要求。

本工程按斜拉索桥的施工技术标准进行施工控制,工作内容包括:平行钢绞线斜拉索体系制作,配合主梁浇注进行挂索、张拉、锚固、调索、索力转换,防水罩安装,两端锚具内注浆、保护罩内注油防腐等。

本工程工期较长、属技术复杂工程。

1.5 斜拉索技术参数边跨斜拉索技术参数主跨斜拉索技术参数2 斜拉索结构2.1 索体:带PE高强度低松驰环氧涂层钢绞线,索外设整圆HDPE套管。

2.2 张拉端:张拉端采用可调式OVM250型锚具,含压板、夹片、锚板、支承筒、工作螺母、密封筒;锚具内注浆防护。

锚固点设于索塔内的锚垫板顶面。

2.3 固定端: 也采用可调式OVM250型锚具,锚固点设于主梁边箱齿块的锚垫板底面。

混凝土浇筑之前,斜拉索先通过专用联接转换装置锚在挂篮张拉机构上,索力转换后,将斜拉索锚在主梁上。

3 施工总体组织及主要施工工序3.1 施工总体安排3.1.1 确定主线工序:临时设施—下料—PE圆管安装—挂索—张拉—二张—索力转换—调索—斜拉索防护。

3.1.2 其它工序如:施工平台、锚具安装、运料、施工设备安装、紧索、减振措施安装等穿插在主线工期内进行;斜拉索防护包含:锚具内注浆、锚头保护罩注油防护,PE管两端防水罩安装。

3.1.3 加强横向联系,做好与主梁作业队的协调工作,合理使用施工用地、施工通道、施工平台及大型搬运设备。

3.2 斜拉索相关主要施工工序3.2.1非挂篮施工段主桥0~3号段以及边跨密索区是利用支架现浇混凝土。

与拉索安装对应步骤如下:混凝土达到85%设计强度—安装上下端锚具—安装PE圆管—单根钢绞线挂索—根据监控指令进行整体张拉,挂索完成。

在进行边跨密索区斜拉索安装时,还需考虑与中跨的同步性。

3.2.2挂篮施工段挂篮预压完成后,采用前支点挂篮对称悬臂浇筑主跨及边跨梁段。

与拉索安装对应步骤如下:挂篮前移、梁段模板立模到位—安装斜拉索转换装置—安装上下端锚具—安装PE圆管—单根钢绞线挂索、第一次张拉—梁段钢筋施工—浇筑1/2混凝土—第二次张拉—混凝土浇完—主梁预应力张拉—索力转换、第三次张拉,挂索完成。

3.3 施工准备3.3.1现场前期准备前期准备工作主要包括:挂索所必须的施工平台安装;观察总体施工进度情况,调整工作计划。

3.3.2材料准备A.锚具类:按设计图定出的锚具类型、标准、要求及总体施工工期,要求供索商制定加工及供货计划;B.环氧涂层钢绞线:委派技术员到供索商生产车间指导下料,下料完成后重新成盘,按使用计划运至现场;C.HDPE圆管:根据斜拉索有关参数计算必要的下料长度,在现场通过加热焊进行对焊;D.斜拉索锚具填充物:属锚具类供货内容,考虑损耗量;E.材料进场:按施工周期,组织材料分批采用汽运或铁路运输进场。

F.其他辅材,在现场购买。

3.3.3设备准备A.转换装置:根据设计要求和主体工期要求交由OVM技术中心设计并生产。

B.张拉设备:根据施工要求列举清单交设备科归类、维修、试机以待进场标定。

C.起重设备:本工程高空作业突出,各种起重设备必须按工艺要求配置,并完好无缺,卷扬机尽量利用现有,并配备足够的钢丝绳、吊具等。

D.注油设备:清洗、试机。

E.其它小工具:按清单收集、添置、集中存放。

F.设备进场:按进场通知及时组织前期施工阶段设备进场,设备进场后,再次对设备进行试机检查,确保设备使用性能。

3.3.4人员准备A. 组建OVM公司五河口大桥领导小组;同时组建五河口项目部并委派前期人员进场,进行临时设施安装;进场通知书下达后,组织全体管理人员及全部操作人员进场。

B.选定熟练的高级操作工及普通操作工。

C.对人员进行方案交底及其他培训。

3.3.5技术准备A.熟悉主桥结构图、斜拉索结构图、挂篮结构图和转换装置工艺图。

B.熟悉施工工艺,重点编制挂索、调索的详细操作规程。

C.编制工地技术质量管理制度,设备操作规程,安全管理制度。

D.详细计算下料长度表。

E.熟悉本桥监控实施细则。

4 斜拉索安装工艺及技术措施4.1斜拉索安装工艺流程见下图:斜拉索制作安装工艺流程图4.2 施工平台及施工通道4.2.1 塔外平台塔外平台采用垂直升降悬挂式平台,由塔顶1台3T 卷扬机控制升降,用同时在塔外平台一侧,沿索塔固定一根Φ15钢丝绳作为塔外平台的定位滑道,当平台到达施工点时,将卷扬机锁死,塔外施工人员将平台与定位滑道进行临时固定,然后对塔外平台进行安全检查,最后方可进行塔外施工(附图1)。

塔外平台只是为塔外施工提供一个操作平台,不做任何临时吊装用,施工人员需要在横梁处,另外搭乘由2T 卷扬机控制的吊笼到达该平台。

1.本图尺寸为毫米;2.焊高8毫米。

说明:图1 塔外平台示意图4.2.2 塔内平台(附图2)塔内平台采用垂直升降悬挂式平台,根据在单根挂索与整体张拉时需要的操作空间不同,并结合现场环境条件,将塔内平台设置成上下两层,根据实际需要可进行交互使用。

塔内平台由塔顶1台5T卷扬机控制升降,同时在塔内沿索塔向设置2根Φ25钢丝绳:一端固定在塔顶钢支架,一端放置在塔内平台,作为塔内平台保险绳。

当平台到达施工点时,将卷扬机锁死,塔内施工人员将保险绳临时固定在塔内平台上,然后进行安全检查,最后方可进行塔内施工。

塔内平台只是作为塔内施工的操作平台,不做任何临时吊装用,施工人员需要在塔顶,另外搭乘由1.5T卷扬机控制的吊笼到达塔内平台。

图2 塔内平台示意图4.2.3 塔顶钢支架(附图3)塔顶钢支架作为塔外平台,塔内平台以及锚具、HDPE吊装时的主要受力构件,是由三根横梁、六根立柱以及斜撑组成的门架式结构,设计荷载5OKN 。

主要结构:横梁由20号槽钢两根对焊而成,立柱由16号槽钢两根对焊而成,斜撑采用一根16号槽钢,并在受力点加设钢板加强。

塔顶钢支架全部采用焊接,各节点都为钢节点,底部与塔顶预埋件进行满焊固结。

图3 塔顶钢支架俯视图立面图4.2.4 塔顶通道(附图4)由于索塔升降机只在一边塔肢设有,并且塔内除锚固区外,表面外露皆为混凝土,在塔内焊接人行爬梯存在难度。

出于安全性、易用性考虑,采用在塔顶搭设便利通道连接两塔肢,通道形式为悬索式结构,宽100cm ,高120cm ,全长3100cm 。

其主要结构:底下四根Φ18钢丝绳、两侧各两根Φ15钢丝绳,共计八根钢丝绳。

通道底部每间隔50cm 搭设一根Φ16螺纹钢筋作为踏步,表面再铺设一层钢丝网,两侧用槽钢钻孔后连接三道钢丝绳,表面再围一层安全网,钢丝绳两端与塔顶钢支架连接。

注:塔顶通道净宽100,高度120,全长3100。

18号绳夹15号绳夹5卸扣Φ16螺纹钢筋平面图立面图123Φ15Φ18Φ18安全网钢丝网1大样2大样3大样图4 塔顶通道示意图5124.3 施工用预埋件A.塔内吊点预埋件:主要是塔内整体张拉(调索)时吊装千斤顶用到的固结措施,总体上布置在锚垫板上方的塔内壁的600×600的范围内预埋。

B.梁上导向点预埋件:挂索采用循环牵引系统,以卷扬机提供动力,在塔柱附近梁面上的适合位置布置,具体位置见附图5。

C.塔顶预埋件:塔内外施工平台及塔设备的垂直运输都需要安装于塔顶的施工反力架(或施工扒杆),该措施与索塔固定的部位必须设预埋件,具体位置见附图5。

D.卷扬机固定点预埋件:本桥斜拉索安装的特点是起重用卷扬机较多,在必要的固定部位必须预埋件,以现场实际情况而定。

1.本图尺寸为厘米;2.除图中标注外,其余预埋件规格为300¦¶;3.塔顶中心位置留设备、材料吊装孔。
