污水管网整治工作汇报第1篇:污水处理厂及配套管网实施情况汇报污水处理厂及配套管网实施情况汇报材料为有效解决城市污水污染,提高城市污水处理质量,改善城市生态环境,促进可持续发展,我县积极加快污水处理设施及配套管网建设进度,全面提高城市污水收集率。

现将污水设施及污水管网建设工作开展情况汇报如下:一、项目概况孟连县污水处理厂工程设计规模为日处理生活污水规模近期(2016年)万吨/日;远期(2025年)万吨/日,新建污水配套管网DN300—DN800总长32公里,污水提升泵站1座及其他配套设施。

工程总投资万元,其中污水处理厂投资近2356万元,管网投资3200万元,主要服务于孟连县城规划建成区,近期(2016年)规划范围面积平方公里,规划服务人口万人;远期(2025年)规划服务面积平方公里,规划服务人口为万人。

二、工程进度(一)厂区工程。

该项目实施单位为孟连县诚净环卫绿化有限责任公司,项目厂区建设和省水务产业投资有限公司合作采用BOT模式已签订了特许经营协议,协议里明确了厂区“三通一平”由我县建设,“三通一平”的投资建设为1260万元,项目配套管网建设和昆明普尔顿管业有限公司合作,采取BT合作模式,项目位于南垒河下游距县城公里处,占地面积约为22亩,工程自2016年3月份正式开工建设,县政府统筹谋划,紧抓落实,倒排工期,2016年底完成县城污水处理厂“三通一平”工程建设,2016年5月省水务投资有限公司组织进场施工,现已完成人工挖孔桩、污水处理池底浇灌等工作。

(二)配套管网工程。

建设方案是将城西片老城区和城东片区的污水通过东、西线管网收集至污水处理厂。

截止目前已完成16公里污水管网建设。

为全面加快推进我县的城市污水设施及配套管网建设,提高污水收集率,2016年,县委、县政府把城市污水管网续建工程列为孟连县2016年重点工程,全年计划新建污水管网32公里,已完成16公里污水管网建设,完成年初任务量的50%以上,其中新建城东片区污水管网14公里,新建滨河西路污水管网2公里,目前,我县的雨污混流管网建设长度已达近39公里。

浅析市政污水管网工程的施工管理

浅析市政污水管网工程的施工管理

Environmental Science210《华东科技》浅析市政污水管网工程的施工管理王 恺(安徽环境科技集团股份有限公司,安徽 合肥 230000)摘要:市政污水管网作为城市基础设施,与人们的日常生活息息相关,市政工程与一般建筑工程不同,会受到周边环境影响更大,污水管作为市政排水设施的重要组成部分,保证污水管工程质量是确保城市基础设施建设逐步完善的重要前提。

城市污水管面临着旧管网改造、新管网维护等各方面任务,需要在施工过程中严格控制施工质量,本文笔者结合自身工作经验对当前市政污水管网施工过程中存在的问题进行了相应探讨,以期能够为其他工作者起到借鉴作用。

关键词:市政工程;排水系统;污水管网;施工管理1 市政污水管网工程概述 1.1 市政污水管网工程的必要性 污水管网施工是市政工程尤为重要的一部分,虽然我国经济与城市化进程速度在不断加快,但是污水管网施工管理的发展速度远没有城市经济发展速度快,因此要充分意识到市政污水管网工程的重要性。

首先,建设科学完备的污水管网是有效提高人们生活环境质量的重要举措,完善的污水排水系统是城市稳定运行的重要保障,也是创建文明城市与构建和谐社会的基础。

污水处理厂想要正常运转,则必须要在全市内建立完善的污水收集管网。

其次,污水管网的顺利运行也能够保护城市水资源质量,确保生活、工业等污水不会直排入环境水体,从而保证地表水和地下水体不受污染,降低环境水体污染风险。

最后,污水管网工程也可改善当地投资环境,有利于建设生态文明城市,污水管道虽然不像高楼大厦那样光鲜亮丽,但他作为一个城市的基础配套设施,其运行好坏直接影响到该地区的经济发展和居民生活质量,完善的排水系统可为城市未来经济可持续建康发展提供良好的环境保障。

1.2 市政污水管网工程施工特点 市政污水管网工程与其他建筑工程不同,其施工环境较为复杂,一般在城市建成区,由于其占道施工会影响到居民正常出行以及交通堵塞,同时存在着一定的噪声和扬尘污染。

市政污水管道施工分析

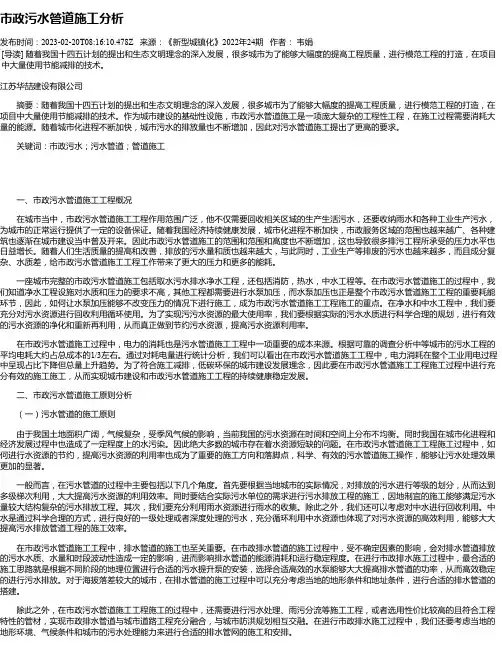

市政污水管道施工分析

市政污水管道施工分析发布时间:2023-02-20T08:16:10.478Z 来源:《新型城镇化》2022年24期作者:韦娟[导读] 随着我国十四五计划的提出和生态文明理念的深入发展,很多城市为了能够大幅度的提高工程质量,进行模范工程的打造,在项目中大量使用节能减排的技术。

江苏华喆建设有限公司摘要:随着我国十四五计划的提出和生态文明理念的深入发展,很多城市为了能够大幅度的提高工程质量,进行模范工程的打造,在项目中大量使用节能减排的技术。

作为城市建设的基础性设施,市政污水管道施工是一项庞大复杂的工程性工程,在施工过程需要消耗大量的能源。

随着城市化进程不断加快,城市污水的排放量也不断增加,因此对污水管道施工提出了更高的要求。

关键词:市政污水;污水管道;管道施工一、市政污水管道施工工程概况在城市当中,市政污水管道施工工程作用范围广泛,他不仅需要回收相关区域的生产生活污水,还要收纳雨水和各种工业生产污水,为城市的正常运行提供了一定的设备保证。

随着我国经济持续健康发展,城市化进程不断加快,市政服务区域的范围也越来越广、各种建筑也逐渐在城市建设当中普及开来。

因此市政污水管道施工的范围和范围和高度也不断增加,这也导致很多排污工程所承受的压力水平也日益增长。

随着人们生活质量的提高和改善,排放的污水量和质也越来越大,与此同时,工业生产等排废的污水也越来越多,而且成分复杂、水质差,给市政污水管道施工工程工作带来了更大的压力和更多的能耗。

一座城市完整的市政污水管道施工包括取水污水排水净水工程,还包括消防,热水,中水工程等。

在市政污水管道施工的过程中,我们知道净水工程设施对水质和压力的要求不高,其他工程都需要进行水泵加压,而水泵加压也正是整个市政污水管道施工工程的重要耗能环节,因此,如何让水泵加压能够不改变压力的情况下进行施工,成为市政污水管道施工工程施工的重点。

在净水和中水工程中,我们要充分对污水资源进行回收利用循环使用。

市政污水管道施工质量控制

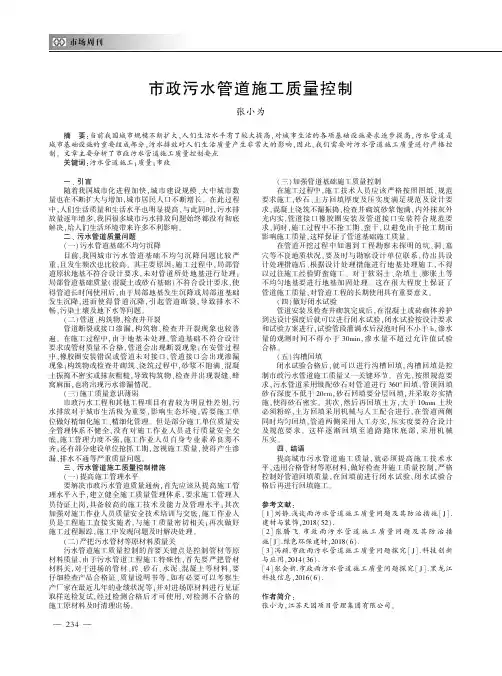

市政污水管道施工质量控制

市政污水管道施工质量控制张小为摘㊀要:当前我国城市规模不断扩大,人们生活水平有了较大提高,对城市生活的各项基础设施要求逐步提高,污水管道是城市基础设施的重要组成部分,污水排放对人们生活质量产生非常大的影响,因此,我们需要对污水管道施工质量进行严格控制㊂文章主要分析了市政污水管道施工质量控制要点㊂关键词:污水管道施工;质量;市政一㊁引言随着我国城市化进程加快,城市建设规模㊁大中城市数量也在不断扩大与增加,城市居民人口不断增长㊂在此过程中,人们生活质量和生活水平也明显提高,与此同时,污水排放量逐年增多,我国很多城市污水排放问题始终都没有彻底解决,给人们生活环境带来许多不利影响㊂二㊁污水管道质量问题(一)污水管道基础不均匀沉降目前,我国城市污水管道基础不均匀沉降问题比较严重,且发生频次也比较高㊂其主要原因:施工过程中,局部管道原状地基不符合设计要求,未对管道所处地基进行处理;局部管道基础质量(混凝土或砂石基础)不符合设计要求,使得管道长时间使用后,由于局部地基发生沉降或局部道基础发生沉降,进而使得管道沉降,引起管道断裂,导致排水不畅,污染土壤及地下水等问题㊂(二)管道㊁构筑物㊁检查井开裂管道断裂或接口渗漏,构筑物㊁检查井开裂现象也较普遍㊂在施工过程中,由于地基未处理㊁管道基础不符合设计要求或管材质量不合格,管道会出现断裂现象;在安管过程中,橡胶圈安装错误或管道未对接口,管道接口会出现渗漏现象;构筑物或检查井砌筑㊁浇筑过程中,砂浆不饱满㊁混凝土振捣不密实或抹灰粗糙,导致构筑物㊁检查井出现裂缝㊁蜂窝麻面,也将出现污水渗漏情况㊂(三)施工质量意识薄弱市政污水工程和其他工程项目有着较为明显性差别,污水排放对于城市生活极为重要,影响生态环境,需要施工单位做好精细化施工㊁精细化管理㊂但是部分施工单位质量安全管理体系不健全,没有对施工作业人员进行质量安全交底,施工管理力度不强,施工作业人员自身专业素养良莠不齐;还有部分建设单位抢抓工期,忽视施工质量,使得产生渗漏㊁排水不通等严重质量问题㊂三㊁污水管道施工质量控制措施(一)提高施工管理水平要解决市政污水管道质量通病,首先应该从提高施工管理水平入手,建立健全施工质量管理体系,要求施工管理人员持证上岗,具备较高的施工技术及能力及管理水平;其次加强对施工作业人员质量安全技术培训与交底,施工作业人员是工程施工直接实施者,与施工质量密切相关;再次做好施工过程跟踪,施工中发现问题及时解决处理㊂(二)严把污水管材等原材料质量关污水管道施工质量控制的首要关键点是控制管材等原材料质量,由于污水管道工程施工特殊性,首先要严把管材材料关,对于进场的管材㊁砖㊁砂石㊁水泥㊁混凝土等材料,要仔细检查产品合格证㊁质量说明书等,如有必要可以考察生产厂家在最近几年的业绩状况等;并对进场原材料进行见证取样送检复试,经过检测合格后才可使用,对检测不合格的施工原材料及时清理出场㊂(三)加强管道基础施工质量控制在施工过程中,施工技术人员应该严格按照图纸㊁规范要求施工,砂石㊁土方回填厚度及压实度满足规范及设计要求,混凝土浇筑不漏振捣,检查井砌筑砂浆饱满,内外抹灰外光内实,管道接口橡胶圈安装及管道接口安装符合规范要求,同时,施工过程中不抢工期㊁蛮干,以避免由于抢工期而影响施工质量,这样保证了管道基础施工质量㊂在管道开挖过程中如遇到工程勘察未探明的坑㊁洞㊁墓穴等不良地质状况,要及时与勘察设计单位联系,待出具设计处理措施后,根据设计处理措施进行地基处理施工,不得以过往施工经验野蛮施工㊂对于软弱土㊁杂填土㊁膨胀土等不均匀地基要进行地基加固处理㊂这在很大程度上保证了管道施工质量,对管道工程的长期使用具有重要意义㊂(四)做好闭水试验管道安装及检查井砌筑完成后,在混凝土或砖砌体养护到达设计强度后就可以进行闭水试验,闭水试验按设计要求和试验方案进行,试验管段灌满水后浸泡时间不小于h,渗水量的观测时间不得小于30min,渗水量不超过允许值试验合格㊂(五)沟槽回填闭水试验合格后,就可以进行沟槽回填,沟槽回填是控制市政污水管道施工质量又一关键环节㊂首先,按照规范要求,污水管道采用级配砂石对管道进行360ʎ回填,管顶回填砂石深度不低于20cm,砂石回填要分层回填,并采取夯实措施,使得砂石密实㊂其次,然后再回填土方,大于10mm土块必须粉碎,土方回填采用机械与人工配合进行,在管道两侧同时均匀回填,管道两侧采用人工夯实,压实度要符合设计及规范要求㊂这样逐渐回填至道路路床底部,采用机械压实㊂四㊁结语提高城市污水管道施工质量,就必须提高施工技术水平,选用合格管材等原材料,做好检查井施工质量控制,严格控制好管道回填质量,在回填前进行闭水试验,闭水试验合格后再进行回填施工㊂参考文献:[1]刘静.浅谈雨污水管道施工质量问题及其防治措施[J].建材与装饰,2018(52).[2]张腾飞.市政雨污水管道施工质量问题及其防治措施[J].绿色环保建材,2018(6).[3]冯颖.市政雨污水管道施工质量问题探究[J].科技创新与应用,2014(36).[4]张会新.市政雨污水管道施工质量问题探究[J].黑龙江科技信息,2016(6).作者简介:张小为,江苏天园项目管理集团有限公司㊂432。

污水管网的工程施工的总结

污水管网的工程施工的总结

污水管网工程是城市建设的重要组成部分,它关系到城市环境保护和居民生活质量。

近年来,随着我国城市化进程的加快,污水管网工程得到了前所未有的关注。

本文将从污水管网工程施工的准备工作、施工过程、质量控制和安全管理等方面进行总结,以期为我国污水管网工程建设提供借鉴。

一、准备工作1. 设计阶段:在设计阶段,要充分考虑地形地貌、地质条件、交通状况、周边建筑物等因素,合理规划污水管网走向和管径。

同时,要结合城市发展规划,预留足够的扩展空间。

2. 前期调研:施工前要进行详细的前期调研,了解现场情况,包括地下管线、障碍物、现有设施等。

此外,还要对施工区域内的水质、土质等进行检测,为施工提供依据。

3. 材料准备:选用符合国家标准的管道材料、连接件、阀门等设备,确保工程质量。

二、施工过程1. 管道铺设:根据设计图纸,进行管道铺设。

要注意管道的铺设方向、管径、管材质量等因素,确保管道铺设的准确性。

2. 连接施工:采用合适的连接方式,如承插式、焊接等,确保管道连接的牢固性和密封性。

3. 检查井施工:检查井是污水管网的重要组成部分,要根据设计要求进行施工,确保检查井的稳定性和使用寿命。

4. 附属设施施工:包括阀门、泵站等附属设施的施工,要严格按照设计要求进行,确保设施的正常运行。

5. 回填土施工:施工完成后,要及时进行回填土,确保管道的安全和稳定。

三、质量控制1. 施工过程中,要严格按照国家相关标准和规范进行,确保工程质量。

2. 加强施工现场的管理,对施工人员进行技术培训,提高施工技能。

3. 做好施工记录,及时发现和解决问题。

4. 工程验收:工程完成后,要进行验收,包括外观检查、功能性试验等,确保工程达到设计要求。

四、安全管理1. 施工现场安全管理:制定施工现场安全管理制度,明确责任分工,加强安全巡查,确保施工现场安全。

2. 施工人员安全教育:加强施工人员的安全教育,提高安全意识,避免安全事故的发生。

3. 应急预案:针对可能出现的安全事故,制定应急预案,确保在突发情况下能迅速应对。

简述市政污水管网工程的施工管理措施

简述市政污水管网工程的施工管理措施

简述市政污水管网工程的施工管理措施摘要:随着城市化的不断发展,促使市政工程的不断增多。

因此,市政污水管网工程,是城市公共设施建设重点,决定城市污水处理效果。

市政污水管网工程,能够保护城市用水、城市污水,对人们的日常生活影响大。

注重市政污水管网工程施工,优化工程细节,严格管控工程建设质量。

分析城市发展可知,城市每日排出大量污水,所以对污水管网提出严格要求。

施工期间,要注重工程质量与安全管控,合理控制施工工期。

相比于其他工程,污水管网工程为“内里工程”,设施运行效果,主要体现在工程性能方面,并非为美观性。

所以,工程人员注重施工细节,遵循设计图纸施工操作,减少施工安全隐患,保证工程建设效益。

关键词:市政污水管网工程;施工管理;措施引言污水管网系统跟随城市发展进程不断自我完善的一项城市发展工作内容,尤其是污水管网内收集着城市的雨水、污水等资源,其系统的建设与城市环境优化密切关联,而市政污水管网系统的建设更是与城市百姓幸福生活息息相关。

1市政工程污水管网工程特点1.1工程施工面积小污水管网工程的特点,通常会受到使用性质影响,且工程多位于城市道路间,因此管网系统与建筑的距离较近,形成占据部分道路空间,导致污水管网工程的施工区域窄。

实际施工期间,应当避免侵占城市两侧道路,减少城市美观性、设计整体性的影响,保证公共交通有序性。

污水管网工程建设过程中,也不能占据建筑用地,从而降低施工难度,增加经济效益。

1.2工程施工安全隐患大污水管网工程施工时,存在的施工重难点内容非常多,且安全隐患多。

城市排出污水中,含有大量有害物质,当出现泄露问题时,会加剧地下水污染,导致水资源浪费现象。

泄露面积持续扩大,会影响城市用水,危害日常生活。

所以,当施工不合理时,易造成不良后果。

1.3工程施工要求高污水管网工程建设,对城市用水的影响较大,对应标准高。

只有做好上述工作,才可以确保城市用水安全。

地面污水进入管道后,采用统一排出处理方式。

污水管道施工方案施工过程中的安全措施与风险管理

污水管道施工方案施工过程中的安全措施与风险管理

污水管道施工方案施工过程中的安全措施与风险管理在污水管道施工中,安全是至关重要的。

为确保施工过程中的安全性,必须制定合理可行的安全措施并进行风险管理。

本文将探讨污水管道施工方案中的安全措施和风险管理方法。

一、施工前准备阶段在施工前,需要进行全面的准备工作以确保安全施工。

首先,确定施工区域,对已有的管道进行勘察和评估,确定施工需求并规划施工工艺。

其次,制定详细的施工方案,包括施工图纸、工程量计算和施工流程等。

最后,组织人员进行培训和讲解,确保所有工作人员了解施工安全规范和操作要求。

二、安全措施1. 安全防护装备在污水管道施工中,工作人员必须配备并正确佩戴适当的安全防护装备,如安全帽、防护眼镜、防护手套和防滑鞋等。

此外,根据具体情况还需要提供呼吸器具、耳塞等特殊的防护装备。

2. 通风与防毒在污水管道内工作时,通风与防毒是关键的安全措施。

必须确保施工区域有良好的通风条件,以防止有害气体积累。

对于可能存在有害气体的情况,工作人员必须佩戴合适的防毒面具,并设立气体检测仪器以监测空气质量。

3. 安全警示标识在施工区域内设置清晰可见的安全警示标识,包括禁止通行、高风险区域等标志。

这些标示能够提醒工作人员注意安全,并保护他们免受潜在的伤害。

4. 护栏与防护网在施工现场周围设立坚固的护栏和防护网,以防止无关人员进入危险区域。

对于高空作业,必须设立安全围栏和防护网,确保工作人员的安全。

5. 物料运输安全在施工过程中,对于污水管道和相关物料的运输,必须采取相应的安全措施。

使用专业的起重设备和夹具,确保物料的稳固和安全运输。

同时,将物料堆放整齐,并设置明确的警示标志,防止物料滑落或坠落引发事故。

三、风险管理1. 风险评估与识别在施工前,必须进行全面的风险评估和识别工作。

根据地质勘探、工程设计和现场勘察等信息,分析可能存在的风险因素,并制定相应的风险控制策略。

2. 风险控制措施针对识别出的风险因素,必须制定针对性的风险控制措施。

污水管道开工报告范文

污水管道开工报告范文

污水管道开工报告范文1. 项目背景为了解决城市污水处理问题,提高城市环境质量,改善居民生活条件,我方进行了一项污水管道建设项目。

该项目旨在建设一座完善的污水管网系统,以收集、运输和处理城市污水,并将处理后的水质达到国家标准,确保城市环境的可持续发展。

2. 项目规划2.1 总体设计根据城市规划和污水处理需求,本项目将建设一套污水管道系统,覆盖城市主要区域。

系统包括收集管道、主干管道、支线管道和处理设备,以及相关的污水处理厂。

2.2 工程目标本项目的工程目标如下:- 建设一套完善的污水管网系统,实现全市污水收集、运输和处理的全覆盖;- 建设污水处理厂,实现对污水的有效处理和排放;- 提高城市环境质量,改善居民生活条件。

2.3 工期计划本项目的工期计划如下:- 前期准备和设计:1个月;- 管道施工:9个月;- 污水处理厂建设:6个月。

2.4 预算估算根据初步设计,本项目的预算估算如下:- 管道建设费用:2000万元;- 污水处理厂建设费用:5000万元;- 其他费用(设计、监理、劳保等):1000万元。

3. 工程进展3.1 前期准备本项目的前期准备工作包括市政规划、设计草图绘制、报批手续办理等工作。

在过去一个月中,我方团队已经完成了这些准备工作,并获得了相关政府部门的批准。

3.2 管道施工管道施工工作已经正式启动。

在过去的一个月内,我们已经完成了工程勘探、管道线路测量、土地征用等工作,并开始进行第一段管道的施工。

目前,我们已经完成了约10%的管道施工。

3.3 污水处理厂建设污水处理厂建设计划将在下个月正式开始,目前已经完成了厂址选址、土地规划、环境评估等工作,并已获得相关部门的批准。

4. 问题与解决方案在项目进行过程中,我们也遇到了一些问题,但我们已经采取了相应的解决方案。

4.1 土地征用问题在一些区域,土地征用遇到了一些困难。

我们与相关部门积极沟通,解释项目的重要性,并制定了合理的补偿方案,最终解决了土地征用问题。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、在已安装砼管检查井处,放出检查井中心位置,按内径摆出井壁砖墙位置。
检查井壁用24墙砌筑,砌筑时随时检查井径尺寸及垂直度,自井底向上砌筑1.8m高井室。
2、砌完井室后,应及时安装混凝土盖板及井筒。安装时砖墙顶面用水冲净后铺砂浆,按设计高程找平。井盖应与设计路面齐平。勾缝、座浆、抹面全部采用1:2水泥砂浆。
2、机具设备:主要的机械设备挖掘机、汽车吊、自卸车、推土机、蛙式打夯机、发电机、吊具等。
3、管座混凝土应支模浇注,并应按规定留置试决,其强度等级应满足设计要求,并需达到5mpa以上。
4、管材必须逐节进行检查,不合格不得使用,管节铺设应顺直,稳固,相邻两管节头处的流水面高差不得大于5mm,管内不得有泥土、砖石、砂浆等杂物。
三、施工总布置、总进度和完成的主要工程量
1、施工总体布置
(1)布置原则
总的原则是施工组织设计要满足招标文件要求和符合现场实际施工需要,确保工程在安全、优质的前提下按时完成。
l.遵守设计、服从业主的原则
2.确保工期的原则
3.质量第一的原则
4.安全第一、预防为主、综合治理的原则
5.科学管理的原则
6.注重环保、文明施工的原则
⑤试验水头为上游管顶以上2米,试验段灌满水后浸泡不小于24小时,带井试验。
⑥当试验水头达到规定开始计时,观察管道的渗水量,直至观察结束时,应不断的向管道内补水,保持试验水头恒定。渗水量的观测时间不得小于30分钟。
(六)、沟槽回填
本工程沟槽回填采用砂及素土回填。
管道施工完毕且经监理工程师验收合格后方可进行回填。
下管用的起吊设备应停放在坚实的基础上,若地面软弱,要用方木、钢板等铺垫进行加固。下管时要有专人指挥。
操作人员上下沟槽时,采用扶梯,扶梯要高出地面1m,人员上下时要密切配合,防止意外。
(三)、管道安装
1、材料所有进场使用管材(含管件)成品均应符合国家、部(委)颁发的有关质量标准要求,并应按批(次)出具出厂合格证明,加强管材质量的自检,对每一批进场的管材都应通知监理工程师核验和抽验。
沟槽回填是一道重要工序,沟槽回填后,管顶以上的回填将变为管顶上的竖向土压力施加在管顶结构是上,因此采取措施减小竖向土压力强度就意味着减小管道的荷载,故本工程中采用“中松侧实”法施工,具体操作如下:
管道两侧采用人工夯实,层厚要控制在15~20cm内,密实度不低于90%;管顶以上50cm内宽为管道结构外缘范围内进行松填,其压实度不小于100%,同时不大于87%,该部分采用人工夯实,管道50cm以上部分采用电夯击实,强度按设计及规范要求进行,并不得小于98%。
一、工程概况
1、工程位置:
东西湖西部地区和柏泉地区位于武篮子”基地和大都市近郊生态旅游城镇,是东西湖区发展的重要和热点地区之一。东西湖西部和柏泉地区污水收集系统工程第一标段位于物流北路以南,全长为1044.75m。
2、主要技术经济指标
A.排水体制
(2)到施工场地后立刻对设计提供的测量控制点、水准点和标高进行现场复测,复测结果填好《施工测量放线记录》并经现场管理人员签字认可备案后方可使用。为了确保控制网的可靠性,将根据现场条件把控制点都选定在施工作业范围以外的地方,用混凝土护桩,做到各控制点的通视性良好,符合施工需要。控制点选定后经过实测和导线闭合的平差计算把整个工程范围内的控制点坐标定下来。考虑到地基的不均匀沉降,将根据施工阶段定期复核整个控制点。
(4)施工用水、用电
施工用水可就近引进自来水,施工用电可附近电力线路引接。
2、施工总进度
2.1.编制依据
2.1.1现行有关施工规范
2.1.2拟投入本工程的设备、人员
2.1.3经监理审核的施工组织设计
2.1.4合同工期要求
2.2施工进度计划安排
根据招标文件和合同对工期的要求,为保总体目标的实现,关键在于各项工程之间合理的衔接和控制工期的安排,为此,根据本工程的实际情况,制定出详细的施工计划并付诸实施。
3、主要建设内容
排污管道1044.75m和污水检查井17座。
4、施工条件
施工场地条件较好,交通基本便利,主材在当地或邻近地区采购,土方运输方便;施工用水便利;用电在供电部门线路改造完善后可就近架设。
二、工程投标
1、投标书的编制依据
本工程2011年11月17日开标,经过评标、竞标后,我公司有幸通过合理的报价和优良的施工技术中得此标。经甲乙双方洽谈签订合同,合同总价为502.5808万元,工期为150日历天。
4、施工过程中,监理一直深入现场,在检查落实质量保障措施的同时,宣传工程质量的重要性,对工程质量管理起到了极大的推动作用。
(二)质量管理具体措施:
1、原材料质量是整个工程质量的基础,我们所用材料除块石外均按规定由现场监理见证取样,通过有资质的试验室检测复试,所有原材料均达到合格标准。
2、本工程自始至终能严格按照施工程序规范施工,做到作业前有交底,施工中严格执行“三检制”。对关键部位的标高、几何尺寸的控制,施工方与监理方均能密切配合,严把质量关,发现问题坚决返工,不留质量隐患。
(3)在回填压实时,现场浇筑混凝土的强度要达到设计规定。回填必须沿井室中心对称进行,且不得漏夯;当不便与管道沟槽回填同时进行时,要留台阶形接槎,回填材料压实后要与井壁紧贴。
(七)、质量标准
沟槽底高程:0,-30mm
管座砼强度:满足设计强度
基础高程:0,-15mm厚度:不小于设计规定
管座:肩宽+10mm,-5mm肩高:±20mm
必须做好地表水和降雨雨水的疏导和排除工作,为防止地表水流入沟槽内,在沟槽两侧用土筑一矮堰。
(三)、管节的预制、运输及现场堆放
管道采用汽车运输。运至现场的管道视现场情况就近沿途单排堆放。堆放时严禁管道中间有硬物顶撞,防止管道碰坏,同时服从现场调度排放,不得防碍机械的通行。待用的管材要进行检查验收,如有裂缝等缺陷的管材,不得使用,并做好记录,退回原厂。管节堆放,必须在起重机工作幅度范围内。两节管间要有一定间隙,以便捆管。管节捆绑生扣,可滚管,也可在地上开槽穿绳。钢丝绳不得从管心串过吊装。
3、本工程主要项目:
序号
项 目 名 称
单位
工程量
1
土方开挖
m3
22152
2
管道铺设
m
1044.75
3
污水检查井

17
4
土方回填
m3
21030
四、主要施工方法
1、施工测量
(1)进场后各种测量仪器、工具均应按有关的质量管理规定,在使用前送有关部门进行检测合格后才能使用。使用过程中有关人员应经常对所用的仪器、工具进行自检、自校使之保持在良好的状态中。
在沟槽开挖完毕后,在槽口上方每隔20m或30m设置一个龙门板,基础施工前,必须及时复核高程样板标高,以控制挖土、垫层和基础面标高。龙门板必须稳定牢固,有一定刚度且不易变形,其顶部保持水平,用全站仪将中心位置测设在龙门板上并钉上中心钉,安装时在中心钉上系上锤球,确定中心位置,以中心线为准放出基础或垫层边线,如图所示。基础的底层土应人工挖除,修整槽底,如有超挖应用砾石砂或碎石等填实。
依据《东西湖区西部、柏泉地区污水收集系统专项规划》中确定的原则,该区排水体制为雨、污分流制。
B.污水设计标准
设计年限:污水管道的设计年限为2020年。
C.结构设计标准
⑴结构设计安全等级为二级,设计使用年限为50年。
⑵抗震设防烈度为6度,污水干管抗震设防类别为乙类,其余均为丙类。
⑶场地类别为Ⅱ类,地基基础设计等级为丙类。
吊绳宜采用Ф16钢丝绳(抗拉强度为1961Mpa),所有绳扣均采用插辫方法,每扣不少于7花以便卸扣。
注:其中L为管长;Φ为管径;H≥L-2/5L;
单根绳长≥Φ×3.5+1.2H。
根据现场施工条件,管节重量大小选择起重设备。采用汽车吊(或者履带吊、挖掘机等)下管,下管应轻落,防止造成管材损坏和混凝土基础断裂。
5、对管节安装接口使用的材料及施工工艺应严格按设计及施工规范(GB50268—97)有关规定办理。
6、管道安装铺设后全部回填土前(且附属部位砌体己达强度要求)应分段进行闭水试验,其试验方法及渗漏量应符合规范规定标准。
(四)、检查井施工
检查井采用砖砌圆形检查井及方形检查井,除严格按照标准图国标S231-28-6及S232-48-5施工外,施工过程中应注意以下要点:
水泥均有质保书,其中水泥质保书10份,检测报告10份,检测结果符合规定要求;复试报告5份,结果全部合格;砖检测报告11份,检测结果符合强度等级要求;砂检测报告7份,检测结果符合要求。
2、混凝土试压块评定情况:
3、施工过程中加强了对成品的保养,特别对浇筑后的挡墙做到专人定职养护,对安装上去的止水专人负责,每一层与下一层施工前做到认真清理,保证接触面良好。
4、积极接受业主和监理的监督检查,参加工程例会。对业主和监理的指令及时下达到有关人员并组织专门管理人员加强落实。保证了政令畅通。
(三)施工质量情况;
1、原材料情况:
检查井四周回填要特别注意保证压实度,必要时换填灰土,同时回填宽度不得小于40cm。
回填压实施工:
(1)管道两侧和管顶以上50CM范围内由管沟两侧对称回填,不得集中一侧直接堆入沟内。每层虚铺厚度一般不超过30CM,如人工夯实,每层控制在25CM之内。
(2)填土夯实要逐层进行,且不得移动管道。管道与基础之间的三角区的夯实,由人工用木夯夯实;管道两侧和管顶以上50CM范围内采用轻夯夯实,保证管道两侧压实面的高差不超过30CM。采用木夯或蛙夯压实,都要一夯压半夯,夯夯相连,全面夯实。分段回填夯实时,相邻段的接槎呈阶梯形,不得漏夯。
7.降低工程成本的原则
8.遵照执行标准、规范的原则
(2)施工交通
交通运输:全部材料运输用汽车走公路运至施工现场,运输便利。
(3)施工营地布置
为了便于工程管理和工程造价的合理性,项目部建设计划采用租用部分当地房屋及搭设临时设施相结合的方式。项目部设在工地附近,工人宿舍设在租住房屋内,为便于施工管理,在主要建筑物附近采用彩钢瓦搭设临时房屋作为加工场和值班宿舍区。
