江苏省建山东分公司塔吊安装图解

合集下载

正确的塔吊安装步骤

正确的塔吊安装步骤

正确的塔吊安装步骤塔吊是用于悬挂和运输重物的大型起重设备,它在建筑工地和其他工业领域中起着重要的作用。

为确保塔吊的安全运行,正确的安装步骤是至关重要的。

下面将详细介绍塔吊的正确安装步骤。

第一步:准备工作在开始安装塔吊之前,需要进行一些准备工作。

首先,要查明安装塔吊的地点和环境,确保场地的承载能力和稳定性。

其次,需要获得工程师的相关许可和批准,以确保符合当地的安装要求和标准。

第二步:选择合适的基础塔吊的安装需要一个稳固的基础。

在选择基础时,需要考虑地面的承重能力、稳定度和地下管线的位置。

通常情况下,塔吊的基础可以是混凝土块或钢管桩。

确保基础的尺寸和强度符合塔吊制造商的要求。

第三步:搭建塔体塔吊的塔体由主塔、夹臂和顶部组成。

首先,需要将主塔的底座安装在基础上,然后将主塔段一个接一个地按照顺序加入直至达到所需高度。

每个主塔段之间需要使用螺栓进行连接,并确保连接牢固和稳定。

接下来,将夹臂安装在主塔的顶部,通过螺栓固定。

第四步:安装顶部构件安装塔吊的顶部构件包括回转支架、回转座、电机和行走设备等。

首先,将回转支架安装在主塔的顶部,并通过螺栓牢固固定。

然后,将回转座安装在回转支架上,确保其能够顺畅回转。

接下来,安装电机和行走设备,确保它们能够正常工作。

第五步:安装起重机构塔吊的起重机构包括起重机械臂、起重机械及其驱动装置等。

首先,将起重机械臂安装在夹臂的末端,并通过螺栓固定。

然后,安装起重机械及其驱动装置,确保它们能够顺利工作。

最后,对起重机构进行调试和测试,以确保其性能和安全性。

第六步:连通电源和控制系统安装塔吊需要连通电源和控制系统。

首先,将电缆从塔吊的顶部引入到主塔内部,然后通过电缆槽将其引出。

接下来,连接电缆到电机和控制系统,以便对塔吊进行远程控制和操作。

在进行电气连接时,需要确保正确接地和防止电气失效等问题。

第七步:调试和测试在完成塔吊的安装后,需要对其进行调试和测试。

首先,通过控制系统对塔吊进行各项功能和运行测试,确保各个部件的正常工作和协调配合。

很多人想知道的塔吊安装流程

很多人想知道的塔吊安装流程

很多人想知道的塔吊安装流程安装流程:安装基础节→安装标准节→安装爬升架总成→安装回转总成→安装塔帽总成→安装平衡臂总成→安装起重臂总成→安装配重→穿绕起升钢丝绳→安装后的检查调试1、安装基础节基础节是连接地基基础与标准节的重要部件,下端连接板与地基基础的 16 支地脚螺栓相连接,上部的连接套与标准节用12 个10.9 级的高强度螺栓相连接。

通过汽车吊把基础节吊起,缓慢放置在地基基础上。

用高强度螺母与地脚螺栓连接紧固。

安装基础节2、安装标准节将两节标准节用高强度螺栓连接好。

将两节标准节吊装到基础节上;将标准节吊装到基础节上,用高强度螺栓连接牢固。

每根高强度螺栓均应拧入两个螺母并拧紧防松,预防扭矩应达到1500N·m。

安装标准节3、安装爬升架总成将爬升架组装完毕后,将吊具挂在爬升架上,用钢丝绳吊起安装顶升油缸的位置必须与塔身踏步同侧。

将爬升架缓慢套装在标准节外侧。

将爬升架上的爬爪放在一标准节的第二节上部(从下往上数)的踏步上,再调整好16个爬升导轮与标准节的间隙(间隙为2~3mm)。

安装好顶升油缸,将液压泵站吊装到平台一角,接好油管,检查液压系统的运转情况。

安装爬升架总成4、安装回转总成将下支座、回转支承、上支座用的高强度螺栓连为一体。

每个螺栓的预紧扭矩应达900N·m,并用双螺母拧紧防松;将司机室安装在上支座上。

将回转总成吊起。

下支座的八个连接套对准标准节四根主弦杆的八个连接套缓慢落下,将回转总成放在塔身顶部,下支座的斜腹杆方向应与标准节装爬梯斜腹杆方向一致。

操作顶升系统,将液压油缸伸长至第二节标准节的下踏步上,将套架顶升至与下支座连接耳板接触,用4件销轴将套架与下支座连接。

缩回液压油缸,用8件10.9级的高强度螺栓将下支座与标准节连接牢固(每个螺栓用双螺母拧紧防松)。

将下支座、回转支承、上支座用的高强度螺栓连为一体。

每个螺栓的预紧扭矩应达900N·m,并用双螺母拧紧防松;将司机室安装在上支座上。

施工塔机安装步骤

施工塔机安装步骤

施工塔机安装步骤施工塔机的安装步骤1.安装要求:轴销必须插到底,并扣好开口销。

基脚螺丝及塔身连接螺丝必须拧紧。

附墙处电焊必须有专职电工焊接。

垂直度必须控制在1/1000以内。

2.塔吊的安装顺序:校验基础→预埋安装基础节→安装三个标准节→安装预升套架→安装回转机构总成→安装塔帽→安装司机室→安装平衡臂→吊起1-2块平衡重(根据设计要求→拼装起重臂→吊装起重臂→吊装余下配重。

各道工序严格按照标准要求施工,上道工序未完严禁进行下道工序。

3.安装过程中的注意事项1)安装现场必须有技术、安全人员监护。

2)指挥人员必须熟悉安装方案,遵守安装工艺和安全操作规程,使用明确的指挥信号。

3)作业人员必须遵循安装程序,各项动作必须符合操作规范,确保安装质量和安全。

4)选用质量可靠、安全的吊具和用具。

5)必须使用必要的安全保护措施(安全帽、安全带、扶梯、护栏等)。

6)平衡臂上未按规定配重时,严禁吊装。

7)顶升油缸动作前,检查顶升横梁是否处于正确位置,否则应纠正。

8)顶升作业前检查顶升上部是否处于平衡位置,否则应加以调整,使塔身前后平衡。

9)顶升作业过程中,必须有专人指挥,专人操纵液压系统,专人装拆螺栓,非作业人员严禁上塔。

10)顶升时确认每项工作的准确性,上一动作程序准确完成后,方可进行下一动作程序。

11)作业期间严禁饮酒、打闹。

12)高温、雷雨、大风、大雾天气严禁作业。

13)安装作业完成后,必须进行试运转及验收、检测工作,并做好记录和存档工作。

4.地基处理要求1)采用钢筋混凝土基础,基坑的开挖尺寸为5m×5m×1.35m,混凝土采用标号为C35的商品混凝土,地角螺栓与砼钢筋连成整体,基础砼的深度和总砼量满足塔机使用要求。

2)塔吊天然基础的计算书(见附件1)3)基础承载能力不小于120KN/m2,基础上的四根锚柱倾斜度和平面度误差不大于1/500(基础顶面水平度小于1/500)。

(四根锚柱的位置及深度和型号详见附图)4)塔机用电必须独立设置配电箱,并设置在离塔机约5m处。

塔吊的安装基本顺序

塔吊的安装基本顺序

塔吊的安装基本顺序塔吊安装基本步骤:第一步:勘查现场。

确定吊车恰当的起吊位置。

第二步:基础节安装。

安装前对基础水平做一次详细测量,在安装基础节过程中进行调平处理。

第三步:标准节安装。

安装数量合适的标准节。

第四步:安装套架。

调整套架与标准节距离到合适位置。

第五步:旋转安装。

第六步:安装塔尖节。

第七步:平衡臂安装。

安装完平衡臂吊取一块配重至平衡臂。

第八步:安装驾驶室。

安装完驾驶室电工完成塔吊主要电路部分接线,以配合起重臂安装时平衡臂的旋转工作。

第九步:安装起重臂。

安装完起重臂后将剩余配重依次至于平衡臂。

第十步:穿钢丝绳和吊钩。

第十步:加标准节及设备调试。

根据现场施工具体要求将塔吊升至恰当的位置后进行合理调试。

注意事项:1.安装前的准备工作。

包括安装工具的选择,吊车的选型,安全教育。

2.安装人员工作分工明确。

3.所有人员保证自身安全。

4.突遇大风等恶劣天气立即停止作业。

5.所有设备调试工作都由专业人员以标准为主切勿人为干预。

要做塔吊的基础隐蔽工程资料,求详细过程,带范例叫建筑施工特种作业操作资格证。

建筑施工特种作业操作资格证书有效期为6年。

需办理换证手续的建筑施工特种作业人员,应当于证书期满前3个月内,由持证人本人或其现在的聘用单位按《关于建筑施工特种作业操作资格证书延期工作有关问题的通知》的相关要求准备操作资格证书延期所需材料,向就近的培训考核站提出申请。

延期复核合格的,更换新的操作资格证书,资格证书有效期为6年,逾期不办理换证手续的,原证书有效期过期后自动失效。

塔吊维修书籍有卖吗?建筑电工手册一本就够了或者是学学电工学基础,塔吊的基本原理是接触器控制电机正反转,也就是用接触器改变电机接法主要了解塔机多速(两速或者三速)电机换速接法,互锁接线(如按钮联锁,或者接触器联锁)会用万用表查线,基本电工电路识图足以我说的是常见的QT35 QT40 如华夏塔机,万丰塔机等,最好是有电路图,修的多了,就不用了塔吊拆除报告范例实用新型专利申请包括以下几个文件: 1请求书、2说明书、3说明书附图、4说明书摘要、5摘要附图和6权利要求书。

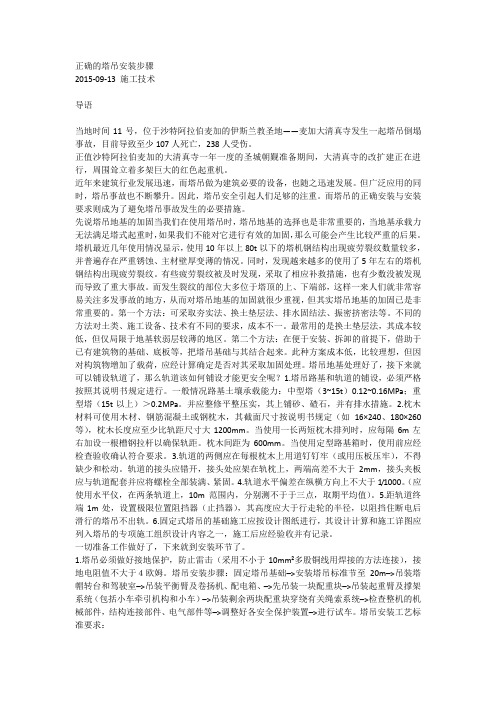

正确的塔吊安装步骤

正确的塔吊安装步骤

正确的塔吊安装步骤2015-09-13 施工技术导语当地时间11号,位于沙特阿拉伯麦加的伊斯兰教圣地——麦加大清真寺发生一起塔吊倒塌事故,目前导致至少107人死亡,238人受伤。

正值沙特阿拉伯麦加的大清真寺一年一度的圣城朝觐准备期间,大清真寺的改扩建正在进行,周围耸立着多架巨大的红色起重机。

近年来建筑行业发展迅速,而塔吊做为建筑必要的设备,也随之迅速发展。

但广泛应用的同时,塔吊事故也不断攀升。

因此,塔吊安全引起人们足够的注重。

而塔吊的正确安装与安装要求则成为了避免塔吊事故发生的必要措施。

先说塔吊地基的加固当我们在使用塔吊时,塔吊地基的选择也是非常重要的,当地基承载力无法满足塔式起重时,如果我们不能对它进行有效的加固,那么可能会产生比较严重的后果。

塔机最近几年使用情况显示,使用10年以上80t以下的塔机钢结构出现疲劳裂纹数量较多,并普遍存在严重锈蚀、主材壁厚变薄的情况。

同时,发现越来越多的使用了5年左右的塔机钢结构出现疲劳裂纹。

有些疲劳裂纹被及时发现,采取了相应补救措施,也有少数没被发现而导致了重大事故。

而发生裂纹的部位大多位于塔顶的上、下端部,这样一来人们就非常容易关注多发事故的地方,从而对塔吊地基的加固就很少重视,但其实塔吊地基的加固已是非常重要的。

第一个方法:可采取夯实法、换土垫层法、排水固结法、振密挤密法等。

不同的方法对土类、施工设备、技术有不同的要求,成本不一。

最常用的是换土垫层法,其成本较低,但仅局限于地基软弱层较薄的地区。

第二个方法:在便于安装、拆卸的前提下,借助于已有建筑物的基础、底板等,把塔吊基础与其结合起来。

此种方案成本低,比较理想,但因对构筑物增加了载荷,应经计算确定是否对其采取加固处理。

塔吊地基处理好了,接下来就可以铺设轨道了,那么轨道该如何铺设才能更安全呢?1.塔吊路基和轨道的铺设,必须严格按照其说明书规定进行。

一般情况路基土壤承载能力:中型塔(3~15t)0.12~0.16MPa;重型塔(15t以上)>0.2MPa。

塔吊安装施工方法

塔吊安装施工方法

塔吊安装施工方法塔吊安装施工是在工程施工中常见的操作,它承担着提升和搬运重物的重要任务。

为了保证施工过程的安全和高效进行,正确的塔吊安装施工方法显得尤为重要。

本文将详细介绍塔吊安装施工的步骤和注意事项。

一、基础准备在进行塔吊安装施工前,需要对施工现场进行必要的准备工作。

首先,要对塔吊的安装位置进行测量和标定,确保安装的准确性。

其次,要对施工现场地基进行勘测,了解地质情况和承载能力,以确保塔吊的稳定性。

最后,确保施工现场的周围无高压电线、高大建筑物或其他障碍物,保证塔吊操作的顺畅和安全。

二、塔吊组装1. 塔身组装:将塔身分段组装,先组装底座,然后逐层向上组装,直至达到所需高度。

在组装过程中,应确保每个连接点的紧固度,以及塔身整体的平衡性。

2. 井架安装:将井架组装起来,固定在塔身上部,确保井架和塔身之间的连接紧密可靠。

三、电气系统安装1. 电缆敷设:将塔吊的电缆安装到固定位置,同时要确保电缆的保护性能,以免受到外界因素的损坏。

2. 控制柜安装:将塔吊的控制柜安装到操作台上,确保控制柜的牢固性和易操作性。

3. 电源接入:将外部电源与塔吊的电气系统进行连接,确保电源的供电稳定和安全可靠。

四、安全系统设置1. 载重限制器安装:根据塔吊的载重能力和需求,安装合适的载重限制器,用于监测和控制塔吊的载荷,有效避免超载情况的发生。

2. 高度限制器安装:根据施工现场的实际情况,安装合适的高度限制器,用于控制塔吊的最大升高高度,防止超过安全范围造成意外。

五、试运行和调试在进行正式的施工作业前,必须对塔吊进行试运行和调试,以确保其工作状态正常。

在试运行中,需要对塔吊的启动、停止、转向、升降等功能进行测试,同时确保安全系统的运行正常。

六、安全注意事项1. 操作人员要经过专业培训,具备操作技能和安全意识,严禁未经培训人员擅自操作塔吊。

2. 在施工现场,要设置警示标志和隔离带,确保周围人员和设备的安全。

3. 定期对塔吊进行检查和维护,包括润滑、紧固、电气系统等方面的检查,确保其正常工作。

塔吊的安装方法及其步骤

塔吊的安装方法及其步骤在建筑工地上,塔吊的出现可以说是不可或缺的。

它不仅可以为施工提供高效的物流运输和重量吊装服务,而且实现了大批量、高强度、大高度工程的无缝连接,为建筑施工助力。

但是,塔吊的安装也是决定塔吊质量和工作效率的重要环节,安装不当容易导致意外发生。

下面将详细介绍塔吊安装的步骤和注意事项。

一、基础施工在施工前,首先需要在工地上进行基础施工,即为塔吊确定基础和钢架,在基础内混合水泥、沙子和碎石,然后浇灌成型,使其密实坚固,一般钢筋的直径和数量根据吊装时塔吊的规模和高度(如3000mm×3000mm×2500mm)来决定。

二、安装塔吊预制部件在确定基础基础牢固后,接下来就是开始安装塔吊的预制部件。

预制部件需要按照施工图纸和技术要求进行拼装,包括底座和立柱的安装,并进行紧固处理,保证各个预制部件连接牢固、稳定。

三、塔身的搭建安装预制部件之后,就需要对塔身进行搭建。

首先是需要搭建分立柱的塔身,将分立柱与底座和立柱连接在一起,形成一个稳固的结构。

四、起重臂的拆装与安装完成塔身的搭建后,即可进行起重臂的拆装与安装。

起重臂为塔吊的重要部分,应该注意到它的悬挂长度,一般悬挂长度越长,需要固定的地部前镇就要越多,这样才能保证其牢固稳定。

五、电气设备的安装电气设备的安装是塔吊安装的最后一个部分。

需要配置电缆、开关、控制器和传感器等电器设备,确保塔吊整体运行良好,并有足够的安全保障。

在塔吊安装过程中,还有一些需要注意的事项:1. 安装前必须认真查看施工图,具体应安排的预制部件、钢筋直径和数量,以及吊装的方式。

2. 在吊装前应进行检查设备,确保吊装机械和安全保障系统的可靠性;应检查预制部件,尤其是立柱、底座连接部件的质量,确保各部件连接处密实坚固。

3. 在吊装过程中,要遵循安全操作规范,保证操作人员的安全,并预先制定应急预案。

4. 在吊装后,一定要进行测试,查看各个部件的连接是否稳定、可靠,在进行使用前必须进行多次试跑检测,确保设备的完好和使用的积极性,尤其是电气控制系统的正常运行。

塔吊安装图解(1)

塔吊安装图解塔吊安装流程1.项目部技术负责人根据产权单位提供的塔吊说明书、图纸编制塔吊安装方案、塔吊定位、基础施工,待砼强度达到规定要求且拿到砼试块报告,方可进行塔吊安装;2.安装前产权单位必须提供法人营业执照原件、复印件塔吊购销合同或发票,塔吊备案证明、特种设备制造许可证、监督检验证明安装说明书、产品质量合格证明、说明书等复印件且加盖单位公章;3.安装单位提供与使用单位签订安装、拆卸合同及安全协议书,安装工程专项方案,安装单位负责建筑起重机械安装与拆卸工程专职安全生产管理人员和专业技术人员,塔吊司机、信号司索工、安装拆卸工,安全技术交底,汽车吊合格证、锅炉容器压力检验报告(年检)、起重工操作证,安装拆卸告知书且现场作业人员必须与告知书上人数、名单相符,安装工程生产安全事故应急预案;4.安装工序;4.1安装底梁或基础节、校正水平,误差不大于3毫米;4.2安装塔吊加强节、标准节4节,高度根据现场情况定;4.3安装顶升套架和液压顶升装置;4.4主拼安装转台、回转支撑或过渡节;4.5安装塔帽和驾驶室,接通电源;4.6安装平衡臂(后壁)配重一块;(按说明书要求)4.7安装起重臂和变幅小车,后臂安装余下配重块,穿绕钢丝绳;4.8顶升标准节至需要的高度;组织验收合格后方可使用;江苏省建山东分公司塔吊安装图解1.塔吊避雷接地在基础施工前预埋50×50×5镀锌角铁至含氺层与塔吊基础钢筋用镀锌扁铁成对角焊接,或与筏板、桩基、抗浮、支护锚杆、钢筋连接;1.起重量限制器在驾驶室下,大臂根部或塔帽下边,避免塔机因超载引起塔机倒塌事故,控制吊运材料重量。

力矩限制器安装在塔帽背部,力矩限制器由两条弹簧板,三处行程开关及调整螺杆等组成,通过安装块固接在塔顶中部后侧的弦杆上,塔机工作时,塔顶发生变形,两条弹簧板之间的距离缩小,带动调整螺杆移动,调整螺杆触及行程开关,相应力矩能够报警和切断塔机起升向上和载重小车向外变幅的电路,起到限制力矩的保护作用,1.小车变幅限位器安装在小车电机侧边,限制小车前后运行到大臂根部、端部距离1.5米处。

塔吊安装、检测报验流程图

塔吊安装报验流程塔吊安装报验流程一、建筑施工单位现场确定塔吊(施工升降机)型号1、建筑施工单位施工现场确定塔吊(施工升降机)型号,(项目部提前1个月报计划新设备备案需要时间);2、确定租赁单位,租赁单位确定设备厂家,购买设备,租赁单位负责质安站备案(设备备案等费用租赁单位承担);3、项目部使用旧设备,安装前需第三方检测(有资质的检测单位),租赁单位负责,检测费用(700元)由租赁单位负责。

目前质安站规定两家:日照市宏特建筑起重机械设备检测和省永晋特种设备检测。

(日照检测公司较好)4、按照质安站要求:塔吊安装监控系统(费用由公司、项目、租赁单位协商解决)5、确定安装单位;6、制定安装方案。

二、租赁公司提供塔吊全套资料(一)、建筑施工单位施工现场确定塔吊(施工升降机)型号、租赁、安装单位,制定安装方案(二)、由租赁单位提供全套资料塔式起重机械: 1、产品合格证 2、制造监督检验证书3、产品说明书4、产品型式试验报告 5、产品备案证明6、产品备案证书7、制造单位许可证施工升降机:1、产品合格证2、制造监督检验证书 3、产品说明书4、产品型式试验报告5、产品备案证明6、产品备案证书7、制造单位许可证8、防坠安全器报告三、项目部提供工程概况、塔吊资料1、项目部提供工程概况、塔吊资料告知安装单位安装单位编制安拆资料告知表(签字盖章项目经理执业印章);2、安装单位资料编制告知资料完成后由项目部初审(签字)报分公司安全科-报总公司安全部审核- 由总工办审批-盖章(项目经理执业印章、租赁单位公章、施工单位公章)返回项目部-监理审核签字盖章。

3、施工单位确定设备安装位置;4、塔吊基础施工(塔式起重机地基基础验收资料,塔吊基础回弹记录表,包括地基基础勘察报告、钢筋隐蔽验收记录)。

四、安装公司质安站办理塔吊安装告知手续(塔吊进场前需要资料)告知时需附塔吊基础试块报告和钢筋材料合格报告。

安装前质安站施工现场塔吊基础检查、验收合格资料,塔吊安装前检测报告。

塔吊的安装和拆卸施工

一、塔机概况项目部目前进场的塔机是由山东华夏集团生产的、按照国家标准JG/T5037-1993《塔式起重机分类》设计的角钢式QTZ40A(TC4807)液压自升式塔式起重机。

该机为水平臂架、小车变幅、上回转自升式多用途塔机。

公称起重力矩400KN.M,最大起重量4T,工作幅度2.50m-48m,最大幅度额定起重量0.7T,独立式起升高度27m,最大工作风速20m/s,工作环境温度-20℃-40℃。

(一)、塔机主要技术参数表青海湖农场城南新区住宅小区1#、2#、3#楼为新建工程,总建筑面积约9867平方米,建筑为地上六层,底下设2.2m高架空层,房屋建筑总高度18.6米。

塔机安装于2#、3#楼之间,主要配合2#楼3个单元的施工(照顾3#楼2个单元的施工)。

(二)、塔机主要配件参数表二、塔机的安装(一)、安装人员配备塔机安装属高空作业,危险性较大,必须由专业人员进行安装。

进入安装现场的所有人员必须明确职责、坚守岗位、听从指挥。

1、项目部施工负责人为现场总指挥,负责全面安装工作。

2、项目部安全员负责安装现场的安全工作,按塔机《使用说明书》的规定和有关安全规范进行安装检查,及时发现、处理事故隐患,随时向施工负责人报告安全情况。

3、安装指导员负责处理安装过程中的技术问题;向安装人员宣讲塔机技术性能,指出安装要点,讲解作业方案;指导塔机的调试,直至整机正常运转。

4、电气安装员负责安装过程中电气系统的操作。

5、拉绳指挥员负责通过拉绳调整安装部件的空中位置时的统一指挥。

(二)、安装注意事项1、塔机的安装工作应在风力小于四级时进行,要保证足够的安装场地及安装场地无障碍物。

2、安装前的准备工作必须具备。

塔机基础和底架必须严格按规范施工制作,基础混凝土必须密实、无蜂窝,标号不得低于300号,必需达到规定90%强度方能安装整机。

基础平面允差小于1/500。

(地基基础及基础剖面图见附图)3、安装时必须遵循立塔程序,严格按照使用说明书安装。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

省建分公司塔吊安装图解编制:董审核:时间:2016. 7.19塔吊安装流程1.项目部技术负责人根据产权单位提供的塔吊说明书、图纸编制塔吊安装方案、塔吊定位、基础施工,待砼强度达到规定要求且拿到砼试块报告,方可进行塔吊安装;2.安装前产权单位必须提供法人营业执照原件、复印件塔吊购销合同或发票,塔吊备案证明、特种设备制造许可证、监督检验证明安装说明书、产品质量合格证明、说明书等复印件且加盖单位公章;3.安装单位提供与使用单位签订安装、拆卸合同及安全协议书,安装工程专项方案,安装单位负责建筑起重机械安装与拆卸工程专职安全生产管理人员和专业技术人员,塔吊司机、信号司索工、安装拆卸工,安全技术交底,汽车吊合格证、锅炉容器压力检验报告(年检)、起重工操作证,安装拆卸告知书且现场作业人员必须与告知书上人数、相符,安装工程生产安全事故应急预案;4.安装工序;4.1安装底梁或基础节、校正水平,误差不大于3毫米;4.2安装塔吊加强节、标准节4节,高度根据现场情况定;4.3安装顶升套架和液压顶升装置;4.4主拼安装转台、回转支撑或过渡节;4.5安装塔帽和驾驶室,接通电源;4.6安装平衡臂(后壁)配重一块;(按说明书要求)4.7安装起重臂和变幅小车,后臂安装余下配重块,穿绕钢丝绳;4.8顶升标准节至需要的高度;组织验收合格后方可使用;省建分公司塔吊安装图解1.塔吊避雷接地在基础施工前预埋50×50×5镀锌角铁至含氺层与塔吊基础钢筋用镀锌扁铁成对角焊接,或与筏板、桩基、抗浮、支护锚杆、钢筋连接;塔吊安全装置1.起重量限制器在驾驶室下,大臂根部或塔帽下边,避免塔机因超载引起塔机倒塌事故,控制吊运材料重量。

塔吊安全装置力矩限制器安装在塔帽背部,力矩限制器由两条弹簧板,三处行程开关及调整螺杆等组成,通过安装块固接在塔顶中部后侧的弦杆上,塔机工作时,塔顶发生变形,两条弹簧板之间的距离缩小,带动调整螺杆移动,调整螺杆触及行程开关,相应力矩能够报警和切断塔机起升向上和载重小车向外变幅的电路,起到限制力矩的保护作用,塔吊安全装置1.小车变幅限位器安装在小车电机侧边,限制小车前后运行到大臂根部、端部距离1.5米处。

塔吊安全装置1.回转限位器安装在回转体的侧边,一般限制2圈,主要是保护主电缆。

2.回转机构的制动器,控制塔吊大臂左右摆臂。

3.塔吊下支座4个支腿,下支座的八个连接套对准标准节四根主弦杆的八个连接套,缓慢落下,将回转总成放在塔身顶部。

下支座与爬升架连接时,应对好四角的标记与套架上部耳板用销轴连接,标准节顶部用标准节螺栓连接牢固。

塔吊安全装置1.起升高度限制器安装在后臂主卷扬机侧边,限制吊钩装置顶部升至大臂下部1米距离时,能立即停止起升。

以防高速起钩时碰撞大臂底部,导致主钢丝绳蹦断,吊钩、材料高空坠落。

2.主卷扬机钢丝绳排练整齐,以防钢丝绳压扁,起毛刺。

塔吊安全装置1.塔吊后臂主卷扬机与变速箱连接螺栓、橡胶梅花盘或尼龙棒连接,应经常检查螺栓、尼龙棒是否断裂导致主卷扬机失控吊运材料高空坠落。

塔吊安全装置1.小车防断绳装置(防溜车),不得用铁丝捆绑,起不到保护作用。

2.小车断绳保护装置与小车钢丝绳连接用3-4个绳夹固定牢。

塔吊安全装置1.顶升油缸安装在爬升架后侧的横梁上(即预装平衡臂的一侧),液压泵站放在液压缸一侧的平台上,严格控制液压油下限位置,不得低于下限,冬季时应加入变压器油,以防液压油受冻,塔吊顶升时漏气或液压油受冻发生意外。

塔吊安装图解1.基础节安装四个角找水平,水平误差不大于3毫米,地脚螺栓双螺母固定;安装时仔细检查是否是基础节、加强节;塔吊安装图解1.塔吊爬升架四个角16个导向滚轮与标准节主弦杆四角调整间隙上下滑行。

安装时调整好间隙;塔吊安装图解1.塔吊爬升架活动爬爪,顶起略超过半个塔身节高度并使爬升架上的活动爬爪滑过一对踏步并自动复位后,停止顶升,并回缩油缸,使活动爬爪搁在顶升横梁所顶踏步的上一对踏步上。

确认两个活动爬爪全部准确地压在踏步顶端并承受住爬升架及其以上部分的重量,且无局部变形、异响等异常情况后,将油缸活塞全部缩回,提起顶升横梁,重新使顶升横梁顶在爬爪所搁的踏步的圆弧,顶升过程槽,再次伸出油缸,将塔机上部结构再顶起略超过半个塔身节高度,此时塔身上方恰好有能装入一个塔身节的空间,将爬升架引进平台上的标准节拉进至塔身正上方,稍微缩回油缸,将新引进的标准节落在塔身顶部并对正,卸下引进滚轮,四个角用标准节螺栓连接紧固后,方可进行下一道工序;塔吊安装图解1.塔吊套架液压顶杆,放在标准节侧壁爬爪踏步圆弧槽,顶杆两侧防脱保险销销入爬爪踏步下部保险园孔,以防顶升时顶杆滑脱;2.标准节侧壁爬爪,一个标准节四个爬爪。

3.顶杆两侧安全保险销;4.爬升架侧活动爬爪,放在标准节踏步上部,使爬升架不得下滑;5.套架在地面提前组装,操作平台、牵引平台安装销轴、开口销护栏夹夹牢。

塔吊安装图解1.塔吊爬升架架,四侧16个导向滚轮与标准节主弦杆四角调整间隙上下滑行。

2.套架上下操作平台;3.塔吊标准节牵引平台;4.爬升架四个角上部耳板,与塔吊下支座四个支腿用销轴连接;5、提前组装完套架,吊装与基础节连接,顶升套架在塔身外面,导向滚轮8组16个依靠标准节的8个侧边上下运动,顶部4个耳板与下转台的4个耳板用销轴相连,套架上下两个工作平台可在地面安装,护栏用销轴连接加开口销且开。

塔吊安装图解1.回转体上、下转台、驾驶室在地面提前组装,驾驶室销轴连接齐全,开口销到位且开。

塔吊安装图解1.回转体上、下转台连接螺栓,双螺母紧固,且用白色油漆标注,出现错台现象,说明连接螺母已松动,(标准节螺母同)立即安排专人紧固。

2. 使用润华油枪注入润华油孔,塔吊安装图解1.安装爬升套架,顶升套架在塔身外面,导向滚轮8组16个依靠标准节的4个角调整好间隙上下运动,基础节与爬升架塔身用标准节螺栓连接牢固。

2.牵引平台不能与顶升爬爪踏步安装在同一侧。

塔吊安装图解1.爬升架顶部4个耳板与下转台支座的4个耳板用销轴相连,爬升架上下两个工作平台可在地面安装,护栏用销轴连接加开口销且开;液压顶升装置的横梁挂在套架后侧的爬爪上,液压泵置于下工作平台,一起构成液压机构;2.回转体与套架安装,销轴、标准节螺栓连接完善后,开始吊装塔帽与上支座用销轴连接,开口销开。

塔吊安装图解1.塔帽,回转体下支座销轴、标准节螺栓全部连接牢固后,吊运塔帽安装,四个角用销轴与上支座连接牢固;2.驾驶室与支座用螺栓或销轴连接牢固;塔吊安装图解1.吊装后臂时系一根牵引绳,安装时起到稳固作用;塔吊安装图解1.组装完后臂吊运安装,后臂与塔帽用销轴连接,开口销连接,塔帽与后臂用2道斜拉杆连接。

塔吊安装图解1.后臂与塔帽用销轴连接稳固;2.然后起升吊车后臂与塔帽用斜拉杆用销轴连接牢固,开口销开;3.根据说明书要求吊装配重块,塔吊前臂安装时平衡前臂。

塔吊安装图解1.前臂在地面提前组装,大臂、斜拉杆用销轴连接,开口销开,小车安装且不能滑动,仔细检查销轴、开口销连接。

1.小车穿牵引绳与断绳保护装置连接塔吊安装图解1.组装完前臂平行吊运安装,大臂根部与塔帽处用销轴连接牢固,开口销开;2.然后起升吊车,两道斜拉杆与塔帽部斜拉杆用销轴连接,开口销开。

3.前臂吊装时系一根牵引绳,起到稳固大臂作用;塔吊安装图解1.前臂安装完,余下的后臂配重块按说明书要求装全,安装销的挡块必须紧靠平衡重块; 安装销必须超过平衡臂上安装平衡重的三角挡块.。

2.吊装完毕后,进行起升钢丝绳的穿绕。

起升钢丝绳由起升机构卷筒放出,经机构上排绳滑轮,绕过塔帽导向滑轮向下进入塔顶上起重量限制器滑轮,向前再绕到载重小车和吊钩滑轮组,最后将绳头通过绳夹,用销轴固定在起重臂头部的防扭装置上。

塔吊安装图解1.安装大钩后,塔吊顶升前预先放松电缆,其长度大于顶升总高度,以防顶升时蹦断主电缆或照明电缆;检查顶升液压系统,油面、油管,不得漏油;冬季施工时,液压油加入变压器油以防液压油冻住。

2.顶杆放入标准节爬爪踏步,同时把顶杆的保险销销入爬爪踏步下面的保险孔,顶升时仔细观察,以防顶升时顶杆滑脱,造成塔吊倒塌事故,顶升时专人操作液压顶升系统,套架上部导向轮不得超出标准节顶部,以防冒顶,3.塔机配平前,必须先将载重小车运行到图 3 所示的配平参考位置,并吊起一节标准节或其它重物,顶升时还必须根据实际情况的需要调整。

顶升过程中,严禁旋转起重臂或开动小车以及使吊钩起升或放下。

卸下塔身顶部与下支座连接的 8 个高强度螺栓。

确认无误后继续顶升,将爬升架及其以上部分顶起 10~50mm 时停止,检查顶升横梁等爬升架传力部件是否有异响、变形,油缸活塞杆是否有自动回缩等异常现象,确认正常后,继续顶升;顶起略超过半个塔身节高度并使爬升架上的活动爬爪滑过一对踏步并自动复位后,停止顶升,并回缩油缸,使活动爬爪搁在顶升横梁所顶踏步的上一对踏步上。

确认两个活动爬爪全部准确地压在踏步顶端并承受住爬升架及其以上部分的重量,且无局部变形、异响等异常情况后,将油缸活塞全部缩回,提起顶升横梁,重新使顶升横梁顶在爬爪所搁的踏步的圆弧槽,再次伸出油缸,将塔机上部结构再顶起略超过半个塔身节高度,此时塔身上方恰好有能装入一个塔身节的空间,将爬升架引进平台上的标准节拉进至塔身正上方,稍微缩回油缸,将新引进的标准节落在塔身顶部并对正,卸下引进滚轮,用 8 件 M30 的高强度螺栓(每根高强螺栓必须有两个螺母)将上、下标准节连接牢靠 (预紧力矩 1400kN·m)。

再次缩回油缸,将下支座落在新的塔身顶部上,并对正,用 8 件 M30 高强螺栓将下支座与塔身连接牢靠(每根高强螺栓必须有两个螺母),即完成一节标准节的加节工作。

若连续加几节标准节,则可按照以上步骤重复几次即可。

为使下支座顺利地落在塔身顶部并对准连接螺栓孔,在缩回油缸之前,可在下支座四角的螺栓孔从上往下插入四根(每角一根)导向杆,然后再缩回油缸,将下支座落下。

4.顶升塔吊至作业需要高度。

塔吊安装图解1.塔吊对角连接50mm²毫米黄绿双色接地线,接地电阻不大于4欧姆,雨季施工时塔帽部位安装Ø16mm镀锌避雷针,高出塔帽顶部1米,高度大于30米时,安装风速仪。

1.塔吊主电缆、照明电缆用PVC套管保护,用瓷瓶固定稳固,每道不大于3米。

1.塔吊标准节上显眼位置挂安全操作规程、十不吊、验收牌;2.塔吊四周设置2米高防护栏,禁止非专业人攀爬。

塔吊安装图解1.验收合格牌。

塔吊安装图解1.塔吊安装附着前,在附着框部位搭设4米×4米,高1.2米的操作平台、过人天桥,方便安装、检查人员从楼座到塔身,四周封带安全标语的喷绘,天桥部位标准节封堵双层安全平网防护,以防塔吊司机高空坠落。
