施工指令单(样本)
斜拉桥施工指令单模板

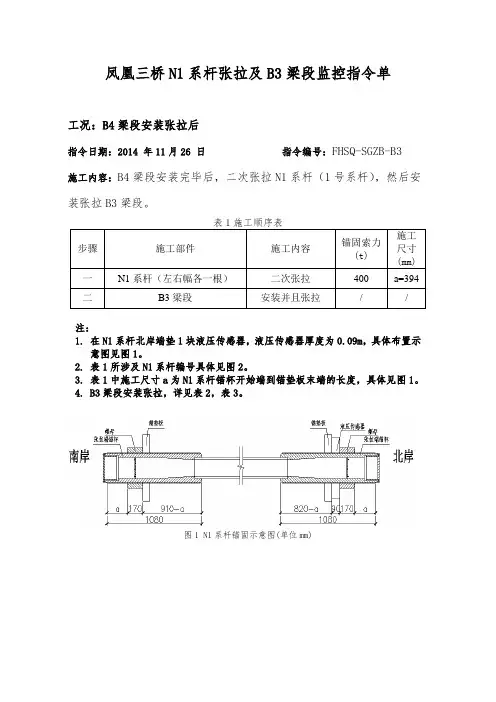

凤凰三桥N1系杆张拉及B3梁段监控指令单工况:B4梁段安装张拉后指令日期:2014 年11月26 日 指令编号:FHSQ-SGZB-B3 施工内容:B4梁段安装完毕后,二次张拉N1系杆(1号系杆),然后安装张拉B3梁段。
注:1. 在N1系杆北岸端垫1块液压传感器,液压传感器厚度为0.09m ,具体布置示意图见图1。
2. 表1所涉及N1系杆编号具体见图2。
3. 表1中施工尺寸a 为N1系杆锚杯开始端到锚垫板末端的长度,具体见图1。
4. B3梁段安装张拉,详见表2,表3。
图1 N1系杆锚固示意图(单位mm)图2系杆编号示意图图3 断面示意图注:1、该索力为按当前既定施工顺序、结构自重及设计参数计算所得,如有更改应通知监控单位及设计单位,并作相应调整;2、索力调整工作尽量在早上日出前后进行,以排除温度的影响;3、索力调整时观测钢箱梁坐标变化,及时知会监控单位及设计单位,并作相应调整;4、该指令应通过设计单位确认后实施。
说明:1、表2中标高的单位为米,标高均为绝对标高;2、该安装标高已计入桥梁纵坡影响;3、此安装标高只给出半跨梁段高程控制点安装标高,另外半跨相同;4、高程控制点布置图见图2至图3,图中高程布置点为一幅边主梁,另一幅相同布置;5、安装标高按设计文件和施工单位给定的施工方案进行计算,施工单位应严格按照既定的施工工序进行施工。
图4 B0—B11梁段高程控制点横断面布置图图5 B0—B11梁段顶板高程控制点布置图编制单位:华南理工大学编制日期:2014/11/26 监控单位(签字): 设计单位(签字): 监理单位(签字): 业主代表(签字):施工单位(签名):。
施工指令单

××项目经理部工作指令
施工队: ×××施工队
工程项目: 现场位置:
编
001 号:
特殊路基处理(灰土挤密桩)
事
K132+604—K132+634段特殊路基处理(灰土挤密桩),设计要 求灰土挤密桩桩身材料为 石灰土,经试验室检测,你施工队 由: 所拌合的桩身回填材料为 石灰土,不能达到设计要求,无法 保证工程质量。
要求你队将不合格回填材料清理出场,重新拌合回填材料,经 处理措施: 试验室检测达设计要求后方可继续施工。否则将对你队做出 罚款处理,并就此段工程量不予计价。
编制:
审核:
签收:
日期:
施工组织的建设指令

施工组织的建设指令一、工程概况项目名称:XXXXXXXXXXXXXXXXXXXX 项目地点:XXXXXXXXXXXXXXXXXXXX 工程规模:XXXXXXXXXXXXXXXXXXXX 工程总投资:XXXXXXXXXXXXXXXXXXXX二、施工组织概述1. 施工组织架构- 项目经理部- 施工技术部- 物资设备部- 质量安全部- 财务部2. 施工队伍- 施工队伍总数:XXXX- 各类专业技术人员:XXXX - 特种作业人员:XXXX3. 施工周期- 计划开工日期:XXXX- 计划竣工日期:XXXX三、施工部署1. 施工进度计划- 施工进度计划表:附表12. 施工方案- 主体结构施工方案:附表2- 装饰工程施工方案:附表3- 安装工程施工方案:附表43. 施工资源配置- 人力配置表:附表5- 材料配置表:附表6- 设备配置表:附表7四、质量安全管理1. 质量管理- 质量管理体系:按照GB/T -2016标准执行- 质量检查制度:实行定期和不定期质量检查2. 安全管理- 安全管理体系:按照GB/T -2011标准执行- 安全防护措施:详见附件8五、环境保护与文明施工- 环境保护措施:按照GB/T -2016标准执行- 文明施工要求:遵守国家和地方文明施工相关规定六、施工组织协调- 协调机制:建立项目协调会议制度,定期协调解决施工现场各类问题- 协调人员:项目经理、各专业工程师、现场管理员七、附件- 附件1:施工组织设计- 附件2:施工图纸- 附件3:施工合同- 附件4:施工现场平面布置图- 附件5:质量检查记录- 附件6:安全检查记录- 附件7:环境保护措施实施记录- 附件8:安全防护措施详细说明八、施工组织承诺我们承诺将严格遵守国家法律法规,认真执行本项目施工组织设计,确保工程质量、安全、进度和投资控制等目标顺利实现。
施工组织:XXXXXXXXXXXXXXXXXXXX日期:XXXX---请根据实际情况对以上内容进行修改和完善。
工程施工指令单

工程施工指令单项目名称:XXXXXXXXXXX工程施工单位:XXXXXXXXXXX公司工程地址:XXXXXXXXXXX地点施工日期:XXXX年XX月XX日一、施工背景根据我国相关法律法规和工程建设的需要,为了保障施工过程的顺利进行,确保工程质量、安全、进度等方面的要求,特制定本工程施工指令单。
本工程施工指令单是根据工程设计文件、施工图纸及相关技术规范,结合施工现场实际情况编制的,旨在指导施工单位进行施工,确保工程按期完成。
二、施工内容1. 施工部位:本工程施工部位主要包括土建工程、安装工程、装修工程、市政工程等。
2. 施工内容:根据施工图纸及技术规范,完成各部位的施工,包括但不限于桩基工程、地基与基础工程、主体结构工程、建筑幕墙工程、屋面工程、给排水及采暖工程、电气工程、智能化工程、通风与空调工程、装修工程等。
3. 施工要求:各部位施工应严格按照设计文件、施工图纸及技术规范进行,确保工程质量、安全、进度等方面的要求。
三、施工组织与管理1. 施工组织:施工单位应根据工程施工内容,合理组织施工人员、施工材料、施工设备等资源,确保工程施工的顺利进行。
2. 施工现场管理:施工单位应加强施工现场的管理,确保施工现场的安全、卫生、秩序等方面的工作。
3. 施工进度管理:施工单位应按照工程施工计划,合理安排施工进度,确保工程按期完成。
4. 质量管理:施工单位应加强工程质量管理,确保工程质量符合设计文件及技术规范的要求。
5. 安全管理:施工单位应加强施工现场的安全管理,确保施工现场无安全事故发生。
四、施工配合与协调1. 施工单位与建设单位、设计单位、监理单位等相关单位应密切配合,及时解决工程施工过程中出现的问题。
2. 施工单位应按照建设单位的要求,提供相关施工资料,配合建设单位进行工程验收。
3. 施工单位应按照监理单位的要求,接受工程监理,确保工程施工质量、安全、进度等方面的要求。
五、施工费用与支付1. 施工费用:施工单位应按照施工图纸、技术规范及相关规定,合理计算施工费用。
工程指令单模版

工程指令
1、各单位对工程指令内容有任何疑问,请询问经办工程师。
2、工程承包商在接到指令完成后2个工作日内报送返工量和隐蔽工程量,经监理公司、项目部工程师、合同预算部确认后实施本工程指令。
确认过程必须在2个工作日内完成。
3、未经甲方书面确认并出具工程指令确认单,不作为工程预算结算的依据。
工程指令
编号:GCZL—002
1、各单位对工程指令内容有任何疑问,请询问经办工程师。
2、工程承包商在接到指令完成后2个工作日内报送返工量和隐蔽工程量,经监理公司、项目部工程师、合同预算部确认后实施本工程指令。
确认过程必须在2个工作日内完成。
3、未经甲方书面确认并出具工程指令确认单,不作为工程预算结算的依据。
工程指令
1、各单位对工程指令内容有任何疑问,请询问经办工程师。
2、工程承包商在接到指令完成后2个工作日内报送返工量和隐蔽工程量,经监理公司、项目部工程师、合同预算部确认后实施本工程指令。
确认过程必须在2个工作日内完成。
3、未经甲方书面确认并出具工程指令确认单,不作为工程预算结算的依据。
工程指令单模板

工程指令单模板一、指令单编号,__________________。
二、项目名称,____________________。
三、指令单发出单位,________________。
四、指令单接收单位,________________。
五、指令单发出日期,________________。
六、指令单内容:1. 项目背景及目的:为了确保工程项目的顺利进行,保证工程质量和工期,特制定本指令单,对工程项目进行相应的指导和管理。
2. 工程内容:详细描述工程项目的具体内容,包括工程范围、施工地点、工程量、工程要求等。
3. 工程要求:(1)施工单位应根据工程图纸和技术要求进行施工,确保施工质量;(2)施工单位应按照工程进度计划,合理安排施工进度,保证工程进度;(3)施工单位应加强安全管理,确保施工过程中的安全。
4. 工程标准:工程项目应符合国家相关标准和规范要求,确保工程质量。
5. 工程验收:工程项目完成后,应按照相关规定进行验收,确保工程质量符合要求。
6. 其他事项:其他需要特别说明的事项。
七、指令单执行要求:1. 指令单接收单位应严格按照指令单的要求进行执行;2. 如有任何疑问或问题,应及时与指令单发出单位进行沟通。
八、指令单生效日期,________________。
九、指令单附件:1. 工程图纸;2. 技术要求;3. 工程进度计划。
十、指令单发出单位盖章,__________。
十一、指令单接收单位盖章,__________。
十二、指令单备注,_______________。
以上为工程指令单模板,指令单接收单位应严格按照指令单的要求进行执行,确保工程项目的顺利进行。
如有任何疑问或问题,应及时与指令单发出单位进行沟通。
希望工程项目顺利完成,达到预期效果。
指令单

工作指令单
项目名称:温州市滨江商务区18-02地块(现代大厦)建设工程
发出指令部门二十冶项目部日期2015年4月1日
工作内容:
1、2015年4月12日前完成地下室所有工作(支撑墩拆除、顶板处理、积水清扫等),具备验收条件。
(配合防水班组清理电梯井、集水坑垃圾清理)
2、2015年4月12日前完成屋面板(含机房层小屋面)砼浇筑。
3、2015年4月5日(下周)开始,砌筑班组进场施工。
4、2015年4月12日前完成各楼层临边、洞口完全防护工作,现场做好文明施工。
指令人:
日期:
受指令单位:上海乃村装饰工艺有限公司签收人:
工作指令单
项目名称:温州市滨江商务区18-02地块(现代大厦)建设工程
发出指令部门二十冶项目部日期2015年4月1日
工作内容:
1、2015年4月12日前完成地下室所有工作(支撑墩拆除、顶板处理、积水清扫等),具备验收条件。
(配合防水班组清理电梯井、集水坑垃圾清理)
2、2015年4月12日前完成屋面板(含机房层小屋面)砼浇筑。
3、2015年4月5日(下周)开始,砌筑班组进场施工。
4、2015年4月12日前完成各楼层临边、洞口完全防护工作,现场做好文明施工。
指令人:
日期:
受指令单位:上海乃村装饰工艺有限公司签收人:。
施工指令单

施工指令单
时间: 年 月 日
项目名称 施工部位 分包单位名称
施工专业 施工依据 计划施工时间
指令单内容
项目经办人描述签证原因、指令内容、签证工作量及涉及金额
经办人: 日期
项目技术负责人ቤተ መጻሕፍቲ ባይዱ核
项目商务经理审核
项目经理审批
公司商务管理部审批
公司领导审批
接收单位现场代表确认
注:本表只作为分包单位办理签证的依据之一,不作为结算依据;该表由负责安排施工指令的经办人填写。 指令单经审批完后方可安排分包单位施工;该单作为分包单位报送签证的依据之一,该指令原件由项目商务 部存档。 本表一式四份,分包单位一份、项目商务人员一份、公司商务管理部一份、公司财务部一份。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工指令单(样本)
1.背景
在施工过程中,由于各种原因可能需要对施工计划进行调整或补充。
为了确保施工的顺利进行,需要有一份施工指令单用于向施工单位发出相应指示。
本文档为施工指令单的样本,旨在提供一个参考框架。
2.目的
本施工指令单的目的是向施工单位传达关于具体施工任务的指示,并确保施工作业按照要求进行。
3.施工指令内容
根据实际情况,施工指令单的内容可能会有所变化。
以下是一个示例,供参考:
3.1 项目信息
项目名称:[填写项目名称]
施工地点:[填写施工地点]
施工单位:[填写施工单位]
发出日期:[填写发出日期]
3.2 指令内容
具体指令内容根据施工需要进行填写和调整,例如:
调整施工计划:根据项目进展情况,对施工计划进行调整,包
括具体日期和工期的变更。
补充施工要求:针对施工过程中发现的问题或需要补充的工作,向施工单位提出具体要求,并注明完成时间和执行方式。
特殊注意事项:针对特殊情况或需要注意的细节,向施工单位
说明具体要求。
4.交付要求
为了保证施工指令的及时有效执行,以下是交付要求:
施工指令应以书面形式交付给施工负责人,并同时抄送相关部门。
确保施工指令的传达和理解,施工负责人应确认收到施工指令,并承诺按照指令要求进行施工。
5.风险提示
施工指令的调整或补充可能会涉及项目进度、成本等方面的变化。
在发出施工指令前,应充分评估可能产生的风险和影响,并与
相关部门进行沟通和协商。
6.结论
施工指令单是施工过程中重要的沟通工具,能够确保施工任务
按照要求进行。
根据实际需要,施工指令的具体内容和形式可能会
有所不同,本文档提供的是一个基本框架供参考使用。
在编写和使
用施工指令单时,建议根据实际情况进行调整,确保指令的清晰明确和有效执行。
