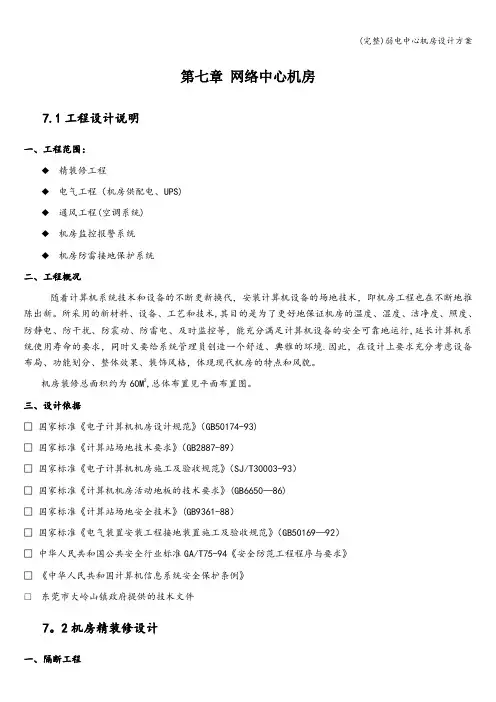

第七章网络中心机房7.1工程设计说明一、工程范围:◆精装修工程◆电气工程(机房供配电、UPS)◆通风工程(空调系统)◆机房监控报警系统◆机房防雷接地保护系统二、工程概况随着计算机系统技术和设备的不断更新换代,安装计算机设备的场地技术,即机房工程也在不断地推陈出新。

所采用的新材料、设备、工艺和技术,其目的是为了更好地保证机房的温度、湿度、洁净度、照度、防静电、防干扰、防震动、防雷电、及时监控等,能充分满足计算机设备的安全可靠地运行,延长计算机系统使用寿命的要求,同时又要给系统管理员创造一个舒适、典雅的环境.因此,在设计上要求充分考虑设备布局、功能划分、整体效果、装饰风格,体现现代机房的特点和风貌。

机房装修总面积约为60M2,总体布置见平面布置图。

三、设计依据□国家标准《电子计算机机房设计规范》(GB50174-93)□国家标准《计算站场地技术要求》(GB2887-89)□国家标准《电子计算机机房施工及验收规范》(SJ/T30003-93)□国家标准《计算机机房活动地板的技术要求》(GB6650—86)□国家标准《计算站场地安全技术》(GB9361-88)□国家标准《电气装置安装工程接地装置施工及验收规范》(GB50169—92)□中华人民共和国公共安全行业标准GA/T75-94《安全防范工程程序与要求》□《中华人民共和国计算机信息系统安全保护条例》□东莞市大岭山镇政府提供的技术文件7。

2机房精装修设计一、隔断工程机房中的隔断采用不锈钢边框&12mm厚钢化玻璃。

钢化玻璃隔断近年正逐渐引入到网络机房装修中.它具有隔音、隔热、耐压等特点,透视效果极佳,并增添机房的简练与豪华感。

整个机房四周的墙边、墙角均做防水处理.玻璃与吊顶、地板交接处安装亚光不锈钢踢脚板线。

机房及办工区内隔断采用不锈钢大框玻璃隔断,隔断与天花、地板交接处装不锈钢角线,具体隔断位见平面布置图。

二、地面工程机房地板采用架空地板,为使水泥砂浆地面达到不起尘、不产尘、保证空调送风系统的空气洁净度,地面需要先涮防尘漆做防尘处理.活动地板的种类较多,根据板基材料可分为:铝合金、全钢、中密度刨花板。

高校数字化校园-弱电机房工程建设方案

高校数字化校园-弱电机房工程建设方案

高校数字化校园弱电机房工程建设方案(详细规划)目录第1章弱电机房工程 (2)1.1系统概述 (2)1.2设计依据 (2)1.3设计原则 (3)1.4设计内容 (4)1.5各子系统的设计参数 (7)第1章弱电机房工程1.1系统概述在现代科学技术高度发展的社会里,计算机越来越广泛地应用于各个领域,计算机技术也在迅猛发展,但是计算机只有通过稳定、可靠的运行才能发挥其效益,而计算机的稳定、可靠运行要依靠计算机房(以下简称“机房”)的严格的环境条件,即机房温度、湿度、洁噪声、振动、静电、电磁干扰等条件及其控制精度,因此计算机房工程的设计与施工也日益被人们所重视起来。

计算机机房工程是一种涉及到空调、配电、自动检测与控制、抗干扰、综合布线、消防、建筑、装潢等多种专业的综合性产业。

根据新校区信息中心提供的资料、需求及现场的实际情况,对影响计算机稳定、可靠运行的各种因素的分析,我们在新校区信息中心机房工程的设计过程中应采用较为先进的设计思想,选用性能价格比突出的设备和材料,以使新校区信息中心机房既能满足当前的实际需要,又能适应将来的发展要求。

新校区网络中心机房暂考虑设在图文信息楼,网络机房约为200平方米,安防及广播机房也集中考虑在图文信息楼,安防机房约80平方,广播机房60平方,另外有线电视机房也考虑在图文信息中心楼12楼,约70平方。

一期的机房中考虑UPS电源、接地、地板提升、消防、装修和空调系统。

机房部分考虑如下:1.2设计依据《民用建筑电气设计规范》(JGJ/T16--92)《电气装置安装工程施工及验收规范》(GBJ32--82)(其中部分章节按90—92年的新版规范)《民用建筑设计防火规范》(GBJ45--82)《中国工程建设标准化协会标准《建筑与建筑群综合布线系统工程设计规范》修订本《建筑与建筑群综合布线系统工程施工及验收规范》《智能建筑设计标准》《火灾自动报警系统设计》(GBJ116--92)《火灾自动报警系统施工及验收规范》(GB50116--92)《火灾自动报警系统安装使用规范》(中国工程标准化委员会标准)《二氧化碳火灾系统设计规范》(GB50193)《电子计算机机房设计规范》(GB50174--93)《电子计算机机房施工及验收规范》(SJ/T30003--93)《计算机房用活动地板技术条件》《建筑设计防火规范》《计算站场地安全要求》《供配电系统设计规范》《建筑防雷设计规范》《不间断电源设备》《不间断电源技术性能标定方法和试验要求》(现行国标电工标准)《电力系统谐波管理暂行规定》(能源部标准)《建筑物电气装置》(国际电工标准)《民用建筑照明设计标准》《工业企业照明设计标准》《工业管道工程施工及验收规范》(GBJ235)《低压流体输送用镀锌焊接钢管》(GB3091)1.3设计原则为了将某大学新校区信息中心机房建设成为一个既能满足当前的实际需要,又能适应将来的发展要求的智能化信息数据处理中心,设计过程中将遵循以下原则:✩科学系统性(安全性、可靠性、扩展性)计算机机房的设计和工程实施首先要体现科学性,即要严格按照国家现有的规范、标准来进行综合设计(或部分参照国际标准设计,主要指我国现有规范不足部分);其次计算机机房的设计更要从多元系统性的角度来考虑。

机房弱电工程方案

机房弱电工程方案

机房弱电工程方案一、前言随着信息化和智能化的发展,各行各业对网络和通信设备的需求也越来越大。

机房作为网络和通信设备的核心场所,对弱电工程的需求也日益增加。

弱电工程是指在建筑电气工程中,除供电照明系统、燃气扑灭系统、消防系统和监控系统等强电系统外的其他有关电气系统,例如通信系统、保安系统等。

本文将对机房弱电工程方案进行详细说明。

二、机房弱电工程设计1. 机房选址机房选址是非常重要的,应尽量远离高压电缆、太阳能能源设施以及高电磁干扰的场所。

建议机房选址应远离高压电缆100米以上,对太阳能设备、电梯机房、变房应保持一定的距离。

2. 建筑及材料机房建筑应尽量使用抗电磁干扰的材料,如金属屏蔽墙、铁质门窗等。

机房本身应保持干燥、通风、防尘、防火、防电磁辐射。

3. 空调系统机房空调系统应选择高效的制冷设备,并根据机房的负荷情况合理规划空调的数量和布局,保证机房的温度和湿度符合设备工作要求。

4. UPS系统UPS系统是保障机房稳定供电的关键设备,建议选择双输入UPS系统,以确保机房供电不中断,同时应配备足够的蓄电池以应对断电时长。

5. 电源管理系统机房应配备电源管理系统,可以实时监测并控制机房的用电情况,提前预警并解决用电异常情况。

6. 网络设备布局网络设备的布局应尽量避免电源线与网络线交叉,并配备可靠的防雷设备和接地装置,以保证设备的稳定运行。

7. 监控与安防系统机房应配备监控摄像头、门禁系统、报警系统等设备,对机房的安全进行全方位的监控和保护。

8. 数据存储及备份机房应配备可靠的数据存储设备,并进行定期的数据备份,以防止数据丢失造成的损失。

9. 机房布线机房布线应尽量避免交叉和混杂,采用模块化设计,便于管理和维护。

10. 系统运维机房应配备专业的运维团队,进行日常的巡检、维护和保养,确保弱电设备的稳定运行。

三、弱电工程施工1. 材料选购施工前应选购符合供应商要求的材料,尤其是对于关键的弱电设备,应选用经过认证的可靠品牌产品。

弱电机房工程方案

弱电机房工程方案

弱电机房工程方案弱电机房工程方案是指用于存放各种弱电设备的一种特殊机房,其设计和建设需要考虑到合理布局、安全性、稳定性以及设备摆放等因素。

本文将从这些方面进行探讨,并提供一个完整的弱电机房工程方案。

一、工程方案总体设计弱电机房是为了存放弱电设备而建立的特殊机房,通常由机房区域、配电区域和机柜区域组成。

在工程方案总体设计中,需要考虑到以下几个关键要素:1. 机房区域的大小和位置。

机房区域的大小需要根据具体的设备数量和机柜布局来确定,同时也要考虑到通风散热和维修通道等因素。

机房的位置应考虑到避免其他干扰因素,例如噪声和尘土等。

2. 配电区域的设计。

配电区域应设置在机房区域的一侧,并且要有足够大小的电柜和电源支持,并且要遵循相关的电气安全标准。

3. 机柜区域的布局。

机柜区域是存放弱电设备的关键区域,需要合理安排机柜的位置和间距,以便于设备的安装和维护。

同时还要考虑到机柜的通风和散热问题,避免设备过热。

4. 空调和通风系统的设计。

弱电设备对温度和湿度非常敏感,因此需要安装适当的空调和通风系统,以保持机房的稳定温度和湿度。

二、工程方案具体实施细节在工程方案的具体实施细节中,需要考虑到以下几个方面:1. 安全防护系统的设计。

弱电机房是存放重要设备的地方,需要设置相应的安全措施,例如门禁系统、监控系统和消防系统等。

2. 电源系统的设计。

弱电设备对电源的稳定性要求较高,因此需要设计可靠的电源系统,并且要有备用电源以防止停电情况。

3. 接地系统的设计。

弱电设备需要良好的接地系统以确保安全运行,因此需要进行接地系统的设计和铺设。

4. 照明系统的设计。

机房内需要有适当的照明系统以方便操作和维修。

5. 设备布线和标识的设计。

弱电设备的布线需要遵守相关的标准和规范,并且应使用合适的标识进行标记,以方便管理和维护。

6. 其他配套设施的规划。

根据具体的需求,可以考虑设置备用设备、监控室、维修工作台等其他配套设施。

三、工程方案应用弱电机房工程方案适用于各种场景,例如企事业单位、医院、学校、商场等。

弱电机房详细方案

弱电机房详细方案

弱电机房详细方案一、房间布局1.根据机房设备的安装需求,确定机柜的布置位置和数量。

2.根据通风和散热的要求,将机柜布置在合适的位置,保证设备的运行稳定性。

3.根据设备的布置,确定通线槽的位置和数量,以便于布线和维护。

二、安全设施1.安装监控设备,保证对机房内部和周围的安全监控。

2.安装门禁系统,限制非授权人员进入机房。

3.安装温度和湿度监控设备,保证机房内的环境条件符合设备的要求。

三、通风和散热1.安装合适数量和位置的通风设备,保证机房内空气流通。

2.安装散热设备,如风冷或水冷系统,保证设备的散热效果。

四、供电系统1.根据机房设备的功率需求和备用要求,确定供电系统的容量和布局。

2.安装UPS设备,保证设备在断电时可以正常运行。

3.配备备用发电机,以备不时之需。

五、消防设施1.安装自动报警系统,保证及时发现火灾情况。

2.配备灭火设备,如灭火器或消防喷淋系统。

六、机柜布线和标识1.将机柜内的设备进行布线,确保连接正确。

2.对布线进行标识,方便日常维护和故障排除。

七、地板和墙面处理1.选择耐磨、防静电的地板材料,以减少静电对设备的影响。

2.选择耐腐蚀、隔热的墙面材料,以保护设备免受外界环境的影响。

八、设备维护和管理1.制定机房设备的日常维护计划,包括清洁、检查、固定等。

2.对设备进行定期检修和维护,确保机房设备的正常运行。

3.建立机房设备管理制度,规范设备的使用和维护。

九、防雷与接地1.根据机房所在地的雷电频率和强度,采取相应的防护措施。

2.对机房进行接地处理,提高设备的稳定性和安全性。

总结起来,一个好的弱电机房方案需要考虑到房间布局、安全设施、通风散热、供电系统、消防设施、机柜布线和标识、地板和墙面处理、设备维护和管理以及防雷与接地等方面。

通过合理的规划和设计,可以确保弱电机房的安全、稳定运行。

弱电中心机房设计方案

弱电中心机房设计方案

弱电中心机房设计方案弱电中心是指传输数据和电力信号的机房,主要包括计算机设备、通信设备、网络设备和监控设备等。

设计一个符合实际需求的弱电中心机房,需要考虑以下几个方面:1.机房规模和布局:根据实际需求确定机房的规模,包括设备数量和尺寸。

考虑到设备的通风和散热需要,机房应具备合适的面积和高度。

合理布局设备,确保通风顺畅、安全可靠。

此外,需要根据设备的安装位置和布线要求,规划合理的电源和网络布局。

2.环境控制系统:为了保证设备的正常运行,机房应具备合适的温度、湿度和灰尘控制系统。

应选择合适的空调设备,保持机房温度在适宜范围内,同时避免湿度过大或过小。

对于灰尘控制,可设置过滤器和空气净化系统。

3.电源系统:应根据设备的功耗需求和持续供电的要求,设计合理的电源系统。

主要包括主干配电系统、UPS(不间断电源)和发电机组等。

主干配电系统应具备合适的容量和可靠性,能够满足设备的供电要求。

UPS可为设备提供短时间的备用电源,保证设备在突发断电时能正常运行。

发电机组则用于长时间停电时提供电源。

4.控制和管理系统:机房应设置合理的监控和管理系统,监测设备的运行状态、温度、湿度等关键指标,并及时报警。

可选择适合的监控设备,如温湿度传感器、烟雾报警器和安全摄像头等,通过网络连接到数据中心,方便管理人员随时掌握机房情况。

5.防火和安全系统:机房是设备较集中的区域,防火和安全措施非常重要。

应设置适当的消防设施,如自动喷水系统、气体灭火系统和烟雾探测器等。

此外,还要加强安全控制,实施门禁系统、监控系统和安全巡逻等,确保机房的安全。

6.机房布线和机架安装:布线应按照标准规范进行,确保各种信号的传输质量。

合理规划电源线路、网络线路和信号线路的布设,避免干扰和混杂。

机架安装要符合设备的尺寸和重量要求,稳固可靠,方便设备的安装和维护。

总之,设计一个符合实际需求的弱电中心机房,需要综合考虑设备数量、环境控制、电源系统、监控和管理系统、防火和安全系统以及机房布线和机架安装等方面的要求。

2023-医院机房弱电工程总体建设方案V1-1

2023-医院机房弱电工程总体建设方案V1-1

医院机房弱电工程总体建设方案V1医院机房弱电工程总体建设方案V1,是一份医院机房弱电系统建设的详细规划方案,主要涉及医院机房的通信、网络、安全等方面。

首先,方案中明确了医院机房弱电工程总体架构。

该架构包括机房总体布局、主平台、辅助平台、弱电接入方式、保障性措施等。

机房总体布局必须合理,安排须防止交叉干扰和电磁干扰。

主平台凭借最先进的技术和设备,可以完成数据处理、存储和传输等任务。

辅助平台则配合主平台实现专业功能,并对主平台进行保护。

弱电接入方案,涵盖网络接入、电话接入、视频接入等。

保障性措施包括主备机制、防护装置、备用设备等,旨在确保弱电系统稳定且有余力。

其次,医院机房弱电工程总体建设方案V1也明确了设计标准。

除了必要的设备和材料应该符合国家标准外,医院机房弱电工程总体建设方案V1还对弱电系统的稳定性、可靠性、数据安全等提出了诸多要求。

比如,在设备选用上,方案要求考虑设备品质、功能、服务支持、制造厂商等要素;在供电系统设计上,则要求采用双路供电和UPS双保障机制。

最后,该方案提出了弱电系统监控、维护、更新升级等方面的具体措施。

弱电系统监控涉及硬件和软件两个方面,旨在实时监测和报警,优化设备运行状态。

弱电系统维护,要求设有专职人员负责,按照要求定期维护。

弱电系统更新升级则可以采取硬件和软件更新方式,不断提升系统性能和功能。

总之,医院机房弱电工程总体建设方案V1对医院机房弱电建设提供了科学系统的规划,是基于国家标准而设计,系统化而完整,并在维护和更新方面提供了完善的措施。

这份方案的实施,将为医院弱电系统的建设提供坚实可靠的保障,为医疗工作提供更加稳定、流畅的技术保障。

《机房建设弱电工程设计方案》

《机房建设弱电工程设计方案》

《机房建设弱电工程设计方案》一、前言随着信息化时代的到来,信息技术在各个行业中得到了广泛应用,机房作为信息系统的核心设施,其建设和设计尤为重要。

弱电工程作为机房建设中的重要组成部分,负责布线、机柜、UPS、监控等设备的安装和调试,对于机房的正常运行起着关键作用。

本文就机房建设弱电工程设计方案进行详细介绍。

二、设计方案1.布局设计机房弱电工程的布局设计应充分考虑机房的实际情况,合理确定布线通道、机柜摆放位置等。

一般来说,机房应划分为冷热通道,弱电设备和线缆应按照机柜进行分类,避免混乱。

另外,应留出足够的操作空间,方便维护和调试。

2.设备选型在弱电工程中,设备选型是至关重要的一环。

应选择性能稳定、品质可靠的设备,如UPS、交换机、监控设备等。

特别是UPS的选型应考虑机房设备的功耗和备用时间,以确保在停电情况下系统能够正常运行。

3.布线设计布线是弱电工程中最为重要的一环,直接影响到机房各设备之间的连接和数据传输速度。

在进行布线设计时,应根据机房的实际情况合理规划走线路径和长度,避免走线过长和过多拐角导致信号衰减。

同时,应预留足够的备用线路,以应对未来可能的扩建和调整。

4.接地设计接地是机房建设中一个经常被忽视但至关重要的环节。

良好的接地设计能有效防止设备因静电等原因受到损坏,确保系统的稳定运行。

应根据机房的实际情况进行接地设计,选用合适的接地设备和方案。

5.防护设计机房作为信息系统的核心设施,具有重要意义,因此在弱电工程设计中,应考虑到防火、防水、防盗等安全防护措施。

选用防火材料、防水设备和监控摄像等设备,确保机房设备的安全运行。

6.环境控制设计机房的环境控制设计对于设备的运行稳定性至关重要。

应合理选择空调设备、温湿度探测监控设备等,确保机房内部的温度和湿度处于适宜的范围。

7.监控系统设计监控系统是机房建设弱电工程设计中的重要组成部分,可以实时监控机房设备的运行状态和环境情况,及时发现并解决问题。

应选择稳定可靠的监控设备,建立完善的监控系统,保障机房设备的安全运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

机房建设内容 ——4、空调新排风系统
空调系统: 计算机机房区具有余热量大、余湿量小、循环风量大等特点 机房机房选用恒温恒湿机房专用空调机,根据设备、照明、新风及建筑热量的估算,选用专业机 房空调的任务是为了保证电子计算机系统能够连续、稳定、可靠地运行,需要排出机房内设备及 其它热源所散发的热量,维持机房内恒温恒湿状态,并控制机房的空气含尘量,为此要求机房空 调系统具有送风、回风、加热、冷却、减湿和空气净化的功能。因此计算机机房空调系统设计的 时候,一般选用恒温恒湿机房专用空调。。 制冷量估算 送风方式 设备位置
电子信息系统机房建设项目介绍 二○一二年十月
介绍内容
第一部分 机房建设概述 第二部分 机房平面布局 第三部分 机房建设内容
机房定义及类型:
机房建设概述
机房建设规范: 《电子信息系统机房设计规范》GB 50174-2008 《计算机场地通用规范》 GB/T 2887-2011
机房分级与性能要求: A级:容错系统——M(N+X) B级:冗余配置——N+X C级:基本需求——N
机房建设内容
机房建设内容 ——1、装修工程
地面工程: 采用钢质抗静电活动地板,规格600*600*35 地板的作用:管线敷设、空调送风静压箱、静电泄漏 地板架空高度:宜>250mm(做为送风静压箱时宜>400mm) 防尘处理: 保温处理:做为送风静压箱
机房建设内容 ——1、装修工程
吊顶工程: 机房净高不宜小于2.6米
机房供配电系统是机房信息系统运行最为基础的保障,按负荷等级A级负荷设计,务必确保整体供电可 靠不间断,质量稳定安全无干扰。
供电容量:机房总用电量应留有余量,保证机房未来有足够的配电容量,进线电缆规格应完全 符合电量总负荷,容量留有余量;
机房供配电系统应采用TN-S系统供电,三相五线制,供电频率为50HZ,三相额定电压为380伏;
机房环境要求: 温度、相对湿度(开机时)
机房建设概述
环境条件
级别
空气含尘浓度 :<18000粒/升A级 (粒径≥0.5μmB)级
照度:相正温对常度湿照℃度明(500LX)、应急40照2%3明~±5(155%0LX)
噪声(温6度5变dB化)率、电磁干扰(≤80<0中布置,使功能分区明确,以便采用不同类型的空调系统从而节 约能源。
重要设备或重要的功能房间应放置在空调系统前端,人流的末端。
按电子信息系统的工艺流程布置设备或功能房间,正确组织信息流通的合理流程,应使流通路线 和人员的徒步行走路线尽可能短,而且人员应单向流动避免往返交叉。
机房建设内容 ——7、机房环境监控系统
感谢您的聆听! The end
机房布线: 《综合布线系统工程设计规范》GB50311-2007 《综合布线系统工程验收规范》GB50312-2007 主机房内采用列头柜设计 布线方式:上走线、下走线
机房建设内容 ——5、综合布线系统
上走线布线方式
机房建设内容 ——5、综合布线系统
地板下走线方式
机房建设内容 ——6、机房消防系统
辅助区:使用面积宜为主机房面积的0.2~1倍。
用户工作室:3.5~4m2/人
IT办公室:5-7m2/人
介绍内容
第一部分 机房建设概述 第二部分 机房平面布局 第三部分 机房建设内容
机房平面布局
机房平面设计:
机房建设概述
机房的平面布局设计要充分考虑人流-物流-信息流的合理规划,达到效率高、流程合理,建立良 好、舒适的人员工作环境。
机房建设内容 ——4、空调新排风系统
机房建设内容 ——4、空调新排风系统 新风系统:
机房区域新风量不小于40m3/人小时 新风系统为机房补充新鲜空气,保持机房内正压,提高机房洁净度
消防排烟系统系统: 用于消防气体喷射灭火后,迅速将灭火气体排出室外,以免气体对设备造成二次破坏。
机房建设内容 ——5、综合布线系统
吊顶的作用: 常用吊顶板:铝合金微孔吊顶板 常用的规格:方形600*600*0.8、条形1200*300*0.8 顶上防尘处理
装修工程:
机房建设内容 ——1、装修工程
墙面工程:墙柱面水泥漆或彩钢板装饰,不锈钢踢脚线;
隔断工程:不锈钢包框钢化玻璃隔断、防火玻璃隔断;
门窗工程: A、B级主机房不宜设置外窗 机房门应保证最大设备能进出 机房出入口门:钢质防火门
消防工程: 13.1.2 A级电子信息系统机房的主机房应设置洁净气体灭火系统。B级电子信息系统机房的主机房,以
及A级和B级机房中的变配电、不间断电源系统和电池室,宜设置洁净气体灭火系统,也可设置高压细水雾 灭火系统。
13.1.3 C级电子信息系统机房以及本规范第13.1.2 和13.1.3条中规定区域以外的其他区域,可设置高 压细水雾灭火系统或自动喷水灭火系统。自动喷水灭火系统宜采用预作用系统。
机房用电设备、配电线路均应配置过载、过流保护,配电宜采用星形布线方式,呈放射状向用 电设备供电;
机房供电系统应合理划分用途,应将工作照明、新风机、维修插座、舒适性空调等非生产用电 与计算机设备、专用空调、事故照明、UPS、门禁、消防等生产用电进行分路,并有明显标识, 计算机设备供电由UPS输出并需提供2个供电回路。
机房建设内容 ——3、防雷接地系统
防雷接地系统: 防雷系统 一级防雷 ——大楼低压配电室 二级防雷—— 机房进线配电柜 三级防雷—— UPS输出配电柜 接地系统: 直流工作地 <1Ω 交流工作地 <4Ω 安全保护地 <4Ω 防雷保护地 <10Ω 机房内的电子信息设备应进行等电位联结,可采用S型、M型或SM混合型。 S型适用于小规模、工作频低的电子设备 M型或两程结构形式的组合适用于工作频率较高的电子设备
机房建设内容 ——2、电气工程 机房照明:
照度:正常照明——主机房:500LX 辅助区:300LX
应急照明:50LX 灯具选择:高效节能格栅灯,规格同吊顶板规格,灯具应分区分组控制。 计算机设备供电: 供电插座:工业连接器、PDU
供电电缆:ZR-RVVP
机房建设内容 ——2、电气工程
UPS系统: 电子信息设备应由不间断电源系统供电,应有自动和手动旁路装置。 延时时间: ≥ 15min (有柴油发电机做为后备电源) 确定基本容量时应留有余量 UPS基本容量(E)≥1.2X设备计算负荷(P) UPS容量与机房设备、级别、系统搭建N+X有关: ➢ A级 2N或M(N+X)冗余 ➢ B级N+X冗余(X=1~N) ➢ C级N
其他工程: 楼板承重 防水处理 缝隙密封 防虫防鼠
机房建设内容 ——1、装修工程
供电等级:一级负荷 供配电系统: UPS设备供电:
计算机设备 应急照明 消防电源 监控设备 动力供电系统: 空调新风系统供电 正常照明 维护电源插座
机房建设内容 ——2、电气工程
电气工程:
机房建设内容 ——2、电气工程
13.1.4 电子信息系统机房应设置火灾自动报警系统,并应符合现行国家标准《火灾自动报警系统设计 规范》GB50116的有关规定。
机房建设内容 ——6、机房消防系统
机房建设内容 ——6、机房消防系统
机房建设内容 ——7、机房环境监控系统
机房环境监控系统: 概述: ➢ 机房动力环境监控系统主要针对机房内的供配电系统、环境系统、安防系统提供集中实时的监控, 全面统一的管理,有效保障机房安全高效稳定的运行。 平台告警方式: ➢ 实现短信报警、电话拨号报警、声光报警、多媒体语音报警等报警方式。 监控管理对象 ➢ 动力监控:对机房内的常规动力设备,如市电、配电柜、发电机、UPS、 蓄电池组等监控。 ➢ 环境监控:空调、温湿度、漏水、新风机等实时监控。 ➢ 安防监控:门禁、视频、防盗报警、消防等系统实时监控。
机房区的安全出口不应少于两个,并宜设在机房区的两端,开启方向应符合防火规范设计要求, 门的尺寸要方便设备的进出。
机房平面布局
介绍内容
第一部分 机房建设概述 第二部分 机房平面布局 第三部分 机房建设内容
机房工程的主要内容:
机房建设内容
装修工程: 材料选择 地面工程 隔断工程 墙面工程 吊顶工程 门窗工程 其它工程 机房色彩
C级 18~28 35%~75% 〈10,不得凝露
机房位置:
机房建设概述
电力供给应稳定可靠,交通、通信应便捷,自然环境应清洁
远离粉尘、没烟、有害气体及生产或贮存具有腐蚀性、易燃、易爆物场所。
远离水灾、火灾隐患区域;
远离强振源、强噪声源;避开强电磁场干扰。
结构荷载等。
机房组成:
主机房:使用面积A=FN (F取3.5~5.5 ,N为机柜数量)
