项目工程汇报报告

项目工程汇报报告 Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】1501工程工作汇报尊敬的集团公司、总承包部各位领导:上午好!首先对各位领导百忙之中莅临指导工作表示热烈欢迎,下面由我代表1501工程科技交流中心项目部根据公司巡回办公通知精神,结合我项目部具体情况,从以下几个方面作一下简要汇报,不当之处请批评指正。

一、工程主要概况1501工程为国家十五计划“1”号工程,为国家充分借鉴了西方国家空管经验基础上,对军民用航空系统合理利用空中资源而兴建的一项重要工程。

她的建成标志着我国航空事业又向前迈进了一大步。

同时本工程被列为集团重点工程,该工程分两部分组成,即综合楼和科技交流中心,分别由北京建工集团及我集团公司承建,由我方承建的科技交流中心工程总建筑面积35253㎡,地下9566㎡,地上25598㎡,结构形式为框架结构,地下一层,地上六层,檐高。

工程使用功能强大,集办公、居住旅馆、运动健身、娱乐休闲、餐饮为一体。

结构形式复杂多样,基础为钢筋混凝土梁板式筏形基础,局部含有人工挖孔桩及综合条形基础,主体钢筋混凝土结构、劲性结构及大跨度混凝土桁架,层高变化多样,墙柱截面、钢筋直径每层均有变化,含有圆弧墙、圆弧楼梯、圆柱等元素,放线难度大。

专业管线、设备复杂,装修标准高,机电系统全,无一标准层,特殊部位多,过街通道挑空两层,H=9m,门厅挑空三层H=,宴会厅、多功能厅单跨,挑空两层H=。

游泳馆、网球馆挑高12m,单跨。

该工程占地面积大,地下室单层面积近1万㎡,投入巨大。

我们承包范围为主体结构、二次结构、地下室初装修及相应水电专业。

合同工期为2009年11月至2011年6月30号。

要求结构工期为2010年7月30日封顶。

目前项目主要管理人员共计21人。

平均年龄岁,按照集团公司要求人员常驻现场,结构及机电劳务单位采用常年合作、信誉好的南通惠蒲劳务公司,平均每天投入施工人员约400人。

二、项目前期实施总体情况1、我项目部是一个专业管理团队,项目班子总体比较年轻,朝气蓬勃,能吃苦耐劳,项目部团结一致,执行力较强,2009年11月3日参加奠基典礼,11月6日接到进场通知,我们精心组织、合理规划,仅用18天就高标准完成了所有办公区及生活区的搭建工作,比建工集团提前了12天,赢得了建设方的一致好评,在临设搭设同时我们及时组织土方队伍进场施工,真正做到了施工准备与正式施工同步进行,年前我们准备充分、统筹合理,监控到位,不管是在安全文明施工、工程质量、工程进度都胜过建工集团,建工集团在进场不到一个月时间发生三次安全事故,被下发监理通知单,业主提出了通报批评并上报总公司,我项目部引以为戒,在别人发生问题的同时,自己的工作毫不松懈,把工作重心继续放在安全、质量的监控上,到目前我项目部没有发生一次安全、质量事故。

2、工程正式开工后,我项目部有条不紊的投入施工建设中,从方案的编制、工期的优化到具体实施作出了精密安排。

春节前半个月是集中攻坚、出成效的关键时期,作为年前工作的一个节点,顺利完成节前任务意义重大,鉴于此时期极端气候影响,我们主动提出“战严寒、斗风雪、鼓足干劲大干15天”的口号,项目部成员热情高涨,积极响应,迅速开展动员大会,安抚工人思乡情绪,做好思想工作,攻坚克难,在确保安全、质量的前提下,全力推进,力保主线工期,取得了良好效果,截止节前我们完成了地下室主要工作,并保证了一个部位出±。

节后,项目部管理人员提前5天返回工地进行部署,做好施工现场开工前的各项准备工作,确保工程复工后生产形势平稳有序,为全年工作开创了良好开局,项目部实行晚间既周一周日值班制度,早八点前,晚八点后,值班人员通宵值班,尤其是混凝土浇筑时,全程旁站,巡检施工现场,以及时发现问题,解决问题。

在项目攻坚结构施工阶段,我们全体项目建设人员自觉响应集团公司号召,吃住项目部,没有周六周日的概念,每天深入一线。

做到工程全过程受控。

3、期间部队首长三次来工地视察,我项目部精心准备、对现场进行合理规划,钢筋棚、木工棚的合理布置,临水、临电随着工程进展逐步跟上,现场围挡重新刷漆,悬挂彩旗,修复破损路面,场地露土部位进行铺石子,扩展绿化面积种植草皮,场区隐患进行彻底排查,扫除防护死角,规范工人作业要求,保证工人作业环境,安全防护用品佩戴情况,现场布置井井有条、工作有序进行,给人焕然一新感觉,将安全、文施提升到了新的高度,得到了首长们的高度赞扬。

4、在业主和监理单位组织与建工集团优胜红旗评比活动中,我项目部高度重视,进场至今一直从严要求、高标准指导施工,强调过程精品,全面发展。

以绝不输给建工集团誓为集团公司争名誉的信心和决心,开展夺旗动员会,明确夺旗目标,制定夺旗方案,第一次红旗评比中我项目部获得的施工安全、质量、进度和文明施工的了四面优胜红旗,得到了业主和监理的一致肯定。

5、截止到目前,顺利通过了总参质监站的三次质量验收,之前我们对总参质检计划进行仔细学习,明确验收部位及时间,不打无准备之战,当然工程质量过硬才是顺利通过验收的关键,我们采取事前预控、事中监控、事后调空严把工程质量关,思想重视不放松,不放过任何细节问题,从计划的编制到实施,层层把关,全程控制,确保实施到位,一次性通过了质监站检查验收,工程质量得到认同。

6、针对本工程泳池、过街通道、宴会厅、门厅等部位的支模特殊性,项目部编制了专项施工方案,上述部位为了满足大空间、大跨度使用要求,挑高均达到8米以上,属于危险性较大分项分部工程,我们邀请了专家、业主、监理对方案的可行性进行了论证,通过专家的论证研讨最终同意方案通过。

目前此部位支撑已经着手搭设,我们派技术人员、安全员全程跟踪,对搭设过程中存在的问题及时发现、及时整改到位,发现险情立即停止施工并采取相应应急措施。

搭设过程严格按照专项方案执行,切实保证其过程安全、使用安全。

7、总之,从工程开工至今,工程进展总体顺畅,安全、质量、进度全面受控,为实现合同目标、公司年度目标开了个好头。

三、严防死守保安全真抓实干促文施安全责任大于天,部队首长一再提醒我们安全工作是一切工作的前提与保障。

总参首长多次来工地,再一次摆正安全、质量、进度三者关系,我们也是这样做的。

领导重视、全员共抓。

经理、书记亲自抓,不分休息日,经常下工地,亲临现场督查安全生产工作,及时掌握生产状况。

我们坚持安全工作不是一个人的事,要求项目部所有成员都承担起安全监督的责任,进入现场发现违规要及时制止,发现隐患及时上报,以求尽快解决。

通过大家的共同努力,有效的遏制了安全事故的发生。

创建文明工地、推行文明施工和文明作业是确保安全生产、树立部队工程良好形象的基础性工作,本着这个原则,我们对现场进行合理规划,钢筋棚、木工棚的合理布置,临水、临电随着工程进展逐步跟上,对现场道路进行硬化,对裸露地面采取铺石子、种植草皮等方式改善现场施工环境,对北侧堆土区进行覆盖,有效控制了扬尘隐患,真正做到“五个百分百”临边防护及时到位,大型机械按时保养,维护检修。

加强施工现场的安全管理,项目部和各施工作业队共同努力,创造一个良好的、安全文明的工作环境。

各项体系完善。

按照公司的有关精神,项目部完善了安全生产目标管理考核制度,切实落实岗位责任、一职多能,一是各项目先签订内部合同再签外部合同制度的条件下,层层签订了责任状。

二是项目部对外施队监管力度加大,专职安全员监管到位。

三是建立了“预警体系”,编制各种各项应急预案,并进行实地预演,可有效处置各类事故。

一批重大隐患得到消除。

项目部坚持“预防为主、安全第一”,按照“标本兼治,哪里有隐患就抓哪里”的工作方针,扎扎实实抓基础。

按照公司要求,每周对现场进行一次排查,发现的问题及时作出整改,且要定时定人跟踪整改,确保整改到位针对工程特点,结合合同总体要求及项目部以往经验,在本工程安全管理上下了不少功夫,创新了一些做法,在生活区配置36V安全电压,建立手机集中充电站,临边防护采用钢筋焊接,并涂上警示漆,场区铺石子与绿化相结合,现场合理布置,构建了一个文明、和谐的工地。

“安全是第一责任,安全是第一目标”,这是总公司明确的安全理念,也是项目部全面贯彻的安全方针。

因此,在安全管理工作中,我们将进一步强化安全教育,提高安全意识,使广大职工提高分析判断和紧急情况处理能力,确保全过程安全无事故。

截止到目前,在指挥部,监理单位,及我公司共同努力下,安全文施一直全面受控,未发生一起重大责任伤亡事故,无机械设备造成经济损失的责任事故,火灾责任事故。

四、抓质量事无巨细创精品精益求精本工程结构复杂,功能齐全,无一标准层,基础形式多样,标高错落不一,重点难点部位多,装修标准高,机电系统全,无论是从结构、装修、机电工程来说无一不开创了建筑业之先河,鉴于本工程这一重要性和特殊性,我集团公司将此工程列为2010年重点工程,公司本着诚信第一、业主至上的大原则,发扬曾多次与部队合作培养的反应迅速、精严细实好快的工作作风,注重细节管理,强化过程落实。

从人员的配备,材料、资金等等加大投入。

建立质量保证机构,强化工程质量管理。

坚持“质量第一,过程精品”的基本原则,确保本工程质量达到优质。

落实质量管理责任制,完善项目质量管理体系,把贯彻“三标一体”标准与日常管理工作紧密结合,严格过程控制,切实执行“三检制”、验收会签制度,对过程中出现的问题严肃认真对待,制定专项质保措施,整改方案,并保证其切实可行,并层层落实。

对工程结构复杂部位,加倍认真审图,遇到问题及时与设计单位沟通,不盲目施工,把问题解决在初始阶段,避免不必要的返工,积极采取新技术、新工艺、新材料,以质量通病治理和工程创优为推动,确保工程质量有效提升。

在施工生产中要求项目部围绕工程质量目标,按照施工组织设计进行施工并结合现场实际情况及时进行调整。

在主要分项、分部工程施工中注重,关键过程、特殊过程的控制,加强对工程劳务分包方的管理和控制及重大环境、危险因素的管理,特别是隐蔽工程质量的好坏,严格控制隐蔽工程的质量和验收,从被动的让人管、抵触厌烦转变到自我约束和自我管理。

坚决服从业主、监理公司及集团公司各级部门的监督,通过4个月的管理,质量工作一直受控,且稳步提升,我们将进一步加大质量管理力度,围绕“精品工程”目标,将工程越干越好。

五、精心组织合理安排精诚团结保工期1、在指挥部、监理单位、集团公司的正确领导下,我们认真履行各自的职责,突出集团管理特色,技术管理是龙头,施工生产管理是关键,提高项目人员素质为重点,加强项目组织管理工作,使我项目部员工的技术水平不断提高,组织管理工作不断进步。

2、根据工程特点,我们合理划分流水段,根据后浇带位置地下室分为五个流水段进行施工,地上分为六个流水段,将涉及钢结构的七段(宴会厅区域)和九段(泳池区域)单独作为一个流水段组织施工,公司加大资金投入,配备足够的模板周转使用,墙体大模板按照流水段合理配模,前期对模板厂家进行考察,进场经项目质检员验收合格才投入使用,顶板模板采用全新的模板,保证支模质量,钢筋进场提前放样提计划,保证钢筋使用满足工程进展需求,优先采用四大钢材厂家钢材,保障原材质量。

合集下载

项目工程进展情况汇报范本

项目工程进展情况汇报范本

项目工程进展情况汇报范本尊敬的领导:我向您汇报本项目工程的最新进展情况。

自上次汇报以来,我们团队在项目工程方面取得了一些重要进展,现将具体情况汇报如下:一、项目背景。

本项目是由公司自主研发的一项重要工程项目,旨在解决当前市场上存在的某些技术难题,提高公司在相关领域的竞争力。

项目启动以来,得到了公司领导的高度重视和支持,各部门积极配合,项目进展顺利。

二、工程进展。

1. 技术研究与开发。

在项目启动初期,我们成立了由技术专家组成的研发团队,针对项目的关键技术难点展开了深入的研究和探索。

经过多次讨论和实验,团队成功攻克了几项关键技术,为项目后续的开发工作奠定了坚实的基础。

2. 设计与制造。

在技术攻关取得阶段性成果后,我们立即着手进行项目的设计与制造工作。

经过精心的规划和设计,我们已经完成了项目的初步设计方案,并开始了相关设备的制造和组装工作。

目前,制造工作已经进展到了关键节点,各项指标均符合设计要求。

3. 测试与调试。

随着制造工作的进行,我们也开始了项目的测试与调试工作。

我们建立了完善的测试体系,对项目的各项功能进行了全面的测试和调试。

通过不懈的努力,我们已经完成了大部分功能的测试工作,并取得了一些令人鼓舞的成果。

三、下一步工作计划。

1. 完善设计方案。

接下来,我们将继续完善项目的设计方案,对项目中存在的一些技术问题进行深入研究,力求在设计上做到更加完善和合理。

2. 加快制造进度。

为了保证项目能够按时完成,我们将加快制造进度,提前安排好相关设备的制造和组装工作,确保项目的进度不受影响。

3. 进行系统集成测试。

随着制造工作的完成,我们将进行系统集成测试,对整个项目进行全面的测试和调试,确保项目的各项功能能够正常运行。

四、项目风险及对策。

在项目进行过程中,我们也意识到了一些潜在的风险,例如技术突破、供应链不稳定等。

为了应对这些风险,我们已经制定了相应的对策和预案,确保项目能够顺利进行。

以上就是本次项目工程进展情况的汇报,我们将继续全力以赴,确保项目能够按时完成,为公司的发展贡献力量。

工程项目工作总结汇报5篇

工程项目工作总结汇报5篇

工程项目工作总结汇报5篇工程项目工作总结汇报篇1高碑店路至青年路热力管线工程(京通快速南~兴隆公园),管线全长526.85米,工程起点1点为高碑店路至青年路热力管线工程:高碑店路:(铁路南-京通快速南)17点,重点14点为高碑店路至青年路热力管线工程:朝阳路(兴隆公园-黄杉木店路),管线全长502.8米,均为钢筋混凝土结构,检查时采用锚喷护壁的施工方法;全线采用暗挖隧道敷设,隧道内净空尺寸为5.0m__3.0m全线无预留分支。

一﹑安全管理指标完成情况1、安全生产情况:严格按照集团下发的《暗挖施工现场管理制度》执行,保证专职安全员、兼职安全员、暗挖旁站人员24小时有人值班。

并严格要求特殊工种持证上岗。

2、绿色施工管理方面:施工现场办公区和生活区用电、用水、我们实行专人管理,严格控制了施工阶段的用水、用电量,临时设施,我们采用了可拆卸循环使用阻燃的彩钢板临时活动房。

要求施工单位每天专人对施工现场及工人宿舍进行彻底的清扫,发现隐患及时处理处理3、环境保护方面:对施工范围内的场地进行了硬化,不能硬化的裸露地块进行了喷淋和丝网覆盖等措施。

在进出现场的大门处设置了洗车槽和沉淀池。

严禁施工现场废弃物的焚烧,施工现场的易燃物品设有专门库房,食堂设置隔油池,并及时清理,。

4、职业健康安全方面:施工现场搭建的活动房,采用具有合格生产资质的,并经消防试验合格的阻燃产品进行搭建,包括办公室、宿舍、食堂、厕所、沐浴间。

施工现场防护采用2m高的钢质围挡板进行封闭施工现场,对施工人员配备了包括安全帽在内的相匹配的工作服等个人劳动防护用品,夏天施工,配备了防暑降温用品和药品,冬天施工现场配备了防冻用品和取暖设备。

食堂办理了卫生部门发放的卫生许可证,各类器具规范清洁,炊事员经培训、体检、并持有健康证上岗。

5、文明安全工地创建:项目部按照部里要求,开展了安全文明工地创建工作,下发了创建安全文明工地达标工作安排,对各分包单位创建工作提出了具体要求。

工程项目建设进展情况汇报三篇

工程项目建设进展情况汇报三篇

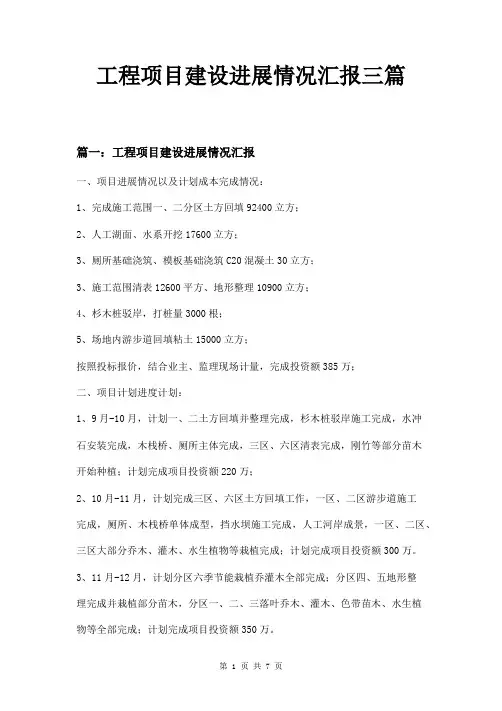

工程项目建设进展情况汇报三篇篇一:工程项目建设进展情况汇报一、项目进展情况以及计划成本完成情况:1、完成施工范围一、二分区土方回填92400立方;2、人工湖面、水系开挖17600立方;3、厕所基础浇筑、模板基础浇筑C20混凝土30立方;3、施工范围清表12600平方、地形整理10900立方;4、杉木桩驳岸,打桩量3000根;5、场地内游步道回填粘土15000立方;按照投标报价,结合业主、监理现场计量,完成投资额385万;二、项目计划进度计划:1、9月-10月,计划一、二土方回填并整理完成,杉木桩驳岸施工完成,水冲石安装完成,木栈桥、厕所主体完成,三区、六区清表完成,刚竹等部分苗木开始种植;计划完成项目投资额220万;2、10月-11月,计划完成三区、六区土方回填工作,一区、二区游步道施工完成,厕所、木栈桥单体成型,挡水坝施工完成,人工河岸成景,一区、二区、三区大部分乔木、灌木、水生植物等栽植完成;计划完成项目投资额300万。

3、11月-12月,计划分区六季节能栽植乔灌木全部完成;分区四、五地形整理完成并栽植部分苗木,分区一、二、三落叶乔木、灌木、色带苗木、水生植物等全部完成;计划完成项目投资额350万。

4、12月-元月,施工范围,全面铺开栽植苗木,项目部有序组织各施工班组栽植苗木;计划完成项目投资额400万。

5、元月-12年3月,栽植苗木,计划完成投资额200万。

6、12年3月-12年5月,完成整个项目,完成工程收尾工作,保质保量完成,确保顺利通过竣工验收;计划完成项目投资额300万。

20XX篇二:工程项目建设进展情况汇报区新居办:按贵办下发的XX办发【20XX】8号通知要求,我公司将计划启动的新居工程项目推进工作进行了梳理,即将启动的新居工程共有4个,现将情况汇报如下:一、XX家园北地块1、基本情况本项目建筑面积约15.1万㎡,由6层多层建筑和11层小高层组成。

2、项目进展目前,本项目已先后完成了立项、图纸设计等工作,取得了预审控制价,正在准备启动施工、监理单位招标工作。

项目工作汇报

项目工作汇报

项目工作汇报项目工作汇报范文(通用15篇)从小学、初中、高中到大学乃至工作,汇报的使用范围越来越广,汇报必须有情况的概述和叙述,最重要的是结果,经验总结也是必不可少的,怎么样才能完成优秀的汇报呢?以下是小编帮大家整理的项目工作汇报范文(通用15篇),希望对大家有所帮助。

项目工作汇报篇120xx年,余店镇共新引进项目4个,协议投资26000万元,实际到位16000万元,待建项目一个,实际到位资金1000万元。

具体情况如下:一、新建项目四个:1、xx市盛泰矿业有限公司片麻岩回收铁精粉生产项目。

于20xx 年2月引进,落户在余店镇丰林村,3月份正式动工建设,由随州老板钟先勇投资新建,该项目总投资13000万元,矿区面积4.66平方公里,目前到位资金11000万元,已完成办公楼,水、电、路及设备基础等方面的工程。

7800万的生产设备已全部定购。

预计20xx年12月正式竣工投产,投产后年创产值36000万元,创税收1500万元以上。

2、xx市金山农业科技发展有限公司。

该公司于20xx年元月引进,落户于xx市工业基地城南工业园,由上海不锈钢老板张仁道、熊齐兰等投资创建,主要从事农副产品的加工出口。

公司占地50亩,目前已完成土地平整,围墙建设。

生产车间、办公楼建设将于近期全面开工。

3、xx市卉丰农林有限公司。

该项目于20xx年8月引进,由广东东莞鸿美森科技有限公司投资,法人代表刘大山,专门从事以“三白”蔬菜为主的农产品加工销售。

落户于xx市余店镇墩子村工业小区,占地20亩,计划总投资3000万元,目前正在加紧厂区建设。

4、xx市双赢实业有限公司。

该项目协议总投资5000万元,计划落户于xx市工业基地城南工业园,由广东惠州双赢实业有限公司投资,法人代表程开宇,项目已通过xx市相关部门论证、市政府审批,正在办理各项手续。

前期该公司已在xx市和成新材料有限公司内租用2000m2车间一栋,进行乳胶漆及高档油漆生产,到今年10月底,已实现产值1500万元。

工程项目情况汇报模板

工程项目情况汇报模板

工程项目情况汇报模板尊敬的领导:我向您汇报我们工程项目的最新情况如下:一、项目背景。

我们的工程项目是在市区建设一座大型商业综合体,包括购物中心、写字楼、酒店等多功能建筑。

项目总投资额达到10亿元,是市政府重点扶持的项目之一。

二、项目进展。

1. 土地拿地。

经过多方协调,我们成功拿下了项目所需的土地,总面积达到10万平方米,为项目后续建设奠定了坚实的基础。

2. 设计规划。

我们已经与知名设计院签订合同,启动了项目的设计规划工作。

设计方案将充分考虑周边环境和市场需求,力求打造一座具有地标性的建筑。

3. 建设施工。

目前,项目的建设工作已经进入了施工阶段。

我们严格把控施工质量和进度,确保工程按时按质完成。

4. 市场招商。

同时,我们也在积极进行项目的市场招商工作,吸引各类商家入驻,为项目的后期运营打下坚实基础。

三、存在问题。

在项目推进过程中,我们也面临一些困难和问题。

首先是项目资金的筹措问题,由于市场环境的变化,项目资金的筹措出现了一定的困难。

其次是施工期间的安全隐患,我们已经采取了一系列措施加强施工安全管理,但仍需要持续关注和改进。

四、下一步计划。

下一步,我们将继续加大市场招商力度,积极引进优质商家入驻项目。

同时,我们也将加强项目资金的筹措工作,争取早日解决资金问题。

在施工方面,我们将进一步加强安全管理,确保施工过程中的安全稳定。

五、结语。

总的来看,我们的工程项目在各方面都取得了一定的进展,但也面临一些困难和挑战。

我们将继续全力以赴,确保项目按时高质量完成,为市区的经济发展做出更大的贡献。

谢谢!。

工程项目情况汇报模板

工程项目情况汇报模板

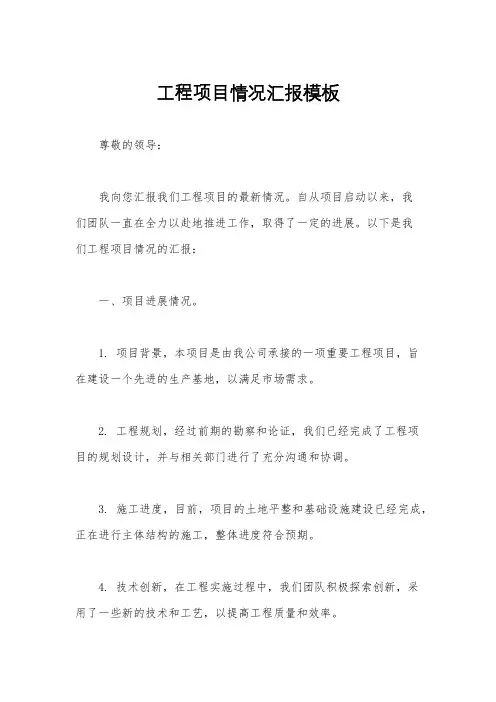

工程项目情况汇报模板尊敬的领导:我向您汇报我们工程项目的最新情况。

自从项目启动以来,我们团队一直在全力以赴地推进工作,取得了一定的进展。

以下是我们工程项目情况的汇报:一、项目进展情况。

1. 项目背景,本项目是由我公司承接的一项重要工程项目,旨在建设一个先进的生产基地,以满足市场需求。

2. 工程规划,经过前期的勘察和论证,我们已经完成了工程项目的规划设计,并与相关部门进行了充分沟通和协调。

3. 施工进度,目前,项目的土地平整和基础设施建设已经完成,正在进行主体结构的施工,整体进度符合预期。

4. 技术创新,在工程实施过程中,我们团队积极探索创新,采用了一些新的技术和工艺,以提高工程质量和效率。

二、质量安全情况。

1. 质量控制,我们严格按照相关标准和规范进行施工,建立了严格的质量管理体系,确保工程质量达到预期要求。

2. 安全生产,在施工过程中,我们高度重视安全生产,加强了现场管理和安全教育培训,确保工人安全作业。

3. 环保措施,我们注重环保工作,采取了一系列环保措施,减少对环境的影响,确保项目建设与环境保护的协调发展。

三、成本预算情况。

1. 成本控制,我们严格执行成本预算,加强对材料和人力的管理,确保项目的成本控制在合理范围内。

2. 资金使用,我们合理规划资金使用,确保项目建设资金的有效利用,提高资金使用效率。

3. 风险防范,针对成本风险,我们及时进行成本分析和风险评估,制定相应的应对措施,保障项目建设的顺利进行。

四、后期工作计划。

1. 进一步推进施工,我们将继续加大施工力度,加快工程进度,争取提前完成工程建设任务。

2. 加强质量管控,我们将进一步加强质量管控,确保工程质量达到设计要求,提高项目可持续发展能力。

3. 完善安全措施,我们将持续加强安全管理,落实安全责任,确保施工现场的安全生产。

4. 优化成本管理,我们将不断优化成本管理,降低项目建设成本,提高投资效益。

五、结语。

通过我们团队的共同努力,工程项目目前进展顺利,各项工作取得了一定成绩。

工程项目工作总结报告(14篇)

工程项目工作总结报告(14篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如合同协议、演讲致辞、述职报告、心得体会、工作总结、工作计划、自我鉴定、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as contract agreements, speeches, job reports, insights, work summaries, work plans, self-evaluation, teaching materials, complete essays, and other sample essays. If you want to learn about different sample formats and writing methods, please pay attention!工程项目工作总结报告(14篇)总结是对一段时间内取得的成绩、存在的问题、经验教训进行全面系统的总结。

工程项目工作汇报(通用8篇)

工程项目工作汇报(通用8篇)工程项目工作汇报(通用8篇)现如今,很多时候都离不开汇报,汇报可以以某个具体项目为单位进行汇报,也可以以某个阶段的工作为单位进行汇报,但是,每次要写汇报的时候都无从下手?以下是小编帮大家整理的工程项目工作汇报,仅供参考,欢迎大家阅读。

工程项目工作汇报篇1一、公司基本情况根据xxxxxx公司与xxxxx公司xx年x月x日签订的《水泥项目合作协议书》,决定成立xxxx公司,并投资xxx万元建设一条日产xxx 吨新型干法水泥熟料生产线(含低温余热发电)。

在xx委和xx政府、xx委和xx政府、xx公司的正确领导下,在xxx等相关部门的大力支持和帮助下,通过齐心奋斗,共同努力,xxx 公司于xx年xx月xx日顺利举行了开工奠基仪式,自开工以来,公司进入三通一平,通过前期的积极准备,于xx年xx月xx日开始土建施工。

公司现在正在赶工期、抓进度,加快项目建设进程,争取早日建成投产,促进地区经济快速发展。

二、工程概况(一)施工进度石灰石破碎站累计挖方30000m2,基础底板钢筋捆绑完成。

石灰石圆形预均化堆场至石灰石破碎站护坡进行分台端卸载。

石灰石预均化堆场5—21轴环梁模板搭设完成,进行砼浇筑,完成工程量的60%。

原煤、辅助原料、石膏、混合材堆场土建基础完成90%。

辅助原料及原煤预均化堆场平台原料配料库承台连接处钢筋绑扎;轨道基础进行钢筋绑扎,完成土建基础的70%;挡土墙继续铺设,完成60%。

烧成系统平台立磨基础4月21日浇筑完成,进行安装地板焊接;水泥调配站进行人工孔桩开挖,均深23m;熟料库机械桩138个完成105个;生料均化库承台基础垫层浇筑完成;中控化验楼二层梁钢筋绑扎完成,进行隐蔽线管的安放;烧成窑头篦冷机基础顶部底板扎筋完成,进行预埋件安放;窑尾承台基础垫层浇筑完成;烧成窑中3#墩承台基础的垫层浇筑完成,准备进行大小应变检测;窑中1#墩承台基础砼浇筑完成,继续进行上部钢筋绑扎;煤粉制备二层底板砼浇筑完成,继续进行内外架子的搭设;汽轮机发电房基础柱子支模。

工程项目工作情况汇报模板

工程项目工作情况汇报模板根据项目安排,我负责了本周的项目进展工作。

在本周的工作中,我和我的团队致力于完成项目的计划任务,取得了一定的进展。

具体工作情况如下:1. 项目进展汇报本周,我所在的工程项目主要集中在施工现场的监督和管理上。

我们在计划的时间内顺利完成了水电安装工程的进展,水电设备的调试也已经完成。

同时,我们也开始了混凝土工程的施工,目前已完成地面和基础的浇筑工作。

在人员组织上,我们及时调整了项目的施工人员和技术人员,保障了项目的顺利进行。

2. 问题及解决办法在本周的工作中,我们也遇到了一些问题,但及时采取了相应的措施予以解决。

其中,水电安装工程施工中,由于一些管道的设计问题,导致现场施工遇到一些困难。

但我们及时与设计单位进行了沟通,明确了解决方案,并在施工中进行了相应的调整。

同时,我们也加强了现场监督,并要求施工单位加强施工质量管理,保障了施工的质量和进度。

3. 下周工作计划在下周的工作中,我们将继续加强项目的管理,保障施工进度和质量。

具体的工作安排如下:继续监督水电安装工程的施工进展,加强质量管理,确保施工质量;继续推进混凝土工程的施工工作,加强现场监督,保障施工进度;加强施工人员的培训和管理,提高施工效率;加强与相关单位的协调和沟通,保障项目的顺利进行。

4. 其他在本周的工作中,我们也积极与监理单位和设计单位进行了沟通和协调,及时解决了一些技术和设计上的问题。

同时,我们也与业主单位进行了沟通,及时汇报了项目的进展情况。

通过这些积极的沟通和协调,有效提高了项目的进展,保障了项目的质量和进度。

综上所述,本周的工作虽然遇到了一些问题,但我们及时采取了相应的措施予以解决,并取得了一定的进展。

同时,我们也及时与相关单位进行了沟通和协调,保障了项目的顺利进行。

在下周的工作中,我们将继续加强项目的管理,确保项目的质量和进度。

希望在公司的支持下,我们能顺利完成项目,为公司创造更大的价值。

(5篇)工程项目总结报告通用

工程项目总结报告通用(5篇)工程项目总结报告1嘉宏大厦办公楼项目自20—年5月进场以来,在公司领导的关心及各部门的帮助和指导下,本项目部一切从无到有,建立起来,全体员工团结协作,克服了项目工程建设中的各种困难,以积极的姿态投入到嘉宏大厦工程的施工生产中,按照业主计划要求,顺利推进工程,完成各项施工任务。

20_年工作总结1.工程进度完成情况:从5月份进场开始组建项目部,按业主要求报建前完成了嘉宏大厦加建地下室结构施工,并在业主桩基施工期间完成了办公区的二次搭建及工人生活区的搭建;在12月5日业主土方没有出完,基坑支护没有施工完的情况下开始介入施工,在12月27日前完成了基础砖模及底板垫层施工以及塔吊安装及验收。

2、工程进度施工过程控制总结从12月5日嘉宏集团正式发开工令给本项目,项目部完全按照业主要求节点进度施工,对施工人员,施工机械,施工材料都做到事前计划,对所有施工班组都下达施工任务单,并在施工任务单中把工作量及相应配备的作业人员都作可行性的量化要求,做到符合工程施工的要求,同时又不造成人力物力的浪费。

?3、施工质量控制总结为把嘉宏大厦办公楼项目建设成业主满意的项目,项目部全体员工认真落实工程质量目标,针对公司质量方针,承担各自的管理责任,科学实效组织施工和管理。

质量是企业的生命,质量也是企业创造效益的保证,创优质工程是我项目部的宗旨,是项目部全体员工的意志。

为达到预定的质量目标,在工程施工过程中,我项目部制订一套可行性的质量管理方案:①、工程施工实行样板、技术交底制度,由项目部施工技术人员向施工班组及工人进行技术交底,技术交底明确:从操作抓起,技术人员认真向工人进行技术、质量方面的指导,是工人牢牢掌握各种施工工艺,保证每个工人都能领会操作要令、掌握规范标准要求。

对于工程施工中的重点,难点,施工前向相关施工班组及人员交底,严格控制施工质量标准。

改变了以前技术交底流于形式的做法,让项目部所有管理人员竖立质量目标,在所有施工过程中按制定的质量目标去跟进去管理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
