某长江公路大桥接线路基工程路基高边坡施工安全专项施工方案
高边坡施工专项安全施工方案范本(二篇)

高边坡施工专项安全施工方案范本一、总则1、为规范高边坡安全施工,切实保障施工人员及设备安全,防止事故发生,特制定《高边坡施工专项安全施工方案》。
以下简称本方案。
2、在编写施工___设计时,应全面分析工程特点、水文地质条件、现场环境等因素,制定能满足高边坡施工安全生产要求的施工方案、安全技术措施。
必要时聘请专业机构对高边坡施工进行安全风险评价,以便于采取相应的防范措施。
3、在高边坡的部位进行施工作业,除执行本方案外,还应执行有关的规范和规程。
二、一般规定1、施工生产区域应实行封闭管理,主要进出口处应设有明显的施工警示标志和安全文明生产规定、禁令。
与施工无关的人员、设备不得进入施工区。
2、作业人员应严格遵守劳动纪律,服从领导和安全检查人员的指挥,工作时思想集中,坚守岗位,未经许可不得从事本工种之外的工作。
严禁酒后上班,不得在禁止烟火的地方吸烟、动火。
3、进入施工现场必须按照作业要求正确穿戴个人防护用品,严禁赤脚或穿高跟鞋、硬底鞋、带钉易滑的鞋和拖鞋进入施工现场。
4、在施工现场行走应注意安全,不得在边坡___休息或停留。
5、临边、危险区域、易燃___场所,变压器周围应设置围栏和安全警示牌,夜间设红灯示警。
施工现场各种防护设施、警示标志未经施工负责人批准,不得移动和拆除。
6、从事高边坡作业人员应定期体检,经医生诊断凡患高血压、心脏病、贫血病、癫痫病以及其他不适于高空作业的,不得从事高边坡作业。
7、作业所用材料要堆放平稳,工具应随手放入工具袋内,上下传递物件不得抛掷。
8、遇有影响施工安全的恶劣气候时,禁止进行高边坡作业。
三、施工准备阶段1、影响边坡施工安全的危害因素(1)开挖线上部不稳定岩体、松动岩块,直接影响下部作业安全,应进行清除或加固支护处理。
(2)岩石性质的影响:包括岩石的坚硬程度、抗风化能力、抗软化能力、强度、组成、透水性等。
(3)岩层的构成与结构的影响:节理裂隙的发育程度及其分布规律、结构面的胶结情况、软弱面和破碎带的分布与开挖坡面的关系。
路基高边坡安全专项施工方案

目录一、工程简介 (1)二、安全控制目标 (1)三、成立安全生产管理小组 (1)1、工区安全生产管理小组 (1)2、安全小组成员的安全职责 (1)四、危险源的识别及评价 (4)1、重大危险源的识别 (4)2、对重大危险源的评价 (4)五、施工技术方案 (5)1、深挖路段路基施工方案 (5)2、高填路堤施工方法 (6)六、路基高边坡施工安全预防措施 (6)1、采取“两个控制”,即前期控制,施工过程控制 (6)2、加强安全生产的综合管理 (6)3、切实加强安全交底制度的落实 (7)4、4个危险源的具体预防措施 (7)七、高边坡施工安全保证措施 (9)八、建立和完善应急救援预案 (10)路基高边坡安全专项施工方案为规范我工区高边坡安全施工,切实保障施工人员及设备安全,防止事故发生,特制定路基高边坡安全施工专项方案。
一、工程简介二工区管段起止里程为DK75+890.03~DK90+896.59,全长14.29^。
其中路基工程9835.11公里,其中包括挖方573999m3,填方929288m3。
其中填方段平均填土高度7米,挖方段平均挖土高度在6米左右。
二、安全控制目标坚决杜绝重特大安全责任事故,施工人员伤亡率小于0.25%,重伤率小于0.05%。
三、成立安全生产管理小组1、工区安全生产管理小组组长:吴晓峰副组长:王庆辉倪家明陈磊蒋俊辉易鹏程组员:黄金玉吴庆冬周坤宋芝芝张应海谢勇薛晶郭志文李长春兰传臣张国明2、安全小组成员的安全职责①工区经理安全职责1、工区经理是工区工程项目安全生产第一责任人,对工区工程项目安全生产负总责。
对工区安质总监的安全管理工作和职责履行负有监督检查和连带责任。
2、组织和监督本工程项目贯彻执行国家、业主、集团公司、有限公司及工区有关安全生产、环境保护等法律、法规、规章制度。
3、按照工区下达的年、季、月施工生产任务,组织均衡生产、文明施工,正确对待生产和安全的关系,不违章作业。
4、按照丹大公司标准化管理办法中有关架子对建设的相关要求,配齐架子对的队长、技术负责人、技术员、质量员、安全员、试验员、材料员、领工员、工班长等主要人员,并明确岗位职责,落实责任。
路基高边坡专项安全施工方案

路基高边坡专项安全施工方案一、施工前准备1. 概述在进行路基高边坡施工前,必须进行充分的施工前准备,包括调查研究、设计方案编制、安全评估等工作。
施工前准备的目的是确保施工过程中的安全性和施工质量。
2. 调查研究在施工前,需进行地质勘察、地质灾害调查等工作,以了解施工区域的地质条件和潜在的地质灾害风险。
3. 设计方案编制根据调查研究的结果,需编制路基高边坡专项施工方案,方案应包括施工方法、施工工艺、施工工序、材料选用等内容。
4. 安全评估在设计方案编制完成后,应进行安全评估,评估施工过程中可能产生的安全隐患,并提出相应的防控措施。
二、施工工艺与流程1. 施工工艺路基高边坡施工的基本工艺包括:开挖、支护、土方回填、排水等。
•开挖:根据设计要求进行开挖,要确保开挖的高度、坡度和边坡的平整度;•支护:采用合适的支护措施,如喷射混凝土、钢筋网片等,以增强边坡的稳定性;•土方回填:使用合适的填土材料进行回填,确保填土的质量;•排水:设置排水设施,以保持边坡的排水畅通。
2. 施工流程施工流程应根据具体情况进行调整,但一般应包括以下步骤:•准备施工场地:清理场地,搭建施工设施等;•开挖边坡:按照设计要求进行边坡开挖;•边坡支护:根据具体情况选择支护措施,进行支护施工;•土方回填:在支护完成后进行土方回填;•排水施工:设置排水设施,确保边坡排水正常;•完工验收:对施工质量进行验收,确保符合设计要求。
三、施工安全措施1. 施工现场管理•施工区域应设置合适的标志和提示,明确施工区域;•施工区域应设置合理的交通导向,确保车辆和人员通行的安全;•严禁擅自进入施工区域,工地安全教育要到位。
2. 施工设备操作安全•施工设备操作人员应经过专业培训和持证上岗;•施工设备应定期检查、维护和保养,确保安全可靠;•在施工过程中,严禁擅自改变设备操作方式,确保操作人员的安全。
3. 土方开挖安全•在开挖过程中,严禁超范围、超深度开挖;•开挖时应设置合适的安全防护措施,包括围护结构、坡道等;•在开挖较深的边坡时,应考虑用钢筋网片进行加固。
高边坡施工安全专项施工方案范本

高边坡施工安全专项施工方案一、前言高边坡施工是一项高风险的作业,其安全性直接关系到施工人员的生命安全和整个工程项目的质量。
因此,为确保高边坡施工过程中的安全可靠性,制定专项施工方案至关重要。
本文将详细阐述高边坡施工安全专项施工方案的相关要求和措施。
二、施工前准备工作2.1 施工前准备在高边坡施工前,应仔细研究工程设计图纸,制定周密的施工计划和方案,对施工团队进行明确的岗位分工和工作任务安排。
同时还要对现场环境进行全面的勘察和检测,对施工过程中可能涉及到的危险因素进行评估和提前防范措施的规划。
2.2 人员和设备在高边坡施工现场,必须配备经验丰富、技能过硬的施工人员,其中施工队长要具备较高的管理能力和丰富的施工经验,对每个细节都要严谨把控。
施工现场必须配备符合安全标准的设备和施工工具,并进行维护和检测,确保施工质量和安全。
2.3 安全防护在进行高边坡施工时,必须要有明确的安全防护措施,如进行警示标志的设置、采用安全防护网、有序的工作分布等,以最大程度的保障人员安全。
三、施工过程中的关键环节3.1 施工桥架的搭建与拆除在进行高边坡施工中,搭建和拆除施工桥架是一项关键的工作。
在这个过程中存在高空作业、起重等危险因素,因此必须有专门的作业流程和施工标准,如在施工桥架上工作时必须使用安全带,并配备专人进行监管等。
3.2 车辆和机械操作在进行高边坡施工中必须配备符合安全标准的车辆和机械设备,同时重要的施工设备和车辆也必须经过检测和维护,并由具备丰富经验的人员进行操作。
在施工现场,必须要有专门的人员进行指挥,并设立明显的指示标志。
3.3 爆破作业在进行高边坡爆破作业时,必须在安全区域设立警示标志牌,并对现场的人员进行有序的疏散,同时还需要进行严格的措施和防范措施,过程中必须要由专门的人员进行监管和指挥。
3.4 灌浆作业在进行高边坡灌浆作业时,必须采用符合质量标准的灌浆材料,并经过专门的施工队伍进行同步浆液双调试,保障灌浆质量和效果。
路基高边坡作业安全专项施工方案

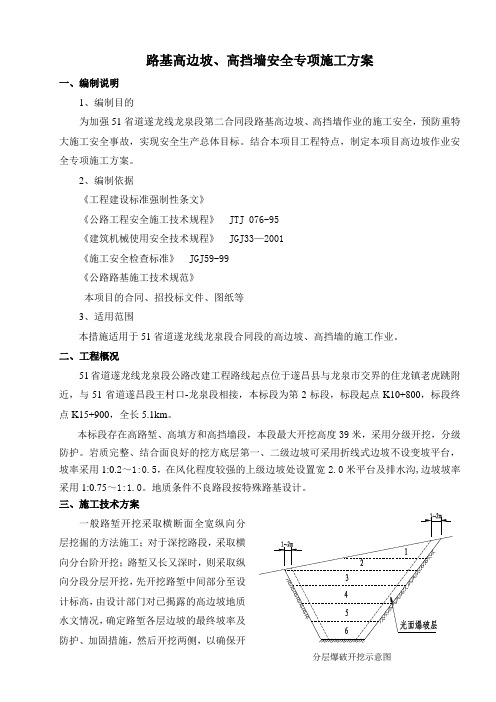

路基高边坡、高挡墙安全专项施工方案一、编制说明1、编制目的为加强51省道遂龙线龙泉段第二合同段路基高边坡、高挡墙作业的施工安全,预防重特大施工安全事故,实现安全生产总体目标。
结合本项目工程特点,制定本项目高边坡作业安全专项施工方案。
2、编制依据《工程建设标准强制性条文》《公路工程安全施工技术规程》 JTJ 076-95《建筑机械使用安全技术规程》 JGJ33—2001《施工安全检查标准》 JGJ59-99《公路路基施工技术规范》本项目的合同、招投标文件、图纸等3、适用范围本措施适用于51省道遂龙线龙泉段合同段的高边坡、高挡墙的施工作业。
二、工程概况51省道遂龙线龙泉段公路改建工程路线起点位于遂昌县与龙泉市交界的住龙镇老虎跳附近,与51省道遂昌段王村口-龙泉段相接,本标段为第2标段,标段起点K10+800,标段终点K15+900,全长5.1km。
本标段存在高路堑、高填方和高挡墙段,本段最大开挖高度39米,采用分级开挖,分级防护。
岩质完整、结合面良好的挖方底层第一、二级边坡可采用折线式边坡不设变坡平台,坡率采用1:0.2~1:0.5,在风化程度较强的上级边坡处设置宽2.0米平台及排水沟,边坡坡率采用1:0.75~1:1.0。
地质条件不良路段按特殊路基设计。
三、施工技术方案一般路堑开挖采取横断面全宽纵向分层挖掘的方法施工;对于深挖路段,采取横向分台阶开挖;路堑又长又深时,则采取纵向分段分层开挖,先开挖路堑中间部分至设计标高,由设计部门对已揭露的高边坡地质水文情况,确定路堑各层边坡的最终坡率及防护、加固措施,然后开挖两侧,以确保开挖质量和施工安全。
开挖路段边坡,采用自上而下按设计边坡层层刷坡的办法,禁止乱挖和超挖。
土质边坡靠近边坡3m以内禁止采用爆破法施工;若石质较硬,在不影响边坡稳定的情况下采用光面爆破施工,施工时尽量采用小炮爆破,避免边坡岩体松动,并及时复核边坡;开挖后若实际边坡地质与设计勘探的地质资料不符,特别是土质较设计松散时,及时提出设计变更。
高边坡施工安全专项施工方案

高边坡施工安全专项施工方案1.项目概述高边坡施工是一项具有较高风险的工程,为保证施工过程中的安全性,本方案旨在规范高边坡施工的各项工作,并明确相关责任与要求,以确保施工安全。
2.施工前准备2.1 安全培训:施工人员必须参加相应的高边坡施工安全培训,熟悉工作要求和施工规范,了解应急救援措施。
2.2 工期计划:编制详细的施工工期计划,合理安排各项施工任务的顺序和时间,确保施工过程井然有序。
2.3 施工材料准备:采购符合国家标准的建筑材料,并进行质量检测,确保材料合格。
3.现场施工3.1 周边安全防护:设置合理的警示标志,确保周边人员和交通工具不会进入施工区域,保障现场安全。
3.2 施工设备检查:对施工所需设备进行检查,确保设备正常运转,不存在安全隐患。
3.3 施工工序控制:按照工期计划,合理安排施工工序,确保各项工作有序进行,杜绝因施工错位而带来的安全风险。
3.4 坡面加固:根据具体情况,选择合适的加固措施,如喷锚、挂网等,保证高边坡的稳定性。
3.5 排水设施:设置排水系统,合理排除施工过程中的积水,防止水流对坡体产生冲刷破坏。
3.6 监测与预警:安装专业监测设备,实时监测高边坡的位移,一旦发现异常情况及时预警并采取相应措施。
4.施工期间安全管理4.1 劳动保护:施工人员必须穿戴符合要求的安全防护用具,如安全帽、防护鞋等,并定期检查和更换。
4.2 高空工作安全:在进行高空作业时,必须设置安全围护栏,并采取防护措施,如安全索、安全带等,确保施工人员的人身安全。
4.3 施工人员配备:根据施工规模和需要,配备足够数量和质量合格的专业施工人员,并确保其掌握相关操作技能。
4.4 紧急救援预案:制定紧急救援预案,明确各种应急情况下的处置措施,组织人员进行演练,提高施工人员应急处理能力。
5.施工结束后工作5.1 清理工作:施工结束后,对施工现场进行清理,清除施工废弃物和杂物,保持施工现场整洁有序。
5.2 安全验收:对施工过程和结果进行全面检查和验收,确保施工符合相关规范和标准,不存在安全隐患。
公路工程路基高边坡专项施工方案(精品推荐)
公路工程路基高边坡专项施工方案编制人:审核人:审批人:年月日目录一、编制原则.................................................................................................................................................... - 1 -二、工程概况 .................................................................................................................................................... - 1 -2.2、深挖路基高边坡概况 (3)2.3、设计措施 (3)三、施工准备 .................................................................................................................................................... - 4 -3.1、主要技术及管理人员 (4)3.2、主要机械设备 (5)3.3、主要测量、监测仪器设备 (5)3.4、施工工期计划 (5)五、施工方案 .................................................................................................................................................... - 5 -5.1、施工特点 (5)5.2、施工总体要求 (6)5.3、路堑开挖施工工艺和方法 (6)5.4、路堑防护施工工艺和方法 (9)5.5、高边坡监控量测 (26)六、质量控制及检测....................................................................................................................................... - 27 -6.1、质量目标 (27)6.2、质量保证体系 (27)6.3、质量保证措施 (29)6.4、施工质量控制措施 (29)七、安全保证体系及措施............................................................................................................................... - 30 -7.1、安全生产目标 (30)7.2、建立健全安全管理体系 (30)7.3、安全保证措施 (31)八、施工环境保护措施................................................................................................................................... - 33 -8.1、环境保护措施 (33)8.2、文明施工措施 (34)九、冬、雨季施工及安全保证措施............................................................................................................... - 35 -9.1、冬季施工保证措施 (35)9.2、雨季施工保证措施 (36)9.3、冬、雨季施工安全保证措施 (37)路基高边坡专项施工方案一、编制原则1、坚持科学性、先进性、合理性、经济性、适用性与美观相结合的原则。
高边坡施工专项安全施工方案
高边坡施工专项安全施工方案一、工程概述本工程位于_____,高边坡路段长度约为_____米,最大边坡高度达到_____米。
边坡地质条件较为复杂,主要由_____构成。
二、编制依据1、《中华人民共和国安全生产法》2、《建设工程安全生产管理条例》3、相关的工程施工图纸和技术规范4、类似工程的施工经验三、施工准备1、技术准备熟悉施工图纸,进行技术交底。
制定施工方案,明确施工工艺和流程。
对边坡进行详细的地质勘察,了解地质情况。
2、现场准备清理施工现场的障碍物,确保施工场地平整。
修建临时施工道路,保证施工车辆通行顺畅。
搭建临时设施,如仓库、办公区等。
3、材料准备准备好施工所需的各种材料,如锚杆、锚索、钢筋、混凝土等,并确保材料质量符合要求。
对材料进行分类存放,做好防雨、防潮等措施。
4、设备准备配备足够的施工设备,如钻孔机、挖掘机、装载机、起重机等,并确保设备性能良好。
对设备进行定期维护和保养,保证施工过程中的正常使用。
四、施工工艺及流程1、边坡开挖采用分层分段开挖的方式,每层开挖高度不超过_____米。
按照设计坡度进行开挖,严禁超挖和欠挖。
开挖过程中及时进行边坡支护,确保边坡稳定。
2、锚杆施工钻孔:使用钻孔机按照设计要求的角度和深度进行钻孔。
清孔:钻孔完成后,用高压风将孔内的岩粉和碎屑清理干净。
安装锚杆:将锚杆插入孔内,确保锚杆的长度和位置符合设计要求。
注浆:采用压力注浆的方式,将水泥砂浆注入孔内,保证锚杆与孔壁之间的粘结力。
3、锚索施工钻孔:与锚杆钻孔工艺相同。
清孔:同样采用高压风清理孔内杂物。
安装锚索:将锚索放入孔内,并安装锚具。
张拉:待水泥砂浆强度达到设计要求后,进行锚索的张拉。
4、钢筋网铺设在边坡表面铺设钢筋网,钢筋网的间距和规格符合设计要求。
将钢筋网与锚杆或锚索进行焊接,确保连接牢固。
5、喷射混凝土采用喷射机将混凝土喷射到边坡表面,喷射厚度符合设计要求。
喷射混凝土时应分层进行,每层厚度不超过_____厘米。
路基高边坡专项安全施工方案
路基高边坡专项安全施工方案路基高边坡专项安全施工方案第一章总则一、编制说明:我合同段高边坡施工主要集中在K52+230-K53+500段,此处存有较大的危险隐患这一施工特点,为规范高边坡安全施工,切实保障施工人员及设备安全,防止事故发生,特制定《高边坡安全专项施工方案》。
以下简称本安全技术措施。
在编写施工组织设计时,经全面分析工程特点、水文地质条件、现场环境等因素,制定能满足高边坡施工安全生产要求的施工方案、安全技术措施。
必要时聘请专业机构对高边坡施工进行安全风险评价,以便于采取相应的防范措施。
在高边坡的部位进行施工作业,除执行本安全技术措施外,还都执行有关的规范和规程。
二、工程概况:高平至沁水高速公路路基ZB1合同段四分段(K48+950-K53+750),长 4.75Km。
路基工程主要内容有:路基挖土石方、路基填土石方、特殊路基处理、坡面排水、护坡、挡土墙、边坡加固等。
其中:路基挖土石方430万m3;路基填方98万m3,路基防护砌体6.36万m3。
三、编制依据:1、《中华人民共和国安全生产法》(中华人民共和国主席令70号)2、《公路桥涵施工技术规范》(JTJ041--2000)3、交通部《公路工程施工安全技术规程》(JTJ076--95)4、《爆破安全规程》(GB722-2003)5、《施工现场临时用电安全技术规范》(JCJ46-2005)6、《企业职工伤亡事故分类标准》(GB6441-1986)7、《职业病范围和职业病患者处理办法的规定》和《职业病目录》8、《高沁高速公路路基施工设计文件》第二章危险源辩识及分析一、危险源高边坡的施工因地形和地质水文条件的复杂、从业人员的素质较低、因此它是高风险和易发生安全事故的施工作业。
从人、机、料、方法、环境等因素综合分析识别确认有 6个可能造成人员伤害、财产损失的危险源为:1、机械伤害机械运转工作时,因机械意外故障或违规操作可能造成的人身伤害或机械损害。
公路路基高边坡工程安全专项施工方案
公路路基高边坡工程安全专项施工方案一、前言公路路基高边坡工程施工是公路建设中的重要环节,其安全性直接关系到人员安全和公路使用寿命。
为了保障工程施工安全,制定安全专项施工方案是必不可少的。
本文提出了公路路基高边坡工程安全专项施工方案,以期为工程施工提供指导和参考。
二、施工前准备工作在进行公路路基高边坡工程施工前,必须进行全面而细致的准备工作,包括:1.完善施工方案和施工图纸。
2.确定施工人员组织架构和职责分工。
3.确保施工人员具备相关资质和证书。
4.制定安全生产管理制度和预案。
三、施工过程安全控制3.1 施工人员安全1.施工人员必须穿戴符合标准的个人防护装备,严禁在工地上穿拖鞋、短裤等不安全的服装。
2.在高边坡施工过程中,必须设置安全警示标志,明示施工区域边界,防止人员误入危险区域。
3.2 设备安全1.所有施工设备必须经过定期检测和维护,确保其工作正常。
2.在使用设备前,施工人员必须接受相关操作培训,确保正确操作设备。
3.3 施工材料管理1.施工材料必须符合相关标准和规定,严禁使用劣质或过期材料。
2.施工现场必须对材料进行分类摆放,做好防火、防水等安全措施。
四、应急处置措施在施工过程中,可能出现各种突发情况,因此应急处置措施十分重要。
具体包括:1.在施工现场设立应急疏散通道,定期组织演练应急逃生预案。
2.配备专业救援队伍和必要的救援设备,以应对突发事故。
五、总结公路路基高边坡工程安全专项施工方案是工程施工过程中不可或缺的一环。
通过严格执行施工方案,加强安全管理,提高施工人员的安全意识和技能,可有效减少施工安全事故的发生,确保工程施工顺利进行。
希望此方案能为公路路基高边坡工程的安全施工提供参考和借鉴。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
xxx长江公路大桥接线路基工程(K23+990----K36+189)路基高边坡施工工程安全专项施工方案批准:审核:编制:日期:目录一、工程概况: (2)二、编制依据: (2)三、施工部署 (2)3.2、施工计划安排 (6)3.3、施工准备情况 (6)3.4、劳动力安排 (6)四、施工技术方案 (9)爆破工作面组织:根据本合同段路基开挖高度及开挖工程量,设立两个作业面,两个深孔、一个浅孔爆破作业点。
(9)路基高边坡工程安全专项施工方案一、工程概况:xxx长江公路大桥接线路基工程MQ-14合同段计划工期24个月,起止里程为k23+990-k36+189,标段全长12.199km。
工程内容主要包括路基、桥梁、涵洞、交叉线路改道、排水及防护、线外工程等。
本合同段共有路基开挖土石方200.5万方,路基填筑175.8万方,弃方24.7万方;另有清淤换填、特殊岩换填、土工格栅等特殊路基施工。
标段内主要结构物有:大桥1座;分离立交桥6座;支线上跨桥6座;涵洞24道,通道14道,线外涵2道。
本合同段高边坡处治防护基本情况表。
二、编制依据:1、《建设工程安全生产管理条例》中华人民共和国国务院令第393号;2、交通部《公路工程施工安全技术规程》(JTJ076--95);3、《公路路基施工技术规范》(JTG F10-2006);4、《公路工程质量检验评定标准》(JTG F80/1-2004);5、xxx长江公路大桥接线路基工程MQ-14合同段(K23+990~K36+189)施工图设计文件;6、我公司与业主签署的合同文件;7、xxx长江公路大桥接线路基工程MQ-14施工招标文件;8、公路工程标准施工招标文件范本(2009年版);9、工地现场考察所获取的资料;10、我单位的技术实力、设备实力、管理水平、施工能力;三、施工部署3.1、项目高边坡防护工程管理小组及各作业班组职责由主管安全的生产副经理朱治世担任组长,项目总工***、副经理**,专职安全员**担任组员的防护工程管理小组。
(一)项目经理安全生产职责1、项目部生产安全工作第一责任人,负第一责任人。
2、贯彻、落实国家及上级机关关于安全生产的方针、政策和法规。
3、在计划、布置、检查、总结、评比生产工作的同时,必须同时计划、检查、总结、评比生产安全工作。
4、审批安全措施计划,合理安全经费,认真组织实施。
5、事故发生后,及时组织调查,坚持“三不放过”的原则,分析事故原因,拟定整改措施,对事故责任者进行处理和上级审批。
(二)项目书记安全生产职责1、有针对性、加强对党员、职工的思想政治工作,提高广大干部,职工安全意识和自我保护意识。
2、深入开展党员,团员身边无安全事故的活动。
3、密切配合行政,深入贯彻国家和上级机关的安全生产方针、政策和法规,监督项目部生产安全制度的贯彻、执行。
(三)项目总工程师安全生产职责1、贯彻执行党和国家的安全生产方针,政策和安全技术标准规范。
2、在编制施工组织、设计和审核单项施工方案时,按照“五同时”精神,认真编写安全生产和劳动保护的内容和条款。
3、审核安全技术措施计划,并督促实施。
4、向全体职工进行安全技术教育。
5、参与伤亡的技术性问题调查、分析,提出处理意见和整改措施。
(四)项目副经理安全生产职责1、对项目部的生产安全承担直接领导责任。
2、执行局、公司的各项安全生产规定,贯彻执行局、公司的安全规章制度。
3、审查施工方案中提出的安全技术保障措施。
4、提出安全生产的奖惩意见。
5、事故发生后,组织事故的调查、分析、处理和上报工作。
(五)安全部部长安全生产职责1、对项目的生产安全工作承担直接管理责任。
2、组织生产安全教育、培训,落实施工现场的生产安全措施。
3、组织生产安全检查工作,组织每月的安全专题会议。
4、贯彻上级和经理部的生产安全规章制度。
5、提出生产安全的奖惩意见,奖励作出成绩的职工,处罚违章指挥,违章操作的人员。
6、参与事故的调查、处理、整改隐患。
7、负责对民工进行生产安全教育和管理。
(六)专职安全员安全生产职责1、贯彻执行公司、施工项目部的安全制度和规定。
2、负责检查和督促每天的安全生产工作,监督职工在施工现场中正确使用安全生产“三件宝”。
3、参与生产安全检查,落实事故隐患整改措施。
4、在施工生产中坚守岗位,严格执行制度不徇私情。
5、参与对职工、民工的安全培训和安全教育,按时参加安全会议。
6、对违反安全操作规程的行为及时进行制止和批评教育,正确行使生产安全管理工作中的否决权。
7、参与生产安全事故的调查。
(七)工程部长安全生产职责1、对项目的生产安全负技术责任。
2、编制施工方案的同时,编制详细的安全技术措施;提出实施该措施的具体要求。
3、组织安全技术交底,对违反安全技术要求的行为应予制止。
4、配合领导和安全人员加强安全管理,提出对职工在安全生产中的奖惩意见。
(八)工区长安全生产职责1、分配工作的同时,交代安全注意事项,做好安全工作“五同时”。
2、严格执行安全技术操作规程,组织有关人员对本工段的机械设备进行定期检查。
3、配合领导对新职工和临时工进行安全教育,积极支持安全人员的工作。
4、配合安全员管理好本工段的安全工作,如发现对“三件宝”的使用有不当之处,必须立即加以制止和纠正。
(九)财务部主任安全生产职责1、正确提取、合理使用安全技术措施计划经费。
2、有以监督劳动保护用品的采购和发放工作,有权拒付不符合财务制度的劳保费用。
3、负责执行经理部领导和安全人员对违章罚款的手续办理。
(十)电工班班长安全生产职责1、严格执行电器安全操作规程,经常安排有关人员对整个施工现场的电器设备进行安全检查,值班人员值班时不得离开岗位,确保用电安全。
2、布设的配电箱、闸刀和导线线路应符合生产安全的要求。
3、水上、陆上的电器设备、线路,不得有漏电等不安全现象出现,以确保施工生产的安全。
4、发现有不安全的因素应及时提出或操作者立即停止作业。
(十一)维修使用班班长安全生产职责1、严格执行公司的生产安全制度和技术操作规程。
2、行走机械操作人员必须持证上岗。
3、负责车辆、机械的维修和保养,确保设备安全运行。
4、严格遵守交通管理部门的规定和行车要求。
5、严格遵守交通管理部门的规定和行车要求。
6、执行驾驶员、吊车司机的安全操作规程,严格将车辆交给非驾驶员操作。
7、经常检查车辆、机械的完好程度,保证施工和生活用车安全行驶。
8、严禁酒后和疲劳驾驶,行车及操作时必须集中精力,不开带病车。
9、组织组内人员学习、交流安全行车经验。
(十二)材供部部长安全生产职责1、认真执行公司有关物资采购、保管、发放的规章制度。
2、采购安全用品和个人劳保用品时,做到“货比三家”,坚持不采购不合格的安全用品和个人劳保用品,采购人员不得擅自作主购买3.2、施工计划安排高边坡防护作业从2010年6月20日开始施工,2011年10月31日完成。
第一阶段(2010年6月20日-6月25日):前期准备。
第二阶段(2010年6月26日-9月30日):完成总工程量的20%,约第三阶段(2010年10月1日-2011年3月31日):完成总工程量的50%,约第四阶段(2011年4月1日-2011年9月30日):完成总工程量的30%,第五阶段(2011年10月1日-2011年10月31日):工程收尾工作。
3.3、施工准备情况3.3.1、熟悉招标文件、合同文件、设计图纸、各类施工规范,在施工前详细复查深挖路堑地段的工程地质资料,包括土石界限、岩层风化厚度及破碎程度,岩层的构造特征等。
根据现场考察及设计要求,编制详细的施工组织设计,报监理工程师审批后实施。
做好对班组人员的技术,安全交底工作,开工前,必须强调劳动纪律,向工人班组进行技术交底,学习图纸及有关施工规范,掌握施工顺序,保证工作质量和安全生产的技术3.3.2、修筑施工便道,满足施工机械、材料的进场需要。
3.4、劳动力安排项目部根据总体工期要求和线路长特点,并结合路基施工队伍的设置情况,将防护队划分立4个分队,每个分队独立完成等工序。
要求每个防护分队必须有一定数量的持证上岗的专业技术人员。
对每个分队人数要求配置见下表。
每个防护分队作业人员配置表四个班组共有的各类作业人员见下表各类作业人员表特殊工种人员统计表3.5、主要设备准备情况3.5.1配备原则根据工程施工需要,本工程宜配备的施工机械有挖掘机、装载机、推土机、羊足碾、平地机、压路机、自卸翻斗车、电缆线、照明设备、漏电保护器等。
施工机械根据工程施工进度要求进场,并根据施工进度要求对施工机械随时进行补充与调整,以确保工程施工进度。
机械配备的原则是:以满足工程需要,加快施工进度为前提,配备先进、实用、安全、可靠调动“灵活”的施工机械。
3.5.2主要施工机具设备计划见表拟投入本工程主要施工机具设备表四、施工技术方案本项目所在区域为丘陵平原区,路线走向由西向东,地势东北高西南低。
长江北岸属于长江冲积平原,地势平坦,地形开阔,多为农田;长江南岸以东为xxx丘陵区,地形起伏较大,冲沟发育,分为山坡前冲洪积平原、低岗缓丘及风化剥蚀低丘残体。
4.1、深挖路段路基施工方案在施工前详细复查深挖路堑地段的工程地质资料,包括土石界限、岩层风化厚度及破碎程度,岩层的构造特征等。
根据现场考察及设计要求,编制详细的施工组织设计,报监理工程师审批后实施。
根据设计横断面的边坡坡率、台阶宽度,精确计算路堑堑顶的开挖线。
采用全站仪放样,根据现场坡口标高放出路堑坡口桩。
根据坡口桩放出路堑开挖线,进行清表、清杂等。
开挖中如发现有较大地质变化时,停止施工,重新进行工程地质补充勘探工作,并根据新的地质资料修正施工方案,报监理工程师审批后实施。
因深挖路堑工程量大、施工环境复杂,技术要求高,施工难度大,是控制工程进度的关键工程,必须精心组织,科学施工。
石方开挖石方开挖根据岩石类别、风化程度和节理发育程度,确定开挖方法。
对于软石和强风化岩石能用机械开挖的采用机械开挖,不能用机械直接开挖的石方,采用爆破作业开挖。
爆破工作面组织:根据本合同段路基开挖高度及开挖工程量,设立两个作业面,两个深孔、一个浅孔爆破作业点。
爆破设备:(1)浅孔凿岩机台班效率60m3/台班,每个浅孔爆破作业点安排1台凿岩机作业。
(2)深孔凿岩机台班效率300 m3/台班,考虑与推土机之间的干扰,每个作业点配备2台KQDl00型潜孔钻,另还配备1台用于浅孔7655型凿岩机破碎大石块及隔墙打眼爆破。
2、劳动力配备:浅孔凿岩机每台配1台机械手,1名助手;潜孔钻每台配2名机械手,2台助手;爆破工每个作业面安排3人。
总共安排凿岩工11人,助手11人;爆破工6人。
具体情况见凿岩爆破劳动力安排表。
凿岩爆破劳动力安排表在石方爆破作业前,根据地形地质,开挖断面及施工机械配备等情况,编制实施性爆破设计施工方案,报请监理工程师批准,并严格按照监理工程师的指令执行。
