NCB超薄型钢结构防火涂料施工方案
超薄型防火涂料施工方案

钢结构防火涂料工程施工方案(超薄型)施工方案一、编制依据:(1)工程概况:本工程项目名称为________钢结构防火涂料保护施工。
本工程为钢结构新建房屋,总面积为_____平方米左右,施工地点为___________。
二、施工方案○涂料选用的总体原则说明A、符合业主工程设计文件钢结构防火涂料方案中对涂料品牌的要求和规定;B、涂层之间有较强的配套性、外观等性能要求;C、选用的产品具有较强的施工性能,在符合一切技术要求的前提下,能最大限度地减少施工上的困难和不便;D、在满足性能及其他各项要求的同时,尽可能选用较为经济型的产品,以便合理控制整体工程成本。
○选用的防火涂料特点介绍:超薄型钢结构防火涂料(1)本公司超薄型防火涂料具有一定装饰效果;(2)与防锈漆具有优异的相容性,不会产生裂纹与脱落;(3)本公司涂料不含苯类溶剂。
涂层发泡时不会产生有毒气体和浓烟,涂层干燥后不会产生有刺激性气味;(4)本涂料可依据客户要求配色,常用的色有、淡灰、中灰等。
(一)施工工艺及流程1.施工工艺1.1现有钢结构表面的预处理和清洁A、有干净的压缩空气吹和刷子扫等方法清除表面的灰尘等到杂物,使待涂表面干燥、清洁。
B、如部分构件局部已产生氧化,必须重新喷射处理至的要求的标准。
1.2钢结构防火涂料涂装施工工艺1.2.1基层表面处理A.若钢结构表面无涂装防锈漆的,则应对其进行防锈、清除油污,其表面防锈等级不低于St2级。
B.钢结构表面除防锈达到要求后,一般应在1-2小时内涂刷首遍防锈漆,并按防腐标准涂刷防锈漆。
C.若钢结构表面已涂装防锈漆的,刚应对其表面做除油污、浮灰,达到清洁即可。
D.如钢结构表面涂装非常规防锈漆或根据工程特殊要求进行界面处理的,可涂刷一遍界面剂,使其防火涂料与钢结构表面防锈漆完全相融及增强粘结强度。
1.2.2防火涂料涂装A.防火涂料涂装施工准备工作:(1)开桶:对涂料的名称、型号和颜色进行检查,是否与设计规定或选用要求相符,检查制造日期是否超过储存期,凡不符合的应另行处理。
超薄型防火涂料施工方案

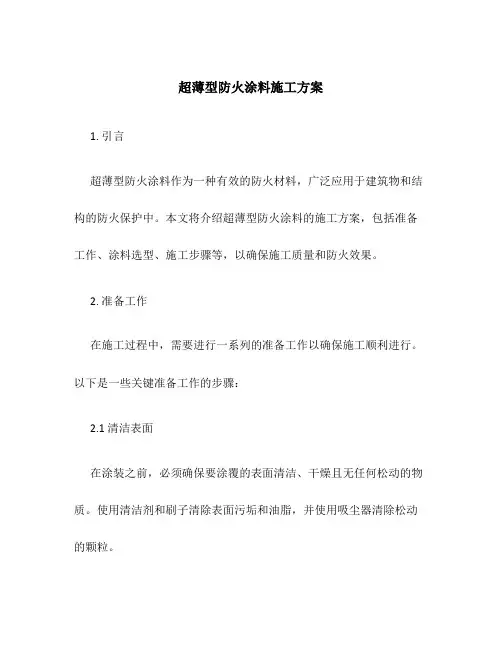

超薄型防火涂料施工方案1. 引言超薄型防火涂料作为一种有效的防火材料,广泛应用于建筑物和结构的防火保护中。
本文将介绍超薄型防火涂料的施工方案,包括准备工作、涂料选型、施工步骤等,以确保施工质量和防火效果。
2. 准备工作在施工过程中,需要进行一系列的准备工作以确保施工顺利进行。
以下是一些关键准备工作的步骤:2.1 清洁表面在涂装之前,必须确保要涂覆的表面清洁、干燥且无任何松动的物质。
使用清洁剂和刷子清除表面污垢和油脂,并使用吸尘器清除松动的颗粒。
2.2 修复表面瑕疵检查表面是否有任何瑕疵,如裂缝、不平整或损坏的区域。
修复这些问题,确保表面平整。
2.3 防护周围设备在施工过程中,需要对周围的设备和结构进行适当的防护,以防止与防火涂料发生不必要的接触。
使用塑料膜或其他防护材料覆盖需要保护的区域。
3. 涂料选型选择适合特定应用的超薄型防火涂料至关重要。
以下是选择合适涂料的要点:3.1 防火等级要求根据建筑物或结构的防火等级要求,选择符合相应标准的防火涂料。
确保涂料的防火性能满足预期的等级要求。
3.2 施工环境要求根据施工环境的特点,选择适合的防火涂料。
例如,在高温或潮湿的环境中,需要选择适应这些条件的特殊涂料。
3.3 涂料性能要求根据项目的需求,选择涂料的特定性能,如粘结强度、耐候性、耐磨损性等。
确保选择的涂料符合特定应用的要求。
4. 施工步骤超薄型防火涂料的施工步骤如下:4.1 搅拌与稀释根据涂料厂家的说明,搅拌和稀释涂料。
使用搅拌器或手动搅拌器搅拌涂料,直到涂料达到均匀的粘度。
如果需要稀释涂料,添加合适的稀释剂并搅拌均匀。
4.2 应用底漆在涂装之前,需要先涂抹一层底漆。
根据涂料厂家的建议,选择适合的底漆,并使用刷子或辊筒涂抹在表面上。
4.3 涂装主涂料将超薄型防火涂料涂抹在经过底漆处理的表面上。
根据施工要求,采用刷涂、辊筒涂、喷涂等方法进行涂装。
确保涂料均匀涂抹并避免涂料的浪费和漏涂。
4.4 重涂根据涂料的要求,进行必要的重涂操作。
超薄型防火涂料施工方案

超薄型防火涂料施工方案一、背景介绍在建筑和装饰行业中,防火施工一直是一个重要的问题。
为了提高建筑物的防火安全等级,超薄型防火涂料应运而生。
超薄型防火涂料具有优异的防火性能和施工便捷性,被广泛应用于各类建筑物。
在本文中,将详细介绍超薄型防火涂料的施工方案。
二、施工前准备1. 确定防火等级要求:根据建筑物的用途和法规的规定,确定所需的防火等级。
2. 研究防火涂料性能:了解不同品牌和型号的超薄型防火涂料的性能参数,并选择符合要求的产品。
3. 组织材料采购:根据施工计划,统计所需的超薄型防火涂料和施工工具,并提前采购。
三、施工步骤1. 表面处理:对待施工表面进行清洁,确保无油污、灰尘和杂物。
2. 底涂施工:使用底涂材料对待施工表面进行处理,提高超薄型防火涂料的附着力。
3. 防火涂料施工:根据防火涂料产品说明书的要求,按照厚度要求进行涂刷或喷涂。
4. 防火涂料固化:等待涂料干燥固化,时间一般为24小时以上。
5. 防火涂料修补:根据需要,对施工表面进行修补,确保涂层的完整性和一致性。
6. 防火涂料保护:涂刷上合适的保护层,以防止防火涂料受到外界划伤或损坏。
四、注意事项1. 施工环境选择:施工时应选择通风良好的环境,并避免在高温或湿度过大的情况下进行施工。
2. 工人防护措施:施工人员应佩戴个人防护设备,如口罩、手套和护目镜等。
3. 施工前的试验:在正式施工前,进行小样试验,确保施工效果符合要求。
4. 施工质量控制:施工过程中,应严格按照防火涂料的施工要求进行操作,保证施工质量。
5. 工具清洁保养:使用完毕后,及时清洗施工工具,以保证下次使用时的施工效果。
五、施工效果与展望通过超薄型防火涂料的施工,建筑物的防火安全等级可以得到明显提高。
超薄型防火涂料的施工方案简单易行,施工效率高,适用于各类建筑物。
随着科技的进步和需求的不断增加,对超薄型防火涂料的研发和应用将会有更广阔的前景。
六、结论超薄型防火涂料施工方案的实施是提高建筑物防火安全等级的有效手段。
超薄型防火涂料施工方案

超薄型防火涂料施工方案1. 引言超薄型防火涂料是一种应用广泛的防火材料,可以用于建筑物内外墙的防火涂料施工。
本文档旨在提供超薄型防火涂料施工方案的详细步骤与注意事项。
2. 材料准备在施工开始之前,需要进行材料准备工作。
按照施工规范,需要准备以下材料:•超薄型防火涂料•搅拌机•平刷或辊刷•打磨机•铜丝刷•抹刀•清洁工具(刷子、拖把等)•保护用品(手套、口罩、护目镜等)3. 施工步骤3.1. 表面准备在施工前,需要对墙面进行准备。
首先清理墙面上的油污、尘土等杂质,使用清洁工具进行清洁。
然后使用打磨机打磨墙面,使其表面平整。
3.2. 搅拌与稀释将超薄型防火涂料倒入搅拌机中进行搅拌,确保涂料的颜色均匀一致。
根据涂料的稠度,可以适量加入水进行稀释,使其更易涂抹和渗透。
3.3. 涂料施工使用平刷或辊刷将准备好的超薄型防火涂料均匀地涂抹在墙面上。
涂料的施工厚度应符合设计要求,一般在0.5-1mm之间。
涂抹时应避免出现漏涂、刷痕或重叠现象。
3.4. 等干与打磨待涂料干燥后,使用打磨机对墙面进行打磨,使其表面更加光滑。
打磨时要注意不要过度,以免破坏涂层的防火性能。
3.5. 二次涂料施工(可选)根据需要,可以进行第二次涂料施工,以提高防火效果和涂层的均匀性。
第二次施工的步骤与第一次相同。
4. 安全注意事项在进行超薄型防火涂料施工时,需要注意以下安全事项:•佩戴适当的保护用品,如手套、口罩、护目镜等。
•在通风良好的环境下进行施工,避免吸入有害物质。
•避免涂料接触皮肤和眼睛,如接触应尽快用清水冲洗。
•施工结束后,清理施工区域,并正确处理废弃物。
5. 维护与保养超薄型防火涂料施工完成后,需要进行定期的维护与保养,以延长涂层的寿命和保持其防火性能。
维护包括定期检查涂层表面是否有损坏或脱落,并及时进行修复。
如涂层出现明显老化或损坏,需要重新进行施工。
6. 结论本文档详细介绍了超薄型防火涂料的施工方案,包括材料准备、施工步骤、安全注意事项以及维护与保养等内容。
超薄型钢结构防火涂料使用说明

超薄型钢结构防火涂料使用说明书,河北泊腾超薄型钢结构防火涂料简单介绍一、超薄型钢结构防火涂料产品型号:NCB(BT-01)二、室内超薄型钢结构防火涂料执行标准:GB14907-2018三、超薄型防火涂料简介室内超薄型钢结构防火涂料NCB(BT-01)以合成树脂作基料,配以N-P-C阻燃体系、颜填料、助剂组成的膨胀型防火涂料。
四、考查防锈漆是否涂覆达到标准厚度,以防由于厚度不够,造成诸如生锈、脱皮后果。
1、超薄型防火涂料施工应在环境温度(5-40)℃,相对湿度50%-80%,风速≤5m/s 下进行;阴雨天或钢结构表面结露不宜施工。
也要防暴晒,特别南方的黄梅天,必须在涂层干透后再施工下一遍。
2、防火涂料应采用手提机械搅拌机搅拌均匀后施工。
3、涂层施工可采用辊涂、喷涂或抹涂法进行。
辊涂或刷涂是常用的方法,但表面装饰效果一般;若要表面光滑,需采用喷涂,但料会浪费15%-30%,因此也可采用先辊(刷)涂施工,后一遍采用喷涂,表面装饰效果较好。
4、超薄型钢结构防火涂料不管采用什么方法施工,都要配的料稀稠度合适,便于施工又以不流挂为度,因此稀释剂不得超过涂料量的10%。
5、底层厚度0.2-0.3mm,是干后才能进行后继施工,此后每隔8-10小时达到指触不沾进行下一遍施工,直涂到设计要求为止。
未使用完的防火涂料需重新封严,备再次使用。
6、涂刷主料时由于有溶剂扩散,必须远离明火。
操作环境也必须通风良好,以防溶剂中毒。
7、涂层在干燥养护期内,严禁明火交叉作业,以防引起火灾。
涂层仅在干透后才具有阻燃防火效果。
8、理论涂覆量1.3kg/㎡。
9、保质期:6个月。
五、超薄型钢结构防火涂料贮运条件:1、产品为溶剂型,贮运条件类似油漆。
2、贮于阴凉、通风、无日光暴晒环境。
六、河北泊腾超薄型钢结构防火涂料适用范围超薄型钢结构防火涂料适用于室内建筑承重钢结构的保护涂料、加大型超市、钢结构厂房、体育场馆,特别是轻钢结构以及室内化工设备等。
超薄型钢结构防火涂料施工工艺

超薄型钢结构防火涂料施工工艺一、前言超薄型钢结构防火涂料是一种新型的防火材料,具有重量轻、施工方便、防火性能好等优点,因此在建筑领域得到了广泛应用。
本文将介绍超薄型钢结构防火涂料的施工工艺。
二、材料准备1. 超薄型钢结构防火涂料2. 涂刷工具:滚刷、喷枪等3. 防护用品:手套、口罩、护目镜等三、施工准备1. 清理表面:将待涂刷的表面清理干净,去除尘土和油污等。
2. 基层处理:对于新建的基层,需要进行打磨或喷砂处理,以增加基层粗糙度,提高涂料附着力;对于旧有基层,则需要进行修补和刮平处理。
3. 遮盖保护:对于不需进行涂刷的部位,需要使用遮盖布或胶带进行覆盖保护。
四、施工步骤1. 搅拌涂料:将超薄型钢结构防火涂料倒入桶中,用搅拌器将其搅拌均匀,直至涂料呈现出均一的颜色和质地。
2. 涂刷底漆:将底漆涂刷在基层上,待其干燥后再进行下一步施工。
3. 涂刷面漆:使用滚刷或喷枪将面漆均匀涂刷在基层上,要求每次涂刷不超过2mm厚度,直至达到所需的防火等级要求。
4. 等待干燥:涂刷完毕后,需要等待一段时间使其完全干燥,并进行必要的检测和验收。
五、施工注意事项1. 施工环境:施工环境应保持干燥、通风良好,并且避免阳光直射。
2. 施工温度:施工温度应在5℃以上,避免在过低或过高的温度下进行施工。
3. 涂料搅拌:涂料在长时间存放后可能会出现沉淀或分层现象,因此需要进行充分的搅拌以保证其质量。
4. 涂料厚度:每次涂刷不宜过厚,以免影响涂料的干燥速度和防火效果。
5. 防护措施:在进行施工时,需要佩戴好防护用品,避免涂料对身体造成损伤。
六、总结超薄型钢结构防火涂料的施工工艺相对简单,但是需要注意一些细节问题,以保证其防火效果和质量。
在实际应用中,需要根据具体情况进行调整和优化。
钢结构防火涂料工程施工方案(超薄型)

钢结构防火涂料工程(超薄型)施工方案施工单位:江苏省钟星消防工程有限公司编制:审核:批准:一、工程概况:1、工程名称:钢结构防火涂料工程2、工程地址:3、结构类型:钢结构4、防火披覆面积:5、耐火极限:6、工期:7、颜色:二、施工工艺:防火涂料施工(流程)工艺防火涂料工程主要采用辊涂施工、局部采用刷涂方式施工;(1)基层防锈处理复检;(2)基层防锈表面除污去杂处理;(3)做好防污措施及脚手架的搭建等准备工作;(4)做好安全、技术交底工作;(5)开始施工,并做好分遍成活质量控制及检验工作;(6)做好施工记录及资料整理工作;(7)工程交验。
检查检查………施工过程监视测量1、施工过程安全保证控制:安全措施、安全教育;2、施工过程质量保证控制:1基材构件表面清除油污、灰尘、泥沙等污垢;2首遍涂层厚度控制、分遍成活厚度控制;3涂层设计厚度控制;4 表面外观控制3、施工过程工期保证控制:施工人员数量调配。
三、项目管理机构施工考核:项目经理:质量、安全员:人员管理、进度:四、防火涂料施工防火涂料施工准备:1、施工安全、技术交底,后勤保障完善;2、材料进场:施工前一般应对包装好的涂料进行基本性能检查,主要是核对涂料名称、商标、批号、合格证、包装的完整性和出厂日期。
了解需要的涂装前处理方法,干燥方式及表干时间,准备好配套使用的稀释剂。
大面积开始施工前应进行小面积试涂,以确定颜色及经验的施工工艺参数。
涂料充分搅拌均匀,防火涂料因所含固含量较大,因而容易出现沉淀,所以在施工前应用手电钻夹搅拌棒充分搅拌均匀。
由于防火涂料存在生产批次,生产日期等不同,因而涂料粘度存在微小差异,因而有可能需要合适的稀释剂加入到涂料中,调配涂料的施工粘度,使用喷涂或滚涂时,涂料的粘度比刷涂低些,具体视实际情况而定。
稀释剂的添加量不得超过总量的5%。
防火涂料施工过程及要求:1、必须在钢构件安装完毕并经防锈验收合格后方能进行防火涂料施工。
2、施工前将钢结构表面的杂物清除干净,在验收合格后进行第一遍涂料的涂装。
钢结构防火涂料施工方案.(1)

一、总述:(一)属新建铁路成都枢纽成昆货车外绕线及相关工程21M跨货物仓库型钢结构厂房,由中铁二院设计,成都大西南铁路监理有限公司监理,本工程建筑面积为40400㎡。
单层厂房,长172.8m(22跨×7.2m+2跨×6.0m),宽21m,建筑总高度7.472m。
结构类型为轻型钢结构厂房,属门式钢架结构。
钢架柱及柱间支撑耐火时间2.5h,钢架梁耐火时间1.5h,檩条、墙梁耐火时间达到0.5小时,满足钢结构防火涂料施工规范GB14907-2002。
(二)、本工程是新建铁路成都枢纽成昆货车外绕线及相关工程21M跨货物仓库A型、B型钢结构厂房项目名称:中铁二十三局集团成昆铁路货车外绕线钢结构厂房工程1 施工工艺1.1 施工前的准备工作:1.1.1 安全设施搭设:1.1.1.1 脚手架搭设:⑴按施工实际需要牢固固定于本体上,脚手架的搭设要横平竖直,并在同一水平面上为搭设施工平台打下基础。
⑵先上后下,先施工上部钢结构,后施工下部钢结构。
⑶竹排或木跳板搭设在脚手架上,摆设平稳,并固定牢靠,组成施工平台,施工人员站在上面施工作业。
1.1.1.2 安全网搭设:对于悬空部位,在防腐施工时,必须在其下部搭设安全网,安全网要牢固可靠,固定于有承受能力的钢结构上。
1.1.1.3 佩戴安全带,所有施工人员,在高空作业时,都必须佩戴安全带,安全带要高挂底用,禁止挂而不戴,戴而不锁。
1.1.2 原材料检验:1.1.2.1 本工程拟采用NCB(KA-1)室内超薄型钢结构防火涂料。
1.1.2.2 性能特点:⑴该涂料不含石棉等有害物质,生产、施工及使用过程中无特殊的刺激性气味。
⑵该涂料涂层薄,装饰性好,对受保护的钢结构负荷轻。
⑶涂料由工厂配制好,在施工现场搅拌均匀后可涂装施工。
⑷涂料可采用刷涂、辊涂和喷涂的方法,亦可用其中一种或几种方法结合施工,并可在较低温度下涂装施工。
⑸该涂料理化性能优良,干燥快,抗潮、耐水和耐冻融性好;⑹面漆可根据用户要求配制各种颜色。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
室内超薄型钢结构防火涂料
施
工
方
案
编制人:钱*
审核人:缪*
编制单位:江苏艺博防水防腐工程有限公司编制时间:2013年09月02日
室内超薄型钢结构防火涂料施工方案
一、防火涂料性能及指标
1、材料组成:该涂料系由合成树脂与无机耐火材料及遇火膨胀材料组成。
2、防火机理:在火焰条件下,涂层发泡膨胀,形成密实的防火隔热层,从而阻挡热流侵入。
二、施工方案
1、施工前准备
(1)施工现场勘察:组织施工管理及技术人员熟悉施工现场环境、工程结构及施工表面,以便进一步顺利安排涂装工施工。
(2)场地布置工作:与现场有关部门协调,建立用于现场涂装施工的水、电设施工及现场办公、物料堆放场地。
(3)材料检查:产品色泽是否符合设计要求,涂料是否有结块,凝胶现象,包装桶上应有合格的明显标志。
(4)存放:经检验合格的产品应存放在干燥、通风的库房内。
(5)构件表面处理:涂装前,检查钢结构件表面底漆的状态,如无防锈层或防锈层已破坏,必须向监理及有关方面提出相应的整改措施,确保钢结构表面防锈涂层完整,无腐蚀。
2、施工工序
(1)涂料的配制:钢结构防火涂料为单组份包装,用手提式搅拌机进行充分搅拌,使固体组均匀撒布,并在规定时间内用完。
(2)基层检查
涂刷前,再次对欲涂防火涂料的基层进行检查,确保表面清洁、干燥,以免影响涂层固有附着力。
(3)施工工艺
钢材基面处理→自检→刷结合层防火涂料一道→自检→刷防火涂料加强层→自检→刷防火涂料面层→自检→交付验收
涂刷时应遵循“先上后下”原则,涂刷就用力均匀,方向一致,严禁漏涂,漏刷。
气温在20℃时,涂层层间间隔时间4-6小时。
(4)工艺控制
由项目部技术员对施工工序进行监控,项目质检员对施工质量进行跟踪检查,做好“自检记录”。
(5)涂层保护
对在施工过程中产生的半成品和成品,在未交付验收前,应对其进行必要的保护措施,注意防雨、防机械碰撞,如遇到损坏,应及时采取修补措施。
(6)现场清理
对由于防火涂料施工沾污的环境及现场,应及时进行清理,现场涂料空桶应由公司进行回收,以保证整个工程项目的最终形象。
三、质量保证
1、按公司ISO9001质量保证模式要求对该工程全过程实行控制。
2、现场使用的涂料必须有相应的检查合格证,并经监理现场抽检合格。
3、施工管理人员必须有相应的资质,施工人员持证上岗和有丰富的施工经验。
施工前进行施工技术交底。
4、施工用的设备必须处于良好的运行状态。
5、工程技术对施工环境要求,施工工艺进行严格控制,杜绝违规作业。
6、施工过程,项目质检员对涂层厚度及外观按质量要求进行全面监控,发现有不合格项,应及时纠正。
7、公司质检部对工程质量实施全面监督,出现不合格项目,应责令其限期整改,涂装过程不实施“例外放行”。
四、施工安全保障
1、施工安全管理
本公司一贯来对施工安全十分重视,在工程施工过程中,由项目经理分管负责,并认真贯彻落实各项安全施工管理制度和安全操作规程。
(1)定期向职工进行安全施工重要性,并逐步使他们领会掌握安全操作规程,遵守各种安全施工管理制度。
(2)全体职工持证上岗,配备专职安全员负责安全事项,每周举办两安全教育。
(3)施工现场杜绝火类源,需办动火证时,必须申领。
(4)严格落实施工人员劳保用品及劳动津贴及时发放。
2、施工人员人身安保
(1)施工人员进入施工现场必须遵守施工现场的各项安全制度之规定。
(2)施工时必须穿戴好工作服(棉质)、安全帽、平底胶鞋,严禁酒后作业,施工现场严禁吸烟,并注意防火。
(3)高空作业必须戴安全带,并配置双安全绳,在作业面上应设置安全主缆,安全主缆应固定牢固并定期检查。
作业时须将安全绳固定在牢固点(含安全主缆、下同)上,所用施工工具也必须系在安全带或其它固定点上,以防高空坠落。
在高空移动应用两根安全绳交替固定在牢固点上进行移动,随时保持有一根安全绳固定在牢固点上。
(4)施工时必须配备相应的防护用品:如口罩、手套等。
(5)每天对电器设备、电动工具、电缆进行安全检查,消除安全隐患,确保不发生因电器故障引发的人员安全事故。
(6)对脚手架等设施需定期检查,保持其牢固、稳定。
(7)严格作息制度,各项安全措施均达标后方能进行施工。
(8)班前由班组检,各项安全措施均达标后方能进行施工。
(9)由项目经理定期召开安全生产例会,交代落实安全注意事项,总结安全工作经验,提高施工人员的安全意识。
(10)交叉施工是的调度协调每天一次,应明确交叉施工的安全区域。
3、设备仪器的安保
(1)保全员须持证上岗,对施工设备进行安全检查、维修,使施工设备保持良好的运行状态。
(2)施工人员必须严格执行各种电动工具,电气设备的操作规程,严禁违章使用。
(3)临时配电箱的制作,电缆的搭接须由保全员完成。
(4)电动工具、电气设备处于无工作状态,必须切断电源。
(5)项目部不定期对设备安保工作进行检查,如有违章照章处罚。
4、物资安保
(1)库房应有明显的防火标识,且配备足够的灭火器,同时注意通风防潮并设置在方便消防车辆通行的地方。
(2)库管员对库房所有物资进行分类管理,建立明细台帐,严格收发手续。
(3)项目部不定期对物资的安保工作进行检查,库管员应每周盘存。
5、安全保证体系图
五、文明施工措施
1、开工前对工人进行安全技术交底,组织全体施工人员认真学习《安全施工管理制度》及各项规章制度。
2、工人进场施工现场应加强文明教育,应做到文明施工,做到工完料尽场清。
3、全体施工人员要进行身体健康检查,合格后方可参加施工。
4、杜绝带病施工,严禁酒后施工,不得在高空打闹嬉耍。
5、进入施工现场必须戴好安全帽,高空作业应系好安全带。
6、高空作业所有工具均应放在稳妥的地方,以防止高空坠落伤人。
7、每天施工前,班组长必须进行“三交”和“三查”,把施工任务安全工作,落实到人。
8、施工中遇大风、大雨及照明不足时,应停止施工。
9、施工区域内禁火种,施工人员严禁吸烟。
10、电源不得私拉乱接。
11、作业脚手架应有合格架子工搭设,施工前应检查脚手架的牢固性。
12、施工前应对安全施工环境,安全防护设施等进行检查,确保绝对安全方可施工。
13、做好各项准备工作及各种应急措施,各种施工机具、配件配备整齐,备件充分,材料保存充分、良好。
14、与安装单位搞好互相协作关系,在进度工程上紧密配合,加快施工进度。
15、人员配备整齐,施工人员技术娴熟,安全意识强。
16、施工专业人员落实完全,后期生活稳定。
17、地面工作做好加班安排,具备随时加班条件。
18、加强工程管理,实行高效、优质、安全施工。
六、交叉施工的协调管理
1、交叉施工及协调原则
由于工程存在钢结构安装和防火涂料涂装同时进行的实际情况,存在交叉施工,对交叉施工及时、顺畅的协调是施工正常进行,确保施工质量安全和进度的重要前提。
项目部依据多年来承接各种重点工程中施工协作的经验,在各施工场在均指定一名主要负责人为协调员,负责与业主、监理和兄弟施工单位的联络工作,确保各方的施工能够有序、安全地进行。
施工过程中交叉应遵循“目标一致、顾全大局、积极主动、友好协商”的原则。
2、交叉施工时的协调措施
施工过程中涉及交叉施工进可采取的协调措施有:
①召开定期协调会或专题协调会进行协调;
②采取有效的保护措施;
③采取专门的工具或措施;
④调整涂装的工艺节拍;
⑤调整涂装施工场地;
⑥有特殊情况时请时业主进行协调配合工作。
3、工程项目中涉及的交叉施工协调工作
①隐蔽工程的节拍与涂装施工节拍发生冲突时的协调;
②修补前的处理与涂装施工节拍发生冲突的协调;
③施工场地供用电力的使用容量协调;
④施工设施《脚手架及移动施工平台》的搭拆与友邻施工单位施工作业的节拍冲突的协调;
⑤高空防火涂料施工与楼面施工单位的施工节拍发生时的协调。
七、工期保证措施
1、根据工程实际情况,合理分配工作班组,各种工程交叉作业,确保工程按质、按时完工。
2、若现场工期确实紧张,可随时从其他施工班组中抽调施工人员进行增援。
3、严格按照本项目“施工总进度计划”执行。
八、质量回访与保修
本工程施工保修为贰年,公司在贰年内将定期对该工程进行质量回访,若发现因施工质量而造成的防火涂层脱落、粉化等质量问题,公司将免费进行保修,若是外力或其他因素造成的涂层质量问题,我公司可提供相应的材料和施工技术力量,费用双方具体商定。
