薄型钢结构防火涂料施工工艺

合集下载

超薄型防火涂料施工工法

超薄型防火涂料施工工法

超薄型钢结构防火涂料施工工法一、前言钢结构因其强度高、自重轻、施工速度快、制造简便,各种形状可随心所欲制造成各种形状而且塑性、韧性好等特点,在我国工民建中被广泛使用。

钢结构材料的缺点很明显,在高温下会迅速失去强度并变形。

钢结构的耐火极限仅为15分钟,当受热温度超过250℃时,强度下降很快,当受热温度达到600℃时,强度仅仅为正常状态下的1/3,现实中一般的火场温度超过700℃。

在火灾高温作用下,钢结构会很快达到其耐火极限而失去强度并失去承载能力,导致建筑物部分或者整体损坏。

所以,必须采取一定措施,对钢结构进行防火保护,防止其损坏。

钢结构工程中应用最广泛且最经济有效的方法是涂钢结构防火涂料。

二、工法特点超薄型钢结构防火涂料具有优越的黏结强度、耐水性好、流平性好、装饰性好等特点;在受火时缓慢膨胀发泡形成致密坚硬的具有很强的耐火冲击性的防火隔热层,该防火层延缓了钢材的温升,非常有效的保护钢结构构件。

它主要是以特殊结构的聚甲基丙烯酸酯或环氧树脂与氨基树脂、氯化石蜡等复配作为基料粘合剂,附以高聚合度聚磷酸铵、双季戊四醇、三聚氰胺等为防火阻燃体系,添加钛白粉、硅灰石等无机耐火材料,以200#溶剂油为溶剂复合而成。

各种轻钢结构、网架等多采用该类型防火涂料进行防火保护。

由于该类防火涂料涂层超薄,使得使用量较厚型、薄型钢结构防火涂料大大减少,从而降低了工程总费用,又使钢结构得到了有效的防火保护,防火效果很好.三、适用范围适用于钢结构建筑,大跨度钢结构厂房等梁、柱的防火施工.四、工艺原理超薄型钢结构防火涂料是指涂层厚度3毫米以内,高温时能膨胀发泡,耐火极限一般在2 小时以内的钢结构防火涂料。

该类钢结构防火涂料一般为溶剂型体系,有良好的黏结强度、优越的耐水性、流平性好、装饰性好等特点; 在受火时缓慢膨胀发泡形成致密坚硬的具有很强的耐火冲击性的防火隔热层,该防火层延缓了钢材的温升,非常有效的保护钢结构构件。

五、施工工艺流程及操作要点5。

钢结构厂房防火涂料施工技术

钢结构厂房防火涂料施工技术

钢结构厂房防火涂料施工技术摘要:钢结构具有强度高,自重小,塑性、韧性好,可靠性高等优点,但是钢结构耐火性差,特别是随着高层建筑迅猛发展,防火问题越来越重要。

本文结合某钢结构厂房防火涂料施工实例,阐述了防火涂料的施工工艺及质量保证措施,以确保钢结构的耐火性。

关键词:钢结构;防火涂料;施工1 工程概况本工程钢结构厂房建筑面积14050m2,主要施工部位有:钢柱、钢梁、墙面檩条、屋面檩条、屋面支撑、柱间支撑,其中钢柱计划采用室内薄型钢结构防火涂料(水性),其他采用室内超薄型钢结构防火涂料(油性)。

2 施工工艺2.1 基层表面处理若钢结构表面无涂刷防锈漆的,则应对其进行防锈、清除油污,其表面防锈等级不低于St2级。

钢结构表面除锈达到要求后,一般应在4~6h内涂刷首遍防锈漆,并按防腐标准涂刷防锈漆。

若钢结构表面已涂刷防锈漆的,则应对其表面做清除油污、浮灰,达到清洁即可。

本工程已涂刷的防锈漆与所选用的防火涂料不起化学反应,无需进行界面处理。

2.2 防火涂料涂刷2.2.1 防锈涂料涂刷施工准备工作开桶:对涂料的名称、型号和颜色进行检查,是否与设计规定或选用要求相符,检查制造日期是否超过储存期,凡不符合的应另行处理。

开桶后发现有结皮现象,应将漆皮全部取出,而不能将漆皮混入漆中,以免影响质量。

搅拌:由于涂料中各成分比重的不同,有时会出现沉淀现象,所以在使用前,必须用搅拌机将桶内的涂料和沉淀物全部搅拌均匀后才可使用。

稀释:涂料在出厂时,已将粘度调整到适宜于施工要求的粘度范围,开桶经搅拌即可使用,但由于贮存条件、施工方法、作业环境、气温高低等不同情况的影响,在使用时有时需要用稀释剂来调整粘度,此时可采用专用稀释剂进行稀释,加入量不宜超过30%。

2.2.2 防火涂料涂刷施工的环境条件工作场地:涂刷工作应尽可能在室内进行,并应保持环境的清洁、干燥,以防止已涂刷好的任何表面被灰尘、水滴、焊接下溅或其它赃物粘附在上面而影响质量。

钢结构防火涂料规范

钢结构防火涂料规范

1 总则1。

0.1 为贯彻落实国家有关建筑设计防火规范和技术标准,规范钢结构防火涂料的施工和验收工作,减少火灾危害,维护消防安全,特制订本规范。

1。

0。

2 本规范规定了钢结构防火涂料的施工要求和竣工验收等内容.本规范适用于建筑物和构筑物钢结构防火涂料的施工和验收.1.0.3 钢结构防火涂料的施工和验收,除遵守本规范外,尚应遵守国家有关标准和规定。

2 钢结构防火涂料施工要求2。

1 一般规定2.1。

1 钢结构防火涂料工程应由具有相应资质的施工单位或生产单位进行施工。

2。

1.2 进入施工现场的各种钢结构防火涂料产品,应具有生产厂家提供的型式认可证书、型式检验报告、产品合格证、产品说明书、施工工艺等技术资料。

2.1。

3 施工前,钢结构表面应除锈,并根据使用要求确定防锈处理。

除锈和防锈处理应符合现行国家有关规定.2。

1。

4 钢结构表面的粉尘、油污等应清除干净,其连接处的缝隙应用防火涂料或其他防火材料补堵平后方可施工。

2。

1。

5 防火涂料宜在室内装修之前和不被后继工程所损坏的条件下进行施工。

在养护期内的涂层,应防止雨淋、水冲、脏物污染和磕碰.2。

1。

6 钢结构防火涂料施工的环境温度和相对湿度应符合涂料产品说明书的要求。

若无要求时,水性涂料施工过程中和涂层干燥固化前,环境温度宜保持在5至38℃,溶剂型涂料宜保持在-5至38℃.相对湿度不宜大于90%,空气应流通.当气温过低、风速大于5m/s、雨天或构件表面有结露时,不宜作业。

2.1.7 在涂料施工前应根据工程的结构及现场条件提出具体可行的施工组织设计方案,并按施工单位质量手册、程序文件、作业指导书的规定和生产厂家的涂料施工工艺进行施工。

2。

1。

8 用测厚仪测量构件涂层厚度时,测量点应均匀布置,对线状构件如钢梁、钢柱等每延米测量点数不应少于两点;对面状构件如钢板等每平方米测量点数不应少于五点。

2。

1。

9 在施工中必须对全部过程,包括隐蔽工程部位情况作出详细记录。

厚型_薄型)钢结构防火涂料施工方案1

厚型_薄型)钢结构防火涂料施工方案1
2. 保证工程进度的措施
本项工程所需防火涂料,若因不可预见的因素,需在某一规定的时间内完成特定的工程 量,我方将通过增派施工人员至 30 人来保证整个工程的进度。我方将在接到业主开工通知 后 35 个有效工作日内完成整个防火保护工程。
3. 工程进度计划
工程进度计划详见附表
四、 施工平台计划配置
本工程是全钢结构组成,最高楼层标高为 33.86 米,高跨屋面综合考虑各种原因, 主要采用地面施工的作业方案,钢梁及屋面檩条采用喷涂和滚刷相结合的施工方法。具 体进度根据钢结构吊装进度。对于地面没有来得及涂刷的部分,采用屋面修补。高跨钢 柱的施工采用曲臂升降机进行施工,低跨钢柱采用电动升降机进行施工。 屋面钢梁每跨约 80 平方米,分两个小班组 4 人 4 根枪喷涂早上一遍,下午一遍。屋面 檩条部分 6 人进行涂刷也是早上一遍,下午一遍。
火涂料。 3. 涂布钢结构厚型防火涂料底层采用滚涂或喷涂,相隔 12 小时待其实干后,抹涂中层防火
涂料,相隔 8 小时后再施涂面层防火涂料的抹涂工艺。 4. 楼层部分混凝土结构浇筑固化受力稳定后方可涂抹防火涂料,避免因浇筑混凝土对钢柱、
第 4 页 共 13 页
钢梁和梁轴的承重变化而影响防火涂层与钢构件的附着力。 5. 底层涂料配比(按重量比):粉料 3 ㎏+增强剂 0.01 ㎏+水 2 ㎏ ,搅拌均匀即可施涂,
第 2 页 共 13 页
三、 工程进度计划 1. 工程进度安排
为保证本工程能按期完成,本单位根据现了解的情况特制定施工进度,施工队伍将根据 工程的具体情况制定出详细的施工进度。
本工程需防火保护厚型涂料每名涂料施工人员按每天完成 50 平方米的面积计算,薄型 涂料每名涂料施工人员按每天完成 80 平方米的面积计算,25 名施工人员完成整个工程约需 48 个有效工作日。

超薄型钢结构防火涂料施工工艺

超薄型钢结构防火涂料施工工艺

超薄型钢结构防火涂料施工工艺一、前言超薄型钢结构防火涂料是一种新型的防火材料,具有重量轻、施工方便、防火性能好等优点,因此在建筑领域得到了广泛应用。

本文将介绍超薄型钢结构防火涂料的施工工艺。

二、材料准备1. 超薄型钢结构防火涂料2. 涂刷工具:滚刷、喷枪等3. 防护用品:手套、口罩、护目镜等三、施工准备1. 清理表面:将待涂刷的表面清理干净,去除尘土和油污等。

2. 基层处理:对于新建的基层,需要进行打磨或喷砂处理,以增加基层粗糙度,提高涂料附着力;对于旧有基层,则需要进行修补和刮平处理。

3. 遮盖保护:对于不需进行涂刷的部位,需要使用遮盖布或胶带进行覆盖保护。

四、施工步骤1. 搅拌涂料:将超薄型钢结构防火涂料倒入桶中,用搅拌器将其搅拌均匀,直至涂料呈现出均一的颜色和质地。

2. 涂刷底漆:将底漆涂刷在基层上,待其干燥后再进行下一步施工。

3. 涂刷面漆:使用滚刷或喷枪将面漆均匀涂刷在基层上,要求每次涂刷不超过2mm厚度,直至达到所需的防火等级要求。

4. 等待干燥:涂刷完毕后,需要等待一段时间使其完全干燥,并进行必要的检测和验收。

五、施工注意事项1. 施工环境:施工环境应保持干燥、通风良好,并且避免阳光直射。

2. 施工温度:施工温度应在5℃以上,避免在过低或过高的温度下进行施工。

3. 涂料搅拌:涂料在长时间存放后可能会出现沉淀或分层现象,因此需要进行充分的搅拌以保证其质量。

4. 涂料厚度:每次涂刷不宜过厚,以免影响涂料的干燥速度和防火效果。

5. 防护措施:在进行施工时,需要佩戴好防护用品,避免涂料对身体造成损伤。

六、总结超薄型钢结构防火涂料的施工工艺相对简单,但是需要注意一些细节问题,以保证其防火效果和质量。

在实际应用中,需要根据具体情况进行调整和优化。

钢结构防火涂料施工工艺

钢结构防火涂料施工工艺

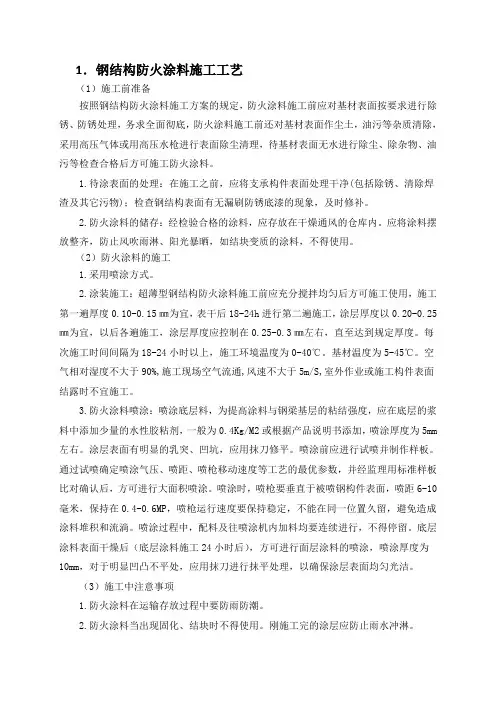

1.钢结构防火涂料施工工艺(1)施工前准备按照钢结构防火涂料施工方案的规定,防火涂料施工前应对基材表面按要求进行除锈、防锈处理,务求全面彻底,防火涂料施工前还对基材表面作尘土,油污等杂质清除,采用高压气体或用高压水枪进行表面除尘清理,待基材表面无水进行除尘、除杂物、油污等检查合格后方可施工防火涂料。

1.待涂表面的处理:在施工之前,应将支承构件表面处理干净(包括除锈、清除焊渣及其它污物);检查钢结构表面有无漏刷防锈底漆的现象,及时修补。

2.防火涂料的储存:经检验合格的涂料,应存放在干燥通风的仓库内。

应将涂料摆放整齐,防止风吹雨淋、阳光暴晒,如结块变质的涂料,不得使用。

(2)防火涂料的施工1.采用喷涂方式。

2.涂装施工:超薄型钢结构防火涂料施工前应充分搅拌均匀后方可施工使用,施工第一遍厚度0.10-0.15㎜为宜,表干后18-24h进行第二遍施工,涂层厚度以0.20-0.25㎜为宜,以后各遍施工,涂层厚度应控制在0.25-0.3㎜左右,直至达到规定厚度。

每次施工时间间隔为18-24小时以上,施工环境温度为0-40℃。

基材温度为5-45℃。

空气相对湿度不大于90%,施工现场空气流通,风速不大于5m/S,室外作业或施工构件表面结露时不宜施工。

3.防火涂料喷涂:喷涂底层料,为提高涂料与钢梁基层的粘结强度,应在底层的浆料中添加少量的水性胶粘剂,一般为0.4Kg/M2或根据产品说明书添加,喷涂厚度为5mm 左右。

涂层表面有明显的乳突、凹坑,应用抹刀修平。

喷涂前应进行试喷并制作样板。

通过试喷确定喷涂气压、喷距、喷枪移动速度等工艺的最优参数,并经监理用标准样板比对确认后,方可进行大面积喷涂。

喷涂时,喷枪要垂直于被喷钢构件表面,喷距6-10毫米,保持在0.4-0.6MP,喷枪运行速度要保持稳定,不能在同一位置久留,避免造成涂料堆积和流淌。

喷涂过程中,配料及往喷涂机内加料均要连续进行,不得停留。

底层涂料表面干燥后(底层涂料施工24小时后),方可进行面层涂料的喷涂,喷涂厚度为10mm,对于明显凹凸不平处,应用抹刀进行抹平处理,以确保涂层表面均匀光洁。

钢结构防火涂料施工工艺

钢结构防火涂料施工工艺

钢结构防火涂料施工工艺一、引言钢结构在建筑、桥梁、工业设施等领域中得到广泛应用,然而,钢结构的防火性能较低,容易在火灾中失去强度,从而导致严重后果。

为了提高钢结构的防火性能,防火涂料被广泛利用。

本文将详细探讨钢结构防火涂料施工工艺。

二、钢结构防火涂料的分类钢结构防火涂料按照不同的防火性能可以分为多种类型,主要包括以下几种: 1. 膨胀型防火涂料:具有高度膨胀性能,在高温下能够膨胀形成阻挡燃烧产物的隔离层。

2. 隔热型防火涂料:采用耐火材料制成,能够减少热量传导,起到隔热的效果。

3. 耐火性能型防火涂料:通过添加特殊的耐火材料,能够在高温下保持稳定的防火性能。

三、钢结构防火涂料施工前的准备工作在进行钢结构防火涂料施工前,需要进行以下准备工作: 1. 清理表面:将钢结构表面的灰尘、污物等清理干净,确保涂料能够附着在钢结构表面。

2. 修补缺陷:对于有锈蚀、损坏等缺陷的钢结构,需要进行修补,确保钢结构的表面光滑。

3. 喷砂处理:通过喷砂处理可以增加钢结构表面的粗糙度,提高涂料的附着力。

4. 底漆涂刷:在施工防火涂料前,需要先涂刷底漆,提高涂层附着力并提供更好的防腐性能。

四、钢结构防火涂料施工工艺步骤钢结构防火涂料的施工工艺步骤如下:4.1 施工准备1.整理施工材料:准备好所需的防火涂料、底漆、刷子、滚筒等施工工具。

2.安全防护:施工人员需要佩戴安全帽、防护服、手套等个人防护装备。

4.2 涂刷底漆1.搅拌底漆:将底漆充分搅拌均匀,使其中的成分充分混合。

2.涂刷底漆:使用刷子或滚筒均匀地涂刷底漆于钢结构表面,确保涂层平整。

4.3 涂刷防火涂料1.搅拌防火涂料:将防火涂料充分搅拌均匀,确保其中的成分混合均匀。

2.涂刷防火涂料:使用刷子、喷涂等方式将防火涂料均匀涂刷于钢结构表面,涂布厚度根据防火要求进行控制。

4.4 检查和修正1.检查涂层质量:对施工完的涂层进行质量检查,是否满足防火要求。

2.存在问题的修正:对于涂层存在的问题,如涂布不均匀、漏涂等,需要进行修正处理。

防火涂料施工方案(8.2)

防火涂料施工方案(8.2)

一、施工设计方案1.工程名称:无锡会展中心二期钢结构防火涂料、油漆施工2.工期:满足钢结构主体施工工期的要求,确保钢结构施工结束,防火涂料施工基本结束。

3.施工方法:钢柱部分采用薄型钢结构防火涂料、耐火等级为2。

5H:薄型钢结构防火涂料采用喷涂机具喷涂施工,第一次界面喷涂0。

3mm左右,以后每遍喷涂2mm,相隔6-8小时涂一遍,直到要求厚度为止。

局部修补可用工抹涂,待涂料到达厚度后表面干24小时以上涂面漆。

钢梁、桁架、檩条采用超薄型钢结构防火涂料:钢结构防火涂料采用涂刷施工,每次涂层厚度为0.3—0.5mm,相隔8-12小时一遍,达到厚度为止。

施工前,钢构件应作彻底的防锈处理,刷上防锈漆,以免在喷涂防火涂料前重新锈蚀,喷涂前应清除表面尘污。

施工环境温度应保证在0℃以上,无穿堂风。

二、施工方案1.施工流程总体采用先上后下,钢柱由下往上的施工程序。

先进行屋面钢梁桁架和檩条的施工,以保障屋面板能及时铺设。

施工过程可根据工程整体进度要求,有重点的交叉进行.施工期间要与钢构施工单位密切配合,按钢构施工进度及时调整工作量,提前1—2天将工作面留给下一工序.施工时前一遍干燥后再开始后一遍涂刷,以流水节拍施工。

2.施工准备a.钢结构表面除尘、清扫.如果钢结构表面被尘土、油漆或其他杂物污染,会影响涂料的粘结力,应当认真清除干净。

如有锈斑及防锈漆起皮、氧化现象,应及时与监理或钢构施工单位联系,进行修补处理。

以免因基层处理不好导致质量事故。

b.为了防止施工污染,施工前应对不需要施涂的设备、管道、墙面和门窗等部位,用塑料布进行遮蔽保护。

c.正式施工前,搅拌好的涂料须经质检员现场检查合格后才能施工.d.检查施工机具完好情况或手工抹涂工具的完好适配率。

3.防火涂料施工工艺根据消防设计及防火规范要求,采用钢结构防火涂料须做施工处理。

3.1涂料施工a.施工现场应在通风良好的环境条件下进行。

第一层防火涂料施工应在钢结构表面清扫干净、经目测及触摸检查表面干燥无灰尘、无杂物的情况下进行施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

薄型钢结构防火涂料施工工艺
产品介绍
该产品系水性钢结构防火涂料,涂刷于钢构件表面,遇火时涂层膨胀发泡形成炭化耐火隔热保护层,隔绝氧气,延滞钢结构受热的速度,避免钢构件快速升温,从而提高钢结构的耐火时限。

该产品可满足耐火极限为0.5h~2.5h 防火保护的要求,适用于建筑设计防火为一级耐火等级中支承单层的柱、梁、屋顶承重构件以及疏散楼梯等;二~四级耐火等级中支承单层和多层的柱、梁、屋顶承重构件以及疏散楼梯等的钢结构构件。

符合GB 14907—2002国家标准的技术指标。

施工工艺
1.防火涂料涂装前,钢构件表面除锈及防锈底漆涂装应符合设计要
求和国家现行有关规范规定,应彻底清除钢构件表面的灰尘、油污等杂物。

2.防火涂料涂装应在室内装饰之前和不被后续工程所损坏的条件
下进行。

施工时,对不需要进行防火保护的墙面、门窗、机械设备和其他构件等应进行遮蔽保护。

3.在涂装前,应将涂料充分搅拌均匀,如涂料过稠时可适量加水,
稀释到宜涂装、不流淌即可。

4.本产品适宜用喷涂方法进行涂装。

在空气压力为0.4~0.6MP
a的压力下用枪口直径为6~8mm的斗式喷枪均匀喷涂。

5.第一遍的喷涂厚度以能遮盖住基层表面为宜,一般不超过1mm;
在前一遍涂层实干后方可进行下一遍涂装;从第二遍起可适当增加每遍的涂刷厚度,但以不流淌为宜。

注意事项
1.施工过程中和涂层干燥固化前,环境温度宜保持在5~45℃,相
对湿度不宜大于90%,空气应流通。

2.当构件表面有结露时,不宜施工。

3.施工过程中,要根据耐火极限随时注意测量涂层的厚度。

4.喷涂作业时要注意喷涂方向一致,避免凹凸质感方向不一致,造
成光感色差。

5.本产品系水性防火涂料,因此涂层无论在施工过程中还是在施工
完毕后均应处于室内或避雨棚内,以避免雨淋。

参考用量
1.2kg/㎡/mm。

包装及贮存
1、包装:50kg/桶;20kg/桶。

2、贮存:贮存在温度为5~45℃、通风、干燥的库房内,隔绝火源、远离热源体,防止冰冻或曝晒。

保质期为24个月。

相关文档
最新文档
