梦龙网络计划软件使用方法
打印预览时经常需要调整的内容
1、打印比例的调整:正常情况下纵横比例设为200:200,通过放大或缩小比例来适合所选纸张大小,对于较大的网络图,可以采取纸张拼接的方法来拼成大的网络图。在调整比例时,最好是纵横比例的数值是一样或相近。
1、突然断电等硬故障。
2、机器内存不可靠,需要更换内存条。
3、操作系统有问题,需要重装系统。
如何修改工作的时间单位
Pert软件持续时间的单位可以细分到分钟,你能将计划做得十分详细。系统默认的时间单位是日,当需要改变时,只需要在弹出的工作信息卡里将工作单位选成相应的内容即可。(如图所示)
如何显示时间标尺,设置工程
解决方法:
1.将加密锁安装到其他计算机上试一下,若在其他机器上能正常运行,则排除加密锁损坏的问题;如果仍然出现问题,有可能是加密锁出现故障,请与当地的销售商联系,联系方式可在我们的网站上查询。
2.请您将计算机中的防火墙暂时关闭,再运行软件,看加密锁能否正常运行。
3.你使用的加密锁是USB锁还是并口锁,我们的加密锁已经升级,您也可以联系当地的销售商,升级加密锁。
对于已做好的图,只需要将显示时标的转换开关打开,就会将时标加到网络图上。然后通过撑长或压缩网络达到所需效果。
在有些情况下,做网络计划时不能给定起始时间,只知道工程需要的总时间(工期)。此时需要用工程历标注时间,在“时间设置”里将“按工程历显示刻度”选中即可(如图所示)。
如何调整工作节点的大小和形状
网络图中可以将节点设为圆形或椭圆形,而且圆或椭圆的大小也可以改变,它可以通过改变半径的长度大小和比例关系来完成。在网络的空白区域单击右键,弹出网图选项,可以通过输入节点风格中X、Y的大小来改变节点的形状和大小。(如图所示)
在时标网络图模式下,实工作上不会出现虚线,此模式仅清晰地表示出时间坐标,和各项工作,不能详细反映各工作间的逻辑关系。(图二)
图一
问题:为什么在winXP操作系统下,提示找不到加密锁?
解答:
找不到加密锁,有可能有两种原因:
1.是加密锁本身出现了问题;
2.您的计算机上使用的其他软件,如杀毒软件的某些设置,或是已经感染了病毒,阻塞了软件读取加密锁数据的端口。
问题:怎样才能打开网上下载的标书模板素材?
解答:标书模板——右键单击标书模板库——导入——结构文件,选择您所下载的标书模板即可。
横道图如何根据供了以下几种排序方式:按起始时间、按结束时间、按相关、按编码和按指定方式。前两者是按时间排序,相关排序是按工作之间相关的关系排序,编码排序是利用给定了十五个优先级排序,需要手动排序时,给定工作的横道序码,然后选“指定”重新排序即可。
梦龙网络图
1、怎样进行块(多项工作)的移动
进行块(多项工作)移动时,首先点击网络图编辑状态条上的指示器状态,让鼠标处于编辑空闲状态。然后按住鼠标左键拉一虚线框,选取要移动的工作,再将光标移到已选择的任一工作上。当鼠标形状发生变化后,按下鼠标左键进行上下的移动即可。
此项操作建议在整图显示下进行。
2、网络图库的维护与使用
横道图每页最大显示行数为100行,多余页面可以通过“下页”、“上页”翻页来显示。横道图的行数可以在横道选择中修改。(如图所示)
问题:如何调整横道图线条及横道图边框线条粗细?(win98系统)
解答:
1. 在横道图上单击鼠标右键,你就可以选择横道图的颜色和线条了。
2. 对于横道图边框的线条的粗细是不能更改的。
网络计划软件自带一个网络图库,以方便用户对常用网络模块的维护和使用。
图库的维护:首先使当前工作处于“引出”状态,然后按住鼠标左键画框,将需要放入图库的多项工作选中。松开左键弹出引出确认窗口,此时选择“组件库”,确认后进入“网络图库目录”,然后选择相应的节点确认即可。(见图一)
图库的使用:首先使当前工作处于“引入”状态,然后双击一项工作,在弹出的“引入来源选择”窗口中选择网络图库,最后选择需要引入的节点即可。(见图二)
问题:在网络图中,如何在工作名称中输入特殊字符及数学符号?
解答:
可以,在word中写出您所要插入的符号,点击复制,回到网络计划,双击要插入符号的工作,粘贴于工作名中即可。
问题:为什么做出的网络计划,有时在关键线路及其它线路上本应为实线的线路,局部地方显示为虚线且打印出来的也是虚线?
解答:
出现这种情况是因为您的网络图模式处于时标逻辑图的状态下,在此状态下智能网络计划编制系不仅能清楚地表示时间坐标,还准确地反映了各工序之间地逻辑关系。虚线和时间坐标地拉长都是为了清楚地表示出需工作与其他各项工作地逻辑关系。(图一)
区域分割功能的灵活使用
分割线的用途很多,如在分项工程、分类作业中及大型工程中都可能会用到,分区的多少视情况而定。首先使工作处于“添加”状态,然后在分割区域双击鼠标左键,此时会出现“区域说明”字样。当光标移到区域说明附近并变为手形时单击右键,弹出“区域分割设置”窗口。在窗口修改分割线的名称和距离分割线的距离,并设置显示分割线。确认后在网络图上会出现一条贯穿整图的横线并带有文字说明。(如图一所示)
2、上边、左边留空选项:在打印设置里面有上边和左边留空的设置,根据纸张大小和网络图的位置来调整,以使网络图更加美观。
另外,可以通过控制图左侧区域分割栏的宽度来调整网络图的宽度。当光标位于图的左侧,出现区域分割的光标时,点击鼠标右键出现“区域分割设置”对话框,通过改变名称宽度来调整分割区域的宽度。(如图二所示)
横道图中页的概念(显示行数)
横道图中页的概念:每页显示最大行数。例如100个工作,若设定每页显示20行,则第1页为前20行,第2页为前21-40行,第3页为前41-60行……第5页为前81-100行,共分为5页。
图二
鼠标右键的各种属性特征
当光标处于下图所显示的情况时,单击右键,可完成各种操作功能。
软件非正常退出时该如何解决
当操作系统出现意外或自己误操作导致非正常退出,甚至死机怎么办?重新开机或启动操作系统,再进入Pert系统,此时它可以检测到上次是非正常退出,并提示你是否自动恢复未存的内容。
软件非正常退出可能由如下几种情况引起:
2024版梦龙网络图计划教程
目录
• 梦龙网络图计划软件概述 • 绘制网络图基本操作 • 高级功能应用 • 进度计划编制与管理 • 报表生成与输出 • 案例分析与实战演练
01
梦龙网络图计划软件概述
软件背景与功能
梦龙网络图计划软件是一款专业 的项目管理工具,旨在帮助用户 高效地制定、优化和监控项目计
划。
该软件具备丰富的功能,包括项 目分解、任务分配、时间规划、 资源分配、成本预算、进度跟踪
感谢观看
03
06
输入用户名和密码(如有设置),登录软 件。
02
绘制网络图基本操作
创建新项目与设置参数
01
打开梦龙网络图软件, 点击“新建”按钮创建 新项目。
02
在项目设置中,可以自 定义项目名称、作者、 单位等基本信息。
03
根据需要选择合适的绘 图比例和页面布局。
04
设置时间单位、工作日 历等参数,以适应不同 的项目需求。
方案实施与效果评估
实施步骤
按照网络图计划的安排,逐步推进各项任务的执行,确保项目按 照预定计划进行。
监控与调整
在实施过程中,密切关注项目进度和资源消耗情况,根据实际情 况进行必要的调整和优化。
效果评估
在项目完成后,对项目成果进行综合评估,包括进度、成本、质 量等方面,总结经验教训并持续改进。
THANKS
分解工作结构
将项目分解为更小、更易于管理 的任务或工作包,并确定它们之 间的依赖关系。
估算时间与资源
对每个任务或工作包进行时间估 算,并确定所需的资源(如人力、 物资、资金等)。
安排进度计划
根据任务的时间估算、依赖关系 以及资源需求,制定项目的进度
计划。

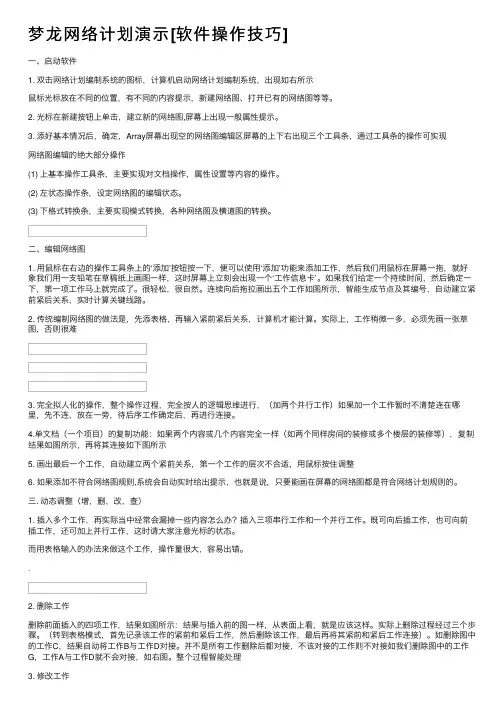

梦龙网络计划演示[软件操作技巧]
梦龙⽹络计划演⽰[软件操作技巧]⼀、启动软件1. 双击⽹络计划编制系统的图标,计算机启动⽹络计划编制系统,出现如右所⽰⿏标光标放在不同的位置,有不同的内容提⽰,新建⽹络图、打开已有的⽹络图等等。
2. 光标在新建按钮上单击,建⽴新的⽹络图,屏幕上出现⼀般属性提⽰。
3. 添好基本情况后,确定,Array屏幕出现空的⽹络图编辑区屏幕的上下右出现三个⼯具条,通过⼯具条的操作可实现⽹络图编辑的绝⼤部分操作(1) 上基本操作⼯具条,主要实现对⽂档操作,属性设置等内容的操作。
(2) 左状态操作条,设定⽹络图的编辑状态。
(3) 下格式转换条,主要实现模式转换,各种⽹络图及横道图的转换。
⼆、编辑⽹络图1. ⽤⿏标在右边的操作⼯具条上的‘添加’按钮按⼀下,便可以使⽤‘添加’功能来添加⼯作,然后我们⽤⿏标在屏幕⼀拖,就好象我们⽤⼀⽀铅笔在草稿纸上画图⼀样,这时屏幕上⽴刻会出现⼀个‘⼯作信息卡’。
如果我们给定⼀个持续时间,然后确定⼀下,第⼀项⼯作马上就完成了。
很轻松,很⾃然。
连续向后拖拉画出五个⼯作如图所⽰,智能⽣成节点及其编号,⾃动建⽴紧前紧后关系,实时计算关键线路。
2. 传统编制⽹络图的做法是,先添表格,再输⼊紧前紧后关系,计算机才能计算。
实际上,⼯作稍微⼀多,必须先画⼀张草图,否则很难3. 完全拟⼈化的操作,整个操作过程,完全按⼈的逻辑思维进⾏,(加两个并⾏⼯作)如果加⼀个⼯作暂时不清楚连在哪⾥,先不连,放在⼀旁,待后序⼯作确定后,再进⾏连接。
4.单⽂档(⼀个项⽬)的复制功能:如果两个内容或⼏个内容完全⼀样(如两个同样房间的装修或多个楼层的装修等),复制结果如图所⽰,再将其连接如下图所⽰5. 画出最后⼀个⼯作,⾃动建⽴两个紧前关系,第⼀个⼯作的层次不合适,⽤⿏标按住调整6. 如果添加不符合⽹络图规则,系统会⾃动实时给出提⽰,也就是说,只要能画在屏幕的⽹络图都是符合⽹络计划规则的。
三. 动态调整(增,删,改,查)1. 插⼊多个⼯作,再实际当中经常会漏掉⼀些内容怎么办?插⼊三项串⾏⼯作和⼀个并⾏⼯作。
梦龙网络计划软件说明书
第二部分梦龙网络计划编制系统第1章前言网络计划技术为现代管理提供了科学的方法。
这一技术主要用于制定规划、计划和实时控制,在缩短建设周期、提高工效、降低造价以及提高企业管理水平方面都能取得显著的效果。
该技术五十年代中期出现于美国,1958年美国海军部在制定北极星导弹计划时,为了科学组织和管理参加这项工程的11000个企业(分布于美国48个州),应用网络计划技术,结果使得北极星导弹的制造时间缩短了两年。
也就是说,因为采用了网络计划技术,美国比原计划提前两年时间拥有一枚可供使用的北极星导弹。
为此,美国国防部在1962年就规定,凡承包有关工程的单位都需要采用这种方法来安排计划。
美国政府也明确规定,凡与政府签定合同的企业,都必须采用网络计划技术,以保证工程进度和质量。
在美国建筑业普遍认为“没有一种管理技术象网络计划技术对建筑业产生那样大的影响”。
日本于1961年引进美国的网络计划技术,日本政府认为此项技术是最优方法,并规定全面采用。
日本专家认为“时间是金钱,网络是专利”。
原苏联在1970-1975年的第九个五年计划期间,在建筑业推行这一方法,根据大量的工程实践表明,应用网络计划管理后可以缩短建设周期20%,降低工程成本10%,而编制网络计划所需用的费用仅为0.1%。
英国推广应用网络计划法比较普遍,除建筑业外,工业方面应用的也很多,他们为各级企业管理人员(包括经理和总工程师在内)举办不同类型的短期培训班,使各级管理人员都能懂得或运用这种管理方法,以适应各层管理人员的需要。
原西德、法国、加拿大等发达国家应用网络计划技术也卓有成效。
我国早在六十年代初期,华罗庚教授结合我国“统筹兼顾,全面安排”的指导思想,将这种方法称为“统筹法”并组织了小分队深入重点工程推广应用,取得了较好的效益;但是由于当时条件的限制,推广网络计划技术只能靠人工计算画网络图,要普及十分困难。
北京市梦龙科技有限公司应用网络计划技术的原理,采用高新技术手段,经过十年的实践磨练,开发出适用于各种项目(基本建设、设备制造及安装、科研、产品开发、军事等等)计划管理的智能项目管理系统PERT。

梦龙网络计划演示(软件操作)
一、启动软件1. 双击网络计划编制系统的图标,计算机启动网络计划编制系统,出现如右所示鼠标光标放在不同的位置,有不同的内容提示,新建网络图、打开已有的网络图等等。
2. 光标在新建按钮上单击,建立新的网络图,屏幕上Array出现一般属性提示。
3. 添好基本情况后,确定,屏幕出现空的网络图编辑区屏幕的上下右出现三个工具条,通过工具条的操作可实现网络图编辑的绝大部分操作(1) 上基本操作工具条,主要实现对文档操作,属性设置等内容的操作。
(2) 左状态操作条,设定网络图的编辑状态。
(3) 下格式转换条,主要实现模式转换,各种网络图及横道图的转换。
梦龙项目管理软件演讲稿二、编辑网络图1. 用鼠标在右边的操作工具条上的‘添加’按钮按一下,便可以使用‘添加’功能来添加工作,然后我们用鼠标在屏幕一拖,就好象我们用一支铅笔在草稿纸上画图一样,这时屏幕上立刻会出现一个‘工作信息卡’。
如果我们给定一个持续时间,然后确定一下,第一项工作马上就完成了。
很轻松,很自然。
连续向后拖拉画出五个工作如图所示,智能生成节点及其编号,自动建立紧前紧后关系,实时计算关键线路。
2. 传统编制网络图的做法是,先添表格,再输入紧前紧后关系,计算机才能计算。
实际上,工作稍微一多,必须先画一张草图,否则很难列出工作的紧前紧后关系。
输入工作紧前关系,还要记住工作的代号,这就使操作更加困难。
3. 完全拟人化的操作,整个操作过程,完全按人的逻辑思维进行,(加两个并行工作)如果加一个工作暂时不清楚连在哪里,先不连,放在一旁,待后序工作确定后,再进行连接。
4.单文档(一个项目)的复制功能:如果两个内容或几个内容完全一样(如两个同样房间的装修或多个楼层的装修等),复制结果如图所示,再将其连接如下图所示5. 画出最后一个工作,自动建立两个紧前关系,第一个工作的层次不合适,用鼠标按住调整6. 如果添加不符合网络图规则,系统会自动实时给出提示,也就是说,只要能画在屏幕的网络图都是符合网络计划规则的。
梦龙网络计划软件学习
绘制梦龙网络计划图 鼠标操作 ■左键单击/单击按下拖动: 一般用于选择一个或多个工作的操作。若按下左键,并保持按下,然后移动鼠标 会出现虚框,它表示一个选择范围,虚框内的工作将被选中。可以对选择的内容做进 一步的操作,如:移动、拷贝、流水等等。具体完成何种操作,视当前的编辑状态而 定。参见各种状态的编辑操作。 ■右键单击: 用于查看和设置光标所在位置的网络图的绘图区域内容。如:当光标位于标题区 域时,右键单击则会出现标题的设置对话框,进而可改变它们的内容,如字体、颜色 等。 ■左键双击:网络图编辑方式中:
时差处理状态:可调整一个工作的自由时差及总时差以及使工作浮动。
加删空层状态:可将工作层间加空层或将空层删除。 查看状态状态:可选择查看指定工作的各种信息。 资源定义状态:可选择某种自定义资源输入相应的值。

绘制梦龙网络计划图 软件界面简介-工具条
创建新的文件; 打开现存的文件档案。从出现的打 开文件对话框中查找定位所需的文 件;
绘制梦龙网络计划图 软件界面简介
菜单栏及工具条
编 辑 绘图区
工
具 条
格式工具条及状态条
绘制梦龙网络计划图 软件界面简介-网络图编辑工具条 指示器状态 :指示器状态是编辑状态条的初始状态,可移动、查看工作和网络图信 息。
添加工作状态:通过鼠标左键的操作在绘图工作区添加工作。 修改工作状态:通过鼠标的左键在选中工作上操作可修改此工作。 删除工作状态:通过鼠标的操作删除工作。
■绘图第一步:新建网络计划的项目属性设置 (项目名称、要求开始结束时间、 单位信息等); ■绘图第二步:根据工作表绘制各项工作; ■绘图第三步:工作调整; ■绘图第四步:图幅修改; ■其它调整和修改:包含交换、引出、组件、空层、加分区线等。 注:(1)软件中各项设置,工作添加、修改、调整工作及图幅调整等操作均可通 过多种方式实现,如工具条操作、菜单操作、鼠标操作(单击或双节)等。
梦龙软件操作教程
2021/2/6
40
第四步、在“方案设计”后面加一个工作 “布套1设计”,操作如下: • 移光标至节点 ② 上,出现十字光标 后,按 下鼠标左键向后拖动,然后松开左键出现对话 框输入名称“布套1设计”,确定如图5所示。
• 另外,除在点上拖拉添加“布套1设计” 外, 还可以在右向光标 出现处双击插入,或在 ②点上十字光标 处双击插入该工作。
2021/2/6
12
• 修改工作2
2021/2/6
13
修改时间时,弹出的信息栏中将实时显示起 始时间与结束时间的变化,并且实时显示出 修改时间对整体网络计划的影响,尤其在网 络计划的动态调整时,将会使操作变得十分 直观,轻松自如。
• ★注意:修改与添加操作在许多方面可以实 现同样的功能,不同的是添加操作创建新的 工作,而修改只能改变工作的类型。
30
6.引出工作
• 操作步骤如下: • 第一步、将编辑的状态设置为“引出” 。 • 第二步、选取所要引出的工作块,出现引出
对话框。
• 用左鼠标在工作区背景上(不在任何工作 上)单击,并保持按下状态,然后拖动鼠 标,此时会有一个虚线方框随鼠标移动。 当鼠标弹起后,位于虚框内的工作将被选 中,同时有一个引出对话框出现。
2021/2/6
22
(光标为
下图:
),单击即可完成调整工作,如
2021/2/6
23
上第一图光标选中 工作G 左端,按下 Shift 同时单击鼠标;上第二图移动光标至 节点② 上 单击(注:移动状态可去移动滚动条等),上第 三图为最后调整结果,此方法可调整远距离的 工作和节点。同样,也可以调整工作的右端点。
• 当你在网络图间进行复制拷贝操作时,系统会同 时保证拷贝块中工作间的逻辑关系不变。这样你 就可以按分项工程,分工艺,分细节作好一些标 准模块,需要时把它们组合起来即可,从而快速 准确地建立网络图,也为一个工作组成员间分布 协作工作,共享彼此已有的成果。在网络上使用 该功能再好不过了。
梦龙99A使用说明
梦龙99A使用说明第一章实战1.1要诀在做网络计划前,最好先浏览一遍各工具条功能、菜单功能,简单了解一下网络计划知识,初步掌握一些操作规律,另外,要修改项目名称、标尺、标题栏、图注、分区、横道选项等,在网络图中其相应的位置上单击鼠标右键即可。
1.2画图举例说明如何用计算机制作右图所示的网络图。
要建立或打开一个网络计划,首先要运行PERT软件,出现主界面如右图:说明:窗口大小可用鼠标拖动四边或四角来设定,以后运行按设定大小。
(若有条件,建议用800x600显示方式)23☞第一步、建立新文档 鼠标光标移到建新网络图按钮上单击,出现屏幕如下图所示: 此时弹出项目属性的对话框,最好在此时将开始时间、名称等项先给定,如果需要加密,可以设置密码。
这样在做图时本软件会自动根据输入的值做工作。
如果选取消,当需要给定名字或将名字改变时,可以通过在标题位置点鼠标右键进行设置。
☞第二步、选“添加”状态移光标到按钮上,按下按钮,处于编辑添加状态,然后移光标到空白窗口中,如下图所示,在空白处鼠标双击(或直接拖拉),出现工作对话框。
输入工作名称持续时间确定,在文档中就加入了第一个工作,如下图所示:4☞第三步、此时光标在工作上移动,光标形状如图所示:光标在工作的不同部位形状不一样,十字光标表明在节点上,左向光标表明光标在工作的左端,上下光标表明光标在工作的中间,右向光标表明光标在工作的右端,参考编辑条(35)。
☞第四步、在“方案设计”后面加一个工作“布套1设计”,操作如下:移光标至节点 ② 上,出现十字光标,按下鼠标左键向后拖动(右图所示),然后松开左键出现对话框输入名称“布套1设计”,确定下图所示。
另外,除在点上拖拉添加“布套1设计” 外,还可以用右向光标双击插入,或在②点上十字光标处双击插入该工作。
5您可以试一下。
☞第五步、同样的方法,可以将“布套1备料”,“布套1加工”,“总装配”连续画到屏幕上,计算机自动进行节点编号,智能建立起紧前紧后逻辑关系,自动计算关键线路等,结果如下图所示:☞第六步、“布套1备料”的同时可以进行“布套1工装制造”,移光标到工作“布套1备料”上,双击添加一平行工作“布套1工装制造”,过程如图所示。
梦龙网络计划软件使用方法
梦龙网络图帮助1、怎样进行块(多项工作)的移动进行块(多项工作)移动时,首先点击网络图编辑状态条上的指示器状态,让鼠标处于编辑空闲状态。
然后按住鼠标左键拉一虚线框,选取要移动的工作,再将光标移到已选择的任一工作上。
当鼠标形状发生变化后,按下鼠标左键进行上下的移动即可。
此项操作建议在整图显示下进行。
2、网络图库的维护与使用网络计划软件自带一个网络图库,以方便用户对常用网络模块的维护和使用。
图库的维护:首先使当前工作处于“引出”状态,然后按住鼠标左键画框,将需要放入图库的多项工作选中。
松开左键弹出引出确认窗口,此时选择“组件库”,确认后进入“网络图库目录”,然后选择相应的节点确认即可。
(见图一)图库的使用:首先使当前工作处于“引入”状态,然后双击一项工作,在弹出的“引入来源选择”窗口中选择网络图库,最后选择需要引入的节点即可。
(见图二)图二鼠标右键的各种属性特征软件非正常退出时该如何解决当操作系统出现意外或自己误操作导致非正常退出,甚至死机怎么办?重新开机或启动操作系统,再进入Pert系统,此时它可以检测到上次是非正常退出,并提示你是否自动恢复未存的内容。
软件非正常退出可能由如下几种情况引起:1、突然断电等硬故障。
2、机器内存不可靠,需要更换内存条。
3、操作系统有问题,需要重装系统。
如何修改工作的时间单位Pert 软件持续时间的单位可以细分到分钟,你能将计划做得十分详细。
系统默认的时间单位是日,当需要改变时,只需要在弹出的工作信息卡里将工作单位选成相应的内容即可。
(如图所示)如何显示时间标尺,设置工程对于已做好的图,只需要将显示时标的转换开关打开,就会将时标加到网络图上。
然后通过撑长或压缩网络达到所需效果。
在有些情况下,做网络计划时不能给定起始时间,只知道工程需要的总时间(工期)。
此时需要用工程历标注时间,在“时间设置”里将“按工程历显示刻度”选中即可(如图所示)。
如何调整工作节点的大小和形状网络图中可以将节点设为圆形或椭圆形,而且圆或椭圆的大小也可以改变,它可以通过改变半径的长度大小和比例关系来完成。
梦龙软件使用说明
梦龙软件使用说明梦龙软件使用说明一、概述梦龙软件是一款功能强大的软件,主要用于数据管理、分析和可视化等领域。
本文档将详细介绍梦龙软件的安装、配置、使用以及常见问题解答等内容。
二、安装1:安装包:从梦龙软件官方网站最新版本的安装包。
2:运行安装程序:双击安装包,按照提示完成软件的安装。
3:激活软件:按照梦龙软件提供的激活方式进行激活,确保软件能够正常运行。
三、配置1:初始化设置:首次运行梦龙软件时,根据提示进行初始化设置,包括选择语言、设置默认路径等。
2:数据源配置:在梦龙软件中导入数据需要配置数据源,支持多种数据源类型,包括数据库、Excel、CSV等。
根据实际情况进行配置。
四、数据管理1:导入数据:通过梦龙软件提供的数据导入功能,可以将外部数据源的数据导入到软件中进行管理和分析。
2:数据清洗:梦龙软件支持对导入数据进行清洗和处理,包括去除重复值、缺失值处理、数据格式转换等操作。
3:数据整合:可以将多个数据源的数据整合在一起,方便进行综合分析和可视化。
4:数据查询:提供多种查询方式,包括SQL查询、条件查询等,满足用户对数据的精细查询需求。
五、数据分析1:统计分析:梦龙软件支持常见的统计分析功能,包括均值、中位数、标准差等指标的计算。
2:高级分析:提供多种高级分析方法,包括回归分析、聚类分析、关联规则挖掘等,帮助用户深入挖掘数据信息。
3:可视化分析:梦龙软件提供丰富的可视化图表,包括柱状图、折线图、饼图等,方便用户对数据进行可视化展示和分析。
六、报告输出1:报表:梦龙软件支持将分析结果为报表,用户可以根据需要设置报表样式和格式。
2:导出数据:可以将分析结果导出为Excel、PDF等格式,方便和他人共享和交流。
七、常见问题解答1: Q:梦龙软件是否支持多语言?A:是的,梦龙软件支持多种语言,用户可根据需要选择适合自己的语言。
2: Q:梦龙软件能否处理大数据?A:梦龙软件具有良好的扩展性,能够处理大规模的数据,但具体的处理能力还需根据实际情况评估。
梦龙网络计划软件使用方法
梦龙网络图帮助、怎样进行块(多项工作)的移动进行块(多项工作)移动时,首先点击网络图编辑状态条上的指示器状态,让鼠标处于编辑空闲状态。
然后按住鼠标左键拉一虚线框,选取要移动的工作,再将光标移到已选择的任一工作上。
当鼠标形状发生变化后,按下鼠标左键进行上下的移动即可。
此项操作建议在整图显示下进行。
、网络图库的维护与使用网络计划软件自带一个网络图库,以方便用户对常用网络模块的维护和使用。
图库的维护:首先使当前工作处于“引出”状态,然后按住鼠标左键画框,将需要放入图库的多项工作选中。
松开左键弹出引出确认窗口,此时选择“组件库”,确认后进入“网络图库目录”,然后选择相应的节点确认即可。
(见图一)图库的使用:首先使当前工作处于“引入”状态,然后双击一项工作,在弹出的“引入来源选择”窗口中选择网络图库,最后选择需要引入的节点即可。
(见图二)图二鼠标右键的各种属性特征软件非正常退出时该如何解决当操作系统出现意外或自己误操作导致非正常退出,甚至死机怎么办?重新开机或启动操作系统,再进入系统,此时它可以检测到上次是非正常退出,并提示你是否自动恢复未存的内容。
软件非正常退出可能由如下几种情况引起:、突然断电等硬故障。
、机器内存不可靠,需要更换内存条。
、操作系统有问题,需要重装系统。
如何修改工作的时间单位软件持续时间的单位可以细分到分钟,你能将计划做得十分详细。
系统默认的时间单位是日,当需要改变时,只需要在弹出的工作信息卡里将工作单位选成相应的内容即可。
(如图所示)如何显示时间标尺,设置工程对于已做好的图,只需要将显示时标的转换开关打开,就会将时标加到网络图上。
然后通过撑长或压缩网络达到所需效果。
在有些情况下,做网络计划时不能给定起始时间,只知道工程需要的总时间(工期)。
此时需要用工程历标注时间,在“时间设置”里将“按工程历显示刻度”选中即可(如图所示)。
如何调整工作节点的大小和形状网络图中可以将节点设为圆形或椭圆形,而且圆或椭圆的大小也可以改变,它可以通过改变半径的长度大小和比例关系来完成。
