监理例会工程周报范例
监理工程周报(范例)

工程监理周报第期编制人:总监理工程师:监理单位(章):武汉市流芳新镇E地块工程监理项目部报告日期:年月日监理周报工程报告时间段:年月日~年月日一.本周监理巡查情况1.本周巡查主要内容XX有限公司负责施工的1-3#楼塔吊基础钢筋的绑扎和模板制作,符合规范要求。
基础浇筑砼,检查混凝土塌落度达到规范要求,监理全程旁站,无漏振部位。
XX有限公司负责的西区地下室土方开挖情况,地下室边坡无塌方现象,边坡已按要求进行喷锚,临边防护有搭设。
XX有限公司搭设临时设施与临时施工用电情况较为良好,临时设施按场地规范要求搭设。
2.现场施工情况:①工程质量:XX有限公司1#、3#、5#楼塔吊基础的砼浇筑、钢筋制作、支模符合基本规范要求。
XX有限公司西区地下室第三段土方开挖按照设计图纸进行施工,基本符合要求。
XX有限公司临时设施正在按照规范要求搭设中。
安全监理工作统计报表③工程进度:XX有限公司目前工程没有正式开工,本周完成1#、3#、5#楼塔吊基础施工。
11月15日正式开工,下周进行装机作业。
XX有限公司西区地下室第三段土方开挖完毕,装机准备进场。
XX有限公司由于上周才进场,本周正在搭设临时设施完成80%。
下周临时设施搭设完毕,桩机准备进场。
3.施工管理人员及作业人员到岗情况:XX有限公司项目管理人员3人,施工人员8人。
XX有限公司项目管理人员2人,泥工10人、桩基施工人员5人。
XX有限公司项目管理人员2人,临时设施搭设人员6人。
二.工程管理情况1.内页资料报监理情况:本周各施工单位主要向我方上报施工组织设计、安全施工组织设计、文明施工专项方案、塔吊基础专项方案、临时施工用电专项方案、企业资质证书、营业执照、安全许可证、项目经理、七大员名单及资质证。
施工组织设计、安全施工组织设计以及到安全方面的施工专项方案我方要求加盖公章进行报审。
企业资质证书、分包单位资质、分包协议营业执照、安全许可证、项目经理、七大员名单及资质证基本已检查,部分人证不相符的证件资料,我方已退还至施工单位要求重新报审。
不错的监理周报范本

不错的监理周报范本监理周报范本日期:xxxx年xx月xx日-xxxx年xx月xx日项目名称:监理单位:监理人员:一、项目进展情况1. 工程进度a) 本周工程进度:总进度xx%,与计划进度相符/提前/滞后xx天。
b) 遇到的主要问题及处理情况:例如施工进展受阻、材料供应不及时等。
2. 质量管理a) 本周质量问题整改情况:列出发现的质量问题及整改情况。
b) 建设单位/施工单位对质量整改情况的配合情况:简要描述沟通与协作的情况。
3. 安全管理a) 本周安全事故情况:无/有安全事故发生,描述事故情况及处理措施。
b) 建设单位/施工单位对安全管理工作的配合情况:简要描述沟通与协作的情况。
二、问题与建议1. 存在的问题及解决措施建议:列出目前项目中存在的问题并提出解决措施建议。
2. 管理方面的建议:对项目管理中的各项工作提出建议,包括质量管理、安全管理、进度管理等。
三、下周工作计划1. 工程进度计划a) 下周工程进度计划:明确下周的施工进度计划。
b) 可能影响工程进度的原因:列出可能发生的影响工程进度的因素,提前进行预防控制。
2. 质量、安全管理计划a) 下周质量管理计划:包括质量检查、整改措施等。
b) 下周安全管理计划:包括安全巡检、安全培训等。
四、其他事项1. 监理工作中的突出表现及获得的成绩:列出监理工作中的亮点和获得的好成绩。
2. 建设单位/施工单位的配合与支持情况:简要描述沟通与协作的情况。
3. 其他需要汇报的事项:列出其他需要在周报中汇报的事项。
监理人员签字:日期:。
监理周例会周报总结范文

一、会议概况1. 会议时间:xxxx年xx月xx日至xx月xx日2. 会议地点:xx工程项目部会议室3. 参会人员:建设单位代表、监理单位全体成员、施工单位项目经理及相关部门负责人4. 主持人:监理单位总监理工程师二、会议内容1. 施工单位工作汇报(1)上周工程完成情况:施工单位项目经理对上周工程进度、质量、安全等方面进行了详细汇报,重点介绍了以下内容:a. 施工进度:各分项工程完成情况,包括主体结构、装饰装修、设备安装等;b. 施工质量:质量检查情况,对存在的问题进行了说明;c. 施工安全:安全生产责任制落实情况,对安全隐患进行了排查;d. 施工协调:与各参建单位协调情况,对存在的问题进行了沟通。
(2)本周工程计划:施工单位项目经理对本周工程计划进行了汇报,主要包括以下内容:a. 施工进度:各分项工程计划完成情况;b. 施工质量:质量检查计划;c. 施工安全:安全生产责任制落实计划;d. 施工协调:与各参建单位协调计划。
2. 监理单位工作汇报(1)上周监理工作总结:监理单位总监理工程师对上周监理工作进行了总结,主要包括以下内容:a. 监理检查情况:对施工现场、质量、安全等方面进行检查,发现问题并提出整改意见;b. 监理协调情况:与施工单位、建设单位等各方进行沟通协调,确保工程顺利进行;c. 监理工作亮点:对监理工作中的亮点进行了总结,以提高监理工作效率。
(2)本周监理工作计划:监理单位总监理工程师对本周监理工作进行了计划,主要包括以下内容:a. 监理检查计划:对施工现场、质量、安全等方面进行检查;b. 监理协调计划:与施工单位、建设单位等各方进行沟通协调;c. 监理工作重点:对监理工作中的重点进行了强调。
3. 建设单位工作汇报建设单位代表对工程进展情况进行了汇报,主要包括以下内容:(1)对施工单位上周工作表示肯定,并对下周工作提出了期望;(2)对监理单位工作表示满意,并希望监理单位继续加强监管;(3)对施工现场安全、质量等方面提出了要求。
监理周报范文30篇

监理周报范文
【监理周报】第一周(日期:xxxx年xx月xx日-xxxx年xx月xx日)
一、本周工作总结:
1. 对施工现场进行了全面巡视,并核查了工程进度、质量合格率等情况。
2. 参与了与施工方的例会,就进度安排、质量验收等问题进行了讨论和指导。
3. 检查了土方工程的施工质量,对砂土填筑和压实作业进行了现场监督,并及时提出了改进建议。
4. 参与了混凝土浇筑过程的监控工作,确保了浇筑质量和施工安全。
5. 进行了与建设单位的沟通,就工程变更和设计调整等事项进行了协商和确认。
二、下周工作计划:
1. 继续监督土方工程施工,密切关注填筑和压实工作的质量控制。
2. 参与混凝土结构施工的现场监理,确保施工过程符合设计要求。
3. 检查并核对工程图纸和施工方案,确保施工按照规范进行。
4. 参与与施工方的例会,及时解决工程进度和质量方面的问题。
5. 跟踪和记录工程变更和设计调整,确保变更手续合法有效。
三、存在问题及建议:
1. 施工方在土方工程中存在一些未按规范施工的问题,建议加强监督力度,督促施工方整改。
2. 部分施工材料供应商未提供相关质量证明文件,建议与建设单位协商制定明确的材料采购管理办法。
3. 工程变更和设计调整过程中,与施工方的沟通不畅,建议加强沟通协调,明确各方责任和权利。
4. 工地施工现场存在一些安全隐患,建议加强安全管理,确保施工人员的人身安全。
四、其他事项:
无。
以上是本周的监理工作总结和下周的工作计划。
请相关人员查看并提出意见和建议。
【备注】:本周监理工作情况正常,工程进展顺利。

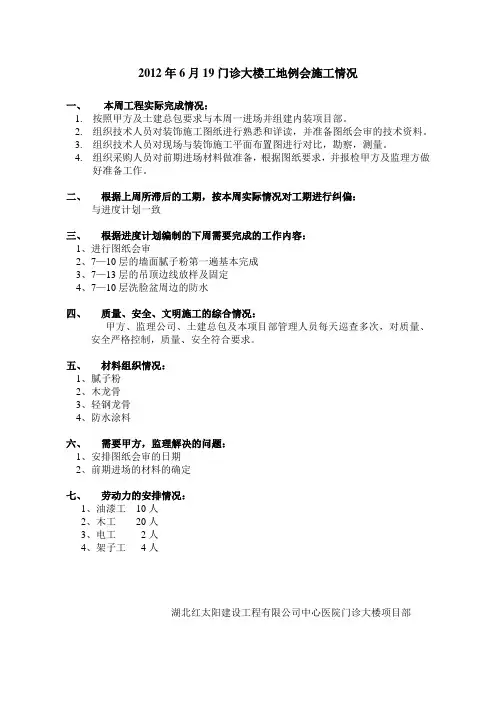

工程监理例会(周报)

2012年6月19门诊大楼工地例会施工情况一、本周工程实际完成情况:1.按照甲方及土建总包要求与本周一进场并组建内装项目部。
2.组织技术人员对装饰施工图纸进行熟悉和详读,并准备图纸会审的技术资料。
3.组织技术人员对现场与装饰施工平面布置图进行对比,勘察,测量。
4.组织采购人员对前期进场材料做准备,根据图纸要求,并报检甲方及监理方做好准备工作。
二、根据上周所滞后的工期,按本周实际情况对工期进行纠偏:与进度计划一致三、根据进度计划编制的下周需要完成的工作内容:1、进行图纸会审2、7—10层的墙面腻子粉第一遍基本完成3、7—13层的吊顶边线放样及固定4、7—10层洗脸盆周边的防水四、质量、安全、文明施工的综合情况:甲方、监理公司、土建总包及本项目部管理人员每天巡查多次,对质量、安全严格控制,质量、安全符合要求。
五、材料组织情况:1、腻子粉2、木龙骨3、轻钢龙骨4、防水涂料六、需要甲方,监理解决的问题:1、安排图纸会审的日期2、前期进场的材料的确定七、劳动力的安排情况:1、油漆工10人2、木工20人3、电工2人4、架子工4人湖北红太阳建设工程有限公司中心医院门诊大楼项目部门诊大楼工地例会施工情况一、本周工程实际完成情况:1、图纸会审完成。
2、二~十三层各层墙面腻子粉第一遍基本完成。
3、七~十一层各层天棚吊顶边线放样完成。
二、根据上周所滞后的工期,按本周实际情况对工期进行纠偏:与进度计划一致三、根据进度计划编制的下周需要完成的工作内容:1、二~六层各层天棚吊顶边线放样及固定。
2、二~十三层各层办公室的周边天棚吊顶造型开始施工。
四、质量、安全、文明施工的综合情况:甲方、监理公司、土建总包及本项目部管理人员每天巡查多次,对质量、安全严格控制,质量、安全符合要求。
五、材料组织情况:1、轻钢龙骨到场2、木芯板到场3、木方到场4、吊丝材料到场5、防火涂料到场6、腻子粉到场六、需要甲方,监理解决的问题:1、各层强弱电线槽开孔未及时粉刷整平,影响油漆工种施工。
工程监理周报范文(汇总3篇)

工程监理周报范文第1篇弹指瞬间,20xx年已经如白驹过隙般的接近尾声了,回首这一年里的工作、生活,感触良多。
进入公司到现在已经一年半多的时间,过去的一年多里,通过各位**及同事的关怀和指导下,不仅监理业务能力有了长足的发展,个人的综合素质也潜移默化的有了很大的提高。
在公司“立业于人,尊客于心”核心价值观的指引下,圆满完成了公司交付的各项工作任务,经过一年的监理工作,更加深刻的认识到公司“专家级的服务,可信赖的伙伴”服务理念的含义:为客户提供专业的解决方案,专家式的指导意见。
从信任到信赖,这不仅是对客户的承诺,也对我们自己提出了更高的服务标准。
在20xx年的各项监理工作中:我认真的落实了公司及项目部**对我工作的要求,参与了公司发文的各种倡议、活动,也经历了了很多次项目部自行**的培训学习工作。
加强日常工作管理,严格执行各种规章**和考勤**,落实现场监理检查工作**和监理日志填写。
同时兼郑州移动无线专业信息接口人。
经常保持与建设方,施工方联系与沟通,征求意见密切配合、服务于移动。
按照建设工程委托监理具体执行文件及甲方具体要求,依据监理规范、技术验收规范标准、设计文件,完成了无线专业xx年全年工程信息管理的监理工作。
一、xx年全年度完成工程概况:郑州移动无线专业xx年的主要工程建设项目为TD六期二阶段及LTE一期的建设工作:其中TD六期二阶段共xxx个站点,LTE一期共xxx个无线宏基站。
二、在工作中严格遵守监理员的职责:1、认真负责,严谨上进在xx年的工作中我主要负责本年度无线工建工程项目的信息管理监理工作,最主要的是每天对工程信息进行**公示工作,作为信息接口人,负责郑州移动市区及郊县工程的信息汇总,每日如此,从未间断。
虽然有时候会感觉枯燥无味,但是我深刻认识到信息管理在监理工作中的重要性,每当有懈怠情绪时,我就做一次阶段性的总结,把近期遇到的问题,解决的办法,进行梳理一下,并及时的跟项目部的**交流,消除自己消极的情绪,继续以认真严谨积极的态度投入到每日的工作学习中。
监理周报汇报材料

监理周报汇报材料
一、本周工作总结
1.工程进度:本周完成了XX工程量的施工,达到了预期的进度目标。
2.质量安全:本周对施工现场进行了安全检查,未发现重大安全隐患。
同时,对施工质量进行了抽查,符合设计要求。
3.监理工作:本周对施工现场进行了巡视和检查,及时发现并处理了问题。
同时,对施工单位的施工方案进行了审查,提出了改进意见。
二、下周工作计划
1.工程进度:下周计划完成XX工程量的施工,确保按时完成工期目标。
2.质量安全:下周将继续加强施工现场的安全管理,确保施工质量和安全。
3.监理工作:下周将继续对施工现场进行巡视和检查,及时发现并处理问题。
同时,将继续对施工单位的施工方案进行审查,提出改进意见。
三、需要协调解决的问题
1.施工方与设计单位在XX方面存在分歧,需要协调解决。
2.施工现场存在XX问题,需要与相关部门协调解决。
四、其他事项
1.本周收到了XX部门下发的XX文件,需要认真学习和贯彻执行。
2.下周将组织XX活动,需要做好相关准备工作。
以上是本周监理周报的汇报材料,如有不足之处,请批评指正。
监理例会周报(样式)

上虞天际海悦府工程周进度报表NO:068(2017年4月19日~2017年5月2日)浙江海滨建设集团有限公司上虞天际海悦府工程周进度计划表1.本周工程情况评述:序号工程名称工作名称上周情况(4月19日~4月25日)完成情况下周计划计划形象进度实际完成4月26日~5月2日1.砌筑工程12#楼清理修补完成60% 清理修补完成60%烟道进场3~7层放置按计划完成清理修补完成80%烟道施工完成2.砌筑工程11#楼清理修补完成80% 清理修补完成80%4层做粉刷样板,墙面喷毛按计划完成清理修补大体完成1层还有部分图纸未明确部位4层粉刷样板墙面粉刷完成3.砌筑工程10#楼16层砌墙完成二次14层砌墙完成按计划完成一次砌筑完成二次16层砌墙完成4.砌筑工程9#楼17层砌墙完成二次17层砌墙完成按计划完成一次砌筑完成二次17层砌墙完成5.砌筑工程8#楼一次砌墙完成二次砌筑11层一次砌墙完成二次砌筑13层按计划完成二次砌筑15层6.砌筑工程7#楼一次砌墙完成二次砌筑11层一次砌墙18完成二次砌筑13层按计划完成二次砌筑15层7.砌筑工程6#楼17层砌墙完成17层砌墙完成按计划完成一次砌墙完成二次砌墙16层完成8.砌筑工程5#楼15层砌墙完成15层砌墙完成按计划完成17层砌墙完成9.砌筑工程4#楼16层砌墙完成16层砌墙完成按计划完成18层砌墙完成10.砌筑工程3#楼15层砌墙完成14层砌墙完成按计划完成16层砌墙完成11.砌筑工程2#楼14层砌墙完成14层砌墙完成按计划完成16层砌墙完成12.砌筑工程1#楼16层砌墙完成14层砌墙完成未按计划完成16层砌墙完成13.场外总体地库堵漏完成80%地下室导墙30%堵漏完成80%地下室导墙30%按计划完成堵漏大体地下室墙体砌筑20%2.本周工程安全、质量情况:上周监理、业主提出问题本周完成情况部分线条外立面需要修改排查外立面线条2台塔吊要拆除,及早通知拆除塔吊告知办手续8#楼3层防水涂料尽快施工本周已经施工完成3.需监理及业主理位协调解决的问题:上周提出问题(本周补充问题)本周完成情况地坪在最上层找平层中增加网格布未明确门洞、窗洞缩法还需业主单位明确未下发正式文件商铺及11#,12#楼一层虚线厕所和楼梯是否施工请尽快答复(11#楼一个有楼梯没板洞情况)未明确008#图纸疑问请尽快答复,比较急的是自行车坡道砖材料及电表间是否增加电缆井上周提交的关于平时地库地坪要加厚联系单,加钢筋的联系单请尽快答复4.施工人数:钢筋工:45人泥工:167 木工:130 水电工:185.分包情况:分包单位已完成下周计划完成广电根据总包砌墙进度所有楼前做到15层弱电5~10#楼排管1~12层完成,1~4#楼11层以下完成1~4#楼11层以下完成消防1、1~12号楼及地下室消防报警管线结构预埋已完成;2、1~12号楼消防报警管线墙体开槽预埋1~10层已完成;3、1~2号楼消防报警系统预埋接线盒清理完成;3~4号楼消防报警系统预埋接线盒清理完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称:兴亿达大厦日期:2016年5月23日
上周计划执行情况及上周例会落实情况
上周主要完成以下工作:
1、5#板块地下室顶板混凝土浇筑
2、北侧路口硬化施工、冲洗台施工。
3、现场办公、施工、生活区域施工围挡分区。
4、2#板块地下室顶板混凝土浇筑
本
周Hale Waihona Puke 工作计划
1、5月27日1#板块地下室顶板混凝土浇筑。
2、地下室外墙模板拆除。
3、1F柱筋绑扎和排架搭设。
4、南区土方开挖准备。
需协调解决
问题
1、施工用水仍未到位。
江苏博翔建设工程有限公司兴亿达大厦项目部
