输电线路工程第一次工地例会汇报材料
XXXXX工程第一次工地例会汇报材料
XXXXXXXXX有限责任公司
(201X年X月X日)
尊敬的各位领导、与会代表:
大家好!根据会议安排,我仅代表XXXXX有限责任公司就本工程进度、安全、质量、环保、水保、工程亮点建议等工作做如下汇报:
一、工程概况
XXXXX
工程主要特点:
1.工程技术复杂,建设水平要求高
2.建设任务重,协调难度大
3.交叉跨越、重要敏感点多
4.工程建设条件恶劣、施工难度大
5.自然条件最恶劣,单位工程量、工程造价最高。
参建单位:
项目法人:国家电网公司
出资人:国网湖南电力公司
技术统筹和管理支撑单位:国网直流公司
建设管理单位:国网湖北省电力公司
设计单位:设计包16 XXX设计院
设计包17 XXX设计院
监理单位:XXXX有限责任公司
施工单位:1标段 XXX公司(包14)
2标段 XXX公司(包15)
3标段 XXX公司(包16)
运行单位:XXXX
属地协调单位: XXXXX
XXXXX
二、工程进展情况
(一)人员到位及项目部建设情况
1.XXXXXXX有限责任公司监理项目部驻地设在XXXXXX,监理人员到位9人,满足现阶段施工进度要求,后续监理人员待工程全面开工后陆续进场。
2.1标段:施工项目部驻点XXXXX,施工项目部管理人员到位22人,材料站选点工作完毕,正在进行施工项目部布置、材料站建设工作;2标段:施工项目部驻点设在XXXXXXX,施工项目部管理人员到位15人,施工项目部、材料站组建工作已完成;3标段:施工项目部驻地设在XXXXX,施工项目部管理人员到位9人,施工项目部组建工作已完成,正在进行材料站建设工作。
(二)图纸到位情况
XXXXXXX
(三)工程标准化开工核查情况
按业主项目部下发的“一纲八策划”文件,监理、施工已完成前期策划文件报审工作,按囯网公司“五不准”对工程标准化开工进行核查,经核查本工程具备开工条件。
(四)工程进度情况
1.截至目前,1标段已完成前期策划文件编制工作。
线路复测完成100%。
2.鄂2标段已完成前期策划文件审批工作。
线路复测完成XXX
经现场监理检查验收合格,具备浇筑条件,首基试点工作已完成。
3.鄂3标已完成前期策划文件编制工作。
线路复测完成100%。
(四)物资到货情况
1.截至目前,1标段钢筋已完成备料845吨(占总量50%),正准备进行运输。
2.鄂2标段60%钢材已进场,5730#地脚螺栓到位。
3.鄂3标段基础钢筋46t已进场。
后续材料供货监理将按计划督促参建单位及时供货到场。
三、对进度情况、工程质量安全管理、工程亮点的建议
(一)进度方面
工程建设已全面启动,工程建设条件恶劣、施工难度大,任务繁重,监理项目部将加强现场协调管控,全面推进建设进度,以里程碑计划为统领,对工程进度实施动态化监督管理。
一是重点加强施工进度控制力度,要求施工单位按照里程碑计划,采取必要的措施,抓紧落实资源配置,确保总体工期目标的实现。
二是定期组织参建单位召开进度分析会,每天抓落实,对未按进度计划实施的工程项目,查找原因,及时调整进度计划,制定针对性控制措施。
三是加强施工现场的统筹协调。
认真做好与各参建单位的沟通和协调,保证信息渠道通畅,确保各项工作有策划、有组织、有落实,切实落实人员责任。
(二)质量方面
以开展“基建安全质量年”活动为契机,以“大建设”安全质量管理体系为保障,以推动“工厂化加工、模块化建设、机械化施工”为重点,以质量管理和技术、工艺创新为动力,以开展流动红旗竞赛、样板示范工地建设、达标创优为手段,着力提高
工程质量管控能力,持续提升质量工艺水平,全面实现质量管理目标。
1、质量检查验收管理。
监理项目部将严格履行“四控、两管、一协调”职责、认真开展旁站、见证、巡视、平行检验等监理工作,加强关键环节的验收控制,强化对工程项目设备材料进场检验、隐蔽工程验收、施工三级自检、监理初检、中间验收和竣工预验收工作。
2、标准工艺管理。
坚持超前策划、试点先行、样板引路、过程管理、严格验收,确保强制性条文、质量通病防治、标准工艺应用等有效落实。
现场监理人员对照《标准工艺口袋书》开展工作,确保质量工艺标准的统一,应用率达到100%。
3、质量标准管理。
做好工程的质量策划工作,切实做到有计划、有检查、有措施、有落实,确保工程一次成优。
对优质工程评定、流动红旗竞赛、样板示范工地建设评比活动等各项质量检查中发现的不足,及时闭环整改。
对存在的问题进行分析归类,针对设计、施工中形成的质量通病制定针对性措施,开展重点整治,保证工程质量目标的实现。
4、工程档案管理。
做好日常资料收集、整理工作,确保工程资料与施工进度同步。
(三)安全方面
为认真贯彻安全生产工作部署,坚持“安全第一,预防为主,综合治理”方针,监理项目部紧密围绕安全风险管理目标开展各项监理工作,确保安全目标的实现。
1、体系健全、责任到人。
建立健全各单位的安全风险管理
体系,明确各岗位人员的安全工作职责,为实现有效管理提供
保障。
积极开展安全宣传工作,提高人员安全风险意识,明确职责,形成任务到人、责任到人的管理体系。
加强各参建单位岗位培训。
未经三级安全教育培训考试,不得进入施工现场。
2、促生产、保安全。
切实做好工程开工,施工用水、用电、
大、中型机械进场、爆破作业、索道运输等重要设施及重大工序转接安全检查签证工作。
依据《国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法》,审核施工项目部上报的施工现场安全风险清单,同时制定监理项目部《三级及以上风险识别及预控制措施》。
严格控制本工程三级及以上风险作业,加强安全风险管控,确保工程安全可控、能控、在控。
3、抓分包管理、提升安全管控。
本工程由三家施工单位中
标,分包队伍多,监理项目部将严格按照国家电网公司输变电工程施工分包管理办法控制分包安全管理。
实行分包准入制度,对进场的分包单位资质、分包计划、分包协议等进行严格审查,不合格分包商严禁进场,并要求各施工单位杜绝“以包代管”现象,同时做好分包人员动态管理工作。
(四)工程亮点的方面
1.1250mm2级大截面导线,施工技术难度大,建议三家施工单位及时收集灵绍工程已发布1250mm2大截面导线应用研究和现场应用成果,做好本工程施工技术准备。
2.石墨基柔性复合接地体新型材料,建议各施工单位按照招标文件给定的技术条件、设计图纸和相关资质业绩要求选用合格供应商,并签定合同、统一进行招标采购,确保采购质量。
3.基础主柱外露高度≥700mm均应设置爬梯;基础立柱外露
超过1.5米以上,设置预埋件固定接地引下线,建议开展试点,样板引路,确保工程一次成优。
4.圆形基础顶面、基础保护帽均应倒角。
5.针对塔基中心桩进行保护、标识。
针对接地工程的焊接点位置进行标示,以方便进行检查。
6.要求铁塔基础试块每基预留一组,若单基单腿超过100M3,则每个腿预留一组试块。
7.本工程进入冬季施工(连续5天低于5度)时,要求施工单位提前报审专项冬季施工方案及冬季施工安全措施,内容应涵盖施工技术措施(重点针对混凝土添加剂,抗冻,早强剂)、成品保护及安全防护等。
在施工过程中要求施工单位严格按照冬季施工方案及冬季施工安全措施执行。
针对成品保护时,建议搭设暖棚对基础进行养护,并安排专人看护,确保基础质量。
进入冬季施工后,建议施工车辆配备相应的防滑链,确保车辆行驶安全。
8.建议施工单位修建施工道路时,充分考虑与后期运行道路相结合。
第一次工地例会汇报材料终稿1
第一次工地例会汇报材料终稿1XXX翔安大道完善工程项目经理部于2014年4月19日召开了第一次工地例会,汇报了翔安大道沿线互通、跨线桥完善工程的前期准备情况。
本合同段总投资.5万元,工期为18个月,要在2015年9月30日前完成施工任务。
本文将对该工程的概况和前期工作进行介绍。
一、工程概况本合同段包括完善新店互通新店路主线桥右幅及B、C、D、E、F匣道及相应的市政配套、安全设施;完善内垵互通A、B、C、D、E匝道及相应的市政配套、安全设施;新建西岩路、区府路跨翔安大道跨线桥及相应的市政配套、安全设施;封闭翔安大道三处中分带开口掉头区;完善沿线3处地下通道无障碍或梯坡道;新增1座海翔互通D匝道人行通道;沿线的绿化景观工程等。
本工程总投资.5万元,根据合同工期要求,2015年9月30日完成施工任务,本合同段工期为18个月。
二、前期工作准备情况2.1主要施工人员进场情况截至目前,项目部各部室、钢筋加工场及工地办公室等人员共计100人已全部到位,具体为:项目负责人1人、技术负责人1人、生产负责人2人,其他管理人员25人,工人72人。
2.2施工总体部署本项目按照要求,紧密结合工程特点和现场状况,按“先下部、后上部、先主体、后附属”的原则组织施工。
在确保安全、高效、高质量的前提下,实施平行交叉流水作业。
该项目分为6个施工作业工区,分别为西岩路跨线桥桥梁工程施工工区、新店互通桥梁工程施工工区、内垵互通桥梁工程施工工区、区府跨线桥施工工区、全线路基工区和全线路面、交通安全,绿化工区。
根据目前的征地拆迁情况,先行开工的是西岩路东侧和新店互通西侧。
在2.3工程材料、机械、仪器和设备的进场情况方面,钢筋已经部分进入现场,其他材料将在后续进入现场。
目前进场的机械设备主要是路基、桥梁施工机械,以及测量、试验仪器。
而路面、交通安全设施、绿化的机械设备将在工程进展后续进场。
主要机械设备进场情况详见附表1和附表2.在2.4工程材料来源的落实情况方面,钢筋为甲控材料,而钢材、钢绞线则为自购材料。
第一次工地例会汇报材料(2)

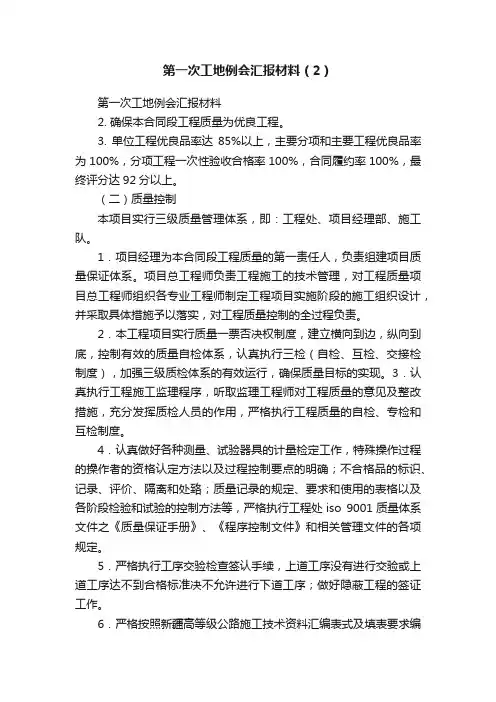

第一次工地例会汇报材料(2)第一次工地例会汇报材料2. 确保本合同段工程质量为优良工程。
3. 单位工程优良品率达85%以上,主要分项和主要工程优良品率为100%,分项工程一次性验收合格率100%,合同履约率100%,最终评分达92分以上。
(二)质量控制本项目实行三级质量管理体系,即:工程处、项目经理部、施工队。
1.项目经理为本合同段工程质量的第一责任人,负责组建项目质量保证体系。
项目总工程师负责工程施工的技术管理,对工程质量项目总工程师组织各专业工程师制定工程项目实施阶段的施工组织设计,并采取具体措施予以落实,对工程质量控制的全过程负责。
2.本工程项目实行质量一票否决权制度,建立横向到边,纵向到底,控制有效的质量自检体系,认真执行三检(自检、互检、交接检制度),加强三级质检体系的有效运行,确保质量目标的实现。
3.认真执行工程施工监理程序,听取监理工程师对工程质量的意见及整改措施,充分发挥质检人员的作用,严格执行工程质量的自检、专检和互检制度。
4.认真做好各种测量、试验器具的计量检定工作,特殊操作过程的操作者的资格认定方法以及过程控制要点的明确;不合格品的标识、记录、评价、隔离和处臵;质量记录的规定、要求和使用的表格以及各阶段检验和试验的控制方法等,严格执行工程处iso 9001质量体系文件之《质量保证手册》、《程序控制文件》和相关管理文件的各项规定。
5.严格执行工序交验检查签认手续,上道工序没有进行交验或上道工序达不到合格标准决不允许进行下道工序;做好隐蔽工程的签证工作。
6.严格按照新疆高等级公路施工技术资料汇编表式及填表要求编制各类施工技术资料,并认真落实单位工程、分部工程和分项工程的划分规定;及时填报各种试验、检测记录和检验评定报告,做好归档工作。
7.严格工程质量奖惩制度,对优良工程及时奖励,对不符合要求的施工工序采取重罚,除扣回返工损失以外,还要对主要责任人处以行政处分,以加强施工人员质量责任心与质量意识,实行质量一票否决权,进度必须服从质量,一切工作必须服从质量大局。
第一次工地例会汇报材料
第一次工地例会汇报材料一、人员及组织机构1、施工管理机构我公司已组建本工程项目经理部,配备了足够的施工管理人员及具有高、中级专业技术职称的技术队伍。
经理部设6个职能部室、一个工地试验室,作业层设路基、桥涵工区。
成员均由技术好、责任心强、素质高的人员组成。
(详见《组织机构图》) 2、组织机构职能(1)、项目经理的职责直接对业主、公司负责。
认真贯彻执行业主的各项指令,接受监理工程师的检查、监督、指导和考核,自觉维护企业和职工的利益。
保证本项目经济技术指标的全面完成。
对本项目工程进度、质量、安全、成本进行管理,全面负责。
组织精干的项目管理班子,制定项目管理人员的具体职责权限和各种规章制度,指挥、协调各部门的工作,确保项目的质量、工期和成本目标的实施完成。
组织制定项目总体规划和施工组织设计,并组织实施。
定期向业主、监理工程师及公司报告工作。
(2)、项目副经理的职责协助项目经理,负责本项目的生产组织、机械调配、材料供应等工作,落实项目经理安排的各项任务。
(3)、安全副经理宣传和执行国家及上级主管部门有关安全生产、文明施工、劳动保护法规和规定,协助项目经理做好安全生产管理工作;对工程项目的安全生产监督管理负直接领导责任。
在项目经理的领导下负责项目安全生产保证体系的运行,负责工程项目安全生产监督管理的总体策划并组织实施;组织编制安全专项施工方案,对项目施工过程中专项方案的实施进行监督;对工程项目施工组织全过程行使“一票否决权”,对达不到安全生产条件、存在严重不安全行为或重大事故隐患的,有权行使停工整改决定;对工程项目安全生产、文明施工情况负责管理和组织日常检查;签发书面整改、停工整改和复工通知,规定完成整改时间,督促有关人员及时整改和反馈;组织制定和审查施工现场的保卫、消防方案和措施。
每月对职工进行一次治安、防火的宣传、教育,每季度召开一次治保会,落实各级治保责任制。
(4)、对外协调经理负责全线对外联络、对外协调、宣传等工作。
第一次工地例会汇报材料

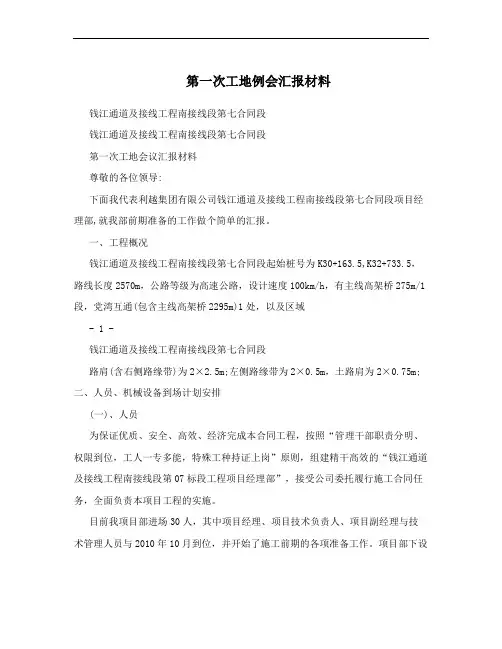

第一次工地例会汇报材料钱江通道及接线工程南接线段第七合同段钱江通道及接线工程南接线段第七合同段第一次工地会议汇报材料尊敬的各位领导:下面我代表利越集团有限公司钱江通道及接线工程南接线段第七合同段项目经理部,就我部前期准备的工作做个简单的汇报。
一、工程概况钱江通道及接线工程南接线段第七合同段起始桩号为K30+163.5,K32+733.5,路线长度2570m,公路等级为高速公路,设计速度100km/h,有主线高架桥275m/1段,党湾互通(包含主线高架桥2295m)1处,以及区域- 1 -钱江通道及接线工程南接线段第七合同段路肩(含右侧路缘带)为2×2.5m;左侧路缘带为2×0.5m,土路肩为2×0.75m;二、人员、机械设备到场计划安排(一)、人员为保证优质、安全、高效、经济完成本合同工程,按照“管理干部职责分明、权限到位,工人一专多能,特殊工种持证上岗”原则,组建精干高效的“钱江通道及接线工程南接线段第07标段工程项目经理部”,接受公司委托履行施工合同任务,全面负责本项目工程的实施。
目前我项目部进场30人,其中项目经理、项目技术负责人、项目副经理与技术管理人员与2010年10月到位,并开始了施工前期的各项准备工作。
项目部下设6部3室:工程部、安全部、质检部、合同部、机料部、财务部、试验室、档案室、办公室。
项目部主要管理人员配备如下表:- 2 -钱江通道及接线工程南接线段第七合同段目前已经进场施工人员42人,正在进行项目部、拌合站等临时工程的施工(二)机械设备公路工程施工需要大量的机械设备和运输车辆,其中大、中型机械设备和运输车辆更是施工的主力。
在以往施工时,常因某一关键机械(或设备、车辆)跟不上而严重影响施工,造成很大浪费。
这种现象多为准备工作不充分或计划不落实所致。
因此,项目部根据现有装备的数量、质量情况和周密的计划,分期分批地组织进场。
其中需要维修、租赁和购置的,应按计划落实,并要适当留有备份,以保证施工的需要。
第一次工地例会汇报材料[优秀范文5篇]
第一次工地例会汇报材料[优秀范文5篇]第一篇:第一次工地例会汇报材料第一次工地会议汇报材料本项目部成立以来,在镇政府、监理单位、村委、及各级部门的大力支持下,各项工作进展顺利,现就进场以来的项目工作情况作如下汇报。
第一章项目概况1.项目概况本项目工程量:在村部前东至任港河西至35组有一条1.5米宽、1200米长的硬质渠道。
村委前水泥路东至任港河西至景安市场,道路3米宽、15公分厚C30混凝土路面约2150米长。
村委南线水泥路东至任港河西至锦成中心路西侧原南北硬质渠为止道路为3米宽、15公分C30混凝土路面约1800米长,(工程量已初步复核基本吻合):现我方会同监理单位,镇水利站吴工、村委对施工现场进行实地检查,目前渠道内实际覆土工程量比原招标清单中的工程量多一半,还有原招标清单中硬质渠道漏项配套设施费用。
其它南线锦成中心路西侧主渠过路涵洞偏道路北侧且宽度仅为3米左右,现改为5米宽混凝土过桥板。
南线锦成中心路西侧:约有400米左右的路基在原土渠中需要灰土处理。
还有锦成中心路东侧路基中有二个过水涵南侧需砌挡土墙。
2.本标段合同金额本项目合同金额为81万元。
3.合同工期合同工期40天,计划开工时间为2017年2月16日,计划完工时间为2017年3月26日,具体施工进度计划如下: 4.硬质渠工程所有工程量2017年2月16日~2017年3月10前结束。
5.路面工程路基:2017年2月25日~2017年3月5日前结束。
路面混凝土面层:2017年3月1日~2017年3月26日前结束。
6.合同主体本项目建设单位为:河口镇人民政府。
监理单位为:江苏衡源项目工程管理有限公司,施工单位为:南通五建跃进建筑安装工程有限公司。
7.安全目标消除一切安全事故,消除一切机械设备事故,消除交通责任运输事故,创安全生产文明施工的标准化工地。
8.质量目标项目工程交工验收的质量评定为:合格 9.进度目标根据施工内容和工程特点,主体工程拟定二个重要的工期控制节点,即:2017年3月10日前完成硬质渠道工程;2017年3月底完成路面工程。
输电线路汇报材料

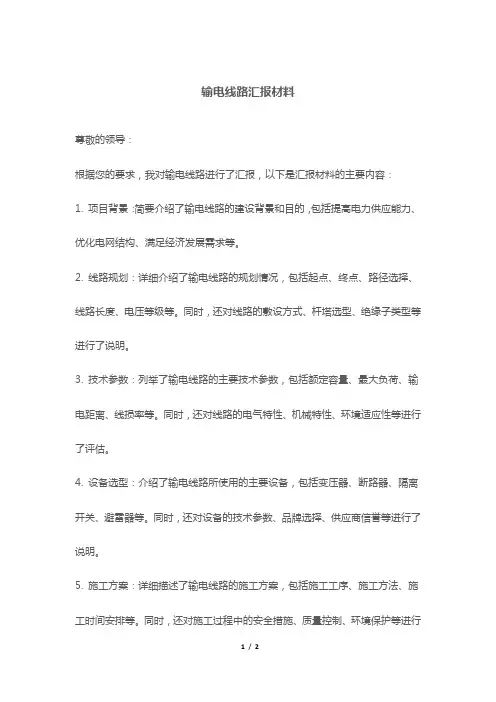

输电线路汇报材料尊敬的领导:根据您的要求,我对输电线路进行了汇报,以下是汇报材料的主要内容:1. 项目背景:简要介绍了输电线路的建设背景和目的,包括提高电力供应能力、优化电网结构、满足经济发展需求等。
2. 线路规划:详细介绍了输电线路的规划情况,包括起点、终点、路径选择、线路长度、电压等级等。
同时,还对线路的敷设方式、杆塔选型、绝缘子类型等进行了说明。
3. 技术参数:列举了输电线路的主要技术参数,包括额定容量、最大负荷、输电距离、线损率等。
同时,还对线路的电气特性、机械特性、环境适应性等进行了评估。
4. 设备选型:介绍了输电线路所使用的主要设备,包括变压器、断路器、隔离开关、避雷器等。
同时,还对设备的技术参数、品牌选择、供应商信誉等进行了说明。
5. 施工方案:详细描述了输电线路的施工方案,包括施工工序、施工方法、施工时间安排等。
同时,还对施工过程中的安全措施、质量控制、环境保护等进行了说明。
6. 投资估算:对输电线路的投资进行了估算,包括土建工程投资、设备采购投资、人工费用等。
同时,还对投资回报期、经济效益等进行了分析。
7. 风险评估:对输电线路建设过程中可能面临的风险进行了评估,包括自然灾害风险、设备故障风险、施工安全风险等。
同时,还提出了相应的风险应对措施。
8. 进度计划:制定了输电线路建设的进度计划,包括前期准备、设计阶段、施工阶段、调试阶段等。
同时,还对各个阶段的工期、关键节点等进行了安排。
以上是我对输电线路的汇报材料,希望能对您的决策提供参考。
如有任何问题或需要进一步了解,请随时与我联系。
谢谢!此致敬礼。
第一次工地例会汇报材料
第一次工地例会汇报材料
尊敬的领导和各位同事:
大家好!我是XXX项目组的成员,今天我给大家汇报一下我们在工地上的最新进展。
首先,我想与大家分享一下我们在过去一个月内的工作成果。
我们的项目组共有10名成员,我们根据项目计划,有条不紊地进行了各项施工任务。
在这一个月内,我们主要完成了以下工作:
1. 基础施工:我们按照设计图纸要求,完成了项目地基的挖掘和基础的浇筑工作。
经过施工现场质量检查,基础工程符合相关标准要求,通过验收。
2. 结构施工:在基础完成后,我们按照工程结构图纸,进行了建筑物的钢筋、混凝土浇筑等工作。
目前,主体结构施工已经完成了1/3,符合设计要求。
3. 安全施工:我们高度重视工地安全,制定了详细的安全操作规范,并进行了多次安全培训。
在这一个月内,我们没有发生任何安全事故,确保了工人的身体安全。
除了已经完成的工作内容,我们还面临了一些挑战。
比如工期紧迫,人力资源协调等问题。
然而,我们的项目组在团结协作的同时,积极寻求解决方案,以确保项目顺利进行。
最后,我想提醒大家的是,工地安全是我们的首要任务,希望大家能够时刻保持警觉并执行相关的安全措施。
以上就是我们项目组在过去一个月内的工作总结和现状汇报。
感谢大家的支持和关注,我们将继续努力,积极应对挑战,确保项目按时完成。
谢谢!。
第一次工地例会汇报材料范文
第一次工地例会汇报材料范文引言各位领导、同事,大家好!我是本月份的工地负责人,今天我来向大家汇报本月份的工作进展以及存在的问题。
本次汇报主要分为以下几部分:•工地总体情况•安全生产工作•技术进展•质量管理•阶段与下一步计划工地总体情况本月份,针对该工地的规划设计方案已经完成,相关设计文件和施工图纸经过认真的质检、评审,现已经上报至有关部门进行审批。
由于天气炎热,施工进展较慢,目前已经完成了基础部分的施工,并对基础部分进行了安全和质量检测。
为了保证施工的质量,我们在基础部分施工中特别注重了土方的排水和挖掘方法,保证土方的压实度和承载能力,同时,也加强了混凝土浇筑,特别留意了温度和湿度的影响。
因此,这一部分的施工顺利完成。
安全生产工作在这个建筑工地,我们非常注重安全生产工作,本月份,我们的安全部门进行了多次现场巡查,加强了施工安全教育,特别是在高处作业的过程中给予了重点关注,认真检查了脚手架、安全带、防护网等安全设施的设置情况,及时修复了发现的问题,严格保障了施工安全。
技术进展本月份,由于天气炎热,我们在施工中遇到了不少困难,施工速度有所减缓,然而我们并没有放弃,相反,我们加强了技术团队的沟通,针对遇到的困难及时采取适当措施,解决了挖掘、土方、混凝土浇筑等方面的问题,保证了施工质量。
质量管理本次汇报中,我想要重点提及的是质量管理方面。
在这个工地,我们高度重视施工质量,完善了全部施工过程的质量控制和质量检测流程,确保了每一道工序的顺利进行和适时修正。
在基础施工部分,我们重点关注了土方的排水和挖掘,增加了土方的承载能力。
在混凝土浇筑方面,我们精心调配了混凝土,掌握了浇筑的时间和湿度,保证了混凝土的内部结构和强度。
阶段与下一步计划在过去的一个月中,我们经历了很多,也学习到了很多,克服了种种困难,保证了工地的安全和施工的顺利进行。
在下一个月中,我们将继续保持对安全质量的高度关注,以保证施工全面、高效、协调,控制好风险,建设安全的工程。
工地例会汇报材料
工地例会汇报材料
尊敬的领导和各位同事:
大家好!我是XX工地的项目经理,今天我将向大家汇报本工地最近的工作情况和存在的问题,希望大家能够共同讨论解决方案,共同推动工地的建设进程。
首先,我要向大家汇报的是本工地最近的进展情况。
在上个月,我们工地的施工进度有了明显的提升,各项工程都在按计划进行。
土建工程已经完成了80%,钢结构安装工作也已经完成了60%,预计能够按时完成施工任务。
同时,我们也加强了安全管理和质量监督,确保了工地的施工安全和施工质量。
其次,我要向大家汇报的是工地存在的问题和困难。
在施工过程中,我们遇到了一些材料供应不及时的问题,导致了部分工程的延误。
同时,由于天气原因,施工进度也受到了一定的影响。
另外,工地管理中存在一些人员配备不足的情况,需要及时解决。
针对以上存在的问题,我们已经制定了解决方案和改进措施。
首先,我们将加强与供应商的沟通,确保材料供应的及时性和稳定性。
其次,我们将根据天气情况合理调整施工计划,确保工程进度不受影响。
同时,我们也将加强对工地管理人员的培训和配备,提高管理水平和效率。
最后,我要向大家提出的是对未来工作的展望和计划。
我们将继续加强工地的安全管理和质量监督,确保工程的安全和质量。
同时,我们也将加强与相关部门的沟通和协调,解决好工地存在的问题和困难,确保工程按时完成。
我们相信,在大家的共同努力下,本工地一定能够取得更好的成绩。
以上就是我对本工地最近工作情况的汇报,希望大家能够认真审议,提出宝贵意见和建议,共同推动工地的建设进程。
谢谢大家!
XX工地项目经理敬上。
输电线路工程第一次工地例会汇报材料资料
XXXXX工程第一次工地例会汇报材料XXXXXXXXX有限责任公司(201X年X月X日)尊敬的各位领导、与会代表:大家好!根据会议安排,我仅代表XXXXX有限责任公司就本工程进度、安全、质量、环保、水保、工程亮点建议等工作做如下汇报:一、工程概况XXXXX工程主要特点:1.工程技术复杂,建设水平要求高2.建设任务重,协调难度大3.交叉跨越、重要敏感点多4.工程建设条件恶劣、施工难度大5.自然条件最恶劣,单位工程量、工程造价最高。
参建单位:项目法人:国家电网公司出资人:国网湖南电力公司技术统筹和管理支撑单位:国网直流公司建设管理单位:国网湖北省电力公司设计单位:设计包16 XXX设计院设计包17 XXX设计院监理单位:XXXX有限责任公司施工单位:1标段 XXX公司(包14)2标段 XXX公司(包15)3标段 XXX公司(包16)运行单位:XXXX属地协调单位: XXXXXXXXXX二、工程进展情况(一)人员到位及项目部建设情况1.XXXXXXX有限责任公司监理项目部驻地设在XXXXXX,监理人员到位9人,满足现阶段施工进度要求,后续监理人员待工程全面开工后陆续进场。
2.1标段:施工项目部驻点XXXXX,施工项目部管理人员到位22人,材料站选点工作完毕,正在进行施工项目部布置、材料站建设工作;2标段:施工项目部驻点设在XXXXXXX,施工项目部管理人员到位15人,施工项目部、材料站组建工作已完成;3标段:施工项目部驻地设在XXXXX,施工项目部管理人员到位9人,施工项目部组建工作已完成,正在进行材料站建设工作。
(二)图纸到位情况XXXXXXX(三)工程标准化开工核查情况按业主项目部下发的“一纲八策划”文件,监理、施工已完成前期策划文件报审工作,按囯网公司“五不准”对工程标准化开工进行核查,经核查本工程具备开工条件。
(四)工程进度情况1.截至目前,1标段已完成前期策划文件编制工作。
线路复测完成100%。
