10kV及以下线路施工放紧线标准作业流程

10kV及以下线路施工放紧线标准作业流程
(3)、交代工作任务;进行人员分工,明确专责监护人的监护范围和被监护人及其安全责任等。如分组工作时,每一小组应指定工作负责人(监护人),并使用工作任务单。
《电业安全工作规程》
2.3
序号
内 容
标 准
参照依据
4
准备材料
工器具
(1)、材料:准备导线、扎线、铝包带、金具、铁丝、压接管、凡士林油等,要求:规格型号正确、质量合格、数量满足需要。
13
资料归档
整理完善施工记录资料,移交运行部门归档妥善保管。
(4)、检查交通工具是否良好,行车证照是否齐全。
6
放线
(1)、登杆前检查(三确认):
①、作业人员核对线路名称及杆号,确认无误后方可登杆。
②、作业人员观测估算电杆埋深及裂纹情况,确认稳固后方可登杆。
③、作业人员检查(冲击试验)登高工具是否安全可靠,确认无误后方可登杆。
(2)、登杆作业:
①、地勤人员选择平坦地形支好线盘,线盘一般应支在耐张杆附近,分配专人看护线盘,其职责是:打开线盘、拆除线盘上铁钉等物以免挂伤导线;采取制动措施以防线盘飞车;防止线盘倾倒伤人;注意观察导线接头和损伤情况,并做好记录;应与领线人保持通讯畅通,如遇异常则立即叫停,以免导线打金钩等意外发生.
⑧、第一根导线放到头并适当抽紧余线后,通知看线盘人员留足长度后剪断导线,第二根导线开始放线。
《电业安全工作规程》
6.6
7
检查
并压接导线
第一根导线放到头并适当抽紧余线后,接线人员根据看线盘人员提供的线头位置寻找接头,并按规范实施压接或补修,其余两根如法操作.在寻找断头的同时,沿线检查导线有无其它损伤或挂卡现象。
②、放线作业必须统一指挥,统一信号作业人员应做到分工明确,配合默契.

10kV电力线路施工作业指导书资料

10kV电力线路施工作业指导书资料

大庄供电所10kV 及以下
架空线路施工标准化作业指导书
编号:2011-YN-18
本标准化作业指导书由沂南县供电公司乡镇电管部提出。

本标准化作业指导书汇编起草单位:大庄供电所本标准化作业指导书起草人:邵明华、李守红、李学才、屈长进初审:祖洪忠
会审:高更树
批准:刘庆涛本标准化作业指导书于2011 年10 月15 日首次发布。

本标准化作业指导书委托乡镇电管部负责解释。

、适用范围:
本指导书适用于大庄供电所10kv及以下农村电网升级改造工程的杆塔基础、立杆、放线、紧线等施工(其他项目施工可参照执行)。

二、引用标准:
GB- 50173《电气装置安装工程35kV及以下架空线路施工及验收规范》
GB- 50303《建筑电气工程施工质量验收规范》
DL/T —5161《电气装置安装工程质量检验及评定规程》
DL- 5009.2《电力建设安全工作规程》(架空电力线路部分)
Q/CSG11105.4-2008《国家电网工程施工工艺控制规范》
山东省电力有限公司编写《供电企业现场标准化作业指导书》
三、施工流程控制:
1.准备阶段
工作任务
施工作业现场简图:
施工地段
施工准备
注:施工负责人在开工前认真组织施工人员对“施工四措”、安全技术交底以及施工方案等进行学习。

人员分工情况
工器具
1.6个人防护用品
2.安全风险及控制措施
作业风险评估
3•
作业阶段 作业前工作
作业内容
4 •结束阶段
质量检验
竣工验收。

10千伏及以下架空配电线路施工及验收规范

10千伏及以下架空配电线路施工及验收规范

10千伏及以下架空配电线路施工及验收标准第一章总那么第条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路平安运行,制定本标准。

第条本标准适用于35千伏及以下架空电力线路新建工程的施工及验收。

配电线路的工程应按已批准的设计进行施工。

35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准?110~500kV架空电力线路施工及验收标准?的有关规定执行。

有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业标准的规定。

第条架空电力线路的安装应按已批准的设计进行施工。

第条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。

设备应有铭牌。

当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格前方可使用。

第条采用新工艺、新技术,应制订不低于标准水平的质量标准或工艺要求。

第条架空电力线路的施工及验收,除按本标准执行外,尚应符合国家现行的有关标准标准的规定。

第二章原材料及器材检查第条架空电力线路所采用的器材、设备或原材料具有以下情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有疑心或试样代表性不够者。

第条架空电力线路使用的线材,施工前应进行外观检查,且应符合以下规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线外表镀锌良好,无锈蚀;四、绝缘线外表应平整、光滑、色泽均匀,绝缘层厚度应符合规定。

绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。

第条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。

第条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。

第条各种联结螺栓应有防松装置,防松装置弹力应适宜、厚度符合规定。

第条金属附件及镙栓外表不应有裂纹、砂眼、锌皮剥落及锈蚀等现象。

10KV及以下电力线路架设作业规程

10KV及以下电力线路架设作业规程

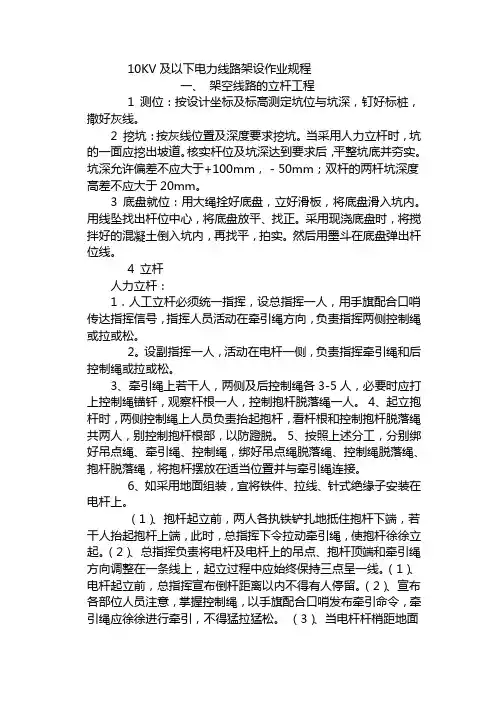

10KV及以下电力线路架设作业规程一、架空线路的立杆工程1 测位:按设计坐标及标高测定坑位与坑深,钉好标桩,撒好灰线。

2 挖坑:按灰线位臵及深度要求挖坑。

当采用人力立杆时,坑的一面应挖出坡道。

核实杆位及坑深达到要求后,平整坑底并夯实。

坑深允许偏差不应大于+100mm,-50mm;双杆的两杆坑深度高差不应大于20mm。

3 底盘就位:用大绳拴好底盘,立好滑板,将底盘滑入坑内。

用线坠找出杆位中心,将底盘放平、找正。

采用现浇底盘时,将搅拌好的混凝土倒入坑内,再找平,拍实。

然后用墨斗在底盘弹出杆位线。

4 立杆人力立杆:1.人工立杆必须统一指挥,设总指挥一人,用手旗配合口哨传达指挥信号,指挥人员活动在牵引绳方向,负责指挥两侧控制绳或拉或松。

2。

设副指挥一人,活动在电杆一侧,负责指挥牵引绳和后控制绳或拉或松。

3、牵引绳上若干人,两侧及后控制绳各3-5人,必要时应打上控制绳锚钎,观察杆根一人,控制抱杆脱落绳一人。

4、起立抱杆时,两侧控制绳上人员负责抬起抱杆,看杆根和控制抱杆脱落绳共两人,别控制抱杆根部,以防蹬脱。

5、按照上述分工,分别绑好吊点绳、牵引绳、控制绳,绑好吊点绳脱落绳、控制绳脱落绳、抱杆脱落绳,将抱杆摆放在适当位臵并与牵引绳连接。

6、如采用地面组装,宜将铁件、拉线、针式绝缘子安装在电杆上。

(1)、抱杆起立前,两人各执铁铲扎地抵住抱杆下端,若干人抬起抱杆上端,此时,总指挥下令拉动牵引绳,使抱杆徐徐立起。

(2)、总指挥负责将电杆及电杆上的吊点、抱杆顶端和牵引绳方向调整在一条线上,起立过程中应始终保持三点呈一线。

(1)、电杆起立前,总指挥宣布倒杆距离以内不得有人停留。

(2)、宣布各部位人员注意,掌握控制绳,以手旗配合口哨发布牵引命令,牵引绳应徐徐进行牵引,不得猛拉猛松。

(3)、当电杆杆梢距地面约80cm时,应叫停牵引,检查杆根是否在理想位臵,检查抱杆、绳索等受力情况是否良好,确认无异常时方可继续牵引。

当抱杆脱落时,应叫停牵引,将抱杆搬离现场后继续牵引。

紧线作业指导书

紧线作业指导书

一、紧线施工流程图。

紧线施工的方法一般有单线紧线法、双线紧法、三线紧线法,在送电线路上采用比较广泛的是单线紧线法。

这种方法所需的设备少,牵引力小,施工人员也较少。

紧线的次序无特殊情况时先紧挂线,后紧挂中相导线,再紧线两边相导线。

调整验收、复测说明:1、所有工作均由附件安装队完成。

其中驰度观测很重要。

2、验收、复测由技术、质安两部门负责,附件安装队配合。

二、施工方法及要求一)紧线施工准备:1、紧线牵引场地布置:a、临时拉线设置:紧线前应在耐张杆塔受力的反方向布置临时拉线,以增强杆塔不平衡张力及过牵引力的承受力。

临时拉线一般固定在杆塔横担的中间、两端及地线支架上在横担或塔身上缠绕时应有垫衬物,以防磨断钢丝绳。

临时拉线一般取两线一锚或一线一锚,对地夹角一般30°—45°。

b、牵引地锚的布置:牵引地锚距紧线杆塔水平距离应不于挂线点高的两倍,并且应尽量顺线路方向。

导线横得不许受到过大的侧拉力。

C、机器具准备:机动绞磨、紧线器、牵引绳、白棕绳、绝缘子、金具、千斤等工器具。

2、紧线前应检查导地线,是否有未消除的绑线。

附加物及损伤未处理,或应接头尚未接续的情况,考虑到导地线架好后在一个档距内。

一根导线或避雷只允许有一个直线连接管。

直线管与补修管之间或与耐张管之间的距离不宜小于15米。

直线连接管或补修管对悬垂线夹的距离要求是压接管应位于防振装置以外。

3、驰度测量档的选择:测量档应选择档距较大,并力求两侧悬挂点高差较小的档距。

对于5档以下的耐张段可选择靠中间的档距观测驰度。

对6-12档的耐张段,至少选择两档,且靠近两端的大档距观测驰度,但不宜选择在有耐张塔的档距内。

对12档以上的耐张段应在耐张塔两端及中间至少各选一较大档距观测驰度。

4、紧线前,各杆塔及交叉处跨越障碍,均应有专人监护,并携带联络工具,以便监视紧线情况,防止发生意外,要注意导地线可能有的磨损、碰伤、掉槽、卡线等情况。

5、指挥员在紧线前对施工人员要进行仔细分工,交代岗位、责任、任务、联络信号以及注意事项。

10KV及以下架空配电线路工艺要求

10KV及以下架空配电线路工艺要求

郴电国际宜章分公司2018年度农网工程(二)10KV及以下架空配电线路安装工艺要求总监理工程师:何洲监理项目部(章)报告日期:2019 年02月一、电杆基坑及基础埋设1、基坑施工前的定位符合下列规定:⑴、直线杆顺线方向位移,10KV及以下架空电力线路不应超过设计档距的3%,直线杆横线路方向位移不超过50mm。

⑵、转角杆、分支的横线路、顺线路方向的位移均不应超过50mm。

2、电杆基础坑深应符合设计规定。

电杆基础坑深度允许偏差应为+100mm、-50mm。

同基基础坑在允许偏差范围内按最深一坑操平。

3、电杆的埋深应符合设计规定,一般为杆高的1/6,有底盘时坑深等于埋深加底盘厚度,电杆埋深如下表:杆高(m)8 10 12 15 18 21埋深(m) 1.5 1.7 1.9 2.3 3 3.2 4、电杆的拉线基础与堤坝基础间的水平距离不应小于电杆埋设深度的2倍。

电杆的拉线基础与沟渠边沿距离不应小于1.0M,小于1.0M 时应有保护基础措施。

5、双杆基础坑应符合下列规定:1)根开中心偏差不应超过+30mm,两杆坑深度应相等;2)直线杆、跨越杆、直线耐张杆。

两杆坑基底标高应相等;3)转角耐张双杆基础坑,内角坑高于外角坑2----3cm,使转角杆向外侧有一定倾斜。

6、15M及以上的转角、耐张杆,在沼泽地带;地下水位较高的杆位,应设底盘。

为防止洪水冲刷和基础冻胀,可采用高杆深埋措施。

电杆基础用底盘时,底盘圆形平面应与电杆中心垂直,找正后应填土夯实至底盘平面。

底盘的原槽直径不允许超过电杆根直径50mm。

7、电杆基础用卡盘时应符合以下原则:1)安装前应将其下部分层夯实,安装方向、位置、深度应符合设计要求;无设计要求时,上平面据地面不应小于500mm,安装方向应考虑主风向。

2)卡盘弧面应与电杆吻合,卡盘螺栓应紧固可靠。

3)12m及以下电杆除在沼泽地、或地下水位较高或砂壤路径外可不用卡盘;15M及以上水泥杆当倾覆稳定安全系数不够时应使用卡盘。

1.10KV线路标准作业指导书

1.10KV线路标准作业指导书

编号:至作 业 时 间:工作负责人: 审 核 人:一、10KV线路作业指导卡ZY/00012210003架设 10KV支线编 写 人:3页第5页第3页第5页第页第6页第3页第11页第3页第11页第4页第11页第5页第11页第5页1.7 人员分工.............一、作业前准备1.4 主要设备材料..........三、指导书执行情况评估...........1.5 主要设备材料.......... 3.1 指导书执行情况自评........1.6 现场补充危险点分析及安全控制措施..........3.2 管理单位评价......1.1 准备工作安排..........2.1 开工............... 1.2 作业现场示意图........ 2.2 作业程序............. 1.3 主要工器具............ 2.3 作业终结........... 项目部目 录一、作业前准备.............第二、作业阶段...............2、主要工器具工器具准备人:工器具回收人:_________________日期:______年_____月_ __日日期:_____年______月_____日材料准备人:_________________材料回收人:_________________3、主要设备材料4、5、6、二、作业阶段1、确定危险点及安全措施、现场补充安全措施、作业程序已进行讲解,工作班人员(签字):3、三、验收总结召开班后会,对本次作业进行总结,进行技术资料整理归档,并对本次作业安全及质量进行评价。

(见班后会记录、指导书执行情况评估、作业项目质量报告)附:执行情况自评附:管理单位评价。

10KV配电架空线路安装规范标准[详]

10KV配电架空线路安装规范标准[详]



3、紧线:
1)、在线路末端将导线卡固在耐张线夹上或绑回头挂在蝶式绝缘子上。 裸铝导线在线夹上或在蝶式绝缘子上固定时,应缠包铝带,缠绕方向应与导 线外层绞股方向一致,缠绕长度应超出接触部分30mm。 裸铝导线在蝶式绝缘子上的绑扎长度见表
紧 线 工 具








2)、绑扎用的绑线,应选择与导线同金属的单股线,其直径不 应小于2mm。 3)、绝缘子安装应有符合下列规定: a安装应牢固、连接可靠、防止积水。 b安装应清除表面灰垢、附着物及不应有的涂料。 c绝缘子裙边与带电部位间隙不应小于50mm。 4)、悬式绝缘子安装、还应符合下列规定: a与电杆、电线金具连接处,无卡压现象。 b耐张串上的弹簧销子、螺栓及穿钉应由上向下穿。 c悬垂串上的弹簧销子、螺栓及穿钉应向受电侧穿入。两边线应 由内向外,中线应由左向右穿入。 5)、 在首端杆上,挂好紧线器或在地锚上拴好倒链。先将两边 线用人力初步拉紧,然后用紧线器或倒链紧线。观测导线弛度 达到要求后,将导线卡固在耐张线夹上或套在蝶式绝缘子上绑 回头(裸铝导线应缠包铝带),最后,平衡绷起其它导线,注 意调整好各导线的弛度,并找平。 a导线架设后,导线对地及交叉跨越距离,应符合设计要求。
杨科武


一、
范围
本工艺标准适用于10kV及以下架空配电线路的导线架设安装工程。



二、施工准备
1、材料要求:
所采用的器材、材料应符合国家现行技术标准的规定,并应有产品合格证。


2、导线:
1)、导线不应有松股、交叉、折叠、断裂及破损等缺陷,裸铝绞线不应有严重腐蚀现 象。 2)、不应有严重腐蚀现象。 3)、绝缘导线表面应平整,光滑、色泽均匀,绝缘层厚度应符合规定。绝缘层应挤包 紧密,且易剥离、绝缘线端部应有密封措施。 4)、导线最小截面应符合下表所示数值。 导线最小截面(m㎡)
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

U 型环、放线滑轮、绳索等。
⑤、其他工具:临时地锚或钢锚钎、断线钳、大榔头、铁锨、铁镐、铁铲或木杠、放线轴、放线架、压接工具、标杆等。
出发前由工作负责人检查:
( 1)、检查人员:检查人数及人员精神状态和身体状况。
5 出发前检查 ( 2)、检查所带材料是否规格型号正确、质量合格、数量满足需要。
( 3)、检查所带工器具是否质量合格、安全可靠、数量满足需要。
钉等物以免挂伤导线;采取制动措施以防线盘飞车;防止线盘倾倒伤人;注意观察导线接头和损伤情况,并做好记录;应与领线人 保持通讯畅通,如遇异常则立即叫停,以免导线打金钩等意外发生。
②、放线作业必须统一指挥,统一信号作业人员应做到分工明确,配合默契。 ③、放线由一人统一指挥,一人引领线头,多人沿线分布负责挂线、传递信号、排除障碍。放线领头人带领若干人员开始放线, 每根导线应始终沿线路一侧进行,以免绞线。放线应保持匀速前进,不得猛拉快跑。 ④、放线经过的电杆上应挂放线滑轮,导线放入滑轮后应可靠封口,以免导线脱落。导线上吊及放入滑轮时必须叫停放线,以 免发生意外,待挂线人下杆后方可继续放线,以免滑轮卡线而拉倒电杆。 ⑤、放线经过村镇街道、公路、铁路和跨越架时,应设专人看护,以防车辆挂线伤人或导线挂伤行人,防止车辆轧伤导线,防 止发生其他意外。 ⑥、放线跨越或穿越带电线路时,带电线路必须可靠停电,确不能停电时,应搭设牢固可靠的跨越架或穿越架,做到万无一失。 放线时,还应采取防止磨伤或压断下方线路导线的措施。 ⑦、无线盘放线时,应设法使线团旋转,切不可提圈放线,否则将出现背股、金勾而损伤导线。 ⑧、第一根导线放到头并适当抽紧余线后,通知看线盘人员留足长度后剪断导线,第二根导线开始放线。
( 2)、工器具:准备下列工器具,要求:质量合格、安全可靠、数量满足需要。
准备材料 4
工器具
①、登高工具:脚扣或踩板、安全帽、安全带等。 ②、防护用具:个人保安线、防护服、绝缘鞋、手套等。 ③、个人五小工具:电工钳、扳手、螺丝刀、小榔头、小绳等。
④、起重牵引工具:手板葫芦、紧线器(钳)、三角钳头、钢丝绳及钢丝绳套、工具
复自然状态,做好引流线,检查无误后,杆上人员拆除工器具,下杆结束工作。 ②、当导线型号较大时,宜在地面用牵引器械紧线,作业人员在杆上挂好滑轮,将牵引绳通过滑轮与三角钳头连接,三角钳头卡
在导线上。地勤人员拉动牵引绳抽紧余线后,杆上人员将另一三角钳头卡在导线适当(既不影响做头,更不能卡得太远而造成取钳 困难)位置,将钢丝绳通过杆上另一滑轮与三角钳头连接,钢丝绳下端与牵引器械连接,牵引器械固定在临时地锚上,利用牵引器 械将导线收紧至理想驰度后,杆上人员给导线缠上铝包带,将导线放入耐张线夹,紧固卡线螺丝,检查无误后,地勤人员拉紧牵引 绳使钢丝绳处于松弛状态。杆上人员取下三角钳头,地勤人员放松牵引绳,杆上人员取下另一三角钳头,使导线恢复自然状态,做 好引流线,检查无误后,杆上人员拆除工器具,下杆结束作业。大型号导线亦可在紧好导线后,在杆上给导线上比划作记号,落下 导线在地面卡线,然后再升线挂线,紧线时,一般应同时先紧两边相,后紧中相,亦可采用组合滑轮三相同时紧线。
车辆靠近施工现场。
( 3)、交代工作任务;进行人员分工,明确专责监护人的监护范围和被监护人及其安全责任等。如分组工作时,每一小组应指定
工作负责人(监护人),并使用工作任务单。
序号 内 容


( 1)、材料:准备导线、扎线、铝包带、金具、铁丝、压接管、凡士林油等,要求:规格型号正确、质量合格、数量满足需要。
⑤、防滑轮卡线拉倒电杆:控制措施:导线临时接头要光滑,放线时杆上禁止有人作业,并派人负责看护导线过滑轮。
⑥、防紧线器、牵引工具发生意外:控制措施:杆上杆下人员,选好安全位置,工器具使用前做好详细认真检查。
⑦、防车辆挂线伤人或导线挂伤行人:控制措施:在线路经过铁路、公路、村镇时,设专人警戒看护。并疏导交通,防止行人,
④. 查看施工现场条件和环境(施工运输道路、种植物损毁赔付等)。
( 3)、根据现场勘察结果,对施工危险性、复杂性和困难程度较大的施工作业项目,必要时应编制组织措施、技术措施和安全措
施,经本单位主管安全生产领导批准后执行。
参照依据
《电力安全 工作规程》 2.2
施工作业开始前,由现场工作负责人召开全体施工人员会议,进行技术交底和安全交底,分配工作任务。
( 4)、检查交通工具是否良好,行车证照是否齐全。
参照依据
6 放线
( 1)、登杆前检查(三确认): ①、作业人员核对线路名称及杆号,确认无误后方可登杆。 ②、作业人员观测估算电杆埋深及裂纹情况,确认稳固后方可登杆。 ③、作业人员检查(冲击试验)登高工具是否安全可靠,确认无误后方可登杆。
( 2)、登杆作业: ①、地勤人员选择平坦地形支好线盘,线盘一般应支在耐张杆附近,分配专人看护线盘,其职责是:打开线盘、拆除线盘上铁
( 1)、技术交底:由现场工作负责人向全体施工人员交代施工方案、施工工艺质量要求、作业注意事项。
( 2)、安全交底:由现场工作负责人向全体施工人员交代施工危险点及控制措施,该项工作主要的危险点及可控措施是:
①、防出触电伤害: A. 严防导线触及带电线路,控制措施: a. 带电线路应配合停电; b. 确不能停电时搭跨越架; C、导线从带电
升起现象。
①、当导线型号较小时,宜用紧线器在杆上紧线,作业人员在杆上挂好紧线器和滑轮,将牵引绳通过滑轮与三角钳头连接,三角
钳头卡在导线上。地勤人员拉动牵引绳抽紧余线,杆上人员用紧线器配合牵引绳收紧导线至理想驰度,给导线缠上铝包带,将导线
固定在耐张线夹内,紧固卡线螺丝,检查无误后,地勤人员拉紧牵引绳,使紧线器处于松弛状态,松开紧线器和牵引绳,使导线恢
②、防高空坠落:控制措施: A、作业人员登杆前,检查登杆工具是否安全可靠,确认无误后方可登杆;
B、作业人员登杆时做
到:“脚牢靠”;
C. 安全带应系在牢固可靠的构件上,如转换工作
位置时,应重新系好安全带; D. 放紧线过程中,杆上人员一定要选好工作位置,防止跑线伤人或造成人员高空坠落。
3 召开班前会
③、防电杆倾倒伤人:控制措施:作业人员登杆前,观测估算电杆埋深及裂纹情况,确认稳固后方可登杆作业,必要时打临时
拉线。
《电业安全 工作规程》 2.3
④、防高空坠物伤人:控制措施: A. 地勤人员尽量避免停留在杆下; B. 地勤人员戴好安全帽; C. 工具材料用绳索传递,尽量避
免高空坠物; D. 操作跌落丝具时,操作人员应选好操作位置,防止丝具管跌落伤人。
即刻叫停紧线,
6.6
此时的导线弧垂即为理想弧垂。观测档一般选在耐张段中间或偏后的位置,
并尽量选用大档距进行观测。三相导线的弧垂应力求一
致,在允许误差范围内,一般中相不得低于边相。观测弧垂人应与紧线人员保持通讯畅通,以便信号传递。
( 3)、在耐张段一端耐张杆上做头挂线,在另一端耐张杆上紧线,紧线时,应在线路全线设人看护,监视导线有无挂卡或后段未
及控制措施,制定现场施工方案。
( 2)、现场勘察的内容
2 现场勘察
① . 落实施工作业需要停电的范围(停电设备名称及所属单位)、保留带电设备及带电部位。 ②. 落实施工作业涉及的交叉跨越(电力线路、弱电线路、铁路、公路、建筑物、种植物等)及跨越(穿越)方案。
③. 落实所需材料、设备的规格、型号和数量。
扎线、 9
做引流线
10 清理现场
11 检查验收
( 1)、扎线:耐张杆上卡好线后,即可解除紧线外力,再次观测弧垂,如误差在允许范围内(否则需重新调整)时,所有直线杆
即可扎线。
( 2)、做引流线: 耐张杆上卡好线并检查无误后, 即可搭接引流线, 引流线应使用两个并勾线夹搭接, 两线夹间距离应适中美观,
引流线应呈自然悬链状。
①、调整耐张杆拉线,使耐张杆稍向拉线侧适度预偏。
②、调整紧固耐张杆横担,使横担垂直线路或在二等分线上。
③、耐张杆无论有无顺线拉线, 紧线前在耐张段两端耐张杆上均应用钢丝绳打上临时拉线,
必要时, 横担两端亦应打上临时拉线。
④、调整紧固直线杆横担,使横担垂直线路。
⑤、埋设好紧线用临时地锚,检查摆放好紧线工具。
《电业安全 工作规程》 6.6
检查
第一根导线放到头并适当抽紧余线后,接线人员根据看线盘人员提供的线头位置寻找接头,并按规范实施压接或补修,其余两根
7
并压接导线 如法操作。在寻找断头的同时,沿线检查导线有无其它损伤或挂卡现象。
《架空线路 设计规程》 3.09
序号 内 容


参照依据
( 1)、紧线前必须做好下列准备:
13 资料归档
整理完善施工记录资料,移交运行部门归档妥善保管。
线路下方通过时,严防导线上弹。 B. 严防误登、误操作,控制措施:登杆前核对线路双重名称及杆号,确认无误后方可登杆,设专
人监护以防误登、误操作; C. 导线跨越或穿越带电线路(跨越架)或临近带电线路时亦应设专人监护;
D. 严防返送电源和感应电,
控制措施:拉开有可能返送电的线路开关或丝具,并挂接地线,在有可能产生感应电的地段加挂接地线或使用个人保安线。
8 紧线做头
( 2)、观测弧垂:导线弧垂可根据档距、导线型号和当天气温计算得知,亦可根据规律档距查表得知。施工安装时的弧垂还应考
《电力安全
虑导线的初伸长,一般采用缩小弧垂来弥补(铝芯线
20%,钢芯线 12%)。观测弧垂一般采用平行四边形法观测,即:在观测档两
工作规程》
端电杆上按已知的弧垂尺寸绑上横标杆, 观测人登杆平视两标杆, 当导线弧垂最低点落在两标杆的水平视平线上时,
放紧线工作结束后,即可拆除临时拉线,清理搬运剩余材料,拆除跨越架,恢复其他线路送电。
( 1)、施工作业结束后,工作负责人依据施工验收规范对施工工艺、质量进行自查验收,合格后,命令作业人员撤离现场。 ( 2)、通知运行单位进行验收。
