铺排施工作业标准及流程

合集下载

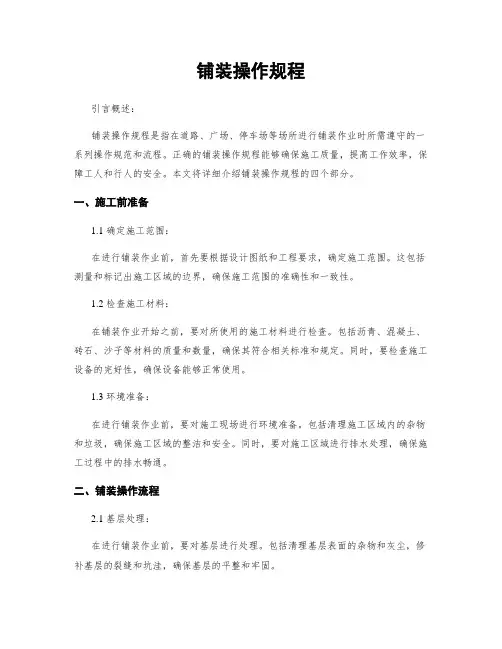

铺装操作规程

铺装操作规程

铺装操作规程引言概述:铺装操作规程是指在进行铺装工作时需要遵循的一系列操作规范和步骤。

正确的铺装操作规程能够保证工程质量,提高工作效率,确保施工安全。

本文将详细介绍铺装操作规程的五个部分。

一、准备工作1.1 施工前准备- 确定铺装区域的范围和尺寸,制定详细的施工计划。

- 检查施工现场,清除杂物和障碍物,确保施工区域整洁。

- 检查施工设备和工具的完好性,确保其正常工作。

1.2 材料准备- 根据设计要求和施工计划,准备所需的铺装材料,包括沥青、砂石、水泥等。

- 对材料进行质量检查,确保其符合相关标准和要求。

- 准备好所需的施工工具,如铺装机械、振动器等。

1.3 人员组织- 指定专人负责施工工作的组织和协调。

- 配备足够的施工人员,确保施工进度和质量的控制。

- 组织人员进行必要的安全培训,提高施工安全意识。

二、基层处理2.1 清理基层- 清除基层表面的杂物和尘土,确保基层干净平整。

- 检查基层的平整度和强度,如有不符合要求的情况,进行修补和加固。

2.2 基层处理- 根据设计要求和施工计划,进行基层处理,如铺设防水层、调整基层高度等。

- 对基层进行必要的养护,确保其干燥和稳定。

2.3 基层检查- 对处理后的基层进行检查,确保其符合设计要求和施工规范。

- 如有不符合要求的情况,及时进行修补和整改。

三、铺装施工3.1 铺装前准备- 根据设计要求和施工计划,确定铺装的起点和终点,进行标线和标识。

- 准备好所需的铺装材料和施工工具,确保施工的连续性和顺利进行。

- 根据需要,进行预热或预处理,如加热沥青、湿润基层等。

3.2 铺装操作- 按照施工计划和设计要求,进行铺装操作,如铺设沥青混凝土、碾压、振动等。

- 控制铺装的厚度和均匀性,确保铺装层的质量和稳定性。

- 注意施工过程中的温度和湿度变化,及时调整施工参数和方法。

3.3 铺装养护- 在铺装完成后,进行必要的养护措施,如覆盖保护层、喷水养护等。

- 控制养护时间和方法,确保铺装层的充分固化和稳定性。

地面铺装、排水处理专项施工方案 (完整版)

地面铺装、排水处理专项施工方案 (完整版)

地面铺装、排水处理专项施工方案 (完整版)一、项目背景为提升道路和地面的使用性能和美观性,本项目拟进行地面铺装和排水处理工程。

本方案旨在确保施工过程顺利进行并达到预期的效果。

二、施工范围1. 地面铺装:本项目将对指定区域进行地面铺装,包括路面、人行道及停车场等地面铺设。

2. 排水处理:为确保地面排水畅通,本项目将配备相应的排水设施,并进行排水处理工程。

三、施工流程及方法1. 地面铺装:- 确定铺装材料和强度要求。

- 清理并准备施工区域。

- 进行基础处理,如填充/夯实土壤等。

- 进行铺装材料的铺设和压实。

- 完善边缘处理及道路标线绘制。

2. 排水处理:- 根据设计要求,设置雨水收集设施,如雨水井、雨水篦等。

- 铺设排水管道并保证其倾斜度和连接牢固。

- 安装雨水收集装置和处理设备。

- 测试排水系统的畅通性及效果并做必要的调整。

四、施工安全及环保措施1. 施工安全:- 施工现场设置明显的警示标志并进行合理划分区域。

- 施工人员必须佩戴安全防护用具,如安全帽、安全鞋等。

- 强化对施工人员的安全教育与培训,确保其具备相关工作技能。

2. 环保措施:- 使用符合环保要求的材料,减少对环境的污染。

- 施工过程中控制噪音、扬尘等污染源的排放。

- 合理利用资源,减少浪费。

五、验收标准1. 地面铺装:- 材料:符合设计要求。

- 强度:满足承载能力和使用要求。

- 美观:铺装平整、颜色协调、标线清晰。

2. 排水处理:- 设施:安装完善,倾斜度合适。

- 畅通性:排水系统顺畅、无积水现象。

- 处理效果:排水设备能有效处理雨水。

六、注意事项1. 按照设计要求进行施工,确保施工质量。

2. 对施工现场安全和环境保护要有高度关注。

3. 细节处理要精细,确保完美效果。

4. 需要与相关部门和专业人员积极沟通和配合。

以上为地面铺装、排水处理专项施工方案的完整版。

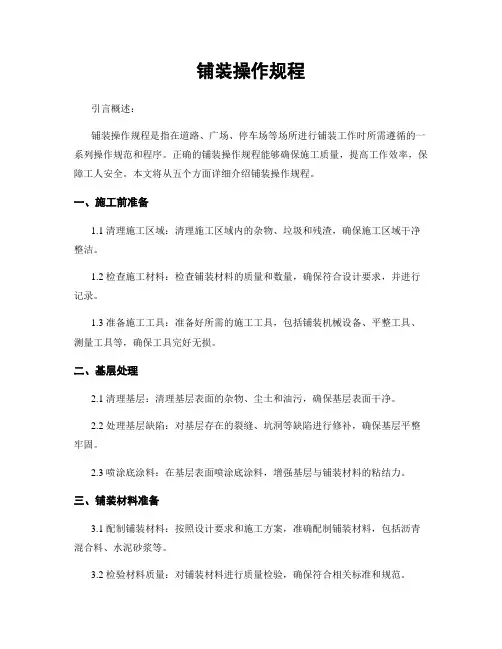

铺装操作规程

铺装操作规程

铺装操作规程引言概述:铺装操作规程是指在道路、广场、停车场等场所进行铺装工作时所需遵循的一系列操作规范和程序。

正确的铺装操作规程能够确保施工质量,提高工作效率,保障工人安全。

本文将从五个方面详细介绍铺装操作规程。

一、施工前准备1.1 清理施工区域:清理施工区域内的杂物、垃圾和残渣,确保施工区域干净整洁。

1.2 检查施工材料:检查铺装材料的质量和数量,确保符合设计要求,并进行记录。

1.3 准备施工工具:准备好所需的施工工具,包括铺装机械设备、平整工具、测量工具等,确保工具完好无损。

二、基层处理2.1 清理基层:清理基层表面的杂物、尘土和油污,确保基层表面干净。

2.2 处理基层缺陷:对基层存在的裂缝、坑洞等缺陷进行修补,确保基层平整牢固。

2.3 喷涂底涂料:在基层表面喷涂底涂料,增强基层与铺装材料的粘结力。

三、铺装材料准备3.1 配制铺装材料:按照设计要求和施工方案,准确配制铺装材料,包括沥青混合料、水泥砂浆等。

3.2 检验材料质量:对铺装材料进行质量检验,确保符合相关标准和规范。

3.3 储存材料:储存材料时要注意防潮、防晒和防火,确保材料质量不受损。

四、铺装施工4.1 铺装前测量:在施工前进行测量,确定铺装线路和高度,确保准确无误。

4.2 铺装材料铺设:按照设计要求和施工方案,将铺装材料均匀铺设在基层上,并进行压实。

4.3 铺装表面处理:对铺装表面进行必要的处理,如刮平、喷涂防水层等,确保表面平整、美观。

五、施工后处理5.1 清理施工现场:清理施工现场内的杂物、垃圾和残渣,恢复原貌。

5.2 检查施工质量:对铺装工程进行质量检查,确保施工质量符合要求。

5.3 缺陷修复和保养:对铺装工程中存在的缺陷进行修复,制定保养计划,延长使用寿命。

总结:铺装操作规程是确保铺装工作质量和安全的重要指导文件。

通过施工前准备、基层处理、铺装材料准备、铺装施工和施工后处理等五个方面的详细规定,能够帮助施工人员按照正确的程序进行铺装工作,保证施工质量和工期进度,提高工作效率,确保工人安全。

铺装操作规程

铺装操作规程

铺装操作规程引言概述:铺装操作规程是指在道路、广场、停车场等场所进行铺装作业时所需遵守的一系列操作规范和流程。

正确的铺装操作规程能够确保施工质量,提高工作效率,保障工人和行人的安全。

本文将详细介绍铺装操作规程的四个部分。

一、施工前准备1.1 确定施工范围:在进行铺装作业前,首先要根据设计图纸和工程要求,确定施工范围。

这包括测量和标记出施工区域的边界,确保施工范围的准确性和一致性。

1.2 检查施工材料:在铺装作业开始之前,要对所使用的施工材料进行检查。

包括沥青、混凝土、砖石、沙子等材料的质量和数量,确保其符合相关标准和规定。

同时,要检查施工设备的完好性,确保设备能够正常使用。

1.3 环境准备:在进行铺装作业前,要对施工现场进行环境准备。

包括清理施工区域内的杂物和垃圾,确保施工区域的整洁和安全。

同时,要对施工区域进行排水处理,确保施工过程中的排水畅通。

二、铺装操作流程2.1 基层处理:在进行铺装作业前,要对基层进行处理。

包括清理基层表面的杂物和灰尘,修补基层的裂缝和坑洼,确保基层的平整和牢固。

2.2 施工材料的配制:根据设计要求和施工方案,按照正确的比例和方法进行施工材料的配制。

例如,对沥青进行加热和搅拌,对混凝土进行拌和和浇筑,确保施工材料的质量和均匀性。

2.3 铺装施工:根据设计要求和施工方案,进行铺装施工。

这包括将施工材料均匀地铺设在基层上,使用专业的工具和设备进行压实和整平,确保铺装面的平整和牢固。

三、施工质量控制3.1 施工过程监控:在铺装作业过程中,要进行施工质量的监控。

包括对施工材料的质量进行抽检,对施工过程中的关键节点进行检查,确保施工质量的合格性。

3.2 施工质量评估:在铺装作业完成后,要对施工质量进行评估。

包括对铺装面的平整度、牢固度和颜色的一致性进行检查,确保施工质量符合设计要求和规范。

3.3 施工记录和整改:在施工过程中,要及时记录施工情况和质量问题,并进行整改。

包括记录施工过程中的关键参数和施工人员的操作情况,及时处理施工中出现的质量问题,确保施工质量的可控性和可追溯性。

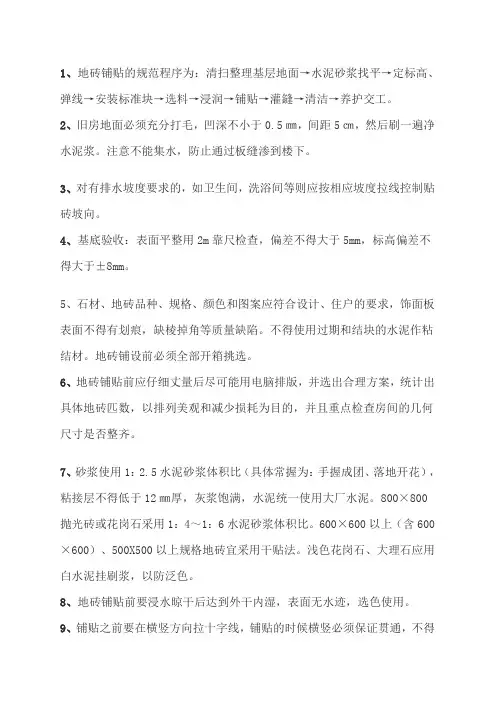

地砖铺贴工程施工工艺、流程及验收标准

地砖铺贴工程施工工艺、流程及验收标准

1、地砖铺贴的规范程序为:清扫整理基层地面→水泥砂浆找平→定标高、弹线→安装标准块→选料→浸润→铺贴→灌鏠→清洁→养护交工。

2、旧房地面必须充分打毛,凹深不小于0.5㎜,间距5㎝,然后刷一遍净水泥浆。

注意不能集水,防止通过板缝渗到楼下。

3、对有排水坡度要求的,如卫生间,洗浴间等则应按相应坡度拉线控制贴砖坡向。

4、基底验收:表面平整用2m靠尺检查,偏差不得大于5mm,标高偏差不得大于±8mm。

5、石材、地砖品种、规格、颜色和图案应符合设计、住户的要求,饰面板表面不得有划痕,缺棱掉角等质量缺陷。

不得使用过期和结块的水泥作粘结材。

地砖铺设前必须全部开箱挑选。

6、地砖铺贴前应仔细丈量后尽可能用电脑排版,并选出合理方案,统计出具体地砖匹数,以排列美观和减少损耗为目的,并且重点检查房间的几何尺寸是否整齐。

7、砂浆使用1:2.5水泥砂浆体积比(具体常握为:手握成团、落地开花),粘接层不得低于12㎜厚,灰浆饱满,水泥统一使用大厂水泥。

800×800抛光砖或花岗石采用1:4~1:6水泥砂浆体积比。

600×600以上(含600×600)、500X500以上规格地砖宜采用干贴法。

浅色花岗石、大理石应用白水泥挂刷浆,以防泛色。

8、地砖铺贴前要浸水晾干后达到外干内湿,表面无水迹,选色使用。

9、铺贴之前要在横竖方向拉十字线,铺贴的时候横竖必须保证贯通,不得错缝。

10、地砖铺设时,随铺随清,随时保持清洁干净。

(用棉纱或锯末清扫),并将砖缝内的水泥砂浆清干净,已便完工后勾缝.11、勾缝在完工前进行,先清缝,用白水泥加滑石粉调腻子,勾缝腻子低于砖面1㎜。

12、地砖铺贴时,其他工种不得污染,不得人为踩踏,地砖完成后应在24小时内清缝,随做随清,并做养护,两天之内禁止上人。

为不影响其他项目施工,可在地面上铺设实木板供人行走。

13、地砖铺设完成后,在检查无平整度误差、空鼓、色差等后,用厚纸板全部遮盖保护,纸板上的铁钉必须取掉,纸板与纸板间必须用封口胶粘贴严密,防止杂物进入。

铺排施工作业标准及流程

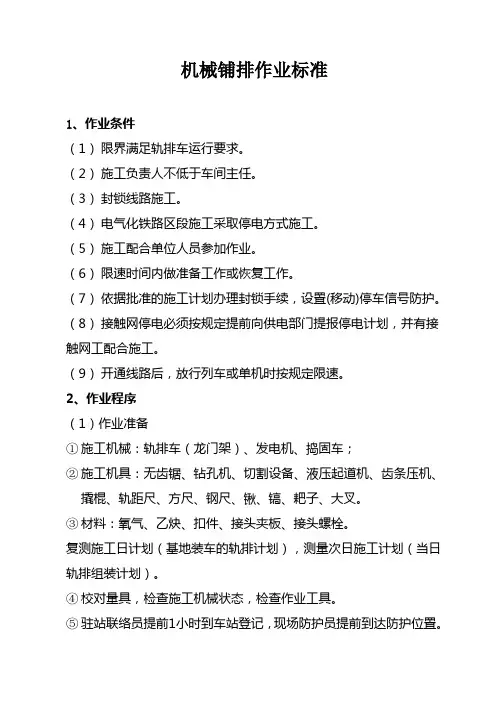

铺排施工作业标准及流程

机械铺排作业标准1、作业条件(1)限界满足轨排车运行要求。

(2)施工负责人不低于车间主任。

(3)封锁线路施工。

(4)电气化铁路区段施工采取停电方式施工。

(5)施工配合单位人员参加作业。

(6)限速时间内做准备工作或恢复工作。

(7)依据批准的施工计划办理封锁手续,设臵(移动)停车信号防护。

(8)接触网停电必须按规定提前向供电部门提报停电计划,并有接触网工配合施工。

(9)开通线路后,放行列车或单机时按规定限速。

2、作业程序(1)作业准备①施工机械:轨排车(龙门架)、发电机、捣固车;②施工机具:无齿锯、钻孔机、切割设备、液压起道机、齿条压机、撬棍、轨距尺、方尺、钢尺、锹、镐、耙子、大叉。

③材料:氧气、乙炔、扣件、接头夹板、接头螺栓。

复测施工日计划(基地装车的轨排计划),测量次日施工计划(当日轨排组装计划)。

④校对量具,检查施工机械状态,检查作业工具。

⑤驻站联络员提前1小时到车站登记,现场防护员提前到达防护位臵。

(2)施工封锁前限速(V≤45km/h)时间内进行下列工作①扒碴,将铺排起点下刮碴犁位臵的枕盒道碴扒出2/3。

②卸接头螺栓,在计划拆开接头处,原六个螺栓卸下两个(每端留下两个),对其余螺栓松动后拧紧,同时更换锈死的螺栓。

③准备走行轨。

④排定铺轨排方向桩。

⑤工程车进入封锁区间相邻站停留,待封锁时,应进行机械作业部分、电气部分试运转。

(3)施工封锁内进行下列工作1.接触网停电。

2.工程列车进入封锁施工地段后,新旧轨排车分解,先对旧轨排,后对新轨排。

3.轨排车到位后,托架车落架,用撬棍拨正走行轨,指挥机车后退至托轨与走行轨连接处停车,垫平走行轨,检查调整走行轨至标准位臵。

4.拆除接头夹板及调换接头扣件,以防轨枕脱落,卸下的夹板放在旧轨排第三、四根轨枕上,螺栓放在鱼尾板槽内。

待铺新龙门架将轨排吊起并将道床整平后,用吊旧龙门架将平碴器从托架车上吊至整平的线路上。

5.指挥机车压钩连接平碴器。

6.将滑行轨翻上滚筒,摆正锁好。

铺装操作规程

铺装操作规程

铺装操作规程一、引言铺装操作规程是为了确保铺装工作的顺利进行,保证铺装质量和安全,规范施工流程和操作要求而制定的。

本文将详细介绍铺装操作规程的相关内容。

二、施工前准备1. 施工前,必须对施工现场进行认真检查,确保地面平整、无杂物、无积水等情况。

2. 检查铺装材料的质量,确保符合施工要求,如沥青、碎石等。

3. 准备好所需的施工工具和设备,包括铺装机械、振动器、喷洒器等。

4. 根据工程要求,编制详细的施工方案和施工图纸。

三、铺装操作流程1. 清洁施工现场:清除杂物、积水等,确保施工现场干净整洁。

2. 喷洒底层处理剂:根据设计要求,喷洒底层处理剂,提高底层的粘结力和稳定性。

3. 铺装底层材料:将底层材料(如碎石)均匀铺设在底层处理剂上,并使用振动器进行压实,确保底层平整牢固。

4. 铺装中层材料:将中层材料(如沥青)均匀铺设在底层材料上,并使用铺装机械进行压实,确保中层平整牢固。

5. 铺装面层材料:将面层材料(如沥青混凝土)均匀铺设在中层材料上,并使用铺装机械进行压实,确保面层平整牢固。

6. 检查和修复:铺装完成后,对铺装面进行检查,发现问题及时进行修复,确保铺装质量。

7. 清洁施工现场:清理施工现场,清除多余的材料和设备。

四、铺装操作要求1. 操作人员必须熟悉铺装操作规程,严格按照规程进行操作。

2. 操作人员必须佩戴个人防护装备,包括安全帽、安全鞋、手套等。

3. 操作人员必须熟悉施工图纸和施工方案,按照要求进行施工。

4. 施工现场必须设置明显的安全警示标志,确保施工安全。

5. 施工过程中,必须保持施工现场的整洁,及时清理杂物和多余的材料。

6. 施工过程中,必须严格控制施工机械和设备的使用,确保安全和高效。

7. 施工过程中,必须严格按照施工工期进行施工,确保工程进度。

五、安全措施1. 操作人员必须经过专业培训,具备相关的操作技能和安全意识。

2. 操作人员必须严格遵守安全操作规程,不得违章操作。

3. 施工现场必须设置安全警示标志,提醒人员注意安全。

铺装工程施工工序

铺装工程施工工序

铺装工程施工工序铺装工程是指在路面、广场、停车场等场所进行表层覆盖的施工工程,主要包括沥青路面、水泥混凝土路面等。

铺装工程的施工工序是非常重要的,只有按照规定的工艺流程和要求进行施工,才能保证最终工程质量。

下面将详细介绍铺装工程的施工工序:一、前期准备在进行铺装工程之前,需要进行一系列的前期准备工作。

首先是对道路或场地进行勘测和设计,确定施工方案和工程量。

接着是清理施工现场,确保施工区域干净整洁;同时准备好所需的材料、设备和人力。

二、基础处理铺装工程的基础处理是确保路面整体坚固、平整的关键环节。

在进行基础处理时,首先需要进行路基的开挖和调整,然后进行压实处理,确保路基土壤密实。

接着进行基层的铺设和压实,通常采用碎石铺设或沥青混凝土底层。

三、面层铺装面层铺装是铺装工程的重点环节,决定着路面的最终质量和使用寿命。

在进行面层铺装时,首先需要确定铺装材料,根据设计要求进行施工。

如果是沥青路面,需要进行沥青混合料的制备,并进行热拌或冷拌施工;如果是水泥混凝土路面,需要进行混凝土搅拌浇筑。

四、边坡护坡在铺装工程完成后,需要对边坡进行护坡处理,防止坡体下滑和损坏路面。

通常采用设置警戒标志、种植草坪、铺设护坡砖等方式进行护坡,增加路面的安全性和美观性。

五、清理收尾铺装工程施工完成后,需要对施工现场进行清理收尾工作,清除材料堆放、废弃物等,确保施工现场干净整洁。

同时进行工程验收和整理施工资料,做好工程档案的归档和保存。

以上就是铺装工程施工的基本工序,只有严格按照规定流程和要求进行施工,才能确保工程质量和安全。

每一个环节都需要严谨认真,才能最终呈现出一条坚固耐用、美观整洁的路面。

希望以上内容对您有所帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

机械铺排作业标准
1、作业条件
(1)限界满足轨排车运行要求。

(2)施工负责人不低于车间主任。

(3)封锁线路施工。

(4)电气化铁路区段施工采取停电方式施工。

(5)施工配合单位人员参加作业。

(6)限速时间内做准备工作或恢复工作。

(7)依据批准的施工计划办理封锁手续,设臵(移动)停车信号防护。

(8)接触网停电必须按规定提前向供电部门提报停电计划,并有接触网工配合施工。

(9)开通线路后,放行列车或单机时按规定限速。

2、作业程序
(1)作业准备
①施工机械:轨排车(龙门架)、发电机、捣固车;
②施工机具:无齿锯、钻孔机、切割设备、液压起道机、齿条压机、
撬棍、轨距尺、方尺、钢尺、锹、镐、耙子、大叉。

③材料:氧气、乙炔、扣件、接头夹板、接头螺栓。

复测施工日计划(基地装车的轨排计划),测量次日施工计划(当日轨排组装计划)。

④校对量具,检查施工机械状态,检查作业工具。

⑤驻站联络员提前1小时到车站登记,现场防护员提前到达防护位臵。

(2)施工封锁前限速(V≤45km/h)时间内进行下列工作
①扒碴,将铺排起点下刮碴犁位臵的枕盒道碴扒出2/3。

②卸接头螺栓,在计划拆开接头处,原六个螺栓卸下两个(每端留下两个),对其余螺栓松动后拧紧,同时更换锈死的螺栓。

③准备走行轨。

④排定铺轨排方向桩。

⑤工程车进入封锁区间相邻站停留,待封锁时,应进行机械作业部分、电气部分试运转。

(3)施工封锁内进行下列工作
1.接触网停电。

2.工程列车进入封锁施工地段后,新旧轨排车分解,先对旧轨排,后对新轨排。

3.轨排车到位后,托架车落架,用撬棍拨正走行轨,指挥机车后退至托轨与走行轨连接处停车,垫平走行轨,检查调整走行轨至标准位臵。

4.拆除接头夹板及调换接头扣件,以防轨枕脱落,卸下的夹板放在旧轨排第三、四根轨枕上,螺栓放在鱼尾板槽内。

待铺新龙门架将轨排吊起并将道床整平后,用吊旧龙门架将平碴器从托架车上吊至整平的线路上。

5.指挥机车压钩连接平碴器。

6.将滑行轨翻上滚筒,摆正锁好。

7.调整托架车走行轨,确保龙门架运行以及轨排放臵无偏斜。

8.龙门架操纵者根据工长指示信号,确认、响铃,动吊至指定位臵,吊起轨排,至适当高度,回到托架车,放在滑行轨上。

9.吊起第一排。

10.轨排车向前移动一位(约为50m)。

11.托架车上旧轨排摞够五层后,向前卷移固定地点,上好锁闭器。

12.依上顺序,根据施工的计划吊起全部旧轨排(特殊情况除外)。

13.指挥机车压钩,摘下平碴器。

14.解开托架与走行轨间的连接。

15.指挥机车后退约10m,并调整好走行轨,将平碴器装到托架车上。

16.上升托架到固定位臵锁定龙门架。

17.检查轨排装载、锁闭、捆绑情况。

18.铺新排整平。

19.按设计的底碴层标高,每25m设一点,用特制的长水平板尺将其引至线路中心处并做好标记。

作业人员按照这些标记进行回填或挠平石碴层。

同时设专人负责监控底碴标高(即横向水平,纵向长平),未达到技术要求的还要继续整平,直至达到标准为止。

20.铺排工程车提车,新轨排卷入铺排车。

21.挂吊轨排,龙门架操纵者根据工长指示信号,确认、响铃、动吊至指定位臵,下落轨排对缝,同时按方向桩定位。

22.龙门架回托架车吊动第二排,同时上接头,轨排车向前移动。

23.每一组轨排铺完,翻下滑轨卷入第二组。

24.拢碴器操作人员正确、及时、迅速操作保证石碴均匀。

25.新轨排剩最后两排时,丈量合拢口长度,准备机具,锯轨钻孔。

26.最后一排落地,合拢。

27.升起拢碴器,锁闭拢碴器。

28.龙门架上托架车锁定。

29.拆开走行轨,轨排车联结,返回车站。

30.回填石碴,捣固车进行捣固作业。

31.检查线路几何尺寸,达到放行列车条件,开通线路。

(4)开通后限速条件下作业
①改正各部几何尺寸,复柠接头螺栓。

②回填石碴,清理路肩散乱石碴,回收旧料。

③留有足够人员巡养,安排专人检查,发现超限处所及时安排整修。

3、作业质量
(1)每组轨排高度为5层,装载稳固、对齐,误差不得大于50mm,轨端悬空轨枕应加固。

(2)每组轨排中有木枕轨排时,应与钢筋混凝土轨排捆绑,并用钢丝绳与车体联接牢固。

(3)遇有空枕的轨排,在空枕处每隔3m左右放臵1根轨枕支撑,与钢轨用螺栓或道钉固定,并与下层轨排用4股8号线捆绑。

(4)轨排挂钩安装妥当后,应试验提钩一下,确认挂好后,等速、均匀提升、降落。

(5)钢丝绳要顺序密排在卷筒上,不能胡乱缠绕、相互迭压。

两侧钢丝绳在筒上的圈数大致相等,下落到最低位臵时,筒上应留有三圈。

无论空、重载当钩下落到位时,应立即停机,以防钢丝绳跳槽或扭结。

(6)走行轨要垫平、稳固,轨距方向达到标准,无三角坑,保证龙门架走行时不掉道。

(7)吊旧轨排工程列车移动要平稳、及时、位臵准确,速度不得超过5km/h。

(8)轨排落下解钩后,立即将钩提升到2m以上高度,才准开动龙门架。

(9)整平或清理石碴,石碴面要平,按照技术要求横向误差不得大于20mm,纵向不得明显的凸起或坑,误差不得大于30mm。

石碴带的宽度不得小于2800mm。

不得有粒径大于70mm的道碴。

重点找陡坑,消灭三角坑以及水平超限处所。

(10)平碴器不超限,无误动作,配碴均匀。

(11)新铺设的轨排中线应与线路设计中线位臵相吻合,误差不得大于20mm,不得有急弯、反弯或鹅头。

电气化区段符合电气化铁路受电弓拉出值要求标准。

(12)新铺设的轨排轨面标高,应低于设计标高20—50㎜,特殊困难地段不得高于设计标高10—20㎜。

(13)两相邻轨排钢轨的断面应基本一致,上下及内侧错牙不超过
1mm。

(14)轨缝尺寸按《修规》第3.4.6条规定预留。

(15)按轨温计算设臵轨缝,每个轨缝误差为±2mm,并不得有瞎缝,绝缘接头轨缝为10mm。

(16)接头螺栓,铺排时上齐六个,至少拧紧两个,待轨排车过后全部拧紧。

接头螺栓扭力矩:普通线路不少于700N•m;无缝线路缓冲区不少于900N•m。

(17)螺栓及垫圈技术状态良好。

机械铺排作业流程
作业条件:轨排车超级超限,封锁线路施工,配合单位人员参加施工。

依据批准的月施工计划办理封锁施工手续,设置移动停车信号防护。

在电气化区段施工时,要先办
作业卡控手册机械铺排作业
沈阳工务机械段
机械铺排作业卡控表。

相关文档
最新文档
