100 万件,年固定成本为580 万元,每件产品销售价估计为 60 元,销售税金及附加的税率为 6%,单位产品的可变成本估算为 40 元。

【1、对建设项目进行盈亏平衡分析,计算建设项目的产量盈亏平衡点和单价盈亏平衡点。

2、在市场销售良好的情况下,正常生产年份的最大可能盈利额为多少?3、在市场销售不良的情况下,企业欲保证能或者利润 120 万元的年产量为多少?4、在市场销售不良的情况下,为了促销,产品市场价格由 60 元降低 10%销售时,诺欲获年利润 60 万元的年产量应为多少?5、从盈亏平衡角度,判断建设项目的可行性。

固定成本产量盈亏平衡点=产品单价( 1 - 销售税金及附加税率) - 单位产品可变成本580= = 35 .37 万件60 *(1 - 0 .06 ) 一40单价盈亏平衡点固定成本+ 设计生产能力* 单位可变成本=单位产品销售*(1 - 销售税金及附加税率)580 + 100 * 40税金及附加= = 48 .72 元100 *(1 - 0 .06)在市场销售良好的情况下,正常年份最大可能盈利额为R=正常年份总收益-正常年份总成本=设计生产能力× [单价× (1-销售税金及附加税率) ]- (固定成本+设计生产能力×单位产品可变成本)=100 万件×[60 元×(1-6%) ]- (580 万元+100 万件×40 元)=1060 万元在市场不良的情况下,企业欲获年利润 120 万元的最低年产量为利润+ 国定成本产量=产品单价*(1 - 销售税金及附加税率) - 单位产品可变成本120 + 580= 万件= 42 .68 万件60 *(1 一0 .06 ) 一40年产量== 60+ × (1-0.06)-40 万件=59.48 万件(1)本建设项目产量盈亏平衡点 35.37 万件,而建设项目的设计生产能力为 100 万件,远大于盈亏平衡产量,可见,建设项目盈亏平衡点较低,盈利能力和抗风险能力较强。

2022年一级造价工程师案例分析考试真题及答案

2022年一级造价工程师案例分析考试真题及答案

2022年一级造价工程师案例分析考试真题及答案1.案例(一)某企业投资建设的一个工业项日,生产运营期10年,于5年前投产。

该项目固定资产投资总额3000万元,全部形成固定资产,固定资产使用年限10年,残值率5%,真线法折旧。

目前,项目建设期贷款已偿还完成,建设期可抵扣进项税已抵扣完成,处于正常生产年份。

正常生产年份的年销售收入为920万元(不含销项税),年经营成本为324万元(含可抵扣进项税24万元。

项目运营期第1年投入了流动资金200万元。

企业适用的增值税税率13%,增值税附加税率12%,企业所得税税率25%。

为了提高生产效率,降低生产成本,企业拟开展生产线智能化、数字化改造,且改造后企业可获得政府专项补贴支持。

具体改造相关经济数据如下:1.改造工程建设投资800万元(含可抵扣进项税60万元,全部形成新增固定资产,新增固定资产使用年限同原固定资产剩余使用年限,残值率、折旧方式和原固定资产相同。

改造工程建设投资由企业自有资金投入。

2.改造工程在项目运营期第6年(改造年)年初开工,2个月完工,达到可使用状态,并投产使用。

3.改造年的产能、销售收入、经营成本按照改造前正常年份的数值计算。

改造后第2年(即项目运营期第7年,下同)开始,项目产能提升20%,且增加的产量能被市场完全吸纳,同时由于改造提升了原材料等利用效率,使得经营成本及其可抵扣进项税均降低10%,所需流动资金比改造前降低30%。

4.改造后第2年,企业可获得当地政府给予的补贴收入100万元(不征收增值税)。

【问题】1.列式计算项目改造前正常年份的应缴增值税、总成本费用、税前利润及企业所得税。

2.列式计算项目改造年和改造后第2年的应缴增值税和企业所得税。

3.以政府视角计算由于项目改造引起的税收变化总额(仅考虑增值税和企业所得税)。

4.遵循“有无对比原则,列式计算改造后正常年份的项目投资收益率。

(注:改造工程建设投资按照改造年年初一次性投入考虑,改造年的新增固定资产折日按整年考虑。

一级造价工程师考试《交通运输工程造价案例分析(公路篇)》真题一

一级造价工程师考试《交通运输工程造价案例分析(公路篇)》真题一

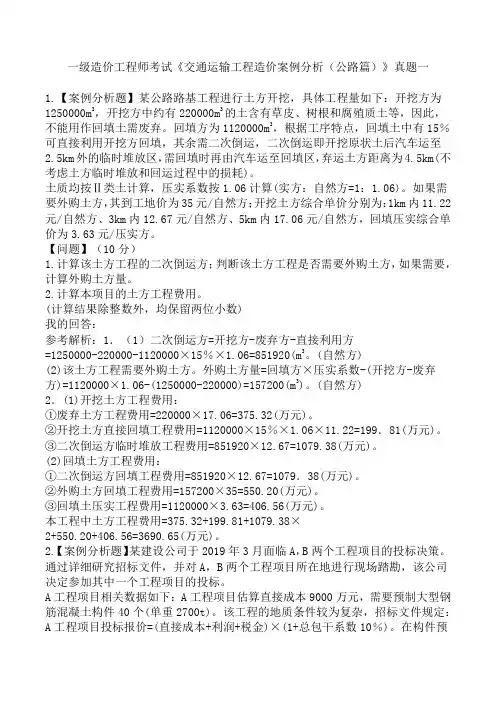

一级造价工程师考试《交通运输工程造价案例分析(公路篇)》真题一1.【案例分析题】某公路路基工程进行土方开挖,具体工程量如下:开挖方为1250000m3,开挖方中约有220000m3的土含有草皮、树根和腐殖质土等,因此,不能用作回填土需废弃。

回填方为1120000m3,根据工序特点,回填土中有15%可直接利用开挖方回填,其余需二次倒运,二次倒运即开挖原状土后汽车运至2.5km外的临时堆放区,需回填时再由汽车运至回填区,弃运土方距离为4.5km(不考虑土方临时堆放和回运过程中的损耗)。

土质均按Ⅱ类土计算,压实系数按1.06计算(实方:自然方=1:1.06)。

如果需要外购土方,其到工地价为35元/自然方;开挖土方综合单价分别为:1km内11.22元/自然方、3km内12.67元/自然方、5km内17.06元/自然方,回填压实综合单价为3.63元/压实方。

【问题】(10分)1.计算该土方工程的二次倒运方;判断该土方工程是否需要外购土方,如果需要,计算外购土方量。

2.计算本项目的土方工程费用。

(计算结果除整数外,均保留两位小数)我的回答:参考解析:1.(1)二次倒运方=开挖方-废弃方-直接利用方=1250000-220000-1120000×15%×1.06=851920(m3。

(自然方)(2)该土方工程需要外购土方。

外购土方量=回填方×压实系数-(开挖方-废弃方)=1120000×1.06-(1250000-220000)=157200(m3)。

(自然方)2.(1)开挖土方工程费用:①废弃土方工程费用=220000×17.06=375.32(万元)。

②开挖土方直接回填工程费用=1120000×15%×1.06×11.22=199.81(万元)。

③二次倒运方临时堆放工程费用=851920×12.67=1079.38(万元)。

工程造价案例分析-建设工程计量与计价(一)_真题-无答案

工程造价案例分析-建设工程计量与计价(一)_真题-无答案

工程造价案例分析-建设工程计量与计价(一)(总分200,考试时间90分钟)(一)1. 某单层厂房柱下独立基础见图3-1,共20个。

已知:土壤类别为二类土;混凝土现场搅拌,混凝土强度等级:基础垫层C15,独立基础及独立柱C20;弃土运距150;基础回填土夯填;土方挖、填计算均按天然密实土。

问题(1)根据图示内容和《建设工程工程量清单计价规范》的规定,根据表3-1所列清单项目编制±0.00以下的分部分项工程量清单,并将计算过程及结果填入表3-2中有关分部分项工程量清单的统一项目编码见表3-1。

表3-2分部分项工程量清单与计价表序号1 项目编码项目名称项目特征描述计量单位工程数量计算过程金额综合单价合价其中:暂估价1234(2)某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3m;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土520m3;余土用翻斗车外运150m。

该承包商使用的消耗量定额如下:挖1m3土方,用工0.48工日(已包括基底扦探用工);装运(外运150m)1 m3土方,用工0.10工日,翻斗车0.069台班。

已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。

计算承包商挖独立基础土方的人工费、材料费、机械费合价。

(3)假定管理费率为12%,利润率为7%,风险系数为1%。

按《建设工程工程量清单计价规范》有关规定,计算承包商填报的挖独立基础土方工程量清单的综合单价(风险费以工料机和管理费之和为基数计算)。

(二)1. 某工程纵横墙基均采用同一断面的带形基础,基础总长度为160m,基础上部为370实心砖墙。

带基结构尺寸见图3-2。

混凝土现场制作,强度等级:基础垫层C10,带形基础及其他构件均为C20。

项目编码见表3-4。

招标文件要求:弃土采用翻斗车运输,运距200m,基坑夯实回填,挖、填土方计算均按天然密实土。

某承包商拟投标此项工程,并根据本企业的管理水平确定管理费率为12%,利润率和风险系数为 4.5%(以工料机和管理费为基数计算)(基础底面标高为-3.00)。

2021年一级造价工程师《建设工程造价案例分析(土建)》考试真题及答案解析(完整版)

2021年一级造价工程师《建设工程造价案例分析(土建)》考试真题及答案解析(完整版)

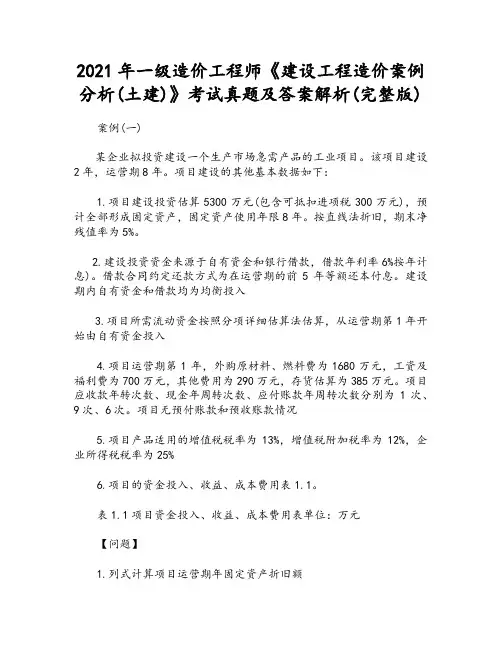

2021年一级造价工程师《建设工程造价案例分析(土建)》考试真题及答案解析(完整版)案例(一)某企业拟投资建设一个生产市场急需产品的工业项目。

该项目建设2年,运营期8年。

项目建设的其他基本数据如下:1.项目建设投资估算5300万元(包含可抵扣进项税300万元),预计全部形成固定资产,固定资产使用年限8年。

按直线法折旧,期末净残值率为5%。

2.建设投资资金来源于自有资金和银行借款,借款年利率6%按年计息)。

借款合同约定还款方式为在运营期的前5年等额还本付息。

建设期内自有资金和借款均为均衡投入3.项目所需流动资金按照分项详细估算法估算,从运营期第1年开始由自有资金投入4.项目运营期第1年,外购原材料、燃料费为1680万元,工资及福利费为700万元,其他费用为290万元,存货估算为385万元。

项目应收款年转次数、现金年周转次数、应付账款年周转次数分别为1次、9次、6次。

项目无预付账款和预收账款情况5.项目产品适用的增值税税率为13%,增值税附加税率为12%,企业所得税税率为25%6.项目的资金投入、收益、成本费用表1.1。

表1.1项目资金投入、收益、成本费用表单位:万元【问题】1.列式计算项目运营期年固定资产折旧额2.列式计算项目运营期第1年应偿还的本金、利息3.列式计算项目运营期第1年、第2年应投入的流动资金4.列式计算项目运营期第1年应缴纳的增值税。

5.以不含税价格列式计算项目运营期第1年的总成本费用和税后利润,并通过计算说明项目运营期第1年能够满足还款要求计算过程和结果保留两位小数【解析】问题1:(4分)建设期利息第1年:1500×1/2×6%=45万元第2年:(1545+1500×12)×6%=137.7元合计:45+137.7=182.37万元(2分)固定资产折旧费,(5300+182.7-300×(1-5%)÷8=615.45万元(2分)问题2:(4分)每年得还本息和:3182.7×6%×(1+6%)5-【1+6%)5-1】=755.56万元(2分)运营期第1年应还利总:755.56×6%=190.96万元(1分)应还本金:755.56-190.96=564.6万元(2分)问题3:(5分)运营期第1年应投入的流动资金:应收账款=年经营成本÷12=2700÷12=225万元现金=(工资及福利费+其他费用)÷9=(700+290)÷9=110万元存货=385万元流动资产=225-110+385=720万元(2分)应付账款=外购原材料、燃料费÷6=1680÷6=280万流动负债=应付账款280万元(1分)运营期第1年应投入的流动资金720-280=440万元(1分)运营期第2年应投入的流动资金=855-350-440=65万元(1分)问题4:(2分)运营期第1年增值税:3520×13%-200-300=-42.4万元,故应纳增值税为0(2分)问题5:(5分)运营期第1年:总成本费用=2700+615.45+190.96=3506.41万元(2分)税后利润=(3520-3506.41)×1(1+25%)=10.19方元(1分)因10.19+615.45=625.64万元>当年应还本金564.6万元,故,运营期第1年可以满足还款要求。

2023年一级造价师之工程造价案例分析(交通)练习题(一)及答案

2023年一级造价师之工程造价案例分析(交通)练习题(一)及答案

2023年一级造价师之工程造价案例分析(交通)练习题(一)及答案大题(共10题)一、某施工单位与某建设单位按照《公路工程标准施工招标文件》(2018年版)签订了一高速公路项目的施工合同。

双方合同规定:工期为302天,施工日期为2018年3月1日至12月27日。

工程实施过程中,在同一个关键工作面上发生了下列事件,并经专业监理工程师审查,情况属实。

事件1:由于不能及时提供场地,施工方于2018年3月4日才进场开始作业,延期开工造成的实际损失3万元。

事件2:土方开挖工程,开挖时遇到了难以预料的暴雨天气,实际持续时间延长了12天,直接经济损失10万元。

事件3:建设单位负责设备的采购,甲施工单位经建设单位同意后将安装工作专业分包给具备相应条件的乙施工单位。

乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。

经设备制造单位修理,第二次试车合格。

由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,安装工作实际持续时间延长了14天。

事件4:为了确保工程质量,施工单位对路基工作增加一次检验,增加费用2万元,路基工作持续时间增加2天。

、如果甲施工单位就工程中发生的1~4项事件提出索赔要求,试问工期和费用能否成立?说明理由。

、对1~4项事件工期索赔各是多少天?总工期索赔多少天?、计算1~4项事件费用索赔总额?、乙施工单位承接对应的安装工作专业分包应该满足哪些条件?【答案】1.事件1:工期和费用索赔成立。

因为不能及时提供场地属建设单位责任,延误的时间将导致工期延长。

事件2:工期索赔成立。

费用索赔不成立。

因为不可抗力造成的费用损失双方各自承担,造成工期延误的可以索赔工期。

事件3:工期和费用索赔成立。

因为建设单位负责设备的采购,因设备本身出现问题造成的费用损失应由建设单位承担,延误的时间将导致工期延长。

事件4:工期和费用索赔不成立。

因为保证工程质量的检验费用已包含在合同价中,施工方额外增加的检验费用应自己承担,增加的工作时间也不能顺延。

造价建设工程工程量清单计价规范第33讲:工程量清单编制使用表格及案例(一)(2013新版)

造价建设工程工程量清单计价规范第33讲:工程量清单编制使用表格及案例(一)(2013新版)

内容讲解2013《建设工程工程量清单计价规范》(GB 50500-2013)宣贯解读与应用实务《建设工程工程量清单计价规范》(GB 50500-2013)工程计价表格(工程量清单编制使用表格及案例)[条文] 16.0.3 工程量清单的编制应符合下列规定:1工程量清单编制使用表格包括:封—1、扉—1、表—01、表—08、表—11、表—12(不含表—12—6~表—12—8)、表—13、表—20、表—21 或表—22。

2扉页应按规定的内容填写、签字、盖章,由造价员编制的工程量清单应有负责审核的造价工程师签字、盖章。

受委托编制的工程量清单,应有造价工程师签字、盖章以及工程造价咨询人盖章。

3总说明应按下列内容填写:1)工程概况:建设规模、工程特征、计划工期、施工现场实际情况、自然地理条件、环境保护要求等。

2)工程招标和专业工程发包范围。

3)工程量清单编制依据。

4)工程质量、材料、施工等的特殊要求。

5)其他需要说明的问题。

[要点说明] 本条对工程量清单编制表的使用作出了规定。

[概述] 本附录比“08规范”增加了工程量清单、招标控制价、投标总价、竣工结算书、工程造价鉴定意见书5 种计价文件的封面样式。

[表样] B.1 招标工程量清单封面:封—1[要点说明] 封面应填写招标工程项目的具体名称,招标人应盖单位公章,如委托工程造价咨询内容提要人编制,还应由其加盖相同单位公章。

[示例] 招标人自行编制招标工程量清单封面_ _××中学教学楼工程招标工程量清单招标人:××中学(单位盖章)× × 年× 月× 日封-1[示例] 招标人委托工程造价咨询人编制招标工程量清单的封面招标人委托工程造价咨询人编制招标工程量清单的封面除招标人盖单位公章外,还应加盖受委托编制招标工程量清单的工程造价咨询人的单位公章。

_ _××中学教学楼工程招标工程量清单招标人:××中学(单位盖章)造价咨询人:××工程造价咨询_(单位盖章)× × 年× 月× 日封-1 [概述] 本附录是在“08规范”第5.1.1 封面的基础上修改的,增加了工程造价鉴定。

第08章 施工阶段工程造价管理案例分析

第08章 施工阶段工程造价管理案例分析

经工程师认定的承包商在各月计划和实际完成的工程量价款及由业主直供的材料、
设备的价值如下表所示,表中未计入由于工程变更等原因造成的工程款的增减数额。
表 8-18 工程各月产值表
月份
3 4 5 6 7 8 9 10 11
计划完成工程量价款(万元) 60 80 100 70 90 30 100 70
实际完成工程量价款(万元) 30 70 90 85 80 28 90 85 42
第 8 章 建设项目施工阶段工程造价管理
【案例一】
背景:
某施工单位承包了一工程项目。按照合同规定,工程施工从 2005 年 7 月 1 日起至 2005
年 12 月 20 日止。在施工合同中,甲乙双方约定:该工程的工程造价为 660 万元人民币,
工期五个月,主要材料与构件费占工程造价比重的 60%,预付备料款为工程造价的 20%,
11 月底办理竣工结算时甲方应支付的结算款为多少?该工程结算造价为多少? 7.保修期间屋面漏水发生的 15000 元修理费如何处理? 分析要点: 本案例涉及第八章施工阶段工程造价管理的有关知识,主要知识点为: 1.预付工程款的概念、计算与起扣; 2.工程价款的结算方法、竣工结算的原则与方法; 3.工程量计量的原则; 4.工程变更价款的处理原则; 5.工程索赔的处理原则。 参考答案 问题 1: 对于乙方在垫层施工中扩大部分的工程量,造价工程师应不予以计量。因为该部分
的工程量超过了施工图纸的要求,也就是超过了施工合同约定的范围,不属于造价工程 师计量的范围。
在工程施工中,监理工程师与造价工程师均是受雇于业主,为业主提供服务的,他 们只能按照他们与业主所签合同的内容行使职权,无权处理合同以外的工程内容。对于 “乙方为了保证工程质量,在取得在场监理工程师认可的情况下,将垫层范围比施工图 纸规定各向外扩大了 10 ㎝”这一事实,监理工程师认可的是承包商的保证施工质量的技 术措施,在业主没有批准追加相应费用的情况下,技术措施费用应由承包商自己承担。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第1次作业一、填空题(本大题共5分,共 5 小题,每小题 1 分)1. 静态投资估算一般以 ______ 为基准年,以这一年的价格为基准进行计算。

2. 价值工程的目标体现为 ______ 。

3. 类似工程预算法是利用技术条件与设计对象相类似的已完工程的造价资料编制拟建工程设计概算的方法,这种方法在应用中要注意的是必须对 ______ 和______ 进行调整。

4. 如果单项工程的分类已详细而明确,但实际工程量与预计的工程量可能有较大出入时,则应优先选择 ______ 合同5. 竣工财务决算说明书和竣工财务决算报表又合称为 ______ ,它是竣工决算的核心内容。

二、计算题(本大题共35分,共 7 小题,每小题 5 分)1. 若在 10年内,每年末存入银行 1000万元,年利率为 8%,问 10年后本利和为多少?2. 若想在第5年年底获得1000万元,每年存款金额相等,年利率为 10%,则每年需存款多少?3. 若投资1000万元,每年收回率为8%,在10年内收回全部本利,则每年应收回多少?4. 某公司希望5年后有1000万元资金,年复利率i=10%,试问现在需一次存款多少?5. 某沟槽长335.1m,底宽为3m,室外地坪设计标高-0.3m,槽底标高为-3m,无地下水,放坡系数为1:0.67,沟槽两端不放坡,采用挖斗容量为0.5m3的反铲挖掘机挖土,载重量为5t的自卸汽车将开挖土方量的60%运走,运距为3km,其余土方量就地堆放。

经现场测试的有关数据如下:(1)土的松散系数为1.2,松散状态容量1.65t/m3;(2)挖掘机的铲斗充盈系数为1.0,每循环1次时间为2分钟,机械时间利用系数为0.85;(3)自卸汽车每一次装卸往返需24分钟,时间利用系数为0.80。

注:“时间利用系数“仅限于计算台班产量时使用。

问题(1)计算挖掘机台班产量;(2)自卸汽车台班产量;(3)挖掘机台班数和自卸汽车台班数。

6. 若希望在5年内每年收回1000万元,当利率为10%时,则开始需一次投资多少万元?7. (计算结果保留两位小数)背景材料:某宾馆工程竣工交付营业后,经审计实际总投资为51514万元。

其中:(1)建筑安装工程费27000万元;(2)家具有具购置费(均为使用期限1年以内,单位价值2000元以下)5650万元;(3)土地使用权出让金3200万元;(4)建设单位管理费2710万元;(5)投资方向调节税5784万元。

(6)流动资金7170万元。

交付营业后预计年营业部收入为28200万元。

预计年总成本为17433万元。

年销售税金及附加为1813万元。

问题:(1)计算固定资产,无形资产和递延资产;(2)确定年投资利润率。

三、简答题(本大题共60分,共 6 小题,每小题 10 分)1. 常见的偏差类型有?2. 发承包双方发生争议,出现哪些情况才能停止施工?3. 工程寿命周期成本的评价方法有哪些?4. 竣工结算的工程价款应该怎样确定?5. 什么是财务净现值(FNPV)?6. 联合体共同投标的概念是什么?答案:一、填空题(5分,共 5 题,每小题 1 分)1.参考答案:开工的前一年解题方案:静态投资估算一般以开工的前一年为基准年,以这一年的价格为基准进行计算。

评分标准:答对给全分、答错不给分2.参考答案:产品价值的提高解题方案:价值工程的目标体现为产品价值的提高评分标准:一个空5分3.参考答案:建筑结构差异价差解题方案:类似工程预算法是利用技术条件与设计对象相类似的已完工程的造价资料编制拟建工程设计概算的方法,这种方法在应用中要注意的是必须对建筑结构差异和价差进行调整。

评分标准:一个空5分4.参考答案:单价合同解题方案:如果单项工程的分类已详细而明确,但实际工程量与预计的工程量可能有较大出入时,则应优先选择单价合同评分标准:一个空5分5.参考答案:竣工财务决算解题方案:竣工财务决算说明书和竣工财务决算报表又合称为竣工财务决算评分标准:一个空5分二、计算题(35分,共 7 题,每小题 5 分)1.参考答案:14487(万元)解题方案:F=A(F/A,i,n)=1000(F/A,8%,10)=1000 × 14.487=14487(万元)评分标准:答对给全分,公式对给5分2.参考答案:163.8(万元)解题方案:解:由A=F(A/F,i,n)=1000(A/F,10%,5)=1000×0.1638=163.8(万元)评分标准:答对给全分,公式对给5分3.参考答案:149.03(万元)解题方案:A=P(A/P,i,n)=1000(A/P,8%,10)=1000 × 0.14903=149.03(万元)评分标准:答对给全分,公式对给5分4.参考答案:620.9(万元)解题方案:P=F(P/F,i,n)=1000(P/F,10%,5)= 1000 × 0.6209=620.9(万元)评分标准:答对给全分,公式对给5分5.参考答案:问题(1)沟槽土方工程开挖量 V=335.1×[3+0.67×(3-0.3)]×(3-0.3)=4351.04m3 问题(2)挖掘机台班产量每小时循环次数:60/2=30(次)每小时生产率:30×0.5×1=15(m3/小时)每台班产量:15×8×0.85=102(m3/台班)② 自卸汽车台班产量(5分)每小时循环次数:60/24=2.5(次)(1分)每小时生产率:2.5×5/1.65=7.58(m3/小时)每台班产量:7.58×8×0.80=48.51(m3/台班)或按自然状态土体积计算每台班产量:(60×5×8×0.8)/(24×1.65×1.2)=40.40(m3/小时)问题(3)挖掘机台班数:4351.04m3÷102m3/台班≈42.66台班②自卸汽车台班数:4351.04m3×60%÷40.4m3/台班≈64.62(台班)解题方案:设备器械台班计算评分标准:第1、3问5分,第2问10分,按答题情况酌情给分6.参考答案:3790.8(万元)解题方案:P=A(P/A,i,n)=1000(P/A,10%,5)=1000×3.7908=3790.8(万元)评分标准:答对给全分,公式对给5分7.参考答案:问题(1)计算固定资产,无形资产和递延资产,资产划分:固定资产=建筑安装工程费+固定资产投资方向调节税=27000万元+5784万元=32784万元②递延资产,此项目为筹建期间建设单位管理费2710万元③无形资产,此项目为土地使用权出让金3200万元问题(2)确定年投资利润率,年投资利润率计算:年投资利润=(年营业总收入-年总成本-销售税金及附加)÷总投资×100%=(28200-17433-1813)÷51514×100%=17.38%解题方案:固定资产、无形资产、递延资产、年投资利润率计算评分标准:第1小问15分,第2小问5分,按答题情况酌情给分三、简答题(60分,共 6 题,每小题 10 分)1.参考答案:偏差主要有4种类型:投资增加且工期拖延、投资增加但工期提前、工期拖延但投资节约、工期提前且投资节约解题方案:偏差主要有4种类型:投资增加且工期拖延、投资增加但工期提前、工期拖延但投资节约、工期提前且投资节约。

评分标准:答对给全分、按实际答题情况酌情给分2.参考答案:答:出现下列情况,才能停止施工:(1)单方违约导致合同确已无法履行,双方协议停止施工;(2)调解要求停止施工,且为双方接受(3)仲裁机构要求停止施工;(4)法院要求停止施工。

解题方案:(1)单方违约导致合同确已无法履行,双方协议停止施工;(2)调解要求停止施工,且为双方接受;(3)仲裁机构要求停止施工;(4)法院要求停止施工。

评分标准:答对给全分,按答题情况酌情给分3.参考答案:工程寿命周期成本的评价方法有:费用效率(CE)法、固定效率法、固定费用法、权衡分析法解题方案:工程寿命周期成本的评价方法有:费用效率(CE)法、固定效率法、固定费用法、权衡分析法评分标准:答对给全分,按答题情况酌情给分。

4.参考答案:竣工结算工程价款=预算(概算)或合同价款+施工过程中预算或合同价款调整数额-预算或已结算工程价款-保修金解题方案:竣工结算工程价款=预算(概算)或合同价款+施工过程中预算或合同价款调整数额-预算或已结算工程价款-保修金评分标准:答对给全分,答题情况酌情给分。

5.参考答案:财务净现值是指按行业的基准收益率或设定的折现率(iC),将项目计算期内各年净现金流量折现到建设期初的现值之和,是考察项目盈利能力的指标.解题方案:财务净现值是考察项目盈利能力的指标.评分标准:答对给全分,按答题情况酌情给分6.参考答案:联合体共同投标,是指两个以上法人或者其他组织自愿组成一个联合体,以一个投标人的身份就行投标的法律行为。

解题方案:联合体共同投标,是指两个以上法人或者其他组织自愿组成一个联合体,以一个投标人的身份就行投标的法律行为。

评分标准:答对给全分,按答题情况酌情给分。
