矩形顶管工艺流程
矩形顶管法施工工艺

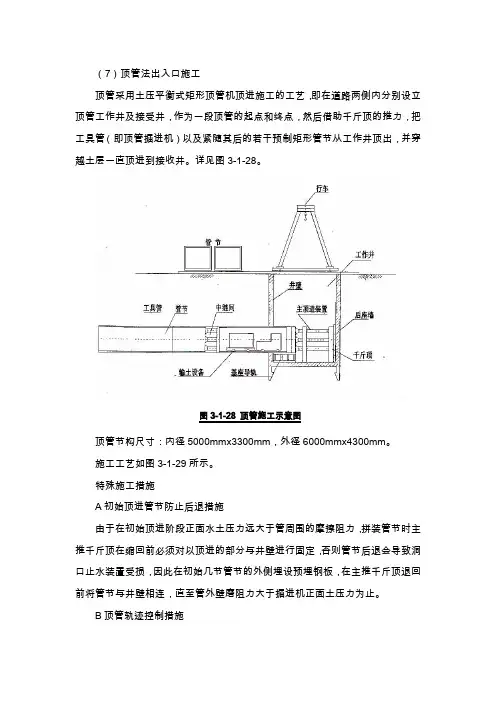

(7)顶管法出入口施工
顶管采用土压平衡式矩形顶管机顶进施工的工艺,即在道路两侧内分别设立顶管工作井及接受井,作为一段顶管的起点和终点,然后借助千斤顶的推力,把工具管(即顶管掘进机)以及紧随其后的若干预制矩形管节从工作井顶出,并穿越土层一直顶进到接收井。
详见图3-1-28。
图3-1-28 顶管施工示意图
顶管节构尺寸:内径5000mmx3300mm,外径6000mmx4300mm。
施工工艺如图3-1-29所示。
特殊施工措施
A初始顶进管节防止后退措施
由于在初始顶进阶段正面水土压力远大于管周围的摩擦阻力,拼装管节时主推千斤顶在缩回前必须对以顶进的部分与井壁进行固定,否则管节后退会导致洞口止水装臵受损,因此在初始几节管节的外侧埋设预埋钢板,在主推千斤顶退回前将管节与井壁相连,直至管外壁磨阻力大于掘进机正面土压力为止。
B顶管轨迹控制措施
初期顶进顶管机头先行入土,应均匀出土,控制好初始偏差,并及时调整后
座千斤顶合力中心来控制初始偏差,确保机头初始状态稳定和轴线顺直。
由于推进距离短,需尽早调整好参数,结合地面沉降数据,调整出土速度,控制好正面土压,确保地面沉降量控制在+10mm~-30mm之间。
C顶管控制地面沉降的预防措施
a同时为保证地面沉降,应严格控制顶进速度,采用间隔施工的方式以缓解浅覆土的影响。
b顶管结束后,为防止隧道上浮,根据顶进情况在隧道内进行一定的加载措施,同时通过注浆孔对管道外壁补浆,选用1:1的水泥浆液,根据不同的水土压力确定注浆压力,加固通道外土体,消除对通道今后使用过程中产生不均匀沉降的影响。
矩形顶管施工工艺全面介绍

矩形顶管在城市轨道交通中的应用
矩形顶管施工工法已广泛应用于城市地下人行通道施工工 程中。近年来, 随着城市轨道交通的大发展, 矩形顶管法也 开始应用于城市轨道交通的工程中, 尤其是在下穿主干道路 出入口通道的施工工程中应用较多。
传统的明挖顺作法施工, 虽然工法成熟、风险小、纯土 建的造价较低, 但是施工期间需要对道路交通进行疏解甚至 封路, 道路下众多的地下管线也可能需要临时搬迁或保护, 由此造成的附加工程造价很高, 对社会、周边环境等的综合 影响较大。而采用矩形顶管法施工时, 对地面交通基本无影 响, 也可以避开地下管线, 施工控制精度高, 对周边环境影 响小, 具有明显的优势。在上海及周边软土地区的轨道交通 设计中, 已开始引入矩形顶管施工工法, 并积累了一定的设 计和施工经验。
管线保护
顶管管顶与雨水管基础 之间净距仅为0.62米,施工 前对该管道采取了有效的保 护措施。
矩形顶管机施工案例(一)
施工现场布置图
矩形顶管机施工案例(一)
顶管机吊装
顶管机安装到位
矩形顶管机施工案例(一)
掘进顶推
吊装管节
矩形顶管机施工案例(一)
弃土水平运输
管节安装完毕
矩形顶管机施工案例(一)
矩形顶管机施工案例(一)
顶管机的选取
顶管通道净尺 寸为3.3m×6m,采 用4.2m×6.9m多刀 盘土压平衡式矩形 顶管机进行掘进施 工。顶管总长18m, 覆土深度约为7.28m。
矩形顶管机施工案例(一)
始发井
接收井
矩形顶管机施工案例(一)
钢筋混凝土管节
顶管结构全部采用预制矩形 钢筋混凝土管节,管节混凝土强 度为C50,抗渗等级为P6,
参数 黏土、砂土、粉质粘土 土压平衡 多刀盘断面切削,切削率87% 4200mm*6900mm 额定:24000kN ±1° 0~3r/min 1980kN.m 0~50mm/min

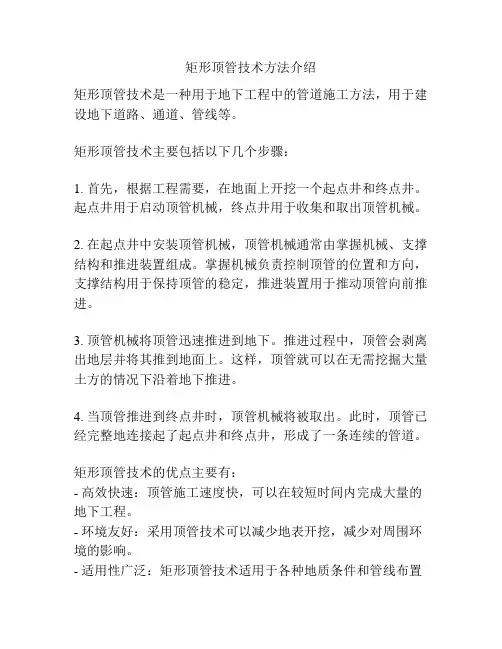

矩形顶管技术方法介绍

矩形顶管技术方法介绍
矩形顶管技术是一种用于地下工程中的管道施工方法,用于建设地下道路、通道、管线等。
矩形顶管技术主要包括以下几个步骤:
1. 首先,根据工程需要,在地面上开挖一个起点井和终点井。
起点井用于启动顶管机械,终点井用于收集和取出顶管机械。
2. 在起点井中安装顶管机械,顶管机械通常由掌握机械、支撑结构和推进装置组成。
掌握机械负责控制顶管的位置和方向,支撑结构用于保持顶管的稳定,推进装置用于推动顶管向前推进。
3. 顶管机械将顶管迅速推进到地下。
推进过程中,顶管会剥离出地层并将其推到地面上。
这样,顶管就可以在无需挖掘大量土方的情况下沿着地下推进。
4. 当顶管推进到终点井时,顶管机械将被取出。
此时,顶管已经完整地连接起了起点井和终点井,形成了一条连续的管道。
矩形顶管技术的优点主要有:
- 高效快速:顶管施工速度快,可以在较短时间内完成大量的地下工程。
- 环境友好:采用顶管技术可以减少地表开挖,减少对周围环境的影响。
- 适用性广泛:矩形顶管技术适用于各种地质条件和管线布置
要求的地下工程。
- 施工安全:顶管机械可以实现无人操作,减少操作人员的风险。
然而,矩形顶管技术也有一些限制:
- 顶管机械的尺寸受限:由于机械本身的尺寸限制,顶管的直径和长度有一定的限制。
- 地质条件的限制:顶管施工受地质条件的限制,如存在较大的岩石或泥水地层等情况。
- 工程造价较高:相比传统的开挖施工方法,顶管技术的设备和人工成本较高。
综上所述,矩形顶管技术是一种高效快速、环境友好的地下施工方法,但需要根据具体工程条件和需求来选择其适用性。
矩形顶管施工方案

矩形顶管施工方案1. 引言矩形顶管是一种常用的地下管线施工方式,它能够有效地解决城市地下管线布设难题。
本文将介绍矩形顶管施工的基本原理、工艺流程以及施工注意事项。
2. 矩形顶管施工原理矩形顶管施工原理主要基于开挖、顶管安装和回填三个步骤。
具体步骤如下:2.1 开挖在矩形顶管施工前,首先需要进行地面开挖。
开挖时,需要根据设计要求确定开挖的尺寸和深度。
开挖过程中,应注意保证工作面的平整和垂直度,避免对周边环境、设施造成不必要的影响。
2.2 顶管安装开挖完成后,开始进行顶管的安装。
顶管的安装分为两个步骤:顶管的吊装和顶管的安装定位。
2.2.1 顶管吊装顶管吊装需要使用吊车等设备将顶管吊起,并进行水平和垂直的调整,确保顶管的安装位置准确。
2.2.2 顶管安装定位在顶管吊装完成后,需要进行顶管的安装定位工作。
具体步骤包括:•安装支撑和导向框架;•检查顶管的水平度和垂直度;•调整顶管的位置,使其与设计要求相符。
2.3 回填顶管安装完成后,进行回填工作。
回填时,应注意以下几点:•使用合适的材料进行回填,保证回填质量;•回填过程中要注意填充均匀,避免造成顶管的变形;•回填时要注意控制回填的压力,避免对顶管造成过大的压力。
3. 矩形顶管施工流程矩形顶管施工流程主要包括以下几个步骤:1.确定施工区域和尺寸;2.进行顶管施工方案设计;3.开展开挖工作;4.进行顶管的吊装;5.安装支撑和导向框架;6.调整顶管的水平度和垂直度;7.进行顶管的安装定位;8.进行回填工作;9.进行管道连接和测试;10.完成矩形顶管施工。
4. 矩形顶管施工注意事项在矩形顶管施工过程中,需要注意以下事项:•严格按照设计要求进行施工,确保施工质量;•严格遵守相关的安全规范,采取必要的安全措施;•定期检查施工设备的使用状况,确保施工的顺利进行;•注意控制开挖和回填的速度,避免地面塌陷和顶管变形。
5. 总结矩形顶管施工是一项重要的地下管线施工方式,它能够解决城市地下管线布设难题。
矩形顶管施工方案28

矩形顶管施工方案5.4.1 矩形顶管设备情况5.4.1.1顶管机选型根据工程施工所在土层并结合我公司多年的施工经验,本工程选用 6.9m×4.2m多刀盘矩形土压平衡顶管机施工,其具有先进的综合性能:(1)刀盘采用符合国际潮流的电机驱动形式,传动效率高,可靠性高,体积小,易于操作、安装、维修和管理。
(2)电控系统中大刀盘、小刀盘具有变频器启动功能,不仅可降低启动电流对电网的冲击,保护机器免于损坏,提高机器的使用寿命,而且可提高机器的操作性能,提高机器的可靠性,同时可减少工人的劳动强度。
(3)螺旋出土系统采用变频调速控制,有利于保持土压平衡,有效地控制地面沉降。
(4)矩形顶管机头参数刀盘形式:采用五刀盘布置,大刀盘居中,四小刀盘分布于四个角。
刀盘采取前后错位布置,有效地增大了切割面积。
切削率:达到89.57%额定输入功率:45Kw×105.4.1.2 机械性能(1)有较好的防水性能。
(2)机器切口环部位,具有独立模块单元和分解功能。
(3)正常施工时能将地面沉降控制在+1cm~-3cm之间(目标控制值)。
(4)正常施工时平均速度约为3m/天。
,(5)正常施工时,具备防止掘进机侧向滚动的功能。
(6)顶管机尺寸:4250×6910×4210mm(长×宽×高)(7)螺旋输送机:(φ508×2986×2)30KW×2(8)纠偏油缸:上下各3根、左右各2根;单根推力:2000KN;行程:200mm5.4.1.3 推进系统工作井内主顶装置采用主千斤顶12只,行程3500mm,顶力2000KN/只,后座总顶力可达24000KN,12只千斤顶有独立的油路控制系统,初始推进阶段,可根据施工需要通过调整主顶装置的合力中心来进行辅助纠偏。
5.4.2 矩形顶管机上下井、吊装矩形顶管下井以及吊出需要采用大型起重设备。
为确保吊装安全,施工前,需对进场起重设备等检测。

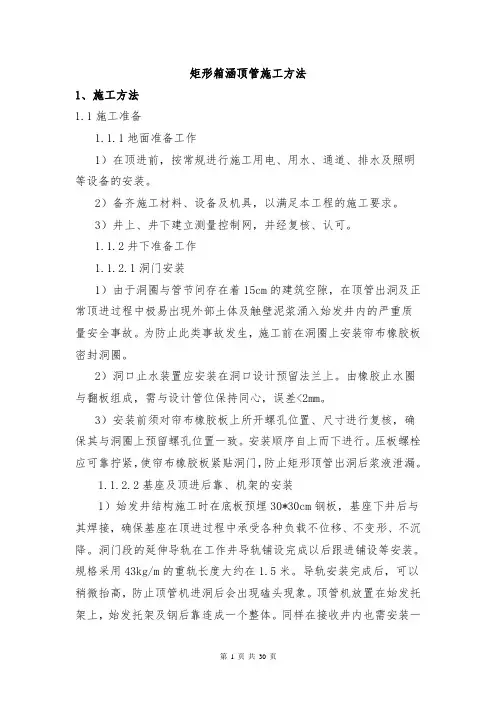

最新完整版矩形顶管施工方法

矩形箱涵顶管施工方法1、施工方法1.1施工准备1.1.1地面准备工作1)在顶进前,按常规进行施工用电、用水、通道、排水及照明等设备的安装。
2)备齐施工材料、设备及机具,以满足本工程的施工要求。
3)井上、井下建立测量控制网,并经复核、认可。
1.1.2井下准备工作1.1.2.1洞门安装1)由于洞圈与管节间存在着15cm的建筑空隙,在顶管出洞及正常顶进过程中极易出现外部土体及触壁泥浆涌入始发井内的严重质量安全事故。
为防止此类事故发生,施工前在洞圈上安装帘布橡胶板密封洞圈。
2)洞口止水装置应安装在洞口设计预留法兰上。
由橡胶止水圈与翻板组成,需与设计管位保持同心,误差<2mm。
3)安装前须对帘布橡胶板上所开螺孔位置、尺寸进行复核,确保其与洞圈上预留螺孔位置一致。
安装顺序自上而下进行。
压板螺栓应可靠拧紧,使帘布橡胶板紧贴洞门,防止矩形顶管出洞后浆液泄漏。
1.1.2.2基座及顶进后靠、机架的安装1)始发井结构施工时在底板预埋30*30cm钢板,基座下井后与其焊接,确保基座在顶进过程中承受各种负载不位移、不变形、不沉降。
洞门段的延伸导轨在工作井导轨铺设完成以后跟进铺设等安装。
规格采用43kg/m的重轨长度大约在1.5米。
导轨安装完成后,可以稍微抬高,防止顶管机进洞后会出现磕头现象。
顶管机放置在始发托架上,始发托架及钢后靠连成一个整体。
同样在接收井内也需安装一个接收架。
随着顶进的进行,轨道沿顶进方向沿伸,机架及后靠便滞留在工作井内。
2)后靠自身的垂直度、与轴线的垂直度对今后的顶进也至关重要。
为保证力的均匀传递,钢后靠根据实际顶进轴线放样安装时,在钢后靠与始发井内衬墙间预留一定的空隙(空隙大小为10cm),现浇素混凝土填充此空隙。
其目的是保证钢后靠与墙壁充分接触。
这样,顶管顶进中产生的反顶力能均匀分部在内衬墙上或加固土。
钢后靠的安装高程偏差不超过5mm,水平偏差不超过7mm。
1.1.2.3顶管机吊装下井矩形顶管下井以及吊出需要采用大型起重设备,具体吊装方法参照吊装方案。
预制矩形顶管管节施工工法

预制矩形顶管管节施工工法预制矩形顶管管节施工工法一、前言预制矩形顶管管节施工工法是一种常用的地下管道施工工法,能够有效解决城市供水、排水、燃气和通信等管道的敷设问题。
本文将对该工法进行详细的介绍和解析,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点预制矩形顶管管节施工工法具有以下特点:1.施工周期短:由于采用了模块化的管节,可以快速地进行拼装和安装,从而提高施工效率,缩短施工周期。
2.质量稳定:预制管节在工厂中进行生产,可以保证管节的质量稳定,避免了现场施工中可能出现的质量差异。
3.适应性强:预制矩形顶管可以根据实际工程的需求进行定制,适应不同的管道敷设需求,能够满足复杂地下管网的施工要求。
4.施工环境友好:预制矩形顶管在工厂中进行生产,减少了现场施工对周围环境的影响,提高了施工的环境友好性。
5.维护便捷:预制矩形顶管采用模块化设计,可以方便地进行检修和维护工作。
三、适应范围预制矩形顶管管节施工工法适用于以下情况:1.供水管网敷设:能够满足城市供水管网的敷设需求,包括城市主干道和小区道路上的供水管道。
2.排水管网敷设:适用于城市雨水和污水的排放管网敷设,能够有效解决城市排水问题。
3.燃气管网敷设:能够满足城市燃气管网的敷设需求,确保燃气的安全供应。
4.通信管道敷设:适用于城市通信设备的接入和传输管道敷设,包括光纤和电信线路等。
四、工艺原理预制矩形顶管管节施工工法采用预制矩形顶管来进行地下管道的敷设。
具体工艺原理如下:1.工法与实际工程之间的联系:通过模块化的设计和制造,将预制矩形顶管和管节与实际工程需求相匹配,确保施工过程中的准确性和稳定性。
2.采取的技术措施:在预制矩形顶管的生产和安装过程中,采取严格的质量控制措施,确保预制管节的质量合格;同时在施工过程中,采用合适的材料和设备,保证施工的顺利进行。
五、施工工艺预制矩形顶管管节施工工艺包括以下阶段:1.准备工作:包括施工图纸的制定、材料的准备、设备的调配等。
大断面矩形顶管施工技术

大断面矩形顶管施工技术一、矩形顶管简介矩形顶管法是借助顶推设备(液压千斤顶)将管节从工作坑(始发井)内穿过土层一直推到接收坑(到达井)内,依靠顶管机刀盘不断地切削土屑,由螺旋机将切削的土屑排出,并通过洞内水平运输至始发井口吊出。
边顶进,边切削,边排土,将管道逐段向前铺设的一种非开挖施工技术。
1.2矩形顶管适用范围矩形顶管工艺适用范围如图1.2-1所示。
地铁出入口过街通道地下综合管廊穿越铁路、河流等图1.2-1矩形顶管适用范围示意图1.3矩形顶管施工优缺点1.3.1矩形顶管工优点(1)施工占地面积小、噪音低、无扬尘;(2)不开挖路面、不封闭交通、不改迁管线;(3)在同等截面下,矩形隧道比圆形隧道能更有效的利用地下空间4)施工对周围土体扰动小,能有效控制地面和管线沉降;空闻利用率节约20%im1.3.2矩形顶管工缺点根据顶管机设计,顶管螺旋机出土最大粒径为250mm,,施工中有可能会遇到顶管机无法排出的较大孤石。
在遇到顶管机无法排出的孤石时需于地面确定孤石位置进行临时交通疏解,开挖取出孤石。
二、大断面矩形顶管机介绍顶管机根据矩形顶管设计尺寸及地层情况进行设计制造,主要由切削搅拌系统、驱动系统、纠偏及液压系统、出渣系统、顶推系统、测量显示系统、电气操作系统等组成。
2.1切削搅拌系统矩形顶管配置了6个辐条式刀盘,刀盘开口率70%以上,采用3前3后平行轴式布置,相邻刀盘的切削区域相互交叉,开挖覆盖率能达到93%~95%。
考虑要通过加固区,在前盾切口环全圆布置切刀,对盲区进行主要切削。
刀盘切削下来的土体充满整个土仓,并经过刀盘附带的搅拌棒充分搅拌均匀后,由底部螺机出土孔进行出土。
2.2驱动系统(1)驱动形式:变频驱动;(2)速度:0~1.16rpm,无级变速;(3)最大理论扭矩:1444kN・m(单个刀盘)(4)驱动功率:30kwX6X6(6组)2.3出渣系统螺旋输送机结构包括壳体、轴式叶片、驱动装置、尾部闸门几部分。
