SS6B型机车基础制动装置检修工艺

基础制动装置检修工艺
1.主题内容及适用范围
本标准规定SS8型电力机车基础制动装置(含单缸制动器)的检修工艺流程,工艺要求及质量标准。

本标准适用于SS8型电力机车段修修程。

2.须用材料
汽油、砂布、棉丝、开口销、皮碗、橡胶密封套、毛毡、橡胶密封罩、润滑脂3.须用设备与工具
天车、压缩空气装置、试验装置、吊具、专用板手、电动板手、油枪、手锤撬棍、清洗油盘、克丝钳、螺丝刀、游标卡尺、内、外卡钳、钢板尺、塞尺、测力计
4.限度表(单位:mm)
5.工艺过程
5.1解体
5.1.1在构架各吊座与制动器间做好标记,拆下平衡杆、撑杆,用板手松开风管路接头,用风动板手松开制动器的固定螺栓,用天车吊起制动器,取下螺栓,并将制动器吊放指定地点。

5.1.2先卸下闸瓦签圆销取下闸瓦签,再取下闸瓦,用手锤和撬棍打下螺销上的开口销,用专用板手卸螺销螺母并打下螺销,取下闸瓦托,用手锤和扁铲打开止退垫片,用板手卸下螺栓,取下闸瓦定位弹簧。

5.1.3用手锤和撬棍打下开口销并用专用板手卸螺销螺母,打下螺销后取下闸瓦托杆和螺旋扭转弹簧。

5.1.4用板手卸压盖及护罩螺钉,取压盖、护罩、滤尘网,要求螺孔、螺钉丝扣良好。

5.1.5打下手轮开口销,取下手轮,再用风动板手卸压盖螺钉,取下压环及密封套。

5.1.6拆卸传动螺杆:用螺丝刀拨开橡胶密封罩及箱体的合口,再旋下传动螺杆,取下密封罩并放在专用工作台上。

5.1.7拆卸螺销:将管接头接通0.3MPa压缩空气(或用撬棍)压缩圆锥弹簧,再用专用板手卸上、下螺销螺母,打下螺销,撤除压力。

5.1.8拆卸条簧:用手板紧条簧从卡口处取出。

5.1.9从箱体内顶着传动螺杆方向取出滑套,传动螺母及端盖整体,并与相应传动螺杆摆放在一起,随后取出箱内杠杆。

5.1.10分解滑套整体:用虎钳夹住传动螺母,再用手锤和撬棍打下开口销,用螺丝刀拆下紧固螺钉,用板手卸螺盖旋下棘轮。

传动螺杆,传动螺母、滑套、螺盖、棘轮应成套摆放,不得与其它部件混放。

5.1.11取下脱钩杆两端端盖上的开口销,取下端盖,再卸下“拉”字端的法兰螺钉,取下法兰、铜套,从检查孔取出脱钩杆装置。

5.1.12解体制动缸:用24mm套筒板手卸下制动缸连接螺栓,卸开制动缸,取下勾贝及圆锥弹簧,卸下皮碗压板螺母,取下压板、皮碗,取下毛毡防尘环。

5.2清扫、检查与修理
5.2.1用清洗剂清洗箱体、闸瓦托、外杠杆.清洁度标准为目视检查无油垢,用汽油清洗箱内各件,清洁度为用手拭无污染。

5.2.2闸瓦托及闸瓦托杆:外观检查螺销、螺母螺纹应完好,否则应修整,闸
瓦托不得有裂损,否则须铲60-70°V形坡口焊修,闸瓦签穿销孔磨耗过大时应焊补,外观检查闸瓦定位弹簧及螺旋扭转弹簧不得有裂损、弹性应良好。

5.2.3制动缸:
5.2.3.1清洗制动缸外表面,检查制动缸内壁不得有锈蚀和磨痕,否则应用0#砂纸沿周向打磨光滑,拉伤者更新,制动缸不得裂损变形,螺纹应完好。

5.2.3.2检查勾贝杆套壁厚及内勾贝杆与制动盖孔直径间隙,壁厚≮2mm,间隙≯6mm,皮碗更新。

5.2.3.3检查圆锥弹簧不得有裂损、锈蚀,用钢板尺测量其自由高≮129mm。

5.2.5滑套整体:用汽油清洗滑套各件,用压缩空气吹净。

更新不良注油油杯,疏通油路,检查传动螺母内外、棘轮、螺盖螺纹应完好,滑套与传动螺母配合应灵活。

5.2.6条簧棘钩:
5.2.6.1检查条簧性能,条簧一端固定,另一端用弹簧测力计加压45-50N(即45—50Kg.f),产生位移20--22mm,去掉载荷后条簧应能恢复原位。

5.2.6.2清洗棘钩并检查其它弯角处情况,要求棘钩不得有裂损,弯角处及钩尖应良好。

5.2.7脱钩装置:清洗后检查脱钩杆不得弯曲变形,脱钩杠杆不许有裂纹。

5.2.8用汽油清洗箱内外全部螺杆、销杆,螺销清除表面锈蚀,探伤检查销杆有裂纹时更新,用游标卡尺测量各销直径磨耗大于1mm时及各销套间隙大于2mm时,均须更新用或套。

5.2.9清扫箱外部污物,目视检查箱体不得有裂纹,损伤及变形,焊缝开裂或箱件局部开裂时焊修,变形较入或裂损严重时更新。

5.2.10单缸体表面、闸瓦托、闸瓦托杆涂刷深灰色油漆。

5.3组装
5.3.1制动缸的组装
5.3.1.1用压板及螺钉将皮碗装在勾贝上并对称紧固螺钉,在制动缸内壁及皮碗上均涂润滑脂。

5.3.1.2更新毛毡条预先放在13#机油中浸泡24小时,然后将毛毡条塞进勾贝上相应的凹槽内。

5.3.1.3用螺丝刀卡住皮碗并逐步转动,将皮碗装在缸体内,再将圆锥弹簧套在勾贝杆上,组装时注意不要碰伤皮碗。

5.3.1.4压缩圆锥弹簧装上制动缸,用套筒板手紧固连接螺栓。

5.3.2脱钩装置:按分解的相反顺序组装。

5.3.3滑套整体组装:将传动螺母夹在虎钳上,并涂以润滑脂,套上滑套,旋紧棘轮后装螺盖,三者彼此旋紧后再装沉头紧固螺钉(或开口销)注意棘轮不得反向并不得单独旋转,端盖应转动灵活,用油枪向滑套油杯加注润滑油。

5.3.4杠杆的组装
5.3.4.1分别将两杠杆放入箱体内,注意左、右方向,将组装好的滑套摩擦面涂润滑脂后放入箱体内。

5.3.4.2接通0.3MPa压缩空气压缩圆锥弹簧(或用撬棍),再先后穿上、下螺销(涂润滑脂),注意下部螺销中间隔套不得拉下。

5.3.4.3装上垫片,螺母,用专用板手紧固。

5.3.5棘钩装置:在上部螺销棘钩侧装好棘钩.然后装上条簧。

注意棘钩应紧贴棘轮并位于棘轮宽度方向的中间位置。

5.3.6传动螺杆:
5.3.6.1将更新后的橡胶密封罩套进传动螺杆上并涂油,装入前应用小撬棍压紧脱钩杠杆(压缩弹簧)而旋进传动螺母,两者配合转动应良好,用螺丝刀将密封罩与箱体卡合。

5.3.6.2装上闸瓦定位弹簧,紧固螺栓,装上止退垫片锁紧螺栓。

5.3.7压环和手轮:将橡胶密封套及压环装上并紧固螺钉,然后套上手轮并穿好开口销。

5.3.8闸瓦托杆:将扭簧卡组装在闸瓦托杆上,然后将闸瓦托杆、扭簧用螺销连接在固定支座上,组装扭簧止板,调整扭簧止板的孔,距闸瓦托杆的尺寸应为90mm,在此尺寸内处于自由状态。

5.3.9闸瓦托:
5.3.9.1装上闸瓦托,穿上螺销用塞尺测量其间隙应≯2mm,然后上螺母(涂润滑脂),适当紧固后加装开口销。

5.3.9.2依次装上闸瓦、闸瓦签、闸瓦签圆销注意闸瓦不得反向,应与轮箍踏面相吻合。

5.3.10压盖护罩
5.3.10.1先正反转动手轮,检查棘钩装置是否作用良好,顺时针转动应灵活,不得有卡滞现象,拉和压脱钩杆,棘钩应脱离棘轮。

5.3.10.2装压盖、护罩,用板手紧固好螺栓。

6.检查与试验
6.1外观检查箱内外各部件紧固,防缓件完好,手动调节灵活,棘钩作用良好。

6.2将检修完毕的制动器分别按标记吊装到构架的相应位置上,接好风管及接通0.6MPa的压缩空气,用肥皂水逐个检查制动器及风管路的泄漏试验。

6.3落车调平构架以后,调整闸瓦定位弹簧螺栓使闸瓦上、下端与轮踏面间隙均匀,间隙正常值为6~9mm,同时复查闸瓦方向是否正确。

6.4接通试验管路装置进行制动器制动和缓解的充风试验,检查其工作性能。

当风压不超过600KPa,闸瓦与轮箍踏面间隙不超过10mm范围内应满足下列要求:6.4.1制动、缓解平稳,不得卡滞,缓解后制动缸的勾贝能抵靠缸底。

6.4.2棘轮棘钩调整闸瓦间隙的作用须可靠,即闸瓦间隙大于6mm时开始动作。

6.4.3制动、缓解试验后手动调节应进退灵活,不得卡滞。

合集下载

SS6B型机车常见故障应急处理

SS6B型机车常见故障应急处理

SS6B型机车常见故障应急处理(一)受电弓升不起处理: 1.有门联锁的撞击声;(1)换弓运行;(2)检查52调压阀(风压不低于500KPA)。

2.无门联锁的撞击声(1) 检查602QA、570QS电钥匙,570QS虚接则换另一端电钥匙;(2)287YV不吸合则检查入库开关20QP、50QP及车顶门开关297QP是否吸合。

(二)主断路器故障处理:1、合主断不闭合,确认调速手柄是否在“0”位,劈相机扳键是否断开,主断扳钮是否正常,断开自动过分相装置;2、确认受电弓降下,人为顶合闸电磁铁,闭合主断,继续运行;3、主断断不开,运行中密切注意显示屏,如有故障或需断主断时,可采用降弓的方法。

(过分相时必须关闭所有辅助机组)。

(三)劈相机不能正常启动处理:1、观察辅压是否接近390V,若电压过低,重新分、合主断;2、检查三相自动开关215QA、216QA和辅机电源开关605QA,动作则恢复重启(先扳到最下方,再向上扳到位);3、将第一劈相机隔离开关置“故障位”启动第二劈相机,仍不能启动,恢复第一劈相机故障开关;4、劈相机I启动3秒后启动电阻甩不开,人为按压Ⅰ低压柜566KA。

(过分相时必须重复此操作);5、劈相机启动电阻263R烧断,将296QS打至故障位,换另一组劈相机启动电阻。

(四)压缩机不打风处理: 1、用强泵打风维持运行;2、将I低压柜I压缩机隔离开关579QS置“故障位”,用第II压缩机维持运行(闭合副台备用压缩机扳钮);3、检查压缩机三相自动开关是否动作(先扳到最下方,再向上扳到位)。

(五)牵引通风机不起处理:1、检查故障显示屏的故障显示,检查对应通风机三相空气开关(先扳到最下方,再向上扳到位);2、将相应故障风机隔离开关置“故障”位,切除相应牵引电机。

(六)两位置转换开关不转换处理: 1、换副台操纵;2、人为转换开关上两个电空阀均得电,则为窜电(多发生在换室或副台操纵后换主台操纵),确认各主、副台司控器是否在零位,否则使其回零位;3、人为将位置开关转换,确认扳动的方向应与运行方向及手柄位置一致。

动车组基础制动系统检修工艺改进

动车组基础制动系统检修工艺改进

动车组基础制动系统检修工艺改进为解决此类问题,做到质量问题关口前移,建议在构架检修时进行构架单体制动试验,提前发现并解决基础制动系统故障。

一、基础制动系统检修现状目前构架进行高级修时,检修流程如图1示。

图1 构架检修流程图从图1 中可以看出,目前基础制动系统的检修主要分两步。

第一步,构架检修时,基础制动系统的检查项目有管路外观检查,制动夹钳、踏面清扫器外观检查,主要停留在外观状态的检查项目上;第二步,构架轮对组装后,使用保压工装对基础制动系统做动作和保压试验,主要检查制动夹钳、踏面清扫器动作是否良好,制动管理有无泄露,闸瓦与轮盘、制动盘的间隙是否符合要求等。

按照这种检修方式,因构架检修时未对基础制动系统的动作和气密性进行检查,在构架轮对组装后才进行本项作业,如果试验时发现制动管路、夹钳和踏面清扫器故障,容易产生以下问题:一是故障处理起来比较麻烦,部分故障甚至须进行分解抬车处理;二是部分故障须进行专业化维修,返回专业化厂家处理,周期较长,严重影响生产进度和流水节拍;三是目前的保压工装结构简单,保压时间和动作次数完全人工控制,与“以设备保质量、保安全”的理念不符。

二、构架检修流程优化设计为切实解决目前基础制动系统检修存在的问题,建议在构架检修完成后构架轮对组装前,先对构架基础制动系统动作和保压进行性能测试,借助辅助设备,对构架部件组装好后制动系统的各组成部件——制动夹钳、踏面清扫装置、空气软管和增压气缸等项目进行性能测试,提前发现并解决基础制动系统故障。

1、构架检修流程改进图2 改进后构架检修流程图改进后的构架检修流程如图2 示,主要特点是在构架检修检修完毕后,借助有关设备(构架单体制动试验机)先对构架进行动作和保压试验。

因基础制动系统的气密性在构架轮对组装前后不会发生变化,所以后工序只进行动作试验,主要目的是为了调节闸瓦和踏面、制动盘间的间隙。

2、构架单体制动试验机的设计为做到能在构架检修时对基础制动系统进行性能测试,在此我们引进构架单体制动试验机(如图3 示),主要由主机、试验台、风管组成。

SS6B机车机能试验作业指导书

SS6B机车机能试验作业指导书

SS6B机车机能试验作业指导书1 作业范围本作业指导书规定了襄阳机务段SS6B机车,机车小辅修完毕各项试验作业的目的、作业程序、作业内容与要求。

本作业指导书适用于襄阳机务段SS6B机车小辅修完毕交车前试验范围作业。

2 作业目的机车交车前对SS6B型内燃机车各电气部件、控制系统、制动机进行机能试验,确保机车质量状态良好出库运行。

3 作业流程3.1自检。

作业者在规定时间内按检修范围及检修工艺完成检修作业任务后,按规定填写“机车记名检修记录”和“机车检修生产派工单”班组部分。

3.2互检。

班组长(或互检人员)对本班组检修部件和“关键工序”进行检查、确认合格后在“机车记名检修记录”和“机车检修生产派工单”上“互检”处“签章(名)”后,将本班组“机车记名检修记录”送车间质检组。

3.3专检。

质检员收到“机车记名检修记录”后应及时上车检车、收活,重点确认“机统-28”报活修理情况和“关键工序”检修情况,检查合格后在“机车记名检修记录”和“机车检修生产派工单”上“质检”处“签章(名)”。

3.4交验前的试验。

交车调度员收到并确认该台机车“机车记名检修记录”齐全,“机车生产质量作业控制单”填写完毕后,按规定进行机能试验。

3.5交验前的保洁。

机车机能试验完毕后,交车调度员通知保洁人员完成机车的保洁工作。

3.6车间“零公里”。

车间组织相关专业技术员对检修后机车进行“零公里”检查,填写机车“零公里”检查记录表。

3.7验交机车。

交车调度员确认机车机能试验和保洁合格后,申请质量检查科对机车进行检查,对提出的活件及时处理,处理完毕后,填写“机车段修竣工请验单”送验收室,申请验收室验交机车。

3.8交车。

验收室验交合格后,分别在两份“机车段修竣工交验单”上签章,其中:一份验收室留存,另一份由车间调度室负责送交运用科。

制动缸压力总风缸压力(红针)283AK副台显示屏制动缸压力按键开关副台显示屏电流表显示空气制动阀制动缸压力总风缸压力(红针)均衡风缸压力(黑针)检查单元制动器、闸瓦状态良好。

SS6B电器电子检修工艺

SS6B电器电子检修工艺

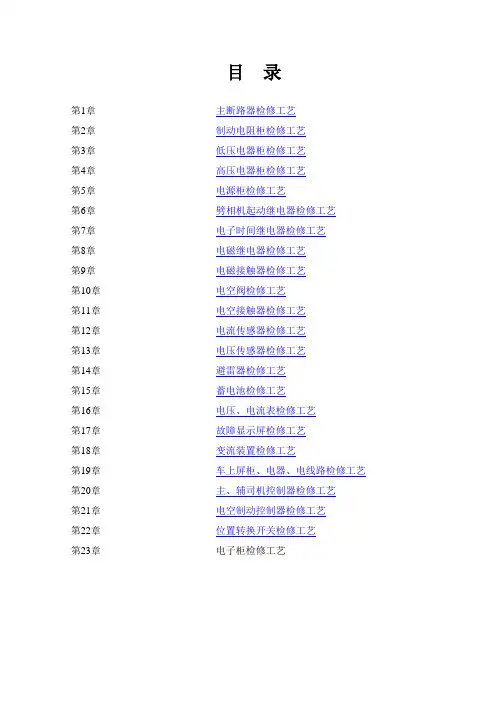

目录第1章主断路器检修工艺第2章制动电阻柜检修工艺第3章低压电器柜检修工艺第4章高压电器柜检修工艺第5章电源柜检修工艺第6章劈相机起动继电器检修工艺第7章电子时间继电器检修工艺第8章电磁继电器检修工艺第9章电磁接触器检修工艺第10章电空阀检修工艺第11章电空接触器检修工艺第12章电流传感器检修工艺第13章电压传感器检修工艺第14章避雷器检修工艺第15章蓄电池检修工艺第16章电压、电流表检修工艺第17章故障显示屏检修工艺第18章变流装置检修工艺第19章车上屏柜、电器、电线路检修工艺第20章主、辅司机控制器检修工艺第21章电空制动控制器检修工艺第22章位置转换开关检修工艺第23章电子柜检修工艺第一章主断路器检修工艺1、主题内容及适用范围本标准规定了SS6B型电力机车主断路器(TDZ1A-10/25型)的检修工艺流程,工艺要求及质量标准。
