民用建筑设计劳动定额2000年

合集下载

民用建筑设计劳动定额

民用建筑设计劳动定额

民用建筑设计劳动定额————————————————————————————————作者:————————————————————————————————日期:《民用建筑设计劳动定额》建设部文件建设[2000]207号关于印发《民用建筑设计劳动定额》(2000版)的通知各省、自治区、直辖市建委(建设厅),国务院有关部门,新疆生产建设兵团,中建总公司: 为提高建筑设计行业的管理水平,指导建筑设计单位完善内部管理机制,适应建筑设计单位改企建制的需要,结合建筑设计行业实际,我部组织对原《发用建筑设计劳动定额》(1993年修编版)进行了修编。

现将修编的《民用建筑设计劳动定额》(2000版)印发你们,供各有关单位和管理部门参考。

《民用建筑设计劳动定额》(2000版)由中国建筑标准设计研究所出版发行。

附件《民用建筑设计劳动定额》(2000版)。

中华人民共和国建设部20年9月19日前言民用建筑设计劳动定额,是建筑设计单位的生产劳动管理标准和设计劳动量的行业标准。

编制本定额是建筑设计行业的一项基础建设。

自一九八五年以来,本2000年版定额是第三次修编。

随着我国市场经济和建设事业的进一步发展,特别是九十年代以来,我国民用建筑及其设计发生了一系列新的变化。

民用建筑的功能和技术复杂程度大大增加,对建筑的技术要求有了新的提高;技术进步的推广和计算机辅助设计普及应用,推动促进了设计质量和工效提高;设计市场发展使设计方案工作地位更加突出等等。

因此,编制新的建筑设计劳动定额。

成为行业和建筑设计单位的急迫需要。

建筑设计劳动的特点,是以脑力劳动为主的复杂的创造性劳动。

它是知识、技术、文化艺术与物质生产之间联系的纽带。

与时代和科技进步紧密相联,影响和决定着设计劳动定额的广度、水平和尺度。

设计产品都是非标准产品,没有一项设计成果会是完全相同的。

建筑设计劳动量因人、因地、因业主要求而异,同类工程因设计条件和功能变化使劳动量相差悬殊。

因此,建筑设计劳动定额宜粗不宜细,应既具有劳动量化水准。

2000山西定额解释

2000山西定额解释

1.问:晋建标字[2000]160号文件中“……山西省建筑工程预算定额……自二000年七月一日起执行。

本文下发前已办理了工程价款结算的,一律不再找补。

”如何解释?答:文件中说的“自二000年七月一日起执行”,是指二000年七月一日起施工的工程执行二000年定额。

二000年七月一日前施工的工程应执行95年定额,不论结算与否,一律不得执行二000年新定额。

2.问:施工的建筑垃圾外运,定额中是否包括?答:按施工规范和现行定额规定对建(构)筑物进行合理施工所产生的建筑垃圾外运,定额中未包括,若发生时,应另行计算。

3.问:定额中砂是按干砂还是按净干砂考虑的?答:定额中除砂浆用砂是按净干砂计算的,其它用砂是按干砂(含水率为零)计算的。

砂的膨胀系数和过筛损耗已包括在定额内。

第一章土石方工程1.问:先打桩后挖土,采用人工挖土时,挖土定额是否应增加系数?挖桩顶有无厚度要求?答:人工挖桩顶以上土方是按桩顶设计标高以上1.0m厚的土层考虑的。

人工挖桩顶以上土方,厚度在1m 以内(包括1m)按相应定额乘以1.2系数计算;超过1m以外的部分按相应人工挖土定额执行。

2.问:机械土方施工中土壤内砾石比例大于30%,或为多年沉积的砂砾以及泥砾层石质时,应执行什么定额?答:可执行机械出渣运渣子目。

3.问:机械挖土方,其中10%提供挖方量及人工挖桩间土定额部分土方的坑内运输如何计算?答:定额中不包括运输,发生时另计。

4.问:机械填土碾压中黄土的用量为1148m3,是否有误?答:有误。

应为1179m3。

5.问:双轮车从坑下向上运土、石方时,坡道部分增加推车工,如何执行定额?答:双轮车运土、石方,定额中已考虑了15%的坡度,如超过者,其中斜坡长度可按其水平距离乘以1.5系数计算,仍执行双轮车运土、石方子目。

6.问:《山西省建筑工程预算定额》26页注2:“定额中不包括井点管的进出场费用”,发生时如何计算?答:经综合测定,在25km以内每台套井点机组进出场需使用8t载重汽车一个台班,单价为405.25元/台班,8t汽车式起重机一个台班,单价为449.96元/台班,每台套井点机组进出场费合价为855.21元,列入预算。

民用建筑报酬管理办法

民用建筑报酬管理办法

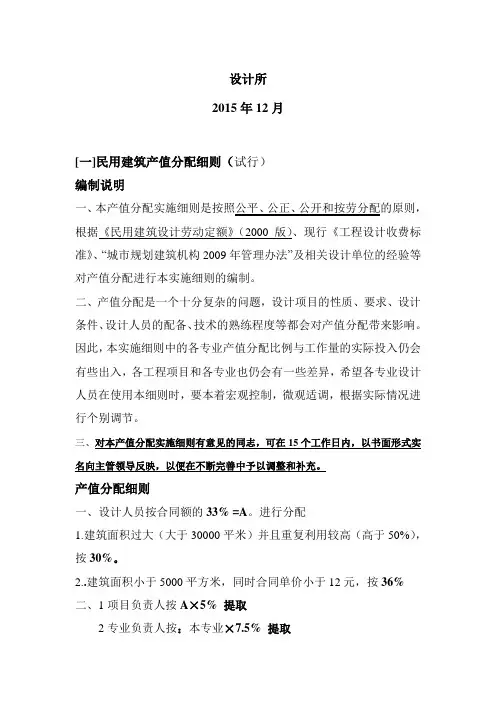

设计所2015年12月[一]民用建筑产值分配细则(试行)编制说明一、本产值分配实施细则是按照公平、公正、公开和按劳分配的原则,根据《民用建筑设计劳动定额》(2000版)、现行《工程设计收费标准》、“城市规划建筑机构2009年管理办法”及相关设计单位的经验等对产值分配进行本实施细则的编制。

二、产值分配是一个十分复杂的问题,设计项目的性质、要求、设计条件、设计人员的配备、技术的熟练程度等都会对产值分配带来影响。

因此,本实施细则中的各专业产值分配比例与工作量的实际投入仍会有些出入,各工程项目和各专业也仍会有一些差异,希望各专业设计人员在使用本细则时,要本着宏观控制,微观适调,根据实际情况进行个别调节。

三、对本产值分配实施细则有意见的同志,可在15个工作日内,以书面形式实名向主管领导反映,以便在不断完善中予以调整和补充。

产值分配细则一、设计人员按合同额的33% =A。

进行分配1.建筑面积过大(大于30000平米)并且重复利用较高(高于50%),按30%。

2..建筑面积小于5000平方米,同时合同单价小于12元,按36%二、1项目负责人按A×5% 提取2专业负责人按:本专业×7.5% 提取3、50000平方米以上:4500元九、同一项目中各个子项的比例一般按建筑面积分配,如果建筑面积小于300平方米,由项目负责人核算调节分配。

.[二]民用建筑相关责任人主要职责项目负责人:一般由建筑设计专业担任,特殊情况由主管副院长指定。

项目负责人主要职责1、协同主管领导洽谈业务,负责成本核算并起草设计合同。

2、在项目全过程中负责协调各种关系。

3、负责与专业负责人协商制定设计周期网络技术图。

4、协同相关副所长收取设计费。

5、负责发放各专业人工工资,项目负责人不得无故拖延发放时间。

如果无故拖延2周以上由主副院长按每天100元处罚。

专业负责人:由本专业设计骨干担任。

专业负责人主要职责1、负责本专业的设计质量,及设计时间周期。

2000年定额解释

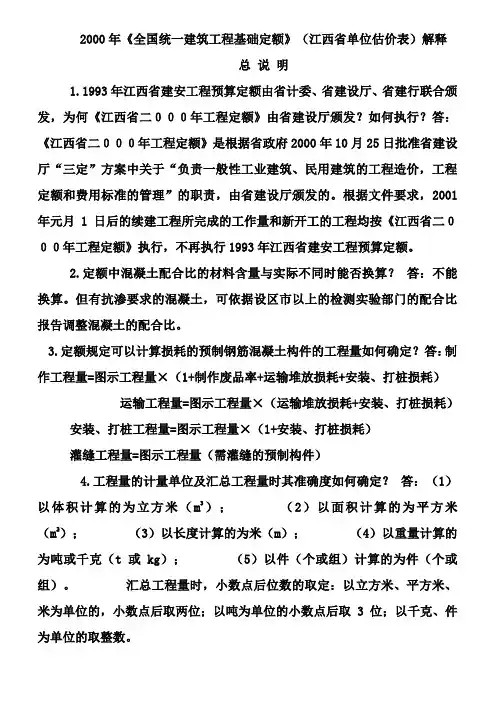

2000年定额解释

2000年《全国统一建筑工程基础定额》(江西省单位估价表)解释总说明1.1993年江西省建安工程预算定额由省计委、省建设厅、省建行联合颁发,为何《江西省二000年工程定额》由省建设厅颁发?如何执行?答:《江西省二000年工程定额》是根据省政府2000年10月25日批准省建设厅“三定”方案中关于“负责一般性工业建筑、民用建筑的工程造价,工程定额和费用标准的管理”的职责,由省建设厅颁发的。

根据文件要求,2001年元月1日后的续建工程所完成的工作量和新开工的工程均按《江西省二000年工程定额》执行,不再执行1993年江西省建安工程预算定额。

2.定额中混凝土配合比的材料含量与实际不同时能否换算?答:不能换算。

但有抗渗要求的混凝土,可依据设区市以上的检测实验部门的配合比报告调整混凝土的配合比。

3.定额规定可以计算损耗的预制钢筋混凝土构件的工程量如何确定?答:制作工程量=图示工程量×(1+制作废品率+运输堆放损耗+安装、打桩损耗)运输工程量=图示工程量×(运输堆放损耗+安装、打桩损耗)安装、打桩工程量=图示工程量×(1+安装、打桩损耗)灌缝工程量=图示工程量(需灌缝的预制构件)4.工程量的计量单位及汇总工程量时其准确度如何确定?答:(1)以体积计算的为立方米(m3);(2)以面积计算的为平方米(m2);(3)以长度计算的为米(m);(4)以重量计算的为吨或千克(t或kg);(5)以件(个或组)计算的为件(个或组)。

汇总工程量时,小数点后位数的取定:以立方米、平方米、米为单位的,小数点后取两位;以吨为单位的小数点后取3位;以千克、件为单位的取整数。

5.檐口高度如何确定?答:有挑檐板的檐口高度为挑檐板的下表面;有天沟的檐口高度为天沟底板的上表面;无天沟和挑檐板的檐口高度为屋面板的下表面(采用结构找坡的为下口屋面板底面)(如下图箭头所指处)。

6.本定额无木材出材率,如何调整木材价差?答:分木种(杉木、松木),分规格(大方、中方、小方、厚板、中板、薄板)进行调整。

全国统一建筑安装工程工期定额(2000版)

全国统一建筑安装工程工期定额(2000版)

全国统⼀建筑安装⼯程⼯期定额(2000版)全国统⼀建筑安装⼯程⼯期定额(2000)总说明⼀、《全国统⼀建筑安装⼯程⼯期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装⼯程⼯期定额》基础上,依据国家建筑安装⼯程质量检验评定标准、施⼯及验收规范等有关规定,按正常施⼯条件、合理的劳动组织,以施⼯企业技术装备和管理的平均⽔平为基础,结合各地区⼯期定额执⾏情况,在⼴泛调查研究的基础上修编⽽成。

⼆、本定额是编制招标⽂件的依据,是签定建筑安装⼯程施⼯合同、确定合理⼯期及施⼯索赔的基础,也是施⼯企业编制施⼯组织设计、确定投标⼯期、安排施⼯进度的参考。

三、由于我国幅员辽阔,各地⽓候条件差别较⼤,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定⼯期定额。

Ⅰ类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、⼴东、⼴西、四川、贵州、云南、重庆、海南。

Ⅱ类地区:北京、天津、河北、⼭西、⼭东、河南、陕西、⽢肃、宁夏。

Ⅲ类地区:内蒙、辽宁、吉林、⿊龙江、西藏、青海、新疆。

同⼀省、⾃治区内由于⽓候条件不同,也可按⼯期定额地区类别划分原则,由省、⾃治区建设⾏政主管部门在本区域内再划分类区,报建设部批准后执⾏。

设备安装和机械施⼯⼯程不分地区类别,执⾏统⼀的⼯期定额。

四、本定额是按各类地区情况综合考虑的,由于各地施⼯条件不同,允许各地有15%以内的定额⽔平调整幅度,各省、⾃治区、直辖市建设⾏政主管部门可按上述规定,制定实施细则,报建设部备案。

五、单项⼯程⼯期是指单项⼯程从基础破⼟开⼯(或原桩位打基础桩)起⾄完成建筑安装⼯程施⼯全部内容,并达到国家验收标准之⽇⽌的全过程所需的⽇历天数。

六、本定额⼯期以⽇历天数为单位。

对不可抗⼒的因素造成⼯程停⼯,经承发包双⽅确认,可顺延⼯期。

七、因重⼤设计变更或发包⽅原因造成停⼯,经承发包双⽅确认后,可顺延⼯期。

因承包⽅原因造成停⼯,不得增加⼯期。

⼋、施⼯技术规范或设计要求冬季不能施⼯⽽造成⼯程主导⼯序连续停⼯,经承发包双⽅确认后,可顺延⼯期。

建筑设计劳动定额

建筑设计劳动定额
㈢初步设计与施工图设计阶段工作量比例
三、项目方案设计用工量及工作量比例
四、项目设计工作量比例
㈠基本工作量比例
㈡工作量比例调整系数
五、设计工序工作量比例
附录一、综合工作量比例参考
附录二、本定额用词说明
附加说明:本定额主编单位、参编单位、主要编制人名单
总说明
一、本《民用建筑设计劳动定额》(以下简称本定额),是在建设部一九九四年颁发的九三版《民用建筑设计劳动定额》的基础上,适应技术进步和建设发展需要重新编制的。
关于印发《民用建筑设计劳动定额(2000版)的通知》
建设[2000]207号
各省、自治区、直辖市建委(建设厅),国务院有关部门,新疆生产建设兵团,中建总公司:
为提高建筑设计行业的管理水平,指导建筑设计单位完善内部管理机制,适应建筑设计单位改企建制的需要,结合建筑设计行业实际,我部组织对原《民用建筑设计劳动定额》(1993年修编版)进行了修编。现将修编的《民用建筑设计劳动定额》(2000版)印发你们,供各有关单位和管理部门参考。
⒋20层至29层住宅、公寓
⒌地下工程总建筑面积1万平方米以上至5万平方米及附建式人防建筑。
⒍抗震设防区建筑高度100米以下的超限高层特殊公共建筑。


⒈12层以上至19层住宅、公寓
⒉建筑高度24米以上至50米以下的公共建筑。
⒊单体建筑面积5千平方米以上至2万平方米,或投资1千万元以上至4千万元的公共建筑。
本定额用工量基准水平:平均一张施工图成果的设计综合用工量为4.8工日(包含初步设计、施工图设计和后期服务综合用工)。
四、本定额以民用建筑单项(单体建筑)工程为计量单位。多子项工程应分解使用本定额。
五、本定额将方案设计单列成工作阶段。这是根据我国设计市场和建设规划评审工作已形成的惯例,并应建筑设计单位普遍要求而采纳的。

住房城乡建设部关于废止民用建筑设计劳动定额(2000版)的通知

住房城乡建设部关于废止民用建筑设计劳动定额(2000版)的通知

住房城乡建设部关于废止民用建筑设计劳动定额
(2000版)的通知
文章属性
•【制定机关】住房和城乡建设部
•【公布日期】2016.12.21
•【文号】建质函[2016]294号
•【施行日期】2016.12.21
•【效力等级】部门规范性文件
•【时效性】现行有效
•【主题分类】工程质量安全监管
正文
住房城乡建设部关于废止民用建筑设计劳动定额(2000版)
的通知
建质函[2016]294号各省、自治区住房城乡建设厅,直辖市建委(规划国土委),新疆生产建设兵团建设局,中央军委后勤保障部军事设施建设局:
为进一步适应我国建筑设计发展需要,决定自本通知印发之日起废止《民用建筑设计劳动定额(2000版)》。

有关协会可根据实际需要制定相应的建筑设计劳动定额。

中华人民共和国住房和城乡建设部
2016年12月21日。

全国建筑设计劳动(工日)定额2000

全国建筑设计劳动(工日)定额2000

全国建筑设计劳动(工日)定额2000一、背景介绍建筑设计劳动(工日)定额是指在建筑设计过程中,根据设计内容、设计范围、设计任务和工程规模等因素制定的工作时间定额。

它是对建筑设计等相关工作内容进行系统化、科学化的分工和工时计算,是建筑设计人员进行具体设计工作的参考依据。

二、定额制定原则1.科学性原则建筑设计劳动(工日)定额应当符合科学技术的发展水平和设计理论的要求,能够反映出实际设计工作的实际情况和复杂程度。

2.合理性原则定额应当根据设计任务书所规定的范围、内容和要求,按照规范标准和技术要求确定。

还需考虑设计人员的知识水平和工作经验,合理确定设计劳动的工时。

3.规范性原则在制定建筑设计劳动(工日)定额时,应当遵循国家相关的法律法规和标准规范,确保定额内容符合法律法规的要求。

4.综合性原则定额制定时需要考虑到设计任务的复杂程度、工作环境等综合因素,综合权衡确定合理的工时定额。

三、定额编制流程1.明确设计任务在制定建筑设计劳动(工日)定额时,首先需要明确设计任务书规定的设计范围、内容和要求。

2.收集数据收集建筑设计劳动工作的相关数据,包括设计范围、设计内容、设计任务书、工程规模等。

3.制定标准根据收集到的数据和设计任务的要求,制定相关的标准和技术要求,确定劳动(工日)定额的制定依据。

4.制定工时定额根据标准和技术要求,通过科学计算和实际调研,确定建筑设计劳动(工日)定额的具体工时数值。

5.审核验收最后对制定的劳动(工日)定额进行审核和验收,确保定额内容符合规范要求。

四、定额的应用范围建筑设计劳动(工日)定额适用于建筑设计过程中的各个环节,包括方案设计、初步设计、施工图设计等不同阶段的设计工作。

五、定额的作用1.科学分工定额能够客观、科学地分析、评价和计量建筑设计劳动工作的范围和内容,为合理分工提供参考依据。

2.管理工作量定额可作为衡量设计工作量的标准,帮助管理者合理分配设计任务和工作量。

3.提高效率通过制定合理的劳动(工日)定额,可以提高设计人员的工作效率,降低设计周期。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

《民用建筑设计劳动定额》建设部文件建设[2000]207号关于印发《民用建筑设计劳动定额》(2000版)的通知各省、自治区、直辖市建委(建设厅),国务院有关部门,新疆生产建设兵团,中建总公司:为提高建筑设计行业的管理水平,指导建筑设计单位完善内部管理机制,适应建筑设计单位改企建制的需要,结合建筑设计行业实际,我部组织对原《发用建筑设计劳动定额》(1993年修编版)进行了修编。

现将修编的《民用建筑设计劳动定额》(2000版)印发你们,供各有关单位和管理部门参考。

《民用建筑设计劳动定额》(2000版)由中国建筑标准设计研究所出版发行。

附件《民用建筑设计劳动定额》(2000版)。

中华人民共和国建设部2000年9月19日前言民用建筑设计劳动定额,是建筑设计单位的生产劳动管理标准和设计劳动量的行业标准。

编制本定额是建筑设计行业的一项基础建设。

自一九八五年以来,本2000年版定额是第三次修编。

随着我国市场经济和建设事业的进一步发展,特别是九十年代以来,我国民用建筑及其设计发生了一系列新的变化。

民用建筑的功能和技术复杂程度大大增加,对建筑的技术要求有了新的提高;技术进步的推广和计算机辅助设计普及应用,推动促进了设计质量和工效提高;设计市场发展使设计方案工作地位更加突出等等。

因此,编制新的建筑设计劳动定额。

成为行业和建筑设计单位的急迫需要。

建筑设计劳动的特点,是以脑力劳动为主的复杂的创造性劳动。

它是知识、技术、文化艺术与物质生产之间联系的纽带。

与时代和科技进步紧密相联,影响和决定着设计劳动定额的广度、水平和尺度。

设计产品都是非标准产品,没有一项设计成果会是完全相同的。

建筑设计劳动量因人、因地、因业主要求而异,同类工程因设计条件和功能变化使劳动量相差悬殊。

因此,建筑设计劳动定额宜粗不宜细,应既具有劳动量化水准。

又能体现设计劳动之间的相对合理性。

本定额考虑适用性和实用性并重,采用指标型、综合型、集体型定额形式。

尽力体现设计定额应具有的科学性和合理性,并给设计单位在使用时留有余地。

本定额适用于产值管理、产值工日管理和工日管理的单位施行设计劳动定量和分配。

《民用建筑设计劳动定额》目录前言 (1)《民用建筑设计劳动定额》目录 (2)总说明 (3)内容 (4)一、劳动管理指标 (4)二、工程项目设计用工量 (4)(一)工程项目分类表 (4)(二)设计用工量(工日)表 (4)(三)初步设计与施工图设计阶段工作量比例 (6)三、项目方案设计用工量及工作量比例 (6)四、项目设计工作量比例 (7)五、设计工序工作量比例: (8)附录一、综合工作量比例参考 (8)1、各设计阶段的专业工比 (9)2、各专业的设计阶段工比 (9)3、综合工比 (9)附录二、本定额用词说明 (9)附加说明 (9)主编单位 (9)参编单位 (9)主要编制人 (10)总说明一、本《民用建筑设计劳动定额》(以下简称本定额)。

是在建设部一九九四年颁发的九三版《民用建筑设计劳动定额》的基础上,适应技术进步和建设发展需要重新编制的。

二、本定额编制工作的抽样调查资料特征为:样本年度1997、1998两年,取用样本单位56家,设计投产人数10144人,一其专业结构比例(%)为:建筑34。

4、结构31。

4、给排水8。

5、暖通8。

6、电气10。

6、经济6。

5,取用工程项目样本数878项,CAD出图率约为93%。

三、本定额的劳动用工量(工日)。

按投入产出原理。

以设计工作的最终产成品为施工图张效和作业投入的用工量,统计综合,测算各类工程用工量和有关指标。

本定额用工量基准水平:平均一张施工图成果的设计综合用工量为4。

8工日(包含初步设计、施工图设计和后期服务综合用工)。

四、本定额以民用建筑单项(单体建筑)工程为计量单位。

多子项工程应分解使用本定额。

五、本定额将方案设计单列成工作阶段。

这是根据我国设计市场和建设规划评审工作已形成的惯例。

并应建筑设计单位普遍要求而采纳的。

六、定额的设计阶段工作内容1、方案设计阶段:按业主和建管规划要求,进行初步方案、送审方案和实施方案工作;对招投标工程项目。

进行初步方案、招投方案、中标实施方案工作,参加方案评审并进行修改调整全过程。

实施方案应达到和满足进行初步设计的要求。

2、初步设计阶段:按业主和建管规划要求,从研究基本资料、功能、环境和使用要求开始,直到参加初步设计审批及修改调整全过程。

3、施工图设计阶段:从接到批准的初步设计文件或代替初步设计的方案设计起,直到完成施工图设计的全过程。

4、后期服务阶段:从设计交底起至竣工验收的全过程,包括施工配合、技术处理等。

七、成果质量要求及标准1、各阶段设计文件必须符合国家颁发的设计规范、规定、规程和标准;2、设计文件深度必须达到建设部颁发的《建筑工程设计文件深度规定》;3、设计文件必须签署齐全、图文清楚、图面清晰;4、设计文件必须完整齐全,满足施工要求。

^_^^_^内容一、劳动管理指标1、年工作天:251天;2、年作业天:19l 天;3、出勤率:95%及以上;4、作业率:80%及以上;5、CAD 出图率:95%以上。

二、工程项目设计用工量本定额将所有民用建筑设计项目划分为四类:特别复杂、较复杂、复杂、一般,简称特、1、2、3四类。

与其相应,分别编制有四类工程设计用工量表,供查用。

工程项目设计用工量的确定。

先按(一)工程项目分类表定位项目类别,再查(二)项目设计用工量表计取。

(一)工程项目分类表(二)设计用工量(工日)表四类项目设计的工日表,均按工程项目设计建筑面积分档,以体现不同项目的规模差异;按单方造价分级,以体现不同项目的建设标准、功能和技术复杂性等的差异。

类别主要特征特类1、以国际性活动为主的大型公共建筑。

2、有全国性意义或技术要求特别复杂的中小型公共建筑。

3、高大空间有声、光、热、振动、视线等特殊要求的公共建筑。

4、30层以上或高度100米以上的建筑(含30层和100米)。

5、单体建筑面积8万平方米以上或投资2亿元以上的公共建筑。

6、地下工程总建筑面积5万平方米以上的建筑及附建式人防建筑。

7、抗震设防区特殊超限高层建筑。

一类1、有地区性意义或技术要求复杂的中小型公共建筑。

2、建筑高度50米至100米以下的公共建筑。

3、单位建筑面积2万平方米以上至8万平方米,或投资1千万元至2亿元的公共建筑。

4、20层至29层住宅、公寓。

5、地下:工程总建筑面积l 万平方以上至5万平方米及附近建式人防建筑。

6、抗震设防区建筑高度loo 米以下的超限高层特殊公共建筑。

二类1、12层以上至19层住宅、公寓。

2、建筑高度24米以上至50米以下的公共建筑。

3、单体建筑面积5千平方米以上至2万平方米或投资1千元以上至4千万元的公共建。

4、地下工程总建筑面积1万平方米及以下建筑。

三类1、单体建筑面积5千平方米及以下或投资1千万元及以下的公共建筑。

2、建筑高度24米以下的公共建筑。

3、12层以下住宅、公寓、宿舍。

4、一、二层单功能、小跨度建筑。

5、与建筑配套的独立设备用房。

^_^本设计用工量表包含的工作范围为初步设计、施工图设计和后期服务。

特类工程设计用工量表单位:工日l 类工程设计用工量表单位:工日2类工程设计用工量表单位:工日纵向级次单方造价(千元/m 2)建筑面积(平方米)<500050001万2万3万4万6万8万10万>10万横向档次)1(工日/lOOm 2)2345678910(工日/100m 2)>816798138823612632299938294339462647—814.87381284218524362775354340154281 3.76—713.66791181200922392551325736913936 3.45—612.46191077183220432328297133683591 3.14—511.2560974165618462104268630443245 2.83—410550870148016501860240027202900 2.52—38.8440766130414541656211423962555 2.2<27.73816631128125714321829207222101.9纵向级次单方造价(千元/m2)建筑面积(平方米)<500050001万 1.5万2万3万4万5万6万>6万横向档次)1(工日/100m2)2345678910(工日/lOOm2)>611.3562833114513881708199922912582 3.95—610.5523775106512911588185921312402 3.64—59.748471798511941469172019702221 3.33—48.94446589051097134915801810204l 3.12—38.140560082510001230144016501860 2.81.5—27.53765567659271140133515301725 2.61—1.5 6.9346513705854105l 123014101589 2.4<16.43174696457829611125129014542.2纵向级次单方造价(千元/m2)建筑面积(平方米)<3000300050001万1.5万2万2.5万3万4万5万>5万横向档次)1(工日/lOOm2)234567891010(工日/lOOm2)>511.3338494852102712471407150616431673 3.24—510.530744977493311331278136814931520 2.93—49.227640469683910191150123113431367 2.62.5—38.52533706387699341054112812301253 2.42—2.57.9237348599722877989105911551176 2.21.5—27.422232556067582092599010801100 2.11—1.5 6.82042995156207548509109931010 1.9<16.21862724695666877758309059221.8^_^3类工程设用工量表单位:工日说明:1、表列工日数为面积(档次)和造价(级次)的中间值。

不同建筑面积和单方造价的项目设计工日,可按插入法计取。

2、本表第1档面积规模的项目工日数,等于该档(工日/100M 。

)值乘项目建筑面积。

3、特、1、2类三张表末档规模的工日数,等于前档工日数加上面积差数乘该档(工日/100M 。

)值。

4、单方造价以概算计。

相关文档
最新文档
