水电安装施工中混凝土板、墙预埋线管盒的施工质量控制
水电安装中预留预埋应注意的问题

水电安装中预留预埋应注意的问题摘要:在整个工程中,水电安装中预留预埋是非常重要的,对整个工程的正常运作,对人们生活有着重要作用。
水电安装工程质量好坏直接影响着工程质量。
然而,在水电安装预留预埋工作中,由于受多方面因素的影响,也会存在一些质量问题,而这些问题不仅影响到安装的质量,还对整个工程都有着重要影响。
关键字:水电安装;预留预埋;问题在施工中如何做好水电安装的预留预埋,很多人会认为这是件小事。
没有预埋好,总是有办法解决的。
的确不错。
但是如果把预留预埋做好了,对后序的施工,将起到事半功倍的作用。
一、水电安装中预留预埋存在的问题预留预埋是水电安装中的重要工作,施工单位和施工人员也十分重视采取相应的策略,以提高安装水平,保证安装质量,但是在实际工作中,由于受到资金、技术、人员等方面的制约,水电安装中预留预埋中仍然存在着一些问题与不足,具体来说,这些问题与不足表现在以下几个方面。
1、电气预埋存在的问题。
按照相关的规范,在电气预埋中,开关距门边距离为 15—20cm,而有些预埋没有控制好这个距离,超出了规定的范围之内。
此外,还有插座的高度,开关的高度控制没有处理好,影响其功能的正常发挥。
在预埋的时候,没有严格按照相关的规定加设过渡盒,设置不符合距离。
预埋线盒没有固定牢固,里面的填充物没有封堵好,线盒没有紧贴模板。
在预埋的时候,线管重叠的层数过多,远远超过了三层,在预埋时,弯曲程度有小于 90 度弧度的发生,线盒的接头没有封闭牢固。
剪力墙线盒预埋之后,封模之后缺乏仔细的检查,导致管线堵塞情况的发生。
2、给排水预留预埋存在的问题。
预留洞宽度不够,给后来的施工带来严重的不利影响。
阳台水管在预留的时候,没有考虑外墙保温板的厚度,其它预留洞没有考虑抹灰的厚度,影响后来的施工。
管道预埋时没有包扎好,例如地下室消防电梯预埋管两头没有包扎好,引起管道堵塞情况的发生。
3、通风空调预留预埋存在的问题。
主要问题表现为:在预留的时候,没有考虑管道需要的保温厚度,预留洞过小,影响后续施工。
安装预留预埋管控办法

4.水暖预留预埋——主体施工配合
4.1.2套管制安
套管材料选用: 穿钢筋混凝土结构按照标准图集要求选择低压流体输送用普通焊接钢管和规定厚
度的钢板作为套管加工原料(普通钢套管的壁厚选用参照防水套管执行)。 穿填充墙及卫生间素混凝土止水带的管道采用UPVC管作套管。
4.水暖预留预埋——主体施工配合
4.水暖预留预埋——主体施工配合
4.1.2套管制安 加工要求:
定点加工制作:机械切割、去除毛 刺、除锈并内壁防腐;
防水套管的翼环应双面满焊,且焊 缝饱满、平整、光滑、无夹渣、无 气泡、无裂纹等现象,并及时清除 焊渣;
套管内采用软性物填充严密,端部 用封口胶带封闭保护。
4.水暖预留预埋——主体施工配合
3.总体流程及要求
隐蔽验收管理:
施工单位根据在自检合格的基础上报请监理工 程师作隐蔽验收,监理工程师应及时验收,验 收合格签署隐蔽资料和混凝土浇筑令。(备注: 对剪力墙上的预埋件应在模板封闭前单独申请 验收。)
对标准层 的首层需进行样板点评,以确保后 续大面积施工的准确性。
甲方工程师在监理工程师验收的基础上进行随 机抽查。
分体空调冷媒管道套管:穿剪力墙空调套
管结构施工时预埋DN80普通钢套管(同剪
力墙厚),装饰阶段根据外墙面保温、抹灰
及饰面厚度再内衬DN75UPVC短管调节平
4.水暖预留预埋——主体施工配合
4.1.2套管制安 套管规格:
燃气管道套管:入厨房支管按DN32考虑, 穿楼板套管按设计考虑(套管预留图纸提前 与装修及燃气设计沟通确认,避免后期燃气 卫生间排气扇排气套管:穿剪力墙(梁) 安装出入较大)。燃气套管建议低位接入厨 采用DN125钢套管(装饰阶段外侧内衬 房(H+1.3米),以避免对厨房吊柜安装造成 DN100UPVC短管整园洞口配合外墙面收口); 影响。
水电预留预埋质量技术交底

水电预留预埋质量技术交底01电线导管预埋1基本要求1.1熟悉掌握电气等专业图纸及建筑的标高、平面、隔墙、门窗位置的精确尺寸等,密切配合土建搞好主体工程的电盒、电管的预埋。
该分项工程按照土建进度同步进行。
1.2组织好画线定位,在柱上及剪力墙上预埋箱、盒,应先划线,用激光水平仪结合建筑定位线确定标高,室内开关插座预埋标高需考虑到找平层5cm的高度,并排线盒采用连筋盒进行加固中间采用pvc20管填充,保证现场预埋盒水平度middot;垂直度及定位尺寸无偏差,强弱电保证10cm的间距,开关与门洞边净距15cm,同一室内同标高底盒标高差控制在0-5mm,并列插座开关面板高度差0-0.5mm厨房卫生间根据饰面材料以相对饰面-5mm0为宜,加固后预埋箱盒必须紧贴模板且固定牢靠,保证混凝土振捣不会造成错位。
针对拆模后部分预埋尺寸有问题,通过半盒纠偏及剔凿修补的方式进行纠偏,修补后的混凝土表面处理采用掺胶专用砂浆进行灰带处理。
1.3管进入盒、箱不允许内进外出,应与盒箱里口,平齐,一管一孔,不允许开长孔;线管和箱盒开口处临时用木屑和发泡塑料填塞并用封口胶封堵严密,防止水泥浆及灰渣进入造成管路堵塞,保证管路畅通。
1.4预埋结束后,由现场施工员核对,以防出现漏埋.错埋。
确认无误后,报请工程监理进行隐蔽工程验收。
2线管预埋2.1配管时,埋入混凝土内的钢管内壁应做防腐处理,埋入土层内的钢管,应刷两度沥青。
暗配金属管采用套管连接时,管口应对准在套管心并焊接严密,套管长度不得小于金属管外径的2.2倍,管进箱盒必须焊接跨接地线,焊接长度不应小于圆钢直径的6倍,并必须两面施焊,金属管进配电箱、盒采用丝扣锁母固定时,应焊接跨接地线,如采用焊接法,但只宜在管孔四周点焊3-5处,烧焊处必须做好防腐处理。
2.2金属管暗敷在钢筋砼中,线管宜与钢筋绑扎固定,线管严禁与钢筋主筋焊接固定。
消防金属管线禁止使用PVC管代替2.3阻燃PVC管敷设1)采用阻燃PVC管暗敷设时,其线管与箱盒、配件的材质均宜使用配套的制品。
电气工程预留预埋施工方案

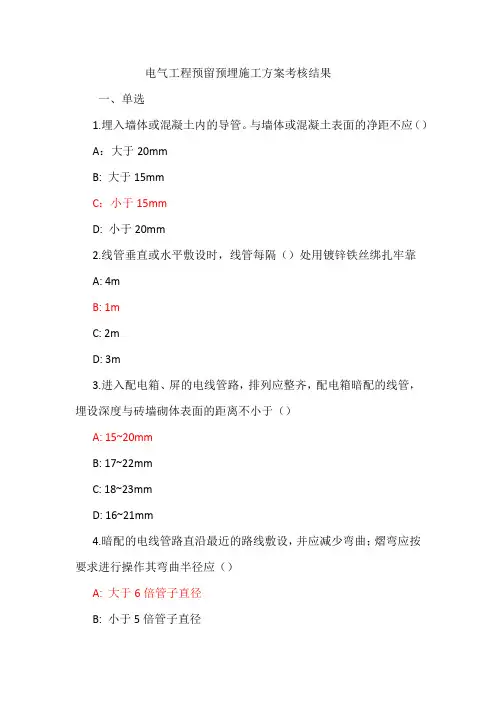

电气工程预留预埋施工方案考核结果一、单选1.埋入墙体或混凝土内的导管。
与墙体或混凝土表面的净距不应()A:大于20mmB: 大于15mmC:小于15mmD: 小于20mm2.线管垂直或水平敷设时,线管每隔()处用镀锌铁丝绑扎牢靠A: 4mB: 1mC: 2mD: 3m3.进入配电箱、屏的电线管路,排列应整齐,配电箱暗配的线管,埋设深度与砖墙砌体表面的距离不小于()A: 15~20mmB: 17~22mmC: 18~23mmD: 16~21mm4.暗配的电线管路直沿最近的路线敷设,并应减少弯曲;熠弯应按要求进行操作其弯曲半径应()A: 大于6倍管子直径B: 小于5倍管子直径C:小于6倍管子直径D: 大于5倍管子直径一、编制依据1.1施工合同1.2施工图纸1.3主要施工规范1.4主要施工图集1.5企业标准工艺质量管控要点一混凝土板、墙预埋线管盒1、暗配的电线管路直沿最近的路线敷设,并应减少弯曲;烟弯应按要求进行操作其弯曲半径应大于6D(D管子直径).2、埋入墙体或混凝土内的导管,与墙体或混凝土表面的净距不应小于15mm。
3、线管垂直或水平敷设时,线管每隔1m处用镀锌铁丝绑扎牢固在弯曲部位以圆弧中心点距两端300mm处各加一个固定点,距直接头中心点两边不大于0.2m 线盒接管处两边绑扎距线盒边缘处不大于300mm。
4、进入配电箱、屏的电线管路,排列应整齐,配电箱暗配的线管,埋设深度与砖墙砌体表面的距离不小于15~20mm;线管排列整齐、间距均匀(管与管之间间距≥10mm)、安装牢固;在距配电箱底壳150~200mm范围内设管卡,中间直线段管卡间的最大距离5≤600mm;管入箱、盒应采用锁扣固定,应与管径相吻合,要求一管一孔,不得开长孔。
·管路连接应使用套箍连接(包括端接头接管)。
用小刷子沾配套供应的塑料管粘接剂,均匀涂抹在管外壁上,将管子插入套箍;管口应到位。
粘接剂性能要求粘接后1min内不移位,粘性保持时间长,并具有防水性。
施工中水电安装管道预埋预留注意事项

施工中水电安装管道预埋预留注意事项1。
下插的电气管线的甩口位置要按各工种的安装配合图确定。
首先要弄清管线引出部位是否有装潢吊顶、风管、水管、桥架、设备等其次要注意建筑墙体中心线位置梁与墙体是否一致并弄清墙体厚度确保开关、插座管在墙体保护层内。
2。
电气管线过变形缝的做法位置要根据现场情况综合考虑确定。
①如变形缝上部有墙体的宜首选向上设过线盒②有吊顶可做明盒加软管控制软管长度动力管线≤0。
8米照明管线≤1。
2米③没有吊顶、并且梁下有管线、设备的部位应在边梁的中上部设暗过线盒④梁下没有管线、设备的部位可在边梁的中间部位设过线盒⑤过梁线管、过线盒要满足后期穿线要求且排列整齐。
3。
预埋在混凝土内的管线的连接要有切实可行的保证措施①接口固定牢固不脱节②有严密不漏砂浆的措施。
③保证金属管道接地电气通路。
4。
采用画线预埋的施工工艺在按综合预埋管线图的指导下进行预埋。
①在工序即将完成前结合现场己施工的管线对相关照图纸进行认真复核验收②用油漆在管道正下方模板上画线以便拆模后能在顶板上按管道实际位置留下管线走向线路方便后期的施工与配合。
5. 明装的灯具、风机等电气出线盒位置的确定。
①日光灯无论吸顶安装还是吊装宜按吊杆安装的吊杆位置设置出线盒②风机等设备的电气出线盒位置要靠近未端设备。
6。
走道、楼梯的吸顶灯位置的确定。
①要居中对称灯具边缘并与其相邻的烟感器要相距50cm以上②同在一条中心平行线上.7. 地下室集水坑、水泵房、风机、空调、配电屏、柜的埋地管线的预埋。
①要根据设备的实际数量、管径甩口位置要到位不得漏理②特别注意出地坪的立管与墙面及基础的尺寸要符合要求③登高管的下部弯头必须隐蔽在楼板完成面以内。
8. 消防箱、正压风口等有模块和需设中间过线盒的做法。
①改变以往在箱体旁边设置接过线盒的做法统一采用在上部或吊顶内设接过线盒的做法②上、下楼层沟通的立管要避开消防箱位置。
9。
消防报警的对讲电话管线的预埋。
要按设计根数如采用带屏蔽的电话线时要综合考虑穿线管径符合规范要求。
电气线管预埋安装质量

5、工序样板交底 6、工序样板施工、跟踪纠偏 7、工序样板点评、固化施工工艺、工艺交底
③ 安装各专业图纸必须叠图——搞清 管线平面及交叉关系。
④ 提前处理设计错漏碰缺问题,必须 及时形成正当、有效资料。
8、修正材料计划 9、大面积实施→验收
2、编制施工方案
程序
1、深化图纸
①
3、绘制作业图
②
4、工序样板筹划
5、样板引路制度: 原则层施工必须先拟定样板,各方验收经过后进行在大面积施工 公共卫生间应先做样板间,新型墙体开槽布管(暗埋电管和水管)前也 要求先局部先开槽,拟定材质和开槽工艺,防止因盲目施工造成对土 建成品旳破坏。
安装停止点检验如下: 1)防雷接地:基础防雷接地焊接;首层均压环焊接;屋顶层避雷网 焊接。 2)原则层首层预留预埋(线管和套管、洞口预留预埋)。 3)室内二次预埋样板(线盒、箱体安装,砌体配管,穿墙套管安 装)。 4)给排水室内安装样板;水电安装交房样板。
17
过程严格管理:样板带路、 停止点检验 重提升:组织学习、管理 总结
18
第二章 预留预埋质量工艺原则
➢工艺质量管控要点一 混凝土板、墙预埋线管盒
注意: 预埋线管时按规范CECS120:2023、GB50054-2023加设过渡盒。 1、预埋线管水平之间旳过渡盒设置按下列要求进行:
无弯路时,不超出30米设置: 有一种弯时,不超出20米设置 有二个弯时,不超出15米设置 有三个弯时,不超出8米设置
作业图绘制前必须进行叠图( 各专业图纸叠图、安装与构造 叠图、安装与建筑叠图)
作业图必须经业主、建理签字 (如有可能,尽量争取设计签 字确认),以便作为指导施工 和结算旳根据!
现场作业人员必须按可量化旳 作业图进行施工。
安装工程质量标准是怎样
安装工程质量标准是怎样一、线管预埋(钢筋砼暗敷)设置要求:1、线管进入线盒长度不得大于5mm,所有管口均要求清除毛刺,当为PVC 等非金属线管时,线管进入过线盒处须设置护口。
2、朝上或朝下伸出结构面的线管要竖直,且露出长度宜为125px (焊接连接线管可适当延长),多根伸出线管其间距不小于15mm。
安装工程质量是各种设备、装置的安装的合理而且安全。
我们知道,任何设备都要保证其质量,质量的保证是安全的前提,所以要保障安装的质量的就要按照一定的标准。
那么,安装工程质量标准是怎样?下面,就让小编带领大家一起了解下具体的内容吧。
安装工程质量一、线管预埋(钢筋砼暗敷)设置要求:1、线管进入线盒长度不得大于5mm,所有管口均要求清除毛刺,当为PVC等非金属线管时,线管进入过线盒处须设置护口。
2、朝上或朝下伸出结构面的线管要竖直,且露出长度宜为125px(焊接连接线管可适当延长),多根伸出线管其间距不小于15mm3、楼板内线管埋设禁止小于90°弯头出现4、对需吊顶或顶板下要安装管线的房间,要将此顶板内埋设的线管位置在浇注混凝土前用墨汁在模板上标记。
5、线管交叉不得超过2层,所有线管必须做好管口封堵,且外加套管保护。
6.金属线管与线盒连接处要采用紧锁螺母,管口毛刺须清除。
线管与过线盒要接地导通;7.壁厚大于2mm的SC线管采用按管道规格大1#套管熔焊连接,对口处必须紧密、平直,不得在对口处熔焊;镀锌管和壁厚小于等于2mm的SC管应采用丝接,不得套管熔焊连接,更不得直接对口熔焊连接。
8.焊接钢管内壁必须有防腐措施。
9.管路每lm用镀锌铁丝绑扎牢。
在弯曲部位应以圆弧中心点为始点距两端300~500mm处各加一个固定点。
二、线管预埋(砌体暗敷)设置要求:1.在墙体上弹出标高线及管路的开槽路径线,必须切割机割槽、剔槽。
严格控制开槽深度=管径D 20mm,开槽宽度=D 60mm,且开槽顺直。
必须挂钢丝网。
2.墙面开槽禁止开横向槽,如必要时可开45°槽。
清水混凝土线管线盒预留预埋施工与质量提升
清水混凝土线管线盒预留预埋施工与质量提升摘要:随着现代建筑技术的不断进步,清水混凝土的应用越来越普遍,但是由于电气管线的预留预埋施工质量不佳,容易出现跑浆、结构面形成蜂窝孔洞等质量问题。
必须加强对清水混凝土中机电管线预留预埋的监督和管理,以确保其质量。
因此分析研究机电管线预埋在清水混凝土中的施工工艺,可不断提高清水混凝土中电气埋管的安装质量。
本文针对清水混凝土中机电安装中电气管线的预留预埋质量提升进行简要分析、探讨。
关键词:清水混凝土、电气管线、预留预埋、德州市文化科技中心引言近年来,由于中国经济社会的发展和科技的进步,中国在工程建设领域正在进行持续的变化和创新。
在这一过程中,清水混凝土的普遍运用已成为一种常见的选择。
然而,人们对其外观和质量的日益严格的要求,现代的机械和电气安装项目的施工规模和复杂程度都在增长。
如果在一些关键步骤或细微的部分出现问题,这些项目的成功与否都会受到严重的影响。
研究表明,预埋管路的技术是确保清水混凝土的优质、高效率的必不可少的,它不仅能够有效地提高浇筑的质量,还能够确保后期的机电设备的正确安装。
1.传统预留预埋存在缺陷当设计将机电管线预留在清水混凝土墙柱上敷设时,根据常规的施工技术,可以采用两种不同的安装方法。
1.1.采用接线盒现阶段施工现场中多采用预留接线盒将设计的点位预留到相应位置,其中包括电力系统的插座、控制开关;照明系统中的开关、灯具;消防系统的烟感、报警装置、通讯设备等,这些设备点位的预留一般都是使用86系列线盒较多,而86 系列分线盒的盒体的高度一般为70 mm,然而现阶段施工中要求清水混凝土的保护层厚度能够达到 50 mm,才能保证其浇筑效果及美观。
根据清水混凝土的保护层厚度 50 mm 及接线盒盒体高度 70 mm ,可以看出线管在清水混凝土中敷设时,通常情况下是在钢筋外的混凝土保护层内直接和接线盒直接连接,这种情况很容易造成预埋线管的位置清水混凝土的保护层厚度不够,引起后期墙柱出现开裂问题。
水电安装质量控制要点及合理化建议
7、主体施工阶段,顶板混凝土浇筑后,拆模前,应将出 顶板线管管口统一留至2-3cm,用胶带或其他将管口封闭。线 管周边用混凝土包砌保护,以免建筑垃圾进入线管或拆模上人、 上料时将线管破坏。
8、主体施工阶段,除了按照图纸明确标注的接地、等 电位的预留外,桥架、其他金属管道、金属门窗、金属楼 梯栏杆处均需预留接地扁铁。
前言
不同的项目、不同的管理人员及方式、不同的施工 班组,施工现场都会存在一些普遍存在的质量通病。结 合其他项目及以往的工作经验,对这些质量通病采取一 些相应的措施。
水电安装施工主要集中在后期安装阶段,各专业施 工Байду номын сангаас位会同时进场施工,造成施工混乱。结合以往项目 的管理经验,提出一些关于质量及施工进度的建议。
3、下沉式卫生间排水水平管道施工时,水平管的标高 要充分考虑到地坪施工的厚度要求。因为每个项目可能地 坪施工厚度不一致且水平管设计标高不明确,在保证将来 业主装修时能够将水平管隐蔽的同时,将水平管与地坪的 间距尽量最大,且保证卫生间防水施工的可操作性;
4、排水立管吊洞施工前期,未注重吊洞封堵质量, 造成地坪施工时排水立管根部渗水较多。后期要求施工单 位吊洞前,先将洞口内壁凿毛,垃圾清理干净,并湿水后 分两次吊洞,第一次施工2/3部位后,刷一遍防水涂料然 后进行闭水试验,无渗漏后施工最后1/3。此种方法基本 无渗漏。
一、质量控制要点
1、主体预埋阶段,主楼负一层重力排水外墙刚性防 水套管的埋设,需结合对比室外雨污水检查井底的标高, 尽量水平管管底标高与室外检查井的高差最大,保证排 水顺畅及防止倒排水现象;
2、正负零以上外墙预留洞预埋时,预留位置及标高 一定要精。若标高和位置控制不好,则外墙洞口上下左右 不在一条线上,观感较差。标高控制是在主体施工时要参 照土建测量时的“50线”用卷尺将每个预留洞口测量到位, 位置控制是找到每层都有的一个参照墙体,用卷尺测量。
水电安装质量问题及控制措施
水电安装质量问题及控制措施水电安装工程是生活生产的必要环节,本文就水电安装工程中出现的质量问题进行原因分析和总结,并提出预防措施,希翼对以后的施工和质量管理有一定的指导意义.一、防雷接地不符合要求1、现象(l)、引下线、均压环、避雷带搭接处有夹渣、焊瘤、虚焊、咬肉、焊缝不饱满等缺陷。
(2)、焊渣不敲掉、避雷带上的焊接处不刷防锈漆.(3)、用罗纹钢代替圆钢作搭接钢筋。
(4)、直接利用对头焊接的主钢筋作防雷引正经一。
2、原因分析(1)、操作人员责任心不强,焊接技术不熟练,他们多数人是电工班里的多面手焊工,对立焊的操作技能差。
(2)、现场施工管理员对国家施工及验收规范GB50169 2 《接地装置》有关规定执行力度不够.3、预防措施(l)、加强对焊工的技能培训,要求做到搭接焊处焊缝饱满、平整均匀,特殊是对立焊、仰焊等难度较高的焊接进行培训。
(2)、增强管理人员和焊工的责任心,及时补焊不合格的焊缝,并及时敲掉焊渣,刷防锈漆。
(3)、根据GB50169 2 《电气装置安装工程接地装置施工及验收规范》规定, 避雷引下线的连接为搭接焊接,搭接长度为圆钢直径的 6 倍,因此,不允许用罗纹钢代替圆钢作搭接钢筋。
此外,作为引下线 的主钢筋土建如是对头碰焊的,应在碰焊处按规定补一搭接圆钢。
二、室外进户管预理不符合要求(1)、采用薄壁铜管代替厚壁钢管.(2)、预埋深度不够,位置偏差较大。
(3)、转弯处用电焊烧弯,上墙管与水平进户管网电焊驳接成 90°角.(4)、进户管与地下室外墙的防水处理不好。
2、原因分析(l)、材料采购员采购时不熟悉国家规范、标准,有的施工单位故 意混淆以降低成本; 施工管理员不严格或者对承包者的故意违规行为 不敢持反对意见, 不坚决执行规范和标准; 监理人员对材料进场的管(2)、与土建和其他专业队伍协调不够.(3)、没有弯管机或者不会使用弯管机,责任心不强,贪图方便用电 焊烧弯。
(4)、预埋进户管的工人不懂防水技术,又不请防水专业人员帮3、预防措施(l)、进户预埋管必须使用厚壁铜管或者符合要求的 PVC 管(普通. 理浮现漏洞。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水电安装施工中混凝土板、墙预埋线管盒的施工质量控制1暗配的电线管路直沿最近的路线敷设,并应减少弯曲;煨弯应按要求进行操作其弯曲半径应大于6D(D管子直径)。
埋入墙体或混凝土内的导管,与墙体或混凝土表面的净距不应小于15mm。
2具体做法是:a穿梁底板线管采用带耳直接头或直接头钉铁钉固定,在需要引下的梁内位置钉好带耳直接头,把管头插入直接头中,并连接牢固紧密。
等到土建拆模后按照固定的钉子并将管路引下。
b对于从顶板中间向下引的管路,在需要引下的位置预埋一块100X 100X 50mm的泡沫板,泡沫板要紧贴模板固定,把管头插入泡沫板中,并连接牢固紧密。
等到土建拆模后,挖幵泡沫板将线管引下。
既避免模板的损坏,乂可以保证引下位置的准确。
注意管口必须封堵严密,可以采用管堵封堵。
3现浇顶板内敷设的管路首先应该截取长度适当的线管,把线管一端与盒接
头连接,并将盒接头与灯头盒固定然后连接另一端,连接后把线管与钢筋绑扎固定。
线管垂直或水平敷设时,线管每隔1m处用镀锌铁丝绑扎牢固,在弯曲部位以圆弧中心点距两端300mm处各加一个固定点,距直接头中心点两边不大于0.2m,线盒接管处两边绑扎距线盒边缘处不大于300mm。
4进入配电箱、屏的电线管路,排列应整齐,配电箱暗配的线管,埋设深度与砖墙砌体表面的距离不小于15- 20mm ;线管排列整齐、间距均匀(管与管之间间距>
10mm)、安装牢固;在距配电箱底売15卜200mm范围内设管卡,中间直线段管卡间的最大距离<600mm ;配管安装固定完成后,线槽部分做甩浆
处理然后使用细石子素混凝土找补平整,然后挂钢丝网,钢丝网丁线槽两边XOOmm。
管入箱、盒应采用锁扣固定,应与管径相吻合,要求一管一孔,不得幵长孔。
铁制箱、盒严禁用电气焊幵孔。
两根以上管入箱、盒,要长短一致,问距均匀,排列整齐。
管进盒、箱,一管一孔,先接端接头然后用内锁母固定在盒、箱上,在管孔上用顶帽型护口堵好管口,最后用泡沫塑料块堵好盒子口(堵盒子口的材料可采用现场现有柔软物件,如水泥纸袋等)。
管路连接应使用套箍连接(包括端接头接管)。
用小刷子沾配套供应的塑料管粘接剂,均匀涂抹在管外壁上,将管子插入套箍;管口应到位。
粘接剂性能要求粘接后Imin内不移位,粘性保持时间长,并具有防水性。
线盒预埋工艺施工图片
线盒固定牢固、排列整齐、预留接口方向准确
线盒拆模后清理干净,标识张贴及时
混凝土墙内箱、盒预埋工艺图片:
砼剪力墙内采用泡沫板预留线盒安装位置,标高准确
砼墙上强、弱电箱预留空洞,固定靠牢,标高准确
线盒混凝土墙拆模后效果图片:
预留线盒拆模后孔洞内泡沫清理干净整洁,标识上墙
预埋线管施工质量图片:
线管、盒在浇砼前安装状态
梁内线管安装直接头工艺: 在PVC管端头加一直接头
在直接头上绑一钉子
制作好的带有钉子的PVC线管接头
PVC管就位
借助短钢筋将PVC管上的钉子钉入梁底模然后将线管在梁筋上绑扎牢固
预埋线管施工质量图片:
梁底板使用直接头
线管绑扎牢固,间距一致
根据钉子的位置的清理出接口
预埋线管地面成品保护工艺一
预埋线管地面成品保护工艺二。
