复杂条件下深基坑沉箱止水井点降水施工技术

复杂条件下深基坑沉箱止水井点降水施工技术

复杂条件下深基坑沉箱止水井点降水施工技术摘要:随着工程技术的不断进步,建筑工程的数量也越来越多。

深基坑沉箱止水井点降水施工技术,一般具有施工速度快,及施工质量高等特点,也较为适合应用于工程地质条件复杂、基坑中存水多、基坑底部存有大量地下水、防空洞等工程。

本文对某工程基坑施工中,由于多层地下水及防空洞的复杂条件下,采用了深基坑沉箱止水井点降水施工技术,进行说明,并对使其具体施工机械进行阐述,旨在促进深基坑沉箱止水井点降水施工技术的发展。

关键词:复杂条件;深基坑;井点降水某工程的基坑施工中,毗邻居民住宅区域,基坑深度达到11.4米,电梯井开挖深度为13.5米,存在开挖风险。

另外,现场地质呈现出较为复杂的状态,同时存在基坑上层滞水的现象。

为了保障施工进度,及保障周边居民的房屋安全,决定采用深基坑沉箱止水井点降水施工技术,并在较短时间内满足止水的要求,在滞水得到控制后,立即进行了混凝土浇筑施工,从而保证了施工质量,及在施工工期规定内,顺利完成。

本文对深基坑沉箱止水井点降水施工技术进行分析,希望为相关部门提供参考。

1.1技术特点深基坑沉箱止水井点降水施工技术,一般具有施工简单快捷、成本低、工期短等特点。

制作沉箱的钢板一般采用普通钢板与型钢,所以箱体可以根据工程需要进行自拟大小。

气既省去了定制的预算,也能满足快速完工的需求。

此外,深基坑沉箱止水井点降水施工技术,的施工效果较为明显,且具有一定安全性。

钢板沉箱具有自身的支护效果,同时可以确保施工人员的安全。

1.2适用范围通常较适合用于较为复杂的工程,例如,基坑中存在多层地下水的工程、防空洞工程、基坑侧壁及底部都有地下水的工程,通过采用深基坑沉箱止水井点降水施工技术,不仅能够满足工程的需要,也能促进工程快速完工。

1.3工艺原理采用井点降水和钢板沉箱止水同步并局部堵漏辅助施工等方法,对誠底部的孔隙潜水利用井点将水位降至可施工的水位。

当上层滞水水位较高且水源补充充足,井点降水酬不大时,钢板沉箱可将两层地下水分开处理,使上层滞水似、沉箱外用抽水栗抽走,确保沉箱内施工安全。

沉箱防水工程施工方案范本

沉箱防水工程施工方案范本

一、编制依据1. 《建筑防水工程技术规范》(GB50208-2011)2. 《混凝土结构工程施工质量验收规范》(GB50204-2015)3. 《沉箱施工及验收规范》(JGJ 28-2012)4. 设计图纸及相关设计文件二、工程概况本工程为某住宅小区地下室沉箱防水工程,沉箱尺寸为长×宽×高=50m×30m×6m,底板厚度为0.8m,墙体厚度为0.6m。

沉箱结构为钢筋混凝土结构,采用防水混凝土进行施工。

三、施工准备1. 技术准备:组织施工人员进行技术交底,确保施工人员熟悉施工工艺和质量要求。

2. 材料准备:准备足够的防水混凝土、防水卷材、防水涂料、密封材料等材料。

3. 机械设备准备:准备混凝土搅拌车、泵车、振捣器、切割机、喷枪等机械设备。

4. 劳动力准备:组织专业的施工队伍,包括混凝土工、防水工、电工、焊工等。

四、施工方法及工序1. 预处理:对沉箱结构表面进行处理,清除浮浆、油污、杂物等,确保结构表面清洁、平整。

2. 防水混凝土施工:a. 混凝土搅拌:严格按照配合比进行混凝土搅拌,确保混凝土强度和抗渗性能。

b. 混凝土浇筑:采用泵车进行浇筑,确保混凝土均匀分布,避免出现蜂窝、麻面等缺陷。

c. 振捣:采用振捣器进行振捣,确保混凝土密实,提高抗渗性能。

3. 防水层施工:a. 防水卷材施工:在混凝土养护7天后,进行防水卷材施工,采用热熔法进行搭接,确保搭接牢固。

b. 防水涂料施工:在防水卷材施工完成后,进行防水涂料施工,采用刷涂法,确保涂层均匀、无遗漏。

4. 密封材料施工:在防水层施工完成后,对沉箱结构的接缝、孔洞等部位进行密封处理,采用密封膏进行填充,确保密封性能。

五、质量要求及通病防治1. 质量要求:a. 防水混凝土强度等级达到设计要求。

b. 防水层厚度符合设计要求。

c. 防水层搭接牢固,无空鼓、翘边等缺陷。

d. 密封材料填充饱满,无遗漏。

2. 通病防治:a. 防水混凝土强度不足:严格控制混凝土配合比,确保混凝土强度达到设计要求。

沉井工程降水施工方案[详细]Word版(共69页)

沉井工程降水施工方案[详细]Word版(共69页)

目录第一章、编制说明及工程施工目标第一节、编制说明第二节、编制原则第三节、编制依据第四节、工程施工目标第二章、工程总体概述第三章、现场施工组织架构与施工管理第一节、组建项目经理部第二节、拟用于本项目管理机的组织机构框图第三节、项目管理目标第四节、项目管理方法第四章、施工总平面布置及说明第一节、现场施工平面布置原则第二节、施工平面布置说明第三节、交通疏解及交通维护管理措施第四节、施工围栏防护措施第五章、施工部署第一节、沉井的主要施工方法选择第二节、沉井工艺流程第三节、施工阶段划分与施工内容概述第四节、主要施工机械与机具配备计划第五节、主要劳动力使用计划第六章、降水方案第一节、编制依据及原则第二节、坑内降水井数量的布置第三节、降水井井结构第四节、成井施工第五节、轻型井点施工工艺流程第六节、轻型井点施工注意事项第七节、水运行施工第七章、主要分部、分项工程的施工方法第一节、沉井施工工艺流程图第二节、施工测量及监测第三节、沉井工程施工第八章、施工技术保证措施第一节、对施工技术交底的保证措施第二节、对测量放线的技术保证措施第三节、对施工技术文件、资料管理的保证措施第四节、对施工技术管理人员的保证第五节、对基层施工作业人员的保证第九章、施工对周边环境的保护措施第一节、管线保护措施第二节、建构筑物保护措施第三节、监测出现问题的应急措施第四节、监测反馈第十章、质保体系及质量保证措施第一节、质量目标第二节、质量保证体系第三节、一般质量保证措施第十一章、安全文明施工保证措施第一节、文明施工目标第二节、文明施工、环保施工技术措施第三节、文明施工、环境保护的具体措施第四节、安全生产目标第五节、安全保证体系第六节、安全生产制度和措施第十二章、沉井施工应急预案及安全措施第一节、沉井施工的安全应急预案及措施第二节、沉井施工前的技术准备工作要求第三节、沉井排水的安全要求第四节、沉井施工安全要求第十三章、季节性施工措施第一节、雨季施工措施第二节、大风、高温季节的施工措施第一章、编制说明及工程施工目标第一节、编制说明在认真阅读、领会设计说明及设计图纸的基础上,我们依据本工程的****大功率机车检修XXXX公司的施工实力、技术特长及机具配套能力等方面因素,编制了本专项施工方案。

吉林沉井降水工程施工方案

吉林沉井降水工程施工方案

一、工程概况本工程位于吉林省某市某区域,主要施工内容为沉井降水。

沉井直径为6米,深度为12米,井壁采用钢筋混凝土结构,井底面积为28.27平方米。

降水深度为10米,需降低地下水位至设计标高以下。

为确保施工质量和安全,特制定本施工方案。

二、施工准备1. 施工组织成立降水工程小组,负责施工过程中的技术指导、安全管理、进度控制等工作。

小组成员包括项目经理、技术负责人、施工员、安全员等。

2. 施工材料(1)钢筋:HRB400钢筋,直径为12mm。

(2)水泥:P.O 42.5级水泥。

(3)砂石:中粗砂、碎石。

(4)混凝土:C30混凝土。

(5)降水设备:潜水泵、抽水泵、排水管道等。

3. 施工工具(1)钢筋加工设备:钢筋切断机、钢筋弯曲机等。

(2)模板及支撑设备:模板、支撑杆、剪刀撑等。

(3)混凝土浇筑设备:混凝土搅拌车、振捣器等。

(4)降水设备:潜水泵、抽水泵、排水管道等。

三、施工工艺1. 施工顺序(1)基础开挖:根据设计图纸进行基础开挖,确保开挖深度满足设计要求。

(2)钢筋绑扎:按照设计要求绑扎钢筋,确保钢筋间距、保护层厚度等符合规范。

(3)模板安装:根据设计图纸进行模板安装,确保模板的垂直度、平整度等符合要求。

(4)混凝土浇筑:按照混凝土配合比进行浇筑,确保混凝土强度、密实度等符合要求。

(5)降水施工:根据设计要求进行降水施工,确保降水效果满足设计要求。

2. 施工要点(1)基础开挖:采用人工开挖和机械开挖相结合的方式,确保开挖深度满足设计要求。

(2)钢筋绑扎:严格按照设计要求进行钢筋绑扎,确保钢筋间距、保护层厚度等符合规范。

(3)模板安装:采用定型钢模板,确保模板的垂直度、平整度等符合要求。

(4)混凝土浇筑:采用分层浇筑、振捣密实的方法,确保混凝土强度、密实度等符合要求。

(5)降水施工:采用井点降水法,根据设计要求设置降水井,确保降水效果满足设计要求。

四、施工质量控制1. 材料质量控制:严格按照设计要求选用合格的材料,确保材料质量满足施工要求。

沉箱施工方案

沉箱施工方案

集水坑沉箱施工方案一、工程概况沈阳阳光100国际新城G09#楼高层商住楼用渗水井降水,地下水位已到-16.74m,而集水坑垫层底标高为-17.07m,要求降低水位标高为0.33m,考虑水落曲线安全高度0.5m,实际要求降低水位0.83m,从目前降水情况分析,受污水处理厂排水条件的制约,对泵的排水量进行了限制,水位再降下0.83m的高度将困难重重。

现在采用北区一、二标段的沉箱方法进行降水,具体方法如下:1、用4mm厚钢板焊接成开挖电梯基坑的形状,称为沉箱,作为垫层底面,沉箱垂直高度700mm。

2、在电梯基坑边坡上挖两个集水坑安装水泵,接通电源进行降水。

3、当清土和降水到标高-16.740m时,采用在集水坑边设置水泵,局部降水至-17.07m。

(沉箱放置前基底必须平整、密实)。

4、沉箱采用4mm厚钢板制作,上口四边采用40×40×4,长4.2米、3.7米的角钢加固;下口采用同样的角钢8根双向设置,长度为3.2米和2.7米,超出200部分采用Φ20钢筋收边;斜边采用Φ25钢筋加固,每边四根;沉箱放置完毕后,采用沉箱上口每边4根的Φ25长250mm锚杆固定、控制沉箱上浮、移动之用,(沉箱具体图见附件)。

5、上述措施完毕后,在沉箱四壁与原土层空隙处用砂石填充密实。

6、按设计要求浇筑垫层,做SBS卷材防水层3+3厚。

7、在垫层浇筑、防水施工完毕后,用相应的重物平衡压重。

江苏南通二建集团有限公司8、施工卷材防水层保护层。

9、绑扎基础钢筋。

10、浇筑C30P8砼。

11、待砼可上人后,取出水泵,将孔洞用高强度抗渗砼堵塞。

二、注意事项1、降水必须连续,严禁中断,中断后水位上升,再降水常常出现流砂。

2、降水必须派人轮流值班,看护电源线和降水设备,保护降水不中断。

3、准备一定数量的砂袋,防止发生流砂时备用。

4、降水设备必须有备用设备,防止降水设备发生故障时及时更换、维修和保养。

5、降水设备应指派专人管理。

沉沙池降水、开挖专项施工方案

沉沙池降水、开挖专项施工方案

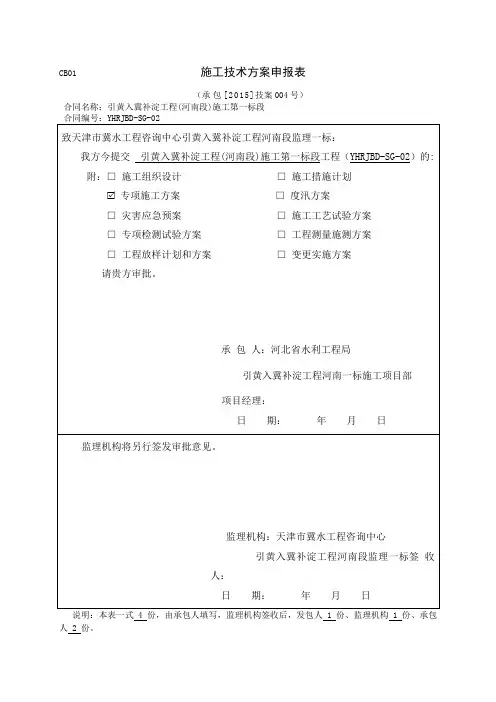

CB01 施工技术方案申报表(承包[2015]技案004号)合同名称:引黄入冀补淀工程(河南段)施工第一标段说明:本表一式 4份,由承包人填写,监理机构签收后,发包人 1 份、监理机构 1 份、承包人 2 份。

引黄入冀补淀工程(河南段)施工第一标段沉沙池降水、开挖专项施工方案河北省水利工程局引黄入冀补淀工程河南一标施工项目部二〇一五年十二月引黄入冀补淀工程(河南段)施工第一标段沉沙池降水、开挖专项施工方案批准:审核:编制:河北省水利工程局引黄入冀补淀工程河南一标施工项目部二〇一五年十二月沉沙池降水、开挖专项施工方案一、工程概况1、工程简介沉沙池布置在桩号2+503.07~4+994.87之间,307国道以北,在巴寨村、安邱村、任称湾等村庄之间一块长2.5km、宽1.45km的地块。

沉沙池由进口枢纽、沉沙条渠、出口枢纽三部分组成。

进口枢纽由1#条渠进水闸、2#条渠进水闸、2#条渠引水渠组成。

沉沙条渠设1#沉沙条渠和2#沉沙条渠,四周设围堤,两条渠之间设隔堤,围堤及隔堤顶部为5m宽沥青混凝土路面;沉沙池单条条渠开口宽352.5m,底宽约323m,1#条渠轴线长2356m,2#条渠轴线长2205.51m。

开挖底高程为1#条渠53.18~52.40,2#条渠53.15~52.42,开挖深度约4m;围堤及隔堤内侧坡比1:2.5,M7.5浆砌石防护,外坡坡比1:2,草坡防护,左右围堤外侧设有截流沟,底宽1m,边坡1:1。

出口枢纽由1#条渠退水闸、2#条渠退水闸、2#条渠退水渠组成。

在2#条渠进水渠及2#条渠退水渠分别布置两座5m宽交通桥,桥梁荷载等级为公路-Ⅱ级。

沉沙池工程为3级建筑物,抗震设防烈度为7度,工程合理使用年限50年。

沉沙池池体及进出口闸枢纽工程特性见表1~2。

表1 引黄入冀补淀工程沉沙池主要设计特性表表2 引黄入冀补淀工程沉沙池进出口闸枢纽主要设计特性表2、场区现状(一)沉沙池所处区域主要为麦田、稻田,南湖干渠从沉沙池中间偏左穿过,中间散布有原南湖干渠排灌渠沟、树林苗圃、池塘、坟墓及田间路等。

沉箱防水施工方案

沉箱防水施工方案

沉箱防水施工方案1. 引言沉箱防水施工是在地下室或地下隧道等工程中进行的防水处理的一种常用方法。

它通过在地下结构中安装沉箱进行施工,有效地隔离地下水和地下结构,确保地下空间干燥。

本文将介绍沉箱防水施工方案的基本步骤和关键要点。

2. 施工方案2.1 材料准备在进行沉箱防水施工之前,需要准备以下材料: - 沉箱:沉箱通常由混凝土或钢材制成,并且具有良好的耐久性和防水性能; - 防水材料:选择专业的防水涂料或防水膜材料,具备良好的柔韧性和防水性能。

2.2 施工步骤第一步:准备工作在施工前,必须对施工现场进行清理和平整,并确保地基稳定。

第二步:安装沉箱根据设计要求和施工图纸,安装沉箱以固定地下结构。

沉箱的安装位置和数量必须与地下结构的要求相匹配。

第三步:防水施工3.1 防水涂料施工 - 在沉箱的表面涂刷一层防水涂料,确保涂层均匀、薄厚一致; - 等待涂料干燥后,再涂刷第二层涂料以加强防水效果。

3.2 防水膜施工 - 根据沉箱的形状和尺寸,选择合适的防水膜材料;- 将防水膜铺设在沉箱表面,并确保膜材紧贴沉箱,并且无任何起皱或空隙; - 使用热风枪或其他适当工具,加热防水膜使其与沉箱表面牢固粘合。

第四步:环氧地坪施工(可选)如果需要进一步加强地下空间的防水性能,可以施工环氧地坪。

具体步骤包括: - 清理沉箱表面并确保其平整; - 涂刷一层环氧底漆; - 等待底漆干燥后,再涂刷环氧树脂涂料; - 根据需要,可以再涂刷一层环氧蜡封面层以增加地坪的耐磨性和易清洁性。

2.3 质量控制为确保施工质量和防水效果,应进行相关质量控制措施: - 在施工过程中,应进行现场监测,确保施工质量符合要求; - 对使用的防水材料进行质量检测,确保其达到相关标准; - 完成施工后,经过初步验收后,进行防水层漏水试验,确保防水效果达标。

3. 安全措施在进行沉箱防水施工时,应重视安全措施,以确保施工人员的人身安全和施工现场的安全: - 施工人员应佩戴个人防护装备,如安全帽、防滑鞋等; - 对施工现场设置明显的警示标识,以提醒他人注意施工区域; - 沉箱的安装和防水施工应在无风或微风的天气条件下进行,以避免事故发生。

正规沉井降水工程施工方案

正规沉井降水工程施工方案

一、工程概况本工程为某地区排水泵站沉井施工,沉井尺寸为直径10m,壁厚0.8m,深度为12m。

工程地质条件复杂,地下水位较高,对沉井施工造成较大影响。

为确保沉井施工顺利进行,特制定本施工方案。

二、施工准备1. 施工人员:组织一支专业、经验丰富的施工队伍,包括施工负责人、技术员、测量员、挖掘机司机、潜水员等。

2. 施工材料:准备足够的砂石、钢筋、混凝土、模板、防水材料等。

3. 施工设备:挖掘机、吊车、潜水泵、排水泵、潜水设备等。

4. 施工技术:采用井点降水、深井降水、明排水等多种降水方法。

三、施工步骤1. 井点降水(1)根据地质条件,确定井点布置方案,井点间距一般为1-2m。

(2)挖掘井点孔,孔径不小于0.3m,孔深不小于5m。

(3)安装井点管,井点管底部设置滤网,防止泥沙进入。

(4)连接井点管,采用Φ50mm塑料管,连接处采用胶带密封。

(5)启动潜水泵,将地下水抽出,确保井点降水效果。

2. 深井降水(1)根据地质条件,选择合适的位置布置深井。

(2)挖掘深井孔,孔径不小于0.8m,孔深不小于20m。

(3)安装深井管,深井管底部设置滤网,防止泥沙进入。

(4)连接深井管,采用Φ100mm塑料管,连接处采用胶带密封。

(5)启动排水泵,将地下水抽出,确保深井降水效果。

3. 明排水(1)在沉井周围设置排水沟,将地表水导入排水沟。

(2)在排水沟底部设置排水泵,将水抽出。

(3)定期清理排水沟,确保排水畅通。

四、施工注意事项1. 降水施工过程中,密切关注地下水位变化,及时调整降水方案。

2. 降水施工期间,加强现场巡查,确保施工安全。

3. 降水施工结束后,及时回填孔洞,恢复场地。

4. 降水施工过程中,注意环境保护,防止泥沙污染。

五、施工进度安排1. 施工准备:1周2. 井点降水施工:2周3. 深井降水施工:2周4. 明排水施工:1周5. 施工验收:1周总计:7周本施工方案旨在确保沉井降水施工顺利进行,提高施工效率,确保工程质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沉箱降水施工方案
文件编号:Q/TBC·G0302·0520—2010
建设单位:沈阳万科永达房地产开发有限公司
工程名称:万科城六期施工总承包工程
施工单位:沈阳天北建筑安装工程公司第十二分公司项目经理:
技术负责:
编制人:
编制单位:沈阳天北十二分万科城项目部
编制日期: 2010年5月20日
沈阳天北第十二分公司万科城项目部
会签栏
单位:沈阳天北建筑安装工程公司第十二分公司
沈阳万科城六期2#、4#楼基础阀板集水坑基底设计深度为,底面尺寸为×,当基槽挖土至设计时,已经达到地下水稳定水位,由于基坑涌水量不大,因此采用沉箱方法进行处理。

1.施工准备
技术准备
(1)降水方案编制
在降水工程施工前,应根据基坑开挖深度、基坑周围环境、地下管线分布、工程地质勘察报告和基坑壁、边坡支护设计等进行降水方案设计,并经审核和批准。

(2)技术交底
降水施工作业前,应进行技术、质量和安全交底,交底要有记录,并有交底人和接受交底人签字。

材料准备
主要有6mm厚铁板,50×50角铁等。

主要机具
交流电焊机2台,Ф100潜污泵6台及水龙带等
作业条件
(1)建筑物的控制轴线、灰线尺寸和标高控制点已经复测。

(2)地下障碍物已清除。

(3)基坑周围受影响的建筑物和构筑物的位移监测已准备就绪。

(4)水源电源已准备。

(5)所采用的设备已维修和保养,确保能下场使用。

2.施工工艺
沉箱制作
沉箱采用6mm厚铁板焊制,内侧设50角铁加固,底面设置2个Ф100蝶阀,具体尺寸见下图:
下沉施工方法
下沉前将基坑轴线及尺寸线确定准确,然后利用塔吊将沉箱放置在预定位置,同时使蝶阀处于开启状态。

钢筋绑扎
1)在支好后即可进行钢筋绑扎,每节竖筋可一次绑到顶部,在顶部用几道环向钢筋固定,水平筋可分段绑扎。

竖筋与上一节井壁连接处伸出的插筋采用焊接或搭接连接,接头错开,在35d 并不小于500mm 区域内或倍的搭接长度区域内,接头面积的百分
比不应超过50%。

在钢筋外侧垫置水泥砂浆保护层垫块或塑料卡。

钢筋用挂线控制垂直度,用水平仪测量并控制水平度。

2)钢筋安装时受力钢筋的品种、级别、规格和数量必须符合设计要求。

混凝土浇筑
1)根据沉井(箱)的大小选择混凝土拌和物输送机械,选用臂长能完全覆盖整个浇筑面的混凝土泵车进行浇筑。

浇筑前应在沉井四周搭设操作平台,便于混凝土浇筑作业。

砼浇筑前应将蝶阀关闭。

2)在浇筑前采用潜污泵连续抽水将沉箱内水抽出1/3,应注意以沉箱不向上浮动为准,在砼浇筑过程中,随灌注砼随抽水,直至砼浇筑完成为止。

2)混凝土浇筑应分层进行,每层厚度300~500mm(振动捧作用部分长度的倍)。

为防止模板变形或地基不均匀下沉,浇筑时应从沉井(箱)两侧对称进行、匀衡下料。

砼采用C30商品砼,抗渗等级为P6。

3.安全要求
严格执行国家颁布的有关安全生产制度和安全技术操作规程。

认真进行安全技术教育和安全技术交底,对安全关键部位进行经常性的检查,及时排除不安全因素,以确保全过程安全施工。

做好地质详勘,查清沉井范围内的地质、水位,采取有效措施,防止沉井(箱)下沉施工中出现异常情况,以保证顺利和安全下沉。

做好沉井(箱)垫架拆除和土方开挖程序,控制均匀挖土和刃脚处破土速度,防止沉井发生突然下沉和严重倾斜现象,导致人身伤亡事故。

做好沉井下沉排降水工作,并设置可靠电源,以保证沉井挖土过程中不出现大量涌水、涌泥或流砂现象,造成淹井事故。

沉井(箱)口周围设安全杆,井下作业应戴安全帽,穿胶皮鞋,半水下作业穿防水衣裤。
