县城生活垃圾处理场工程施工组织设计方案
垃圾处理厂施工组织设计

施工组织设计一、工程概况该工程项目为白都市生活垃圾处理工程, 建设为图乌公路南侧、洮儿河镇路北, 建设总面积为210000平米。
本次工程为卫生填埋区二期工程、截污坝、调整水池及电气工程。
重要工程量:挖方170460立方米, 垃圾坝填方5立方米, 导流层卵石55990立方米, 浆砌片石4542.7立方米, 土工布607533平方米。
二、施工计划方案我企业为本协议工程配置高效旳组织机构。
配置项目经理、总工程师各一名, 施工管理人员和技术人员20人, 分别负责计划、质检、试验、财务等部门工作, 项目经理部下设施工队详细负责施工。
在进驻工地前, 我司模拟了现场状况进行了施工方案旳制定, 通过几套方案旳比较, 选定下面旳方案, 为我司旳施工实行方案。
(一)、进场我司旳管理和技术人员在10月20日所有进场。
进场后进行测量复核工作, 恢复导线点, 复测水准点高程, 将测量放样中发现旳问题及时向监理、业主、设计单位反应, 尽快处理。
材料和设备在人员进场后, 也陆续进场, 保证施工旳进度规定。
(二)、重要工程采用旳施工方案在所有工程施工前, 首先进行测量放样, 确定施工范围。
通过精确放样后, 提供放样数据及图表, 报监理工程师审批。
经同意后便可以进行清表开挖。
1.挖方施工土方开挖前做好截水沟, 工程施工期间修建临时排水沟, 做到临时排水设施与永久性排水设施相结合。
引走一切也许影响边坡稳定旳地面水和地下水。
挖方施工时, 采用机械化施工, 以挖掘机配以自卸车运土进行施工, 边坡修整由人力完毕。
由于工程土方量相对较大, 同步由于土方施工作业受季节影响, 因此, 做到有效地组织机械化施工。
挖方工艺流程: 施工放样(挖掘机挖土(设排水沟排水(基底整平(碾压成型(达不到压实度规定换填。
2.填方施工恢复填方坝堤中线, 测标高, 放出坡脚桩, 桩上注明桩号, 标上填筑高度;清除填方范围内旳草皮, 树根, 淤泥, 积水, 并翻松, 平整压实地基, 经监理工程师承认, 实测填前标高后, 便可以上土填筑坝堤。
县城生活垃圾处理场工程施工组织设计方案

县城生活垃圾处理工程施工组织设计审批:审核:编制:XX县垃圾处理工程2012年4月目录一、编制依据二、工程概况及施工特点三、施工组织机构及组织措施四、施工部署及安排五、施工进度计划安排及工期保证措施六、施工平面布置七、土方施工八、填埋区施工九、道路施工十、文明施工措施十一、冬、雨季施工措施十二、质量保证措施十三、安全施工保证措施一、编制依据:1.1 XX县县城生活垃圾处理场施工招标文件及答疑文件。
1.2 XX县县城生活垃圾处理场施工设计图纸。
1.3 现行国家有关施工规范、验收标准。
1.4 现行国家及地方有关施工管理规定。
1.5 现场实地踏勘情况及业主提供的相关资料。
1.6 本公司质量体系文件及技术、设备装备能力。
二、工程概况及施工特点:2.1工程概况:建设地点:XX县下尧王坪村建设规模:占地8公顷,日处理生活垃圾75吨,处理工艺为卫生填埋,服务年限为18.4年。
本工程分填埋库区、管理区、道路工程三部分,填埋库区占地面积为80078平米,合120.12亩,总库容约60.93万立方米。
施工内容包括(按照施工顺序排列):库区场地平整、边坡修整、锚固平台修整、地基处理、垃圾坝(分区坝)底管道敷设、0.3m厚防渗黏土层施工,GCL+HDPE膜+土工布防渗层铺设锚固施工、0.3m厚中粗砂保护层施工、滤液导排管敷设、滤液导排盲沟施工、渗滤液阀门井施工、垃圾坝施工、滤液调节池施工、排水边沟施工、场区道路施工、铁丝网围护施工、场外道路施工等。
2.2 工程施工特点2.2.1 本工程施工范围较大,且地处偏远,施工所需临时道路不畅,需在进场前做好三通一平(通水、通电、通路、平整场地),尤其是临时道路的修筑,工程涉及专业较多,包括市政、公路、给排水、结构、电气等多种专业,交叉作业较多,工序较为繁杂,因此,我项目部合理、规范地布置施工总平,并加强施工过程中的协调管理,采取有效的措施,确保各专业施工协调进行,确保施工质量及工期的顺利实现。
垃圾清运工程施工方案(3篇)

第1篇一、工程概况1. 项目背景随着城市化进程的加快,垃圾产生量日益增加,垃圾清运成为城市管理中的重要环节。
本工程旨在对某城市某一区域内的生活垃圾进行清运,以改善城市环境卫生,提升居民生活质量。
2. 工程规模本工程涉及范围包括XX街道、XX社区,总面积约为XX平方公里。
预计垃圾产生量为每日XX吨。
3. 工程目标(1)确保垃圾清运及时、高效;(2)降低垃圾清运成本;(3)减少垃圾清运过程中的二次污染;(4)提高城市环境卫生水平。
二、施工准备1. 人员准备(1)项目经理:负责整个工程的规划、组织、协调和管理工作;(2)技术负责人:负责工程的技术指导、监督和质量控制;(3)施工人员:负责垃圾清运的具体操作;(4)管理人员:负责现场的安全、环保、后勤等工作。
2. 设备准备(1)垃圾收集车:根据垃圾产生量,配备足够的垃圾收集车;(2)垃圾压缩车:用于压缩垃圾,提高运输效率;(3)洒水车:用于冲洗垃圾收集车和路面,减少扬尘;(4)其他辅助设备:如垃圾桶、清洁工具等。
3. 材料准备(1)垃圾袋:用于收集生活垃圾;(2)消毒剂:用于对垃圾桶和垃圾收集车进行消毒;(3)其他材料:如安全帽、手套、口罩等。
4. 施工现场准备(1)设置垃圾收集点:根据垃圾产生量和分布情况,合理设置垃圾收集点;(2)设置垃圾转运站:用于临时存放垃圾,并压缩后运输;(3)设置安全警示标志:确保施工安全;(4)制定应急预案:应对突发情况。
三、施工方案1. 施工流程(1)垃圾收集:采用机械化收集方式,由垃圾收集车定时收集;(2)垃圾运输:采用封闭式运输,减少扬尘和二次污染;(3)垃圾压缩:在转运站对垃圾进行压缩,提高运输效率;(4)垃圾处理:将压缩后的垃圾运送至垃圾处理场进行处理。
2. 施工方法(1)垃圾收集:采用机械化收集方式,由垃圾收集车定时收集;(2)垃圾运输:采用封闭式运输,减少扬尘和二次污染;(3)垃圾压缩:在转运站对垃圾进行压缩,提高运输效率;(4)垃圾处理:将压缩后的垃圾运送至垃圾处理场进行处理。
生活垃圾处理工程施工方案

生活垃圾处理工程施工方案一、项目背景为了解决城市生活垃圾处理问题,本项目将推进生活垃圾处理工程的施工。
二、施工目标1.实现垃圾分类处理,提升城市环境卫生水平;2.减少对环境的污染,保护生态环境;3.利用循环再生资源,促进可持续发展。
三、施工内容1.垃圾分类设施建设–建设不同垃圾分类收集点,如可回收物、有害垃圾、厨余垃圾等;–安装垃圾分类投放指引和信息牌,引导市民正确分类投放。
2.废弃物处理设施搭建–建立生活垃圾焚烧处理厂,进行有害垃圾焚烧处理;–建设生活垃圾填埋场,合理安排城市废弃物填埋及处理。
3.再生资源利用设备建造–建设生活垃圾再生资源回收站,进行可回收物回收和再利用。
四、施工计划1.前期准备–规划设计阶段:确定施工方案、平面布局设计等;–环境评估阶段:进行环境评估、论证项目影响等。
2.基础设施建设–垃圾分类设施建设阶段,包括收集点建设、信息标识设置等;–废弃物处理设施搭建阶段,进行焚烧厂和填埋场建设等;–再生资源利用设备建造阶段,包括回收站设施建设等。
3.运行维护–确保垃圾分类设施的正常运作和维护,定期清理和保养设施设备;–监督废弃物处理设施的运行情况,确保废弃物的安全处理;–维护再生资源利用设备,提高再生资源回收效率。
五、施工效益1.环境效益–提升城市环境质量,改善市民居住环境;–减少废弃物对环境的污染,保护生态环境。
2.经济效益–降低垃圾处理和清运成本,提高资源再利用效率;–可通过废弃物处理再生资源的销售获得收益。
3.社会效益–增强市民的环保意识,提高垃圾分类意识;–促进城市可持续发展,实现资源循环利用。
六、总结通过生活垃圾处理工程的施工,将有效解决城市生活垃圾处理难题,提升城市环境质量,带动城市环保产业的发展,实现城市可持续发展的目标。
城区生活垃圾处理工程施工方案

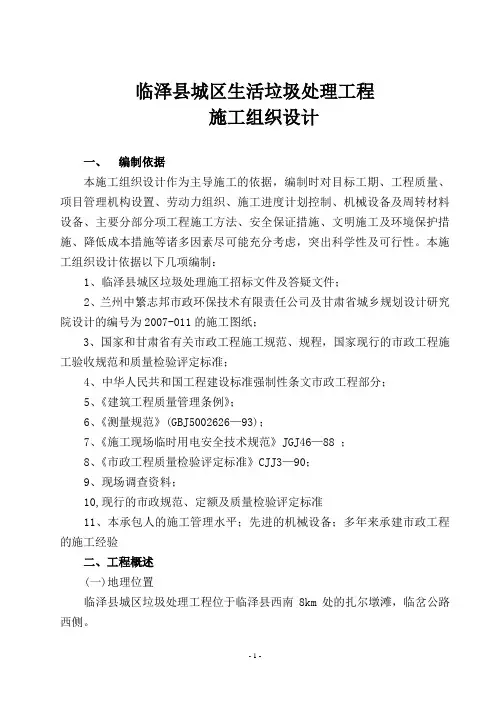

临泽县城区生活垃圾处理工程施工组织设计一、编制依据本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料设备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。
本施工组织设计依据以下几项编制:1、临泽县城区垃圾处理施工招标文件及答疑文件;2、兰州中繁志邦市政环保技术有限责任公司及甘肃省城乡规划设计研究院设计的编号为2007-011的施工图纸;3、国家和甘肃省有关市政工程施工规范、规程,国家现行的市政工程施工验收规范和质量检验评定标准;4、中华人民共和国工程建设标准强制性条文市政工程部分;5、《建筑工程质量管理条例》;6、《测量规范》(GBJ5002626—93);7、《施工现场临时用电安全技术规范》JGJ46—88 ;8、《市政工程质量检验评定标准》CJJ3—90;9、现场调查资料;10,现行的市政规范、定额及质量检验评定标准11、本承包人的施工管理水平;先进的机械设备;多年来承建市政工程的施工经验二、工程概述(一)地理位置临泽县城区垃圾处理工程位于临泽县西南8km处的扎尔墩滩,临岔公路西侧。
(二)工程规模工程规模为日处理垃圾量42吨/日,工程总投资790万元,填埋场总库容为19万立方米,有效库容为17.5万立方米,填埋场占地90亩,使用年限lO年。
(三)工程现场的自然条件1、温度年平均汽温:7℃,气温差异明显,无霜期最长为179天,最短为120天;2、降水量年平均降水量:川区129mm,浅山区250—300mm,山区400—500mm年蒸发量:3475.01mm,年平均无霜期:152天。
3、自然条件灾害性天气多,干热风较为严重,其次是霜冻、低温、冰雹,春季风沙频繁,干旱少雨,夏季炎热,气温较高,降雨量大;秋季凉爽,降温较快;冬季漫长寒冷,干燥少雪。
4、水文地质临泽南北两面环山,黑河横贯全境,地势由西向东北倾斜临泽县地质结构复杂,所处的大地构造位置是青藏高原向蒙古高原跌落的第一级分界处,也是重力梯度的分界带;境内主要构造行迹有祈贺山字型构造西翼和东西向构造,在此基础上又迭加了河西系雅不赖弧形等构造体系。
生活垃圾施工组织设计

生活垃圾施工组织设计生活垃圾施工组织设计一、引言生活垃圾管理是城市环境保护的重要组成部分,而生活垃圾施工组织设计是实施有效的垃圾处理和管理的关键。
本文档旨在提供一个详细的施工组织设计模板,以供参考和使用。
二、施工组织概述在该部分,我们将详细介绍生活垃圾施工组织的概念、目标和原则。
此外,还将提供有关施工组织结构、沟通机制、工作流程以及资源管理的详细信息。
1. 概念和目标生活垃圾施工组织设计旨在实现高效、环保和可持续的垃圾处理和管理。
主要目标包括提高垃圾收集效率、优化运输和垃圾处理设施的资源利用。
2. 原则生活垃圾施工组织设计应遵循以下原则:- 统筹规划和协调各个环节的工作,确保高效运作。
- 确保安全、环保和可持续管理。
- 充分利用现有资源,降低成本和资源浪费。
- 与相关部门和利益相关者进行良好的沟通和合作。
3. 组织结构生活垃圾施工组织的组织结构应包括以下部门和职能:- 垃圾收集部门:负责垃圾的日常收集和运输工作。
- 垃圾处理部门:负责设计和管理垃圾处理设施,如焚烧厂或填埋场。
- 管理部门:负责规划、协调和监督整个施工组织的工作。
4. 沟通机制为确保施工组织的顺利运作,应建立有效的沟通机制,包括定期例会、信息共享平台和问题解决机制等。
5. 工作流程详细规划和设计生活垃圾施工组织的工作流程是确保高效运作的关键。
该部分将涵盖垃圾收集、运输、处理和管理的各个环节,并提供详细的步骤和工作要求。
6. 资源管理生活垃圾施工组织需要有效地管理各种资源,包括人力资源、设备和资金。
在该部分,我们将介绍资源管理的关键方面,如人员培训、设备维护和经费管理。
三、附件本文档所涉及的附件包括但不限于以下内容:- 生活垃圾施工组织结构图- 垃圾收集和运输计划- 垃圾处理设施设计图纸- 沟通机制和会议记录- 资源管理计划和报表四、法律名词及注释在生活垃圾施工组织设计中,涉及的法律名词和术语可能较多。
为了更好地理解和应用这些名词,附录中将提供相应的注释和解释。
垃圾处理场工程施工组织方案
垃圾处理场工程施工组织方案垃圾处理场工程是一项涉及环境保护和卫生领域的重要工程,涉及到垃圾的收集、转运、分类、处理等多个环节。
为了保证工程的顺利进行,确保安全、高效、环保的施工,需要制定一份详细的施工组织方案。
以下是一份垃圾处理场工程施工组织方案的示例:一、工程概况1.工程名称:垃圾处理场工程2.工程地点:XXX市3.工程规模:总占地面积XXX平方米,总建筑面积XXX平方米。
二、施工组织基本原则1.安全第一:始终将施工安全置于首位,制定并执行全面的安全管理措施。
2.环保优先:遵守环境保护法规,采取有效措施减少噪音、粉尘、污染物等对周边环境的影响。
3.资源合理利用:优化施工方案,尽量减少资源的浪费,提高资源利用效率。
4.进度控制:合理编制施工进度计划,提前解决可能影响进度的问题,确保按时完成工程。
三、组织管理1.项目经理负责整个工程的组织、协调、管理工作,与相关部门、单位保持沟通和配合。
2.设立专门的施工班组,配备足够的工人和技术人员,确保施工进度。
3.制定并严格执行施工现场管理制度,包括各类安全、环保、质量等方面的规章制度。
四、施工安全措施1.根据工程特点,制定详细的安全技术措施和应急预案。
2.组织施工人员进行安全教育和培训,提高安全意识和应急处理能力。
3.设置完善的围挡、标志、警示牌等安全设施,确保工地安全。
五、环境保护措施1.严格遵守环境保护法规,设置环保监测设备,定期对施工现场进行监测。
2.采取降噪、防尘等措施,减少对周边居民的影响。
3.做好垃圾分类和转运工作,确保垃圾处理场工程不对环境造成污染。
六、质量控制1.制定详细的施工工艺、施工要求和验收标准,确保施工质量符合相关规范和标准。
2.配备专职质量检查人员,定期进行质量检查和验收,及时发现和处理质量问题。
3.配合相关部门进行工程验收,确保工程质量达到要求。
七、施工进度计划1.研究工程施工进度计划,合理安排各个施工阶段的工序和施工时间。
2.定期检查和评估工程进度,及时调整和解决可能影响进度的问题。
万安县城市生活垃圾卫生填埋场工程施工组织设1.
万安县城市生活垃圾卫生填埋场工程施工组织设计1、编制原则、编制依据和范围1.1编制原则以招标文件、设计文件、施工及验收规范为依据,结合本单位实际情况,科学严谨地编制施工组织设计。
编制原则如下:1)认真贯彻执行国家对工程建设的各项方针,严格执行建设程序。
(2)遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序。
(3)与当地市政管理部门密切配合,搞好城市环境保护工作。
(4)结合本工程具体特点,配备具有类似施工经验的专业队伍,选择性能良好的机械设备,科学合理的配备生产要素,提高劳动生产率。
(5)采用先进施工技术,科学制定施工方案。
(6)高效、有序、优质、安全、文明地组织施工。
严格按照 ISO9002:1994质量保证体系标准及程序,对施工过程实行动态管理和严密监控,力保本工程按工期完成并全部达到质量目标。
(7)缩短施工工期,降低工程成本。
(8)采用先进的施工组织管理技术,统筹计划,合理安排。
组织分段平行流水作业、均衡生产。
(9)合理储存物资,减少物资运输量。
(10)科学布置施工平面图。
1.2 编制依据1.2.1基础文件(1)本工程招标文件(2)设计图纸及说明(3)地勘报告(4)补遗资料1.2.2国家现行工程建设政策、法规和规范、验收标准,主要有:(3)《土石坝施工技术规范》(SDJ213——83)(5)《建筑地基基础工程施工质量验收规范》(GBJ50202——2002)(6)《砌体工程施工质量验收规范》(GB50203——2002)(7)《粉煤灰石灰类道路基层施工及验收规范》(CJJ4——97)(8)《混凝土结构工程施工质量验收规范》(GB50204——2002)(10)《建筑地面工程施工及验收规范》(GB50209——95)(12)《城市生活垃圾卫生填埋技术规范》(CJJ17——2001)(13)《市政排水管渠工程质量检验评定标准》(CJJ3——90)(14)《给排水构筑物施工质量验收规范》(GB50141)(15)《建筑防腐蚀工程质量检验评定标准》(GB50224——95)(16)《水泥混凝土路面施工及验收规范》(GB57——87)(27)《建筑机械使用安全规程》(JGJ33——86)1.2.3施工现场调查资料1.2.4本单位资源状况及类似工程项目的施工与管理经验2、工程概况2.1工程概述2.1.1工程项目该项目为乐山市垃圾收运及处理系统工程——垃圾卫生填埋场土建工程,主要内容为:乐山市垃圾卫生填埋场及填埋场生产管理区土建工程的施工、质量测试和竣工验收交付使用。
生活垃圾施工组织设计(两篇)
引言概述:随着城市的迅猛发展和人口的增加,生活垃圾的处置问题日益突出。
生活垃圾施工组织设计是解决生活垃圾处理的重要环节,对于提高垃圾处理效率、减少对环境的影响至关重要。
本文将从五个大点来详细阐述生活垃圾施工组织设计。
正文:一、施工组织实施目标1.明确施工组织的整体目标2.确立施工组织的具体目标3.制定施工组织的时间进度安排4.建立施工组织的质量控制措施5.落实施工组织的经济预算二、施工组织人员配置1.确定施工组织的负责人和主要人员2.明确各个岗位的职责和权限3.合理安排施工人员的数量和结构4.组织人员培训和技术指导5.建立施工人员的激励机制三、施工组织现场布置1.根据具体情况确定施工场地2.合理规划垃圾分类区域、储存区域和运输区域3.设置必要的设备和工具4.制定安全措施和应急预案5.施工现场的卫生保洁工作四、施工组织管理与协调1.建立施工组织的工作流程和沟通渠道2.协调各个部门和参与方的工作3.定期召开施工组织会议,解决问题和调整计划4.监督和评估施工进度和质量5.与相关部门进行合作与协调五、施工组织风险管理1.识别垃圾处理过程中的潜在风险2.制定应对策略和措施3.建立风险评估和监测机制4.做好应急准备和灾害防护工作5.及时总结和改进施工组织的经验教训总结:生活垃圾施工组织设计是解决生活垃圾处理问题的重要环节,它的有效实施对于提高垃圾处理效率、减少对环境的影响至关重要。
本文从施工组织实施目标、施工组织人员配置、施工组织现场布置、施工组织管理与协调以及施工组织风险管理五个大点进行详细阐述。
通过科学合理的施工组织设计,我们能够更好地进行生活垃圾处理,为城市环境的改善和可持续发展做出贡献。
引言概述:生活垃圾施工组织设计是指在城市建设过程中,为了高效地处理和管理生活垃圾,需要合理设计生活垃圾施工组织。
这一设计是城市规划和环境保护的重要组成部分,对于提高城市环境质量、保护生态环境具有重要意义。
本文将从施工组织设计的目的、原则、内容和方法等方面进行详细阐述。
垃圾处理场工程施工布署方案
垃圾处理场工程施工布署方案一)、部署原则1、采取大小临时工程及土石方工程同时并举,进场后,为土石方工程提前开工,做好三件事:一是抓好穿线复测工作,将全场中心线及高程闭合,确定构筑物位置,设置永久测点及临时测点;二是抓好场内的清理、清除与掘除工作;三是抓好临设(临时便道与临时房屋)的建设。
2、采用多头平行作业,交叉作业,流水作业,充分利用工时及劳动空间。
3、合理安排工程施工顺序,形成网络计划管理,实施日检、月检,保证形象进度的控制。
二)、施工安排1、工点设置项目经理部考虑设在现场,一是方便与业主、监理及其他外界联系;二是有利于加强现场统一调度,统一指挥。
土建施工队、土石方施工队及防渗安装施工队生活、生产由项目部统一安排,根据各施工队的专业特性安排生产任务。
2、施工顺序根据该工程的具体特点及工期要求,进场后首先进行场内的植被清除工作,确保尽早开始各构筑物和填埋场土石方的施工;同时,为了保证土石方施工及材料进场的顺利进行,必须考虑场内施工便道的施工。
各单位工程施工顺序根据功能分区详见进度计划表。
3、生产及劳动力安排⑴、土石方工程由于土石方开挖、回填工作量大,施工难度较高,加上工期紧、又直接影响构筑物及防渗等后续工程。
因此土石方施工按各单位工程分6个工作面进行,每个工作面配备1-2台挖掘机。
整个土石方工程配备2台推土机、1台装载机配合开挖,30台左右自卸汽车运输。
为加快施工进度,工作面划分暂定为:第一工作面:二台挖机开挖垃圾填埋场区的土石方,4台凿岩机,掘进工8人,炮工2人,普工4人。
第二工作面:一台挖机开挖渗沥液调节池的土石方。
第三工作面:一台挖机开挖渗沥液处理池的土石方。
第四工作面:一台挖机开挖高位水池的土石方。
第五工作面:一台挖机开挖垃圾坝的土石方。
第六工作面:二台挖机开挖老垃圾处理区的垃圾。
垃圾填埋场削坡工作应自上而下,有条不紊地进行。
现场指挥人员应根据现场条件,随时调整工作面和调配机械及人员。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
县城生活垃圾处理工程施工组织设计审批:审核:编制:目录一、编制依据二、工程概况及施工特点三、施工组织机构及组织措施四、施工部署及安排五、施工进度计划安排及工期保证措施六、施工平面布置七、土方施工八、填埋区施工九、道路施工十、文明施工措施十一、冬、雨季施工措施十二、质量保证措施十三、安全施工保证措施一、编制依据:1.1 XX县县城生活垃圾处理场施工招标文件及答疑文件。
1.2 XX县县城生活垃圾处理场施工设计图纸。
1.3 现行国家有关施工规范、验收标准。
1.4 现行国家及地方有关施工管理规定。
1.5 现场实地踏勘情况及业主提供的相关资料。
1.6 本公司质量体系文件及技术、设备装备能力。
二、工程概况及施工特点:2.1工程概况:建设地点:XX县下尧王坪村建设规模:占地8公顷,日处理生活垃圾75吨,处理工艺为卫生填埋,服务年限为18.4年。
本工程分填埋库区、管理区、道路工程三部分,填埋库区占地面积为80078平米,合120.12亩,总库容约60.93万立方米。
施工内容包括(按照施工顺序排列):库区场地平整、边坡修整、锚固平台修整、地基处理、垃圾坝(分区坝)底管道敷设、0.3m厚防渗黏土层施工,GCL+HDPE膜+土工布防渗层铺设锚固施工、0.3m厚中粗砂保护层施工、滤液导排管敷设、滤液导排盲沟施工、渗滤液阀门井施工、垃圾坝施工、滤液调节池施工、排水边沟施工、场区道路施工、铁丝网围护施工、场外道路施工等。
2.2 工程施工特点2.2.1 本工程施工范围较大,且地处偏远,施工所需临时道路不畅,需在进场前做好三通一平(通水、通电、通路、平整场地),尤其是临时道路的修筑,工程涉及专业较多,包括市政、公路、给排水、结构、电气等多种专业,交叉作业较多,工序较为繁杂,因此,我项目部合理、规范地布置施工总平,并加强施工过程中的协调管理,采取有效的措施,确保各专业施工协调进行,确保施工质量及工期的顺利实现。
2.2.2 施工现场地形变化较大,工程测量有一定的困难,在施工过程中对施工测量工作高度重视,采取合理的施工措施,保证工程定位和标高测量的准确性。
2.2.3本工程垃圾坝纵向较长,坝体砌筑工作量较大,施工准备过程中对施工顺序的合理安排、机械设备的选择、原材料的供应、毛石加工及施工方法的确定等作出详尽的安排,确保施工的顺利进行。
2.2.4 填埋区防渗工程工程量较大,在施工前充分准备,为保证现场原材料的储存和供应。
原材料的进场必须具有合格证和检验报告,不符合规范要求的原材料不能进入施工现场。
2.2.5 填埋区防渗施工面积较大,我项目部对施工技术人员及施工工序的合理安排,保证施工质量及满足施工进度计划要求。
2.2.6 本工程拟定的360天施工工期较为紧张,在施工过程中我项目部严格按照进度计划安排,加强对影响工程进度的主要项目的施工管理,采取有效措施,及时调整偏差,保证工程施工按照进度计划安排顺利进行。
三、施工组织机构及组织措施针对本工程施工特点和招标文件的有关要求,结合本公司在类似工程施工中的成功经验,对于本工程的施工,我公司将从成立和组建公司及项目部施工组织管理机构入手,明确施工管理目标和各级人员管理职责,制定各项管理制度和施工管理重点,建立健全质量保证体系和施工技术保证措施。
从而建立一套完整的、符合本工程施工的行之有效的施工组织措施,以保证工程施工的顺利进行。
3.1 施工组织机构3.1.1公司组织管理机构本工程被列为公司重点工程项目,在公司对所属项目部正常管理前提下,针对本工程施工管理工作,拟成立由公司及项目经理组成的工程施工领导小组,直接负责对工程从施工组织、施工方案的落实到施工全过程的指挥、安排、协调,以及人、财、物等各方面的保证工作,并加强同业主、质检、监理、设计的联系,及时解决施工过程中发生的问题,确保工程施工优质高速的顺利完成。
对于工程施工的管理,公司将通过生产大检查、领导小组现场不定期对施工现场监督、协助项目部工作及及时反馈信息等措施,达到公司对本工程施工的管理目的。
3.1.2 项目部组织管理机构3.1.2.1对于该工程施工的项目管理,我公司将根据本工程的规模和特点,选派具有丰富项目施工经验和工程施工成功经验的项目经理全面负责该工程的施工管理工作。
同时选择技术、管理水平高、责任心强、团结、进取、讲究实效、善打硬仗的施工技术管理人员组成“XX县县城生活垃圾处理场施工”工程项目经理部,并在公司统一指挥下开展工作,接受公司各职能部门的指导监督,确保各项工程施工管理目标的实现。
3.1.2.2项目部施工组织管理机构网络图施工组织机构图3.1.3 质量保证体系和过程质量控制及监督体系为了实现工程质量管理目标,并针对该工程情况,建立以项目经理为总负责人的项目质量保证体系和过程质量控制及监督体系;通过各体系的有效运行,达到对工程质量进行控制、监督的目的。
3.2 施工管理重点3.2.1前期施工准备我项目部对项目管理机构的组建,包括:施工作业人员、施工机械设备、材料等人、机、料的落实,以及施工进度计划和施工技术方案的研究和优选等工作。
3.2.2 施工顺序及进度计划施工工期紧张是本工程施工的一个特点,施工顺序的确定、进度计划的安排和实施以及分部分项工程的插入时间和施工工期,关系到整个工程合同工期的实现。
施工过程中必须注意在保证整个工程进度计划的同时,采取周进步计划与总进度计划对比,加强对主要施工项目的施工进度管理,及时调整进度偏差,避免工期的延误,确保工期按计划完成。
3.2.3与安装施工的配合本工程施工的配合工作,直接关系到整个工程的施工质量和工期。
因此,根据本工程施工的实际情况,制定周密的土建与安装工程施工配合措施,包括施工管理人员的组成,相互交底、相互联系、检查督促方法,以及工期安排。
保证整个工程施工的顺利进行。
3.2.4质量与安全工作工程施工质量和安全工作,关系到企业的生存和社会形象。
认真按照工程施工图纸要求组织施工,严格执行现行国家施工质量验收规范,制定科学严格的管理方法和控制措施,保证工程施工质量和安全施工作业,是本工程施工管理工作的重点之一。
3.2.5施工队伍自身管理加强施工队伍自身管理,提高施工人员自身素质,落实各项管理制度,关系到本工程各项施工管理目标的实现。
在本工程的施工建设中,应做到“制度健全、责任落实、管理到位、奖罚分明”,重点抓制度的健全和落实,促进管理明确和到位。
从而保证整个工程施工的顺利进行。
3.3施工技术保证措施3.3.1技术准备我项目部进场后,立即组织现场施工技术人员认真熟悉图纸,充分领会设计意图,了解本工程施工特点,抓住主要环节,制定针对性措施,保证施工质量、施工安全和施工工期。
在此基础上尽可能减少工程成本。
主要应做以下几方面工作。
3.3.1.1根据工程现场施工特点,拟出特殊、关键工序,和所涉及的“十项新技术”的详尽的施工技术措施,以及实施这些措施的过程监督办法,和对实施结果的检查、复核程序。
3.3.1.2对本工程建筑物的主要尺寸、位置(坐标),标高进行认真细致的校对;对材料品种、规格、数量进行核对。
3.3.1.3检查土建和安装图纸有无矛盾,并考虑好施工时交接方法;通过熟悉图纸明确场外制备工程项目,确定有关的准备工作项目。
3.3.1.4作好图纸会审准备工作。
在认真学习图纸,充分准备的基础上,施工单位技术负责人召集有关人员和技术员进行图纸预审,对图纸存在的问题以及工程有关问题以书面形式提前送给有关单位,便于图纸正式会审。
3.3.1.5组织有关人员认真学习规范、规程、标准,并尽早编制施工组织设计,并由现场技术总工程师对全体施工技术管理人员做全面的施工技术交底,然后按职责分段做技术交底工作。
3.3.1.6提出详细材料计划、设备用量计划等。
3.3.2 保证措施3.3.2.1通过熟悉图纸,掌握本工程建筑、结构、消防、排水、电气、设备等专业的施工技术,做好各专业的协调、配合安排,并在工期内安排好各专业的进度计划。
3.3.2.2按照所安排进度计划要求,对各专业的进场顺序,临设场地的分配及使用顺序等进行合理的统一安排和调配,对出现的矛盾及时合理解决,以保证工程有序进行。
3.3.2.3汇总各专业的施工方案,进度计划和技术措施,形成一个全面、有序的施工组织设计。
3.3.2.4成立以施工现场总指挥为首的施工总包小组,及时协调、解决施工中出现的矛盾和问题,保证工程正常进行。
3.3.3有关施工验收规范、技术标准、规程3.4施工组织管理机构保障措施3.4.1组织强有力的项目班子,选派思想好、业务精、能力强、善合作、服务好的管理人员承担项目工作。
3.4.2建立健全项目经理、工长、内业、材料、机械、劳资等岗位责任制,由工程领导小组定期对各专业人员进行考核。
3.4.3强化激励与约束机制,制定业绩评比、奖励办法,定期组织项目经理部管理人员会议,检查工作质量,对第一次检查不合格者批评,第二次检查不合格者警告,第三次检查不合格者立即调离本工作岗位。
3.4.4建立工程领导小组现场办公制,每周召开一次现场办公会,重点解决项目的施工机具、劳动力、技术、资金、质量、进度、协调等问题,确保项目各项工作高效运转。
3.4.5每天下午由项目经理召开碰头会,对次日的工作进行协调安排。
3.4.6建立定期例会制,例会重点解决质量、进度、施工技术等难点,明确各项问题的解决办法及时间,并形成会议纪要。
3.4.7实行劳动用工管理,选派组织能力强、技术水平高、能打硬仗的作业队伍,树立连续作战的精神,确保工期按时完成。
四、施工部署及安排4.1施工指导思想精心组织、精心施工、用户满意、营造建筑精品是项目部施工指导思想。
针对本工程坝体土方夯填及HDPE防渗施工工作量大、施工工期紧张、质量要求高的特点,以质量、工期、安全、文明生产为目标,加强施工准备和过程管理,努力做好协调工作,围绕满足合同工期,工程质量达到全面合格的目的采取各种施工技术措施,严格监督、检查、验收各工序施工质量,自觉接受业主、监理、设计、质检站等单位的监督和检查,以顺利实现施工预期目标。
4.2 项目部施工管理目标4.2.1 质量目标:工程质量达到合格标准。
4.2.2 工期目标:360天。
4.2.3 安全生产目标强化安全意识,建立安全制度,搞好安全防护,严格检查督促,保证安全施工无事故发生,争创“安全施工标准化现场”。
4.2.4 文明施工目标达到建设部“施工现场安全文明标准化工地”标准的要求。
4.3施工工艺流程↓↓↓↓↓↓4.4 施工顺序及施工流水4.4.1 施工流水划分本工程由多个子项组成,其中,垃圾坝、防渗工程、调节池施工工作量较大,在保证工程施工进度计划的前提下,为均衡生产安排,计划将垃圾坝及防渗工程作如下施工流水安排:4.4.1.1 垃圾坝:本工程垃圾坝全长为47.816米,坝体填筑整体施工,基础3:7灰土换填后,经监理工程师验收合格后方可进行坝体土方填筑作业,土方夯实填筑严格按照规范分层填筑,厚度不得超标。
