工程项目管理课程设计任务指导书

合集下载

工程项目课程设计指导书

工程项目课程设计指导书

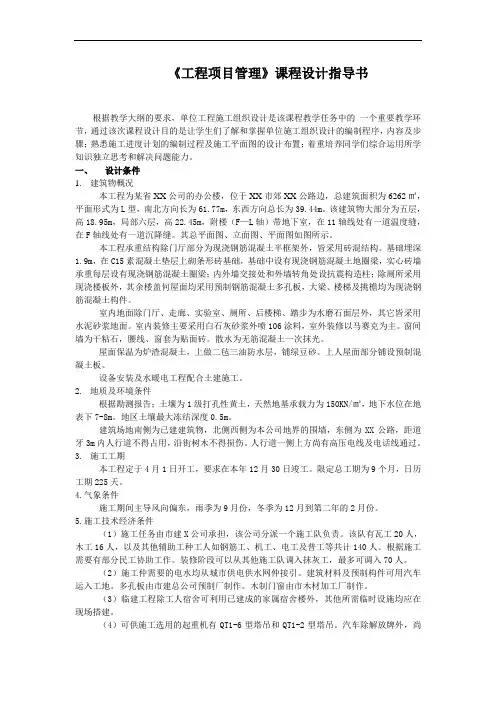

《工程项目管理》课程设计指导书根据教学大纲的要求,单位工程施工组织设计是该课程教学任务中的一个重要教学环节,通过该次课程设计目的是让学生们了解和掌握单位施工组织设计的编制程序,内容及步骤;熟悉施工进度计划的编制过程及施工平面图的设计布置;着重培养同学们综合运用所学知识独立思考和解决问题能力。

一、设计条件1.建筑物概况本工程为某省XX公司的办公楼,位于XX市郊XX公路边,总建筑面积为6262㎡,平面形式为L型,南北方向长为61.77m,东西方向总长为39.44m。

该建筑物大部分为五层,高18.95m,局部六层,高22.45m,附楼(F—L轴)带地下室,在11轴线处有一道温度缝,在F轴线处有一道沉降缝。

其总平面图、立面图、平面图如图所示。

本工程承重结构除门厅部分为现浇钢筋混凝土半框架外,皆采用砖混结构。

基础埋深1.9m,在C15素混凝土垫层上砌条形砖基础,基础中设有现浇钢筋混凝土地圈梁,实心砖墙承重每层设有现浇钢筋混凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;除厕所采用现浇楼板外,其余楼盖何屋面均采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐均为现浇钢筋混凝土构件。

室内地面除门厅、走廊、实验室、厕所、后楼梯、踏步为水磨石面层外,其它皆采用水泥砂浆地面。

室内装修主要采用白石灰砂浆外喷106涂料,室外装修以马赛克为主。

窗间墙为干粘石,腰线、窗套为贴面砖。

散水为无筋混凝土一次抹光。

屋面保温为炉渣混凝土,上做二毡三油防水层,铺绿豆砂。

上人屋面部分铺设预制混凝土板。

设备安装及水暖电工程配合土建施工。

2.地质及环境条件根据勘测报告;土壤为1级打孔性黄土,天然地基承载力为150KN/㎡,地下水位在地表下7-8m。

地区土壤最大冻结深度0.5m。

建筑场地南侧为已建建筑物,北侧西侧为本公司地界的围墙,东侧为XX公路,距道牙3m内人行道不得占用,沿街树木不得损伤。

人行道一侧上方尚有高压电线及电话线通过。

3.施工工期本工程定于4月1日开工,要求在本年12月30日竣工。

工程项目管理课程设计指导书

工程项目管理课程设计指导书

工程项目管理课程设计指导书一、本课程设计的目的与意义本课程设计是工程管理专业教学计划中实践性训练环节中的核心内容,对于本专业学生综合运用所学的工程项目管理理论和方法,建筑施工和工程估价等专业课程知识,提高分析和解决实际工程问题的能力,具有十分重要的意义。

通过本课程设计,培养工程管理专业学生综合运用所学工程项目管理理论和建筑施工、工程估价等课程知识,分析和解决实际问题的能力;培养学生查阅文献资料,和运用计算机进行辅助项目管理等方面的能力;培养学生正确的设计思想和刻苦钻研勇于探索的创新精神。

二、课程设计的内容根据自定的工程项目,编制施工项目管理规划大纲,主要完成内容有:1、施工项目概况施工项目基本情况的描述:可以用一些数据指标描述项目的规模、施工项目的承包范围。

施工项目实施环境条件分析:包括发包人条件,社会条件,现场条件,施工项目的招标条件等。

这些资料来自于承包人的环境调查和发包人在招标过程中可能提供的。

施工项目目标:通常包括两个部分:①施工合同要求的目标,例如合同规定的使用功能要求、合同工期、同规定的质量标准,合同或法律规定的环境保护标准和安全标准。

②企业对施工项目的要求,例如工程成本或费用目标、企业的形象,以及从企业经营的角度对施工合同要求的目标的调整要求,如承包人希望工期提前。

2、施工项目范围与工作结构分解(要求绘制出该工程施工项目WBS图)施工项目工作结构分解是为了确定施工项目管理对象的范围,是明确施工合同中承包人责任问题的基础性工作。

施工项目工作结构分解可按照下列原则进行:应交付工程的系统结构;工程施工的实施过程;承包人的合同责任。

(提示)施工项目工作结构分解方法可以采用:(1)结构化分解方法;(2)过程化分解方法:项目实施过程、管理工作过程、行政工作过程、专业工作实施过程3、施工项目组织结构设计施工项目的组织结构设计应符合企业总体的施工项目的组织策略。

(1)对专业性施工任务的组织方案,如决定专业施工任务采用分包,还是自己承担的方式实施。

09级工程项目管理课程设计任务指导书

09级工程项目管理课程设计任务指导书

四、课程设计的进度安排 本课程设计在课程设计周进行,课程设计周为一周。 建议进度安排:第一天完成第 1、2、3、11 题;第 2 天完成第 4、10 题; 第 3 天完成第 5、9 题;第 4 天完成第 6、7、8 题;第 5 天完成第 12 题,进行 课程设计总结。 学生亦可根据自己情况安排设计周时间分配,完成课程设计任务,但要注意 时间安排一定要合理。
某工程项目组织管理文件课程设计
地块标段划分及建筑面积一览表
地块
四地块
标段
第 1 标段 第 2 标段 第 3 标段 第 4 标段
建筑面积(㎡)
32000 29000 30000 27000 33000 27000 29000 28000
楼号
4-1#楼、4-2#楼、停车库、社区服务站 4-3#楼、4-4#楼、停车库 4-5#楼、4-6#楼、停车库 学校 5-1#楼、5-2#楼、停车库 6-3#楼、6-4#楼、停车库、医院 6-5#楼、6-6#楼、停车库 7-1#楼、7-2#楼、停车库、社区服务站 8-3#楼、8-4#楼、停车库
山东建筑大学管理工程学院 工程项目管理课程设计任务指导书
适用专业:工程管理 适用班级:工管 091-094 指导教师:徐友全 亓霞 课程设计时间: 第 17 周 (2012.12.24-2012.12.28)
工程项目管理课程设计任务指导书
学院名称 指导教师姓名 题目名称 一、课程设计的目的、意义 工程项目管理课程是工程管理专业学生必须学习的一门专业 (专业技能) 课, 尤其是围绕项目而展开的组织设计更是学生应掌握的重要内容。 通过本课程设计 使学生掌握组织设计的内容及步骤,主要包括:组织研究的“八大块” (组织结 构、任务分工、职能分工、工作流程、奖罚制度、团队建设、沟通协调、文化理 念) ;监理月(周)报的编写;会议纪要的书写;各种常用函件的书写等。培养 学生查阅相关规范、标准、法律法规等资料以及对资料灵活、合理运用的能力; 培养学生树立正确的设计思想, 实事求是、认真负责的工作作风和运用工程观点 解决实际问题的能力,加强理论与实践的联系;提高学生文字表达能力,掌握撰 写项目管理文件的有关要求, 为学生毕业设计和毕业后从事项目管理工作打下良 好的基础。 二、课程设计的技术参数和设计要求(包括项目背景、设计要求等) (一)项目背景 某居民小区工程为政府投资工程,坐落于 XXX,根据规划设计划分为六个 地块,一期一二三地块已经竣工,二期四五六地块正在建设中。工程结构形式为 框架剪力墙结构,基础形式为桩基,二期总建筑面积约 23.5 万平方米。本工程 主要由居民楼、停车库、医院、学校、社区服务站等部分组成,部分居民楼底部 含商业网点,居民楼均为 24 层。地块标段划分及建筑面积一览表如下所示: 管理工程学院 徐友全 亓霞 专业 职称 工程管理 教授 副教授

建设工程项目管理课程设计任务书

建设工程项目管理课程设计任务书

《建设工程项目管理》课程设计专业:班级:姓名:***师:***课程性质:实践教学课开课系部:建筑工程系任务时间:2014年11月《建设工程项目管理课程设计》任务书—土木工程2011级一、课程设计目的《建设工程项目管理课程设计》是土木工程专业学生在学完《建设工程项目管理》、《工程经济学》、《施工组织与计划》、《施工技术》等主干课程后,所进行的一次重要的综合训练,是培养学生独立工作能力的重要教学环节。

通过系统化、专业化的实践训练,理论联系实践,产学结合,提升学生专业课程之间融会贯通能力,进一步培养学生独立分析处理问题的能力。

二、课程设计的目标(一)知识目标1.熟悉建筑工程项目施工阶段的全过程;2. 掌握建筑工程施工阶段的进度管理、成本管理、质量管理;3.掌握施工阶段项目部各成员的管理职责与分工。

(二)能力目标1.通过课程设计实际训练,使学生牢固地掌握工程项目运作的全过程;2.通过课程设计实际训练,使学生能掌握工程项目不同参与方的职责、作用及工程项目管理的整体框架;3.通过课程设计实际训练,使学生掌握编制工程项目管理策略的程序、方法、步骤、内容规定等。

(三)德育目标1.培养实事求是的科学态度和良好的职业道德;2.培养爱岗敬业、团结协作的思想;3.培养良好的诚信度和工作责任心。

4.增强密切联系工程实践的能力和创新意识;三、课程设计的分组规定每个班按照4-8人一组划分小组,各组成员内部协调好,确保每位同学都的论文方向均不一样。

每个小组按照老师分配的任务,根据所给图纸,结合当前我国工程项目管理的有关规定,合理进行具体工程项目的管理策划工作,将所学知识应用到具体工程管理中。

所做的工程项目管理策划方案应当有针对性(包括组织管理、范围管理、进度管理、质量管理、成本管理、合同管理、风险管理、HSE管理、沟通管理、材料采购供应管理、设备管理等,也可以与此外自行选题),每人任选一个方向,不得抄袭已有方案。

四、课程设计的步骤和方法(一)工程项目管理策划的编制依据①施工图纸及其说明施工图纸及其说明,决定了未来工程项目建设的主要内容,也决定了未来工程项目管理的方向和管理任务。

工程项目管理课程设计任务书

工程项目管理课程设计任务书

课程设计任务书课题名称某综合楼工程施工组织设计院(系)土木工程学院专业工程管理姓名学号起讫日期2016.12.19-2016.12.30指导教师孙文建2016 年 12 月 10 日一、设计目的和依据本课程设计为单位工程施工规划,是《工程项目管理Ⅱ》课程的主要教学环节之一,通过本课程设计,初步掌握编制单位工程施工规划的步骤和方法,巩固所学理论知识,并运用所学知识分析和解决单个建筑物的施工规划问题。

设计依据:工程基础资料、设计图纸与说明(见附件一)、承包合同、施工手册、工程量清单、劳动定额、施工手册及其他技术规范、标准、定额等。

二、设计内容和要求1、工程概况需说明该工程项目的性质、建筑与结构设计的特点,建设地点的地形地貌与水文地质情况,现场施工条件,以及项目目标,分析项目施工的重点与难点。

2、项目管理组织设计确定施工项目管理组织结构形式,对项目经理部进行岗位设置,并画出组织结构图。

3、施工方案设计(1)流水施工方案:划分施工段,确定流水方向和流水方式,确定流水节拍、流水步距等并;(2)确定主要分部分项工程施工方法及施工工艺流程4、项目结构分解按单位工程、分部工程、分项工程进行项目结构分解,并形成WBS 结构图。

4、编制施工进度计划根据项目结构分解和施工工艺与施工组织要求,确定工作之间的逻辑关系,并根据各项工作的工程量,利用劳动定额确定各项工作的持续时间,利用PKPM软件或P3软件编制施工进度计划。

5、编制资源计划根据进度计划,并参考预算定额和劳动定额资料,计算劳动力和主要材料需用量,并利用PKPM或P3软件编制资源动态需用量计划。

5、施工现场平面设计设计现场道路及出入口,确定塔吊、混凝土搅拌机等施工机械的位置,布置钢筋加工、木工加工、仓库、材料堆场、生活和办公用房、水、电管线等临时设施。

用PKPM、AUTOCAD、VISIO或者其他项目管理软件绘制平面布置图。

三、提交的设计成果要求1、最终提交成果放入学校统一的课程设计档案袋中(可由班级统一到教材科购买),包括课程设计任务书、课程设计指导书和课程设计成果。

《工程项目管理》课程设计任务书

《工程项目管理》课程设计任务书

《工程项目管理》课程设计任务书XXX工程项目管理实施规划姓名学号指导教师梁正伟湖北工业大学土木建筑工程学院二○一一年十二月目录XXX工程项目管理实施规划 (I)目录 (II)《工程项目管理》课程设计任务书 (III)一、课程设计目的和任务 (III)二、课程设计内容与要求 (III)三、项目基本情况(可以自己选择项目) (IV)四、设计进度 (IV)五、考核内容与方式 (IV)六、格式要求 (IV)第一章工程概况 (1)《工程项目管理》课程设计任务书一、课程设计目的和任务项目管理课程设计是对学生进行基本理论、专业知识和基本技能的综合训练,是培养学生独立工作能力的重要教学环节。

通过社会调查,搜集资料,熟悉项目管理的组织理论、项目目标的控制理论及其管理方式,掌握项目策划、项目结构分解、施工项目经理部的组织结构设计、人员组成及主要工作职责,施工阶段工程正式开工之前项目管理规划编写的过程、内容和方法,提高学生应用专业知识解决实际问题的能力。

为以后参加现场施工及其管理打下基础。

本课程设计的任务为:从项目管理方角度编制一份项目管理实施规划。

二、课程设计内容与要求1.设计说明书(5000字以上),其中应包括:(1)项目概况。

(工程概况可自己选定,可通过实际调研或以前实习过的工程项目为依据。

本任务提供一个案例。

)(2)项目管理目标及其控制的手段和方法。

(根据项目的实际情况及目标选择相适应的手段和方法。

)(3)项目结构分解、项目管理组织结构。

(以项目管理公司的项目管理承包为例,根据项目总目标和实际环境情况的分析,选用一种基本组织形式或多种基本组织形式的组合形式。

分析项目组织与其他各方参与者之间的关系和协调途径,不能只给出结论,必须说明选用的理由和过程)(4)管理的职能分工。

(根据实际情况设计管理职能分工表,每项任务P、D、E、C由哪个部门承担)(5)工项目合同结构。

(根据实际情况选择合适的合同结构并说明理由)(6)项目的采购管理。

工程项目管理课程设计任务书范本

工程项目管理课程设计任务书范本

工程项目管理课程设计任务书《工程项目管理》课程设计任务及指导书适用专业:工程管理指导老师:陈新元广东工业大学华立学院建设学部2月28日《工程项目管理》课程设计任务书及指导书指导教师:陈新元一、工程背景材料(一)T=55天。

某工程项目初拟的施工进度计划如下表所示,合同工期h 表(1)某工程项目初拟施工进度计划安排表单位:天试进行如下内容的计算:(1)绘制该工程项目初拟计划的网络图;(2)分别用图上作业法、表算法、标号法计算该工程项目的计划工期;(3)绘出满足合同工期要求的施工进度计划(网络图形式)。

工程背景材料(二)某工程项目经过招标确定了四达公司为中标人,经谈判后双方签订的工程合同(承包)有关条款如下:(1)合同范围所包括的分项工程清单工程量和投标综合单价以及所需劳动量(65元/综合工日)见表2所示。

合同工期为5个月。

表2 分项工程计价数据统计表(2)采用单价合同。

(3)取费标准为:分项工程项目和措施项目的管理费均按人工、材料、机械费之和的12%计算,利润与风险均按人工、材料、机械费和管理费之和的7%计算;暂列金额为57万元;规费费率3.34%,税金率3.45%;措施项目费为80万元,在工期内前4个月与进度款同时平行拨付。

(4)调价条款:分项工程H 所需的主要材料,总量为2503m ,暂估价为70元/3m ,当实际购买价格增减幅度在暂估价的±5%以内时,不予调整,超过时按实结算。

当每项分项工程的工程量,增加(或减少)幅度超过清单工程量的10%时,调整综合单价,调整系数取0.9(或1.1)。

(5)工程预付款条款。

工程预付款(yf Q )为合同价的20%=y ξ,在开工前7天拨付,在工程进行的第3、4两个月均匀扣回。

(6)工程进度款条款如下。

1)第1~4个月末,对实际完成工程量进行计算,发包人支付承包商工程进度款的90%。

2)第5个月末办理竣工结算,扣留工程实际总造价的3%作为工程质量保证金,其余工程款于竣工验收后30天内结清。

工程项目管理课程设计任务书

工程项目管理课程设计任务书

工程项目管理课程设计任务书一、任务背景与目的近年来,工程项目的规模越来越大,项目的复杂性也越来越高,因此高素质的工程项目管理人才需求日益增长。

为了培养具备工程项目管理能力的人才,我校决定开设工程项目管理课程,并组织学生进行相关的课程设计。

二、任务内容1. 选题:根据实际情况,自行选择一个工程项目作为课程设计的对象。

可以是已经完成的项目或正在进行中的项目,但不得选择尚未启动的项目。

2. 项目背景分析:对所选工程项目的背景进行详细分析,包括项目的目标、规模、技术要求、时间计划、预算等。

3. 项目范围确定:根据项目背景分析,确定项目的具体范围,并编制项目范围说明书。

4. 项目进度计划:根据项目的时间计划和里程碑节点,制定项目的进度计划,并使用合适的工具进行图表化展示。

5. 项目风险管理:对项目可能面临的风险进行识别、评估和应对计划的制定,并编制项目风险管理计划。

6. 项目质量管理:根据项目的技术要求和标准,制定项目的质量管理计划,并对项目的质量进行监控和评估。

7. 项目成本管理:根据项目的预算和资源需求,制定项目的成本管理计划,并对项目的成本进行跟踪和控制。

8. 项目团队管理:根据项目的组织结构和团队成员的特点,制定项目团队管理计划,并进行团队的组建、培训和协调。

9. 项目沟通管理:根据项目的沟通需求,制定项目的沟通管理计划,并进行项目相关方的沟通和协调。

10. 项目评估与总结:对项目的各个方面进行评估,总结项目的经验教训,并提出改进意见和建议。

三、任务要求1. 任务书的撰写应符合学术规范,内容全面准确,语句通顺,无语法错误。

2. 任务书的格式应规范整洁,包括标题、目录、正文、参考文献等部分,并使用合适的字体、字号和行距。

3. 任务书的正文部分应使用恰当的段落和标题,使文章结构清晰,易于阅读。

4. 任务书的内容应表达清晰,避免歧义或错误信息,使用词汇丰富,语句通顺。

5. 任务书不得重复输出http地址、公式、图片链接等内容。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程项目管理课程设计任务指导书
一、课程设计的目的、意义
工程项目管理课程是工程管理专业学生必须学习的一门专业(专业技能)课,尤其是围绕项目而展开的组织设计更是学生应掌握的重要内容。

通过本课程设计使学生掌握组织设计的内容及步骤,主要包括:组织研究的“八大块”(组织结构、任务分工、职能分工、工作流程、奖罚制度、团队建设、沟通协调、文化理念);监理月(周)报的编写;会议纪要的书写;各种常用函件的书写等。

培养学生查阅相关规范、标准、法律法规等资料以及对资料灵活、合理运用的能力;培养学生树立正确的设计思想,实事求是、认真负责的工作作风和运用工程观点解决实际问题的能力,加强理论与实践的联系;提高学生文字表达能力,掌握撰写项目管理文件的有关要求,为学生毕业设计和毕业后从事项目管理工作打下良好的基础。

二、课程设计的技术参数和设计要求(包括项目背景、设计要求等)
(一)项目背景某居民小区工程为政府投资工程,坐落于XXX,根据规划设计划分为一、二、三地块,结构形式为框架剪力墙结构,基础形式为桩基,总建筑面积约21.2万平方米。

本工程主要由居民楼、停车库、幼儿园、小学、社区服务站等部分组成,部分居民楼底部含商业网点,居民楼均为24层。

地块标段划分及建筑面积一览表如下所示:
地块标段划分及建筑面积一览表
(二)设计任务
根据以上提供的有关信息和提出的合理假设,本课程设计要求学生独立完成以下设计任务:
1、绘制本工程的项目结构图,即完成此工程的WBS(项目分解)工作,主要包括施工准备、地下车库、住宅工程、公建工程、室外总体等方面。

2、设计并绘制本工程的项目组织结构图(其中项目管理单位可采用咨询式、代业主总控式或代业主实质式项目管理),并列出项目各参建单位的职责。

3、设计并绘制项目管理部的组织结构图,并较为详细的列明各职能部门工作人员的岗位职责(可分别站在项目管理单位、监理单位、施工单位中任何一方来分析)。

4、设计并绘制本工程参建各方的项目合同结构图(根据你所选的项目组织结构图,确定相应的合同结构图,要注意两者之间的对应关系)。

5、设计并绘制常见的工作流程图,主要包括:工程质量控制工作流程图、材料设备质量控制工作流程;进度控制工作流程图;现场经济签证工作流程、合同付款工作流程;合同谈判及签订的工作流程;承包商提出的索赔工作流程;施工单位提出的变更工作流程。

6、站在业主方(项目管理公司)的角度,设计项目管理工作流程。

7、站在监理方的角度,设计监理工作流程。

8、站在施工方(施工总包单位)的角度,设计项目实施管理工作流程。

【注】:第6、7、8小题的内容可用总体工作流程图的形式回答,亦可从项目建设全过程管理的角度回答。

9、按照监理规范及相关要求,可参考网络资源,并根据项目合理假设,编制一期项目监理月(周)报,并总结项目监理月(周)报编制的主要内容。

10、参考有关资料,学习会议纪要的书写要点及注意事项,并完成一次会议纪要的书写。

11、完成几种常见函件的书写,包括:工作联系单、监理工程师通知单。

(选一即可)
三、课程设计完成后应提交的成果
本课程设计主要以图、表和文字的形式表示。

课程设计主要成果包括:
1、项目结构图;
2、项目组织结构图及各参建单位职责;
3、项目管理部组织结构图及职能部门工作职责(可站在建设单位、监理单位或施工单位任何一方来设计绘制);
4、合同结构图;
5、常见工作流程;
6、项目管理总体工作流程(可站在建设单位、监理单位或施工单位任何一方来编制);
7、会议纪要及其写作要点;
8、监理月报及其主要编制要点;
9、常见函件的书写;
10、对团队建设、沟通协调、文化理念的理解。

四、课程设计的进度安排
本课程设计在课程设计周进行,课程设计周为二周。

建议进度安排:第一周完成第1-5题;第2周完成6-10 题;学生亦可根据自己情况安排设计周时间分配,完成课程设计任务,但要注意时间安排一定要合理。

五、封皮格式:
武汉轻工大学
工程项目管理课程设计
院系:土木工程与建筑学院
专业:
指导教师:
班级:
学号:
学生姓名:
成绩:。
