井下施工风桥安全技术措施
风桥施工安全技术措施

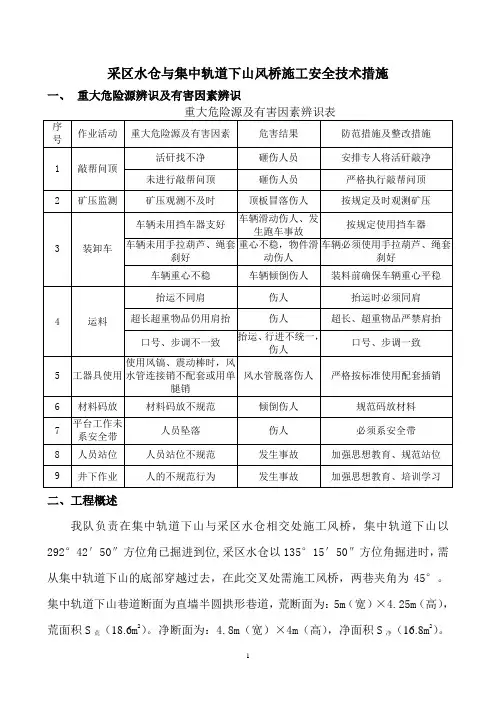

采区水仓与集中轨道下山风桥施工安全技术措施一、重大危险源辨识及有害因素辨识二、工程概述我队负责在集中轨道下山与采区水仓相交处施工风桥,集中轨道下山以292°42′50″方位角已掘进到位,采区水仓以135°15′50″方位角掘进时,需从集中轨道下山的底部穿越过去,在此交叉处需施工风桥,两巷夹角为45°。
集中轨道下山巷道断面为直墙半圆拱形巷道,荒断面为:5m(宽)×4.25m(高),荒面积S荒(18.6m2)。
净断面为:4.8m(宽)×4m(高),净面积S净(16.8m2)。
采区水仓为直墙半圆拱形巷道,荒宽4400mm,荒高3100mm,墙高为900mm,巷道面积为 S荒 =11.56m2,S净 =9.49m2。
为确保施工安全顺利完成,特制定如下安全技术措施。
三、施工任务风桥长度13.2m,风桥下部(采区水仓)掘进断面为矩形:荒宽5400mm,荒高3400mm,其中采区水仓顶板即是集中轨道下山底面,交叉处预留足够空间,方便架设工字钢后浇筑;采区水仓两帮扩帮(即料石墙厚)500㎜,并挖基础深度250mm,垒料石墙;风桥顶部配合12#工字钢浇筑300㎜厚的混凝土。
四、施工顺序在集中轨道下山底板开始拉底到采区水仓的底板,挑顶、扩帮、拉底至风桥断面设计要求,并进行锚网支护→架设工作平台,砌筑料石墙到设计高度→铺设工字钢和在工字钢下方将木板绑设在工字钢上→工字钢配合C20砼浇筑风桥顶→在采区水仓对风桥两帮及顶进行喷浆→作两道料石墙基础,并垒料石墙加固,抹面→施工现场文明生产。
五、施工方法及技术要求(一)挑顶、扩帮及支护1、根据地质部标定的中腰线对集中轨道下山拉底。
(1)挑顶根据地质部标定的中腰线施工,将采区水仓施工至要求深度,在风桥全段(13.2m)与集中轨道下山交接处进行挑顶300mm,挑顶后采区水仓巷荒高3400mm。
(2)扩帮1)采区水仓风桥(需要做料石墙的地方)扩帮500mm,并将基础深度挖够250mm,扩帮后巷道荒宽为5400mm。
风桥施工安全技术措施

档号档案馆号温家塔煤矿中央变电所独立通风风桥施工安全技术措施编制:审核:编制日期:2013年9月12日实施日期:2013年9月13日乌兰集团温家塔煤矿技术科编制致:温家塔煤矿安委会我科室已根据有关规定完成了温家塔煤矿中央变电所独立通风风桥施工安全技术措施编制工作,现上报,请予以批准实施。
附件:温家塔煤矿中央变电所独立通风风桥施工安全技术措施编制单位:温家塔煤矿技术科时间:2013年9月12日审查意见:矿长:日期:审查意见:总工程师:日期:审查意见:安全副矿长:日期:审查意见:生产副矿长:日期:审查意见:机电副矿长:日期:审查意见:常务副矿长:日期:会审时间会审地点主持人编制人会审意见:参加会审人员:主井皮带大巷跨中央变电所专用回风巷风桥施工安全技术措施经矿研究决定在中央水泵房管道与主井落平处224m交叉点处施工一个风桥,为确保施工安全顺利完成,特制定如下安全技术措施。
一、现场概况:中央变电所专用回风巷风桥位于中央水泵房管道与主井落平处224m交叉处。
先沿着中央水泵房管道方向对正煤壁处掘一条专用回风巷,回风巷贯通后,煤机退出进行挑顶作业。
挑顶施工完毕后,施工风桥一座。
二、施工时间及地点时间,2013年9月13日地点: 主井皮带巷与中央水泵房管道交叉点处。
三、施工任务:中央水泵房管道长52m,在此基础上按照主井皮带大巷落平处224m两巷交叉处按照中央水泵房管道方向垂直掘进,和总回风大巷贯通。
形成中央变电所独立通风。
巷道规格为2.7m×4m工程量为35m,支护方式与主井皮带大巷支护相同,要求严格按设计施工图进行施工。
施工后再施工风桥一个。
风桥方向和专用回风巷方向一致与主井皮带大巷在空间上垂直,规格2m×3m,挑顶工程量为12m。
风桥下部(主井皮带大巷)保持原来的巷道。
风桥下部砖墙厚度为500mm,高度为2700mm。
两面长度要求分别和专用回风巷及中央水泵房管道宽度相同。
四、施工劳动组织:施工负责人:赵俊明安全负责人:刘建斌五、施工工序:先在中央水泵房管道与主井皮带大巷交叉处挑顶,挑顶完成后在施工中央变电所的专用回风巷,巷道形成后在专用回风巷和主皮带大巷交叉点处施工一座风桥。
风桥施工安全技术措施

山西****集团***煤业有限公司102采区580m胶回联巷口风桥设计及施工安全技术措施二〇二〇年二月会审意见表审批表山西****集团***煤业有限公司102采区580m胶回联巷口风桥设计及施工安全技术措施一、概况根据***煤业有限公司采掘生产情况,102采区580m胶回联巷与102采区回风巷即将贯通,贯通后,需在102采区580m胶回联巷口与102采区回风巷交叉处构筑一座风桥,为确保工程质量及安全施工,特制定以下措施:二、组织机构为了保证102采区580m胶回联巷口与102采区回风巷风桥安全施工,特成立领导指挥小组:组长:*****副组长:*****(总工程师)*****(生产副矿长)*****(通风区队长)*****(安全副矿长)*****(机电副矿长)*****(一通三防副总工)*****(地测防治水副总工)*****(机电副总工)*****(运输副总工)*****(采掘副总工)成员(科):***** ***** ***** ********** ***** ***** *****三、风桥构筑标准1、风桥侧墙:料石构筑,厚度不小于1m。
2、风桥桥面用混凝土浇注,桥面要平整不漏风(手触感觉不到漏风为准)。
3、风桥通风断面不小于原巷道断面的五分之四,成流线型,坡度不大于30°;风桥两侧斜坡要用混凝土或石子打(填)平。
4、风桥的顶帮必须按照原巷道的支护规格重新支护并挂网。
风桥前后5m内支护完好,无片帮、冒顶,无杂物、积水和淤泥等现象。
5、风桥两端接口应严密,四周见实底实帮,应填实接实。
6、风桥上、下不准设置风门、调节设施,管路、线缆等不得穿过风桥的桥面、两帮。
四、施工地点、时间及队组施工地点:102采区580m胶回联巷口与102采区回风巷交叉口。
施工时间:2020年3月9日施工队组:**队施工负责人:***五、施工工序爆破放顶——支护——清渣——砌墙——浇注桥面——施工风桥两侧行人台阶——喷浆(一)技术要求第一步:1、102采区回风巷601米至622米处爆破放顶,放顶高度2.7米。
井下施工风桥安全技术措施

井下施工风桥安全技术措施一、风桥施工的定义风桥施工,指在井下施工中,通常是为了连接风井或者为了连接两个不同的井筒,以更方便、快捷的方式运输物资与工人,同时,也可以提高井下输送物质的效率和顾及井下人员的安全问题。
在井下施工中,风桥施工是比较常见的一种施工方式,但是施工过程中也存在一定的问题与风险,因此,井下施工风桥的安全技术措施必不可少。
二、井下施工风桥的安全技术措施2.1 风桥施工前的准备工作风桥施工前的准备工作是很关键的,只有做好了准备工作,后面的施工过程才能够顺利进行。
准备工作主要包括以下方面:1.检查风桥的结构和装置是否完好,并进行必要的维修。
2.对施工现场进行勘测和分析,制定详细的施工计划和安全措施。
3.进行必要的宣传和教育,对施工人员进行技术培训和安全知识教育。
2.2 施工现场的安全措施在风桥施工现场,必须要有完善的安全措施,以保障施工工人的生命安全和身体健康。
主要有以下几点:1.安全防护设施:施工现场必须配备必要的安全防护设施,如安全带、安全网、警示标志和指示灯等。
2.驻地和通风设施:施工现场必须有合格的驻地和通风设施,保证施工人员的正常出入和空气流通。
3.清理作业场地:施工现场必须保持清洁、整洁,没有杂物和垃圾,保障施工的通畅和秩序。
4.人员管理:对施工人员进行管理和监管,确保施工人员的安全行为和自我防护。
2.3 施工工艺和操作规范风桥施工的工艺和操作规范也是保证施工安全的关键。
主要包括以下方面:1.施工技术的培训:施工前必须对施工人员进行技术培训,确保能够正确操作施工设备和工具。
2.管理货物的重量:施工时必须严格管理货物的重量,以保证风桥的安全负荷。
3.严格遵守操作规范:风桥施工时,必须要严格遵守操作规范,不能随意更改施工流程和安全措施。
4.加强施工现场的管理:施工现场必须要有专人进行管理,随时进行巡视,并及时处理发现的问题。
2.4 事故应急处理和救援即使做足了安全措施,事故仍然有可能发生。
风桥施工设计措施

风桥施工组织及安全技术措施根据我矿采掘部署,需在东翼材料巷与10311回风巷交叉处构筑一座风桥,为确保施工安全顺利,特制定施工组织计划及安全技术措施如下:一、职责分工:1、施工单位:2、施工负责人:3、技术质量指导单位:通风科4、现场安全监管负责人:施工负责人负责施工所需各项材料的准备落实,确保工程质量符合要求;现场安全监管负责人负责派安检员到施工地点的作业规程中各环节的监督检查和施工质量的监督。
二、危险因素告知及预防措施:1、挑顶作业期间,顶帮活矸、伞檐或片帮伤人。
预防措施:作业人员在作业前要严格执行敲帮问顶制度,每次爆破后,当班负责人必须指定有经验的人员使用长柄工具将作业现场的活矸、伞檐处理彻底,确认无隐患后方可进行下一道作业。
2、挑顶后垮落的矸石有可能严重堵塞巷道断面,造成其他工作面无风或微风。
预防措施:爆破作业时,爆破工必须严格控制炮眼深度及挑顶步距,确保垮落的矸石厚度不大于巷道全断面的三分之一,爆破后,必须将垮落的矸石及时清理,确保通风畅通。
3、爆破作业时,因警戒距离不足可能造成爆破伤人事故。
预防措施:爆破作业时必须严格执行“一炮三检”及“三人连锁放炮”制度。
在可能进入起爆地点的通道口处设立警戒,并且警戒位置距起爆点的直距离不得小于75m。
4、风桥顶部施工作业期间,人员行走途经作业点时有可能发生矸石或其它物件掉落等意外伤人事故。
预防措施:风桥顶部施工作业期间,由当班负责人安排专人在风桥作业点两端设立警戒,禁止人员行走此段。
三、施工顺序及设计要求:1、首先在10311回风巷与东翼材料巷交叉口处联巷进行扩帮。
2、将此段巷道内电缆,管路全部拆除。
3、沿联巷中线采用双层砌块进行砌墙。
要求:墙体与煤壁间的缝隙要用黄土填实。
具体参数详见施工图。
4、完工后,由已砌好的墙基处开始构筑风桥。
风桥桥面采用工字钢,上覆2mm厚铁皮构筑。
风桥上部两侧墙体采用双层砌块砌筑至接顶(中间用黄土填实)。
最后在风桥桥面上铺20cm厚的黄土捣实。
风桥施工安全技术措施

3103工作面辅运顺槽风桥施工安全技术措施
一、概述
3103工作面辅助运输顺槽开口段自一水平21采区辅运大巷顶板上方通过。
根据施工安排,需施工3103工作面辅助运输顺槽跨一水平21采区辅运大巷风桥。
为确保施工质量和施工的安全,特制本安全技术措施。
二、风桥的施工方法
1.在大巷风桥的两侧10m位置设置警戒,派专人看守,严禁人员进入。
2.在施工3103工作面辅助运输顺槽跨一水平21采区辅运大巷风桥时,先采用人工风镐将风桥上方的煤渣部分清理,(长×宽)2000×2000mm。
然后从上方将顶板道木取出,人工破碎煤块,并将煤渣漏至大巷底板。
采用
防爆装载机配合防爆无轨胶轮车将矸石运输至一水平东翼胶运大巷皮带。
3.利用铲车拆除临时风桥钢棚,此时铲车司机需缓慢将架在巷道的工
字钢顶起并缓慢向后行驶,边行驶边降低铲斗,缓慢将工字钢放下。
除铲
车司机外的其他施工人员需站在铲车对面巷道安全处,待工字钢全部拆下
时,将拆下的工字钢码放整齐。
4.在拆除钢棚后,扩帮长度不够时,采用风镐刷帮至设计长度;由于
施工临时风桥时扩帮深度为720mm,采用混凝土浇筑。
5.搭设脚手架,支设两帮的模板,浇筑混凝土墙体。
浇筑时混凝土运
输至3103辅助运输顺槽,一次性浇筑。
6.在两帮浇筑好的混凝土上铺设14#工字钢横梁和金属网。
7.利用搭设好的脚手架支设顶板模板,浇筑混凝土顶板。
8.拆除模板、脚手架,文明施工。
三、风桥的技术要求
1.风桥两侧墙体砌碹。
风桥施工安全技术措施

风桥施工安全技术措施2109回风顺槽跨盘区主运大巷及盘区辅运大巷风桥施工安全技术措施为了调整矿井通风系统,经矿领导研究决定在2109回风顺槽与盘区辅助运输大巷及盘区主运大巷交叉处施工风桥。
一、现场概况:风桥位于盘区主运大巷和盘区辅助运输大巷与2109回风顺槽(十字交叉位置的上方。
先施工盘区辅助运输大巷处风桥,然后在施工盘区主运大巷风桥。
二、施工时间及地点时间,2019年3月15日地点: 2019回风顺槽与盘区辅助运输大巷及盘区主运大巷交叉点处。
三、施工任务:按设计施工图进行施工, 巷道规格及要求与2109回风顺槽巷同, 施工后再施工风桥一个。
风桥下部(盘区辅助运输大巷)规格保持:高2500mm 、宽4200mm ;风桥上部(2109回风顺槽):风桥两道砖墙厚500㎜,向两侧外伸500mm, 里外侧用C20砼100㎜封闭;风桥中间的构筑物150㎜厚。
四、施工劳动组织:施工负责人: 安全负责人:五、施工工序:盘区辅助运输大巷风桥处两侧的砖墙高2500mm →在两道砖墙间架设工字钢并铺大板做施工平台→风桥上方挑顶并支护→拆除施工平台→砌筑砖墙到设计高度→铺设工字钢和金属网→铺木板和钢筋网→用C20砼浇筑→在盘区辅助运输大巷对砖墙进行浇筑→施工现场文明生产。
盘区主运顺槽施工工序同上。
六、风桥顶部支护方式:树脂锚杆配合铁托盘及木质托板支护。
支护规格及要求:2000㎜直径¢16㎜,间排距1000×900㎜,材质为A3钢筋,锚头为反麻花,外露长度10~50㎜,每根锚杆配一卷型号为Z3540的树脂锚固剂,锚固长度为400㎜,设计抗拔50KN ,锚杆扭矩不低于100N/M,每根锚杆配备一个托盘,托盘规格为δ8mm ×120mm ×120mm 。
木质托板规格:400mm ×150mm ×50mm 。
七、施工方法及技术要求:1、风桥平台施工的施工:1)、在盘区辅助运输大巷风桥平台侧墙施工宽500㎜、深100mm 的基础,基础采用料石砌筑。
井下风桥构筑施工措施(最新)

内蒙古察哈素煤矿井下风桥安装施工措施批准:审定:审核:编制:目录编审人员 (3)第一章工程概况 (4)第一节:概述 (4)第二章施工工艺 (5)第一节:施工方法 (5)第三章:安全技术措施 (6)第一节领导组织及现场管理 (6)第二节施工安全措施 (6)第三节机电 (7)第四节通风 (9)附图:○2 (12)编审人员第一章工程概况第一节:概述1.概述中煤三建三十工程处察哈素项目部处于三期施工期间,现有四条顺槽,由于施工需要在300米措施巷处设皮带经过,内回风顺槽需行人行车,底板卧底尺寸为2.6米,形成交叉风流,为了更好地控制矿井现有风量,在300米联巷与内回风顺槽交叉处设风桥。
2.巷道名称:300米联巷与内回风顺槽交叉处3.目的:更加合理的分配矿井现有风量,更加便捷的控制风流,为井下施工创造更加良好的工作环境。
4.施工用料及准备:(一):用料1:砖,钢板,工字钢,脚手架,水泥(二):准备1:砖,水泥,黄沙,砌墙工具,保险,工字钢,钢板等。
2:入井前必须认真检查各自的装备如:矿灯,自救器等。
3: 风桥构筑前由通风技术员画出风桥构筑位置和施工图纸,以做施工依据。
施工期间务必按照措施进行,保证工程顺利进行。
未尽事宜依照煤矿安全规程通防部分规定进行。
5.编制依据:《煤矿安全规程》、《煤矿操作规程》甲方提供的主视图.第二章施工工艺第一节:施工方法1.施工方法:○1.风桥用料采用风立井罐笼运送至井下,由运输队负责运送。
○2.施工顺序:搬运装罐→打至井下→卸罐→安装→调试→运行。
2.风桥的施工工序:起底→砌500宽墙→架设6寸圆管→铺设钢板→焊接→试处里→调试→完毕○1先在3101内回风顺槽卧底处两帮砌两道500MM砖墙。
○2架设6寸圆管○3在6寸圆管上铺设钢板。
○4在铺设的钢板上面砌砖墙,砌至300米措施巷顶板处。
○5施工结束后进行调试运行。
○6对风桥漏风处进行处理。
第二节:施工方案内回风顺槽与300米措施巷处风流走向:副井井筒→副井清理斜巷→副井井底车场→联采风机→3101回风顺槽掘进工作面→3101内→风→东翼回风→地面抽风机→大气。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
井下施工风桥安全技术措施
一、工程概况
为了进一步完善通风系统,确保通风系统稳定、可靠,根据生产部协调安排,对井下1503运输巷风桥进行改造,改造后1503综采工作面为独立通风,为保证施工质量及施工安全,特制定本安全技术措施:
二、各业务负责人
项目负责人:赵景朴
安全负责人:赵林和
技术负责人:景潞凯
三、原风桥巷道情况:
1503运输巷现有一座风桥,风桥宽度为3.8m,高度2.2m,风桥顶部为工字钢混凝土结构。
1503综采工作面为串联通风,现对风桥进行改造使1503综采工作面为独立通风。
四、施工方案
1、拆除风桥下1503运输巷内密闭墙体,1503运输巷内风桥顶板上方通风孔密闭;
2、回风大巷正前风桥下方进行密闭,打开回风大巷内风桥顶板上方密闭墙体。
五、施工材料
施工永久密闭采用红砖、水泥、黄沙砌筑,约需用砖1000块、水泥1吨,黄沙3吨。
六、施工工序:
备料---护巷---移通风机---移皮带机头--拆1503运输巷密闭--掏槽--砌回风大巷风桥墙--勾缝--抹面--拆除回风大巷内风桥顶板上方砖墙体-----1503运输巷内风桥顶板上方通风孔砌筑砖墙--勾缝--抹面--清理;
四、施工方法
1.备料:
施工所需用的红砖、水泥、黄沙等施工材料准备到位,以便于施工人员施工。
2.护巷:
施工前,把施工地点的巷道支护认真检查,严格执行敲帮问顶作业制度。
注意煤帮,找掉煤帮、顶板的活矸块、活炭块。
3.移动风机
(1)、回风巷局部通风机使用倒链进行慢慢拆卸下放,运至皮带大巷后,在顶部打设两根锚杆用以吊挂风机。
(2)、使用倒链将风机吊挂,采用铁链固定风机。
(3)、拆除倒链。
4.拆除皮带机头
施工所需材料备齐后,对风桥下方回风大巷内的皮带机头进行拆除,方便施工。
5.1503运输巷密闭拆除
在皮带机头拆除迁移完成后,拆除1503运输巷密闭墙。
6.掏槽:
在施工位置、用风镐、大锹、尖锥进行掏槽,在掏槽过程中一定要注意安全,相互配合默契,协调一致,杜绝碰手碰脚。
6.砌墙:
用饱满均匀的灰浆在掏好的槽内铺设一层5-10mm厚的灰浆,再平放上红砖,每砌好一层红砖,必须铺上一层饱满均匀的灰浆,依次循环作业,直至施工完毕。
7.勾缝:
在砌墙过程中,是每砌一层墙体,必须用瓦刀将饱满均匀的沙浆注在红砖与红砖之间2-5mm的缝隙,砌墙结束后用瓦刀将饱满均匀的沙浆抹在墙体表面所有缝隙处,抹实、抹平。
8.抹面:
砌墙、勾缝结束后,用灰沙比1:2.5的沙浆抹粗面,粗面凝固后,用纯灰浆抹细面,抹裙边。
9.风桥墙体砌筑完后,拆除回风大巷内风桥顶板上方砖墙体,墙体宽3.8米,高1.8米;对1503运输巷内风桥顶板上方通风孔砌筑砖墙,砌筑宽度3.8米,高1.6米,墙厚0.37米。
10.清理:
施工完毕后,要将施工现场清理干净,剩余物料回收。
