(完整word版)开闭所新建工程施工方案

(完整word版)开闭所新建工程施工方案

荆州监利火把堤110KV变电站10KV火23曾庙II回开闭所新建工程施工方案湖北紫龙电力工程有限公司施工项目部二〇一九年五月目录一、工程概况二、施工前准备三、停电方范围四、施工组织措施五、施工安全措施六、危险点分析与控制措施七、施工技术措施八、施工工序及施工方法九、工程施工时间控制安排十、施工人员配置十一、主要施工设备机具一、工程概况:本次开闭所建设在监利火把堤110KV变电站内为10KV火23曾庙II回开闭所工程,占地面积为134㎡(20米*6.7米),建筑面积为87.22㎡(18.4米*4.74米),其中本次设计10KV2进8出,2面站变柜、2面PT柜、分段柜1面、隔离柜一面、直流瓶柜、蓄电瓶柜、自动化控制柜、室内电缆沟53M,工作任务包含全站接地布置,全部应急照明安装以及消防配合设施建设。

二、施工前准备工作1、按设计要求在110KV火把堤变电站办理搭建施工场地全封闭硬质围栏,并在原西院墙向路面打开2扇门,达到隔离运行变电站具备独立施工条件。

2、编制施工方案,并由施工负责人踏勘现场后拟写。

3、按工程量和设计要求提前组织好施工必备材料并检验合格。

4、按工程量和设计要求准备所需的合格施工工器具。

5、按工程工期要求组织合格充足的施工人员。

6、编制完善的开工报审资料。

三、本次施工停电范围本次施工进线柜接火,最后由设计最终确定分段各调整一个出现间隔给开闭所(暂未定)。

四、施工组织措施4.1 成立本次施工项目部4.1.1 施工项目部人员组成项目负责人:谢文革项目技术负责人:张叶婷项目安全负责人:李刚项目施工负责人:冯国金项目资料负责人:赖萌萌项目材料员:谭俊4.1.2 组织机构管理方框图4.1.3 施工负责人员分工及其职责项目负责人:谢文革对该工程安全、质量、进度保证付全部责任,负责与上级业主项目部、监理、设计单位沟通协调,负责组织施工项目部工作例会,并督促施工方案实施到位。

项目技术负责人:张叶婷协助项目负责人及主管该工程土建、电气安装施工技术负责,熟悉图纸、监督该工程质量目标实现,组织图纸会审,检查现场施工各项工艺要求是否达标,协助相关技术、资料完善到位,配合管理其他相关工作。

开闭所施工方案

开闭所施工方案

开闭所重点工程、关键工序施工方案1、真空断路器安装方法施工准备-“L”支架安装-断路器安装-断路器调整-整理收尾操作要领:施工准备:清扫断路器安装间隔地面,并检查地面的水平度。

“L”型支架安装:在预埋的螺栓上安装支架,调整支架地面的水平度、立面的垂直度符合设计要求。

断路器的安装调整:将手车(断路器本体)推入至工作位置,检查动、静触头是否对正,上下、左右方向的偏差应满足产品技术文件的有关要求。

更换手车,将其它手车分别推入工作位,根据检查情况重复上述步骤,保证手车的互换性。

整理收尾:清理现场,在断路器触头上薄薄涂抹一层电力复合脂。

填写施工技术记录,并请监理工程师进行质量检查、签认。

2、室外隔离开关安装方法施工准备-吊装就位-本体调整-传动机构装配-传动调整-涂油补漆操作要领:施工准备:检查隔离开关支架是否水平方正,机构支架的高度和方向是否符合要求。

检查、确认接线端子及载流部分清洁且接触良好;绝缘子表面清洁,无裂纹、破损;零部件齐全。

吊装就位:将隔离开关绑扎牢固后,先进行试吊,确认安全可靠再继续起吊。

就位时调整开关方向使之符合产品及设计规定,就位后及时拧紧固定螺栓。

本体调整:调整好开关的相间距离,并保证底座相互平行。

调整各支柱绝缘子垂直于底座。

传动机构装配、调整:将隔离开关置于合位,依次安装连杆,调整相间拉杆、合闸拐臂拉杆及连杆的长度,使各刀闸的开合角度及三相同期满足规定。

在分合闸状态下,调整合分闸止钉,使之符合规定。

检查触头与处指两侧的接触力,两侧压力均匀。

涂油补漆:清洗触头的油污,除去氧化层后,涂敷一层电力复合脂。

清洗传动机构及轴销处的油污,涂以适合当地气候的润滑剂。

填写施工技术记录,并请监理工程师进行质量检查、签认。

3、电压互感器安装方法施工准备-拆箱检查-吊装-调整-测试-尾工处理4、配电盘(柜)安装方法施工准备-盘柜组立-安装固定-补漆接地操作要领:施工准备:配电盘(柜)到达现场后,要进行外观和设备本体全面的检查,仪器、仪表是否良好。

开闭站安装施工方案

开闭站安装施工方案

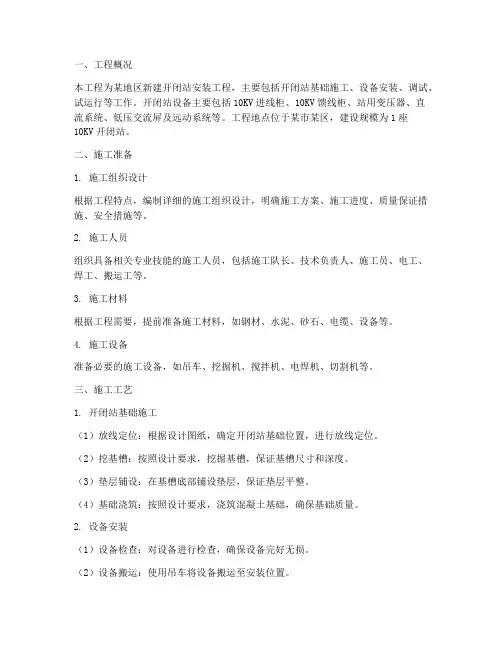

一、工程概况本工程为某地区新建开闭站安装工程,主要包括开闭站基础施工、设备安装、调试、试运行等工作。

开闭站设备主要包括10KV进线柜、10KV馈线柜、站用变压器、直流系统、低压交流屏及远动系统等。

工程地点位于某市某区,建设规模为1座10KV开闭站。

二、施工准备1. 施工组织设计根据工程特点,编制详细的施工组织设计,明确施工方案、施工进度、质量保证措施、安全措施等。

2. 施工人员组织具备相关专业技能的施工人员,包括施工队长、技术负责人、施工员、电工、焊工、搬运工等。

3. 施工材料根据工程需要,提前准备施工材料,如钢材、水泥、砂石、电缆、设备等。

4. 施工设备准备必要的施工设备,如吊车、挖掘机、搅拌机、电焊机、切割机等。

三、施工工艺1. 开闭站基础施工(1)放线定位:根据设计图纸,确定开闭站基础位置,进行放线定位。

(2)挖基槽:按照设计要求,挖掘基槽,保证基槽尺寸和深度。

(3)垫层铺设:在基槽底部铺设垫层,保证垫层平整。

(4)基础浇筑:按照设计要求,浇筑混凝土基础,确保基础质量。

2. 设备安装(1)设备检查:对设备进行检查,确保设备完好无损。

(2)设备搬运:使用吊车将设备搬运至安装位置。

(3)设备安装:按照设计要求,将设备安装到位,并进行紧固。

(4)设备调试:对安装后的设备进行调试,确保设备运行正常。

3. 系统调试(1)调试准备:准备调试工具和仪器,包括万用表、绝缘电阻表、兆欧表等。

(2)调试过程:按照调试方案,对系统进行调试,确保系统运行正常。

(3)调试记录:记录调试过程中的各项数据,为后续维护提供依据。

四、质量控制1. 施工过程中,严格执行国家相关标准和规范,确保工程质量。

2. 加强施工过程中的质量检查,及时发现并解决问题。

3. 对施工过程中的关键工序进行控制,确保关键工序质量。

4. 对施工完成的工程进行验收,确保工程质量符合要求。

五、安全措施1. 施工现场设置明显的安全警示标志,确保施工人员安全。

开闭所安装施工方案

开闭所安装施工方案

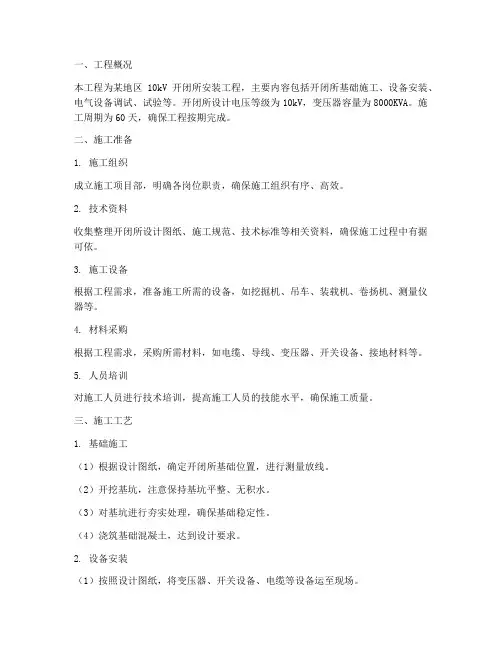

一、工程概况本工程为某地区10kV开闭所安装工程,主要内容包括开闭所基础施工、设备安装、电气设备调试、试验等。

开闭所设计电压等级为10kV,变压器容量为8000KVA。

施工周期为60天,确保工程按期完成。

二、施工准备1. 施工组织成立施工项目部,明确各岗位职责,确保施工组织有序、高效。

2. 技术资料收集整理开闭所设计图纸、施工规范、技术标准等相关资料,确保施工过程中有据可依。

3. 施工设备根据工程需求,准备施工所需的设备,如挖掘机、吊车、装载机、卷扬机、测量仪器等。

4. 材料采购根据工程需求,采购所需材料,如电缆、导线、变压器、开关设备、接地材料等。

5. 人员培训对施工人员进行技术培训,提高施工人员的技能水平,确保施工质量。

三、施工工艺1. 基础施工(1)根据设计图纸,确定开闭所基础位置,进行测量放线。

(2)开挖基坑,注意保持基坑平整、无积水。

(3)对基坑进行夯实处理,确保基础稳定性。

(4)浇筑基础混凝土,达到设计要求。

2. 设备安装(1)按照设计图纸,将变压器、开关设备、电缆等设备运至现场。

(2)进行设备检查,确保设备完好无损。

(3)根据施工图纸,进行设备安装,注意设备之间的连接和接地。

(4)安装完毕后,进行设备调试,确保设备运行正常。

3. 电气设备调试(1)对电气设备进行绝缘测试、接地电阻测试等。

(2)进行电气设备调试,确保设备运行稳定、可靠。

(3)进行系统联调,确保各设备之间协调工作。

4. 试验(1)对开闭所进行整体测试,包括绝缘测试、接地电阻测试等。

(2)进行系统联调,确保各设备之间协调工作。

(3)进行带负荷试验,检验开闭所运行状态。

四、施工质量控制1. 严格遵循国家相关施工规范和标准,确保施工质量。

2. 对施工人员进行技术交底,明确施工质量要求。

3. 对施工过程中的关键工序进行监督检查,确保施工质量。

4. 完成施工后,进行自检、互检、专检,确保工程质量。

五、施工安全措施1. 制定施工安全管理制度,明确各岗位安全职责。

开闭所变电站施工方案

开闭所变电站施工方案

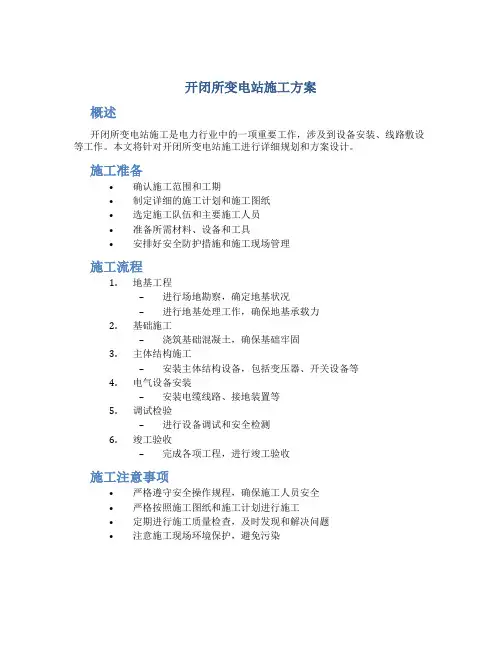

开闭所变电站施工方案
概述
开闭所变电站施工是电力行业中的一项重要工作,涉及到设备安装、线路敷设等工作。

本文将针对开闭所变电站施工进行详细规划和方案设计。

施工准备
•确认施工范围和工期
•制定详细的施工计划和施工图纸
•选定施工队伍和主要施工人员
•准备所需材料、设备和工具
•安排好安全防护措施和施工现场管理
施工流程
1.地基工程
–进行场地勘察,确定地基状况
–进行地基处理工作,确保地基承载力
2.基础施工
–浇筑基础混凝土,确保基础牢固
3.主体结构施工
–安装主体结构设备,包括变压器、开关设备等
4.电气设备安装
–安装电缆线路、接地装置等
5.调试检验
–进行设备调试和安全检测
6.竣工验收
–完成各项工程,进行竣工验收
施工注意事项
•严格遵守安全操作规程,确保施工人员安全
•严格按照施工图纸和施工计划进行施工
•定期进行施工质量检查,及时发现和解决问题
•注意施工现场环境保护,避免污染
施工总结
开闭所变电站施工是一项综合性的工作,需要各个环节的配合和协调。

只有严格按照规定流程和标准进行施工,才能确保施工质量和安全。

希望本文提供的施工方案能够对相关人员有所帮助,顺利完成开闭所变电站施工任务。

开闭所施工方案

开闭所施工方案

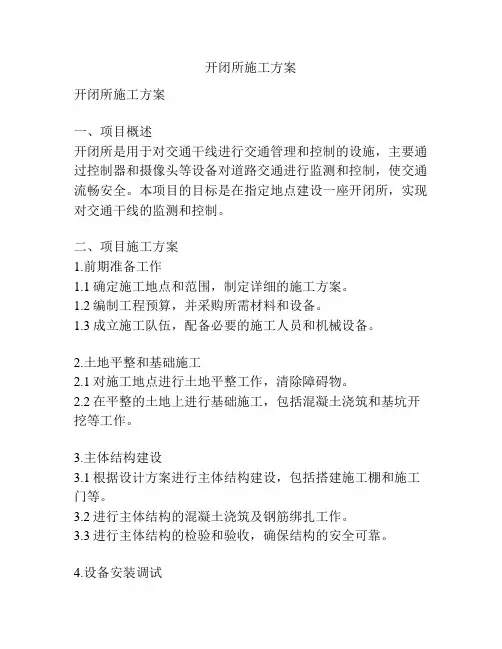

开闭所施工方案开闭所施工方案一、项目概述开闭所是用于对交通干线进行交通管理和控制的设施,主要通过控制器和摄像头等设备对道路交通进行监测和控制,使交通流畅安全。

本项目的目标是在指定地点建设一座开闭所,实现对交通干线的监测和控制。

二、项目施工方案1.前期准备工作1.1确定施工地点和范围,制定详细的施工方案。

1.2编制工程预算,并采购所需材料和设备。

1.3成立施工队伍,配备必要的施工人员和机械设备。

2.土地平整和基础施工2.1对施工地点进行土地平整工作,清除障碍物。

2.2在平整的土地上进行基础施工,包括混凝土浇筑和基坑开挖等工作。

3.主体结构建设3.1根据设计方案进行主体结构建设,包括搭建施工棚和施工门等。

3.2进行主体结构的混凝土浇筑及钢筋绑扎工作。

3.3进行主体结构的检验和验收,确保结构的安全可靠。

4.设备安装调试4.1安装控制器和摄像头等设备,确保设备的连接和布线正常。

4.2进行设备的调试和测试,保证设备的正常运行。

4.3对设备进行检测和验收,确保性能和质量符合要求。

5.室内装修和设备配套5.1进行内部墙面的抹灰和装修工作,确保环境整洁和卫生。

5.2安装门窗、电气设备和照明设备等,完成室内装修。

5.3进行灯光调试和室内设备的配套工作,确保设备的正常使用。

6.工程验收和交付6.1对整个工程进行检测和验收,确保工程的安全和质量。

6.2整理归档相关资料,准备验收报告和交付文件。

6.3进行竣工验收,交付给业主使用。

三、施工安全措施1.制定施工方案和施工组织设计,明确施工过程中的施工顺序和安全要求。

2.组织施工人员参加必要的安全教育和培训,提高施工人员的安全意识。

3.配备必要的安全设施和个人防护用品,执行严格的安全标准和操作规程。

4.建立安全监管机制,定期进行安全检查和巡视,及时处理安全隐患。

5.加强施工现场秩序管理,确保施工场地的清洁和整齐。

四、施工周期和进度安排根据项目概况和施工工艺,初步估算施工周期为3个月。

开闭所施工方案

开闭所施工方案

开闭所施工方案开闭所施工方案一、背景和必要性随着城市规模的不断扩大和电力需求的持续增长,电力系统的稳定性和可靠性变得越来越重要。

开闭所作为电力系统的重要设施之一,在保障电力供应和分配方面发挥着不可或缺的作用。

为了保证开闭所的施工质量和安全,本文将详细介绍开闭所的施工方案。

二、施工流程1、施工准备(1)了解开闭所的设计方案和布局,熟悉现场环境。

(2)按照设计方案的要求,组织施工队伍和准备施工工具。

(3)对施工人员进行安全培训和技术交底,明确施工安全和质量标准。

2、基础施工(1)根据设计要求进行基础施工,确保基础结构和尺寸符合规范。

(2)对基础进行质量检测和验收,确保符合要求。

3、设备安装(1)按照设备安装说明书进行设备安装。

(2)对设备进行调试和检测,确保设备运行正常。

4、电缆敷设(1)根据设计要求进行电缆敷设。

(2)对电缆进行检测和验收,确保符合要求。

5、通电调试(1)对开闭所进行通电调试,确保设备运行正常。

(2)对调试过程中出现的问题进行及时处理和整改。

三、施工安全1、施工前必须对现场进行安全检查,消除安全隐患。

2、施工过程中必须遵守安全操作规程,确保施工安全。

3、对施工人员加强安全教育和技术培训,提高安全意识和操作技能。

四、施工质量控制1、严格遵守施工规范和设计要求,确保施工质量符合标准。

2、对施工过程进行质量检测和控制,及时发现和处理质量问题。

3、对施工人员进行质量意识教育和技术培训,提高施工质量水平。

五、结语开闭所作为电力系统的重要设施,对于保障电力供应和分配具有重要意义。

在开闭所施工过程中,必须严格遵守施工规范和设计要求,加强施工安全和质量管控,确保开闭所的施工质量和安全。

要加强施工管理人员的培训和技术交底,提高施工队伍的素质和技能水平,为开闭所的施工提供有力保障。

配电站开关站工程施工方案(3篇)

配电站开关站工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:某地区配电站开关站工程2. 工程地点:某地区3. 工程规模:本工程为10kV配电站开关站,包括变压器、配电柜、保护装置、自动化设备等。

4. 工程建设周期:60天5. 工程质量要求:按照国家相关标准和规范执行,确保工程质量达到优良水平。

二、施工组织1. 施工单位:某电力工程有限责任公司2. 施工队伍:由具有丰富施工经验的专业施工队伍组成,确保施工质量。

3. 施工进度安排:按照施工计划,确保工程按期完成。

4. 施工现场管理:成立施工现场管理机构,负责现场施工管理、协调、监督等工作。

三、施工准备1. 技术准备:组织施工人员进行技术交底,确保施工人员熟悉施工图纸、技术规范和施工要求。

2. 材料准备:根据施工图纸和工程量清单,采购符合国家标准的材料和设备。

3. 施工机械准备:根据工程需要,配备施工机械设备,确保施工顺利进行。

4. 施工场地准备:平整施工场地,确保施工环境安全、整洁。

四、施工工艺及措施1. 变压器安装(1)检查变压器基础是否符合要求,确保基础平整、牢固。

(2)按照施工图纸要求,安装变压器,确保变压器水平、垂直。

(3)连接变压器进出线,确保连接牢固、可靠。

2. 配电柜安装(1)检查配电柜基础是否符合要求,确保基础平整、牢固。

(2)按照施工图纸要求,安装配电柜,确保配电柜水平、垂直。

(3)连接配电柜进出线,确保连接牢固、可靠。

3. 保护装置安装(1)检查保护装置基础是否符合要求,确保基础平整、牢固。

(2)按照施工图纸要求,安装保护装置,确保保护装置水平、垂直。

(3)连接保护装置进出线,确保连接牢固、可靠。

4. 自动化设备安装(1)检查自动化设备基础是否符合要求,确保基础平整、牢固。

(2)按照施工图纸要求,安装自动化设备,确保自动化设备水平、垂直。

(3)连接自动化设备进出线,确保连接牢固、可靠。

5. 线路敷设(1)按照施工图纸要求,敷设电缆、架空线等线路。

(2)确保线路敷设平直、整齐,符合规范要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

变电站、开闭所施工方案一、工程概况航站楼整体变配电安装部分分为高压10kV配电安装、变电室低压配电安装、电力变压器安装等。

其分项工程划分为:电力变压器安装工程、高压成套配电柜安装工程、低压成套配电柜安装工程、硬母线安装工程、电缆线路安装工程,直流屏安装工程及接地装置安装工程。

1.编制目的工程已进入设备安装阶段,按照监理及甲方对供电进度的要求,分先后顺序保质、保量完成各站施工任务。

2.本方案适用范围适用于变电站、开闭所内部设备安装工程。

3.本工程设备安装特点施工范围大、工作量大、施工地点较分散,共有一个开闭所、八个变电站。

设备到货相对集中,多专业、多工种交叉作业,须合理安排人力、物力,做好各种设备的运输及就位。

确保将28台变压器、89面高压柜、345面低压柜和部分控制柜安全细致运输到位,按时完成设备安装和送电工作。

4.变电站、开闭所分布特点(1)航站楼10kV供电示意如图5.3.1-1所示。

(2)开闭所10kV高压配电特点:在首层南端设有一个10kV开闭所,市电由室外电缆引到开闭所,开闭所内设6段母线,有6路电源进线,分3组运行。

平时开闭所均单母线分段运行,任意进线电源事故掉闸后,其对应的母联开关可手动合闸。

开闭所高压柜全部采用德国进口ABB金属铠装式开关柜,内配VD4真空断路器,开关采用直流操作定时限保护方式。

开闭所内设主电源和备用电源,开闭所到变电站采用高压专用电缆桥架,由开闭所供给各变电站10kV高压电源。

(3)变电站分布特点:航站楼设有八个变电站,首层南北两端各设两个,地下层中部设有四个,由八个变电站划分出八个供电区域,变电站位置如图5.3.1-2所示。

低压配电采用三相五线制放射式供电。

二、编制依据1.北京建筑设计研究院提供的首都国际机场新航站楼图纸。

2.《电气装置安装工程高压电器施工及验收规范》(GBJ147-90)。

3.《电气装置安装工程电气设备交接试验标准》(GB50150-91)。

4.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》(GBJ148-90)。

5.《电气装置安装工程母线装置施工及验收规范》(GBJ149-90)。

6.《电气装置安装工程电缆线路施工及验收规范》(GBJ50168-92)。

7.《电气装置安装工程接地装置施工及验收规范》(GBJ50169-92)。

8.《电气装置安装工程盘柜及二次回路结线施工及验收规范》(GBJ50171-92)。

9.《电气装置安装工程蓄电池施工及验收规范》(GB50172-92)。

10.北京供电局有关规定。

11.1992年北京市建筑工程电气概预算定额。

三、施工组织1.施工组织结构2.施工准备选用有经验、有组织能力的工程负责人、技术负责人勘察现场,选择运输设备的最佳路线编制运输方案,合理组织人力、物力投入各站施工。

3.施工机具计划(见表5.3.1-1)主要施工机具表表5.3.1-1目前航站楼内开闭所、变电站(除变电站高压柜)设备基础已完成,土建地面、墙面、窗户未做好,照明没有安装。

就目前情况安装设备不完全具备条件,但为保证1998年6月份具备送电条件,现在必须创造条件开始设备安装,我施工单位除安装设备外,还要采取相应的成品保护措施。

6.对土建专业的配合要求(1)室内湿作业及门窗安装应尽量在进设备之前完成。

(2)无正式门的变电站必须安装临时门,且能上锁。

(3)来不及安装窗户的房间应将窗口临时封堵。

7.电气专业措施(1)在地下室及湿作业未完成的变电站,配备除湿机进行除湿。

(2)除施工人员外,变电站及开闭所均视安装进度情况,安排值班人员夜间值班或巡视。

四、施工工艺与方法电气设备安装应遵守国家建筑工程施工验收规范、电气安装工程图集、北京地区电器设备安装规范和工厂说明书等,工艺标准、技术指标和质量措施等都要满足设计要求,确保安全可靠。

1.变电站、开闭所施工程序图2.设备基础制作根据结构情况,严格按照设计图纸施工,确保基础固定牢固、位置正确,接地良好。

安装时基础型钢不得纵向或水平弯曲,水平度和垂直度应在允许偏差范围内,水平误差每m 应不大于1mm,全长不大于5mm,不直度每m≯1mm,全长<5mm。

3.接地网敷设安装(1)变电站、开闭所接地网采用60mm×3mm铜排,沿夹层墙敷设,距顶板300~500mmo(2)固定铜排支架采用-40×4镀锌扁钢,加工尺寸按图集要求。

(3)在铜排连接处做鸭脖弯,搭接面积执行GN149—90第222条规定。

(4)在铜排连接处打四个φ510孔,用M10镀锌螺栓连接。

(5)接地线支持点间距为1.2m,距拐弯点300~500mm,且与墙壁间距为15mm以上处,应增设支架。

(6)接地线应按水平或垂直沿墙敷设,直线段上不应有高低起伏及弯曲情况,水平敷设时,应保证水平度。

(7)接地网敷设后,应保证每个墙面铜排预留2~3处蝶形接地螺栓。

4.进场设备检验记录及验收设备进场后,由项目部组织填写工程设备进场报验单,监理公司批准后,由监理、甲方、施工单位和供货商共同开箱检查设备。

从外观检查有无损坏,并根据清单检查备品、备件、说明书等。

检查资料是否齐全,并做好开箱记录。

5.大型设备运输就位首层四个变电站、一个开闭所、从地面就近搬运,地下室四个变电所设备从就近通道口吊装,搬运设备前,应选择好道路、清除障碍物,设专人指挥,建立运输设备临时指挥部,防止发生事故,具体步骤如下:(1)变压器运输就位阶段:详见变压器吊装方案。

(2)高、低压柜运输就位阶段:机场航站楼八个变电站、一个开闭所共有高低压柜三百余面。

为确保高低压设备安全运输到室内,在运输前应认真核对高低压柜尺寸、重量和通道内的宽度,确保运输道路畅通,尽量缩短运输过程,减少占路时间。

对于首层的开闭所和变电站,用130货车分别将高、低压设备送到开闭所和四个变电站通道附近,然后用人力将高、低压设备卸下。

由于开闭所入口处比较狭窄,设备运人较为困难,因此在开闭所门口楼梯上做一钢架,上面用10mm厚钢板满铺,再在钢板上面铺两层棉被,将柜子倾倒,站内用绳子拉动钢架,下面用人推,将高、低压设备运进室内,为确保设备无损,在运输过程中将棉被铺于130货车上,确保不磨损漆面,在卸车时,在车下放两根方木保证柜体不受振动,在搬运中针对实际情况加强设备保护。

位于地下室的四个变电站,我们用10t吊车将高、低压柜从通道口吊送于地下一层,再用5t叉车将设备运输到各站附近,用人力滚杠等将设备运输到站内就位。

(3)控制柜运输就位阶段:新航站楼内控制设备约30余面,在运输设备中我们用130货车将控制柜等运送到各站附近,然后再用人力和滚杠推人室内就位。

(4)开闭所与变电站设备到位后,应认真检查、验收,并按规定填写设备材料检验记录表。

6.变压器安装方法(1)将变压器轮子卸掉,把10mm厚胶垫放在预埋铁上,将变压器基础放在胶垫上,然后在预埋铁上满焊M16×200镀锌螺栓8根,上面放500mm长10号槽钢4根,用螺栓锁紧,将变压器固定牢固,如图5.3.1-3所示。

(2)变压器固定后,需用50mm×50mm角钢在变压器外壳两侧做固定支架。

(3)变压器安装必须保证水平度误差每米不大于1mm,垂直度不大于2mm。

7.开闭所、变电站高压柜、低压柜及控制屏安装(1)安装屏、柜、箱时,首先应核对实物与设计图纸是否相符,配件是否齐全完整,各种技术资料是否齐全。

(2)屏、柜等在搬运和安装时应有防振、防潮、防漆面受损等措施。

(3)施工时应严格按照设计图纸施工。

(4)柜体稳装时,在柜子基础两端拉细线绳,作为安装柜体的基准,然后将柜子一一放到基础上,前脸应保证与基准平行。

(5)用线坠测量柜子垂直度、水平度及屏、柜间接缝,保证柜子稳好后,水平度、垂直度等的误差在允许范围内。

(6)柜子稳好后,用M12镀锌螺栓连接,柜与柜之间保证4~6处用螺丝紧固;安装时穿好螺栓先不要上紧,待测量好后紧固,紧固螺丝露出螺母2~3扣。

(7)每台高压柜安装好后,在基础底部点焊4~6处,长度为20~30mm,保证高压柜固定牢固;低压柜及控制屏稳好后,在基础上打眼,然后用M12镀锌螺栓将柜体紧固在基础上。

(8)手车式开关柜安装时手车推拉应灵活轻便,无卡阻现象。

动静触头的中心线一致,并且触头接触紧密,二次回路辅助开关的切换点应动作准确、接触可靠。

机械闭锁装置应动作准确,柜内照明齐全,安全隔离板开启灵活。

(9)盘柜二次配线应整齐美观,导线绝缘良好,无损伤。

电缆芯线端部应注明端子线号,电缆根部应挂牌,标明回路编号、起始位置。

(10)盘柜内的电缆芯线应按垂直或水平位置布置,不得任意歪斜交叉连接。

导线或电缆应按顺序以同样弧度上端子,并用尼龙扎带将出线绑扎牢固,摆放整齐、美观。

备用芯线应留有适当长度。

(11)导线与电器具的连接线,凡10mm2以下的单股铜线,可直接与电气端子连接,其余均应在芯线端压接鼻子(必须先烫锡)后,再与端子连接。

(12)电气设备的外壳、底座及电缆的金属外皮等均应有保护接地;柜内接零保护线要与接地网紧密连接,且截面选择符合规定。

8.母线安装(1)硬母线安装:配电柜就位,现场加工组装母线。

1)检查母线是否与图纸设计相符,母线表面是否光洁平整。

2)按规定安装交流母线,母线安装表面应光洁、相色正确,对于母线的螺栓连接处、支持连接处、母线与电器的连接处均在10mm地方以内不涂相色。

3)母线安装应符合室内配电装置的安全距离,带电部分至接地部分及不同相的带电部分之间最小安全距离应符合要求:高压10kV为125mm,电压0.4kv为20mm。

4)在硬母线连接处必须涂导电膏,然后紧固。

5)硬母线连接,螺丝紧固应用力矩扳手,紧固力矩按GBJ149-90第232条规定。

(2)插接母线安装:1)封闭母线沿顶板敷设,用40×40×4(mm)角钢做吊架,严格按设计要求尺寸施工。

2)母线安装前必须用摇表(500V)测量母线绝缘电阻,阻值大于20M~2,对于绝缘阻值不良的母线不许安装,测量数据要填写记录。

3)母线安装必须保证水平放置,安装时应先放线然后安装,保证母线连接处夹具齐全,紧固力矩按GBJ149-90规定。

一段连接后,摇测绝缘,保证通长母线绝缘电阻大于1MQ,记录在表格上。

4)安装后的母线,每段外壳必须用软铜编织带连接并接地。

9.电缆敷设及配线(1)电缆敷设:1)敷设前要检查电缆的型号、规格是否与设计相同,外观不应有扭曲、压扁、断裂等缺陷。

高压电缆敷设前,应做好绝缘测试及耐压实验工作,合格后方可使用。

2)敷设电缆应先编制明细表,顺序施工,敷设电缆不得交叉、扭曲,不得损伤绝缘层;电缆应排列整齐,始末端应有标志,不同电压等级的电缆、力缆和控缆应分开敷设。

3)电缆终端头和接头制作时,应严格遵守工艺规程要求,并有防尘和防外来污物的措施。
