高速公路房建工程:砖砌体工程技术交底记录

砌体工程技术交底记录

砌体工程技术交底记录砌体工程技术交底记录一、项目概述本项目为一栋多层住宅楼,共有20层,采用钢筋混凝土框架结构,外墙为砖混结构。
本次技术交底记录主要涉及到砌体工程的相关内容。
二、施工单位本项目的砌体工程由XX建筑公司承担。
三、施工方案1. 砖料选择:采用规格为240mm×115mm×53mm的红砖,强度等级为MU7.5。
2. 石灰浆配合比:石灰:水=1:0.8,加入适量的骨灰或水泥可提高抗压强度。
3. 基础处理:在基础上做好防水处理,并按设计要求进行开挖和回填。
4. 立柱墙施工:立柱墙采用双排钢筋混凝土柱和红砖砌筑。
立柱墙顶部应设置横梁或钢板连接两排柱子。
每层楼高度不得超过3m。
5. 外墙施工:外墙采用双层红砖加保温材料,内层与外层砖应错缝砌筑,每4行砖设置一根垂直钢筋加固。
保温材料采用挤塑聚苯乙烯板,厚度为50mm。
6. 内墙施工:内墙采用单层红砖砌筑,每层楼高度不得超过3m。
墙体应平整、垂直、结实。
7. 窗户与门洞处理:门洞和窗户洞口应按设计要求开挖,门洞和窗户洞口周围应设置钢筋混凝土梁或框架,并做好防水处理。
门窗框应使用优质木材或铝合金材料。
8. 烟道处理:烟道采用规格为240mm×240mm的陶粒管或混凝土管道,并按设计要求进行施工。
四、质量控制1. 砖料检验:检查红砖表面是否平整,无明显裂缝、损伤和变形等情况;强度等级是否符合要求。
2. 石灰浆配合比检验:检查配合比是否符合要求,浆体均匀、细腻;骨灰或水泥的掺量是否符合要求。
3. 基础处理:基础防水处理应达到防水标准,开挖和回填应按设计要求进行。
4. 立柱墙施工:立柱墙应垂直、平整、结实,每层楼高度不得超过3m。
横梁或钢板连接两排柱子应牢固可靠。
5. 外墙施工:外墙砖与保温材料应牢固粘合,每4行砖设置一根垂直钢筋加固。
保温材料厚度应符合设计要求。
6. 内墙施工:内墙应平整、垂直、结实,每层楼高度不得超过3m。
技术交底记录 (砖砌体工程)

技术负责人
交底人
接受交底人
注:本表一式两份,一份交接受交底人,一份存档技术交底记录TJ1.5
工程名称
施工单位
交底部位
砖砌体工程
工序名称
交底提要:
交底内容:
安全文明施工:
1、进入施工现场,必须戴好安全帽。
2、在基础施工中,注意安全作业,特别是斜跑道或架空跑道及转弯处运料中注意放慢车速,以免翻车,伤人事故的发生。
5、转角与交接处应同时砌筑,对不能同时砌筑而必须留临时间断处,应砌成斜槎,其长度不应小于高度的2/3,如临时间断处留斜槎有困难时,除转角处外,也可留直槎,但必须做成阳槎,并加设拉结筋,其数量,半砖墙一根Ф6圆,一砖墙放二根Ф6圆,埋入长度从留槎算起每边均不小于50cm,未端应有90°弯勾间距每50公分高放一组拉结筋。
4、每层砖墙的最下一皮砖,最上一皮砖及墙体挑出部位的砖层均应用J砖砌筑,砖墙的上、下皮砖,必须相互错缝搭砌,灰缝应横平竖直填满砂浆(特别是外墙头缝必须饱满,不得有透缝现象),水平缝的饱满度不低80%,灰缝厚度一般为10mm±2mm。多孔砖墙底部应至少砌三皮普通砖,在门口两侧一砖半范围内应用普通砖砌筑,清水墙应及时清缝,混水墙舌头应随砌随清。
2、在砖墙砌筑时,应根据弹好的轴线上进行排砖。第一皮必须是J砖在九五多孔砖砌墙时,最底层应用MU10九五标准砖砌三皮以上后再用多孔砖砌筑墙体。窗间墙、附墙架(柱)变形缝等的位置、尺寸应符合砖的模数,否则用J砖来调正。
3、砌筑墙体时,应正确设置皮数杆,一般设在房屋的大角及拐角处,纵墙的皮数杆间距不宜大于20 m,在砌筑时铺灰均匀宽度一致,每边比墙窄10mm,长度不超过50cm,每块砖应上跟线下跟棱揉平压实。

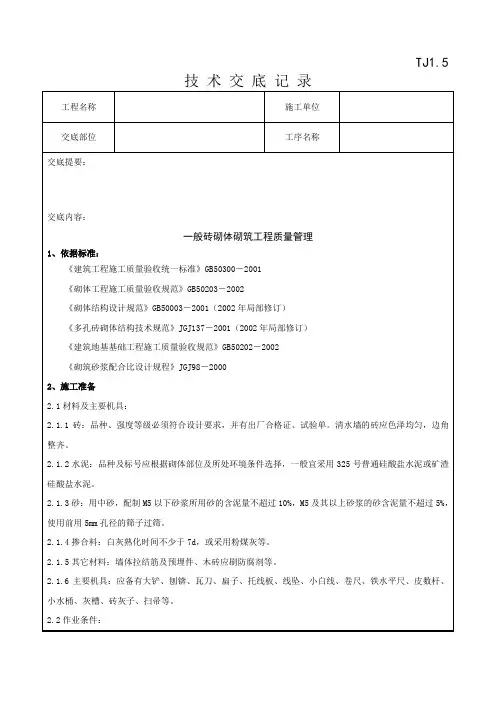

砖砌体砌筑分项工程技术交底记录

2.2.1完成室外及房心回填土,安装好沟盖板。
2.2.2办完地基、基础工程隐检手续。
2.2.3按标高抹好水泥砂浆防潮层。
2.2.4弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。
2.2.5按设计标高要求立好皮数杆,皮数杆的间距以15~20m为宜。
3.4.7留槎:外墙转角处应同时砌筑。内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直、通顺。分段位置应在变形缝或门窗口角处,隔墙与墙或柱不同时砌筑时,可留阳槎加预埋拉结筋。沿墙高按设计要求每50cm预埋ф6钢筋2根,其埋入长度从墙的留槎处算起,一般每边均不小于50cm,末端应加90°弯钩。施工洞口也应按以上要求留水平拉结筋。隔墙顶应用立砖斜砌挤紧。
5.1墙体拉结筋、抗震构造柱钢筋、大模板混凝土墙体钢筋及各种预埋件,暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。
5.2砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。
5.3在吊放平台脚手架或安装大模板时,指挥人员和吊车司机要认真指挥和操作,防止碰撞已砌好的砖墙。
5.4在高车架进料口周围,应用塑料薄膜或木板等遮盖,保持墙面洁净。
4、质量标准
砖砌体(混水)工程质量检验标准
项
序
项 目
允许偏差(mm)
检 验 方 法
主
控
项
目
1
砖强度等级
设计要求MU
砖和砂浆试块试验报告
2
砂浆强度等级
设计要求M
3
水平灰缝砂浆饱满度
≥80%
用百格网检查(每检验批不少于5处,每处3块砖)
4
斜槎留置
第5.2.3条
观察(每检验批抽20%接槎,且≥5处)
砖砌体工程技术交底记录

砖砌体工程技术交底记录一、施工范围本次施工范围为砖砌体工程,具体包括建筑物内外墙体、隔墙、烟囱、水池等砖砌体工程。
二、施工材料1.砖砌体材料:砖、石灰、沙、水泥等;2.使用工具:切割机、建筑剪、拖把、砂轮机等。
三、施工方法1.基准线的确定:根据建筑设计图纸要求,确定基准线的位置,使用水平仪进行水平检查,然后在墙壁上标出基准线的位置。
2.砖墙体施工:1)根据建筑设计图纸,在基准线上通过放线确定砖墙的外形和位置。
2)根据实际需要进行墙基的挖掘和回填工作,在墙基上铺设水泥砂浆,然后放置砖头。
3)使用砂浆或水泥将砖和砖之间以及砖和墙基之间填补,确保墙体的牢固性。
4)在墙体完成后,使用平整工具对墙面进行调整,确保墙体的平整和垂直度。
5)按照设计要求,在墙体上开孔,安装门窗等配件。
3.隔墙施工:1)根据设计要求,确定隔墙的位置和尺寸,在基准线上放线。
2)使用水泥砂浆或粘结剂将砖头按照设计要求摆放,确保隔墙的牢固性。
3)在隔墙施工过程中,需要注意与原有墙体的衔接,确保连续性和牢固性。
4.烟囱和水池施工:1)根据设计要求,在合适的位置在墙体上开孔,确保通风管道的通畅性。
2)在开孔处使用专用的砖头和砂浆进行烟囱和水池的施工。
3)砖砌体的烟囱和水池需要达到强度和耐热、耐磨性能,确保使用安全。
五、技术要求:1.砖头和砂浆的配比要合理,保证墙体的强度和稳定性;2.施工过程中,要注意砖头的排列,确保墙体的平整和美观;3.施工现场要定期清理,保持施工区域的整洁;4.对于墙体的检查和调整要及时进行,确保墙体的质量和稳定性;5.施工现场要严格按照安全规范操作,保证工人的安全。
六、施工注意事项:1.施工前要对施工现场进行检查,确认无安全隐患后方可开始施工;2.砖头的质量要符合国家标准,不能使用质量不合格的砖块;3.施工人员要熟悉施工图纸,严格按照设计要求进行施工;4.施工现场要配备必要的安全设施,确保人员安全;5.施工期间要注意保护墙体,避免墙体受到损坏;6.施工过程中要注意与其他工种进行协调配合,确保施工顺利进行。

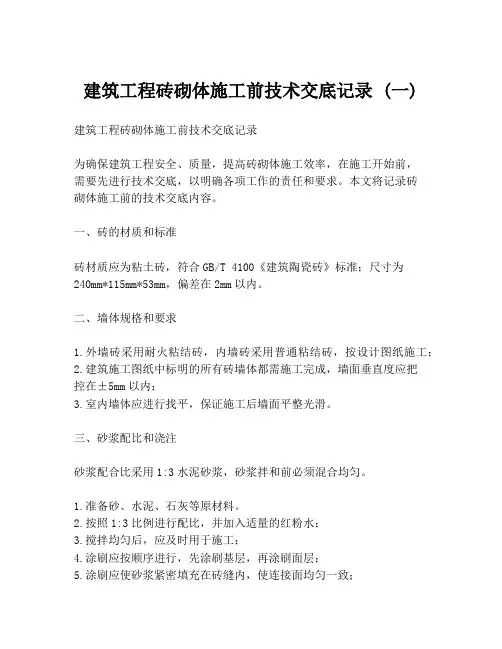

建筑工程砖砌体施工前技术交底记录 (一)

建筑工程砖砌体施工前技术交底记录 (一)建筑工程砖砌体施工前技术交底记录为确保建筑工程安全、质量,提高砖砌体施工效率,在施工开始前,需要先进行技术交底,以明确各项工作的责任和要求。
本文将记录砖砌体施工前的技术交底内容。
一、砖的材质和标准砖材质应为粘土砖,符合GB/T 4100《建筑陶瓷砖》标准;尺寸为240mm*115mm*53mm,偏差在2mm以内。
二、墙体规格和要求1.外墙砖采用耐火粘结砖,内墙砖采用普通粘结砖,按设计图纸施工;2.建筑施工图纸中标明的所有砖墙体都需施工完成,墙面垂直度应把控在±5mm以内;3.室内墙体应进行找平,保证施工后墙面平整光滑。
三、砂浆配比和浇注砂浆配合比采用1:3水泥砂浆,砂浆拌和前必须混合均匀。
1.准备砂、水泥、石灰等原材料。
2.按照1:3比例进行配比,并加入适量的红粉水;3.搅拌均匀后,应及时用于施工;4.涂刷应按顺序进行,先涂刷基层,再涂刷面层;5.涂刷应使砂浆紧密填充在砖缝内,使连接面均匀一致;6.施工结束后,应及时清理墙壁上的砂浆。
四、砖的质量验收1.验收墙砖应按施工图纸和规范要求进行验收,大小偏差应控制在2mm 范围内;2.砖缝应清理干净,不允许出现粘有砂浆或杂物;3.保证砖之间的缝隙符合规范要求。
五、建筑安全1.施工前应进行安全检查,确认工艺制度及布置;2.严格按照安全规章制度操作;3.设好安全防护措施,穿好劳保用品进行施工作业。
六、成本核算和效率要求1.施工前应仔细检查施工图纸和工程规范,制定有关施工方案并控制施工进度;2.采取有效措施满足预算定额;3.施工效率要求高,同时需保证工程质量。
以上为砖砌体施工前的技术交底内容,需施工人员认真记录,并加强交流和理解。
只有全体施工人员齐心协力,严格按规范施工,才能保证建筑工程质量和安全。
砖砌体工程施工技术交底

用尺检查
垂直度
小于或等于3m
5
用2m托线板或吊线、尺检查
大于3m
10
2
表面平整度
8
用2m靠尺和楔形塞尺检查
3
门窗洞口高、宽(后塞口)
±5
用尺检查
4
外墙上、下窗口偏移
20
用经纬仪或吊线检查
1、砖缝砂浆不饱满
(1)通病现象:水平或竖向灰缝砂浆饱满度低于规范规定。
(2)预防措施:
a.改善砂浆和易性,如果砂浆出现泌水现象,应及时调整砂浆的稠度,确保灰缝的砂浆饱满度和提高砌体的粘结强度;
b.砌体砌筑前,块材应提前1~2d浇水湿润,使块料与砌筑砂浆有良好的粘结性;并根据不同材料性能控制含水率,轻质小砌块含水率控制在5%一8%,加气混凝土砌块含水率控制在10%~15%之间。
c.因砌块在龄期未达到28d之前,自身收缩性较大,为控制砌体收缩裂缝,要求砌块砌筑时龄期应达到28d。
d.加气砌块砌筑时,不应将不同干密度和强度的加气砌块混砌。
120mm墙:采用120mm厚免烧砖,材料强度MU15。
2、砂浆:砂浆强度为M5.0水泥砂浆,配合比由专业实验室出具。采取现场拌制,材料要求如下:
(1)水泥:采用P.O32.5普通硅酸盐水泥, 28d抗压强度≥32.5MPa;
(2)砂子:选用中砂,要求坚固清洁,级配适宜,最大粒径通常应控制在砂浆厚度的1/5—1/4;
(二)砌筑要求
1、墙体砌筑样板见22栋、3栋样板墙;
2、为了找平基底,保证砌体水平灰缝顺直,非用水房间部位蒸压加气混凝土砌块墙底根部,采用砌筑高度为200mm高的撂底排脚免烧砖,根据最下面第一皮砖的底标高,采用砌筑水泥砂浆或C20级细石混凝土找平。
建筑工程砖砌体施工技术交底记录 (一)

建筑工程砖砌体施工技术交底记录 (一)建筑工程砖砌体施工技术交底记录为了保证建筑工程的质量和安全,砖砌体施工前需要进行技术交底。
以下是砖砌体施工技术交底记录,以确保施工过程顺利进行。
一、施工原则1. 严格按照设计图纸进行施工;2. 确保砖块的质量,不得使用损坏、变形或有裂纹的砖块;3. 注意施工现场的安全和环保;4. 施工前需检查墙面水平状态,确保墙面垂直、平整。
二、基础处理和砖墙铺设1. 基础处理:在基础上铺设防水层,并在基础边沿加装抗渗板;2. 砖墙铺设:涂上耐水砂浆,用墨线确定墙体的标高和水平线,均匀涂抹耐水砂浆,放置砖块,墙面要牢固结实,通过水平仪检查。
三、腰线处理1. 内腰线位置应按设计要求,外腰线位置应考虑其与外立面是否协调;2. 内腰线不能低于2米,外腰线不能低于4.6米;3. 内外腰线的水平要求严格,使用级尺防歪。
四、门窗深槽和石灰砂浆铺设1. 门窗深槽宽度不能小于150mm,深度不能小于40mm;2. 门窗深槽要平整,与门窗框紧密结合,不得有浮动;3. 铺设门窗处需与砖缝垂直,并用粘结料固定。
五、阳台处理1. 阳台砖墙的高度不能小于1.1米,宽度不能小于200mm;2. 在阳台边缘加装防水层,并设置排水口;3. 阳台和室内墙体之间需留有伸缩缝,以防止裂缝。
六、批灰和收口处理1. 批灰处理:对砖缝的批灰应均匀、整齐,厚度不得小于5mm,需使用中性胶水;2. 收口处理:在封口处施用非收缩加固型腻子。
七、施工验收1. 在施工进度中要及时进行质量验收;2. 每层砌墙完毕后要进行层与层之间砖缝和墙体的外观检查;3. 完工后进行最终的验收并出具相应的验收报告。
以上是砖砌体施工技术交底记录,对于砖砌体施工人员和监理都有重要的指导意义。
希望大家切实按照技术要求进行施工,确保建筑工程的质量和安全。
完整版)砖砌体技术交底

完整版)砖砌体技术交底施工技术交底记录项目技术负责人:XXX准备工作:在进行砖砌体工程前,需要认真阅读设计图纸并做好砌体放线工作,同时进行平水标高结构1米线测量工作,并对标高平水、轴线进行严格检查核对。
在进行砌砖前,需要对基层进行清理干净,保证平整无杂物。
砌砖前1-2天,页岩多孔砖应浇水湿润,加气混凝土砖应洒水湿润,同时砌体材料进场堆码高度不得超过2米。
砌体施工:在室内填充墙砌筑前,应对墙体基础进行清洗且散水湿润,楼面高差在2cm以内1:2水泥砂浆找平。
砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值。
施工层进料口楼板下,宜采取临时加撑措施。
砖墙每日砌筑高度不能超过1.5米,门窗洞口两侧3/4砖和转角处1.75砖范围内,小于1米窗间墙,梁式梁垫下及其左右各50mm范围内均不各留设脚手架。
砌筑砖砌体时,砖应提前1~2天浇水湿润,蒸压加气混凝土砌块砌筑时,应向砌筑面适量浇水。
基底标高不同时,应从低处砌起,并应由高处向低处搭砌。
当设计无要求时,搭接长度不应小于基础扩大部分的高度。
砌体的转角处和交接处应同时砌筑。
当不能同时砌筑时,应按规定应留斜槎,斜槎长度不宜小于高度的2/3,或留设垂直凸槎,按间距500~600埋设2φ6拉结筋(200厚墙体)。
二次结构返边:二次结构返边需凿毛冲洗干净,钢筋调直装模打定位筋,采用C25砼浇筑时振捣棒振捣密实,养护7天。
页岩多孔砖Mu10,加气混凝土砌块A3.5,砌筑预拌砂浆采用M5.0,预制混凝土过梁尺寸及配筋以结构总说明为准。
拉结钢筋伸入墙内长度并弯钩:拉结钢筋伸入墙内长度并弯钩时,非抗震设防即伸入不小于600mm(即A栋),抗震设防6、7度伸入不小于700mm,墙体200厚设置2Φ6,墙厚100设置Φ6,间距500-600mm,砖躲、窗间墙不小于墙长1/5.交底时间:2019年8月6日交底地址:工地会议室施2015-32工程名称:XXX(国际)五金机电商贸城施工单位:XXX项目专业质量检查员:7.在补砌砖砌体的断裂处时,需要清理接缝表面并浇水湿润,填充砂浆并使灰缝保持平直。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技 术 交 底 记 录
工程名称 **高速房建工程 分部工程 年 基础工程 月 日 分项工程名称:砖砌体工程 交底内容 ⑧ 木砖预留孔洞和墙体拉结筋:木砖预埋应小头在外,大头在内,数量按洞口 高度决定。洞口高在 1.2 米以内,每边放 2 块;高 1.2~2 米,每边放 3 块;高 2~3 米,每边放 4 块,预埋木砖的部位一般在洞口上边或下边四皮砖,中间 均匀分布。木砖要提前做好防腐处理。钢门窗安装的预留孔,硬架支模、暖 卫管道,均应按设计要求预留,不得事后剔凿。墙体拉结晋的位置、规格、 数量、间距均应按设计要求留置,不应错放、漏放。 ⑨ 安装过梁、梁垫:安装过梁、梁垫时,其标高、位置及型号必须准确,坐灰 饱满。如坐灰厚度超过 2 ㎝时,要用豆石混凝土铺垫,过梁安装时,两端支 承点的长度应一致。 ⑩ 构造柱做法:凡设有构造柱的工程,在砌砖前,先根据设计图纸将构造柱位 置进行弹线,并把构造柱插筋处理顺直。砌砖墙时,与构造柱连接处砌成马 牙槎。每一个马牙槎沿高度方向的尺寸不宜超过 30 ㎝(即五皮砖) 。马牙槎 应先退后进。拉结筋按设计要求放置,设计无要求时,一般沿墙高 50 ㎝设置 2 根ф 6 水平拉结筋,每边深入墙内不应小于 1 米。 (5) 、冬期施工:在预计连续 10d 由平均气温低于+5℃或当日最低温度低于— 3℃时即进入冬期施工。冬期使用的砖,要求在砌筑前清除冰霜。水泥宜用普通 硅酸盐水泥,灰膏要防冻,如已受冻要融化后方能使用。砂中不得含有大于 1 ㎝的冻块,材料加水,负温即应停止。可适当增大砂浆稠度。冬期不应使用无水 泥的砂浆。砂浆中掺盐时,应用波美比重计检查盐溶液浓度。但对绝缘、保温或 装饰有特殊要求的工程不得掺盐, 砂浆使用温度不应低于+5℃, 掺盐量应符合冬 施方案的规定。采用掺盐砂浆砌筑时,砌体中的钢筋应预先做防腐处理,一般涂 防锈漆两道。 三、质量标准: 1、保证项目: (1)砖的品种、强度等级必须符合设计要求。 (2)砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块抗压 强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的 75%。 (3)砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于 80%。 (4)外墙转角处严禁留直槎,其它临时间断处留槎做法必须符合规定。 2、基本项目:
(2)砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水侵入砖四边 1.5 ㎝为宜,含 水率为 10%~15%, 常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙; 冬齐浇水有困难,必须适当增大砂浆稠度。 (3)砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂,灰膏控制在±5% 以内。宜用机械搅拌,搅拌时间不少于 1.5min。 (4)砌砖墙: 技 术 交底人 接 受 负 责 人 人
技 术 交 底 记 录
年 工程名称 **高速房建工程 分部工程 月 基础工程 日 分项工程名称:砖砌体工程 交底内容 一、施工准备: 1、材料及主要机具: (1)砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单。清水墙的砖色 泽均匀,边角整齐。 (2)品种及标号应根据砌体部位及所处环境条件选择,一般宜采用 325 号普通硅酸盐水 泥。 (3)砂:用中砂,配制 M5 以下砂浆所用砂的含泥量不超过 10%,M5 及其以上砂浆的 砂含泥量不超过 5%,使用前用 5 ㎜孔径的筛子过筛。 (4)其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等。 (5)主要机具:应备有大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水 平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。 2、作业条件: (1) 完成室外及房心回填土,安装好沟盖板。 (2) 办完地基、基础工程隐检手续。 (3) 按标高抹好水泥砂浆防潮层。 (4) 弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗口位置线,经验线符合设 计要求,办完预检手续。 (5) 按设计标高要求立好皮数杆,标高要求立好皮数杆,皮数杆的间距以 15~20 米为 宜。 (6) 砂浆由试验室做好试配,准备好砂浆试模(6 块为一组) 。 二、操作工艺 (1)工艺流程: 砂浆搅拌 作业准备 砖浇水 砌砖墙 验评
