北京建工施工组织设计管理办法

合集下载

建筑工程施工组织设计管理规程5.20

建筑工程施工组织设计管理规程5.20

1总则1.0.1为了适应建筑市场发展,满足工程项目施工招投标阶段和施工阶段对施工组织设计文件的不同需求,规范各阶段施工组织设计文件的编制和实施;提高工程项目的管理水平,制定本规程。

1.0.2本规程适用于北京市行政区域内新建、扩建、改建各类建筑工程施工组织设计文件的编制、实施与管理。

1.0.3 本规程根据国家及北京市相关法律、法规和技术标准制定。

各类施工组织设计文件的编制与管理,除应符合本规程外,还应符合国家、地方现行的相关标准与规定。

1.0.4招投标阶段的施工组织纲要是施工单位为承揽业务,对工程进行组织规划的纲要性文件;施工阶段的施工组织设计是统筹工程施工全局,正确指导施工全过程,综合调控相关关系,有序地组织施工活动的指导性综合管理文件。

1.0.5各类建筑工程项目的施工,均应编制施工组织设计文件,并按照批准的施工组织设计文件进行施工。

施工组织设计文件的编制、审批应严格按照本规程的规定执行。

1.0.6编制各类施工组织设计文件必须针对工程的具体情况,文字简练,突出重点和难点,并配有必要图表,符合档案管理相关规定,装祯整齐、朴实。

2 术语2.0.1 施工项目 construction pmject建筑工程施工承包合同所约定的工程项目中的部分或全部工程。

2.0.2 建设单位 employer在工程建设中,承担业主职责的单位或部门。

可以是工程建设项目法人、房地产开发商或为实施工程项目建设而设置的管理机构。

2.0.3总承包单位 main contractor与建设单位签订建设工程施工合同,具有项目施工总承包主体资格的法人。

2.0.4 分包单位 sub contractor与总承包单位签订建设工程施工分包合同,具有相应的专业施工资质的法人。

2.0.5 施工组织纲要 planning outline Of construction 工程招投标阶段,投标单位根据招标文件、设计文件及工程特点编制的有关施工组织的纲要性文件,即投标文件中的技术标。

施工组织设计、施工方案管理办法

施工组织设计、施工方案管理办法

施工组织设计、施工方案管理办法第一章总则第一条为加强施工管理,科学合理组织施工,实现企业管理标准化、规范化,特制定本规定。

第二条本规定根据《建筑施工组织设计规范》(GB/T 50502-2009)和《建筑工程施工组织设计管理规程》(DB11/T 363-2006),结合公司有关管理办法进行编制。

第三条施工组织设计是以一个建设项目或建筑群体为编制对象,用以指导施工全过程各项技术、经济活动的战略性文件,是整个工程项目施工的综合部署。

施工方案是以一个分部、分项工程为对象,结合工程特点编制的具有针对性的战术性文件。

第四条凡对新建、扩建、改建的房屋建筑物与构筑物、市政基础工程、装饰装修工程等施工项目,均应编制施工组织设计。

第五条施工组织设计、施工方案的编制和管理应符合工程所在地相关管理规定。

第六条施工组织设计根据工程阶段划分为招投标阶段施工组织设计和施工阶段施工组织设计。

招投标阶段的施工组织设计是为承揽任务,对工程进行组织规划的指导性纲要文件;施工阶段的施工组织设计是统筹工程施工全局,正确指导施工全过程,综合调控相关关系,有序地组织施工活动的实施性综合管理文件。

第七条施工组织设计根据工程建设规模和文件功能的不同可分为:1、施工组织总设计(简称总施组):适用于特大型工程、群体工程或住宅小区工程;2、单位工程施工组织设计(简称施组):适用于单位工程;3、施工现场临时用电施工组织设计:适用于工程施工阶段现场临时用电工程;4、施工现场临时用水施工组织设计:适用于工程施工阶段现场临时用水工程。

第八条施工方案根据编制单位、施工分包情况和危险性的不同可分为:1、分部分项工程施工方案(简称施工方案):适用于分部、分项或专项工程;2、专业分包施工方案:适用于本企业资质范围以外的,由有专业资质的专业公司分包施工的分部分项工程;3、危险性较大的分部分项工程安全专项施工方案:适用于中华人民共和国住房和城乡建设部《危险性较大的分部分项工程安全管理办法》(建质【2009】87号)和《北京市实施〈危险性较大的分部分项工程安全管理办法〉规定》(京建施【2009】841号)及工程所在地相应地方标准中规定的危险性较大的分部分项工程。

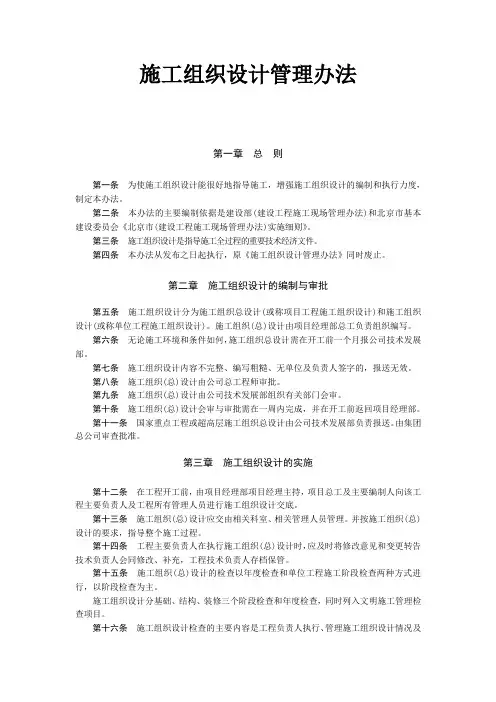

施工组织设计管理办法

施工组织设计管理办法

施工组织设计管理办法第一章总则第一条为使施工组织设计能很好地指导施工,增强施工组织设计的编制和执行力度,制定本办法。

第二条本办法的主要编制依据是建设部(建设工程施工现场管理办法)和北京市基本建设委员会《北京市(建设工程施工现场管理办法)实施细则》。

第三条施工组织设计是指导施工全过程的重要技术经济文件。

第四条本办法从发布之日起执行,原《施工组织设计管理办法》同时废止。

第二章施工组织设计的编制与审批第五条施工组织设计分为施工组织总设计(或称项目工程施工组织设计)和施工组织设计(或称单位工程施工组织设计)。

施工组织(总)设计由项目经理部总工负责组织编写。

第六条无论施工环境和条件如何,施工组织总设计需在开工前一个月报公司技术发展部。

第七条施工组织设计内容不完整、编写粗糙、无单位及负责人签字的,报送无效。

第八条施工组织(总)设计由公司总工程师审批。

第九条施工组织(总)设计由公司技术发展部组织有关部门会审。

第十条施工组织(总)设计会审与审批需在一周内完成,并在开工前返回项目经理部。

第十一条国家重点工程或超高层施工组织总设计由公司技术发展部负责报送。

由集团总公司审查批准。

第三章施工组织设计的实施第十二条在工程开工前,由项目经理部项目经理主持,项目总工及主要编制人向该工程主要负责人及工程所有管理人员进行施工组织设计交底。

第十三条施工组织(总)设计应交由相关科室、相关管理人员管理。

并按施工组织(总)设计的要求,指导整个施工过程。

第十四条工程主要负责人在执行施工组织(总)设计时,应及时将修改意见和变更转告技术负责人会同修改、补充,工程技术负责人存档保管。

第十五条施工组织(总)设计的检查以年度检查和单位工程施工阶段检查两种方式进行,以阶段检查为主。

施工组织设计分基础、结构、装修三个阶段检查和年度检查,同时列入文明施工管理检查项目。

第十六条施工组织设计检查的主要内容是工程负责人执行、管理施工组织设计情况及中间检查情况。

施工组织设计和施工专项方案管理及动态管理办法

施工组织设计和施工专项方案管理及动态管理办法

施工组织设计和专项施工方案管理及动态管理办法第一章总则第一条为加强施工管理,实现企业标准化、规范化管理,做好项目部施工组织设计和专项施工方案的管理工作,特制定本办法。

第二条实施性施工组织设计是指导施工和组织施工生产的纲领性文件,其编制的目的为在满足合同工期的前提下,把人力、物力、财力有效地组织起来,统一部署,综合平衡,指导生产有节奏地均衡进行,达到用最少的消耗,取得最大的效率与效益。

第三条在编制实施性施工组织设计时,应以指导性施工组织设计(投标书)和施工图为依据,以现场调查核对为重点,结合工程特点进行编制。

坚持宏观控制,微观细调的原则,做到科学合理保工期、严格标准保质量、严密稳妥保安全、合理投入保效益。

第四条编制实施性施工组织设计时(其中重点和难点工程单独编制),应专门召开专题研讨会,对专项施工方案选定的科学性、工期及施工进度计划安排的合理性、质量控制标准及施工技术措施选择的准确性、安全技术措施保证的可靠性以及环保和文明施工措施的可行性进行论证,除应上报上级公司工程管理部门审批,未经审批的不得组织施工。

在实施中应做到“言必信,行必果”。

第二章施工组织设计的编制依据及编制原则第一条编制依据1、国家、地铁公司和地方政府的有关政策、法规和条例、规定;2、现行有效的有关技术标准、施工规范、施工指南、验收标准、规程和规则等;3、国家、行业、地方有关职业健康安全、节能减排、环境保护、文明施工;4、招投标文件、与建设单位签订的工程承包合同、协议、会议纪要;5、建设单位提供的工程设计文件、图纸、设计文件鉴定或审查意见;6、指挥部下发的指导性施工组织设计、工程施工安排要点、工期、进度要求及质量等要求;7、工程现场调查及核对的相关资料;8、项目部的组成、机械设备、各类技术人员配备及班组施工能力的基本情况;9、本单位所掌握的新技术、新工艺和先进的施工经验。

10、本单位班组技术水平、专业化程度、机械车辆配置、综合施工能力等;11、我公司编制并实施的程序文件及相关管理制度12、其它相关依据。

北京工程施工组织

北京工程施工组织

北京工程施工组织设计是对施工过程中的各项工作进行系统规划和组织管理的重要文件,旨在确保工程顺利进行,提高工程质量,保障施工安全,按时完成工程。

本文将从以下几个方面详细介绍北京工程施工组织设计的内容和特点。

一、工程概况北京工程施工组织设计首先要对工程进行详细介绍,包括工程名称、工程地点、工程规模、工程结构形式、建设单位等基本信息。

同时,还要对工程的技术要求、质量标准、安全要求等进行详细阐述。

二、施工组织结构施工组织设计应明确施工组织结构,包括施工单位、项目经理、技术负责人、施工队伍等。

同时,要明确各岗位职责,确保施工过程中各项工作有序进行。

三、施工进度计划施工进度计划是施工组织设计的核心内容之一。

应根据工程量和施工周期,制定合理的施工进度计划,明确各施工阶段的开始和结束时间,确保工程按时完成。

四、施工工艺及施工方法施工组织设计要对施工工艺及施工方法进行详细阐述,包括施工顺序、施工工艺流程、施工要点等。

同时,要针对工程特点,制定相应的施工措施,确保工程质量。

五、施工质量控制施工质量控制是施工组织设计的重要内容。

应制定严格的质量控制措施,包括原材料验收、施工过程监控、质量验收等。

同时,要建立健全质量管理体系,确保工程质量。

六、施工安全管理施工安全管理是施工组织设计的关键环节。

应制定施工现场安全管理措施,包括施工现场安全防护、施工机械设备安全管理、施工现场消防安全等。

同时,要加强施工现场巡查,及时发现和消除安全隐患。

七、环境保护与绿色施工施工组织设计要充分考虑环境保护和绿色施工要求,制定相应的环保措施,包括施工现场环境卫生管理、废弃物处理、噪音控制等。

同时,要推广应用绿色施工技术,降低施工对环境的影响。

八、施工组织管理施工组织设计要加强施工组织管理,包括施工现场平面布置、施工材料管理、施工临时设施规划等。

同时,要建立健全施工协调机制,确保施工过程中各方的沟通与协作。

九、施工信息化管理施工组织设计要充分利用信息化手段,提高施工管理效率。

北京市建设工程施工现场管理办法_1

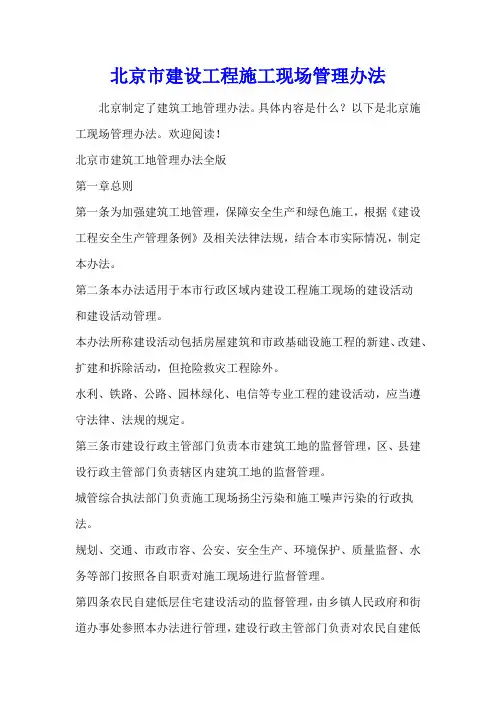

北京市建设工程施工现场管理办法_1

北京市建设工程施工现场管理办法北京制定了建筑工地管理办法。

具体内容是什么?以下是北京施工现场管理办法。

欢迎阅读!北京市建筑工地管理办法全版第一章总则第一条为加强建筑工地管理,保障安全生产和绿色施工,根据《建设工程安全生产管理条例》及相关法律法规,结合本市实际情况,制定本办法。

第二条本办法适用于本市行政区域内建设工程施工现场的建设活动和建设活动管理。

本办法所称建设活动包括房屋建筑和市政基础设施工程的新建、改建、扩建和拆除活动,但抢险救灾工程除外。

水利、铁路、公路、园林绿化、电信等专业工程的建设活动,应当遵守法律、法规的规定。

第三条市建设行政主管部门负责本市建筑工地的监督管理,区、县建设行政主管部门负责辖区内建筑工地的监督管理。

城管综合执法部门负责施工现场扬尘污染和施工噪声污染的行政执法。

规划、交通、市政市容、公安、安全生产、环境保护、质量监督、水务等部门按照各自职责对施工现场进行监督管理。

第四条农民自建低层住宅建设活动的监督管理,由乡镇人民政府和街道办事处参照本办法进行管理,建设行政主管部门负责对农民自建低层住宅建设活动的技术指导。

第五条建设行政主管部门和有关部门应当加强对施工现场的监督管理,建立施工现场监督检查制度,组织开展绿色安全施工现场活动。

建设单位、施工单位和监理单位应当根据施工现场管理的要求和各方的主要责任,做好施工现场管理工作。

第六条任何单位和个人都有权举报施工现场的违法行为。

建设行政主管部门和有关部门应当建立举报制度,按照职责及时查处举报。

第二章安全建设第七条施工现场安全管理应当坚持安全第一、预防为主,建设单位、监理单位应当建立健全安全生产责任制,加强施工现场安全管理,消除事故隐患,防止人员伤亡等事故发生。

第八条建设单位应当加强对施工现场的管理,履行下列职责:(一)依法选择建设单位和监理单位;(二)组织协调建设项目各方的施工现场管理工作;(三)建立专门的安全管理机构;(四)按照国家有关规定及时缴纳安全防护和文明施工措施费用,并督促施工单位落实安全防护和绿色施工措施。

施工组织设计管理规定

施工组织设计管理规定

施工组织设计管理办法(2018年9月)第一章总则第一条为规范工程施工组织设计的编制和管理,提高工程项目管理水平,做好企业标准化建设,结合国家、北京市等相关文件规定特制定本规定。

第二条本规定适用于北京市行政区域内集团公司承揽的各类新建、扩建、改建建筑工程项目。

外埠各工程项目在参考当地要求的基础上原则上按本规定执行。

第二章施工组织设计文件的分类第三条依据施工不同阶段的需求,应分类编制和管理施工组织设计文件,共分为以下四类;1、投标施工组织设计(或称施工组织设计纲要。

本规定中不包含此部分内容,投标工程施工组织设计应依据不同招标单位要求并结合当地特点进行编制。

)2、施工组织总设计(又称施组,适用于群体工程、综合市政公用基础设施工程、住宅小区或特大型工程。

)3、施工组织设计(又称单位工程施工组织设计,适用于单位工程)4、施工方案(适用于分部、分项或专项工程)第四条工程开工前应编制施工组织总设计,单位工程开工前应编制单位工程施工组织设计,工程进展各阶段应及时编制施工方案。

第三章施工组织设计文件的编制原则第五条施工组织设计文件的编制原则1、认真贯彻国家及地方关于基本建设的各项政策、法令、法规及要求,严格执行基本建设程序。

2、严格执行国家和地方技术标准、规范、规程和企业各项规章制度等。

3、科学安排施工程序,充分利用空间和时间,组织流水作业。

作好人力、物力的综合平衡,均衡安排施工。

根据合同要求按期或提前交付使用。

4、制定切实可行的保证措施,确保安全生产和工程质量,实现用户满意。

5、积极采用新技术、新工艺、新材料,努力推广科技成果,执行企业工艺标准,充分发挥本企业优势,促进企业技术进步,立足于本企业的技术、设备和施工能力,在确保工程质量和安全的前提下,节约投资,降低工程成本。

6、不断提高机械化、工厂化、标准化施工水平,减轻劳动强度,提高劳动生产率。

7、合理紧凑地规划施工总平面布置图,充分利用工程占地和附近已有设施,合理储存物资,节约施工用地。

DB11T363-2016建筑工程施工组织设计管理规程

DB11T363-2016建筑工程施工组织设计管理规程

北京市地方标准编号:DB11/T 363-2016备案号:49603-2016建筑工程施工组织设计管理规程Management specification for construction organization plan ofbuilding engineering2016-04-27发布2016-08-01实施北京市住房和城乡建设委员会联合发布北京市质量技术监督局北京市地方标准建筑工程施工组织设计管理规程Management specification for construction organization plan ofbuilding engineering编号:DB11/T 363-2016备案号:49603-2016主编部门:北京市建设监理协会北京市建设工程安全质量监督总站北京天恒建设工程有限公司批准部门:北京市质量技术监督局施行日期: 2016年8月1日201×北京前言本规程为推荐性标准。

本规程是根据北京市质量技术监督局《2014年北京市地方标准制修订项目计划的通知》(京质监标发[2014]36号),由北京市建设监理协会、北京市建设工程安全质量监督总站和北京天恒建设工程有限公司会同有关单位,对原北京市地方标准《建筑工程施工组织设计管理规程》DB11/T 363-2006进行修订而成。

修订后的《建筑工程施工组织设计管理规程》主要技术内容是:总则,术语,基本规定,投标施工组织设计,施工组织总设计,单位工程施工组织设计,施工方案和专项施工方案,技术交底等。

本次修订对原规程内容主要做了以下修改:1对主要章节进行了调整。

在原规程基础上增加了“3 基本规定”、“4 投标施工组织设计”、“7 施工方案和专项施工方案”、“8 技术交底”四章。

2删除了原规程中“施工组织纲要”的术语和要求。

将原规程中“施工组织纲要”表述为“投标施工组织设计”,与现行国家标准协调一致。

补充完善了投标施工组织设计的内容及编制要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

北京建工集团有限责任公司文件建技(2003)204号签发人:艾永祥关于印发《北京建工集团施工组织设计管理办法》的通知各有关单位,各事业部:现将《北京建工集团施工组织设计管理办法》印发给你们,请认真贯彻执行。

二OO三年六月三日主题词:科技工作施工组织设计△办法通知抄送:施工管理部、安全监管部北京建工集团有限责任公司办公室 2003年6月3日印发共印8份北京建工施工组织设计管理办法1.总则1.1 为提高集团施工组织设计的编制与管理水平,明确编制、审批、执行、监督、修订等程序和职责,确保其组织指导作用,特制定本办法。

1.2 本办法适用于集团公司总承包和集团所属各建安施工企业承建的各类建安工程的施工组织设计、季节性施工方案的管理。

市政及基础设施工程的施工组织设计管理参照本办法执行。

1.3 本办法所指施工组织设计包括施工组织总设计、单位工程施工组织设计和分部分项工程施工方案、季节性施工方案。

1.4 本办法是集团公司施工组织设计管理的原则性文件,各单位可结合具体情况,制订实施细则。

1.5 集团所属各企业除执行本办法所规定的各项程序和内容外,还应符合上级的有关规定。

2.编制原则2.l 凡新建、扩建、改建的建(构)筑工程、市政及基础设施工程均应在施工前编制施工组织设计。

2.2 施工组织设计是项目经理受企业法定代表人的委托,为履行企业法定代表人与业主签定的合同,根据合同要求、国家有关法规、工程对象的特点及主客观条件,而拟定的工程实施的计划文件。

2.3 施工组织设计必须贯彻国家政策、法规和有关标准,满足设计文件和合同要求,充分考虑工程对象的特点和主客观条件,正确处理质量、速度、成本三者的关系,力求取得最佳的企业效益和社会效益。

2.4 编制施工组织设计应遵循“科学技术是第一生产力”的原则,优先采用先进的施工技术、成熟的科研成果和科学的管理办法,以提高管理水平,加强环境保护,保证施工安全,切实指导施工生产。

2.5施工组织设计的核心是施工组织。

要组织好管理机构,明确管理方式,优化施工部署,做好施工准备、工程实施、季节性施工、施工阶段转换、专业配合、竣工收尾、交工验收各阶段组织协调工作,保证均衡、连续施工。

2.6 合理布置施工平面图,优化暂设工程的配置和使用,合理储备物资,节约施工用地,搞好文明施工。

2.7 施工组织设计的编制和装订实现规范化。

2.7.1 编写文本标准,层次清楚,重点突出,简明扼要,图文配合。

2.7.2 装订规范,充分展示企业水平和形象。

2.7.2.1 装订顺序:封面——审批表——会签表——目录——编制内容——附图表。

2.7.2.2 成册规格:A 4复印纸打印,竖版左侧装订。

2.7.2.3 附图表应根据内容选择A0~A4标准图幅,使用计算机绘制,采用“手风琴风箱式”折叠方法。

3.分类和要求3.1 施工组织总设计(纲要)3.1.1 群体工程、小区工程应编制施工组织总设计。

3.1.2 施工组织总设计应以合同、施工图纸、国家与地方法令法规,以及国家、地方及企业的规范、规程、标准为依据。

3.1.3 施工组织总设计的主要内容应包括:编制依据、工程概况、全场性施工部署、全场性施工准备、主要施工方法、主要施工管理措施、主要经济技术指标、施工总平面布置等。

其中应重点做好施工的整体部署,包括机构设置、分包队伍选定和任务划分、总进度计划控制、施工总平面布置等。

3.2 单位工程施工组织设计(方案)3.2.1 群体工程及小区工程中的单体工程,应在已编制施工组织总设计(纲要)的基础上,分别编制单位工程施工组织设计。

3.2.2 单位工程应编制单位工程施工组织设计,超大型单体工程或分期出图的工程,可以按照土方工程(含降水、人工地基、护坡、土方挖运)、基础工程、结构工程、装修工程编制分阶段施工组织设计。

3.2.3 单位工程施工组织设计内容应包括:编制依据、工程概况、施工部署、施工准备、主要施工方法、主要施工管理措施、主要经济技术指标、施工平面布置等。

其中应重点做好主要施工方法(方案)的技术经济性比较与选择,积极开发和应用新技术。

优选资源配备合理,并能保证工程质量、工期、降低成本的施工方案。

3.3 分部分项工程施工方案3.3.1建安工程的主要分项工程,采用新结构、新材料、新技术或技术复杂、施工难度大的分部分项工程以及由专业分包单位施工的分部和分项工程均应编制专项施工方案。

专项施工方案的编制计划应在施工组织总设计或单位工程施工组织设计中予以明确。

3.3.2 施工方案应以施工组织设计和该分部分项工程相关的合同文件、施工图纸、法规、规范、标准为依据。

3.3.3 施工方案的编制内容主要包括编制依据、工程概况、施工安排、施工准备、施工方法、质量标准和验收、施工、安全防护、消防、临时用电、环保等注意事项。

3.4 季节性施工方案3.4.1雨施、冬施方案应及时编制,并重点做好施工部署,辅以适当的技术措施。

3.4.2集团公司和公司编制的季节性施工方案为在施工程情况的分析和总的部署、重点要求;项目部编制的季节性施工方案应根据工程特点,做出有针对性的合理安排,采取有效的技术措施,保证冬、雨季施工的安全顺利进行。

4.编制与审批4.1 施工组织设计坚持谁负责项目的实施,谁组织编制的原则。

即由项目经理主持,项目技术负责人组织编制。

大型特殊工程,根据需要由企业总工程师主持,技术部门负责组织编制。

4.2 施工组织设计实施会签制度,同级相关部门负责审核和会签。

4.3 施工组织总设计,由项目施工总承包单位负责编制,已明确分包单位的,可约请其参加讨论。

分包单位编制的施工组织设计或方案,在其内部审批基础上,应由总包单位审批备案。

4.4 各单位负责施工组织设计和方案审批工作的人员应相对固定。

审批者和审批部门应了解工程的实际情况,保证审批意见具有指导性、可靠性。

4·5 施工组织设计编制和审批工作实行分级管理。

施工组织总设计和单位工程施工组织设计原则上由企业的总工程师或总工程师授权的专业技术负责人审批。

土方开挖、深基坑支护、桩基础、预应力、钢结构、幕墙、智能建筑等专业化程度高、施工工艺复杂、技术先进的特殊子分部及分项工程施工方案,季节性施工方案以及高大异型脚手架方案应由企业的技术主管部门审批。

创优工程的单项施工方案,必要时应由企业的技术主管部门审批。

施工现场临时用电方案(临时用电设备在5台及5台以上或设备总容量在50kw及50kw以上)等涉及人身安全的重要方案应由企业的相关工作主管部门审批。

其它分项施工方案可由项目技术负责人进行审批。

4.6 国家及北京市重点重要工程或特殊指令要求的项目,以及有特殊技术难度的施工组织设计或单项施工方案,由企业总工程师审批后,报集团公司技术质量部备案。

必要时由技术质量部组织专家进行论证。

上述文件可通过电子邮件、软盘或光盘载体等形式传递。

4.7 深基坑施工方案的审批和备案4.7.1 护坡桩及支护系统的设计与施工方案实行分级审批。

4.7.1.1护坡及支护系统的设计与施工方案由专业分包单位负责编制和审批,报总包单位审批。

4.7.1.2 基坑深度在8米以内(含8米)的,由企业总工程师或技术主管部门负责审批;4.7.1.3基坑深度超过8m或虽在8m以内,但地质条件复杂或紧临建筑物、管网的,由企业的总工程师负责审批,必要时组织专家论证。

企业的技术主管部门负责备案。

4.7.1.4基坑深度超过10米,且地质、环境条件复杂的工程,由专业施工单位和企业分别审批后,连同地质勘察报告和施工单位资质等级证书一并报集团公司技术质量部备案,必要时由技术质量部组织专家论证。

4.8人工挖、扩孔桩分项工程,在开工前应编制专项方案,经企业主管技术、安全的负责人批准后,报集团公司安全监管部审批。

4.9 各公司编制的季节性施工总方案(或要求)及根据当年在施情况集团公司指定工程的季节性方案、雨施方案应于当年5月31日前,冬施方案应于当年10月25日前,报集团公司技术质量部备案。

4.10 按市政府有关规定报市消防局或区、县消防管理机关审查的施工组织设计,应及时上报。

4.11施工组织设计的审批表和会签表采用附表形式。

5、管理与实施5.1 施工组织设计实行分级管理,各负其责。

编制单位负责实施,审批单位负责监督检查。

施工组织设计未经审批,不得进行施工,批准时间为生效日。

5.2 施工组织设计需要变更时,应由原编制单位提出修改意见,经原审批人签认。

5.3 施工组织设计的发放5.3.1施工组织设计及其变更通知应按清单控制发放到相关领导、部门和主要责任人。

5.3.2报集团公司论证或备案的施工组织设计,由技术质量部转发相关部门。

5.3.3施工组织设计编制单位以外的各种备案不能取代工程技术资料和竣工档案中的存档要求。

5.4 施工组织设计的交底5.4.1 施工组织总设计及大型、重点工程的施工组织设计由企业总工程师组织各施工单位及分包单位参加交底会,由编制部门进行交底,并对交底情况形成文字记录。

5.4.2 单位工程施工组织设计,由项目技术负责人组织各专业管理人员参加交底会,由编制人进行交底,并对交底情况形成文字记录。

5.4.3 单项施工方案由专业施工管理人员组织施工班组长参加交底会,由编制人进行交底,并对交底情况形成文字记录。

5.4.4 季节性施工方案应分不同级别,分别由各级技术负责人组织各相关专业部门或人员参加交底会。

5.5 施工组织设计的检查和评比5.5.1审批单位或部门对施工组织设计的实施情况进行检查,并记录检查结果。

5.5.2 施工组织设计的检查不能代替质量、安全、消防等方面的专项验收。

5.5.3 各企业每年应重点指导并推选优秀施工组织设计1—2项,报集团公司技术质量部,每年年底由科委会专业组评选优秀施工组织设计10项,推荐纳入集团公司科技进步奖奖项。

5.5.4集团公司及各企业应积极开展施工组织设计编制与管理交流活动,推荐编制标准和范例,促进全集团施工组织设计编制和管理水平的提高。

6.附则6.1 本办法自发布之日起开始实施,原《北京建工集团总公司施工组织设计管理办法》(建科技(1998)405号)同时废止。

6.2 本办法由集团公司技术质量部负责解释。

附:建工集团施工组织设计审批表建工集团施工组织设计会签表北京建工集团有限责任公司施工组织设计审批表北京建工集团有限责任公司施工组织设计会签表。

相关文档
最新文档
