更换刀闸方案

1、租赁大车、吊车、面包车,拉接地刀闸、气瓶及附件到现场
2、用吊车将设备吊至2楼顶部,停下电后将停电设备内的SF6气排出并回收。

3、拆除接地刀闸外拐臂上的操作连杆。

4、拆除接地刀闸底座上的接地铜排。

5、用三角架和吊链吊起原旧接地刀闸,检查清理接地刀闸对接面和绝缘子。

6、更换密封圈,更换新的分子筛干燥剂。

7、安装新接地刀闸。

8、对安装好的新接地刀闸气室抽真空(时间大约为6小时)。

9、对安装好的新接地刀闸注SF6气体。

10、对安装好的新接地刀闸气室静放24小时。

11、对安装好的新接地刀闸进行气密性实验,测试水分。

12、调试传动。

13、合格后送电。

14、租赁吊车、大货车将拆下的旧接地刀闸运回库房。

1、租赁大车、吊车、面包车,运送接地刀闸、气瓶及附件到施工现场。

2、用吊车将设备吊至2楼顶部,停下电后将停电设备内的SF6气排出并回收。

3、拆除接地刀闸外拐臂上的操作连杆。

4、拆除接地刀闸底座上的接地铜排。

5、用三角架和吊链吊起原旧接地刀闸,检查清理接地刀闸对接面和绝缘子。

6、更换密封圈,更换新的分子筛干燥剂。

7、安装新接地刀闸。

8、对安装好的新接地刀闸气室抽真空(时间大约为6小时)。

9、对安装好的新接地刀闸注SF6气体。

10、对安装好的新接地刀闸气室静放24小时。

11、对安装好的新接地刀闸进行气密性实验,微水试验。

12、调试传动。

13、合格后送电。

14、租赁吊车、大货车将拆下的旧接地刀闸运回库房。

合集下载

升压站隔离刀闸维护改造方案

升压站隔离刀闸维护改造方案

湖南省电厂技术工作(方案、措施、汇报、请示、总结)汇报题目: 220kV升压站刀闸传动机构改造方案编写:审核:审定:同意:11月08 日220kV升压站刀闸传动机构改造方案1.引言:我厂220KV升压站内旳隔离开关由于使用时间长, 出现了多种缺陷, 由于没有对刀闸旳传动机构进行解体大修, 以致产生了目前隔离刀闸普遍操作困难等缺馅。

2.现实状况分析:220kV升压站目前共有隔离刀闸29组, 其中GW7型隔离刀闸22组, GW16型隔离刀闸7组, 自95年投产运行以来, 刀闸连杆机构锈蚀变形较严重, 由于没有对刀闸旳传动机构进行解体大修, 以致产生了目前隔离刀闸普遍操作困难等缺馅严重影响机组安全运行。

3.改善方案:a.对刀闸传动机构进行改造, 更换动、静触头及导电部分, 将触指额定电流从1600A提高至A;b.更换原旧旳电动操作机构箱;c.轴承底座装配更换;d.刀闸其他部位进行完善化处理;e.对各传动部位进行润滑处理, 各金属表面进行防腐处理;f.刀闸调试, 机构内有关刀闸旳信号进行检查调试;4.施工技术措施:(1)准备好刀闸从传动机构改造所需备品、工具及材料, 如主刀闸带电部分(包括刀闸静触头、动触头、动触头连杆)、管子钳、润滑脂、呆扳手、套筒扳手、内六角扳手、清洗剂等;(2)办理工作票, 经检查安措无误后, 办理工作票动工;(3)在工作负责人旳监护下, 在刀闸底座高度及上支撑瓷瓶底部高度搭设检修平台;(4)确认断开刀闸控制箱旳操作电源及动力电源后, 开始拆卸刀闸主闸刀旳带电部分, 并记录好动、静触头与连接杆旳安装尺寸;(5)清洗瓷瓶顶部连接螺孔, 将新刀闸带电部分别安装就位, 静触头装配固定在两边瓷瓶上端, 导电杆装配固定在中间瓷瓶上端, 并安装好触架接地静触头装配;(6)用摇把手动分合刀闸, 调整导电杆旳长度和动触头与触指面平行度, 使动触头合闸位置时, 插入触指旳深度为70±5mm, 并使每一种触指旳前后两点与动触头和静触头都能保持良好旳接触后, 紧固好动触头与导电杆旳连接螺栓;(7)用摇把手动分、合刀闸, 检查操动机构及传动系统旳动作状况, 在运动部分加润滑剂, 检查刀闸三相似期性, 如不一样期, 调整刀闸底座下端旳四连杆, 并对转动瓷瓶底部旳轴承座内加润滑脂(润滑油), 量取同一相刀闸下部两连杆旳长度, 使其差值不超过5mm, 如仍不能同期, 松开转动瓷瓶底部旳固定螺栓, 调整转动瓷瓶, 使其三相分闸同期性≤20mm;(8)用摇把手动分刀闸, 观测主闸刀旳动作状况, 测量机构到分闸位置时, 每个断口旳有效距离应不不不小于1.15m, 用摇把手动合刀闸, 机构到合闸位置时隔离开关静触头与电动杆应基本成一直线;(9)清洗刀闸三相刀闸旳上、下支撑瓷瓶, 并检查瓷瓶旳完好性;(10)联络控制部电控人员, 对刀闸主闸刀回路电阻及接地闸刀回路电阻, 使其符合试验规程;(11)联络运行人员, 送上刀闸控制箱动力及操作电源, 电动分合刀闸, 检查主刀闸旳分合状况及辅助接点旳转换状况。

110站更换线性接地刀闸方案

110站更换线性接地刀闸方案

110变电站GIS线性接地刀闸更换工作施工方案编制:审核:批准:xxxxxxxxxxxxxxxxxxx有限公司2012年05月07日一、工程概况:张家港彩虹变的110kV GIS 是河南平高集团有限公司生产的ZF12-126 型GIS(SF6)产品,安装于户内,主接线为单母分段套管架空进出线形式,共计9个间隔。

为了满足设备长期安全稳定运行的技术要求,对GIS线性接地刀闸进行更换工作。

二、具体工作内容1、更换线形接地开关图号为6PW0.209.010.1的快速接地:185467、184567两处。

2、更换线形接地开关图号为6PW0.209.010.2普通接地:11117、111997、11217、112997、110267、110277、110367、110377、110467、110477、185477、185487、184577、184587,总共14处。

三、计划工作时间2012年 5 月23 日8 时-----2012年 6 月10 日时四、现场作业人员配备1.组织结构:组长: xxx副组长: xxx成员: xxx、Xxx2.施工实施:1)工作负责人:xxx2)安全员:xxx3)装配人员:xxx4)装配质量检查员:xxx五、刀闸更换顺序:六、具体作业流程一、F9间隔(4#主变):1.填写操作票,将要更换的接地刀闸间隔处于无电非运行状态;2.确认4#主变1104断路器处于检修状态;3.将需更换的气室表压降为零,相邻气室表压降至0.2MPa;4.更换4#主变110467、110477接地刀闸;5.对新安装的线形接地气室更换分子筛并进行水分处理,充SF6气体至额定压力0.4Mpa;6.对其它各气室恢复额定压力;7.对新充气气室进行重新检漏并进行水分测量之合格值;8.工频耐压后恢复检修前运行状态。

1.填写操作票,将要更换的接地刀闸间隔处于无电非运行状态;2.确认3#主变1103断路器处于检修状态;3.将需更换的气室表压降为零,相邻气室表压降至0.2MPa;4.更换3#主变110367、110377接地刀闸;5.对新安装的线形接地气室更换分子筛并进行水分处理,充SF6气体至额定压力0.4Mpa;6.对其它各气室恢复额定压力;7.对新充气气室进行重新检漏并进行水分测量之合格值;8.工频耐压后恢复检修前运行状态。

接地刀闸拆除方案

接地刀闸拆除方案

接地刀闸拆除方案1. 引言接地刀闸(Earthing knife switch)是电力系统中常见的高压设备,用于切断设备与地面的电气连接,以确保维护和检修工作的安全性。

在某些情况下,需要进行接地刀闸的拆除工作,本文将介绍接地刀闸拆除的方案和步骤。

2. 拆除前的准备工作在进行接地刀闸拆除之前,需要进行以下准备工作:1.安全措施:确保进行工作的区域得到充分的标识和隔离,工作人员需佩戴合适的个人防护设备,如安全帽、绝缘手套、绝缘鞋等。

2.环境检查:检查周围环境情况,确保没有可燃物或其他危险物质存在,并且通风良好。

3.拆除工具准备:根据接地刀闸的型号和规格,准备适当的拆除工具,如螺丝刀、扳手、钳子等。

4.断电操作:在拆除接地刀闸之前,必须先切断与其连接的电源,确保工作区域没有电流流过。

3. 拆除步骤接下来,按照下面的步骤进行接地刀闸的拆除:1.查阅操作手册:在进行拆除工作之前,参考接地刀闸的操作手册,了解其拆除过程和注意事项。

2.检查刀闸外壳:首先,检查接地刀闸的外壳,确保没有损坏或松动的部分。

如有异常情况,应及时修复或更换。

3.让刀闸处于合闸状态:将接地刀闸调整至合闸状态,并确保刀闸完全锁定在合闸位置,防止意外发生。

4.拆除环境准备:在拆除接地刀闸之前,将周围的杂物清理干净,确保工作区域整洁。

5.拆除固定螺丝:使用合适的螺丝刀或扳手,拆除接地刀闸固定螺丝。

在拆除过程中,务必保持螺丝不会丢失或损坏。

6.拆除接地线:使用钳子等工具,拆除接地刀闸上的接地线。

在拆除过程中,要确保断开接地线与其他部件的连接,防止触电事故。

7.对刀闸进行标记和记录:在拆除接地刀闸之前,对其进行标记,记录拆除的日期和工作人员的信息,以便日后的维护和检修工作。

8.拆除刀闸本体:最后,使用适当的工具,拆除接地刀闸的本体。

在拆除过程中,要小心操作,避免造成其他设备的损坏。

9.清理工作区域:拆除完成后,及时清理工作区域,将杂物和垃圾清理干净。

二期升压站220KV隔离刀闸改造可行性实施计划书

二期升压站220KV隔离刀闸改造可行性实施计划书

大唐华银电力股份耒阳分公司技术工作(方案、措施、汇报、请示、总结)报告题目:二期升压站220KV隔离开关改造可行性研究报告编写:胡国成初审:复审:审定:批准:大唐华银电力股份耒阳分公司设备管理部2015年11月20 日二期升压站220KV隔离开关改造可行性研究报告一、前言(一)项目名称:二期升压站220KV隔离开关改造(二)项目性质:技术改造(三)可研编制人:胡国成(四)项目负责部门:设备管理部(五)项目负责人:成志宇二、项目提出的背景及改造的必要性(一)承担可行性研究的单位:大唐华银电力股份耒阳分公司(二)项目提出的背景:二期升压站220KV隔离开关生产厂家是西开高压开关有限责任公司,自2003年12月投产运行,至今已有11年,,由于技术升级,生产厂家现已经不生产该系列产品,备品备件难以购买,给我公司该系列隔离开关维护、维修带来许多困难,影响网调设备的安全可靠运行,特提出本改造方案。

(三)进行技术改造的必要性:二期升压站220KV隔离开关投产运行11年,故障逐年增多,主要表现在以下几个方面:1、隔离开关发热,发热部位多样化,其中以6642隔离开关C相静触头发热最为严重,温度达77℃,6402隔离开关A相上下导电杆接触盘发热(300MW负荷)温度接近74℃,6402隔离开关B相下出线座发热,温度接近60℃。

6642隔离开关C相静触头红外线成像图片6402隔离开关A相上下导电杆接触盘发热红外线成像图片6402隔离开关B相下出线座红外线成像图片2、隔离开关零部件劣化、破损,导致隔离开关无法正常工作,其中以6641隔离开关B 相上下导电杆接触盘、6301隔离开关B相下出线座导电接触盘压紧弹簧断裂散架最为严重。

6641隔离开关B相中间导电接触盘压紧弹簧断裂散架图片 6641隔离开关B相中间导电接触盘压紧弹簧断裂散架图片6301隔离开关B相下出线座导电接触盘压紧弹簧断裂散架图片3、分合闸不到位、动触头锈蚀打不开等待其他缺陷,影响网调设备安全可靠运行。

变电站刀闸安全操作注意事项

变电站刀闸安全操作注意事项

变电站刀闸安全操作注意事项1. 谨慎检查设备:在操作刀闸之前,一定要仔细检查设备的状态,确保没有明显的破损、锈蚀或其他问题。

特别要留意刀闸的接触部分是否有杂物、灰尘等堆积,必要时应进行清理。

2. 穿戴适当的防护装备:操作刀闸时,工作人员应穿戴适当的防护装备,包括安全帽、绝缘手套、绝缘靴等。

防护装备的正确使用可以有效地减少事故的发生,并保护工作人员的安全。

3. 严禁擅自更换刀闸:变电站的刀闸是经过专业安装和调试的,且经常需要进行维护和检修。

因此,在操作刀闸之前,一定要确认所使用的刀闸是正确且已经获得相关人员的授权。

4. 切勿在设备运行状态下操作刀闸:在变电站运行状态下操作刀闸是非常危险的行为。

因为设备可能存在高压电力,一旦不慎操作刀闸,就会引发电弧,造成严重的事故。

因此,务必等待设备处于停电和安全状态后再进行操作。

5. 确保与其他设备的隔离:在操作刀闸之前,必须确保与其他设备的隔离完成。

在刀闸操作完成后,也要检查与其他设备的隔离是否仍然有效,以防止因操作刀闸而引发的设备间短路或电弧等危险。

6. 严格按照操作规程进行操作:操作刀闸必须按照统一的操作规程进行,且需要严格遵循相应的操作流程。

在操作中,要细心、耐心,并确保自己熟悉各种操作要求和操作方法,以确保操作的准确性和安全性。

7. 确保工作区域的安全:在操作刀闸时,必须保持工作区域的整洁和安全。

禁止将其他物品放置在刀闸周围,以免影响操作的稳定性和安全性。

同时,也要确保工作区域没有漏电或其他电气隐患。

8. 注意防止电弧伤害:操作刀闸时,要注意避免产生电弧。

电弧是指两个接触部分之间的短路放电,具有很高的温度和能量,会对人员和设备造成严重伤害。

因此,在操作刀闸时,要尽可能减小电弧的产生,并采取相应的防护措施。

9. 做好标识和警示:刀闸操作现场应进行明确的标识和警示,以提醒工作人员注意安全。

标识和警示应该清晰可见,以便工作人员在操作过程中能够清楚地识别。

10. 及时汇报和处理异常情况:在操作刀闸过程中,如果发现任何异常情况,包括设备故障、操作失误或其他安全隐患,必须立即停止操作并及时向相关部门汇报。

案例分析(变电部分)

案例分析(变电部分)

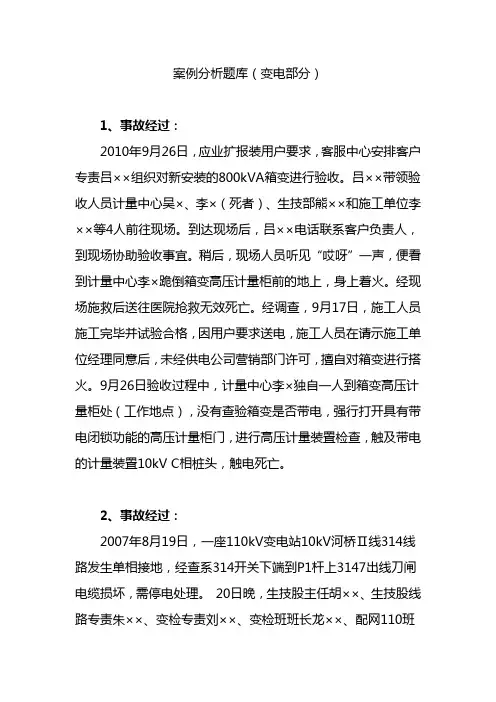

案例分析题库(变电部分)1、事故经过:2010年9月26日,应业扩报装用户要求,客服中心安排客户专责吕××组织对新安装的800kVA箱变进行验收。

吕××带领验收人员计量中心吴×、李×(死者)、生技部熊××和施工单位李××等4人前往现场。

到达现场后,吕××电话联系客户负责人,到现场协助验收事宜。

稍后,现场人员听见“哎呀”一声,便看到计量中心李×跪倒箱变高压计量柜前的地上,身上着火。

经现场施救后送往医院抢救无效死亡。

经调查,9月17日,施工人员施工完毕并试验合格,因用户要求送电,施工人员在请示施工单位经理同意后,未经供电公司营销部门许可,擅自对箱变进行搭火。

9月26日验收过程中,计量中心李×独自一人到箱变高压计量柜处(工作地点),没有查验箱变是否带电,强行打开具有带电闭锁功能的高压计量柜门,进行高压计量装臵检查,触及带电的计量装臵10kV C相桩头,触电死亡。

2、事故经过:2007年8月19日,一座110kV变电站10kV河桥Ⅱ线314线路发生单相接地,经查系314开关下端到P1杆上3147出线刀闸电缆损坏,需停电处理。

20日晚,生技股主任胡××、生技股线路专责朱××、变检专责刘××、变检班班长龙××、配网110班副班长朱××在生技股办公室商量处理方案。

经现场查勘,决定拆开电缆头将电缆放到地面再进行电缆中间头制作,由变检班龙××担任工作负责人。

同时决定由配网110班更换3087、3147刀闸(因刀闸合不到位),班长王×为工作负责人。

21日,配网110班王×持事故应急抢修单,负责3087、3147两组隔离开关更换工作;变检班龙××持电力电缆第一种工作票,负责电缆中间头制作。

隔离刀闸升级改造工程方案

隔离刀闸升级改造工程方案一、项目背景隔离刀闸是一种用于断开电气设备与电源系统之间连接的重要设备,它在电力系统中担当着防止电气事故和保护设备安全的重要角色。

然而,随着电力系统的不断发展和改进,原有的隔离刀闸设备可能已经无法满足现代电力系统的需求,因此需要进行升级改造工程。

本文将针对一家电力企业的隔离刀闸设备进行升级改造工程方案设计,旨在提高设备的性能和可靠性,保障电力系统的安全和稳定运行。

二、项目目标1. 提高隔离刀闸的操作可靠性和安全性,降低设备故障率和对人员的安全风险。

2. 优化隔离刀闸的性能,提高其对电力系统的适应性和稳定性。

3. 降低维护成本,提高设备的使用寿命和经济效益。

三、项目范围1. 对隔离刀闸设备进行全面检测和评估,确定升级改造的必要性和具体方案。

2. 设计和制造新的隔离刀闸设备,符合现代电力系统的要求。

3. 进行设备安装、调试和试运行,确保设备运行稳定和可靠。

4. 提供相关的培训和技术支持,确保设备能够正常使用和维护。

四、项目执行步骤1. 设备检测和评估首先,通过对现有隔离刀闸设备进行全面检测和评估,包括设备的工作状态、技术参数、设备材料和结构、设备维护情况等方面。

确定设备的实际状况和存在的问题,为后续的设计和改造工作提供依据。

2. 设备升级改造方案设计根据设备检测和评估的结果,设计具体的隔离刀闸升级改造方案,包括设备的结构设计、材料选择、技术参数优化、安全控制方案等方面。

确保升级改造方案能够满足现代电力系统的要求,并能够提高设备的可靠性和安全性。

3. 新设备制造和采购根据升级改造方案的设计要求,制造新的隔离刀闸设备,或对现有设备进行必要的改造和更新。

在制造和采购过程中,要严格控制质量和技术要求,确保新设备的性能和质量能够满足要求。

4. 设备安装和调试在新设备制造完成后,对设备进行安装和调试工作。

要确保设备安装的准确性和完整性,进行必要的技术调试和试验,确保设备能够正常运行。

5. 试运行和验收当设备安装和调试完成后,进行设备的试运行和验收工作。

7108北刀闸更换施工方案

7108北刀闸更换施工方案电检分公司:生产部专业:生产部主任:厂领导:一、设备概况及更换原因我厂220KV变电所8号主变7108北隔离开关(原型号:GW6-220(G)D 采用CJ2-G型电动操作机构)投运于1986年,迄今已经连续运行近20年,主要存在如下问题:曾多次出现分闸时分不到位的现象;结合安评要求应更换为加强型绝缘子的隔离开关;曾出现平衡弹簧断裂;各转动部位长期爆露于室外,锈蚀严重,由于传动、转动各关节的间隙内缺少润滑或干枯或锈蚀,使静摩擦力大,运行操作时对瓷柱的拉力也就很大,已超过其承受极限。

根据厂家建议和兄弟单位的运行经验,建议更换。

所更换隔离开关型号:GW6A-252D(W),操作机构型号:CJ2-XG,是GW6-220(G)D的第二代产品,厂家:沈阳高压开关有限责任公司。

二、准备工作1、开工作票2、需要吊车臂长16米,起吊重量大于700Kg3、液压升降平台或工程车一台,升降高度9米,载重500Kg4、绝缘梯子9米2台5、电、火焊工具材料6、常用工具:扳手、手锤、钢丝绳7、其它检修所需的材料8、新设备到货检查好,提前运至现场。

9、设备更换前,组织参加检修的施工人员学习本施工方案,使工作人员做到心中有数。

10、人员组织及分工1)工作负责人宋克勤 2)起重负责人戴维3)工作组成员沈阳高压开关有限责任公司技术人员及配电班全体4)现场卫生管理:黄梅、李艳辉 5)检查及验收人员厂、分公司及班组负责人三、施工组织、技术措施 1、使用吊车,设专人指挥。

2、旧设备拆除,用吊勾钩好待拆设备,方可拆除设备引线和地角螺丝等。

3、应一相一相地进行。

当引线拆下时,要用白布带拴好徐徐落下,不要甩动,以防靠近碰到临近带电设备。

4、当设备被吊起时,检修安装人员要离开设备。

5、新设备安装,使用吊车将设备基本就位,只有将其底角安装螺丝紧固好,并检查瓷瓶根部完好后,方可使用梯子或升降平台拆卸吊钩。

6、引线接引,各接触面处理干净,对铜铝过渡接头需要挂锡,保证接触良好,不发热。

线路老化整改方案

线路老化整改方案
一、背景
随着我国电力体制改革的不断深入和电网的迅速发展,电力设
备的使用年限不断延长,加之建设速度的不断提高,许多线路设备
的老化程度越来越高,极易引发安全事件。

为了保障电网的稳定运
行和人民群众的用电安全,本方案针对线路老化问题进行整改。

二、整改目标
通过对老化线路进行整改,确保电网的安全稳定运行,减少安
全事件的发生,提高电网的可靠性和安全性。

三、整改措施
(一)开展老化线路巡检
通过对变电站的数据监测、现场巡检和检测,对线路的基本情
况进行了解,确定问题所在,如存在断线、信号不良、接触不良等
情况,制定整改方案。

(二)修缮老化线路
对已确定的老化线路进行修缮。

具体操作包括:更换损坏的绝
缘子、刀闸、断路器等设备;修复已经出现的接触不良、电线过老、老化漏电等问题;清除隐患,并将新设备与新材料应用于线路中,
提升整体硬件水平,增加线路使用寿命。

(三)设备升级。

110KV刀闸拆除方案

发电公司110KV变电站南北刀闸拆除施工方案一.工程概况:发电公司110KV变电站承担着发电公司#1—#8机组的出线上网和一铝供电及与系统电网联络的输变电任务。

随着电力行业的飞速发展,发电公司110KV变电站的网架结构也发生了翻天覆地的变化,#1—#6机组均已拆除,站内原有发电机组出线间隔设备和部分馈线间隔设备均已闲置暂时没有用途。

为了提高设备利用价值,检修公司受发电公司委托,拆除110KV站内闲置设备的南、北母线刀闸并安全移出变电站内,另做它用,为公司节约设备资金投资。

具体施工范围和事项见双方签订的施工合同。

二.危险点分拆和相应措施:南北母线刀闸拆除,虽然工作简单,但是危险点较多。

尤其刀闸钢构架长期锈蚀严重。

工作时必须引起高度重视,认真组织,在做到排除各方面危险源后才可进行拆除工作。

1.南、北刀闸与南北母线连线虽然现已与母线解列,但导线仍旧在刀闸触头上固定着没有拆除,导线截面较大,弯曲半径也比较大,拆除时容易弹跳抖动,造成与带电设备安全距离的变化,不易控制是一个危险点。

故必须采取绑扎措施,防止弹跳。

2.起重设备在拆除过程中易引起坠落、断绳、倒塌等恶性事故,尤其是在高电压等级区域内施工更是易出事故,所以把刀闸从构架上吊落至地面,更是危险多多。

因此必须制作专用的起重设备并试验合格,有专人指挥,统一行动。

3.刀闸构架断裂、倒塌、脱焊也是危险源之一。

110KV南北母刀闸构架已使用多年,常年的锈蚀及焊接质量等多种因素,严重威胁着施工的安全,施工前必须对构架进行检查确保安全。

4.高空作业的安全始终是安全工作的重头戏。

人员、设备在高空中必须有防止高空坠落措施,例如:带安全带,防滑等措施。

5.安全距离的保证,是高电压区域施工工作的首保,在施工过程中人员、设备、物品、工具必须与带电设备保持有1.5米以上的安全距离。

三.施工前的准备工作:1.查看施工现场,了解设备接线情况,及周边施工环境。

查阅设备技术数据、重量。
