通信电源设备割接技术要求(DOC 36页)

合集下载

通信机房蓄电池割接方案模板

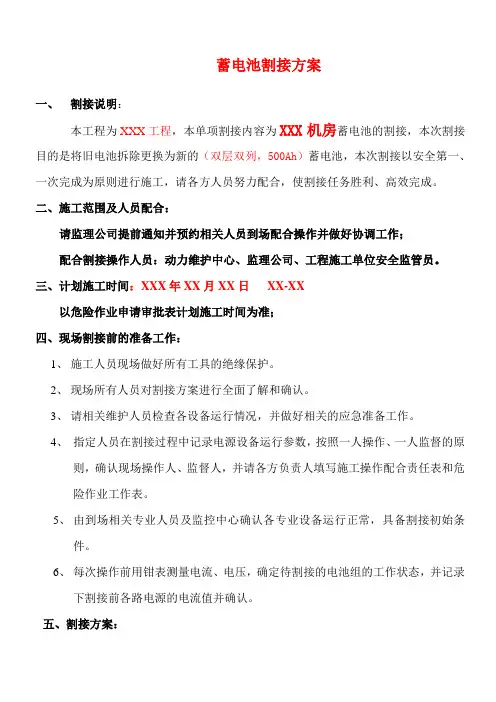

通信机房蓄电池割接方案模板

蓄电池割接方案一、割接说明:本工程为XXX工程,本单项割接内容为XXX机房蓄电池的割接,本次割接目的是将旧电池拆除更换为新的(双层双列,500Ah)蓄电池,本次割接以安全第一、一次完成为原则进行施工,请各方人员努力配合,使割接任务胜利、高效完成。

二、施工范围及人员配合:请监理公司提前通知并预约相关人员到场配合操作并做好协调工作;配合割接操作人员:动力维护中心、监理公司、工程施工单位安全监管员。

三、计划施工时间:XXX年XX月XX日XX-XX以危险作业申请审批表计划施工时间为准;四、现场割接前的准备工作:1、施工人员现场做好所有工具的绝缘保护。

2、现场所有人员对割接方案进行全面了解和确认。

3、请相关维护人员检查各设备运行情况,并做好相关的应急准备工作。

4、指定人员在割接过程中记录电源设备运行参数,按照一人操作、一人监督的原则,确认现场操作人、监督人,并请各方负责人填写施工操作配合责任表和危险作业工作表。

5、由到场相关专业人员及监控中心确认各专业设备运行正常,具备割接初始条件。

6、每次操作前用钳表测量电流、电压,确定待割接的电池组的工作状态,并记录下割接前各路电源的电流值并确认。

五、割接方案:施工前务必做好工具及机柜的绝缘保护1、通知动力维护人员及监控中心,并做好开启油机的准备;2、按照动力维护人员要求拆除第一组旧电池及关闭其监控,拆除后原电池电缆用绝缘材料可靠包扎;(此时设备只带一组旧电池运行)3、割接第一组新电池(华日GFM-300AH),安装过程务必检查各连接铜排是否连接牢固,各单体电池有无异常;4、安装完新电池后测量其电压,调节整流电源浮充电压与新装电池电压相近并连接该该组电池电源线,并确定该组电池所带整流电源设备运行正常;5、确认机房各设备运行正常;6、本组电池割接完成。

7、第二组电池严格按照以上方案进行操作;8、电池监控线按要求完成;割接注意事项:本次割接操作在监理、维护人员、安全监管员在场并允许的条件下进行,操作过程中操作人员要保持清醒的头脑,规范操作,做好设备及人员的绝缘保护,每一组电池的拆除与新电池的安装必须连续,不得拖延时间。

高压电源割接方案

高压电源割接方案

XXX电源割接方案一、割接目的、依据及涉及设备XXX通信大楼动力机房,根据XXX招标文件及设计要求,为了治理当前存在的隐患问题,现需要将原有高压柜拆除,更换为新高压柜。

本次割接,需要将原有7面高压柜全部拆除,更换为8面新高压柜及1面直流屏,较原有系统增加PT柜、联络柜、隔离柜及直流屏各1面,减少计量柜2面。

二、割接时间及影响业务:割接于2023年5月13日8时00分至5月14日18:00时;三、业务影响范围:本次割接正常情况下采用临时高压柜一面,将一路高压电源停电,引入临时高压柜带1台变压器运行,油机电源作为应急保障,新系统安装后,将临时高压电源恢复至新柜,供电不中断割接,不影响业务。

四、施工小组网络部:XXXXXX监理有限公司:XXX(设备厂家):XXXXXX有限公司(施工):XXX五、割接方案5.1、施工准备措施5.1.1、取得甲方同意,按施工进度要求安排需要停电设备的停电时间与范围;5.1.2、将新设备运输到位,做好新设备的开箱检验工作,各类工器具摆放到位;5.1.3、充分做好施工人员之间的协调配合,合理安排施工,做好施工现场的统一指挥,确保施工有序进行;5.1.4、做好施工人员的安全技术交底工作,确保所有施工人员熟悉施工范围、注意事项、位置及施工标准;5.1.5、做好现场安全保护措施,确保带电设备的隔离,防止人员误入带电间隔;5.1.6、设置标记原配电柜及线路的柜号及线号标记。

5.1.7、检查室内、外地面上的障碍物清理干净,确保道路通畅平整。

5.1.8、组织学习图纸,熟悉图纸内容,了解设计要求和施工达到的标准,明确工艺流程,掌握和了解设计图纸细节。

5.1.9、设备和材料到达现场后,应会同监理和甲方及时进行开箱验收,检查制造厂的技术文件应齐全,型号规格应符合设计要求,附件备件齐全。

设备及柜本体外观应无损伤及变形,油漆完整无损。

柜(盘)内部电器装置及组件、绝缘瓷件齐全、无损伤及裂纹等缺陷。

5.1.10、检查油机设备是否处于正常,确保应急油机能正常启动,对低压进行应急供电。

通信电源施工安全规范与通信电缆光缆割接安全操作规程

通信电源施工安全规范与通信电缆光缆割接安全操作规程

通信电源施工安全规范与通信电缆光缆割接安全操作规程在通信领域,通信电源施工和通信电缆光缆割接是至关重要的工作环节。

然而,这些工作若操作不当,可能会引发严重的安全事故,影响通信网络的正常运行,甚至危及人员生命和财产安全。

因此,遵循严格的安全规范和操作规程是必不可少的。

一、通信电源施工安全规范(一)施工前准备1、施工人员必须接受专业的安全培训,熟悉通信电源施工的安全知识和操作规程。

2、详细了解施工现场的环境和条件,包括电力供应、接地情况等。

3、检查施工工具和设备的完好性,确保其性能可靠,符合安全要求。

4、制定详细的施工方案,并经过相关部门的审批。

(二)施工中的安全注意事项1、严格遵守电气安全操作规程,严禁带电作业。

在进行电源设备的安装、调试和维护时,必须先切断电源,并在明显位置悬挂“禁止合闸,有人工作”的警示牌。

2、进行电源线的连接时,要确保连接牢固,接触良好,避免出现松动、短路等情况。

同时,要注意电源线的绝缘保护,防止触电事故的发生。

3、对于蓄电池的安装和维护,要特别小心。

蓄电池在运输、安装和使用过程中,要防止碰撞、倒置和短路。

在进行蓄电池的充电和放电操作时,要严格按照操作规程进行,控制好充电电流和电压,防止过充和过放。

4、施工过程中,要注意防火、防爆。

施工现场严禁烟火,要配备必要的灭火器材。

对于可能产生火花的操作,要采取有效的防护措施。

(三)施工后的安全检查1、施工完成后,要对电源设备进行全面的检查和测试,确保其性能正常,运行稳定。

2、检查电源线的连接是否牢固,绝缘是否良好。

3、清理施工现场,将工具和设备整理好,消除安全隐患。

二、通信电缆光缆割接安全操作规程(一)割接前的准备工作1、制定详细的割接方案,包括割接的时间、地点、步骤、应急措施等。

割接方案要经过相关部门的审批,并向相关用户进行通告。

2、对割接涉及的通信电缆光缆进行详细的勘察和测试,了解其线路走向、芯数、型号等信息,确保割接的准确性。

3、准备好割接所需的工具和设备,如光缆熔接机、电缆接续器、测试仪器等,并确保其性能良好。

配电设备更换割接方案

配电设备更换割接方案

XXX配电割接施工方案编制审核批准XXX有限公司2023.03.20一、编制说明因通信在人们的日常生活及工作当中,起着至关重要的作用,且各局机房都带有重要负荷,所以需要在更换设备的同时,结合现场油机,保证低压的不间断供电,但油机无法满足长时间的供电运行,结合考虑因原有高低压电源供电设备使用时间较长,设备自身保护系统迟钝,元器件老化等问题,存在重大的安全隐患,无法有效的保证电源系统稳定运行,所以需要考虑如何保证供电电源不间断将是本项目的重点和最大难点。

据实际情况了解本局机房仅为一路市电加油机,所以在更换设备时,首先计算现场主要用电负荷,然后采用低压发电车或者现场油机,以此来保证电源不间断供电。

为此,我方专门制定设备运行保障方案及相关割接保障措施,来保证施工期间通信设备的正常运行。

为保障通信设备的正常运行本方案将执行高低压分批次进行割接。

二、工程概况本项目为XX配电增容改造工程,项目地点位于XX,涉及电压等级为10KV/0.4KV,配电室供电方式为单路高压市电进线,两路低压油机进线,本项目主要施工内容为老设备更换及新设备安装。

主要施工范围主要分为高压和低压两个部分,高压部分拆除10面新装10面,变压器拆除更换2台。

低压部分将现有11台更换为新装16台以及设备基础、接地及照明等工程。

经查看现场及与甲方核实,本方案施工所涉及的低压配电柜共计16面,其中部分柜子为办公用电,其中P3、P4、P10、P11柜为重要负荷,不可长时间停电,其余馈线柜为办公非保障负荷,现场查验后每段负荷容量不超过400A。

由于施工难度极大,我方经过慎重考虑,为保证施工安全及供电正常,特制定本方案。

三、主要工程量本次施工主要工程量文化路局内引入2路10kV/1600kVA的外市电,新建1套10kV配电系统,新建2套0.4kV配电系统,拆除并高压G01-G10共计10面柜子,新装高压柜10台。

拆除原有进线电缆4条,出线电缆2条。

拆除800KVA变压器2台,安装1600KVA变压器2台,拆除原有变压器至低压柜母线,安装低压柜至变压器母线,拆除低压柜11台,安装低压柜17台,新敷设外网电缆,变压器至高压柜联络电缆,以及为保证重要负荷供电所安装的临时供电设施。

传输网割接安全操作规程(通用版)

传输网割接安全操作规程(通用版)

( 操作规程 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改传输网割接安全操作规程(通用版)Safety operating procedures refer to documents describing all aspects of work steps and operating procedures that comply with production safety laws and regulations.传输网割接安全操作规程(通用版)1、传输网割接安全操作总则1.1在传输网的任何重大割接前,都必须有实施方案和应急措施。

1.2传输网的任何重大割接,必须明确现场责任人,原则上割接安排在深夜12:00后进行。

1.3在传输网进行割接时,不能影响或中断与割接无关的通信设备、电路。

1.4割接后对旧电缆或光缆拆除须从割接点向另一端顺延逐段拆除,不可从电缆或光缆中间剪段进行拆除。

1.5在传输网割接后,恢复传输通信时,必须遵照“先恢复重要通路,再恢复次要通路”及“先恢复含信令链通路,再恢复不含信令链通路”的原则。

1.6如割接失败,务必在凌晨6:00前恢复原传输通路,并对原传输通路做好正常性测试。

2、光缆割接的安全生产操作规程2.1主干光缆割接影响较大,施工前必须拟定实施方案和应急措施,配备光缆路由图及光缆纤芯的使用情况2.2光缆割接必须安排在深夜12::00后进行,尽量将影响降到最低限度。

2.3割接完成后,需对所影响光缆纤芯衰减指标等测试,在确认割接成功,系统运行正常后,技术人员方可离开现场。

2.4如割接失败,需在凌晨6:00钟之前恢复原传输通路,并对原传输通路做好正常性测试。

3、SDH系统割接的安全生产操作规程3.1凡涉及到155M及以上通路的割接,因影响较大,施工前,必须拟定可行性施工方案及应急措施。

割接操作规范及相关流程演示课件(27张)

割接操作规范及相关流程演示课件(27张)
- 22 -
四、割接操作规范
D、现场操作 割接人员严格按照割接时间(一般为提前一小时) 到达现场,割接涉及所有人员(包括备值人员、涉 及专业部门负责人)确保通信畅通。 割接人员根据割接内容,必须携带相关仪表(2M 表、155M表、OTDR、光功率计等仪表)工具; 利用割接前的准备时间将新通道再次进行测试
- 23 -
四、割接操作规范
服从割接指挥人的调度(一般为传输网管),有 序的按照割接步骤进行割接 。
首先要采取适当的方式与网管确认原电路、光缆。 例:光路优化时要与网管进行单芯中断的告警测 试,以确定光路信息的正确。
中心领导审批
下达《维护公司割 接通知单》
业务组备案
完成割接工作并反 馈割接结果
完成割接工作并反 馈割接结果
完成割接工作并反 馈割接结果
总经理
公司领导审批
- 18 -
四、割接操作规范
- 19 -
四、割接操作规范
1、割接前的准备工作 A、仔细阅读割接通知单或割接工单 重点要注意:割接时间;
涉及的电路用户信息; 割接负责人、配合人及联系电话; 具体的割接实施方案; 应急处理方案等信息。
- 15 -
三、割接流程 4、割接实施、反单 具体割接单位根据割接方案进行现场割接。割接完 毕后按照规定时间反单。 5、备案 对涉及的资源变动等情况进行存档。
- 16 -
维护公司网络优化流程(维护公司启动割接)
部门
北 京 电 信
流程
网支中心审核


中 心
根据设备运行情 况提出割接申请
业务组审核 割接方案
割接操作规范及相关流程
-1-
一、割接的定义
一、割接的定义
1、本网割接:本网割接是指传输、交换、数据、动 力、管线、外线等专业对已承载业务的网络系统中 的线路、电源、电路/链路、端口、板卡、设备、地 址等网络资源进行有计划的维护操作,如更改、更 换、搬迁、调整、升级和维修等操作。

通信工程割接方案

通信工程割接方案

通信工程割接方案一、割接方案制定的目的随着通信技术的不断发展,通信网络已经成为现代社会的基础设施之一,对于国家的经济、政治、军事和社会发展具有重要意义。

在通信网络建设和维护过程中,割接是一项非常重要的工作,它可以使通信网络更加稳定、高效地运行,同时也可以保证通信网络的安全性和可靠性。

因此,制定和实施通信工程割接方案对于维护通信网络的正常运行具有重要意义。

本文旨在制定通信工程割接方案,为通信网络维护工作提供指导。

二、割接方案的制定原则1.安全性原则:割接方案必须将通信网络的安全性放在首位,确保割接过程中不会对通信网络的正常运行产生任何影响。

2.可靠性原则:割接方案必须确保整个割接过程的可靠性,保证在割接过程中不会出现任何故障,保障通信网络的正常运行。

3.高效性原则:割接方案必须使通信网络的运行更加高效,提高通信网络的性能和稳定性。

4.灵活性原则:割接方案必须具有一定的灵活性,能够根据实际情况进行调整,确保割接过程的顺利进行。

三、割接方案的编制流程1.需求分析:首先进行通信网络的需求分析,了解通信网络的基本情况和未来发展方向,为制定割接方案提供基础数据。

2.割接范围确定:确定割接的具体范围,包括割接的时间、地点、参与人员和设备等。

3.风险评估:对割接过程中的风险进行评估,分析可能出现的问题和故障,并制定应对措施。

4.方案制定:根据需求分析和风险评估的结果,设计合理的割接方案,包括割接的具体步骤和时间表。

5.方案审核:制定完成后,对割接方案进行审核和评价,确保方案的合理性和可行性。

6.方案实施:根据审核通过的割接方案,制定实施计划,并按照计划进行割接实施工作。

7.后续跟踪:割接完成后,对割接过程进行后续跟踪和评估,及时发现和解决可能出现的问题。

四、割接方案的具体流程1.割接前准备(1)确保割接前通信设备和网络正常运行,无故障。

(2)备份通信数据和配置信息,备份好故障发生时需要恢复的数据和配置文件。

(3)通知相关部门和人员,告知他们割接的时间和范围。

电源网络割接管理

电源网络割接管理

山东电信通信电源割接技术管理要求一、前言1、为了确保通信网络安全畅通和业务不中断,实现通信电源割接工程规范管理,明确通信电源系统割接工作流程,严格把关,将各种隐患、风险消除在萌芽状态,以保证电源设备正常运行和安全供电,特制定本技术要求。

2、新建、改建、扩建、大中修等工程以及设备更新改造中,涉及到网上在用电源设备的交流系统、直流系统、接地系统的割接工作,应依据本要求进行。

3、其它涉及网上在用电源设备的维护、变更以及电源设备升级、线路整治,或者影响较大的电源割接项目,应参照本要求执行。

4、各级维护主管部门应严格遵照本要求所涉及的基本原则和内容,结合当地实际情况,制订相应的实施细则。

二、定义和术语1. 通信电源系统的割接泛指交流供电系统、直流供电系统、防雷接地系统等的割接。

2. 重大通信电源系统割接指涉及通信网络的交换汇接层、信令网、传输重要转接点、数据汇聚层等重要局站或者技术难度较高的通信电源系统工程割接。

3. 交流供电系统本要求规定交流供电系统主要包括:(1)生产所需要的380/220V 交流供电/配电系统。

(2)数据、网络、服务器用UPS 系统和逆变器。

(3)柴油发电机组及其自动/手动转换系统。

4. 直流供电系统本要求规定直流供电系统主要包括:各种电信电源换流设备(相控整流器、高频开关电源及DC/DC 变换器等)、高、低阻直流配电设备(含各专业电源列柜)、蓄电池组等相关设备。

三、基本原则通信电源系统的割接必须严格遵循以下的基本原则:1、确保通信网络安全的原则通信电源系统割接工程的设计勘察、施工操作、工程验收必须要以确保通信网络安全为第一要素,任何影响到通信网络安全的操作,必须无条件终止。

2、新、旧设备完好无故障的原则在实施通信电源系统割接工程之前和期间,必须保证新、旧设备完好无故障,在出现任何可能影响到供电安全的故障的时候,必须无条件终止,待故障消除或排除后方可继续。

3、低业务风险的原则(1)在安全可行的前提下,采用不中断业务的割接方案;(2)工程割接时间应该避让业务高峰,重大割接应安排在夜间进行;(3)工程割接日期应该避让重大通信保障任务时期及其他专业安排进行的网络优化和升版、灾害性天气等特殊时间;(4)不使通信设备用电受到直接影响的施工,可以在非割接时段进行,如布放线缆、架设线槽等,但施工必须注意安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

通信电源设备割接技术要求(DOC 36页)通信电源设备割接技术要求第一章前言随着移动通信的飞速发展,中国移动网络规模的不断增长,通信电源领域发生了巨大的变化,通信电源的规模和容量不断扩大,设备扩容更新工程越来越多,也越来越复杂。

而且,多数工程都要求对在网运行设备进行不间断在线割接,因此,对在线电源系统带电割接的安全及风险控制就尤为重要。

为了确保通信网络安全畅通和业务不中断,保障人身和设备安全,实现通信电源割接工程规范管理,明确通信电源系统割接工作流程、技术要点和要求,规避割接风险,完善电源系统在线割接安全保障机制,特编制《通信电源设备割接技术要求》(以下简称《要求》)。

本《要求》由中国移动通信有限公司网络部提出并归口。

本《要求》起草单位:中国移动通信有限公司网络部本《要求》主要起草人:康彩云、高健、易正楚、滕达、马卫兵第二章使用范围第一条本《要求》适用于新建、改建、扩建、大中修等工程涉及到的新、旧-48V(或24 V)直流电源系统和UPS交流供电系统各种不同情况的割接方案及割接步骤要求。

第二条新建、改建、扩建、大中修等工程以及设备更新改造中,涉及到在网运行的-48V(或24 V)直流电源系统和UPS交流供电系统,应依据本《要求》进行。

第三条其它涉及在网运行电源设备的维护、变更以及电源设备升级、线路整治等,可参照本《要求》执行。

第四条各级维护主管部门应严格遵照本《要求》所涉及的基本原则和内容,结合当地实际情况,制订相应的实施细则。

第三章定义和术语第五条在线电源系统是指在网运行的-48V(或24 V)直流供电系统和UPS交流供电系统。

第六条直流供电系统障,若出现任何可能危及安全供电的因素,必须无条件终止,待故障排除后方可继续。

3.低业务风险原则3.1 在业务不允许中断供电的前提下,应采用在线不断电的割接方案,否则,应采用断电割接方案;3.2 工程割接时间应该避让业务高峰,重大割接一律安排在夜间 0:00点开始;3.3 工程割接日期应该避让重大节日、重大通信保障任务时期以及其他专业安排进行的网络调整和版本升级,避免在交流市电不稳定或雷雨等灾害性天气进行割接工程作业;3.4 不危及通信设备用电的施工,可以安排在非割接时间段进行,如布放线缆、架设线槽等。

4.施工人员资质合格原则实施在线电源系统割接工程的工程人员必须精通通信电源设备操作和工程施工操作、熟悉通信电源系统割接流程、牢记应急方案。

严禁无证人员直接参与施工操作。

4.1 实施割接的施工队伍,必须具备相应工程级别资质的施工证;4.2 直接操作人员必须具有相应级别的资质证,并且接受过消防训练;4.3 割接过程中需要进行氧割、电焊操作的,必须具备焊工证。

5.维护部门全程督导原则维护部门在割接过程中应安排专人全程督导,协助割接工程的设计勘察、审核割接方案和应急方案,监督割接的实施。

6.维护部门“一票否决”原则负责割接工作的责任单位为相应的工程部门,维护部门是网络及设备安全管理的第一责任部门。

割接方案必须通过维护部门的审核。

在割接工程期间,维护部门对发现的重大方案缺陷、重大施工安全隐患等,有权对割接工作行使“一票否决”,有权终止割接工程。

第六章在线电源系统割接前期准备工作要求第十三条成立割接项目组为了确保割接工程顺利完成,每一割接步骤都能按照计划流程严格执行,因此,必须有一个组织机构对每一层具体人员的工作内容、责任权限做出明确定义与说明,以便统一指挥、协调行动。

具体职责分工可参照下表:割接项目组成员职责分工表小组成工作职责备注员身第十四条割接资料收集割接涉及的资料包括:1.局站建筑或相关机房的土建竣工资料。

这些资料用以制定平面设计图、设备迁移路线和方式、了解原有土建设施的位置、结构与分布以便提出新的土建要求,或对机房作改造。

2.前期工程的机房施工竣工文件。

以了解原有设备安装情况,线路配置、走向及布置情况,利用这些资料制定旧设备、旧线路的利用和报废拆除方案。

3.供电情况和历史记录。

供电方面的资料收集是为了了解原有供电方式、供电负载的使用与运行情况、供电质量(如历史最高最低电压、供电停电频率、故障情况等)等方面,根据这些资料制定新的供电方案或提出供电方式整改要求。

4.原有通信电源和通信设备运行情况。

主要是流水记录,故障记录,这些资料用以分析原设备再利用的可行性和对新接入设备的性能、负载能力(容量)提出要求。

第十五条割接现场勘测割接现场需要勘测以下内容:1.核查原有资料(土建、设备、线路、配置等)的完整性和准确性,利用原有资料为查勘工作及割接内容奠定主要基础。

2.新设备切换和原设备迁移、拆除等项目勘测,以确定设备的移入、移出线路、线缆的存放与拆除方向等,同时还要确认改造后机房的平面布置,绘制机房平面设计图,一般用虚线标出原有设备。

3.在机房平面布置确认以后,勘测线路配置情况,制定线路配置总表,内容包括:序号、来源去向、线缆结构与型号、长度、连接方式、负载大小、负载重要等级、是否需新设线路等,可参照下表:线材与消耗材料序列清单4.相关部门和设备勘查,了解各相关部门的设备运行情况,提出割接施工的配合要求,对相关设备(非施工对象)的运行状态进行考查,确认各设备能满足割接的需要,或提出设备准备要求,确定施工时间。

5.在部分设备更换时,要考虑设备间的协同工作技术要求,特别是新更换设备和原设备为不同厂家时,要由割接方案制定人员协同新设备厂家技术人员进行技术论证;需要对原设备进行技术改造时,要制定详实的改造方案。

改造方案需要主管领导、电源主管、新设备厂家技术人员共同审定。

改造方案和图纸随设备说明书、机历簿存放。

第十六条割接资料整理资料的整理,主要是针对割接施工对象及相关设备进行清理列表说明,整理后资料应包括如下内容:1.设备调整情况表,内容包括:设备序号、名称、型号、运行年限、功率、负载情况、历史故障与维修记录,利旧或报废要求等。

2.线路调整情况表,内容包括:线缆序号、来源与去向、线缆结构与型号、线路长度、线路载流量、利旧与报废要求等。

3.相关设备与部门,如配电、油机、相关通信局站等,列表内容包括:序号、设备名、局站名、运行状态、与工程相关程度(等级)。

4.割接涉及的相关用电单位,分析割接风险。

第十七条割接文件编制1.概述内容包括:工程概况、方案设计任务来源、设计的全部依据(数据、资料和文件清单)、工程的要求和现有条件、方针与政策取向、方案制定涉及的范围及分工等。

2.方案报告内容包括:割接项目组成员名单、设备迁移方案、原设备利旧与报废方案、系统切换方案、复杂情况处理方案、应急方案等。

初步方案制定完成后要提交维护主管部门和割接涉及的相关部门会审,即对资料的完备性、步骤与方案的可行性与合理性进行评审。

形成正式报告逐级审批。

第十八条割接方案编写1.割接方案的制定原则⑴稳妥、可靠:稳妥可靠是割接方案制定的最高原则,必须充分保证割接施工中的安全性及新旧设备的过渡连续平稳性,任何失误都可能造成严重后果。

⑵完整、详细:是割接方案制定的基本要求,方案要从人、材、物的运用,过程的设计与控制各方面加以考虑。

⑶经济合理:指如何取得最少的人力、物力和资金的消耗。

⑷割接方案制定一般分为初步割接方案和详细割接方案。

对于大系统或重要局站的割接工程,既要制定初步方案,又要制定详细方案。

小型割接工程只需做详细割接方案即可。

2.割接方案的制定⑴割接方案涉及的内容割接方案中涉及的具体内容至少包括以下几点:✧待割接设备范围、割接原因及其它基本情况;✧割接前后的电源系统走线方框图,注明割接前后容量和负载变化情况;✧涉及的所有负载业务网元和设备列表;✧计划割接时间、割接地点;✧对新设备技术指标的要求;✧准备工作完成情况:所用物料、工具、仪表是否到位,各用电专业数据备份、应急预案是否落实;✧割接项目组成员和人员分工、联系电话,包括厂家技术支持人员;✧详细的割接步骤、实施时间和操作人、监督人,关键操作必须有人操作、有人监督;✧割接后检测内容和责任人;✧操作风险分析及应急倒回措施。

⑵初步割接方案的制定初步割接方案,一般是作为方案报告文件。

制定初步割接方案之前,应先获取工程设计和割接工程原则性指导文件,以便了解使用单位对旧设备和线路的利用要求、建设单位的时间要求、资金计划、人力、物力使用协议、割接所需的材料清单等。

初步割接方案应包括以下内容:✧设备迁移方案。

对割接过程中设备位置需要替换的,迁移方案的设计尤为重要。

✧原设备与线路的利用与报废(拆除)方案。

主要涉及原设备的主、备方式和用途转变后要做出的利用方案,原线路再利用但连接关系已改变而要做出的利用方案等。

✧系统切换方案。

指割接施工中对新设备、原设备的运行进行切换,将新设备投入运行,原设备(不再利用的)脱离运行状态,并撤除整个系统。

切换方案要求保持切换的连续平稳性,或必须将不连续过渡时间限制在允许的范围内。

⑶详细割接方案的制定详细割接方案是将初步方案中的割接内容分解为具体的操作指导,制定程序化的割接实施步骤,施工的过程控制依步骤而行,其内容包括:✧割接实施对象详细资料编制、列表说明。

✧割接的人员配置、组织方式、指挥方式,权限定义,任务划分。

✧割接物料的筹备与需先期处理加工的准备,包括工具、物料、设备、资料备份等,要列出详细清单。

✧割接步骤的制定,包括割接的次序、操作方法及规范要点,工具的使用,时间分配,安全要点等详细内容,并制定割接进程表,以便实施过程控制。

✧特殊情况和意外事故处理方案:指割接过程中发生意外,如停电、掉电、异常或故障等,而提出的应急性系统状态恢复方案。

✧割接不成功时,相关专业的退回方案(由相关专业制定)。

✧工程验收方案,割接要按在线工程的特点制定验收方案,以确认工程的完成情况。

详细割接方案制定完成后,要经过维护主管部门与相关部门会审,对较复杂的问题要经过答辩或模拟实验来证实,割接前还要对相关人员进行培训及安全风险教育。

⑷编制割接流程割接步骤流程是割接工程得以完成的关键,它通过对割接各方案报告的分解,对人力、工具、物料、设备的合理组织和安排,形成一个动态有序的工作程序。

割接流程参见下图:第十九条割接方案申报及审批1.割接申请在完成前期勘测、制定出详细技术细节、确定割接方案后,作为附件,以正式文件形式上报割接申请。

申请文件须包含内容:⑴割接原因、主要割接内容和负载预期变化;⑵计划割接时间和时长:一般情况下,00:00点开始,04:00点前结束;⑶出现短路或断路的异常情况下,可能受影响的业务单位和业务网元;⑷割接主要负责人、现场联系人和联系电话。

2.割接方案审批割接方案须经工程组织、施工、维护及技术支撑等部门共同审核,审批小组由以上部门的主管领导、精通电源专业的技术人员组成,割接影响到的相关专业直接负责人参与,制定相关专业应急处理预案,做好割接失败的应急处理准备工作,力求将割接影响降低到最低程度。
