精装土建移交管理办法

合集下载

批量精装修工程与土建工程移交注意事项

批量精装修工程与土建工程移交注意事项

批量精装修工程与土建工程移交注意事项在大型房地产项目中,精装修工程与土建工程是重要的组成部分。

由于涉及到涉及工期、质量、成本等方面的因素,因此在移交时需要非常慎重。

本文将介绍批量精装修工程与土建工程移交的注意事项。

1. 移交前的准备在移交前,需要做好以下准备工作:•清晰明确的工程范围:精装修工程与土建工程的范围需要在工程合同中明确标注,确保所有参与方都清楚各自的责任和工作内容。

•工程标准与验收标准:制定出符合国家标准和项目实际情况的工程标准和验收标准,确保工程交付后能够达到预期效果。

2. 移交过程中的注意事项在进行移交过程时,需要注意以下几点:2.1 精装修工程移交精装修工程追求装修效果,因此在移交时需要重点注意以下几个方面:•保护原有材料:在精装修工程移交前,必须要对原有装修材料进行保护,避免因施工活动而导致损坏或者破坏。

•完成整改和调试:在装修过程中可能会出现问题,需要在移交前对问题进行整改和调试,确保装修效果达到预期。

•质量验收:在移交前对精装修工程进行质量验收,确保符合工程标准和验收标准。

2.2 土建工程移交土建工程是房屋的基础,因此在进行移交时需要注意以下几个方面:•土建结构验收:在土建工程移交前,必须要对土建结构进行验收,确保结构稳定,能够承受后续的工程装修负荷。

•完善装配工作:在土建工程移交前,必须要把配套工作完善,如电气、管道等,确保后续的工程装修顺利进行。

•沟通协调:在移交前需要各个工程部门之间密切沟通,协调工作,确保精装修工程与土建工程的无缝衔接。

3. 移交后的质量保障在移交后的质量保障过程中,需要注意以下几个方面:•保修制度:建立较为完善的保修制度,确保在移交后的保修过程中能够及时响应,为业主提供贴心的服务。

•高效管理:在移交后,需要对工程进行高效的管理,保证精装修工程与土建工程的质量得到保障。

•及时反馈:在移交后,需要及时收集业主意见和建议,及时反馈,尽快解决问题,提升住户满意度。

精装工程工序移交管理制度

精装工程工序移交管理制度

精装工程工序移交管理制度第一章总则为规范精装工程工序移交管理工作,保证工程质量、安全和进度,提高工程交付质量,特制定本管理制度。

第二章范围本制度适用于公司或项目部组织实施的精装工程工序移交管理工作。

第三章职责1. 项目经理:负责组织、指导、督促和检查精装工程工序移交管理工作。

2. 施工单位:负责按照设计要求和规范要求完成相关工序并做好移交准备工作。

3. 监理单位:负责监督和检查工程质量,监督施工单位做好工序移交准备工作。

4. 工程技术部:负责审核工序移交资料,并进行验收。

5. 工程质量部:负责对工序移交过程进行质量把关。

6. 安全管理部:负责对工序移交过程进行安全监督。

第四章工序移交流程1. 施工准备阶段(1)施工单位根据设计要求和规范要求组织施工人员进行施工准备工作。

(2)施工单位确保施工过程中符合安全操作规范,保证工人及现场安全。

(3)工程技术部进行施工准备工序的技术交底和资料审核。

2. 工序施工阶段(1)施工单位按照设计要求和规范要求进行工序施工。

(2)工程技术部对工序施工过程进行监督和检查,确保施工质量符合要求。

(3)安全管理部对工序施工过程进行安全管理和监督,保证工程安全。

3. 工序移交阶段(1)施工单位完成工序施工后,准备移交资料、设备等。

(2)工程技术部对工序移交资料进行审核,并进行验收。

(3)工程质量部对工序移交过程进行质量把关和验收。

(4)项目经理对工序移交过程进行综合评定和验收。

(5)完成工序移交,方可进行下一工序施工。

第五章工序移交标准1. 工序施工合格标准:符合设计要求、规范要求,质量达到验收标准。

2. 工序移交资料标准:齐全、准确、完整,包括施工记录、验收报告、材料清单等。

3. 工序移交验收标准:项目经理、工程技术部、工程质量部、安全管理部均同意并签字确认。

第六章工序移交记录1. 工序施工记录:施工单位应做好工序施工记录,包括施工过程中的关键节点、技术要求等。

2. 工序移交资料记录:施工单位应及时准备和提交工序移交资料,并做好记录备份。

精装修移交管理办法

精装修移交管理办法

精装修移交管理办法一、工作面移交前提条件1、各移交单位完成合同约定范围内工作面施工内容。

2、移交作业面范围内已工完场清,场地内无影响精装施工作业因素(人员、材料等)。

3、室内楼层标高控制线、轴线清晰,进行移交,详见附表《轴线/标高移交记录表》。

二、工作面移交流程1、移交启动会:具备移交前提条件后,成立移交小组,移交单位和接收单位安排专职人员参加移交小组,总监理工程师任组长,召开作业面移交工作启动会,启动会需明确移交主体、移交范围、移交标准、移交流程、移交计划、移交责任、整改期限等要素,移交单位须成立专职整改队伍。

2、移交单位自检合格,编制移交计划书,提交书面移交申请,向监理单位提交书面移交申请,详见附表《作业面移交申请表》。

3、监理单位复查审核:监理单位收到移交单位移交申请,进行复查审核,不合格则由移交单位进行整改,直至合格为止。

4、现场检查:监理单位复核审查合格后,组织移交小组进行现场检查移交,分阶段提交检查问题书面汇总表,三方确认签字,详见附件《作业面移交检查记录表》。

5、限期整改:移交单位应在30日内完成作业面移交问题整改,监理单位进行过程监督。

对限期整改不合格或未整改的问题,由移交单位、接收单位和监理单位三方签字确认。

甲方有权委托接收单位或第三方单位进行整改,产生的直接整改费用另加上甲方20%的管理费用,从移交单位工程款中予以扣除。

6、经移交单位、接收单位、监理单位三方确认合格的工作面,办理工作面移交手续,接收单位进入后续施工,详见附表《作业面移交确认单》。

三、工作面移交质量标准1、顶棚(层高),开间尺寸1.1顶棚在平整度的基础上应水平,检查点每个房间4-6个点;顶棚水平度允许偏差:混凝土结构面[0,15]mm。

1.2 混凝土结构面平整,模板拼缝处平顺。

顶棚砼高低差≤4mm,如超过标准,需要进行填补和打磨。

1.3混凝土结构面外观无露筋、蜂窝、夹渣、疏松、裂缝、漏浆、渗漏,无外露铁丝、模板碎屑等杂物。

精装修工程进场前移交和交接方案

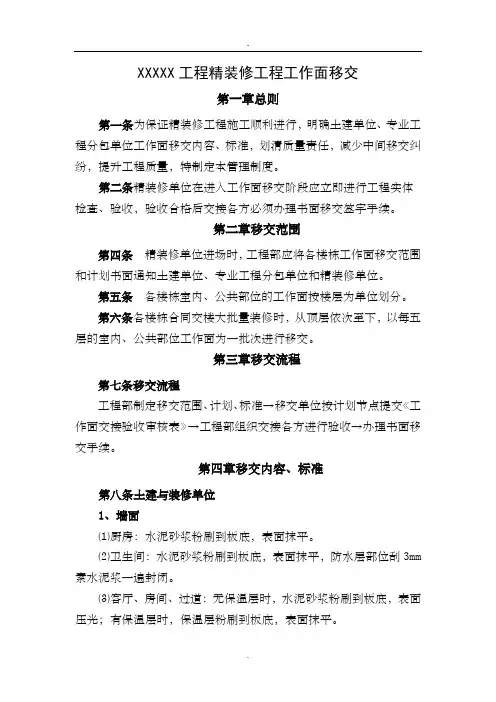

精装修工程进场前移交和交接方案

XXXXX工程精装修工程工作面移交第一章总则第一条为保证精装修工程施工顺利进行,明确土建单位、专业工程分包单位工作面移交内容、标准,划清质量责任,减少中间移交纠纷,提升工程质量,特制定本管理制度。

第二条精装修单位在进入工作面移交阶段应立即进行工程实体检查、验收,验收合格后交接各方必须办理书面移交签字手续。

第二章移交范围第四条精装修单位进场时,工程部应将各楼栋工作面移交范围和计划书面通知土建单位、专业工程分包单位和精装修单位。

第五条各楼栋室内、公共部位的工作面按楼层为单位划分。

第六条各楼栋合同交楼大批量装修时,从顶层依次至下,以每五层的室内、公共部位工作面为一批次进行移交。

第三章移交流程第七条移交流程工程部制定移交范围、计划、标准→移交单位按计划节点提交《工作面交接验收审核表》→工程部组织交接各方进行验收→办理书面移交手续。

第四章移交内容、标准第八条土建与装修单位1、墙面⑴厨房:水泥砂浆粉刷到板底,表面抹平。

⑵卫生间:水泥砂浆粉刷到板底,表面抹平,防水层部位刮3mm 素水泥浆一遍封闭。

⑶客厅、房间、过道:无保温层时,水泥砂浆粉刷到板底,表面压光;有保温层时,保温层粉刷到板底,表面抹平。

⑷阳台(露台):按建筑外墙设计施工完成。

⑸大堂、电梯厅:水泥砂浆粉刷到板底,表面抹平。

2、顶棚⑴厨房、卫生间:结构面移交,观感平整、干净。

⑵客厅、房间、阳台:模板拼接处打磨平整,结构面平整度满足规范要求直接移交;否则,结构面需修补满足要求后移交。

⑶露台(空中花园):饰面完成。

⑷有吊顶的过道:结构面移交,观感平整、干净。

⑸大堂、电梯厅:结构面移交,观感平整、干净。

3、楼地面⑴厨房:结构面清理干净。

⑵卫生间:沉箱回填和砼面层找平,并闭水移交。

⑶客厅、房间、过道:结构面清理干净。

⑷阳台(露台):防水保护层施工完成,并闭水移交。

⑸大堂、电梯厅:结构面清理干净。

4、门窗洞口⑴入户、户内门洞:门洞尺寸、门垛宽度满足甲供标准化产品的安装要求。

精装修工程工作面移交管理制度

精装修工程工作面移交管理制度

精装修工程工作面移交管理制度为确保精装修工程顺利组织施工,土建总包单位、专业工程分包单位将毛坯房屋中间交付给装修总包的交付验收流程,加强过程监控、明确质量责任、减少中间移交纠纷,从而提升最终工程质量。

各工作面移交工作有条不紊的进行,特制定本管理制度。

本制度作为精装修工程各中标单位的分判合同附件,参加移交单位需严格按此附件执行。

一、移交管理办法由监理组织总包单位、专业分包单位、精装修单位、相关精装修分包单位以及发包人主管工程师,逐层逐户分批按照相关规范标准对相关工作面进行验收、移交,应编制专门的中间移交验收的计划报监理和项目部审批,同时抄送知会总包。

精装修单位及各精装修分包单位在接收工作移交面后应立即进行检查、验收,并于三日内提出意见,否则将认为移交的工作面合格,精装修单位及各精装修分包单位不得以其它工序的质量问题影响其自身负责的装修质量,且不得因此向业主提出任何索赔,验收合格后填写“《毛坯房屋移交验收记录表》”完成工作面交接,必须办理移交签字手续,中间移交验收完成后,必须办理移交签字手续,如果超过规定的中间移交验收期间,除结构安全、土建结构裂缝、外墙渗漏外的其它质量责任转移到装修总包,装修总包承担相应的接收后房屋质量责任;中间移交验收按照《房屋中间交接验收记录表》相应规定每户验收并记录,应重点验收土建结构大小头、装修标高控制线、门洞口尺寸、外檐门窗渗漏、门、窗及玻璃、给水及采暖管道试压、排水管道通畅、厨卫防水施工质量、空调洞等,同时形成以下移交验收附件:装修总包对照销售一户一图和装修设计图纸,进行一户一图符合性验收;装修总包需和土建总包办理装修标高线确认移交记录;装修总包需和土建总包办理门洞口尺寸移交确认记录;厨卫要求装修总包和土建总包进行闭水移交试验验收。

在移交工作面符合图纸及相关规范要求的前提下,移交接收单位不得拒绝接收。

同时发现任何单位不能按时移交、不参加移交、移交之前擅自施工、移交质量不合格等情况,视情节轻重处以500~2000元罚款,并对相关责任人员进行批评、警告、撤职、责令离开工地等处理。

精装修施工交接界面移交控制流程

精装修施工交接界面移交控制流程

精装修施工交接界面移交控制流程1.编制移交计划:确立移交的目标和时间,并确定参与移交的人员,包括业主、装修公司负责人、监理及验收人员等。

2.梳理装修工程进度:确认已完成的施工项目和未完成的施工项目,以及每个项目的质量验收情况。

3.制定移交标准:明确精装修施工的交付标准,包括材料选购、施工工艺、装修设计等方面的要求。

4.进行现场验收:装修公司负责人、监理及验收人员对施工现场进行全面检查,确认施工质量是否符合合同要求,发现问题及时整改。

5.编制验收报告:根据实际情况,对每个施工项目进行详细的验收记录,包括项目名称、验收结果、存在的问题以及整改要求等。

6.整改问题:对于验收中发现的存在问题的项目,装修公司负责人需要在规定的时间内进行整改,并在完成后再次进行验收。

7.重新验收:对整改完成的项目进行再次验收,确认问题是否得到解决。

8.业主验收:业主对整体的施工质量进行验收,并根据移交标准判断是否满足交付要求。

9.编制交接报告:根据业主验收结果,编制精装修施工交接报告,包括验收结论、存在的问题及整改情况、质保期要求等。

10.完成移交手续:根据交接报告的内容,装修公司负责人与业主签订正式的精装修施工交接协议,并完成相关的手续办理。

11.完成技术交底:装修公司负责人向业主交底施工过程中使用的材料、设备的性能、维护方法等技术资料,确保业主对精装修工程有全面的了解。

12.监管期内跟踪:在施工交接完成后的一段时间内,监理及验收人员进行跟踪监管,确保装修公司整改的问题得到解决,并帮助业主处理后续问题。

通过以上步骤的执行,可以确保精装修施工交接界面移交的顺利进行,保证业主对装修质量的满意度。

同时,也有助于装修公司负责人和监理及验收人员对施工过程进行全面的控制和管理,提高装修工程的质量和效率。

土建与精装修交接面的移交注意事项

土建与精装修交接面的移交注意事项

土建与精装修交接面的移交注意事项1.合作协议:在进行土建与精装修交接面的移交前,两方应签订合作协议,明确各自的权利和义务,并对移交的时间、质量、责任等方面进行明确约定。

2.移交时机:一般情况下,在土建施工完成后即可进行交接,特殊情况下,也可以根据实际情况灵活调整移交时机。

3.包括的内容:土建与精装修交接面的移交内容应包括已完成的土建工程、基础设施、弱电线路、给排水等,以及已完成的精装修工程、门窗、涂料、铺贴等。

同时,还应明确未完成的工程和待完成的节点。

4.移交范围:对于土建与精装修交接面的移交范围,应进行明确界定,确保双方都清楚所负责的工作范围,避免造成责任模糊的情况。

5.收费标准:按照合同约定,确定土建与精装修交接面的移交收费标准,并在移交前进行核验和确认。

6.工程验收:土建与精装修交接面的移交需要进行工程验收,验收内容包括质量合格证明、工程进度记录、工程图纸、使用说明等。

验收合格后才能进行正式的移交。

7.材料验收:移交时需要对土建施工所用材料和精装修所用材料进行验收,确保符合规定质量要求。

8.信息传递:在进行土建与精装修交接面的移交时,相关的文件资料和信息应及时传递到对方手中,确保双方能够顺利进行后续的施工和监管工作。

9.问题记录与解决:在移交过程中,出现的问题应及时记录,并协商解决措施。

对于后续工程中可能出现的问题,也应提前预防和解决。

10.移交记录:移交完成后,应当制作详细的移交记录,包括工程质量、材料使用、工程进度等各项细节,并由相关人员签字确认,作为后续纠纷处理的重要依据。

总之,在进行土建与精装修交接面的移交时,双方应加强沟通,明确责任、规范操作,确保工程质量和进度的顺利衔接。

只有双方密切配合,才能保证房屋建设工程的顺利进行与圆满竣工。

土建与精装修交接面的移交注意事项

土建与精装修交接面的移交注意事项

土建与精装修交接面的移交注意事项在房屋交付过程中,土建和装修工作之间的交接面是最重要的部分。

如果不正确处理这个交接面,就可能会产生问题,例如环境卫生和安全问题,影响交付的质量和感受。

因此,在移交土建和装修之间,需要采取一系列措施来确保顺利进行。

注意事项土建移交土建的移交需要注意以下几点:1.卫生和环保:在土建移交之前,需要对房屋进行清洁,以确保新房的环境卫生。

同时,在施工过程中需要注意环境保护,避免对周围环境造成影响。

2.安全:确保房屋结构安全。

例如,确保所有结构设计符合工程要求,墙体、楼板、地基等结构都符合设计标准。

同时不能有任何开裂或漏水的现象。

3.防水工程:在移交土建工程时,需要确保所有防水工程已经完成。

例如,墙面和地面防水施工是否正确、地下室防水是否符合要求等。

精装修移交精装修的移交需要注意以下几点:1.安全标准:在精装修移交之前,需要确保所有设计都符合安全要求。

例如,所有电路和灯具都需要经过专业人员验收,确保符合国家标准。

2.装修工程的品质:移交前应进行全面检查,对于尚未完工的地方,需要及时完成,并对灯具、门把手、水龙头等细节、家具、门窗等进行检查、测试和清洁。

在移交后,应对完成的装修工程进行全面的验收,并逐条对照装修确认单确认。

3.建筑外观:移交前要确保建筑外观符合设计标准,并完整齐全。

包括:电梯门窗、封阳台改造、门、走廊、墙面等均符合设计标准。

以上就是土建与精装修交接面的移交注意事项。

在进行移交前,需要仔细检查和确认,避免出现问题。

同时,进行移交时,需要根据实际情况采取不同的措施,以确保交付质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

• 人员架构:工程部经理总牵头,由现场管理部指派各专业责任工程师,由现场管理部组织
监理单位、土建单位及精装单位相关人员,并协调、督促移交工作。
工程部经理
各专业工程师
土建总包
监理单位
精装总包
• 移交程序概述:
1、接收单位安排人员对各自单位所属工程进行实测 实量,用项目部统一的“分项移交整改记录表格”
•相关单位联系方式(公司电话及项目负责人),电话24小时畅通,移交单位在接到问题 24小时内必须开始整改,拒接电话的或规定时间内未整改完成或拒整改的,质检工程师、 监理工程师现场核实,移交精装或第三方处理,费用由责任单位承担;
二、移交条件
• 土建竣工验收完成;
• 入户门及外墙门窗栏杆安装完成; • 土建户内清洁完成; • 能提装饰供材料运输、集散、堆放、加工等的场地; • 每间房内地面弹出检查辅助轴线(设计轴线平移200)并要求闭合;墙面弹出水 平标高线,统一为地坪正负零以上950mm或1000mm位置,要求贯通到每个房 间(此线标准以电梯前室公共区域完成面为± 0.00点,也即是入户门下口标高)。 要求所有电梯厅门标高、入户门标高、铝合金门标高及工区防火门等标高统一。
3、通风与空调
•卫生间排气孔空调孔无渗漏、反坡、位置、大小正确、与插座位置协调(空 调孔),装饰单位进场必须全数检查,如有不符的土建单位全数整改到位;
•空调单位在移交阶段对所有户型空调外机位尺寸、内机安装位置进行测量,如有 与设计配备冲突的,提出由专业工程师出具体处理方案; •烟道止回阀安装高度位置正确且无功能障碍,抽油烟机单位检测;
• 其它情况根据现场实际情况,以移交会议纪要记录为准。
三、分项工程移交标准
• 土建部分
1、地面项目
• 地面实测实量前,精装单位应效验室内辅助轴线及标高线,以卧室精装完成面为± 0.00点, 如室内木地板房间水泥砂浆地坪完成面标高不一致时,以最高地坪房间精装完成面为± 0.00点进行,同一套房内土建地坪标高误差小于 5mm;
A区封板后呈喇叭口,影响细部工程质量
•铝合金门窗外围玻璃胶密封胶顺直、密实、无渗漏,材料自身安装无 缺陷,做淋水实验检测,移交重点关注项;
•铝合金推拉门框后塞缝用防水砂浆填密实,下口做防水水处理(门框上 返300mm最好),并做闭水实验;移交重点
•门窗框栏杆及玻璃有无划痕,有无碰伤、变形、掉漆等,五金件无锈迹;
谢谢聆听!
精装总包单位接 收
•移交人员要求:移交双方人员均分为初查、复查两部分
每单元移交各单位人员数量(单位:人) 项目 单位 土建 水电安装 铝合金类 防水 土建总包 4 4 0 0 精装总包 4 4 2 2 铝合金单位 0 0 2 0 防水单位 0 0 0 2 木门单位 4 0 0 0 木地板单位 2 0 0 0 橱柜单位 0 2 0 0 浴室柜单位 0 2 0 0 空调单位 0 2 0 室内电器单位 0 2 0 0 入户门单位 0 0 0 0
•以室内卫生间返梁低于卧室水泥砂浆找平层至少8mm;
风险:装修无法施工,踢打破坏防水
2、墙面项目
•墙面平整度误差,墙砖饰面油漆饰面墙面平整度均≤5mm;
•墙面垂直度误差,墙砖饰面垂直度≤7mm,其它饰面垂直度≤5mm;
•墙面阴阳角误差,所有墙面阴阳角误差均≤5mm ;
•地面空鼓整改范围:单个空鼓面积≥400cm2或一面墙有空鼓面积≤400cm2的点超过2处的必须 整改; •墙面空鼓整改范围:单面墙体小于5平方米,允许1处空鼓,空鼓面积不大于5平方厘米;单 面墙体大于5平方米,最多允许2处空鼓,每处空鼓面积不大于5平方厘米;
•墙面防水无小孔、砂眼,表面应平整光滑, 尤其防水砂浆墙面;
四、重难点问题及控制措施
五、小结
前期移交工作的完善是后续工种顺利、有序施工的有力保障,基础 整改质量更是制约后期精装修质量进步的重要原因。为此,必须重视场 地移交。移交过程中的重点关注项目务必全程旁站见证,隐患项目应由 四方签字备案。 鉴于A区中、后期仍存在土建遗留整改项目的现象,这提醒在今后 的移交工作中必须更全面、细致的检查,并最终达到土建整改一次到位 的目标,杜绝后期出现土建重复整改的情况。
•卧室地坪翻砂起皮掉壳
•以卧室精装完成面为± 0.00点,地砖粘接层厚度超过50mm且面 积超过0.5㎡和粘接层厚度不足12mm的部分由土建单位全数整改 到位;地面管线预埋位置(尤其是靠门洞口位置)及房间四角重点 检测,
•卧室等木地板房间地坪大面平整度2m见方≤5mm,墙角及门口位置平整 度≤4mm,实测实量由木地板施工单位进行;
•给水管头高出墙面距离:墙砖饰面高出抹灰面15~20mm;油漆饰面出墙-5~5mm;
风险: 1、内陷过多精装加内外丝接头,增加漏水风险点; 2、高出墙面过多影响装饰观感,整体装修质量下降;
•保温墙面给水管出水口固定牢固;
风险:精装后水龙头安 装松动
•实测混合龙头间间距15mm,间距误差±3mm,水平误差±5mm;
入户门 0 0 0 0 0 0 0 0 0 0 2
•移交范围:
•移交表格与问题记录:记录检查所有问题(包括误差范围内),同时附上该户平面图标 注清楚问题点位,便于问题整改复查;
•接收单位为精装分包单位时,所属工程整改完成后,移交给精装总包,在分包单位进场 施工前的工程质量、成品保护及场地维护等由精装总包全权负责。
• 屋面防水,屋面无渗漏、无积水;
•厨卫间防水由防水单位直接与精装修单位移交,下沉卫生间由精装修单位回填, 界面划分清楚,排水点位不符部分可以在回填前调整,避免更改给水管破坏防水;
•厨房、卫生间等有防水要求的地面应全数检查,蓄水时间不得小于24小时,最 小蓄水深度不得小于20mm,卫生间蓄水应超过侧排管及返梁,重点观察墙角及 结构裂纹导致渗水及精装完成后返工
•梁大小头、水平误差≤10mm;
• 安装部分
要求:
1、土建点位按精装修施工图标准预留,不符的部分必须全数整改到位。 2、所有点位满足该户内最大功能需求,如设计不合理,工程应提出并做相应调整。
1、给排水项目
• 给排水管道无渗漏、无堵塞,排水管道坡向、坡度正确(GB50242-2002); • 给水管检测试压1.0MPa,稳压30分钟后压降不超过0.05MPa,无渗漏; • 检查给水管有无损伤,实测地面敷设的给水管与地面标高是否冲突(土建地面已提到); • 所有给水都必须做放水实验,保证流水通畅; • 排水主管检测以通球为准,要求球径不小于管道的2/3; • 地漏有效水封深度不小于50mm,构造内无存水弯的卫生器具与生活排水管道连接时应设存 水弯,其有效水封深度不小于50mm ;(GB 50368-2005)
•入户门、铝合金门窗框及栏杆保护膜安装过程中不 拆除,精保洁时候拆除; •铝合金单位在移交开始后必须与土建移交进度同步, 完成室内所有工程(玻璃、栏杆、锁具、拉片预埋等 等),避免交叉施工损坏无法界定。
•空调百叶安装方向一致且固定牢固(最好便于后期空调 安装的方向开启);
• 防水工程
• 外墙防水,外墙面无渗漏、滴水线无爬水; • 外窗防水,外窗及外窗周边无渗漏,做淋水实验,并逐户检查; • 生活阳台观景阳台等局部有防水要求的,局部进行闭水实验; • 同时还应采用泼水试验检查积水与否。
基层空鼓或抹灰强度不够,后期精装施工后大面积空鼓
•房间开间进深误差 ± 15mm 以内;
房间开间/进深偏差测量示意
•房间方正度检测,十字控制线检测误差≤ 10mm,对角线检测误差 ≤ 15mm ;
3、顶面项目 ²对于未吊顶的天棚其平整度以水平标高线为参照误差极差± 15mm;
•顶板结构有无裂纹;
风险:门洞左右大小头,精装施工 后非常明显
•门窗洞墙体厚度误差±5mm ;
•门窗洞高宽误差极差10mm;
•对土建铝合金门窗的进出线必须以室内装饰墙面为标准进行安装,铝合金门窗框边距内墙 装饰面的距离根据精装饰要求统一,确保室内门窗台面宽度一致;
窗台宽度
•铝合金框与土建抹灰面间距:砖饰面误差≤20mm,油漆饰面误差≤5mm;
全数检查 记录问题(包括误差范围内)
整改 整改检查
记录后递交相关单元或栋号质检工程师(记录问题
包括误差范围内),由质检工程师组织监理、移交 方、接收方共同约定整改完成时间并签字确认, 待 整改完毕后四方共同检查无误后填写移交单,四方 签字,视此项目移交完毕。
整改合格 消项
整改不合格或逾期未整改 第三方介入或精装总包整改
•实测排水管与墙面距离:地漏排水管中心距距墙80~100mm,确保精装地漏安装,排 水通畅;
满足要求
不满足要求
•实测排水管与墙面距离:马桶排水管中心距距墙面330~350mm,确保马桶安装,同时 应注意马桶位置与其它项目是否冲突;
2、强弱电项目
•配电箱内配线整齐,回路编号齐全,标示正确,箱内开关开启灵活品牌是否一致; •等电位端子齐全,接线位置正确; •强电进行通断和绝缘测试,导线间和导线对地间绝缘电阻值必须大0.5MΩ; •防雷接地由铝合金单位焊接,土建总包余留接地点; •开关边缘距门框边缘及墙边距离150mm至200mm,同位置不同层误差小于等于50mm;
•土建穿线并线后预留接线长度;
•同一室内的电源、电话、电视等插座底盒同功能应在同一水平标高上,高差应 小于5mm;
•墙砖饰面墙面底盒(包括强弱电箱及等电位盒)高出抹灰面15mm~20mm,油漆饰面墙 面底盒高出墙面极差≤5mm ;
满足要求
高出墙面过多25mm
B区底盒内陷
•房间内所有吸顶灯位以装饰造型完成面居中,误差≤100mm;
精装工程土建移交管理
项目精装组
2015年1月
目录
一、移交方式概述
二、移交条件
三、分项工程移交标准 四、重难点问题及控制措施 五、小结
一、移交方式概述
移交时间:6天,接收单位提前一周进场进行实测实量
相关文档
最新文档
