卵石面层
监理(建设)单位验收记录
主控项目
1
卵石整体面层坡度、厚度、图案、石子粒径
符合要求
2
水泥砂浆强度和厚度
符合要求
3
带状卵石铺装
符合要求
4
面层铺设
面层与下层接合牢固,镶嵌深度大于粒径1/2,石子无松动脱落现象.
一般项目
1
卵石面层表面
表面颜色和顺,图案清晰,石子清洁,无残留灰浆
2
卵石整体面层
无明显坑洼隆起积水现象,与相邻铺装面、路缘石衔接平顺自然
施工操作依据
完整
质量检查记录
完整
施工单位检查
结果评定
主控项目合格,一般项目满足施工规范规定
质量检查员: 年 月 日
监理(建设)
单位验收结论
专业监理工程师:
(建设单位项目专业技术负责人)年 月 日
卵石面层检验批质量验收记录
工程名称
永城市城关镇大青沟综合治理工程
分项工程名称
卵石面层
项目经理
张小可
施工单位
河南宝鼎建设工程有限公司
验收内容
南段桥头东侧广场铺装花池A
施工执行标准名称及编号
《建筑地面工程施工质量验收规范》GB50209-2002
专业工长
张鹏
分包单位
/
分包项目经理
/
施工班组长
/
质量验收标准的规定
卵石面层检验批质量验收记录

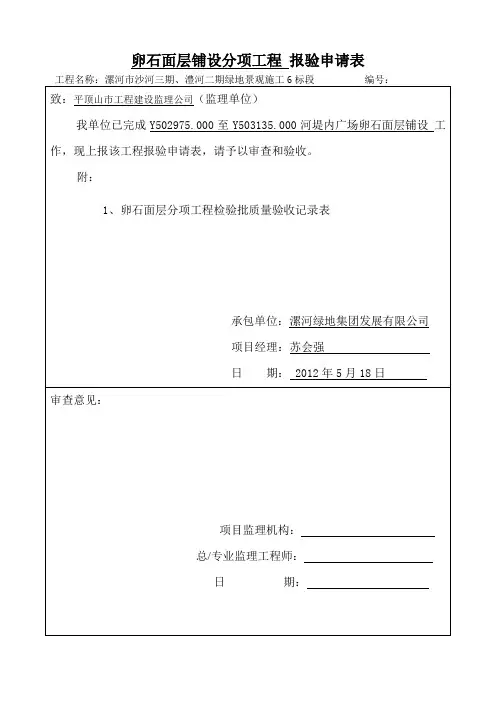

卵石面层铺设分项工程报验申请表工程名称:漯河市沙河三期、澧河二期绿地景观施工6标段编号:致:平顶山市工程建设监理公司(监理单位)我单位已完成Y502975.000至Y503135.000河堤内广场卵石面层铺设工作,现上报该工程报验申请表,请予以审查和验收。
1、附:1、卵石面层分项工程检验批质量验收记录表承包单位:漯河绿地集团发展有限公司项目经理:苏会强日期: 2012年5月18日审查意见:项目监理机构:总/专业监理工程师:日期:卵石面层铺设分项工程检验批质量验收记录表工程名称漯河市沙河三期、澧河二期绿地景观施工6标段分部工程名称广场工程验收部位广场卵石铺设施工单位漯河绿地集团发展有限公司专业工长刘玉民项目经理苏会强施工执行标准名称及编号建筑装饰装修工程施工质量验收规范(GB50210—2001)分包单位/分包项目负责人/施工班组长姚建华质量验收标准的规定施工单位自检记录监理单位验收记录主控项目1面层所用本地鹅卵石的品种、质量、规格必须符合设计要求合格2 面层与基层的结合必须牢固合格一般项目1 卵石面层应符合要求合格2 允许偏差(mm)表面平整度 4 1 2 2 2 2 1接缝高低差 4 2 3 2 1 3 2卵石间隙 5 1 2 2 3 4 2施工单位检查评定结果合格主控项目全部合格,一般项目满足规范规定的要求项目专业质量检查员: 2012年5月18日监理(建设)单位验收结论监理工程师:(建设单位项目专业技术负责人)2012年5月18日人行道砖面层铺设分项工程报验申请表工程名称:漯河市沙河三期、澧河二期绿地景观施工6标段编号:致:平顶山市工程建设监理公司(监理单位)我单位已完成Y502975.000至Y503135.000河堤内人行道砖面层铺设工作,现上报该工程报验申请表,请予以审查和验收。
2、附:1、人行道砖面层铺设分项工程检验批质量验收记录表承包单位:漯河绿地集团发展有限公司项目经理:苏会强日期: 2012年5月18日审查意见:项目监理机构:总/专业监理工程师:日期:人行道砖面层铺设分项工程检验批质量验收记录表工程名称漯河市沙河三期、澧河二期绿地景观施工6标段分部工程名称广场工程验收部位人行道砖面层铺设施工单位漯河绿地集团发展有限公司专业工长刘玉民项目经理苏会强施工执行标准名称及编号建筑装饰装修工程施工质量验收规范(GB50210—2001)分包单位/分包项目负责人/施工班组长姚建华质量验收标准的规定施工单位自检记录监理单位验收记录主控项目1面层所人行道砖的品种、质量、规格必须符合设计要求符合要求2 面层与基层的结合必须牢固合格一般项目1 人行道砖面层应符合要求符合要求2允许偏差(mm)表面平整度 4 2 2 3 3 2 4厚度 3 1 2 3 1 2 2缝格平直 3 2 3 2 2 1 2接缝高低差 1 0 1 0 0 1 0板块间隙 3 1 0 1 2 0 1施工单位检查评定结果合格主控项目全部合格,一般项目满足规范规定的要求项目专业质量检查员: 2012年5月18日监理(建设)单位验收结论监理工程师:(建设单位项目专业技术负责人)2012年5月18日。
园林铺地工程施工方案
园林铺地工程施工方案园林铺地工程主要包括广场铺装和园路铺装两大部分,面层有青石、花岗岩、卵石等。
垫层做法有砂、碎石垫层和砂浆及木地板有砼垫条上木栅垫层三类。
园林铺装工程的好坏直接关系到整个园林工程的效果。
为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施。
在整个广场和园路铺装工程中,重点设置垫层的密实度和面层的标高二个质量控制点。
在此我们以花岗岩、卵石为例,对园林工程中最常用的铺装方法进行介绍,具体如下:一、施工准备(一)技术交底进行施工图交底,认真阅读施工图,对照施工技术规范及质验标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制。
然后将施工技术方案报请监理工程师审批方可施工。
(二)材料准备园林铺地工程中,由于工程量大,形状变化多,需事先对铺装广场的实际尺寸进行放样,确定边角的方案及广场与园路交接处的过渡方案,然后再确定各种花岗石的数量。
在进料时要把好材料的规格尺寸,机械强度和色泽一致的质量关。
因为在实际施工中,往往会遇到上列问题。
(三)场地放样、定标高按照广场设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。
然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。
然后定出坐标桩点标高,注意尽量采用共同基准点。
(四)地形复核对照广场竖向设计图,复核场地地形。
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。
二、地面施工(一)挖方与填方施工根据设计的标高进行挖填土方。
填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。
挖方时挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,通知监理业主处理。
(二)场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理。
要铲平地面,使地面平整度限制在0.05米内。
根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。
卵石道路施工方法
卵石道路施工方法
1、根据已定好的路边线及控制标高,组织人工进行整理路床、夯实路基和碎石垫层的施工,根据标高支设验垫层模板,并每隔6米左右设道路变形缝,混凝土按照配合比用磴搅拌机搅拌,用平板式震动器震捣。
2、施工顺序:整理土床一土方夯实T150厚级配砂石-20厚1:2水泥砂浆找平一弹分隔线T卵石铺装面层
3、根据已测定的边线及控制标高进行场地平整、打夯机夯实、铺设碎石垫层、垫层模板支设,硅垫层浇筑前应用水准仪抄出控制标高,做控制灰桩,并设排水坡度,坡向出水口。
浇筑时按照施工规范要求分块设置变形缝,面层的变形缝应与垫层的变形缝一致,并嵌设建筑油膏。
4、面层铺设时先弹线分格,再用水准仪抄出控制灰桩,根据分
格线及控制灰桩带准线,铺设应平整,随时用水平尺检验平整度。
卵石路铺装流程
卵石路铺装流程1、湿铺就是要铺设地面上铺上一层水泥沙浆,抹平以后,再将卵石插入到沙浆就可以。
对于铺设时没有图案要求的地方,也可以用墙侧面卵石来进行贴面。
2、干铺指的是将干水泥、干沙按照比例铺在地面,在地面上画个底稿,再插入卵石,最后洒水淋透,等到灰浆干燥70%-80%时,再刷上一层的水泥浆固定。
3、还要特别注意就是,在卵石铺设时一定要有牢固边框跟养护,铺装时还要将卵石径比较长的一面垂直方向。
鹅卵石铺装方法1.清理基层。
鹅卵石一般都是铺在室外的,为了保障鹅卵石铺装稳固,最好是铺设在自然土上。
先将土地表面的浮土高度挖掉,然后将基层压严实。
但如果时候是在混凝土的表面做鹅卵石,一定要先将原来的混凝土铲掉,然后再铺上铺细石混凝土将路面抹平,细石混凝土的厚度是在8~10cm左右,铺设的面积代销可以直接用1:3沙浆。
2.砂浆抹平。
基层的表面可以先抹一道素水泥浆,为了保证鹅卵石的黏性可以掺入水量10%的107胶水,然后分层将有黏性的胶水分别抹入底层的砂浆。
底层的砂浆也要处理平整,可以使用直尺刮平,然后再用木蟹搓毛,待砂浆终凝后洒水养护。
抹石子浆面层时,先刮一道素水泥浆,自下而上分两遍抹石子浆,抹面应比两侧已完成的地面略高1mm,最后将石子浆层拍平、压实。
3.安装卵石。
安装鹅卵石的方法是比较关键的,首先选择的最好是不同颜色以及不同大小的鹅卵石,然后就可以根据自己喜欢的图案和纹路来安装鹅卵石了。
需要注意的时候鹅卵石一定要将鹅卵石的三分之二左右的厚度完全插入水泥中,各个鹅卵石之间的距离一定要足够掩饰,同时也要控制鹅卵石的表面在同一个水平面上,以免以后使用的时候高低不平很容易摔倒,而且踩上去也不够舒服。
4.清理表面。
鹅卵石安装完后,可以用细软的扫帚轻轻地将鹅卵石表面的水泥灰清扫干净,在最初的时候,一定要注意按时均匀地在鹅卵石路面上洒水,但是洒水量不要太大,洒水量只要是能够满足鹅卵石凝固在水泥的表面又提供了充足的水源就可以了,直到撒的水要开始外溢的时候停止洒水,等到鹅卵石完全凝固在路面上就可以停止洒水了。
10种经典园路卵石铺装设计cad方案图图集(甲级院设计)

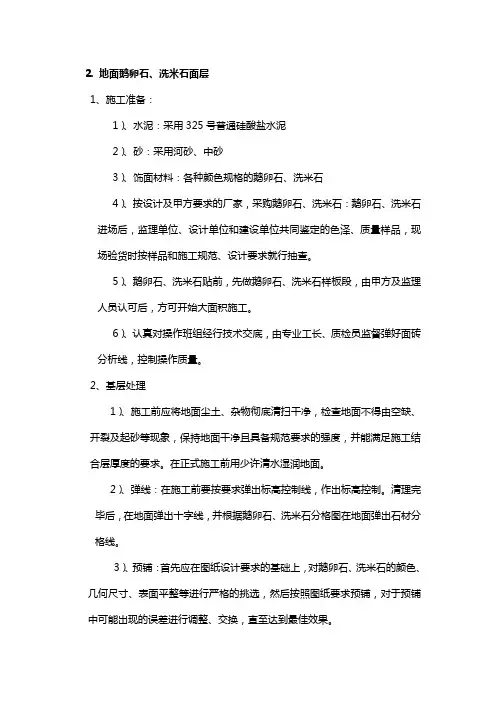

地面鹅卵石、洗米石面层
2. 地面鹅卵石、洗米石面层1、施工准备:1)、水泥:采用325号普通硅酸盐水泥2)、砂:采用河砂、中砂3)、饰面材料:各种颜色规格的鹅卵石、洗米石4)、按设计及甲方要求的厂家,采购鹅卵石、洗米石:鹅卵石、洗米石进场后,监理单位、设计单位和建设单位共同鉴定的色泽、质量样品,现场验货时按样品和施工规范、设计要求就行抽查。
5)、鹅卵石、洗米石贴前,先做鹅卵石、洗米石样板段,由甲方及监理人员认可后,方可开始大面积施工。
6)、认真对操作班组经行技术交底,由专业工长、质检员监督弹好面砖分析线,控制操作质量。
2、基层处理1)、施工前应将地面尘土、杂物彻底清扫干净,检查地面不得由空缺、开裂及起砂等现象,保持地面干净且具备规范要求的强度,并能满足施工结合层厚度的要求。
在正式施工前用少许清水湿润地面。
2)、弹线:在施工前要按要求弹出标高控制线,作出标高控制。
清理完毕后,在地面弹出十字线,并根据鹅卵石、洗米石分格图在地面弹出石材分格线。
3)、预铺:首先应在图纸设计要求的基础上,对鹅卵石、洗米石的颜色、几何尺寸、表面平整等进行严格的挑选,然后按照图纸要求预铺,对于预铺中可能出现的误差进行调整、交换,直至达到最佳效果。
4)、铺贴:镶贴应采用1:3干硬性砂浆经充分搅拌均匀后进行施工。
先在清理好的地面上,刷一道素水泥浆,把已搅拌好的干硬性砂浆铺到地面,用灰板拍实,应注意砂浆铺设厚度应超过鹅卵石、洗米石高度2/3以上,砂浆厚度控制在30mm。
把鹅卵石、洗米水按照要求放在干硬性砂浆上,用橡皮锤砸实,根据装饰标高,调整好干硬性砂浆厚度,从中间往四周铺贴。
5)、匀缝:铺完24h后进行勾缝。
6)、清理:勾完缝后,等水泥浆凝固后再用棉纱等物对鹅卵石、洗米水表面进行清理(一般宜在12h之后)。
7)、石材打蜡:打蜡一般应按所使用的蜡的操作工艺进行,原则上烫硬蜡,擦软蜡,蜡洒布均匀,不侵底色,色泽一致,表面干净。
8)、每一处独立团的鹅卵石、洗米石颜色一致,花纹通顺基本一致,擦缝饱满与板齐平,洁净美观;卵石块挤靠严密,无缝隙,缝痕通直无错缝,表面平整,洁净,图案清晰,无磨划痕,周边顺治方正;石材地面烫硬蜡、擦软蜡,蜡洒布均匀不露底,色泽一致,后薄均匀,图文清晰,表面洁净。
园林绿化工程计算规则(全1)
园林绿化工程计算规则一、围堰工程围堰工程分土围堰、草袋围堰:土围堰工程量按围堰的长度以延长米计算;草借袋围堰工程量以立方米计算。
二、园林绿化工程 1.不论树木大小均按株计算。
2.种植花卉、挖铺草皮以平方米计算。
3.绿篱种植不论单排,双排均以延长米计算。
三、堆砌假山及塑假石山工程1.假山的工程量按实际使用石料数量以吨计算。
计算公式:堆砌假山工程量(吨)=进料验收的数量-进料剩余数量。
2.塑假石山工程量按其外围面积以平方米计算。
四、山路、园桥、地面1.各种园路垫层按设计图示尺寸,两边各放宽5cm乘厚度以立方米计算。
2.各种园路面层按设计图示尺寸,按平方米计算。
3.园桥:毛石基础、桥台、桥墩、护坡按设计图示尺寸以立方米计算。
石桥面按平方米计算。
4.室内地面以主墙间面积计算,不扣除磉磴(西半球顶石)、落地柱、垛、间壁墙所占面积,应扣除0.5m2以上的佛像基座、香炉基座及其它室内装饰件底座所占面积,室外地坪和散水不扣除天花乱坠子所占面积,应扣除0.5m2以上的树池、花坛、沟盖板、须弥座、照壁等所占面积。
5.墁石子地面不扣除砖、瓦条拼花所占面积,若砌砖心时应扣除砖心所占面积。
6.用卵石拼花、拼字,均按花或字的外接矩形或贺形面积计算其工程量。
7.贴陶瓷片按实铺面积计算,瓷片拼花或拼字时,按花或字的外接矩形或贺形面积计算,其工程量乘以系数0.8。
五、园林小品工程 1.堆塑装饰工程分别按展开面积以平方米计算,塑树根或仿树形柱、枋竹形柱分不同直径按米计算。
2.小型设施工程量:(1)预制花檐、角花、博古架分不同规格按延长米计算。
(2)现浇彩色水磨石飞来椅按扶手长度计算。
(3)木纹板工程量以平方米计算。
(4)砖砌园林小摆设工程量以立方米计算,砖砌园林小摆事实设抹灰面工程量以平方米计算。
3.树皮、麦草、山草、丝(思)毛草亭屋面以斜面积平方米计算总说明一、《福建省园林绿化工程消耗量定额》 (FJYD-501-2005)(以下简称本定额)依据建设部发布的《全国统一仿古建筑及园林工程预算定额》([88]建标字第451号),结合我省实际编制。
卵石地面施工工艺
卵石地面施工工艺
卵石地面是一种由卵石、水泥、砂等材料通过模具制作而成的地面,其表面纹理如鹅卵石般高低错落,地面的花纹与图案千变万化,色彩丰富,具有良好的装饰性。
下面介绍一下卵石地面的施工工艺:
1.基层处理:基础为混凝土基础或水泥砂浆基础。
在施工前应清理基层表面杂物,用水冲洗并擦干。
2.放线:在弹出的线框内用墨线弹出地面的轮廓线及每一块卵石、水泥砖的位置。
3.做浆:在弹线完成后,洒水湿润基层后,先用水泥浆刷一道(厚度约10毫米)作为基层找平层;在此基础上用水泥浆抹一道作为结合层(厚约5毫米)。
4.做面层:根据设计要求将结合层(或面层)做好后,开始铺贴卵石面层,首先要在地面上弹出与墙面垂直的十字线,并根据每一块卵石、水泥砖的位置用石灰撒出每一块卵石、水泥砖的位置,然后按每一块卵石、水泥砖的面积将其铺满。
如地面较大且设计要求较高时,还需在中间分段做好标记,再用石灰撒出每一块卵石、水泥砖的位置。
—— 1 —1 —。
卵石铺地施工程序(3篇)
第1篇一、准备工作1. 材料准备:根据设计要求,选购合适的卵石,确保其大小、颜色、形状相似,避免影响整体美观。
同时,准备好水泥、砂浆、砂石、垫层材料等。
2. 工具准备:准备推土机、平板振动器、扫把、铁锹、抹子、水平尺、线锤等施工工具。
3. 人员准备:组织施工队伍,明确各岗位人员职责。
二、施工步骤1. 基层处理:将施工区域内的杂物、杂草、砖石等清理干净,确保基层平整、坚实。
如有必要,可进行素土夯实,确保基层满足设计要求。
2. 垫层铺设:在基层上铺设碎石垫层,厚度根据实际情况确定。
用平板振动器将碎石振实,确保垫层平整、坚实。
3. 砂浆结合层铺设:在碎石垫层上铺设砂浆结合层,厚度一般为2-3cm。
用铁锹将砂浆均匀铺设在垫层上,用抹子抹平,确保结合层平整。
4. 卵石铺设:将卵石按照设计要求进行铺设。
首先,在结合层上均匀撒上一层砂浆,然后将卵石放置在砂浆上,注意卵石之间的间距,避免过密或过疏。
5. 图案设计:若设计有精美图案,需在铺设卵石过程中进行图形排列,确保图案美观。
6. 灰泥涂抹:在卵石铺设完成后,用砂浆将卵石间隙填满,确保卵石稳定。
7. 面层处理:用抹子将面层砂浆抹平,确保面层平整。
8. 清洁保养:用抹布将卵石上方的灰泥擦干净,确保整体美观。
三、注意事项1. 施工过程中,注意卵石之间的间距,避免过密或过疏,影响美观。
2. 在铺设卵石时,避免将卵石薄面放置在上面,以免脱落。
3. 施工过程中,确保砂浆均匀,避免出现凹凸不平现象。
4. 施工完成后,及时清理施工现场,保持环境整洁。
5. 施工过程中,严格按照设计要求进行施工,确保工程质量。
6. 施工过程中,注意安全,遵守施工现场的各项规定。
四、验收标准1. 基层平整、坚实,无裂缝、沉陷等现象。
2. 碎石垫层平整、坚实,厚度符合设计要求。
3. 砂浆结合层平整、坚实,厚度符合设计要求。
4. 卵石铺设均匀,图案美观,无遗漏。
5. 面层平整,砂浆填充饱满,无空鼓、裂缝等现象。
园林铺装方法简介-鹅卵石园路的铺装方法
园林铺装方法简介-鹅卵石园路的铺装方法园林铺装,是在庭园环境中运用自然或人工的铺装材料,按照一定的铺设于地面形成的地表形式。
作为园林景观的一个有机组成部分,园林铺装主要通过对园路、空地、每种广场等进行不同形式的印象组合,贯穿游人游览投资过程的始终,在营造空间的整体形象上具有极为重要的无可替代影响。
它不仅具有组织公路运输和引导游览的功能,还为人们提供更多了良好的休息、活动场地,同时还直接创造优美的地面景观,给人美的享受,增强了园林艺术疗效。
因为园林铺地及园路面迥然不同层铺装材料的各异,预制技术与施工方法也不同,下面介绍鹅卵石园路的铺装方法。
鹅卵石是指10~40mm圆形圆滑的河川冲刷石。
用鹅卵石铺装的园路看起来稳重而又实用,且有着江南园林风格。
这种园路也并常作为人们的健身径。
基本上使用鹅卵石铺成的园路往往会稍显单调,若于扁平鹅卵石间加几块自然圆柱状的切石,或部分的色彩鹅卵石,就会出色许多。
铺装鹅卵石路时,要注意卵石的花纹、大小、色彩是否调和。
特别在与切石板配置之时,相互演化成交错形成的花饰要自然,切石与卵石基本一致的石质及颜色最好避免完全相同,才能显出路面变化的色彩。
施工时,因卵石的大小、高低完全不同,为使铺出的路面平坦,必须在路基上下工夫。
先将未干的砂浆填入,再把卵石及切石一一填下,鹅卵石呈蛋形,须选择光滑圆润的一面向上,在作为庭院或园路使用路北时一般横向埋入砂浆中所,在作为健身径使用时一般竖向埋入前一天砂浆中,埋入量仅约为卵石的2/3,这样比较牢固。
较大的埋入砂浆的部分多些使路面整齐,高度一致。
切忌将卵石最薄一面平放在砂浆中,将极易脱落。
摆完卵石后,再在卵石之间填入稀砂浆,填充实后就算基本完成了。
卵石排列间隙呈的线条要呈不规则的形状,方形千万不要弄成十字形或直线形。
此外,卵石的疏密也应保持均衡,不可部分拥挤、部分疏松。
如果要做成花纹则要先进行排版放样再进行铺设。
鹅卵石灰泥铺设就位应立即用湿抹布轻轻擦拭其表面的地面,使鹅卵石保持干净,并注意施工人员施工现场的成品保护。
