砂卵石层中高喷截渗墙几点认识
高压摆喷注浆截渗墙施工技术

I【科技推广与应用高压摆喷注浆截渗墙施工技术高压摆喷注浆截渗墙施工技术近 年来逐渐得到人们的广泛认可和好 评,其施工难度相对较小,操作简单,施工成本较低,尤其适用于石坝坝基 的防渗和加固处理中。
因此探究该施 工技术的工艺流程及应用具有十分重 要的意义。
_、高压摆喷注浆截渗墙施工工艺高压摆喷注浆截渗墙施工技术主 要指的是运用钻机来实施钻孔作业,并布置含有喷头的灌浆管在土层中预 定的位置,然后利用高压射流束的巨 大冲击力,通过对土层的切割、冲击等 作用实现水泥混合搅拌浆液的注人,同时注人浆液会在一定的喷射范围内 进行扩散、填充和置换,最终在土体之 中形成水泥凝结体防渗墙,并切实发 挥防渗加固的终极目标。
具体施工工 艺流程可概括为:预先将施工机械设 备准备到位!明确钻孔地点并开始进 行钻孔作业!准备好高压喷射机!供 气、供浆、供水,试喷!低压供水、供 气、供浆,确保喷管达到预先设计位 置!摆动提升喷射到设计的高程!结 束摆喷,将喷管提出!移走高喷台车。
二、高压摆喷注浆截渗墙的施工质量控制措施高压摆喷注浆截渗墙施工技术能 够发挥出极佳的防渗和加固功效,因此 日渐受到青睐和广泛应用。
该技术必须 严格按照施工工艺流程开展施工活动,同时不断强化施工质量控制,避免运用 不当而带来质量安全隐患。
具体来说,需要落实好施工前、施工中和施工结束 后三个阶段的质量控制工作。
1.施工前的质量控制要点为切实确保施工质量达标,需做好 前期的各项准备工作,包括施工机械设 备、施工人员、施工材料以及施工环境 等各个方面:第一,施工前,施工人员需要深人施工现场,对施工区域的水文地质环境进行详细的查验,对周边的施工环境进行一个大致的把握,从而为后续制定详细施工方案提供参考。
第二,结合前期勘查结果,选用适宜的钻机设备、高压摆喷设备等。
同时对机械设备的各项性能、规格、型号等进行仔细的检查,确保机械设备符合工程实际且性能良好。
第三,施工人员的合理配备。
高压旋喷桩截渗墙施工技术交底

⑵ 注浆液搅拌不均匀,浆液有稀有稠,造成桩体强度不均。
治理措施:浆液搅拌时间控制不小于 3min,贮存浆液不断搅拌,防止沉淀。
⑶ 因各种原因喷射过程中断,桩孔内的浆液会自然沉淀,继续喷浆提升就会在 停喷的标高处发生水泥浆液离析,使得该区段强度偏低。
技术交底记录
工程名称
洛阳市伊洛连通防洪闸工程 施工 1 标
交底部位
高压旋喷桩截渗墙
工程编号
YLLTFHZ/SG1
日期
年月日
泵压力偏差不超过±1 Mpa ,流量偏差不超过±1L/min。压缩气压力偏差不超过± 0.1 Mpa。 9. 高压旋喷桩达到设计龄期后,选取不少总桩数 2%的高压旋喷桩进行钻取桩身芯样 的检测。28d 立方体抗压强度不小于 6.0MPa,渗透系数不大于 1×10-6cm/s。 10. 为保证成桩质量和桩径,在大面积施工之前,进行试成桩确定施工工艺及水泥用 量、水灰比、注浆压力等.试桩采用如下参数:高压旋喷桩采用三重管施工方法, 采用的水泥为 P.042.5 普通硅酸盐水泥。
旋喷桩施工主要技术参数参考表
项目
技术参数
气压(MPa)
0.7
气压
气量(m³/min)
1.2
压力(MPa)
38
水
喷嘴直径(mm)
1.8
进浆密度 g/cm³
1.7
水泥浆
喷嘴直径 mm
10
浆压 (MPa)
0.6-0.8
砂土层 cm/min
8-10
提速
砂卵石层 cm/min
6-8
浆液流量(L/min)
60-80
六、 常见通病治理
1. 钻孔通病治理:
砂砾(卵)石层套管法高喷灌浆施工工法(2)

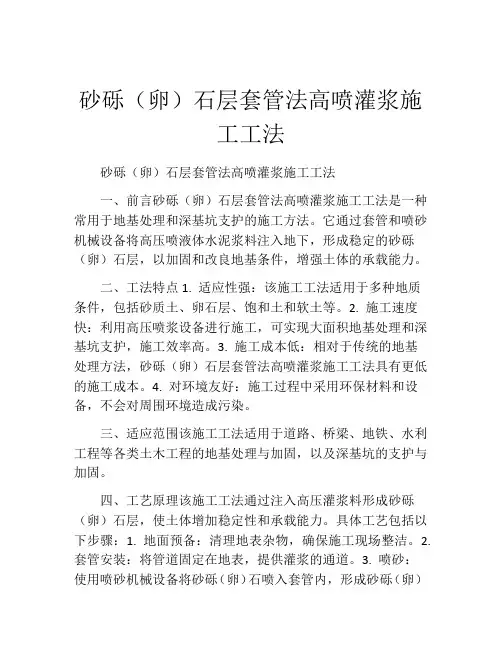

砂砾(卵)石层套管法高喷灌浆施工工法砂砾(卵)石层套管法高喷灌浆施工工法一、前言砂砾(卵)石层套管法高喷灌浆施工工法是一种常用于地基处理和深基坑支护的施工方法。
它通过套管和喷砂机械设备将高压喷液体水泥浆料注入地下,形成稳定的砂砾(卵)石层,以加固和改良地基条件,增强土体的承载能力。
二、工法特点1. 适应性强:该施工工法适用于多种地质条件,包括砂质土、卵石层、饱和土和软土等。
2. 施工速度快:利用高压喷浆设备进行施工,可实现大面积地基处理和深基坑支护,施工效率高。
3. 施工成本低:相对于传统的地基处理方法,砂砾(卵)石层套管法高喷灌浆施工工法具有更低的施工成本。
4. 对环境友好:施工过程中采用环保材料和设备,不会对周围环境造成污染。
三、适应范围该施工工法适用于道路、桥梁、地铁、水利工程等各类土木工程的地基处理与加固,以及深基坑的支护与加固。
四、工艺原理该施工工法通过注入高压灌浆料形成砂砾(卵)石层,使土体增加稳定性和承载能力。
具体工艺包括以下步骤:1. 地面预备:清理地表杂物,确保施工现场整洁。
2. 套管安装:将管道固定在地表,提供灌浆的通道。
3. 喷砂:使用喷砂机械设备将砂砾(卵)石喷入套管内,形成砂砾(卵)石层。
4. 高压喷浆:在砂砾(卵)石层中注入高压液体水泥浆料,填充空隙并形成固化体。
5. 硬化固化:等待注浆材料硬化固化,增强土体的承载能力。
五、施工工艺1. 前期准备:包括施工现场的清理、套管的安装和喷砂机械设备的调试。
2. 喷砂施工:通过喷砂机械设备将砂砾(卵)石喷入套管内,形成砂砾(卵)石层。
3. 高压喷浆施工:在砂砾(卵)石层中注入高压液体水泥浆料,填充空隙并形成固化体。
4. 施工结束:等待注浆材料硬化固化,并进行质量检验。
六、劳动组织该工法需要拥有技术熟练的施工人员和喷砂机械设备操作人员。
根据工程规模和施工进度,合理组织人力资源,确保施工的顺利进行。
七、机具设备1. 喷砂机械设备:用于将砂砾(卵)石喷入套管内。

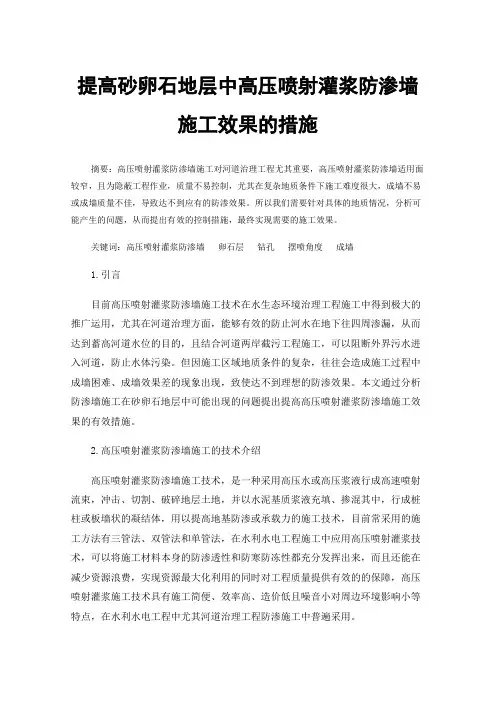

提高砂卵石地层中高压喷射灌浆防渗墙施工效果的措施

提高砂卵石地层中高压喷射灌浆防渗墙施工效果的措施摘要:高压喷射灌浆防渗墙施工对河道治理工程尤其重要,高压喷射灌浆防渗墙适用面较窄,且为隐蔽工程作业,质量不易控制,尤其在复杂地质条件下施工难度很大,成墙不易或成墙质量不佳,导致达不到应有的防渗效果。
所以我们需要针对具体的地质情况,分析可能产生的问题,从而提出有效的控制措施,最终实现需要的施工效果。
关键词:高压喷射灌浆防渗墙卵石层钻孔摆喷角度成墙1.引言目前高压喷射灌浆防渗墙施工技术在水生态环境治理工程施工中得到极大的推广运用,尤其在河道治理方面,能够有效的防止河水在地下往四周渗漏,从而达到蓄高河道水位的目的,且结合河道两岸截污工程施工,可以阻断外界污水进入河道,防止水体污染。
但因施工区域地质条件的复杂,往往会造成施工过程中成墙困难、成墙效果差的现象出现,致使达不到理想的防渗效果。
本文通过分析防渗墙施工在砂卵石地层中可能出现的问题提出提高高压喷射灌浆防渗墙施工效果的有效措施。
2.高压喷射灌浆防渗墙施工的技术介绍高压喷射灌浆防渗墙施工技术,是一种采用高压水或高压浆液行成高速喷射流束,冲击、切割、破碎地层土地,并以水泥基质浆液充填、掺混其中,行成桩柱或板墙状的凝结体,用以提高地基防渗或承载力的施工技术,目前常采用的施工方法有三管法、双管法和单管法,在水利水电工程施工中应用高压喷射灌浆技术,可以将施工材料本身的防渗透性和防寒防冻性都充分发挥出来,而且还能在减少资源浪费,实现资源最大化利用的同时对工程质量提供有效的的保障,高压喷射灌浆施工技术具有施工简便、效率高、造价低且噪音小对周边环境影响小等特点,在水利水电工程中尤其河道治理工程防渗施工中普遍采用。
高压喷射灌浆防渗墙施工技术,主要是依靠高压喷射成墙后的墙体及墙底处的水平不透水层形成密闭的防渗帷幕,在河道治理工程中,依靠防渗帷幕能够有效的阻挡河道内的河水向岸边坡以及河床底进行渗漏,从而能够保证顺利实现河道正常蓄水的目标。

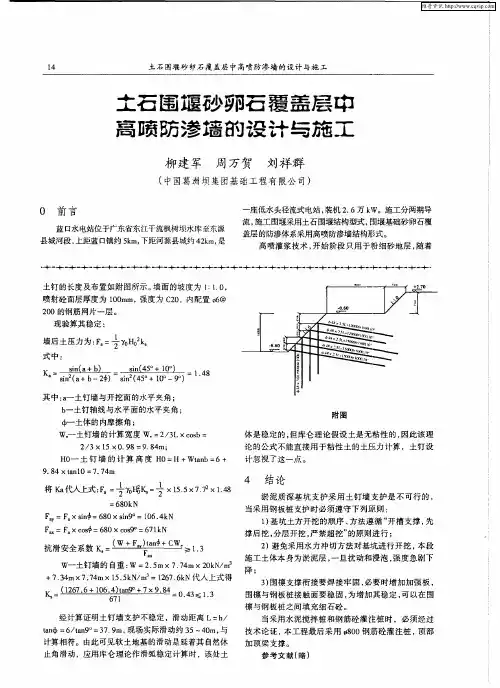

土石围堰砂卵石覆盖层中高喷防渗墙的设计与施工

当采用水泥搅拌桩 和钢筋砼灌 £桩 时 ,必须经过 E
技 术 论 证 , 工 程最 后 采 用  ̄0 本 8 0钢 筋 砼 灌 注 桩 , 部 顶 加顶梁支撑。 参考文献 ( ) 略
维普资讯
20 0 6年 第三 期 总 第 9 9期
水 利 水 电施 工
68 0kN
F =F ×s  ̄ 8 ×s 9 =1 6 4 N i =6 0 i 。 0 . k n n
F = F ×c s o =6 0×c s  ̄ 71 N 8 o 9 =6 k
撑后挖 , 分层 开挖 , 禁超 挖” 严 的原则进行 ; ≥13 . 2 避免采用水力冲切方法对基坑进行开挖 , ) 本段 施工土体本身为淤泥层 , 一旦扰 动和浸泡 , 度急剧下 强
附 图
体是稳定的 , 但库仑理论假设 土是无粘性的 , 因此该理
论 的 公 式 不 能直 接用 于粘 性 土 的 土 压力 计算 , 土钉 设 计忽视了这一点。
H 一 土钉 墙 的计 算 高 度 H H+Wtn = O O= ab 6
9. 4 ×t n 0 =7. 4m 8 al 7
将K 代 上式: = 喁I= ×5 × . × 、 a入 F ÷ ( { 1. 7 1 8 a a 5 7 4
=
4 结论
淤泥质深基坑 支护采用 土钉墙 支护是不 可行的 , 当采 用 钢 板桩 支护 时 必须 遵 守 下 列 原则 : 1 基 坑 土 方 开 挖 的顺 序 、 法 遵 循 “ 槽 支 撑 , ) 方 开 先
维普资讯
1 4
土 石 围堰 砂 卵石覆 盖层 中 高喷 防 渗 墙 的 设 计 与施 工
土 石 围 堰 砂 卵 石 覆 盖 层 中 高 赜 舫 渗 墙 的 设 计 与 施 工
在砂砾卵石层中高压喷射注浆的设计原则探讨

定 的粒状浆材 在压力作用下 能够进入地层裂隙或孔隙。它既
下面就如何依据高 喷作用原理及上述观点来确 定三重管
适用于岩层 , 也适用于可灌性较好的土层 。 而高压喷射注浆则 高喷防渗墙形 式及施工设计方案分述如下 :
是借助于高压 射流冲击破坏被灌地层结构 , 浆液与被灌 地 21 高喷防渗帷幕的特点 使 .
防渗墙实际插入深度。
11 8
维普资讯
彭雷
彭振斌 /在砂砾卵石层中高压喷射注浆的设计原则探 讨 /
23 高喷防渗帷幕厚度的确定 ,
地层压力 影响 , L 孑 深超过 一定深 度时 , 成墙或 成桩大小及 墙 、
因此 , 虑深度 因素时 , 考 砂砾 卵石层 中可 通常根据工 程类别 、 目的 , 结合 已建工程经 验 , 初选一 桩搭接均 受其影 响 , 先 个或二个墙厚 ,然后 进行 构筑物的渗透计算和渗透稳定分析 参考表 3 选择施工 工艺 方法 。 以及强度和变形计算 ,看其是 否满足这两方面的要求 ,若满 足. 且安全系数适 当 , 可确定初 选墙厚为 设计值 , 则 若不满足 或安全余量过大 . 则应 重新 选定进行复核 , 至确定合适 的设 直 计厚度 为止 . 初选墙厚 应是 现有设备能够进行 施工的 , 同时应
扩散渗透 。
掺搅 , 升扬置换 , 充填挤 压 , 渗透凝结四个方 面的作用形成 的 , 分规则 , 但却是 比较均匀连续的 , 不象静压注浆那样无规则地 ( )高喷 固结体能形成一 复合防渗体 , 4 一般渗 水先经渗
水利工程中高喷墙检测与评价-文档资料

地层复杂的部位;
漏浆严重的部位
可能存在质量缺陷的部位。
广西区2019年水利工程质量检测技术培训班
20
2 高喷墙工程质量检查
高喷墙整体效果的检查可采用以下方法: 坝 (堤)基高喷墙,可在其下游侧布设测压管,观测和对比 该测压管与上游水位差;亦可在坝(堤)下游安设量水堰,观 测和对比施工前、后渗水量,据此分析整体防渗效果。
适用范围
粒径不大于20mm的 松散地层
粒径不大于60mm的
高压摆喷 松散地层,大角度摆 喷适用于粒径不大于 100mm的松散地层 高压定喷 卵砾石地层及基岩残 坡积层
8
广西区2019年水利工程质量检测技术培训班
1 什么是高喷墙?
高喷射灌浆的施工工艺
单管法、双管法、三管法、多管法。 单管法(CCP法):喷射管为单一管路,喷射介质仅为水泥基质浆 液的高喷灌浆方法。浆流20MPa。施工简易,但有效范围小。成桩 直径为0.40~0.80m。
0.80~1.50m。
旋喷 180°
同轴双嘴喷头
双向拱喷 <180° 双向摆喷 ≤90° 双向定喷 0°
非 同 轴 双 嘴 喷 头 有 90° 夹 角 、
120°夹角、150°夹角,可用于摆
喷和定喷。
广西区2019年水利工程质量检测技术培训班 10
1 什么是高喷墙?
高喷射灌浆的施工工艺
三管法(CJP法):喷射管为三重管或三列管,喷射介质为水、水 泥基质浆液和压缩空气的高喷灌浆方法。浆流0.5~3MPa(填充),气 流0.5~0.7MPa,水流20~30MPa。有效直径1.2~2.5m。
广西区2019年水利工程质量检测技术培训班
“大洋一号”三大洋发现五个热液区

各检查 孔均 采用 “ 点法 ” 水 试验 。根据 《 单 压 水 工建筑 物水 泥 灌 浆 施 工 技 术 规 范 》 D / 18— ( L T54
2 0 ) 要 求 如下 。 01 , () 1 压人 流量 稳 定 标 准 : 稳 定 的 压 力 下 , 5 在 每
全部完 成 , 完 成 高 喷 灌 浆 总 深 度 100 m, 孔 共 20 钻
此次科考还有几大亮点 : 次在 西南 印度洋完 成大规模 首 海底地震台阵探测调查 , 了我 国在 大洋 中脊开展 海底地震 开 探测 的先河 , 填补 了在超慢 速扩 张的西南 印度 洋中脊海底地 震探测的空 白; 西南 印度洋 发现 大范 围出露 的超 基性 岩 , 在
时 35天且超 额完 成我 国第 2 1 1航 次大洋 科考 任务 的“ 大洋
一
号” 船凯旋 。本航 次又为我国新 发现 5个 热液区。
中 国大 洋 第 2 航 次 是 在 国家 海 洋 局 和 中 国 大 洋 协 会 领 l
导下组织开展 的, 自中国地调局 广州 海洋地 质调查 局 、 来 国
并用拖网和电视抓斗采获大量超基性岩 , 为研究 超慢速洋 中 脊的地质构造及热液成因提供了宝贵样 品 ; 在海 山区和多金 属结核合同区成功进行深海声学深拖调查 , 为研究 富钴结壳
[ ] 涂建湘 , 2 何培章 , 志斌. 李 水利水 电工程 施工 手册 一地 基与基 础工程 一高压喷射灌浆 [ . M]北京 : 中国电力 出版社 ,0 4 20 . [ ] 张金 昌 , 3 宋志彬 , 杨大根 , 江河堤坝垂 直防渗 高压喷射灌浆 等. 技术 [ ] 探矿工程 ,00,5 2 J. 2 0 ( ):9—3 . 2 [ ] 李 英 杰 , 程 , 宝 玮 . 喷 灌 浆 技 术 在 金 哨 电 站 厂 房 临 时 围 4 寇 袁 高
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砂卵石层中高喷截渗墙几点认识
发表时间:2009-11-05T09:47:07.920Z 来源:《新学术论坛》2009年第10期供稿作者:崔剑甘肃省引洮水利水电开发有限公司
[导读] 在砂卵石层中做高喷截渗墙时,施工前应进行必要的现场试验
摘要:在砂卵石层中做高喷截渗墙时,施工前应进行必要的现场试验,以完善施工设计;在钻孔时,不可盲目追求钻孔进尺,且新旧套管不宜混用,要严格控制钻孔偏斜把握好两序孔间的施工间隔;高压喷射灌浆施工时,要合理进行回浆利用,同时注意孔口补浆工作。
关键词:砂卵石层;高喷截渗墙;钻孔
近几年来,随着高喷理论、工艺方法及设备条件的不断改进和完善,在含大颗粒的砂卵石层中构筑连续的高喷截渗墙已不是一件难事,成功的工程实例也日益增多。
但也不容否认,目前在此类地层中所采取的施工工艺方法仍不尽完善,尚存在一些缺点和不足之处。
如施工时与之配套的钻孔设备,工艺落后,在砂卵石层中的钻进工效基低,工期的延误现象繁多,项目工程的工期履约率难以保证;构成的截渗墙体连续性及密实性差,墙体质量缺陷较多,在有些工程中,截渗墙体甚至无法达到设计预期的防渗要求。
如何在砂卵石层中优质、快捷的构筑高喷截渗墙呢?作者结合以往众多的工程实践,将一些施工经验归纳如下:
一、施工前应进行必要的现场试验,以完善施工设计
1.根据试验,确定合理的墙体结构形式。
高喷截渗墙的结构形式主要分为两摆结合、旋摆结合及两旋结合,在同等条件下,各自具有不同的优缺点。
通过对施工效果及工程造价等因素的综合考虑,实验时宜选旋摆结合的结构形式。
根据设计要求,若最终采用两摆结合的施工方案时,为了减少钻孔偏斜对墙体搭接效果的影响,其板墙搭接方式的选择宜遵循如下原则:(1)采用折线搭接;(2)喷射中线与防渗轴线的最佳夹角为25°~30°。
2.确定施工参数。
由于被处理对象地质条件各异,既使同类地层其卵石粒径大小、级配、含泥量多少、孔隙度等地层参数也各不相同,所以说高喷施工参数的选择不能完全照搬其他同类工程应通过现场实验决定。
这是成功构筑高喷截渗墙的关键。
二、用风动潜孔跟管钻进技术,提高在砂卵石层中的钻孔效率
风动潜孔跟管钻进技术源于国外的Odex工法,它不仅使用了潜孔锤造孔,同时解决了套管跟进问题,与国内传统的泥浆护壁回转钻进和冲击钻进的方法相比,其具有钻进效率高(5倍~8倍)、钻孔质量好、孔内事故少等优点。
是一种施钻砂卵石层较为理想的方法。
根据以往的施工经验,具体施工时也应注意如下几点:
1.不可盲目追求钻孔进尺。
在砂卵石层使用潜孔锤造孔时,钻进效率高,这时不可盲目加大给进压力以追求进尺,应随时注意孔口上返岩屑情况,及时调整钻压及其他钻进参数,防止因岩屑产生过多来不及返出而造成人为卡钻事故,影响钻孔工效。
钻进过程中若遇较大粒径的块石体时,且不可强行跟进,应采用捣、打相结合的方法,防止套管卡死在孔内,造成废孔。
在实际施工时,钻进参数可参考如下:
(1)钻速:控制在15~25r/min之间,一般情况下不宜用高转速,转速太高会导致偏心钻头加速磨损及钻杆脱扣。
(2)钻压:一般钻压控制在15~20KN,进尺太快,应降压钻进,施于冲击器的钻压最低以冲击器工作时不产生反跳为宜。
(3)风压:一般不应超过1.0Mpa,以满足冲击器工作压力为准。
(4)风量:一般有8m3/min既可,在特殊情况下,如处理事故,强风吹孔时,应能达到10m3/min。
2.深孔(孔深>15m)钻进时,新旧套管不宜混用。
在施工中,为了减少管材消耗,节约工程成本,护壁套管往往都是多批次、无定期的疲劳使用,部分旧套管的外壁及丝扣在使用过程中已受到不同程度的磨损,在进行深孔钻进时,随着钻孔深度的增加,套管外壁所承受的磨擦阻力及管体底部受到的冲击拉力也随之增大,若新旧套管混用,在孔内发生脱丝及断管的机率也会增大,将极大影响成孔效率。
3.严格控制钻孔偏斜。
在高喷施工中,钻孔偏斜是影响墙体可靠搭接的关键因素。
施工时可采用如下措施以防止钻孔发生偏斜:(1)钻机就位后,应垫稳及调整钻机,使开孔钻具始终保持在铅锤状态。
(2)开孔钻具应采用大一级钻具,在钻至卵石层后要反复上下活动,避免回填土中的砾石造成钻孔偏斜。
(3)下入跟进套管并用水平尺反复校对垂直度,如明显有偏斜,则拔出后填入砂砾石料而后重新在原处开孔。
(4)钻进中发现套管有偏斜现象,应全部拔出重新开孔。
(5)进口跟管钻机(如SM-400),应启用自动纠偏系统。
4.把握好两序孔间的施工间隔。
按分序加密的原则,高喷孔多分为两序孔施工。
在前一次序孔高喷施工结束后,合理确定下一次序孔的开孔时间尤为重要。
若开孔时间过早,钻孔时释放入地层内的高能量的压缩空气,极可能会破坏前一次序孔已形成的但强度尚很低的水泥墙体,若开孔时间过晚,原以扩散到孔周围的水泥浆体已具有了较高的凝结强度,将会增加跟管钻进的难度。
一般以6~12天为宜。
5.采用带径向条缝的特制PVC塑料管护壁。
砂卵石层一般漏失量较大,若采用传统的泥浆护壁工艺,需用大量的塑性浆液,护孔成本高,且喷孔时,由于浆液的串冒,塌孔严重,成孔率低。
采用此类特制的PVC管护壁,护孔效果好,且此管在高压射流束的强力冲击作用下极易破坏,不会影响喷射质量。
三、高压喷射灌浆施工要点
1.合理进行回浆利用。
回浆利用就是在喷浆的同时把孔内返出的浆液进行回收、净化,然后根据回浆比重再次配浆灌注,这样可大大减少浆材的用量,降低工程成本。
但在粉细颗粒或泥质含量较高的层段,净化系统对混在浆液中的泥质及粉细砂的净化分离效果是很差的,净化后的浆液其实是泥质、水泥及粉细砂组成的混合浆液,回浆比重的测读不能真实反映水泥的含量,若直接按此读数配制浆液将难以保证施工质量。
因此在此层段不宜进行回浆利用。
2.不应忽视孔口补浆工作。
孔口补浆既是在喷浆结束后,通过送浆管路及时向孔内补充地层漏失的浆液。
它是喷浆的最后一道工序,也是平时施工中易被忽视的一道工序。
此道工序做的好坏在密实、漏浆小的地层(如砂层、土层)中影响不大,但在砂卵石层中,由于地层的透水性很强漏浆较为严重,其将直接关系着上部墙体成墙的好坏。
所以在喷浆结束后,应安排专人在孔口内补充浓浆,直至浆面不下降为止。
3.返浆不正常的处理。
在设备及施工参数均正常的情况下,孔口返浆不正常主要有两种原因,一是地层漏浆,二是相邻孔串浆。
施工时对于孔口返浆不正常的孔段根据实际情况我们采用不同措施进行处理:(1)孔口不返浆:停提静喷;降低水压,但浆压、风压、进浆量不变,可孔口加砂或掺加速凝剂;可提动喷管5cm以防止卡管;上述措施返浆后,将水压及其他参数调整正常,再正常提升。
(2)有返浆,但不正常的孔段,采取间歇提升的方法,返浆正常后,正常喷射。
(3)本孔不返浆,而邻孔返浆时,各参数不变,正常提升。
(4)
针对有些含砂量很小的卵砾石层,也可采用在套管中预先灌入黏土砂浆的方法以解决地层的漏浆问题。
四、通过钻喷施工进一步认识地层,以指导后续施工1.风动潜孔跟管钻进过程中认识地层。
(1)根据孔内上返岩屑的颗粒,可以了解地层中卵石磨圆性的好坏、含砂量的多少及地层的大致分层情况。
(2)根据孔口返水颜色的变化,可以了解地层含泥量的大小。
(3)地层中若存在大的块石体时,跟管钻进速度会变慢,且成孔后起拔套管的难度加大。
(4)渗透性好的地层,在Ⅰ序孔钻喷结束后,Ⅱ序孔的水泥结石较多,钻进速度也会变慢,钻材消耗严
重。
2.高喷施工过程中认识地层。
(1)孔口不返浆、漏浆严重或相邻孔串浆的孔段,表明该处地层空洞大、孔隙高、渗透性好。
(2)喷孔时卡管、埋管现象较多的孔段,表明该处地层松散、塌孔严重。
(3)Ⅰ序孔喷浆后,若相邻孔漏浆现象减少,孔口返浆趋于正常,则表明Ⅰ序孔施工已在一定程度上达到充填地层空隙改善地层的效果。
参考文献:《水利水电施工技术》
《水工混凝土施工验收规范》。
