路基(石方填筑)施工监理实施细则

合集下载

路基施工安全监理实施细则

路基施工安全监理实施细则

路基施工安全监理实施细则
下面是一份可能的路基施工安全监理实施细则,以供参考:
1.监理人员的资质要求:
- 具备相关工程技术知识和经验;
- 具备相关的法律法规和安全规范知识;
- 持有相关监理人员资格证书。

2.监理人员的职责:
- 对施工现场进行定期巡视,并记录施工情况;
- 监督和检查施工人员的安全培训和防护措施;
- 检查施工现场的安全设施和防护措施是否符合要求;
- 及时通报施工中存在的安全隐患,并要求责任方进行整改;
- 参与施工方的安全会议,并提出安全改进意见;
- 协助施工方制定安全管理措施,并监督执行。

3.施工方的安全责任:
- 制定并执行安全管理方案,明确责任和任务分工;
- 向监理人员提供施工进度和计划,并协调好施工安排;
- 提供必要的安全培训和防护设施;
- 及时报告施工中的安全问题,并采取整改措施;
- 配合监理人员进行现场检查和巡视,并接受监理人员的指导和建议。

4.施工现场的安全要求:
- 确保施工区域的安全通道畅通,并设立明确的安全标识;
- 设立临时围栏和警示牌,禁止未经许可的人员进入施工区域;
- 要求施工人员佩戴安全帽、防护鞋和高可见背心等个人防护设备;
- 准备好必要的消防设备和急救设备,并设立应急预案;
- 对危险源进行有效隔离和警示,并设置安全警示线。

以上只是一个简单的示例,实际的施工安全监理细则应根据具体项目的要求和相关法律法规进行制定。

路基监理实施细则

路基监理实施细则

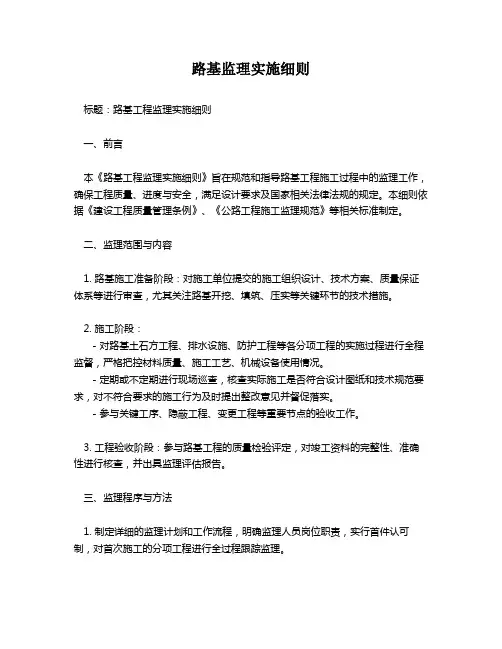

路基监理实施细则标题:路基工程监理实施细则一、前言本《路基工程监理实施细则》旨在规范和指导路基工程施工过程中的监理工作,确保工程质量、进度与安全,满足设计要求及国家相关法律法规的规定。

本细则依据《建设工程质量管理条例》、《公路工程施工监理规范》等相关标准制定。

二、监理范围与内容1. 路基施工准备阶段:对施工单位提交的施工组织设计、技术方案、质量保证体系等进行审查,尤其关注路基开挖、填筑、压实等关键环节的技术措施。

2. 施工阶段:- 对路基土石方工程、排水设施、防护工程等各分项工程的实施过程进行全程监督,严格把控材料质量、施工工艺、机械设备使用情况。

- 定期或不定期进行现场巡查,核查实际施工是否符合设计图纸和技术规范要求,对不符合要求的施工行为及时提出整改意见并督促落实。

- 参与关键工序、隐蔽工程、变更工程等重要节点的验收工作。

3. 工程验收阶段:参与路基工程的质量检验评定,对竣工资料的完整性、准确性进行核查,并出具监理评估报告。

三、监理程序与方法1. 制定详细的监理计划和工作流程,明确监理人员岗位职责,实行首件认可制,对首次施工的分项工程进行全过程跟踪监理。

2. 采用巡视、旁站、平行检验等方式实施监理,利用现代化检测设备和技术手段,对路基压实度、弯沉值、边坡稳定性等关键指标进行严格监控。

3. 建立有效的信息反馈机制,定期召开监理例会,协调解决施工过程中出现的问题,确保工程顺利推进。

四、监理质量和安全管理严格执行国家安全生产法规和行业规定,对施工单位的安全管理体系、安全教育、安全防护措施等进行监督。

对可能存在的安全隐患及时指出并要求整改,坚决杜绝安全事故的发生。

五、结语本《路基工程监理实施细则》是指导监理工作的纲领性文件,所有参与路基工程建设的监理人员均应严格按照本细则执行,以确保路基工程的高质量建设和运行。

在实施过程中,我们将根据实际情况不断修订和完善,以适应工程建设的需要。

路基施工监理实施细则

路基施工监理实施细则

路基施工监理实施细则针对德昌高速公路工期紧、任务重、地质复杂、土质变化大的特点。

特制定路基施工监理实施细则:一、路基工程质量控制工作流程质量控制工作将是对工程的全方位控制, 它是从原材料、施工工艺到工程各部位质量的全过程管理来实现的。

监理工程师通过工程检查, 对合格工程签字认可, 允许进入下道工序施工;对施工中出现的达不到规范要求的工程, 监理工程师应视质量问题的程度, 指令承包单位修补或令其返工达到规范要求。

所有施工记录包括达不到工程质量要求的原始记录, 承包单位对有缺陷或不合格工程制定的修补措施和返工前的施工记录以及监理工程师在复查合格后的记录均应经监理、承包单位双方签字后存档备查。

二、路基工程监理工作流程路基工程监理工作流程三、路基路线放样工作控制承包人应全面熟悉设计文件, 接收设计单位交给的导线点、水准点, 并对逐桩坐标资料进行复核计算无误后方可进行路线放样。

(1)路线放样质量控制1.导线点、水准点交接工作流程2.路线放样监理工作流程(2)监理工作内容1.承包人在接收桩志和资料后, 应立即组织力量进行复测(一般要求在14d内), 复测资料要有平差及精度的评定并附有示意图等详细资料, 并将所有测量资料(包括计算书)报监理工程师, 监理工程师进行平行复测, 满足规范要求后批准使用。

路线放样监理工作流程2.控制点加密要在复测后进行, 加密资料及成果报监理工程师复测、批复, 加密原则如下:⑴导线点加密原则:①每300~500m至少设置1点, 隧道每个洞口应不少于二点, 特大桥两边不少于二点。

②标志桩要用水泥护钢筋制作, 钢筋要刻十字。

③导线点加密要用附合导线形式按一级点精度加密, 上报资料及成果要有平差和精度评定。

⑵水准点加密必须往返测, 200~300m设置1点, 同时每座构造物旁必须有水准点, 特大桥两边、隧道每个洞口不少于两个水准点。

标志桩必须是久永性的。

往返较差及闭合差的精度要满足《公路勘测规范》中的相关要求。

路基施工安全监理细则

路基施工安全监理细则

路基施工安全监理细则1.施工现场安全控制:- 确保施工现场周边的道路、交通标志和引导信号的设置与维护。

- 保障施工现场的安全出入口通畅,设置警示标志和栅栏等防护措施,防止未经授权的人员进入施工现场。

- 配备专业的安全警示标识标牌,包括警示标志、禁止标志、指示标志等,以提醒工人和其他人员注意施工现场的安全情况。

- 在施工现场设立安全警示板,明确施工现场的安全规定和注意事项,提醒工人遵守相应的安全操作规范。

- 建立有效的施工现场安全管理制度,包括定期召开安全例会、进行安全教育培训、组织安全演练等。

2.施工设备和工具的安全管理:- 选用符合标准的施工设备和工具,并按照规定进行安全维护和检修。

- 对施工设备和工具进行定期检查和试验,确保其安全、可靠、有效。

- 确保施工设备和工具的操作人员具备相应的技能和资质,严禁无证人员使用。

- 建立施工设备和工具使用登记制度,详细记录设备和工具的使用情况,及时排查存在的隐患并采取相应的措施解决。

3.施工作业安全控制:- 对施工人员进行安全教育和培训,提高其安全意识和技能水平。

- 提供必要的个人防护用品,并告知工人正确使用方法和注意事项。

- 对高空、深基坑、地下空间等危险作业进行专项安全控制和技术指导,确保施工人员的人身安全。

- 实行施工作业许可制度,按照规定进行作业申请、审批和监督,确保作业过程中的安全控制。

4.应急预案和事故处理:- 制定施工现场应急预案,明确各种事故的应急处理措施、责任人和联系方式,并进行定期演练和检查。

- 对施工现场的安全隐患进行排查和整改,确保及时消除安全隐患。

- 发生事故时,及时采取救援措施,尽快报告有关部门,并进行事故调查和处理,总结经验教训,避免类似事故再次发生。

5.施工安全监督和检查:- 建立健全的监理机构和监理制度,负责对施工现场的安全进行监督和检查。

- 对施工单位的安全管理和作业情况进行定期巡查和抽查,及时发现并纠正存在的安全问题。

7-路基土石方工程施工监理细则

7-路基土石方工程施工监理细则

路基土石方工程(挖、填、半挖半填)施工监理细则一、工程概况及其特点此处略,届时由现场监理人员根据监理细则之专业工程的具体情况填写。

二、监理依据1、《建设工程监理规范》GB50319-2000;2、《深圳市建设工程监理规程》深建字[2000]116号;3、《建设工程质量管理条例》国务院279号令;4、《市政道路工程质量检验评定标准》CJJ 1-90;5、《城市道路路基工程施工及验收规范》CJJ 44-91;6、工程监理规划;7、工程监理合同,业主与承包商签订的工程承包合同;8、工程道路工程施工图;9、公司有关规定。

三、质量检查验收内容与要求1、实测项目土方路基和石方路基的允许偏差及检查方法分别如下:土方路基实测项目石方路基实测项目2、外观鉴定(1)土方路基①路基表面平整,边线直顺;②路基边坡坡面平顺稳定不得亏坡,曲线圆滑;③取土坑、弃土堆、护坡道、碎落台的位置适当,整齐、美观、防止水土流失。

(2)石方路基①上边坡不得有松石、险石;②路基边线直顺,曲线圆滑;③路基表面不得外露尺寸大于20cm的石块。

四、需要预防的主要质量通病1、路基下沉2、路堤基底原地面压实度不合格3、回填土密实度达不到要求4、起皮、翻浆、弹簧5、路基分层填筑厚度超厚6、分层回填段落混乱7、路肩、边坡松软、边坡亏坡8、挖方边坡塌方9、路基泡水10、纵向裂缝五、质量控制要点及措施1、质量预控要点及其措施:(1)熟悉设计图纸和相关技术规范;(2)组织或参与设计交底;(3)施工方案审查:施工前监理工程师必须要求施工单位编制详细的施工方案报监理工程师审查,需要重点审查下述内容:①人员资质审查:审查其施工管理人员、技术人员是否具备相应资质,机班长是否具有类似工作经验;②施工工艺审查:审查其施工方法、施工顺序是否合理;③质量、安全保证措施审查:审查其质量、安全保证措施是否可靠。

(4)材料质量预控:施工前监理工程师必须对填料(土、石、土石混合料、石渣土等)进行见证取样检查,合格后才允许使用。

路基施工安全监理细则

路基施工安全监理细则

路基施工安全监理细则路基施工是公路工程建设中的重要环节,确保施工安全是保障工程质量和项目进度的关键。

为了做好路基施工安全监理工作,需要制定详细的细则,下面将从施工检查、安全培训、应急处理等方面进行说明。

一、施工检查1. 定期进行施工现场检查,对施工过程中的安全隐患进行全面排查,及时发现并解决问题。

2. 检查施工人员是否佩戴个人防护装备,包括安全帽、防护鞋、手套等,并督促其正确使用。

3. 检查施工机械设备的使用是否符合安全操作规程和操作规范,是否存在安全隐患。

4. 检查现场防护措施的设置是否完善,包括围栏、标识牌、警示灯等,并确保其使用有效。

5. 检查施工现场是否存在裸露的电线、破损的管道等,及时采取措施消除安全隐患。

二、安全培训1. 定期组织施工人员进行安全培训,包括施工工艺安全、施工环境安全、施工设备安全等方面的知识。

2. 加强对施工人员的安全意识教育,提高他们对施工安全重要性的认识,培养其自我保护能力。

3. 定期组织施工技术交流会,分享安全经验,吸取教训,提高施工人员的安全素质。

4. 对新进场的施工人员进行专项培训,确保其了解并能够正确操作相关设备和工具。

三、应急处理1. 建立健全应急处置预案,明确责任人、处置程序和应急资源的调配。

2. 组织施工人员进行应急疏散演练,提高他们在紧急情况下的应急反应能力。

3. 配备必要的急救设备和物资,确保在发生事故时能够及时提供紧急救治。

4. 组织应急演练,模拟不同场景下的应急处理情况,提高施工人员的应急处置能力。

四、危险源控制1. 对施工现场的危险源进行识别和评估,采取相应的控制措施,减少安全隐患。

2. 加强对危险作业的监控,如高空作业、挖掘作业等,确保施工人员按照规定进行操作。

3. 配备必要的防护设备,如安全网、防护栏杆等,减少因危险源导致的事故发生。

五、安全记录与总结1. 做好施工安全记录,及时记录施工现场的安全事故、隐患和处理措施,以便后续追溯和总结。

路基填筑施工监理实施细则

路基填筑施工监理实施细则

路基填筑施工监理实施细则1. 监理任务路基填筑施工监理是指对公路工程建设过程中涉及路基填筑的施工过程进行监督、检查、评定、咨询和管理等工作。

监理任务包括:•对施工图设计方案的审核、审批和监督;•对施工过程中技术方案的审核、验证、核对和控制;•对工程质量、工期、安全等方面的监督、检查和评价;•对施工过程中的收支情况、物资管理和施工人员的管理进行审查和对账;•对难点、重要部位或容易出现问题的工程节点、关键工序和施工质量隐患进行重点监督和检查等。

2. 监理程序2.1 施工前监理在施工前,监理人员应当先对施工方案和设计图进行审批,并提交审批意见。

审批合格后,开展施工现场的检查,对施工设备、施工方法和操作流程等进行初步的审查和确认。

在施工中,监理人员应当根据施工计划和施工现场的情况,对施工队伍、施工方法和施工过程进行监督、检查和评价。

并随时记录开展监理的情况,填写监理日志,依据现场情况进行必要的技术提醒和指导。

2.3 施工后监理在施工结束后,应当对施工的质量、工期和经济等方面进行评价,并对合同的剩余款项进行结算审查。

并委派相关单位进行必要的质量验收和验收申请手续。

3. 监理内容3.1 施工技术方案监理人员应当对施工的技术方案进行审核,确保其符合设计要求并可行。

具体包括:•施工工艺、建造方法、使用材料和施工顺序等方面的技术要求;•施工机具、设备的选用和使用、安装及调试等方面的技术要求;•施工总进度控制和关键节点、关键工序和关键质量点等方面技术要求;•施工中的资料管理、转移及验收等方面的技术要求。

监理人员应当对施工质量进行监督、检查和评价,具体包括:•对施工现场从勘测设计、设备安装调试、基础土石方施工、压实、路面铺装及设备安装调试等全过程的质量控制;•对施工过程中的人员管理、设备维护、建筑工地环境治理等方面的质量保障;•对施工材料的选择质量、使用质量及物资成本管理等方面的质量管理;•对施工后质量整改、交接、验收及竣工报告等方面的质量各项工作的监督、检查和评价。

路基工程监理实施细则

路基工程监理实施细则

路基土石方工程监理实施细则路基工程包括场地清理,路基挖方与填方(含改移道路),路基防护及排水工程。

监理工程师应督促承包人严格按照设计图纸及《路基施工技术规范》要求进行施工控制,保证路基施工质量。

一、施工前准备阶段的监理1、工程测量。

首先进行导线点、水准点复测,联测。

然后对控制点进行加密,加密点应通视良好,不受外界扰动。

利用校验合格并经批准使用的控制点,采用全站仪极坐标法恢复路基中线,根据设计图纸尺寸及施工规范要求,放出路基边线,边沟及红线界桩用明显标志标识、加固,并对原始地面进行复核。

2、填料选择及试验①、按照规划的取土场,清除土料中的树根、淤泥、垃圾、冻土、腐殖土,有机质含量大于5%、液限大于50%、塑性指数大于26的土,不得直接作为路堤填料。

②、填筑材料应按规定的频率或在土质变化时取样,按《公路土工试验规程》JTJ051-93规定的方法进行颗粒分析、含水量与密实度、液限和塑限、有机质含量、CBR试验和击实试验。

3、督促承包人建立和完善质量保证体系①、质量自检人员配备的数量与质量(资质证件);②、工地试验室功能与试验设备配备的规格、品种、数量与质量能否满足正常施工要求及合同的规定;③、便道、便桥、设备、材料、生活用品等的供应情况;4、督促承包人建立健全施工安全保证体系承包人在现场施工组织机构中,应明确施工安全管理人员,且相关人员必须具备国家规定的安全管理证书。

施工现场的便道、便桥,交叉路口等经常有车辆来往的地方,应设置明显的施工安全标志和标牌,保证施工安全,防止安全事故的发生。

5、开工报告的上报与审批每一分项工程开工前,必须上报分项工程开工报告。

开工报告中应附有人员、机械的配备情况,原材料的试验报告、合格证书等。

经监理工程师审核批准后,方可进行施工。

二、施工阶段的监理1、原地面处理(1)清理与掘除1)除按图纸所示或监理工程师指示要保留的植被和保留物外,在公路用地范围内的所有树木、树墩、树根、灌木、围墙和垃圾应予清除运走。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

路基(石方填筑)施工监理实施细则
一、监理依据
在本驻地办监理范围内的路基(石方填筑)施工监理应以下列
文件为依据:
1、业主与承包人之间的《工程承包合同》及《补遗书》。

2、业主与监理单位之间的《监理委托合同》及《补遗书》。

3、JTGF80 /1-2004《公路工程质量检验评定标准》和有关试
验规程。

4、本工程的《招标文件》有关章节。

5、本工程设计文件及有关设计技术联系单。

6、JTJ041 - 2000《公路桥涵施工技术规范》。

7、JTG E30 - 2005《公路工程水泥混凝土试验规程》。

8、业主和驻地办以及上级质检部门的各项通知等规定。

9、被批准的《施工组织设计》和《分项工程开工报告》。

二、工程概况
1、工程简介
本工程为陕西安康公路发展项目安康至毛坝高速公路土建工
程。

JL7驻地办管辖项目位于大巴山区,线路沿任河河谷布设,为典型的“沿溪线”工程,标段主要工程有连拱隧道1座长317米;特大桥5座长10531.03米,大桥4座长1654.92米,中桥2座258.24米;
变异Y型互通式立交1座桥长1926.998米,共计桥梁单幅长
14371.188 米,路基2613.5 米。

2、地形、地质与地貌
线路位于任河河谷,河谷为U形谷,河谷两侧山势陡峻,山体
自然坡度25-50度。

工程地质主要以板状泥灰岩、灰岩为主,局部为变质软岩夹硬质砂岩,地表岩石风化严重;任河河床中沉积有2-20 米厚砂砾石、卵石,强度较低;沿线不良地质主要有滑坡、崩塌和构造破碎带等,其中以小型滑坡和崩塌较为发育,地质构造较为复杂。

3、水文气象
沿线地下水比较发育,类型主要有第四系松散层孔隙潜水和基
岩裂隙水,水量比较丰富;水质属低矿化度软质水,适宜生产用水和生活用水,对混凝土无腐蚀性;项目区年降雨主要集中在7、8、9 月份,年均降水量1130-1260mm,年均气温15 C,极端最低气温-7.6 C,极端最高气温42.3 Co项目沿线河流主要为任河,洪水期主要出现在7、8、9月份,水量充沛,水位变化大且迅速。

项目上游有一小水库毛坝水库,水库蓄洪防洪能力不明显,主要用于蓄水发电,基本每天进行泄水发电,造成任河水位变化,给施工增大难度。

三、施工准备阶段的监理
1、用做路基填方的材料按招标文件要求进行试验,并经监理工程师认可。

2、监理工程师按图纸或变更通知要求对路线坐标、断面尺寸、
曲线要素等项目进行复审,并检查承包人的放线结果。

3、施工前,监理工程师审查承包人提交的分项工程开工报告,重点审查承包人所报施工方案的合理性和规范性,检查机械进场情况和性能。

4、要求承包人建立全线测量控制网,向监理工程师提交复测报告。

四、测量放线
1、要求承包人根据已建立的测量控制网进行道路中线的复测和绑定。

2、复测并固定路线的主要控制桩点、转点、圆曲线和缓和曲线的起讫点,补设竖曲线起、中讫点,恢复失落的中桩。

3、复测并固定为间接监测所布设的重要控制点。

五、路线高程复测
1、中线恢复后,要求进行基平和中平测量,以恢复原水准基点标高,中桩地面标高。

2、要求对横断面检查和补测。

3、根据设计图表,要求承包人定出各路线中桩的路基边缘、路堤坡脚及路堑坡顶、边沟等具体位置。

4、路基放样时,在填料设备进行压实前,考虑预加沉降度,同时考虑修筑路面的路基标高校正值。

六、基底处理
1、路基用地范围内树木,灌木丛均应在施工前砍伐或移植;垃圾、有机物残留及原地面以下10-30cm内的草皮、农作物根系和表土均予以清除,树根全部挖除。

2、填方路基清表深度;一般路基为30cm,当清表深度仍不能满足技术规范要求时,应根据监理工程师指示处理。

3、清除淤泥和杂物至原状土,达到设计承载力要求的土层,并采用振动压路机械压密实,才可进行填方施工。

4、对于山坡路堤,地面横坡不陡于 1 : 5时,可直接铺筑;地面横坡陡于1 : 5时,则要求将原地面挖成台阶,并用小型夯实机夯
实。

七、路堤填石
1、填石路堤应将石块逐层水平填筑,每层虚铺厚度不得超过40cm,石料强度不小于15MPa。

石料最大粒径不得超过压实厚的2/3.
2、石料应大面向下,摆放平稳,所有缝隙填以小石块或石渣。

3、所有填石路堤材料应在料场进行破碎,使填料粒径符合要求。

4、在填土范围内按5m X5m方格撒灰线控制卸料,机械辅以人工摊平。

5、填石路基碾压要求,首先采用20T振动羊足碾先振压两遍,然后用20T振动光面碾振压三遍。

同时对沉降量进行观测,要求每层沉降量不得大于2mm。

6、其它未尽事宜严格按设计文件《公路桥涵施工技术规范》和管理处下发的作业指导书等要求执行。

填石路基施工控制要点
1、开工前应认真审查承包人提交的开工报告。

监理工程师
重点审查施工组织计划和质量保证措施,同时对原材料的开采、
运输、数量和试验资料、施工方案和自检体系等进行审核。

2、监理工程师必须对承包人的测量放样进行认真复核。

3、检查承包人上报机械的进场情况必须符合要求、性能必须完好。

4、检查原地表清理情况及地基是否满足要求,当清表深度
按常规不能满足技术规范要求时,应根据监理工程师指示处理。

清表后基底原状土必须达到设计承载力要求的土层,并采用振动
压路机碾压密实后方可进行填方施工。

5、填石路基应分层填筑,分层压实。

卸料时先低后高;先两侧,后中间。

并要求用推土机推平,并配合人工用细石料、石屑找平。

6、每层上料前,必须在填筑范围内撒石灰线格,将上料区域划分成网格,按网格面积和松铺厚度计算每格上料数量,通过控制卸料车次控制松铺厚度。

7、填石路基每层松铺厚度不得大于40 cm,填料中最大石块粒径不得超过层厚的2/3。

8、每压实层应恢复一次中桩和边线,以检查左右幅路基宽
度。

9、路基填方主要对松铺厚度、压实工艺、压实遍数和沉降量观测进行控制。

监理工程师必须做到对填石路基进行全过程旁站。

10、对路基施工中的“六部”进行重点监督,严格按省厅下发的质量工作要点要求执行。
