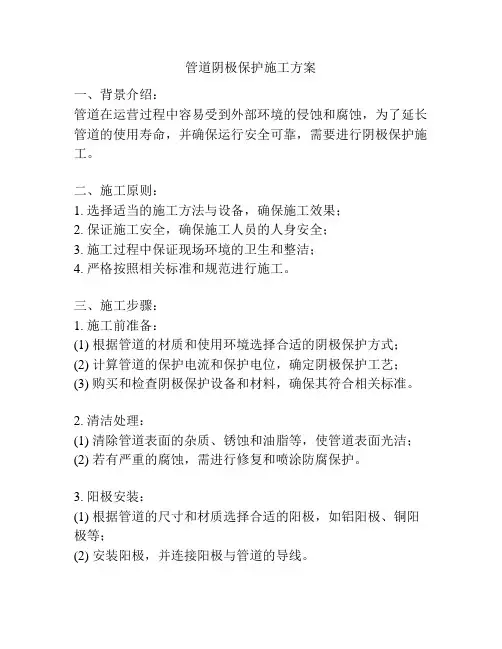

输油管道阴极保护施工方案
管道阴极保护施工方案

管道阴极保护施工方案一、背景介绍:管道在运营过程中容易受到外部环境的侵蚀和腐蚀,为了延长管道的使用寿命,并确保运行安全可靠,需要进行阴极保护施工。
二、施工原则:1. 选择适当的施工方法与设备,确保施工效果;2. 保证施工安全,确保施工人员的人身安全;3. 施工过程中保证现场环境的卫生和整洁;4. 严格按照相关标准和规范进行施工。
三、施工步骤:1. 施工前准备:(1) 根据管道的材质和使用环境选择合适的阴极保护方式;(2) 计算管道的保护电流和保护电位,确定阴极保护工艺;(3) 购买和检查阴极保护设备和材料,确保其符合相关标准。
2. 清洁处理:(1) 清除管道表面的杂质、锈蚀和油脂等,使管道表面光洁;(2) 若有严重的腐蚀,需进行修复和喷涂防腐保护。
3. 阳极安装:(1) 根据管道的尺寸和材质选择合适的阳极,如铝阳极、铜阳极等;(2) 安装阳极,并连接阳极与管道的导线。
4. 监测设备安装:(1) 安装管道保护电位、保护电流、管道腐蚀速率等监测设备;(2) 将监测设备与阴极保护设备进行连接。
5. 铺设电缆:(1) 根据实际情况选择合适的电缆类型和规格;(2) 将电缆从阴极保护设备引入,与阳极和管道连接。
6. 连接阴极保护设备:(1) 根据阴极保护设备的要求,确保其正常工作;(2) 连接控制终端和电源。
7. 调试和监测:(1) 启动阴极保护设备,调试相关参数;(2) 进行系统漏电检查,确保设备安全可靠;(3) 监测保护电位和保护电流,判断阴极保护效果。
8. 施工记录和报告:(1) 记录每一步施工过程的相关数据和情况;(2) 编写施工报告,包括施工过程、施工情况和施工结果分析等。
四、安全注意事项:1. 施工现场要保持通风良好;2. 确保施工人员穿戴好个人防护装备;3. 防止施工现场发生火灾和爆炸事故;4. 在高温和高压环境下进行施工时,需采取相应的安全措施。
以上是管道阴极保护施工方案的一般步骤和注意事项,具体施工方案需要根据实际情况进行调整和优化。
长输管道牺牲阳极法阴极保护施工方案

材司长输管道牺牲阳极阴极保护施工方案河南汇龙合金材料有限公司项目部目录一、概述- ----------------------------------------------------------- 2(一)原理----------------------------------------------------- 2(二)牺牲阳极法阴极保护的优点--------------------------------- 2 (三)牺牲阳极材料--------------------------------------------- 2(四)阳极安装方式--------------------------------------------- 6(五)测试系统------------------------------------------------- 7(六)应用标准和规范------------------------------------------- 7(七)主要测试设备和工具--------------------------------------- 8二、该项目管道牺牲阳极保护法的设计- --------------------------------- 8三、施工方法- ------------------------------------------------------- 81、牺牲阳极法阴极保护施工安装程序简述如下: -------------------- 92、牺牲阳极法的施工: ------------------------------------------ 9一、概述(一)原理将被保护的金属结构连接一种比其电位更负的金属或合金,该金属或合金为阳极,依靠它的优先溶解所释放出的电流使金属结构阴极极化到所需的电位而实现保护,这种方法称为牺牲阳极法阴极保护。
(二)牺牲阳极法阴极保护的优点1、不需要外部电源;2、对邻近金属构筑物无干扰或很小;3、电流输出虽不能控制,但有自动调节倾向,且覆盖层不易损坏。
输油管道阴极保护施工方案

吉化集团吉林市北方建设有限责任公司吉林-长春成品油管道工程第一标段线路工程阴极保护施工方案编制:审核:批准:吉化集团吉林市北方建设有限责任公司吉林-长春成品油管道工程项目经理部二○一一年七月十五日目录1、编制依据 (1)2、工程概况 (2)3、施工部署 (4)4、施工方法和措施 (5)4.1施工准备 (6)4.2用于临时阴极保护的锌带安装 (7)4.3测试桩安装 (8)4.4长春末站强制电流阴极保护安装 (9)4.5去耦合器的安装和调试 (10)5、施工消耗材料计划 (13)6、施工首段用料计划 (13)7、工期计划及工期保证措施 (14)8、质量保证措施 (14)1、编制依据(1). 编制说明本施工组织方案是依据建设单位提供的招标文件,施工图纸国家有关规范及验收标准进行编制的。
本施工组织方案针对施工中的主要施工方法和措施,人员安排,质量控制,进度、材料控制及安全文明施工与环境保护等进行阐述说明。
(2).编制依据序号名称编号1 《钢质管道及储罐腐蚀工程设计规范》SY0007-19992 《油气长输管道工程施工及验收规范》GB50369-20063 《埋地钢质管道牺牲阳极阴极保护设计规范》SY/T0019-974 《埋地钢质管道阴极保护参数测试方法》SY/T0023-975 《吉林-长春成品油工程施工图阴极保护系统》线/D08902、工程概况本工程是由吉林到长春的输油管道工程。
管道主要是采用外加电流的方式进行阴极保护。
土壤电阻率比较低的地方需要用锌带牺牲阳极做临时阴极保护,有和旧管道交叉的地方设置管道交叉测试桩。
每整公里处设电位测试桩。
在管道受交流干扰地段设去耦合器。
在长春末站埋设阳极地床。
在绝缘法兰两端设接地电池,并设参比电极。
2.2.工程内容:本工程主要内容包括测试桩的安装、长效硫酸铜参比电极、锌带的安装;通电点电缆的焊接,恒电位仪的安装、辅助阳极的埋设、接地电池的安装、去耦合器的安装、电缆敷设、系统调试等。
埋地钢制输油管道牺牲阳极阴极保护管道镁阳极牺牲阳极阴极保护施工

埋地钢制输油管道牺牲阳极阴
极
保
护
管
道
镁
阳
极
牺
牲
阳
极
阴
极
保
护
施
工
河南汇龙合金材料有限公司
河南汇龙合金材料有限公司,输油管道阴极保护一般选用牺牲阳极保护法。
该方法是用电极电势比被保护金属更低的金属或合金做阳极,固定在被保护金属上,形成腐蚀电极,被保护金属作为阴极而得到保护。
适用于对电流需要量很小的裸管或有涂层管道的外露部位提供阴极保护。
在电化学腐蚀中,金属电位高的为阴极,电位低的为阳极,电流从高电位到低电位,低电位金属失去电子而被氧化,产生腐蚀。
如找出另外一些金属的电位比管道低,这些电位较低的金属失去电子而被腐蚀。
根据以往经验,普遍认好以红丹油性防腐漆等作底漆。
这些漆防腐性能好,与钢铁表面俯着力强。
施工现场用樟丹和清油现配,掌握好比例很重要,以便调和快干。
待底漆干燥后,均匀涂刷两遍面漆。
面漆材料有很多种,但使用较多的为铝粉漆。
铝粉漆漆膜平滑、坚韧、附着力强,并有金属光泽。
由于油品的洁净度不同,油品中扔残留一些杂质、水分、微生物,前面也提到过,因为这些残留物的存在,管道内壁也会形成原电池,造成防腐,产生的锈片将严重影响油品质量。
一般内防腐采用036耐油防腐涂料。
该涂料化学稳定性好,机械性能高,不污染油品,使用方便。
输油管道更换阴阳极保护施工方案及流程

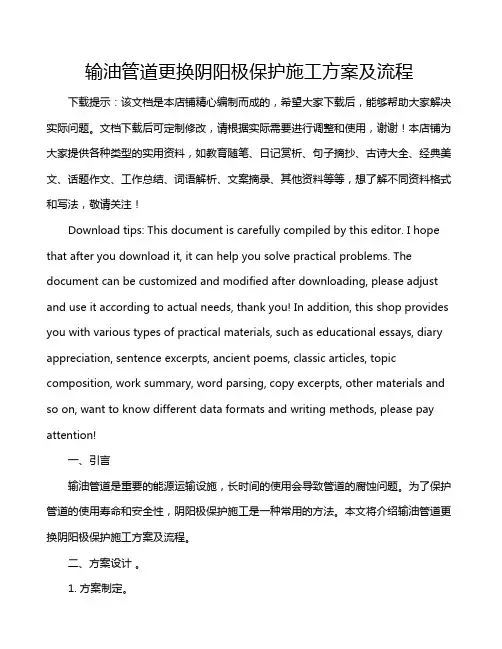

输油管道更换阴阳极保护施工方案及流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!一、引言输油管道是重要的能源运输设施,长时间的使用会导致管道的腐蚀问题。

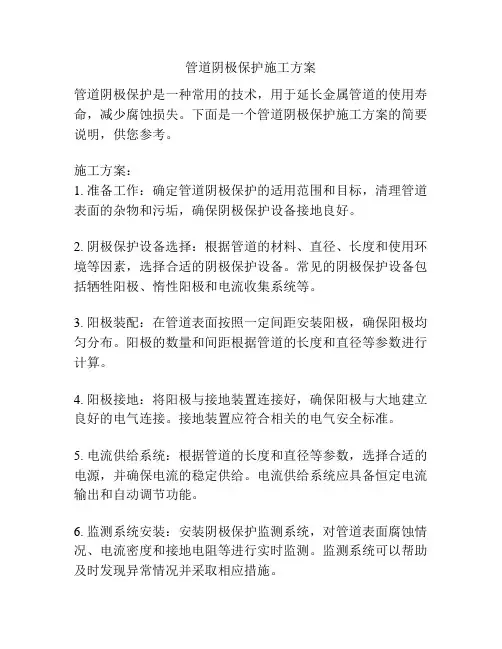

管道阴极保护施工方案

管道阴极保护施工方案
管道阴极保护是一种常用的技术,用于延长金属管道的使用寿命,减少腐蚀损失。
下面是一个管道阴极保护施工方案的简要说明,供您参考。
施工方案:
1. 准备工作:确定管道阴极保护的适用范围和目标,清理管道表面的杂物和污垢,确保阴极保护设备接地良好。
2. 阴极保护设备选择:根据管道的材料、直径、长度和使用环境等因素,选择合适的阴极保护设备。
常见的阴极保护设备包括牺牲阳极、惰性阳极和电流收集系统等。
3. 阳极装配:在管道表面按照一定间距安装阳极,确保阳极均匀分布。
阳极的数量和间距根据管道的长度和直径等参数进行计算。
4. 阳极接地:将阳极与接地装置连接好,确保阳极与大地建立良好的电气连接。
接地装置应符合相关的电气安全标准。
5. 电流供给系统:根据管道的长度和直径等参数,选择合适的电源,并确保电流的稳定供给。
电流供给系统应具备恒定电流输出和自动调节功能。
6. 监测系统安装:安装阴极保护监测系统,对管道表面腐蚀情况、电流密度和接地电阻等进行实时监测。
监测系统可以帮助及时发现异常情况并采取相应措施。
7. 阳极维护:定期检查阳极的状况,及时更换老化或失效的阳极。
清理阳极表面的盐和污垢,保持阳极的电导性能。
8. 故障排除:如发现阴极保护设备运行异常,应进行及时修复和调试,确保阴极保护系统的正常运行。
以上是管道阴极保护施工方案的基本步骤和要点。
在实际施工中,应严格按照相关规范和标准进行操作,确保阴极保护系统的正常运行和效果。
同时,施工人员要具备一定的专业知识和技能,以保证施工质量和安全。
长输管道牺牲阳极法阴极保护施工方案

长输管道牺牲阳极阴极保护施工方案河南汇龙合金材料有限公司项目部目录一、概述------------------------------------------------------------ 2(一)原理 ----------------------------------------------------- 2(二)牺牲阳极法阴极保护的优点 --------------------------------- 2(三)牺牲阳极材料 --------------------------------------------- 2(四)阳极安装方式 --------------------------------------------- 6(五)测试系统 ------------------------------------------------- 7(六)应用标准和规范 ------------------------------------------- 7(七)主要测试设备和工具 --------------------------------------- 8二、该项目管道牺牲阳极保护法的设计---------------------------------- 8三、施工方法-------------------------------------------------------- 81、牺牲阳极法阴极保护施工安装程序简述如下: -------------------- 92、牺牲阳极法的施工: ------------------------------------------ 9一、概述(一)原理将被保护的金属结构连接一种比其电位更负的金属或合金,该金属或合金为阳极,依靠它的优先溶解所释放出的电流使金属结构阴极极化到所需的电位而实现保护,这种方法称为牺牲阳极法阴极保护。
(二)牺牲阳极法阴极保护的优点1、不需要外部电源;2、对邻近金属构筑物无干扰或很小;3、电流输出虽不能控制,但有自动调节倾向,且覆盖层不易损坏。
管道阴极保护施工方案

管道阴极保护施工方案一、引言。
管道阴极保护是一种常见的防腐蚀技术,通过施加外电源,使管道成为负极,从而抑制金属的电化学腐蚀。
在工业生产中,管道阴极保护施工方案的制定和实施至关重要,不仅关系到管道设备的安全运行,还关系到环境保护和资源利用。
本文将就管道阴极保护施工方案进行详细介绍,以期为相关工程技术人员提供参考。
二、施工前准备。
1. 管道阴极保护施工前,需对管道进行全面的检查和评估,包括管道材质、管道表面状态、周围环境情况等。
根据检查结果确定阴极保护的具体施工方案。
2. 确定阴极保护电流密度,根据管道材质、土壤电阻率等因素,计算出合适的电流密度,以确保阴极保护的有效性。
3. 选择合适的阴极保护材料,包括阴极保护电源、阳极材料、连接线路等。
确保所选材料符合相关标准和规范要求。
4. 制定施工计划,包括施工时间、施工人员配备、施工流程等。
确保施工计划合理、可行。
三、施工过程。
1. 清理管道表面,去除油污、锈蚀等杂质,保证管道表面清洁。
2. 安装阳极材料,按照设计要求在管道表面固定阳极材料,确保阳极与管道表面良好接触。
3. 连接阴极保护电源,根据设计要求连接阴极保护电源,调整电流密度和工作方式,确保阴极保护系统正常运行。
4. 监测阴极保护效果,通过实时监测管道电位和电流密度等参数,及时发现问题并进行调整。
5. 完善相关记录,对施工过程中的关键环节和参数进行记录,形成施工报告和档案。
四、施工后工作。
1. 定期检查维护,定期对阴极保护系统进行检查和维护,确保系统的长期稳定运行。
2. 处理施工后问题,对施工后出现的问题及时处理,保证阴极保护系统的有效性。
3. 总结经验教训,对施工过程中的经验和教训进行总结,为今后类似工程提供参考。
五、结语。
管道阴极保护施工方案的制定和实施是一项复杂而重要的工作,需要工程技术人员具备丰富的经验和专业知识。
本文所述的施工方案仅为参考,实际施工需根据具体情况进行调整和优化。
希望本文能为相关工程技术人员提供一定的帮助,促进管道阴极保护技术的应用与推广。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
吉化集团吉林市北方建设有限责任公司吉林-长春成品油管道工程第一标段线路工程阴极保护施工方案编制:审核:批准:吉化集团吉林市北方建设有限责任公司吉林-长春成品油管道工程项目经理部二○一一年七月十五日目录1、编制依据................................................. 错误!未定义书签。
2、工程概况 (2)3、施工部署 (4)4、施工方法和措施 (5)施工准备 (6)用于临时阴极保护的锌带安装 (7)测试桩安装 (8)长春末站强制电流阴极保护安装 (9)去耦合器的安装和调试 (10)5、施工消耗材料计划 (13)6、施工首段用料计划 (13)7、工期计划及工期保证措施 (14)8、质量保证措施 (14)1、编制依据(1). 编制说明本施工组织方案是依据建设单位提供的招标文件,施工图纸国家有关规范及验收标准进行编制的。
本施工组织方案针对施工中的主要施工方法和措施,人员安排,质量控制,进度、材料控制及安全文明施工与环境保护等进行阐述说明。
(2).编制依据2、工程概况本工程是由吉林到长春的输油管道工程。
管道主要是采用外加电流的方式进行阴极保护。
土壤电阻率比较低的地方需要用锌带牺牲阳极做临时阴极保护,有和旧管道交叉的地方设置管道交叉测试桩。
每整公里处设电位测试桩。
在管道受交流干扰地段设去耦合器。
在长春末站埋设阳极地床。
在绝缘法兰两端设接地电池,并设参比电极。
.工程内容:本工程主要内容包括测试桩的安装、长效硫酸铜参比电极、锌带的安装;通电点电缆的焊接,恒电位仪的安装、辅助阳极的埋设、接地电池的安装、去耦合器的安装、电缆敷设、系统调试等。
3.施工部署:总体安排:根据工程特点,测试桩、参比电极及辅助阳极的安装共投入2个安装组,与主体管线保持同步施工,严格做到安装一处,确保一处。
每个安装组作业范围为14Km,施工时各组施工范围根据分段管线施工进度可做机动调整。
阴极保护站的安装由第一组人员完成。
另一个安装组负责临时阴极保护测试及全线测试桩打号和阴极保护站投产测试。
辅助阳极的安装和电缆敷设由2组人员共同完成。
施工机具配置:施工人员配置:4.主要施工方法及措施:施工程序:施工准备→挖工作坑(包括辅助阳极坑、测试桩坑、参比电极坑及电缆敷设的坑)→用于临时阴极保护的锌带安装→测试桩和参比电极的安装→场站内恒电位仪安装→阳极地床内辅助阳极的安装→电缆与管道的焊接→电缆线路的敷设→土方的回填→去耦合器的安装和调试→阴极保护参数测试→正式运行→备品备件移交→竣工资料提交→交工施工准备:提交工程用料及首段用料,确保工程开工前落实到位,进行设备材料进场验收并做好记录。
完成人员及设备机具的调迁。
进行全线实地勘察,对地下水位、地质、地貌及进出道路充分了解并作好记录,以便对全线进行统筹施工,切实作好人员的调配及对工程进度的合理安排。
进行全员技术交底,并作好记录。
下发关键工序作业指导书,并责任到人。
临时阴极保护的锌带安装:临时阴极保护用测试桩采用混凝土测试桩。
对于暂时不安装的锌带,单独设立储存库进行保管,严禁沾染油污、油漆和接触酸、碱、盐等化工产品。
需要做临时阴极保护的管段,沿设置的测试点进行测试,并做好记录提交驻地监理工程师。
这些测量一直到管线阴极保护系统投入正常使用为止。
临时阴极保护用测试桩采用混凝土测试桩。
当管道沿线土壤电阻率小于20Ω·m时,应在该地区设置临时阴极保护,即随管道敷设锌阳极带1条,该临时阴极保护应在强制电流阴极保护系统投产前取消,防止强制电流阴极保护系统的阴极保护电流流失。
土壤电阻率详见线路施工图。
必要时需要人工现场测量。
临时保护材料为带状锌阳极,每处临时保护采用锌阳极带10m,安装于线路整里程处。
安装时,锌阳极带通过里程桩与管道相连。
锌阳极带通过电缆接入测试桩,并通过铜连接片与管道引出电缆连接,在强制电流阴极保护系统投产前,应确保锌阳极带与管道断开。
锌合金牺牲阳极各项性能指标符合《埋地钢制管道阴极保护技术规范》(GB/T21448-2008)中的相关规定。
锌带置于管沟底部油流方向的左侧,距管中心约500mm处,锌带应配合填料一同使用,填料重量配比为:石膏粉50%,工业硫酸钠5%,膨润土45%。
电缆与带状牺牲阳极钢芯采用铝热焊的方式进行连接,外用热熔胶和电缆热收缩套防腐密封施工相见护-D0084/7。
—1 测试桩安装工艺流程图测试桩安装:(测试桩施工工序流程图如下所示:)测试桩安装本工程线路部方阴极保护采用的测试桩分两种,混凝土低桩测试桩,钢质高桩测试桩。
测试桩埋在油流方向左侧(特殊情况除外),距管道中心线处。
施工前检查测试桩外观尺寸及内部结构是否完好,接线是否牢固。
若产品本身带引线,检查其引线长度、绝缘层是否符合图纸要求。
水泥测试桩采用直埋的方法。
钢测试桩固定采用集中预制水泥固定墩,再在现场安装时用水泥沟缝。
安装方式见附图。
图根据施工图纸提供的测试桩位置,推算到实际焊口、管子上,并测出距最近的转角桩的距离、方向等数据,并在测试桩上注明桩的类型、编号及里程。
测试桩的测试导线与管道连接采用铝热焊法施工。
测试电缆焊接在管线下沟之前进行。
施工中注意除去管壁上的底漆及金属氧化膜,并将其清理干净,打磨露出金属色,然后在2个小时内焊接完成。
测试电缆焊接处采用热熔胶和热收缩套进行防腐,(施工与防腐详见护-D0084/7)热收缩套施工采用火焰加热器进行。
补伤片搭接部位施工时注意清洗干净,并进行预热。
施工时,火焰加热器从中间位置沿环向进行均匀加热,并采用辊子滚压,务必排净空气,直至热溶胶均匀溢出。
操作过程中,采用点接触测温仪随时测量补伤片表面温度,不得超过其产品性能允许温度。
测试桩位于一般地段时,其引线预留足够长度,防止因回填土沉降造成对电缆的破坏。
测试桩测试导线的色标按其功能进行划分,全线应一致。
测试电缆从装底部进入测试桩,与铜鼻子钳接后在接线板背面与接线柱连接,铜鼻子与电缆芯连接处应压紧接牢并采用电工胶带密封绝缘。
接线板正面连接螺丝必须拧紧,确保电气连接良好。
每一标段测试安装完毕后,对照施工记录统一组织实地核对检查,防止混设、漏设。
回填前,焊口补伤应采用电火花检漏仪进行检漏。
并作好各种数据记录上报驻地监理工程师。
长春末站强制电流阴极保护系统安装:(工序流程见图)图—1长春末站强制电流阴极保护系统安装工序流程图1)各种设备到场后,根据装箱单开箱检查清点附件、设备和所附资料是否齐全完整。
检查直流电源设备,以保证内部接线坚固可靠;同时接通电路,使用专用仪器对设备工作状况等技术指标进行逐台检验,不合格者不予验收。
2)检查辅助阳极的材料、尺寸、导线长度及安全件均必须符合设计要求,在搬运和安装时注意避免阳极断裂或损伤。
3)对导线作绝缘探伤检查,有缺陷处必须修复。
同时检查辅助阳极接头的绝缘密封性,任何破损、裂纹、缺陷都必须修复。
4)阳极回填料的成分、粒径均应符合设计要求,填料中不得混有草、泥、石块等杂物。
阴极保护站安装:1)恒电位仪的安装应按设计和设备说明书要求进行,采用专用工具进行操作,并符合下列规定:(1)电源设备应小心轻放,不得震动;(2)接线时应根据接线图核对交、直流电压的关系,输出电源的极性必须正确,并应在接线端子上注明“+”或者“—”极符号;(3)设备的接线应符合国家的电气法规,机壳必须接地;(4)以太阳能为电源时,应按图纸要求设置逆流控制装置;2)恒电位仪在送电前必须进行全面检查,各种插件应齐全,连接应良好,接线正确。
主回路各螺栓连接应牢固,设备接地可靠。
安装时必须将“零位接阴线”单独用一根电缆接到管道上。
阳极地床安装:(详见护-D0099/4)长春末站的阳极地床设置在战厂外,与管道的垂直距离不应小于100m,与管道之间不应有金属构建物,应尽量选在地下水位较高或地势低洼等土壤电阻率较低的地区。
1)阳极地床位置由设计选定,阳极地床施工及阳极汇流电缆敷设时,需进行征地。
征地和材料倒运方案施工时,另行提出。
2)高硅铸铁阳极埋设深度、位置、间距详见护-D0094/4。
阳极上敷设碎石至地面以下500mm。
3)阳极埋设沟沟底需进行平整。
阳极埋设时,先铺一层厚约200mm的焦碳层,将阳极垂直放置于焦碳层上,周围再进行焦碳覆盖,四周焦碳应密实。
施工时注意阳极居中及不得损伤导线和阳极。
施工中禁止手提阳极外引线搬运就位。
4)阳极电缆与阳极引线连接采用专用电缆接线盒,连接好后采用环氧树脂密封,再用PVC 粘胶带缠绕。
严格做到绝缘、防水。
5)辅助阳极埋设完毕后,埋设地点两端设水泥标志桩做为标志。
阳极电缆敷设:(详见护-D0091/1)1)阳极电缆上、下铺细砂,上盖红砖进行保护,并作波浪形敷设,两端注意留少量裕度。
2)阳极引线与阳极地床汇流电缆连接,然后引入阳极地床测试桩,通过铜连接片和阳极电缆连接,然后在引入阴保间与恒电位仪连接。
参比电极安装:1)参比电极安装前,采用蒸馏水侵泡24小时。
2)参比电极四周按照牺牲阳极填包技术进行填包,包裹袋采用棉布袋,参比电极距管道外壁200mm,埋深与管道中心标高。
3)参比电极埋设完毕后,注水充分进行浸泡。
4)参比电极电缆先引入测试桩,然后经过测试桩再引入恒电位仪。
接地电池的安装。
(详见护-D0099/5)1)接地电池是两只独立的、不存在金属接触的牺牲阳极组成的。
2)接地电池通过测试桩和绝缘接头两侧的管道连接。
3)接地电池安装时应注水浸润,埋设深度详见护-D0099/5。
强制电流阴极保护系统的调试:1)阴极保护系统调试时,其电源设备的给定电压应由小到大,连续可调。
管道的阴极保护电位应达到设计要求,2)调试的保护电位以极化稳定后的保护电位为准,其极化时间不应小于3天。
3)当采用反电位保护调试时,应先投主机(负极接管道,正极接阳极),后投辅机(正极接管道,负极接阳极)。
在停止运行时,必须先关辅机后关主机。
全线阴极保护参数测试:1)阴极保护投产之前,检查直流电源接线正确与否,机械强度及导电性能是否满足供电要求。
2)强制电流保护投产前对管道自然参数进行测试,投产后每隔2小时测量一次极化电流,当电流稳定72小时后方可进行投产测试。
3)临时带状锌牺牲阳极测试,必须在阳极埋入地下,填包料浇水10天后进行,并在30天后重复测试一次,以后每三个月测试一次,直至阴极保护站投产。
4)测试所用仪表和工具应进行检验,仪表选型符合要求5)所有测试记录均应注明测试日期、使用仪器、当时气温、通电日期及测试人等。
6)阴极保护电参数的测量方法执行行业标准SY/T0023-97。
去耦合器的安装和调试(详见护D-0084/6)管道受交流干扰地段的排流安装,每处电流泄漏点安装一台去耦合器。
去耦合器安装在管道正上方。
电缆与裸铜线之间采用铜管压接,电缆与管道之间的连接均采用铝热焊。
