石灰土施工技术交底

合集下载

石灰土处理安全技术交底模板

石灰土处理安全技术交底模板

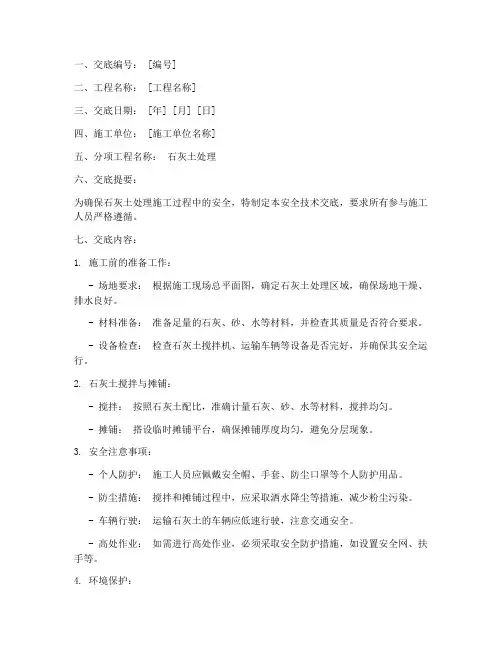

一、交底编号: [编号]二、工程名称: [工程名称]三、交底日期: [年] [月] [日]四、施工单位: [施工单位名称]五、分项工程名称:石灰土处理六、交底提要:为确保石灰土处理施工过程中的安全,特制定本安全技术交底,要求所有参与施工人员严格遵循。

七、交底内容:1. 施工前的准备工作:- 场地要求:根据施工现场总平面图,确定石灰土处理区域,确保场地干燥、排水良好。

- 材料准备:准备足量的石灰、砂、水等材料,并检查其质量是否符合要求。

- 设备检查:检查石灰土搅拌机、运输车辆等设备是否完好,并确保其安全运行。

2. 石灰土搅拌与摊铺:- 搅拌:按照石灰土配比,准确计量石灰、砂、水等材料,搅拌均匀。

- 摊铺:搭设临时摊铺平台,确保摊铺厚度均匀,避免分层现象。

3. 安全注意事项:- 个人防护:施工人员应佩戴安全帽、手套、防尘口罩等个人防护用品。

- 防尘措施:搅拌和摊铺过程中,应采取洒水降尘等措施,减少粉尘污染。

- 车辆行驶:运输石灰土的车辆应低速行驶,注意交通安全。

- 高处作业:如需进行高处作业,必须采取安全防护措施,如设置安全网、扶手等。

4. 环境保护:- 废水处理:搅拌和清洗设备产生的废水应经沉淀池处理后排放,避免污染水体。

- 废弃物处理:石灰土处理过程中产生的废弃物应分类收集,按照规定进行处理。

5. 应急处理:- 中毒事故:如施工人员出现中毒症状,应立即撤离现场,并及时就医。

- 火灾事故:如发生火灾,应立即启动应急预案,使用灭火器等消防设备进行灭火。

八、人员安排:- 专职安全员:负责现场安全监督和管理。

- 施工班组:负责石灰土处理的实际操作。

九、培训要求:- 所有参与石灰土处理施工的人员必须经过安全培训,并考核合格后方可上岗。

十、验收标准:- 石灰土处理质量应符合相关国家标准和设计要求。

十一、总结:石灰土处理施工是一项重要的基础工程,为确保施工安全,所有参与人员必须严格遵守本安全技术交底,共同维护施工现场的安全与和谐。

石灰土路基施工技术交底

石灰土路基施工技术交底

石灰土路基施工技术交底概述石灰土路基施工技术是在路基建设的过程中采用石灰土材料进行加固和处理的一种施工技术。

在路基建设中,石灰土材料可以提高路基的抗压强度和抗剪强度,达到更好的工程效果。

施工材料•石灰土在石灰土路基施工中,石灰土是最主要的材料之一。

石灰土是一种将生石灰和土壤混合制成的材料,具有较好的耐水和耐久性,可以有效提高路基的强度和稳定性。

•水在石灰土施工中,水是必不可少的材料之一。

在加入石灰土后需要充分混合水进行反应,使石灰土能够有效的固结土壤。

•石子和沙子在石灰土路基施工中,如果需要进行路面铺设,石子和沙子也是一个不可或缺的材料。

石子作为强化材料提高路面的硬度和承重能力,沙子则作为填充材料来填充路面凹凸不平的地方。

施工方法1. 基床处理在石灰土施工前,需要对基床进行处理,以保证施工质量。

具体处理方法包括:•清理基床清理基床是指清除基床表面的杂物和碎石,使其表面平整。

这是石灰土施工前必须进行的一项工作。

•压实基床在清理基床后,需要使用压路机或其它压实设备进行基床的压实,以提高基床的承载能力和稳定性。

•制造坑槽在压实基床后,可以制造坑槽来保证石灰土能够均匀分布。

制造坑槽的深度应该为10cm。

2. 石灰土配合比在石灰土施工中需要一定的配合比,以提高强度并保证施工质量。

石灰土的配合比可以根据实际情况进行调整,但是一般情况下应该保持石灰土的含量在8%-10%之间。

3. 施工工艺在配合好石灰与土壤后,需要进行充分混合,直到土壤与石灰均匀。

此时应加入适量的水,继续进行充分混合,直到石灰土材料达到均匀饱湿状态。

在制备石灰土材料后,需要使用摊铺器将其摊铺在基床上,直至石灰土覆盖整个基床面。

此时需要使用振动器将其进行一定压实,以提高其稳定性。

如果需要进行道路铺设,则需要在石灰土表面覆盖一定厚度的石子和沙子,然后使用压路机进行铺设压实。

注意事项在石灰土施工中需要注意以下事项:•在制备石灰土材料时,应使用适当的石灰含量和水量,以保证石灰土材料达到均匀饱湿状态。

石灰土基层施工技术交底.

石灰土基层施工技术交底.
2、施工放样
在下承层上恢复中线,每10m设一桩,并在两侧路床边缘外设木桩做为指示 桩。由测量人员进行水准测量(测量前首先对水准点进行闭合) ,根据指示桩上桩 号位置测量灰土设计标高,每横断面(16m)测量8个点。
3、备土和铺土
事先应通过试验确定土的松铺系数。 外购土需分层采集土时, 应将土分层堆放 在一场地上,然后从前到后将上下层土一起装车运到现场,现场原土需过筛时, 以4cm筛将土直接筛至路槽内。在预定堆料的下承层上,在堆料前应先洒水,使 其表面湿润,但不应过分潮湿而造成泥泞。
严禁压路机在已完成的或正在碾压的路段上调头或急刹车, 应保证石灰土层表 面不受破坏。
碾压过程中,石灰土表面应始终保持湿润,如水分蒸发过快,应及时补洒少量 的水,但严禁洒大水碾压。
交底单位
河北建设集团有限公司
接收单位
交底人
接收人
工程名称
保定市东湖片区路网 工程
分部工程
道路工程
分项工程名称
石灰土施工技术交底
3、石灰摊铺整平中,施工人员应穿高腰鞋袜,防止石灰烧伤皮肤。
4、拌和机在拌和过程中,不得急转弯或原地转向,严禁使用倒档进行拌和作 业,遇到底层有障碍物时,应及时提起转子,进行检查处理。
交底单位
河北建设集团有限公司
接收单位
交底人
接收人
工程名称
保定市东湖片区路网 工程
分部工程
道路工程
分项工程名称
石灰土施工技术交底
二、施工工艺和技术措施
本工程采用路拌法施工,机动车道30cm厚石灰土分两层施工,其施工工艺流程 为:准备下承层 施工放样 备土和铺土 卸置和摊铺石灰 拌和与洒水 整型 碾压 接缝和掉头的处理 养生1、准备下承层 路槽或路基处理灰土表面应平整、坚实,路拱、压实度、平整度均应验收

石灰土施工技术交底

石灰土施工技术交底
⑧在桥头搭板处等压路机无法碾压的部分,采用平板夯振动夯实,局部小的地方采用人工夯实。
⑨碾压长度根据拌和、运输、摊铺、碾压能力而定。
⑩压路机碾压两施工段接头处时,应超出碾压段5~10m,必要时采用横向碾压,人工铲除接头处的拥包,同时用3米直尺检查平整度,不符要求的立即进行处理,消除碾压段之间的不平整。
②整平过程中用水准仪配合平地机进行,时刻检查其松铺厚度,直到满足要求为止。
③若拌和后的灰土松铺系数过大,不利于整平,可在整平前先用压路机静压一遍。
5、碾压
①填方分几个作业段施工时,两段交接处,不在同一时间填筑,则先填地段,应按1:1坡度分层留台阶。若两个地段同时填筑,则应分层相互交叠衔接,其搭接长度不得小于2m。
⑤碾压时安排专人及时清除压路机钢轮上粘结的混合料;
⑥碾压过程中严禁压路机及其它车辆在施工路段随意调头及刹车,保证灰土层表面不受破坏在碾压过程中应始终保持表面湿润,集料含水量控制在最佳含水量1%~2%以内,终压完成后应检测压实度和设计高程,达到要求后进行下一步施工。
⑦碾压过程中,灰土表面应始终保持潮湿,如表层水份蒸发得快,应及时补洒少量的水。若有“弹簧”松散,起皮等现象,应及时翻开重新拌和或挖除等方法处理,使其达到质量要求。
2、洒布消石灰
①当石灰堆放时间较长时,应覆盖封存;生石灰块在使用前7~10天充分消除。消除后的石灰应保持一定的湿度,不得产生扬尘,也不可过湿成团。对没有消解的石灰石进行人工清除或过10mm的筛。
②根据石灰剂量、铺筑厚度、最大干密度等确定每单位面积石灰用量;
本路段石灰剂量为6%,铺筑厚度为20cm,最大干密度按1.72 g/cm3计,石灰用量为:1.72/(1+0.06)g/cm3*20cm*0.06=19.47Kg/m2,试验段计划每平方米石灰用量为19.47Kg。

石灰土安全技术交底

石灰土安全技术交底

石灰土安全技术交底
底基层安全技术交底
一、石灰,不得在浸水的同时边投料、边翻板,人员应远避,以免烫伤。

二、装卸、撒铺及翻动粉状材料时,操作人员应站在上风侧,轻拌轻翻减少粉尘。

散装粉状材料宜使用粉料运输车运输,否则车厢上应采用篷布遮盖。

装卸尽量避免在大风天气下进行。

三、稳定土拌和机作业
1、应根据不同的拌和材料,选用合适的拌合齿。

2、拌合作业时,应先将转子提起离开地面空转,然后再慢慢下降至拌和深度。

3、在拌合过程中,不能急转弯或原地转向,严禁使用倒挡进行拌和作业。

遇到底层有障碍物时,应及时提起转子,进行检查处理。

4、拌和机在行走和作业过程中,必须采用低速,保持匀速。

液压油的温度不得超过规定。

5、停车时应拉上制动,将转子置于地面。

四、洒水车作业
1、洒水车在公路上抽水时,不得妨碍交通
2、水道中抽水,吸水管端应加设过滤网罩。

3、洒水车在上下坡及弯道运行中,不得高速行驶,并避免紧急制动。

4、洒水车驾驶室外不得载人。

注意安全
五、现场作业
1、机械设备、机具使用,必须做到“定人、定机”制度;未经有关人员同意,非操作人员不得使用。

2、自卸车起斗卸料时必须观看上方障碍物(电线等)。

3、现场人员不准穿拖鞋、高跟鞋、赤膊或赤脚进入施工现场。

4、到收秋季节注意避免村民车辆。

机械启动前观察四周,鸣笛后方可启动。

交底人复核人接收人时间时间时间。

石灰土施工技术交底书

石灰土施工技术交底书
3.4碾压
碾压采用振动式压路机完成。
整平完成后,先用振动压路机由路两侧向路中心碾压。碾压时后轮应重叠1/3轮宽,先静一遍再弱振二遍,最少强振四遍,振动静压速度采用低速1.2km/h。至无明显轮迹,总之,碾压时遵循“由边到中,先轻后重,由慢到快”的原则。碾压应保证无漏压、无死角、全面均匀压实。如施工时气温过高或干燥、风速过大、表面水份流失过快,后几遍碾压应在采用洒水车洒水后进行。
4.5 路基石灰土填筑按照横断面全宽水平分层逐层向上填筑。严格控制施工时每层的最大松铺厚度,严禁薄层找平。
4.6路基石灰土施工过程中,应严格控制填料的含水量和灰剂量。灰剂量必须达到设计要求,掺灰必须在全松铺厚度范围内且拌和均匀;上土时,含水量必须控制最佳含水量的+5%以内,以免进入施工现场再处理,影响填方工程质量和进度;碾压时,含水量控制在压实最佳含水量的±2%以内。
4.2 掺灰必须按照计算出的掺灰量均匀撒布。必须采用旋耕机多次拌和、粉碎,应保证掺灰均匀、避免出现“夹层”和“花脸”现象;土颗粒尽量粉碎至15mm为宜。
4.3严格把好上料关。上土必须采用打格子布料,专人负责指挥卸料,确保压实厚度不超过要求。
4.4施工过程应连续、及时,掺灰后必须在7天内完成,以避免石灰灰剂量的衰减,确保填筑质量。对因天气原因未及时完成施工的段落,必须重新测定灰剂量,不足掺灰。
3.4含水量控制
严格控制好填料含水量是路基施工过程中的一个关键环节。除了在上土前作好控制外,还必须对碾压前的填料含水量进行控制和调整,使填料含水量达到最佳含水量的±2%以内,确保碾压的最佳效果。当含水量偏高时,采用拌和机进行翻晒、拌和、粉碎直至含水量达到要求。当含水量满足要求时,应尽量缩短施工时间,减少含水量的损失,确保碾压效果。当含水量偏低时,采用洒水车洒水进行补充,根据实测含水量W0、压实的最佳含水量ω0、需要补充水分的土质量M等,计算其应补充的水量M水=(W0-ω0)×M/(1+ω0)。洒水车补水时,专人负责,保证水分在石灰土内均匀,然后及时进行拌和、粉碎、整型、碾压。对局部含水量偏高或偏低处,采用人工及时处理。水份合适后,用平地机粗平一遍,然后用拌和机拌和第一遍。拌和时要指派专人跟机进行挖验,每间隔5-10米挖验一处,检查拌和是否到底。对于拌和不到底的段落,及时提醒拌和机司机返回重新拌和。

石灰土路基施工技术交底

石灰土路基施工技术交底
③摊料过程中,将土块、超尺寸颗粒与其他杂物拣除。
④如土中有较多土块,应进行粉碎。
⑤铺土后,先用推土机大致推平,然后用平地机整平,清余补缺,保证厚度一致且符合松铺厚度要求。
⑥除洒水车外,严禁其他车辆在土层上通行。
8、洒水闷料
交底单位
接收单位
交底人
接收人
施工技术交底记录
施管表5
2013 年 7 月 12 日
8、碾压时选取土的最佳含水量时刻进行,防止因含水量过大而出现“弹簧”现象;对已产生“弹簧”的部位,必须将过湿土翻晒,拌合均匀后重新碾压,或挖除换填含水量适宜的灰土重新碾压。
9、严格控制碾压质量,保证碾压遍数符合要求,碾压要均匀、到边、不漏压。
10、保湿养生,养生期符合规X要求。
四、安全文明环保施工
1、安全生产
分项工程名称
石灰稳定土
6、备料
①在取土区取土前,先将表层树木、草皮和杂土清除干净。
②土中的超大尺寸颗粒(粒径大于15mm)予以剔除。
③施工前根据施工段宽度、厚度与松铺系数计算所需要的土料方量。
④根据运料车辆的单车方量,计算每车料的堆放距离。
⑤备土前要用土培好路肩,路肩应同结构层厚度。
⑥在预定堆料的下承层上,在堆料前先洒水,使其表面湿润。
⑹配合机械作业的清底、平地、修坡等辅助工作应与机械作业交替进行,机上、机下人员必须密切配合,协同作业。当必须在机械作业X围内同时进行辅助工作时,应停止机械运转后,辅助人员方可进入。
⑺施工中遇到异常情况立即停止,采取保护措施并上报。
⑻消解石灰时,不得在浸水的同时边投料、边翻拌,人员应远避,以防烫伤。消灰人员应认真佩戴防护用品,如长筒胶鞋、包脚布、眼镜、口罩等。在石灰上消解时,脚下应垫木,往石灰内插放水管时,脸部不得正对水,以防灰块爆发溅伤。

石灰土基层施工技术交底

石灰土基层施工技术交底
7.石灰土摊铺:在湿润的下承层上按照设计厚度计算出每延米需要灰土的虚方数量,设专人按固定间隔、既定车型、既定的车数指挥卸料。卸料堆宜按照梅花桩形布置,以便于摊铺作业。摊铺前人工按虚铺厚度用白灰撒出高程点,用推土机、平地机进行摊铺作业,必要时用装载机配合。
8.粗平整型:先用推土机进行粗平 1~2 遍,粗平后宜用推土机在路基全宽范围内进行排压 1~2 遍,以暴露潜在的不平整,其后用人工通过拉线法用白灰再次撒出高程点(预留松铺厚度),根据大面的平整情况,对局部高程相差较大(一般指超出设计高程±50mm 时)的面继续用推土机进行整型,推土机整平过程中本着“宁高勿低”的原则,大面基本平整高程相差不大时(一般指±30mm 以内时),再用平地机整型。
13.先压路机静压一遍,再进行振动压实 3~5 遍,根据试验段的经验总结,结合现场自检压实的结果,确定振动压实的遍数,最后用钢轮压路机和轮胎压路机静压 1~2 遍,最终消除轮迹印,使表面达到坚实、平整、不起皮、无波浪等不良现象,压实度达到质量要求。
14.在涵洞、桥台背后等难以使用压路机碾压的部位,用蛙夯或冲击夯压实。由于检查井、雨水口周围不易压实,可采取先埋后挖的逆做法施工,先在井口上覆盖板材,石灰土基层成活后,再挖开,接着长井圈、安井盖、必要时对井室周围浇筑混凝土处理。
11.碾压:石灰土摊铺长度约 50m 时宜进行试碾压,在最佳含水量-1%~+2%时进行碾压,试压后及时进行高程复核。碾压原则上以“先慢后快”、“先轻后重”、“先低后高”为宜。
12.直线和不设超高的平曲线段,由两侧路肩向路中心碾压,设超高的平曲线,由内侧路肩向外侧路肩进行碾压。碾压时应重叠 200mm~300mm,后轮必须超过两段的接缝。压路机的碾压速度头两遍以 1.5~1.7km/h 为宜,以后宜采用 2~2.5km/h。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
6、养生
①、石灰土层碾压完成后,必须保湿养生,不使土层表面干燥,也不应过分潮湿或时干时湿。养生方法可采用洒水、 不透水薄膜和沥青膜等方法。
②、养生期内除洒水车外,不得通行车辆。
③、当压实度达到要求后,方可进行下层施工。
交底人
复核人
接底人
日期
⑤碾压时安排专人及时清除压路机钢轮上粘结的混合料;
⑥碾压过程中严禁压路机及其它车辆在施工路段随意调头及刹车,保证灰土层表面不受破坏在碾压过程中应始终保持表面湿润,集料含水量控制在最佳含水量1%~2%以内,终压完成后应检测压实度和设计高程,达到要求后进行下一步施工。
⑦碾压过程中,灰土表面应始终保持潮湿,如表层水份蒸发得快,应及时补洒少量的水。若有“弹簧”松散,起皮等现象,应及时翻开重新拌和或挖除等方法处理,使其达到质量要求。
技术交底书签证表
工程名称
晋城环城L2合同段
交底编号
交底里程
交底项目
石灰土施工技术交底
一、技术保证措施:
积极做好下承层的施工与验收工作,为路基石灰改良土施工提供良好的现场空间,同时注意以下几点。
1)、验收的下承层必须符合规范要求,其纵、横坡度、平整度、压实度、标高、宽度等满足规范要求。
2)、如果下承层含水量达不到要求时,在进行填筑施工前前对下承层表面适当洒水,使其表面润湿,以便上下层的良好结合,不产生夹层。
⑧在桥头搭板处等压路机无法碾压的部分,采用平板夯振动夯实,局部小的地方采用人工夯实。
⑨碾压长度根据拌和、运输、摊铺、碾压能力而定。
⑩压路机碾压两施工段接头处时,应超出碾压段5~10m,必要时采用横向碾压,人工铲除接头处的拥包,同时用3米直尺检查平整度,不符要求的立即进行处理,消除碾压段之间的不平整。
②对拌和好的灰土进行灰剂量的测定,其石灰剂量符合设计及规范要求后方可进行灰土的碾压。
③碾压分三个阶段,即静压阶段(稳压)、压实阶段、终压阶段(收面)。静压时要慢、稳,以避免在碾压过程中产生较大的推移及拥包形象;压实过程中适当调节振动力的大小,宜采用先弱振后强振;终压时压路机速度要稳,且要控制好碾压的时机,以灰土不粘钢轮为宜。各阶段碾压速度及遍数如下:
③按单位面积石灰用量石灰布料的分区,按每份石灰为100Kg,即按100Kg划方格网,即每格面积为100 Kg /19.47 Kg/m2=5.14 m2,故采用2.0m*2.57m的方格网。
④石灰布料。按先前计算好的石灰用量及分区情况进行石灰布料。石灰按计算好的用量放置到位后,安排人工用刮板及铁锹将石灰分布均匀。
3、拌和
石灰改良土采用路拌法施工。
拌和时应注意如下事项:
①在布好石灰的土上进行拌和,拌和时由一边向另一边进行。
②拌和时每车道相互重叠10cm,以防止漏拌。
③每层拌料深度宜比规定厚度深5~10cm,以确保灰土的厚度。
④每段灰土需要拌和2~3遍,以确保拌和的均匀性。
4、整平
①拌和结束后对灰土进行整平,整平采用PY160平地机进行。
各阶段碾压速度及遍数
碾压阶段
静压阶段
压实阶段
终压阶段
碾压速度(Km/h)
1.5~2
2~2.5
2~4
碾压遍数
1
4~6
2
④碾压方法:整型后压路机进行碾压,碾压方向与路中心线平行,直线段,由两边向中心碾压,在超高的路段上,由内侧向外侧进行碾压,使纵向顺延,横坡符合设计要求。碾压过程中应仔细进行整型,目的是将凸出部分刮除并用人工及时扫出路外,局部低凹的部分不得用刮除料作为找平层,即“只准铲高,不得补凹”。个别严重的,凹坑需要找平时,应用人工挖成方形成矩形面(深度不少于10cm),填补相同的混合料,人工补平并夯实再统一碾压成型。终平后,再用振动碾压;碾压时轮迹重叠1/3—1/2,后轮必须超过两段的接缝处,后轮压完路面全宽时为一遍,碾压直至要求的压实度并无出现明显轮迹为止。
3)、处理完毕且经过监理验收合格后,对路基进行标高测定,以便根据虚铺系数控制顶层上料厚度。
4)对卸在路基上的土,如有杂物先用人工捡除,再用推土机及平地机进行整平.
1、土方填筑
①根据土的厚度、松铺系数确定土的填筑量;
根据土路基填筑施工经验总结,土填筑的松铺系数暂定为1.2,因石灰填充的基本上为土的空隙,故不考虑石灰对松铺系数的影响,因此,土填筑的松铺厚度为:20cm*1.2=24cm。
2、洒布消石灰
①当石灰堆放时间较长时,应覆盖封存;生石灰块在使用前7~10天充分消除。消除后的石灰应保持一定的湿度,不得产生扬尘,也不可过湿成团。对没有消解的石灰石进行人工清除或过10mm的筛。
②根据石灰剂量、铺筑厚度、最大干密度等确定每单位面积石灰用量;
本路段石灰剂量为6%,铺筑厚度为20cm,最大干密度按1.72 g/cm3计,石灰用量为:1.72/(1+0.06)g/cm3*20cm*0.06=19.47Kg/m2,试验段计划每平方米石灰用量为19.47Kg。
②整平过程中用水准仪配合平地机进行,时刻检查其松铺厚度,直到满足要求为止。
③若拌和后的灰土松铺系数过大,不利于整平,可在整平前先用压路机静压一遍。
5、碾压
①填方分几个作业段施工时,两段交接处,不在同一时间填筑,则先填地段,应按1:1坡度分层留台阶。若两个地段同时填筑,则应分层相互交叠衔接,其搭接长度不得小于2m。
③对卸在路基上的土,用推土机及平地机进行整,并及时测定其松铺厚度,如果不合适,则通过补料及推料进行调整,使其满足松铺厚度的要求;
④对已平整好的土进行稳压,并再次测定其松铺厚度,偏差较大时进行调整;
⑤检查土的含水量,考虑到掺加石灰后含水量的降低及土水份的散失,砂砾含水量宜大于混合料最佳含水量2~3%。
