(精选文档)预制管桩施工监理细则
预应力管桩施工质量监理细则-04

§2.4 预应力管桩施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准:87SG361《预制钢筋混凝土方桩》。
GBJ202-83《地基与基础工程施工及验收规范》。
GB13476-92《先张法预应力混凝土管桩》。
(二)基本要求:1、局部粘皮和麻面累计面积不大于桩总外表面积的0.5%,深度不大于10MM,且应修补;2、漏浆深度不大于主筋保护层厚度,长度不大于30MM,累计长度不大于管桩长度的10%,且应修补;3、不得出现环向及纵向裂缝,但龟裂及水纹不在此限;4、桩顶和桩尖处不得蜂窝、麻面、裂缝和掉角;5、桩的混凝土强度必须大于设计强度。
(三)允许偏差项目:1、桩身长度 +0.7%L ~ -0.5%L (L为桩长);2、端部倾斜≤0.5%D(D为直径);3、直径 +5 ~ -4MM;4、保护层厚度 +10 ~ -5MM;5、桩身弯曲度≤L/100;6、法兰盘允许偏差:内径±2MM外径 0MM ~ -1MM螺孔中心距±0.5MM高度 +2MM ~ 0MM 7、桩端板允许偏差:平面度 2MM外径 0MM内径±2MM8、厚度正偏不限、负偏差为0MM。
接桩时,上下节桩的中心偏差不得大于10MM,节点弯曲矢高不得大于1‰桩长。
9、打桩完毕后的偏差应符合GBJ202-83《地基与基础工程施工及验收规范》中具体要求。
二、风险分析:预应力管桩也是预制桩的一种,它存在其它预制桩发生的断桩和桩顶破碎的通病外,还易发生桩身变形和桩顶压曲破损两个通病。
以上通病的原因分析可见《现场预制桩分项工程》及《钢管桩分项工程》。
三、控制点:四、预检项目:五、隐蔽工程:按《钢管桩分项工程》质量标准第五条(打桩完毕预制桩位置允许偏差表)进行验收。
六、旁站检查:七、提供资料:1、预应力管桩质保书2、桩施工组织设计3、预应力管桩施工记录4、隐蔽工程验收单5、技术核定单6、工程量变更签证7、质量检验评定表。
预制桩监理实施细则

监理实施细则(桩基工程——预应力管桩)项目监理机构(章):专业监理工程师:总监理工程师:日期:目录1、编制依据 (2)2、预应力管桩特点及质量目标 (2)3、施工工艺及监理工作流程 (2)4、准备阶段的监理要点 (4)5、施工阶段的监控要点 (5)6、质量通病的防治 (8)7、验收 (9)8、安全监控 (10)9、应用表单 (10)1、编制依据1.1 《福建**接收站岩土工程勘查报告》1.2 《预应力砼管桩基础技术规程》DBJ/T15-22-981.3 《建筑桩基技术规范》JGJ94-941.4 《先张法预应力砼管桩》GB13476-19991.5 《建筑钢结构焊接规程》JGJ81-20021.6 《建筑地基基础工程施工质量验收规范》GB50202-20021.7 《建筑工程施工质量验收统一标准》GB50300-20011.8 《福建**接收站项目监理规划》1.9 设计图纸1.10 审批的施工组织设计2、预应力管桩特点及质量目标适用于桩端持力层为较厚的强风化或全风化岩层、坚硬粘性土层、密实碎石土、砂土、粉土层的场地,具有工期短即施工前期准备时间短、施工速度快、检测简单快捷,造价低即单位承载力的造价低、节省施工费用、缩短投资者的投资回收时间。
不适宜以下场地:孤石和障碍物较多的场地;有薄而坚硬夹层的场地;石灰岩地区;上软下硬、软硬突变的场地;基岩埋蒇较浅且倾斜较大的场地。
3、施工工艺及监理工作流程不同意退回审核结果同意不合格签发监理工程师通知单合格合格下根桩施工不合格结果合格不合格不合格试打桩承包商设计院、业主、监理、承包商共同确定验收参数具备开工条件填报开工报告承包商审核开工报告总监理工程师正式开工放样承包商桩位、标高复核监理工程师管桩施工承包商做好记录与有关单位处理方案监理工程师桩尖、垂直度、主桩接头及验收监控监理工程师桩基检测有资质检测单位桩基竣工验收有关单位参加竣工验收单评定质量并签字盖章,总监编写验收报告签发不合格工程通知单要求整改并重新报验监理工程师分析原因进行承包商4、准备阶段的监理要点4.1 熟悉合同文件、设计文件及有关技术资料,组织或协助业主组织图纸会审和技术交底,填写设计图纸会审和技术交底情况记录,作好会议记录,编写会议纪要。
预制管桩监理细则.

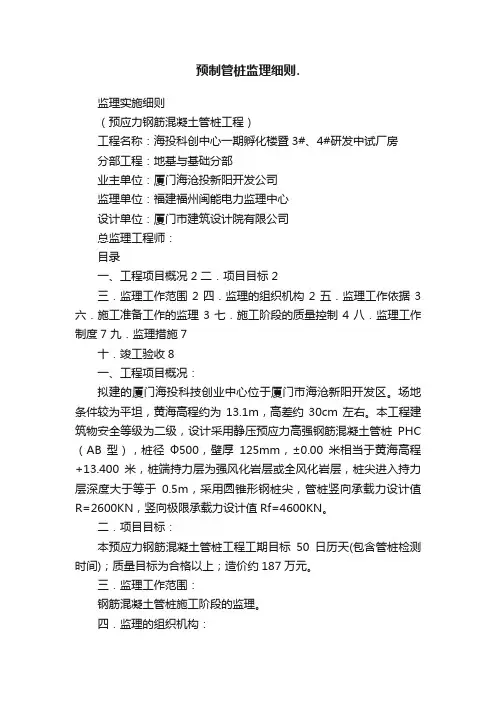

预制管桩监理细则.监理实施细则(预应力钢筋混凝土管桩工程)工程名称:海投科创中心一期孵化楼暨3#、4#研发中试厂房分部工程:地基与基础分部业主单位:厦门海沧投新阳开发公司监理单位:福建福州闽能电力监理中心设计单位:厦门市建筑设计院有限公司总监理工程师:目录一、工程项目概况 2 二.项目目标 2三.监理工作范围 2 四.监理的组织机构 2 五.监理工作依据 3 六.施工准备工作的监理 3 七.施工阶段的质量控制 4 八.监理工作制度7 九.监理措施7十.竣工验收8一、工程项目概况:拟建的厦门海投科技创业中心位于厦门市海沧新阳开发区。
场地条件较为平坦,黄海高程约为13.1m,高差约30cm左右。
本工程建筑物安全等级为二级,设计采用静压预应力高强钢筋混凝土管桩PHC (AB 型),桩径Ф500,壁厚125mm,±0.00米相当于黄海高程+13.400米,桩端持力层为强风化岩层或全风化岩层,桩尖进入持力层深度大于等于0.5m,采用圆锥形钢桩尖,管桩竖向承载力设计值R=2600KN,竖向极限承载力设计值Rf=4600KN。
二.项目目标:本预应力钢筋混凝土管桩工程工期目标50日历天(包含管桩检测时间);质量目标为合格以上;造价约187万元。
三.监理工作范围:钢筋混凝土管桩施工阶段的监理。
四.监理的组织机构:针对本工程的项目特征和工程特征,组建如下适应本项目的监理班子。
根据工程的进展情况,将进行适当的补充和调整。
监理班子组成如表—1:监理人员及职责表—1姓名职称专业职务岗位职责陈少明工程师工民建总监理工程师详见公司有关规定伍小雄工程师工民建总监代表详见公司有关规定陈传燎工程师水电监理工程师详见公司有关规定沈从胜工程师工民建监理工程师详见公司有关规定杨雄尧助理工程师工民建监理工程师详见公司有关规定范隆兴工程师工民建监理工程师详见公司有关规定兰喜华助理工程师工民建监理员详见公司有关规定孙毅青助理工程师工民建监理员详见公司有关规定丘镇宇助理工程师水电监理员详见公司有关规定五.监理工作依据:1、国家有关法律、法规、政策和规定;2、有关国家、行业和地方的技术规范与标准;⑴《建设工程监理规范》(GB 50319—2000);⑵《建筑工程质量检验统一标准》⑶《工程建设标准强制性条文》;⑷《建筑桩基技术规范》(JGJ 94—94);⑸福建省标准⑹GB13476-1999《先张法预应力管桩》3、施工图;4、经审核批准的《施工组织设计》;5、本工程施工合同和监理合同。
预应力预制管桩施工监理实施细则1

1 工程概况及特点1.1 专业工程概况1.2 专业工程特点1)项目桩基础采用2)桩基础工程投资总额:3)地质情况:4)勘察分析,本工程重要性等级为。
,场地等级为。
,地基等级为。
,综合确定勘察等级为。
5)场地地基土(岩)评价:1.3 设计要求2 监理目标与编制依据2.1 监理目标(1)符合设计要求;(2)符合施工验收规范和质量评定标准要求及在规范允许范围内;(3)符合监理合同、监理规划的目标要求(4)桩静荷载试验和动力测试的结果满足设计要求;(5)工程质量等级目标:各单体桩基础分部工程质量合格2.3 编写依据2.2.1 有关的国家、行业和地方的技术标准:(1)《先张法预应力混凝土管桩》(GB 13476)(2)《建筑地基基础设计规范》(GB 50007)(3)《建筑地基基础工程施工质量验收规范》(GB 50202)(4)《建筑桩基技术规范》(JGJ 94)(5)《建筑基桩检测技术规范》(JGJ 106)2.2.2 已批准的本工程监理规划。
2.2.3 设计文件和技术资料。
2.2.4 已批准的施工组织设计、专项施工方案、已批准的作业指导书。
2.2.5 建设项目管理有关的管理文件。
3 监理工作流程4 监理工作控制要点及目标值4.1 质量目标桩基础工程质量合格4.2 允许偏差、质量要求允许偏差值(㎜)质检工具及量度方法+0.7%l-0.5%l采用钢卷尺端部倾斜≤0.5%d 将直角靠尺的一边紧靠桩身,另一边紧靠端板,最大间隙600㎜+5 -4+7 -4 用卡尺或钢尺在同一断面测定相互垂直的两直径,其平均值600㎜t 正偏差不限-5用钢直尺在同一断面相互垂直的两直径上测定四处壁厚,取其平均值5 监理工作方法及措施5.1 事前控制5.1.1 做好图纸会审工作,组织设计、承包等有关单位进行会审,并做好会审记录,检查督促总承包单位绘制整个工程的桩位编号图。
应注意审查管桩设计是否存在以下问题:(1)持力层选择到中风化或微风化岩层;(2)全风化岩层很厚,非要打到强风化层;(3)在石灰岩地区滥用打入式管桩;(4)单桩承载力取值太大或者过小;(5)最后贯入度取得太小,总锤击数太多;(6)桩距太小,桩数密集,桩长要求一样。
混凝土预制管桩工程监理细则完整

混凝土预制管桩工程监理细则(可以直接使用,可编辑优秀版资料,欢迎下载)工程混凝土预制管桩监理细则编写人员:编写日期:审批:审批日期:年月日混凝土预制管桩工程监理细则一、专业工程的特点:工程监理控制的重点包括:控制桩的稳定性、倾斜度、合理的施工顺序、单桩承载力和桩身完整性等,尤其是单桩单柱的管桩也应严格进行监控,以保证桩位的准确性。
二、检查依据:⒈建设工程相关的法律法规⒉《建设工程监理规范》GB50319-2021⒊《建筑规程施工质量验收统一标准》GB50300-2001⒋《建筑地基基础工程施工及验收规范》⒌《先张法预应力混凝土管桩》⒍《预应力混凝土管桩基础技术规程》⒎《预应力混凝土管桩技术规程》⒏《建筑桩基技术规程》⒐《建筑基桩检测技术规范》⒑建设工程承包合同文件委托监理合同文件⒒本工程地质勘测报告⒓设计图纸、变更文件⒔经批准的施工组织设计、监理规划三、监理流程:(见附图)四、监理工作的检查要点及目标值:⒈监理事前控制:⑴地基基础工程施工前,必须具备完备的地质勘察资料及工程附近管线、建筑物、构筑物和其他公共设施的构造情况,必要时应作施工勘察和调查以确保工程质量及临近建筑的安全。
即:熟悉了解场地情况,认真查看、研究地质勘测报告。
现场应“三通一平”,满足桩机承重、运输和施工要求,应查清地下管线、地下障碍物等情况并予以处理。
⑵熟悉设计图纸参加设计交底。
⑶施工单位必须具备相应专业资质。
并应建立完善的质量管理体系和质量检验制度。
⑷向施工单位进行详细的监理工作交底。
⑸复核建筑物定位及控制点,符合桩位点及标高控制点。
⑹认真审核施工单位上报的施工方案,特别是施工顺序,严格要求按中间向周边、由近及远、先长后短、先大后小、先高后低的原则施工。
⑺熟悉打桩设备及其技术性能,并检查其合格证及年检情况等资料。
⑻审核施工单位的管理人员的岗位证书及特工种上岗证书。
⑼审核管桩的出厂合格证及必要的材质证明书及检查外观质量,并对接桩用的电焊条等产品的合格证及质量进行检验。
管桩桩基监理细则

管桩施工监理细则为确保管桩施工质量,针对地质条件和管桩施工特点,制定监理实施细则如下:一、施工前把握1、核验施工单位是否建立合理规章制度和施工方案的可行性,包括安全管理措施。
2、核验施工单位所需的各种设备是否齐全,是否符合质量要求和安全要求。
3、管桩:如有条件应先到生产厂家考察生产条件,从原材料进场到管桩生产全过程是否按要求和《地基与基础施工验收规范》(GB50202—2002)第4.2.2,第4.2.8条生产,原材料购进是否有出场质保书等,管桩浇筑的试块和检测报告,及进入南京市场准用许可证。
4、管桩运输、进场和堆放运输汽车上肯定要用垫木支承,垫木肯定垫在支承点上,堆放层数不得超过8层。
起吊要用二支点起吊或直接二端点,勾吊要轻起轻放,严禁碰撞。
为防止滚动,桩两侧应用三角木塞好,并用紧线器绑好,卸车时严禁滚落。
进场后,堆放场地必需坚实平整,下层用垫木支承,堆放层数不得超过8层,且按规格、品种、型号、长度堆放,不得混放,更不得上下交叉堆放。
5、管桩进场后必需验收,编号、浇筑时间、长度、吊点位置、数量、外观等有无明显蜂窝、麻点、裂缝、破损等。
蜂窝、麻点面积≯总面积0.5%,裂缝深度≯20mm,宽度≯0.25mm,长度≯边长的一半。
二、施工过程中的把握1、轴线把握首先要验核原始资料的牢靠性,对建筑物轴线、水准点交接、测量爱护标记等严格验核。
再对放线定点验核,相互校对,确保无误。
2、由于桩基施工会产生挤土效应,成桩后的桩身易产生位移,首先要有一个科学合理的施工桩位线路图,决不允许挨次施工。
3、为保证桩身垂直和桩位的精确性,桩机就位后必需再复核一次,做到桩杆和桩身处在同一中心上,桩身垂直度误差<0.5%。
当桩深化1M左右后,停机调整两个方向垂直度。
把握第一节桩是质量的关键。
4、桩基施工时应留意保持轴心受压,防止桩身倾斜或偏移。
若中心位置偏移,要实行措施调整、订正。
同一根桩工序要连续施工,不得无故长时间间断。
预制管桩施工监理细则

预制管桩施工监理细则1.施工前的准备工作:1.1掌握设计图纸和技术要求,了解施工方案和进度计划。
1.2检查预制管桩生产单位的资质和生产设备,并对其生产过程进行全程监督。
1.3对预制管桩的材料进行抽样检测,并与设计要求进行对比。
1.4检查现场材料的存放和保护情况,确保材料的质量和完整性。
2.施工过程的监理:2.1监督施工现场按照图纸和施工方案进行管桩的布置和安装。
2.2检查预制管桩的运输、卸载和安装过程中是否存在损坏和变形的情况,并及时做出处理。
2.3检查预制管桩的嵌入深度和垂直度,以确保其满足设计要求。
2.4监督预制管桩和现浇桩之间的连接施工,确保其连接牢固。
2.5监督预制管桩混凝土灌注过程,检查浇注质量和灌注压力。
2.6监督管桩施工现场的安全措施和环境保护工作,如施工人员的安全防护、施工现场的卫生清理等。
3.施工后的监理:3.1检查管桩的质量,包括外观质量、尺寸偏差、强度等指标,确保其符合设计要求和规范要求。
3.2对管桩施工过程中的问题进行总结和分析,提出合理化建议和改进措施。
3.3编制施工记录和监理报告,并将其及时提交给施工单位和设计单位。
3.4对已完成的管桩进行记录和标识,以便后续施工和验收。
4.监理的注意事项:4.1按照国家规定,对预制管桩施工项目应有专职监理工程师进行监理。
4.2监理人员应具备相关专业知识和丰富的工程经验,熟悉相关的技术规范和施工标准。
4.3监理人员应与施工单位保持密切的沟通和合作,及时解决施工中的问题和纠纷。
4.4监理人员应及时向业主单位和相关部门报告施工质量和进度情况。
4.5监理人员应依法行使监督权力,对施工单位不合理的行为和质量问题进行处理和追责。
预制管桩施工监理的细则应当根据具体的工程条件和技术要求进行制定,并结合相关的法规和规范进行执行。
监理人员应严守职业操守,认真履行监督职责,确保预制管桩施工过程的质量和安全。
同时,监理人员应与施工单位和设计单位保持良好的沟通和合作,共同解决施工中的问题和难题,确保工程进度和质量的顺利进行。
预制管桩工程监理细则

预制管桩工程监理细则引言:预制管桩工程是一种常见的基础工程形式,它具有施工周期短、工程质量高和经济效益好等优点。
为了确保预制管桩工程的施工质量和安全性,工程监理部门应制定相应的监理细则,明确各项工作的责任与要求,在工程施工过程中进行全方位的监管和控制。
本文将从工程平台搭设、预制管桩质量检查、施工工序监控、安全措施监督和工程验收等方面,详细阐述预制管桩工程监理细则。
概述:预制管桩工程监理细则对于确保工程质量和施工安全至关重要。
监理部门应在工程施工前,根据相关法规和规范要求,制定监理细则,并明确监理人员的职责和权益。
监理细则应包括工程施工的全过程,从平台搭设到工程验收的各个环节进行监管。
下面将详细阐述预制管桩工程监理细则的具体内容。
正文:一、工程平台搭设1.质量监督a.监理人员应审核平台搭设图纸和施工方案,确保其符合相关规范和要求。
b.监理人员应定期巡视平台搭设现场,检查搭设过程中的安全措施和质量状况。
2.安全措施a.监理人员应确保平台搭设过程中的安全措施得到有效实施,包括安全防护设施的设置和人员的培训。
b.监理人员应监督平台搭设现场的危险源管理和应急预案的制定。
二、预制管桩质量检查1.原材料检查a.监理人员应对预制管桩的材料进行抽样检测,确保其符合设计要求和规范标准。
b.监理人员应检查预制管桩的清晰度、表面平整度和钢筋的配筋等质量要求。
2.成品检查a.监理人员应对预制管桩进行外观检查,包括外观缺陷和尺寸偏差等。
b.监理人员应对预制管桩进行非破坏性检测,包括超声波探伤和拉拔试验等。
3.焊接工艺检查a.监理人员应检查预制管桩的焊接工艺,包括焊接过程、焊缝质量和接头的可靠性等。
b.监理人员应对焊接工艺进行记录和复核,确保其符合相关规范和要求。
三、施工工序监控1.施工方案审核a.监理人员应审核施工方案,包括管桩的安装方法、施工工艺和施工措施等。
b.监理人员应对施工方案进行复核,并及时提出修改意见或建议。
2.施工过程监督a.监理人员应定期巡视施工现场,检查施工过程中的质量控制和安全管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
莆田标准木业有限公司
综合楼
预制管桩施工监理细则
编制:
审核:
福建省中福工程建设监理有限公司
年月日
目录
一、预制管桩施工监理的目标与依据
二、预制管桩施工质量预控制措施
三、预制管桩施工准备监理
四、施工过程监理
五、施工验收
六、预制管桩施工的质量控制要点
七、整理各项施工技术文件资料并篇目建档
一、预制管桩施工监理的目标与依据
(一)预制管桩施工监理目标
1、进入施工现场的管桩、其断面尺寸、长度、强度等必须符合设计技术要求,质量有完整的材料检验报告书,配合比试验报告书及质量保证书。
如需接桩,则接桩材料必须进行力学实验,起抗压、抗拉、抗折等技术指标,符合材料的出厂合格证中有关指标及设计标准,并有生产许可证书和质量保证书。
2、进场的施工设备,符合现场的施工技术要求和环境要求,如:桩机型号、设备噪声、垂直度、压桩设备的规格、压力系统允许最大压力及加压龙门架的高度。
压桩机的施工操作符合《建筑机械使用安全技术规程》(JGJ33-86)有关规定。
3桩位偏移在施工规范规定范围(≤10cm)内,桩顶标高,压桩或最大压力值满足设计要求值,并应在施工规范规定范围内。
4、桩静荷载试验和动力测试的结果满足设计要求。
(二)预制管桩施工监理依据。
1、经济合同:施工监理合同、施工合同及有关合同文件;材料设备供货合同、产品说明及新材料的技术鉴定书等。
2、有关工程定额、收费标准。
3、岩石工程勘察报告和施工组织设计(方案)。
4、设计施工图:设计变更文件、技术会议纪要、图纸会审记录。
5、建筑场地内已有的地下设施,上、下管道、煤气管道、自来水管道、电线电缆等和其他地下构筑物分布图。
6、国家、行业的有关技术标准。
二、预制管桩施工质量预控制措施。
1、检查施工单位施工质量体系建立情况。
(1)根据施工组织设计,把现场原材料监控、施工设备监控、施工过程监控责任落实到人。
(2)设立质量检查员,跟班检查。
针对施工中存在的质量隐患等问题及时发现,及时解决。
2、监理工程师应采取的措施。
(1)监理组跟班监理,作好压桩值班跟踪记录和监理日记。
(2)研究分析现场勘察资料,对影响压桩施工质量的多种因素作出预测,并提出的措施。
(3)对桩的规格、质量作最后检查,不符合要求者,不准入场使用。
(4)根据地质勘察报告,合理地进行桩长预制配。
(5)对施工单位的上岗人员资质进行检查,不合乎要求者,不准上岗。
(6)协助业主委托法定检测单位作压桩的各项测试工作。
三、预制管桩施工准备监理。
1、检查施工单位施工中各种报表管理准备。
2、检查现场压桩设备的安装、调试。
3、检查现场预制管桩的质量,内容包括。
(1)预制作出厂证明及质量保证书。
(2)管桩的外观质量、规格尺寸、如需接桩,还要对焊接材料的各项指标,如抗拉、抗折等指标进行抽查或有无合格报告。
合格者,人证并签字。
4、检查工作厂区“三同一半”准备情况,预防不利施工因素的出现。
5、检查预制管桩压桩施工单位上岗人员配备情况,并参加施工单位的施工技术交底会。
6、复核施工单位报送的桩基定位,测量放线的验收。
7、对已具备开工条件的,有总监签署开工令。
四、施工过程监理
在预制管桩施工中,监理组要派人进行工程的旁站监理,具体的监理内容:
1、审核设计变更和图纸修改情况,及时向施工单位通报,并记录在案。
2、施工过程旁站监督检查。
(1)复核桩基定位,确保桩基偏位在允许范围之内。
(2)检查施工机组的压桩参数记录情况,如:每米压力值等,都要严格记录在压桩记录表上,并随时分析工作现场区地质变化情况,为评价整个厂区的压桩施工作好第一手资料。
(3)要督促承建商(施工单位)在现场安装量测设备,如“经
纬仪和水准仪。
对于比较长的桩以及接桩则必须在俩个不同角度分别放置经纬仪进行同步观测,以控制桩垂直度。
(4)接桩要严格对接桩材料,接桩位置及焊接冷却时间的把关控制,并在现场对接桩工序进行管理控制。
(5)截桩方法要适合,严禁破坏桩身质量。
(6)作好值班跟踪记录和施工监理日记,对现场发生的问题及时向施工单位提出,随时纠正偏差。
五、施工验收(事后控制)
1、督促承建商(施工单位)在打(压)桩施工结束后,进行检查,自检的具体内容包括:
(1)设计图纸和设计要求与施工图是否一致。
(2)施工值班记录及各项施工签证是否齐备。
(3)设计变更记录。
(4)压桩施工分阶段验收记录。
(5)各种质量事故的处理意见、措施、记录、签证。
(6)压桩施工测量定位、放线的验收记录及签证。
(7)合同文件及开、竣工报告。
2、委托法定检测单位进行的静荷载试验,动力测试报告中的评价结论,是否满足设计要求,如不满足,与设计单位、施工单位研究分析原因,协商解决补救措施,由设计单位提交补强通知。
3、审核竣工及其他技术文件资料。
六、预制管桩施工的质量控制要点
静压预制管桩的质量控制要点
七、整理各项施工技术文件资料并篇目建档。
