质感涂料专项施工方案

质感涂料专项施工方案

质感涂料专项施工方案一、前期准备在进行质感涂料施工之前,需要进行以下准备工作:1. 工具和材料准备•质感涂料•涂料辊筒•涂刷•涂料桶•抹刀•涂料刷•打磨机•隔离底漆•涂料稀释剂•防护用具(口罩、手套、护目镜)2. 表面处理在开始涂料施工前,需要对墙面进行处理,包括填补裂缝、打磨、清洁等工作。

确保墙面平整干净,没有杂质和油污。

3. 底漆处理涂抹隔离底漆是非常重要的一步,它能够保护墙面,增强涂料附着力,提升整体效果。

根据墙面材质选择适合的底漆。

二、质感涂料施工步骤1. 涂刷与辊涂质感涂料的施工方式有两种:涂刷和辊涂。

涂刷适合在小面积或较为复杂的墙面使用,辊涂适合大面积的平整墙面。

在进行质感涂料施工时,需要注意施工技巧,尽量避免出现起泡、刷痕等情况。

2. 色彩搭配根据设计需求和风格选择合适的色彩搭配,质感涂料的颜色丰富多样,可以通过混搭、渐变等方式增加墙面的层次感和视觉效果。

3. 细节处理在墙角、门窗口等细节部位的处理上,需要用抹刀或者特殊的工具进行精细的施工,确保整体效果的完美呈现。

4. 重涂与修饰在施工完成后,需要根据需要进行二次涂装或修饰,确保质感涂料的效果达到设计要求。

三、施工注意事项•施工环境保持通风良好,避免过于潮湿或干燥的环境。

•严格按照施工说明书操作,不可随意更改配比或方法。

•在施工时注意安全,佩戴好防护用具,避免涂料接触皮肤或呼吸道。

•施工完成后及时清洁工具,避免涂料干固造成浪费。

综上所述,质感涂料的施工需要细心认真,合理安排施工步骤,才能达到最佳的效果。

在施工过程中要注意细节和质量,确保施工质量和最终效果符合设计要求。

仿砖质感涂料施工工艺

仿砖质感涂料施工工艺

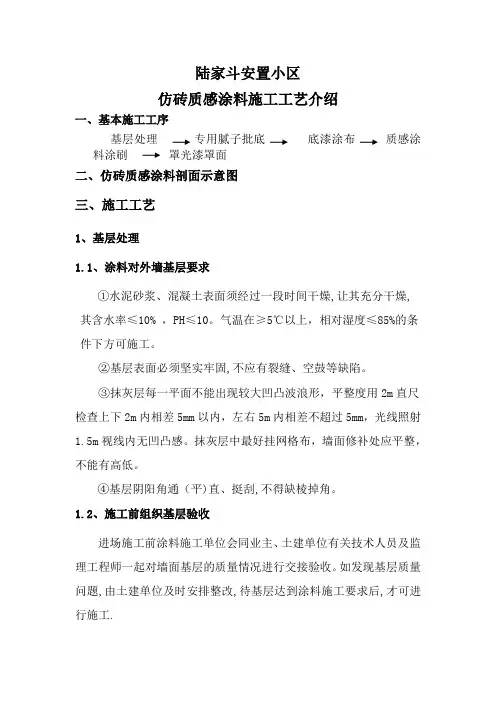

陆家斗安置小区仿砖质感涂料施工工艺介绍一、基本施工工序基层处理专用腻子批底底漆涂布质感涂料涂刷罩光漆罩面二、仿砖质感涂料剖面示意图三、施工工艺1、基层处理1.1、涂料对外墙基层要求①水泥砂浆、混凝土表面须经过一段时间干燥,让其充分干燥,其含水率≤10% ,PH≤10。

气温在≥5℃以上,相对湿度≤85%的条件下方可施工。

②基层表面必须坚实牢固,不应有裂缝、空鼓等缺陷。

③抹灰层每一平面不能出现较大凹凸波浪形,平整度用2m直尺检查上下2m内相差5mm以内,左右5m内相差不超过5mm,光线照射1.5m视线内无凹凸感。

抹灰层中最好挂网格布,墙面修补处应平整,不能有高低。

④基层阴阳角通(平)直、挺刮,不得缺棱掉角。

1.2、施工前组织基层验收进场施工前涂料施工单位会同业主、土建单位有关技术人员及监理工程师一起对墙面基层的质量情况进行交接验收。

如发现基层质量问题,由土建单位及时安排整改,待基层达到涂料施工要求后,才可进行施工.1.3、成品保护保护工作:将玻璃窗、落水管、伸缩缝、屋面等与施工有关的位置设置保护,特别是墙面涂料与铝合金窗交接处用胶带纸保护,施工完毕后清理干净.2、外墙腻子批底施工对墙面基层批刮外墙专用腻子二遍(大板至少一遍),达到指压干时间,进行砂磨,彻底消除批刮印痕,修直阴阳角和线条.施工要求:表面无批刮印痕,尤其是阴阳角滴水线、窗沿及水管附近墙面仔细检查。

线条平直、阳角笔直无残缺,无凹凸或起伏的感觉。

3、有色底漆施工基层处理结束后,根据墙面实际情况用滚筒均匀涂刷有色底漆,以封闭基层,并提高墙面底层牢度,防止墙面渗水,并可避免外墙面泛碱。

底漆验收标准:涂刷时不宜过薄,适中即可,一般须涂刷一遍,不得漏涂,避免斑点流挂,每遍间隙≥12h/20℃.4、弹线并粘贴美纹纸待底色干透后,根据设计规格与墙面实际情况进行弹线,线条要求横平竖直。

然后延弹好的线条粘贴相应规格和厚度的纸胶带,用手掌轻拍纸胶带。

5、仿砖质感涂料批刮待底漆充分干燥后,用专用刮板进行墙面质感涂料批刮1—2遍,使墙面达到平整而具有一定造型的外观效果。

质感涂料的施工工艺

质感涂料的施工工艺

质感涂料的施工工艺质感涂料是一种特殊的室内墙面装饰材料,其具有独特的纹理和质感效果,能够营造出丰富多样的视觉效果,增强墙面的美观度和艺术感。

质感涂料的施工工艺是保证施工质量的关键,下面将详细介绍质感涂料的施工工艺。

一、基面处理:质感涂料施工前首先要进行基面处理,以确保质感涂料能够牢固附着于墙面上。

基面处理包括修补墙面的裂缝、洞孔和不平整处,清除表面的尘土和油污,以及刷上一层底漆。

底漆用于提高涂料的附着力,并增加墙面的耐久性。

二、底涂处理:在基面处理完成后,需要进行底涂处理。

底涂一般采用与质感涂料相配套的乳胶漆,可以提高质感涂料的附着力,平整墙面的颜色和防止涂料开裂。

底涂的颜色可以选择与质感涂料相近或相反的颜色,以增强质感效果。

三、质感涂料漆施工:在进行质感涂料施工前,需要将涂料进行搅拌均匀,以确保其纹理和颜色的一致性。

在施工过程中,可以使用辊涂、喷涂或者刮涂等各种方式进行。

辊涂是最常用的施工方式,可以使用不同规格的辊筒,根据表面大小选择相应的辊具。

喷涂可以提高施工效率,但需要注意控制喷涂厚度和均匀性。

刮涂是一种特殊的施工方式,使用刮刀将涂料刮在墙面上,形成特殊的纹理效果。

四、修饰工艺:在质感涂料施工完成后,可以根据需要进行修饰工艺。

常见的修饰工艺包括刮纹、描绘、镂空等,可根据个人喜好选择进行。

刮纹是将刮刀沾取涂料后在墙面上来回刮拭,形成丰富的纹理效果。

描绘可以使用刷子或者画笔,在墙面上进行绘画,增加艺术感和个性化。

镂空则是使用特殊的模板,在墙面上制造凹凸不平的质感效果。

五、涂层保护:质感涂料施工完成后,需要进行涂层保护,以增加墙面的耐久性和防止涂料脱落。

涂层保护可以使用透明的漆膜进行,形成一层保护膜,防止涂料的损坏和老化。

总结起来,质感涂料的施工工艺包括基面处理、底涂处理、质感涂料漆施工、修饰工艺以及涂层保护等环节。

合理的施工工艺能够保证质感涂料的施工质量和效果,为室内墙面营造出独特的质感和艺术感。

艺术质感涂料施工方案

艺术质感涂料施工方案

艺术质感涂料施工方案一、艺术质感涂料施工艺流程1.基面处理2.批刮找平腻子3.打磨滚底漆4.薄批艺术涂料用万能刷刷出斜纹5.喷涂浮雕漆6.喷涂金属漆罩面(喷涂)7.材料干透后用240砂纸把压花处(凸部位)打磨好8.薄喷喷涂金属漆罩面(喷涂)、施工指南第1步:基面处理程序由于基面的状况直接关系到艺术彩石漆的施工质量,因此在装修前,必须对基面认真检查验收。

现将具体要求介绍如下:1)于刚建成的新墙,需要充分养护,干燥;对于已受潮剥离的旧墙,则需重新做底层批荡,然后才能进行“美涂士”质感涂料施工的一系列施工。

2)基面应平整、洁净,不得有油污,浮灰或其它污染物。

3)对旧墙体或其它基面上原有的旧涂料,应经试验确认其附著性;若附著性差,则必须彻底铲除。

基底验收标准:1.表面平整度:一般要求在3mm以下,若超过此范围则需进行打磨使之平整。

2.无脱层、空鼓、面层无裂缝、裂纹不大于0.2mm,无明显砂眼等缺陷。

3.面层达高级抹灰,即墙面线条垂直度不大于3mm,表面平整度小于2mm,阴阳角垂直度小于2mm,方正2mm。

4.表面必须平整、洁净、颜色均匀,无裂纹、无明显接槎,无灰尘、油渍、无外露钢筋、铁丝、木屑、红角和灰线平直方正,清晰美观。

5.护角等符合施工规范规定,分隔缝(条)宽度、深度均匀、平整光滑、楞角整齐、横平竖直。

6.基层的碱性:基层墙面PH值低于10。

7.基层的含水率:基层含水率小于8%,新粉刷的砂浆面层要经过3个星期左右才能施工。

8.表面污物:表面尘土、油污等要用钢丝刷、合成洗涤剂等加以去除,或用粗砂布打磨干净,清洁打磨完毕后方可施工。

第2步:批刮找平腻子,打磨平整。

(1)批刮腻子应使用抹子、刮板或钢批进行施工,从上向下批刮。

每遍腻子不能刮涂太厚,过厚易产生龟裂、脱落等弊病。

通常外墙腻子一道在0.5~1.0mm左右。

(2)腻子通常批刮两遍,两遍腻子的间隔时间不能过短,一定要在第一道腻子干燥后,再披刮第二道腻子。

质感漆施工工艺流程

质感漆施工工艺流程

质感漆施工工艺流程
《质感漆施工工艺流程》
质感漆是一种具有特殊质感和视觉效果的涂料,广泛应用于室内装饰和家具表面处理。

其施工工艺流程相对复杂,需要经过多道工序才能达到理想的效果。

首先,进行表面处理。

在施工前,需要对待涂部位进行清洁和打磨,确保表面平整、干净。

接着,进行底漆打底。

底漆的选择非常重要,它不仅能够增强质感漆的附着力,还能够均匀表面吸附涂料。

底漆一般需要经过两次以上的涂刷,以保证表面的平整度和附着力。

接下来是质感漆的施工。

施工时需要使用专用的喷涂设备或者刷涂工具,将质感漆均匀地涂刷在表面上。

注意在施工过程中要均匀掌握好抹布、板刷、砂纸等工具,以保证表面的质感均匀细腻。

最后,进行涂面处理。

待质感漆施工完成后,需要进行涂面处理,以增强其表面的亮度和耐久性。

常用的涂面处理方法有打磨、上光等。

这些步骤既能够增强表面的亮度和平整度,又能够增强涂层的耐久性。

综上所述,质感漆施工工艺流程并不简单,需要经过多道工序才能达到理想的效果。

只有严格按照流程进行施工,才能够获得高质量的质感漆工程。

质感涂料的施工工艺要求

质感涂料的施工工艺要求

质感涂料的施工工艺要求质感涂料是一种以独特的纹理效果和丰富的质感效果获得广泛应用的涂料种类。

由于其特殊性,施工工艺要求十分重要,决定了涂料表面的最终效果和质量。

本文将从施工基层处理、涂料调配、涂布方式以及施工环境等方面介绍质感涂料的施工工艺要求。

1. 施工基层处理:施工前,必须保证基层的平整和牢固。

首先,清除基层表面的积尘、松散物质等,以免对涂料的附着力产生影响。

其次,如有裂纹或鼓起等缺陷,应及时进行修补,使基层表面平整。

最后,对于没有施工过涂料的基层,最好进行底漆处理,增强涂料的附着力。

2. 涂料调配:质感涂料的调配十分重要,直接影响涂料的纹理效果和耐候性能。

在调配过程中,需要充分搅拌涂料,使其达到均匀的粘度和颜色。

同时,要严格把控调配比例和精确配比,以保证不同批次涂料之间的一致性。

此外,对于使用多种颜料调配出质感效果的涂料,还需注意颜料之间的搭配和比例,以使纹理效果更加丰富和均匀。

3. 涂布方式:质感涂料的施工需要采用专门的涂布方式,常见的有普通刮涂、滚涂和喷涂等。

在选择涂布方式时,需要根据涂料的特性和施工环境进行合理的选择。

普通刮涂方式适用于纹理较细且需要手工创意的涂料,滚涂方式适用于大面积施工和纹理较粗的涂料,而喷涂方式适用于难以手工操作或需要迅速完成的涂料。

在施工过程中,需要注意涂布厚度的均匀和掌握好涂布时间,避免出现漏涂或过度涂布的情况。

4. 施工环境:质感涂料施工需要在相对稳定的环境条件下进行,以保证涂料的干燥和固化。

施工时要注意室内温度和湿度的控制,过高或过低的温度都会影响涂料的干燥速度和涂膜质量。

此外,施工现场的通风也是必须考虑的因素,以保证涂料的挥发物能够及时排出,减少对工人身体的影响。

质感涂料的施工工艺要求不仅仅是一项简单的工作,而是一项需要经验和技巧的工作。

只有通过合理的基层处理、精确的涂料调配、合适的涂布方式和稳定的施工环境,才能获得理想的质感涂料效果。

施工人员需要具备丰富的施工经验和良好的专业知识,以保证工程的顺利进行和涂料效果的最佳表现。

质感涂料施工工艺

质感涂料施工工艺

质感涂料施工工艺 The manuscript was revised on the evening of 2021质感涂料施工工艺一、施工条件1、基底:合格基底有五个基本特性:坚固、平整、干燥、中性、清洁1)基底强度需达5㎏F/㎝2以上,不掉粉,不起砂,无空鼓、起层、开裂和剥离现象2)基底含水率10﹪以下3)基底干燥至少20天以上,PH值≤104)基底要求为抹灰面,平整度误差3mm以下2、天气1)气温10℃以上2)空气湿度85﹪以下3)风速5m/秒以下附:测量基面含水率的方法(现场简单测定法):1、晴天时利用透明胶布平贴基面,以胶布封合四周,经2~4小时后,若胶布内部呈结露现象,则基面含水率高,不宜施工。

2、取干燥的报纸平铺基面,再以透明胶布封合,约2小时后,报纸若呈现潮湿状,则基面含水率高,不宜施工。

二、材料及工艺系统1、主涂料系统:砂质感涂料2、墙面涂装系统:批底修补腻子2~3遍白色水性抗碱底漆1遍批砂质感涂料水性防尘罩面清漆1~2遍三、施工工艺流程施工流程图如图所示四、施工方法1、基层处理1)将水泥砂浆基底批刮至整体平整,基面要求无空鼓、无裂缝、阴阳角垂直方正;2)新的墙体应留置一段适度的时间(冬季大于28天,夏季大于21天),用湿度仪测试墙体湿度,要求小于或等于10% ;用PH试纸测试墙体酸碱度,要求小于或等于10,如PH值大于是10,必须进行弱酸处理;3)清除污垢、松散物;将砂浆表面的污垢,包括油污及其它脏物清除干净,松散物及水泥浆必须铲除;要求目测无污垢,松散物和其他障碍物;4)注意建筑物表面的颜色,如果颜色很深,表示其水份含量仍很高;在涂刷前最好用湿度仪检测一下。

5)用聚合物水泥砂浆修补较大的裂缝和凹陷,但需注意,若是其材质过分粗糙,因其吸水率的不同,可能会影响到最后的涂刷效果和涂刷面积。

2、批刮外墙专用腻子待墙体上修补的部位干燥两周(14天)即可进行外墙专用的腻子的施工。

建议使用外墙专用腻子粗细搭配进行墙体的批刮。

质感涂料施工工艺(通体)

质感涂料施工工艺(通体)

质感配套施工工艺质感涂料施工流程:水泥砂浆抹灰门框、窗框护栏安装砂浆封塞基层检查及处理、修补满刮第一遍腻子满刮第二遍腻子打磨、养护封闭底漆中层漆面漆门窗框封胶一、基层要求:1、外墙抹灰应分层进行,表面用铁抹揉实压光,水泥砂浆配比应符合建筑施工规范的要求。

2、基层应坚实平整,不能出现开裂、起砂、空鼓及漏网现象,要求墙体含水率≤10%。

采用含水率测试仪进行测试以确定是否达标(通常情况下,新浇筑的混凝土夏季干燥3周,冬季干燥4周以上)。

3、墙体干燥彻底,清除基层泛出碱沫,PH值≤10。

采用PH试纸测试。

4、基层表面的清洁有利于涂料的附着,清除水泥砂浆流痕、灰尘,无污垢以及析出碱性物质,对混凝土模板脱模剂必须清理干净。

5、基层应达到高级抹灰标准,表面平整≤2mm,阴阳角垂直≤2mm。

阴阳角方正≤2mm,立面垂直≤3mm,分隔缝深浅一致,保证横平竖直≤1mm。

6、根据建筑设计可适量增加伸缩缝的布局,以释放水泥水化热而产生的应力,减少大面积裂缝的产生,同时也有利于涂装施工中腻子量控制,降低成本。

7、涂料施工的作业面必须是完整且合格的,对脚手架孔洞以及局部未抹灰墙面需提前采用砂浆修补,砂浆修补后应低于基面2mm左右,避免涂装后的修补对涂饰效果的影响。

8、基层的完整、合格与否将直接的影响到涂料最终的质量,再好的涂料也无法在不合格(未进行表面处理、抹灰层未干燥固化等)的基层表面上发挥其应有的性能,特别是建筑涂料,如基层不完整、不合格(在墙体含水率高于15%及PH值大于10,交付施工的基面不完整时施工涂料),将很有可能发生涂料的质量问题,大大的增加涂料起泡、泛碱脱落、补疤的可能性,所以施工开始前应严格的对基层进行各项指标的检测控制,待达到要求且完整后才进行涂料的施工。

二、环境气候的要求1、外墙涂料施工时,施工温度控制在8℃-35℃范围内,避开高温天气,要求空气相对湿度≤85%时进行。

2、涂装前24小时,涂装后12小时不应受雨淋浇,未成膜前不能遇水,如遇雨需采取遮挡措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

质感涂料施工工艺
一、施工条件
1、基底:
合格基底有五个基本特性:坚固、平整、干燥、中性、清洁
1)基底強度需达5㎏F/㎝2以上,不掉粉,不起砂,无空鼓、起层、开裂和剥离现象
2)基底含水率10﹪以下
3)基底干燥至少20天以上,PH值≤10
4)基底要求为抹灰面,平整度误差3mm以下
2、天气
1)气温10℃以上
2)空气湿度85﹪以下
3)风速5m/秒以下
附:测量基面含水率的方法(现场简单测定法):
1、晴天时利用透明胶布平贴基面,以胶布封合四周,经2~4
小时后,若胶布内部呈结露现象,则基面含水率高,不宜施工。

2、取干燥的报纸平鋪基面,再以透明胶布封合,约2小时后,
报纸若呈现潮湿状,则基面含水率高,不宜施工。

二、材料及工艺系统
1、主涂料系统:砂质感涂料
2、墙面涂装系统:
批底修补膩子2~3遍
白色水性抗碱底漆1遍
批砂质感涂料
水性防尘罩面清漆1~2遍
三、施工工艺流程
施工流程图如图所示
四、施工方法
1、基层处理
1)将水泥砂浆基底批刮至整体平整,基面要求无空鼓、无裂缝、阴阳角垂直方正;
2)新的墙体应留置一段适度的时间(冬季大于28天,夏季大于21天),用湿度仪测试墙体湿度,要求小于或等于10% ;用PH 试纸测试墙体酸碱度,要求小于或等于10,如PH值大于是10,必须进行弱酸处理;
3)清除污垢、松散物;将砂浆表面的污垢,包括油污及其它脏物清除干净,松散物及水泥浆必须铲除;要求目测无污垢,松散物和其他障碍物;
4)注意建筑物表面的颜色,如果颜色很深,表示其水份含量仍很高;在涂刷前最好用湿度仪检测一下。

5)用聚合物水泥砂浆修补较大的裂缝和凹陷,但需注意,若是其材质过分粗糙,因其吸水率的不同,可能会影响到最后的涂刷
效果和涂刷面积。

2、批刮外墙专用腻子
待墙体上修补的部位干燥两周(14天)即可进行外墙专用的腻子
的施工。

建议使用外墙专用腻子粗细搭配进行墙体的批刮。

作为外墙基层的找平材料,作为墙体最后的收光作用。

具有优异的耐水性,附着力强、粘结力高及易刮涂等特点。

1)稀释方法:粉料:水=100:20-29(即每袋25KG粉料加水5-7.25KG)。

2)搅拌方法:在容器中先注入量好的清水,后再按比例慢慢加入干粉料,用电动搅拌器低速充分搅拌,边倒边搅拌至均匀无结块、无沉淀物,成浓稠浆状即可。

3)施工要点:用批刮工具满刮腻子,每次厚度控制在1mm左右。

由于基层的不同腻子的用量也不同,一般第一遍腻子的用量约为㎏/m²,第二遍递减。

待腻子实干后方可进行下一道腻子的批刮,批嵌最后一道腻子时要避免接茬。

根据墙面平整度,腻子批刮次数为一般为一遍或两遍为宜。

最终效果:整个基面平整、光滑、无污染,用2m长的铝合金靠尺检查,误差在2mm内。

3、打磨
最后一遍腻子干燥后即可进行打磨,打磨砂纸一般选用240~360目为宜。

最终效果:平整、光滑、无砂眼、无刮刀痕等。

4、清除粉尘及墙体养护
打磨完后即将墙体上的粉尘物清除干净,然后用清水将墙体腻子层进行洒水养护,要求早晚各洒水两遍养护3天以上。

5、涂刷白色水性抗碱底漆
辊涂封闭底漆必须待腻子实干后,方能上底漆。

1)检查被滚涂面,要求无刮痕、无浮灰,平整、光滑;
2)按产品说明比例配制白色水性抗碱底漆;
3)在滚筒上蘸少量已配好的底漆在被涂墙面上轻缓平稳地来回滚动,
直下避免歪扭蛇行;
4)保持涂层厚度均匀一致、无漏滚涂;
5)材料用量:约㎡/㎏(一遍)。

最终效果:表面平滑,无滚涂痕迹、厚薄一致、无漏滚涂。

6、批涂批砂质感涂料
1)检查底漆涂层,用400~600目耐水砂纸将凸出的灰层和砂粒打磨平整,再将浮灰清除,并用底漆对被打磨处进行修补,确保底漆涂层的完整;
2)底漆干透后,用分色纸粘贴所要装饰部位的边界,用不锈钢灰
刀把砂涂料批到墙上,厚度以粗砂径大小或稍小为宜,让粗砂稍突出,尽量批平整、均匀,尽量做到一次成功。

做完后将分色纸撕掉。

7、水性防尘罩面涂料
砂质感涂料造型工序施工完成后要待干48小时(温度25℃、湿度≦85%)方可上罩面涂料。

罩面漆可根据客户的设计需求,可辊涂水性涂料或溶剂型涂料。

最终效果:涂膜均匀、颜色光泽均匀一致、无漏涂、无流挂等。

砂质感涂料也可调色,但在表面罩墙面漆可增强其抗污性及其耐侯性
8、完工清理:
机具清理:
1)每次施工完毕,滾筒、毛刷需清洗干净、甩干,并挂于指定的位置。

2)用于水性涂料施工的工具应浸泡水中清洗。

3)其他工具和设备,如电线、灯、梯架等施工完毕,要及时收回,不得隨意放置。

4)机械设备及时清理干净,及时检修。

场地清理:
1)施工结束后,保持施工现场的清洁卫生,被污染的非施工部位
及设备清理干净,不得破坏。

2)墙面用于保护的报纸等应在拆架前清理干净,集中收集下楼,不得乱扔。
