线路起道作业
线路人工起道捣固作业指导书

线路人工起道捣固作业指导书一、作业内容和适用范围1.作业内容通过起道捣固,整正轨道水平、三角坑及高低不良处所,消除轨枕暗坑、空吊。
2.适用范围⑴本作业指导书适用于线路维修作业。
⑵本作业指导书适用于有砟轨道作业。
⑶本作业指导书适用于天窗点内作业或线路限速(或允许速度)不大于60km/h区段的天窗点外作业。
二、劳力组织作业负责人不低于班长,除设驻站联络员和现场防护员外,其他作业人员6人及以上。
三、机具材料及安全备品轨距尺、起拨道器、手持捣镐、石砟叉、撬棍、弦绳、钢板尺、“丁字”拐、活扳手、道钉锤(木枕线路);防护备品等。
四、作业程序1.准备作业⑴核对量具。
校核轨距尺,校核误差在1mm以内。
⑵复查确认。
根据作业计划单对超限或大值偏差处所、划撬范围进行复查确认。
准确划好每撬的始终点(即撬头撬尾),根据坑洼深度,确定起道量,同时要将钢轨低头,空吊板等划上符号,以便指导捣固作业。
⑶复查石砟储量及建筑限界,备足石砟,杜绝盲目抬道。
⑷作业负责人与车站确认作业凭证。
⑸作业负责人确认设好防护。
2.作业过程⑴方正轨枕,上紧扣件或打紧浮离道钉。
⑵扒镐窝。
按作业负责人所划的撬,按每对镐扒开道床,扒开的道床要达到:三够一清,即够长:木枕自钢轨中心向两侧400mm,铪枕自钢轨中心向两侧450mm,如遇有支撑要起掉;够宽,200mm:使铁镐头能在捣固时不打枕木;够深:按起道高度预留捣固用砟,如起道量在20mm以下,为枕木底10—20mm;起道量在20—30mm,与枕木底平,起道量在30—40mm,可比枕木底高10—20mm;一清:钢轨底一定要清,便于打斜镐。
⑶指挥起道:起道者应距起拨道器20—30m看轨头外侧下额水平线,根据前标点后标点起平中间点,从上坡往下坡起道时,每点都不能低,反之,都不能高。
⑷放置起拨道器:全起全捣时,一般在接头放一次,砼枕每隔6根,木枕每隔6-8根放一次,依次向前进行,重起全捣或重起重捣时,根据情况放置起拨道器位置。
起道施工作业标准

起道施工作业标准1.准备工作1.1 熟悉技术资料:圆曲线上外轨超高,是根据曲线半径及行车速度表规定。
曲线两端超高的递减顺坡也有规定,当确定各处超高后,才能起道。
1.2 调查水平桩:确定起道量,起道次数,每次起高不15超过厘米,每次起道应以水平桩校对轨顶高。
1.3 拧紧螺栓,打浮起道钉,消灭空吊板。
2.操作程序2.1确定标准股:一般在直线上看左股,曲线上看下股,起平标准股后再起另一股,左右均匀进行。
2.2看道:起道指挥人距起道机20-30米处,俯身在标准股上看轨头外侧的下腭水平线高低情况,用目力指挥起道,当起平或顺一段线路后,以三点为一线,根据前、后标准点起平中间点。
注意L从下坡往上坡看道时,每点都不能高;从上坡往下坡看道时,每点都不能低;以防不平。
2.3放置起道机:全面起道时,一般一个轨节在接头大腰、小腰顺序放四次起道机,循序向前起,在重起条件下,如为陡坑则在坑底起一次,漫坑要放置2-3次起道机。
起道机必须放平、放稳;直线放在钢轨里口,以防涨轨和影响钢轨方向。
2.4打撬塞:看道、起道机、打塞三者要紧密配合,做到压机一压起就紧跟着串镐打塞,压机起到要求高度,塞要打好。
三者做到看的准,起的稳,打得有力。
打塞要打外口轨底的枕底下,要串好打实。
2.5起道找平:标准股起出一段后,由起道者掌握,立即返回找对面股水平。
找水平后,看道人要俯在钢轨上回看轨道纵平根据高低不平情况进行补撬,找平对面股。
2.6道岔起道和线路一样,单开道岔以直股、外股,双一道岔以过车多的外股为标准股,从尖端前接头开始向后起。
看水平时,道尺应放在尖轨前接头,尖轨尖端,辙叉前接头,导曲线中间要酌情放水平。
对一股过车多,一股过车少的道岔,起完道后,对过车少的一股用镐串一串即可,以列车过后水平合适为准,宁低勿高,低了可以再起。
2.7其他:2.7.1起道时,接头处宜略高,天气炎热轨道接近瞎缝时尽是避免起道。
2.7.2起道时,对线路上个别不方正的轨枕,应同时予以方正。

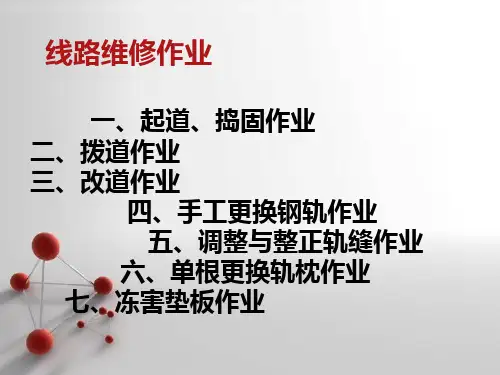

线路维修的基本作业.

3.作业程序
(1)预备换入的钢轨或钢轨组,须认真用钢尺丈量, 其长度必须与准备换出的旧轨长度一致,以保证 换入钢轨与线路的钢轨合拢。 (2)待换的钢轨或轨组放在道心时,距线路上的钢 轨不应少于300mm,并钉固以防靠近线路上的钢 轨。 (3)换轨前,将计划拆开的接头螺栓,逐个卸下涂 油,加垫圈后拎紧,并卸掉6孔夹板的2位和第5 位螺栓。
(4)散布道钉孔木片和道钉、铁垫板、连接零件等。 (5)按规定办理施工手续和设置防护。 (6)卸掉前后端接头的全部螺栓和夹板,起道里口 道钉,插入钉孔木片,并冒起外口道钉。 (7)确认达到放车条件后,撤除防护,补齐前后端 接头螺栓,补齐道钉。 (8)改正不良轨向和轨距,矫直硬弯钢轨,消除接 头错牙。
2.作业标准
⑴轨向误差不超过作业验收的容许误差 值。 ⑵由于拨道引起的轨缝、水平、高低、 空吊板和道床变化,必须整修,达到 作业验收标准。
改道作业
1.作业条件
(1)成段改道,需办理封锁手续,设置移动停车信号 防护。 (2)放行列车时,半径小于或等于800m曲线地段, 每隔一根钉紧六根;半径大800m曲线及直线地段, 每隔一根钉紧一根。放行列车速度小于等于 45km/h。
4、进网作业: 作业人员进网作业前,作业负责人点名、讲清作业项目、作业地点、安全注意事项; 清点工具材料、指定工具材料负责人,并与现场防护员相互确认,确认无误后双方在 《施工(作业)携带工(料)具清点登记表》上签字。在有岗亭的方便门进网前,作业 负责人到岗亭进行登记签字。现场防护员与驻站联络员联系,确认综合维修天窗命令号、 天窗起止时间,并向驻站联络员通报作业负责人姓名、作业人数、作业地点、作业项目、 使用工具材料、进出网地点(岗亭编号)等;待驻站联络员通知可以入网作业后,在作 业负责人的带领下入网作业。入网作业时现场防护员再次核对入网作业人数、工具材料。 现场防护员与驻站联络员联系用语:xxx站驻站联络员,我是xxx作业组现场防护xxx, 今天在XXX站XX道岔进行起道捣固作业,作业负责人xxx、作业人数X人、使用工具材 料xxxx、进网地点xxx公里(xx号岗亭)出网地点xxx公里(xx号岗亭)、现询问维修天 窗封锁命令号和天窗起止时间。 5、作业调查:根据轨检车、动检车检测数据及晃车仪、人体感觉数据或车间安排, 技 术检查组使用安伯格小车对道岔进行绝对测量,测量时以道岔直外股为基准股,道岔内 每根岔枕、道岔外每4根轨枕进行精确定位并采集数据,测量完毕用安伯格现场模拟数 据分析软件进行分析整理;使用水准仪测量高程时应以道岔直外股为基准股,每隔5根 轨枕测量采集1次数据,并用划石或漆油笔在钢轨上对测点进行标记,对测量数据采用 拉坡方法进行分析整理;进行测量作业还应调查钢轨与橡胶垫板之间及弹性垫板与岔枕 顶面之间的调高垫板数量,以便制定维修作业方案时参考,制定好维修作业方案后,报 段和车间审批。
线路维修的基本作业..

捣固作业
人工捣固 1、捣固方向 捣固作业的方向应由坑洼两头开始向坑洼中间捣固,不能由坑洼中间向 两头捣,以防越赶越高。 2 站脚位置 前脚站在被捣固轨枕上,脚尖不准伸出轨枕边缘,后脚站在两根轨枕中 间,不要探入轨底 3 排镐顺序 先由轨底向外排,再由外向轨底排镐,轨底中心向两侧各捣固长为400500毫米(木枕应打6个镐窝,砼枕应打7个镐窝,每镐约有4毫米重叠 量)。 4 砼轨枕中部500-600毫米长度范围内,严禁捣固或串实,应与轨枕底部 保留20毫米的间隙,防止轨枕中间受力,发生上挠裂纹。 打镐数量 起道力量小于5毫米时打16镐,6-14毫米打18镐,15-20毫米打20镐,大 于20毫米打22镐。 对接头、撬中间、大腰、空吊板等处要加强捣固,撬尾、小腰要适当减 镐。 5 落镐位置 镐落在距轨枕底边约20-30毫米处,避免打伤轨枕。 6 落镐角度 镐头与轨枕侧面成40-45度角。
4、进网作业: 作业人员进网作业前,作业负责人点名、讲清作业项目、作业地点、安全注意事项; 清点工具材料、指定工具材料负责人,并与现场防护员相互确认,确认无误后双方在 《施工(作业)携带工(料)具清点登记表》上签字。在有岗亭的方便门进网前,作业 负责人到岗亭进行登记签字。现场防护员与驻站联络员联系,确认综合维修天窗命令号、 天窗起止时间,并向驻站联络员通报作业负责人姓名、作业人数、作业地点、作业项目、 使用工具材料、进出网地点(岗亭编号)等;待驻站联络员通知可以入网作业后,在作 业负责人的带领下入网作业。入网作业时现场防护员再次核对入网作业人数、工具材料。 现场防护员与驻站联络员联系用语:xxx站驻站联络员,我是xxx作业组现场防护xxx, 今天在XXX站XX道岔进行起道捣固作业,作业负责人xxx、作业人数X人、使用工具材 料xxxx、进网地点xxx公里(xx号岗亭)出网地点xxx公里(xx号岗亭)、现询问维修天 窗封锁命令号和天窗起止时间。 5、作业调查:根据轨检车、动检车检测数据及晃车仪、人体感觉数据或车间安排, 技 术检查组使用安伯格小车对道岔进行绝对测量,测量时以道岔直外股为基准股,道岔内 每根岔枕、道岔外每4根轨枕进行精确定位并采集数据,测量完毕用安伯格现场模拟数 据分析软件进行分析整理;使用水准仪测量高程时应以道岔直外股为基准股,每隔5根 轨枕测量采集1次数据,并用划石或漆油笔在钢轨上对测点进行标记,对测量数据采用 拉坡方法进行分析整理;进行测量作业还应调查钢轨与橡胶垫板之间及弹性垫板与岔枕 顶面之间的调高垫板数量,以便制定维修作业方案时参考,制定好维修作业方案后,报 段和车间审批。
铁路线路工起道作业指导书

铁路线路工起道作业指导书、劳动组织及机具材料1、劳动组织除施工防护外,起道作业共计需要3人2、机具材料(表1 —4)表1 —4起道作业机具材料二、作业程序先起基准股,再用道尺找平另一股。
1、准备作业(1)确定基准股、校对道尺:看道指挥者校对道尺,确定基准股;直线为水平高的一股,曲线为下股;单开道岔为外直股。
(2 )检查划撬,划起道范围(低接头、拱腰、暗坑、空吊板及瞒塘等)。
(3)拆除轨下调高垫板,更换失效大胶垫和轨枕扣件。
(4)打浮离钉或拧紧轨枕扣件,消除暗坑、空吊板。
2、基本作业(1)起基准股:指挥者俯身在基准股钢轨上,在前进方向距起道机20〜30m往回看,根据轨头下颚水平线高低情况指挥起道。
起道机:一般放在钢轨里口,曲线上股放在钢轨外口,接头放在轨缝下。
绝缘接头及焊缝处禁止放置起道机。
①全起全捣:钢轨接头起一次,混凝土枕地段每隔4~6根枕起一次,木枕地段每隔6~8根枕起一次,并依次向前顺序起道。
②重起全捣或重起重捣:陡坑在坑底起一次,漫坑按长度增加起道次数,齐平坑底。
砸撬:木枕打外口轨下枕底,接头(焊缝)和混凝土枕砸撬要打两面镐。
砸撬时,串好打实,禁打顶门塞。
接头或焊缝两根轨枕同时砸撬。
(2)起对面股:用道尺对水平,起道找平另一股。
找平曲线上股时,要考虑设计超高。
起道机应与起基准股时放置位置相同,道尺尽可能靠近起道机。
(3)划轻重撬:看道人根据看道情况,在钢轨低接头、暗坑、空吊板等处划轻重捣固符号。
单开道岔起道以道岔(包括道岔前后100m范围)外直股为基准股,以岔首和辙叉的高程为基点,从尖轨前接头向辙叉进行起道。
起道时,一般按转辙部分、连接部分和辙叉部分及岔后长枕四段起道。
先起基准股,然后对水平,整治道岔各部位不平顺。
在转辙部分起道,应注意轨面与转辙机械的高差不应过大,必要时联系电务配合。
在连接部分起道时,起道机放在导曲股。
在辙叉部分起道时,直、曲股应同时起平,保证可动心轨辙叉在一个平面上,并做好道岔前后及道岔曲股顺坡。
铁路工务专业-线路起道作业标准

线路起道作业标准一、作业前机具及人员分配起道一般由三人互相配合作业,一人看道、量水平,一人抬道,另一人打塞。
液压起拨道器随当日工作量而定,捣固由两人组成一组,一人在钢轨外侧,一人在钢轨内侧,也可多组镐同时使用。
作业人员应携带捣镐1把,四齿耙1把。
二、安全注意事项(一)机手必须熟悉起道机性能和操作方法,严格执行有关安全规定。
起道机走行小车必须随起道机同时下道。
(二)看道者要切实掌握列车间隔时间,尽量做到起好捣完,减少重复作业。
(三)起道应使用专用撬棍做手把,并不得以起道机蹬钢轨或枕木头。
(四)起道量的确定应考虑现有石碴量,要防止盲目起高道而造成缺碴。
三、作业(操作)方法、步骤(一)校对量具、轨距尺等。
(二)检查划撬。
划出轻重镐、低接头、拱腰、空吊板等处所,用约定的符号表示。
(三)打浮离道钉或拧紧扣件螺栓,消除空吊板。
(四)确定标准股。
直线上以水平高的一股为标准股,普遍起道时则以左股为标准股,曲线地段则以下股为标准股,以免因反超高而造成下股落道或上股超高不足的缺点。
(五)看道。
看到者俯身在标准股上,距起道机20~30m 处,看轨头外侧下颚水平线,以三点确定一线的方法,根据前标准点和后标准点起平中间点。
(六)放置起道机。
拿起道机的人要密切注视看道者的指挥,正确的放置起道机,动作要敏捷。
全起全捣时,起道机一般在接头中间放置一次,两端距接头8根轨枕处各放置一次,并顺次向前:重起全捣或重起重捣时,陡坑在坑底处放置一次,漫坑则要放置2~3次。
起道机必须放平放稳,直线放在钢轨里口,曲线上股放在外口,下股放在里口:接头处应放在接头中间这孔。
(七)打塞(砸撬)。
当轨道起到要求的高度后,打塞者在钢轨外侧下枕木处,将道碴串实,禁止打顶门塞。
确保撤出起道机后轨道不回落。
在混凝土枕地段起道时,打塞者应协助拿起道机者抬起线路,并将起道机两侧轨枕底道碴串实。
(八)起道找平。
先起标准股,然后再用水平道尺找平另一股。
道尺要尽可能靠近起道机:找平曲线外股时,按超高度垫上高度板。
线路作业标准化 1-起道捣固

5.8 人工捣固
• 5.8.1 捣固方向 • 捣固作业的方向应由坑洼两头开始向坑洼中间捣 不能由坑洼中间向两头捣,以防越赶越高。 固,不能由坑洼中间向两头捣,以防越赶越高。 • 5.8.2 站脚位置 • 前脚站在被捣固轨枕上,脚尖不准伸出轨枕边缘, 前脚站在被捣固轨枕上,脚尖不准伸出轨枕边缘, 后脚站在两根轨枕中间,不要探入轨底。 后脚站在两根轨枕中间,不要探入轨底。
•
5.5 起 道
• • • • 起道机手在看道人的指挥下, 5.5.1 起道机手在看道人的指挥下,使用起道机 抬高轨面。 抬高轨面。 在一般情况下,起道应使用液压式起道机, 5.5.2 在一般情况下,起道应使用液压式起道机, 当起道量很大,可使用齿条式起道机。 当起道量很大,可使用齿条式起道机。 起道人应与指挥人紧密配合,动作协调, 5.5.3 起道人应与指挥人紧密配合,动作协调, 随时注意指挥人的手势或口令,动作要迅速敏捷。 随时注意指挥人的手势或口令,动作要迅速敏捷。 在坡道上起道,从上坡往下坡看道时, 5.5.4 在坡道上起道,从上坡往下坡看道时,每 点的起道都不能低,从下坡往上坡看道时, 点的起道都不能低,从下坡往上坡看道时,每点 的起道都不能高。 的起道都不能高。
线路作业标准化
起道捣固作业标准
引言
为消除有碴线路水平、高低超限, 为消除有碴线路水平、高低超限,道床弹性, 固作业。 固作业。
1.主题内容与适用范围 1.主题内容与适用范围
• 本标准规定了起道捣固作业的技术标准、作业条 本标准规定了起道捣固作业的技术标准、 作业组织、作业程序和方法, 件、作业组织、作业程序和方法,安全注意事项 等。 • 本标准适用于城市轨道交通的地面正线、站场线 本标准适用于城市轨道交通的地面正线、 等一切有碴线路的人工起道捣固作业。 等一切有碴线路的人工起道捣固作业。
线路起道作业

线路起道作业1目的改良轨道纵断面, 提升轨道弹性, 保持线路质量平衡。
2合用范围合用于全部线路、道岔综合维修、常常养护、暂时补修起道作业。
3质量标准3、 1线路轨道静态几何尺寸允许误差管理值不超出下表规定: (单位:毫米 )项目轨水高轨向三角坑缓与直接与距平低( 直线)曲线圆曲线120≥V>正线+644444 -2作V≤100 正线及+6业44444验到发线-2收+6其余站线55555-2注 : ①轨距误差不含曲线上按规定设置的轨距加宽值, 但最大轨距 ( 含加宽值与误差 ) 不得超出 1456mm。
②轨向误差与高低误差为10m弦丈量的最大矢度值。
③三角坑误差不含曲线超高顺坡造成的歪曲量, 检查三角坑时基长为6、25m,但在延伸 18m的距离内无跟过表列的三角坑。
④专用线按其她站线办理。
3.2道岔轨道静态几何尺寸允许误差管理值不超出下表规定:( 单位 :mm)项目轨距水平高低轨向直线支距120≥V>正线+34442作-2业V≤100 正线及+34442验到发线-2收+3其余站线6662-2注 : ①支距误差为现场支距与计算支距之差。
②导曲线下股高于上股的限位: 作业查收为 0, 常常养护为2mm。
暂时补修力3mm。
③专用线道岔按其她站线道岔办理。
3、 3起道顺坡:列车限速不小于200倍,不限速,暂时不小于200倍,竣工时不小于 400倍 (V ≤ 120km/h 线路 )4作业前准备与确认事项4、 1确认作业地址与工作量, 明确作业人员及分工, 并做好安全讲话记录。
4、 2、 1准备以下工具、资料: 液压起道机、道尺、弦线、道镐、四齿耙、道钓、锤、扳手或弯头扳手。
4、 2、 2备好防备用品: 作业标。
5作业程序5、1设置作业防备: 按《平常施工防备作业》第4、1条规定设置作业标防备。
5、 2检查与划撬5、 2、1带班人在作业行进行, 用轨距尺检查轨距水平, 目视前后高低、坑洼地点等, 凡需起道地段, 应划撬标志。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
线路起道作业
1 目的
改善轨道纵断面,提高轨道弹性,保持线路质量均衡。
2 适用范围
适用于所有线路、道岔综合维修、经常保养、临时补修起道作业。
3 质量标准
线路轨道静态几何尺寸容许偏差管理值不超过下表规定:
注:①轨距偏差不含曲线上按规定设置的轨距加宽值,但最大轨距(含加宽值和偏差)不得超过1456mm。
②轨向偏差和高低偏差为10m弦测量的最大矢度值。
③三角坑偏差不含曲线超高顺坡造成的扭曲量,检查三角坑时基长为,但
在延长18m的距离内无跟过表列的三角坑。
④专用线按其他站线办理。
3.2道岔轨道静态几何尺寸容许偏差管理值不超过下表规定:
(单位:mm)
注:①支距偏差为现场支距与计算支距之差。
②导曲线下股高于上股的限位:作业验收为0,经常保养为2mm。
临时补修
力3mm。
③专用线道岔按其他站线道岔办理。
起道顺坡:列车限速不小于200倍,不限速,临时不小于200倍,收工时不小于400倍(V ≤120km/h 线路)
4 作业前准备和确认事项
确认作业地点和工作量,明确作业人员及分工,并做好安全讲话记录。
4.2.1 准备下列工具、材料:液压起道机、道尺、弦线、道镐、四
齿耙、道钓、锤、扳手或弯头扳手。
4.2.2 备好防护用品:作业标。
5 作业程序
设置作业防护:按《日常施工防护作业》第条规定设置作业标防护。
调查与划撬
5.2.1 带班人在作业前进行,用轨距尺检查轨距水平,目视前后高
低、坑洼位置等,凡需起道地段,应划撬标记。
5.2.2 划撬时,应画出轻重捣,低接头,拱腰,空吊板等符号。
起道作业前,木枕地段压打浮离道钉,混凝工枕线路,整正胶垫,拧紧扣件。
确定标准股:直线地段,以左股为标准股;曲线地段,以下股为标准股;单开道岔以直向外股为标准股。
看道:距起拨道机前方20~30m处,看轨头下颚水平线,用手势指挥起道机放置位置和起道高度;
5.5.1 看水平时,道尺应放在尖轨前接头,尖轨尖端、辙叉前接头、
导曲线中间;看两内股水平时,应放在导轨接头上。
对下股过车多,另一股进车少的道岔,起完道后,对过车少的一股用镐串实即可,以列车过后水平合适为准,宁低勿高。
5.5.2 起道手势:起接头时,两手握拳举头顶相碰;起小腰时,两
手要放在胸前、食指、拇指张开作小圆形;起大腰时,两手高举、食指、拇指张开作大圆形;起道完毕时,右手高举,如继续往前或往后补撬起道,用手掌向前或向后挥动。
5.5.3 根据前标准点和后标准点起乎中间点,从上坡往下坡看道时,
每点都不能低,从下坡往上坡看道时,每点都不能高。
起道:起道机手要注视看道者的指挥,正确放置起拨道机,动作要敏捷。
全起全捣时,起道机一般在接头中间放一次,两端距接头八根枕处各放一次,并顺次向前;重起全捣时,陡坑在底处放一次,漫坑则要放置2~3次,起道机必须放平放稳,直线放在钢轨里口,曲线上股放在外口,接头应放在中间(绝缘接头不能放置起道机),以防胀轨和影响方向。
打塞(砸撬):当轨道起到要求高度后,打塞者即将轨枕下道碴串实,保证撤出起道机后,轨道不回落,在混凝土枕线路起道时,打塞者应协
助压机手抬起线路,并将起道机卧侧轨底串实。
找平:标准股起平后,再用水平道尺找平另—股.道尺要放在起道机的起道始点一侧,尽可能靠近起道机。
复查长平:两股起平后,在前一节钢轨回看长平,卧里是拱腰或死坑,应在钢轨上作加强捣固或减弱捣固的符号(加强为:“+ +”,减弱为“- -”)。
作业完后,由施工负责人按质量标准要求进行质量回检并记录。
撤除作业标。
6 注意事项
线路一次起道量不超过40mm。
在道岔转辙部位起道作业时,须事先通知电务工区配合。
在电气化铁路,起道高度单股不超过30mm,隧道桁架桥梁内不超过限界尺寸线;单股超过30mm时,须先通知接触网工区予以配合。
无缝线路作业轨温条件应按《施工作业安全规定》第3.13.7条相关规定执行。
夏季起道作业时,应密切注意轨温变化情况。
作业前应先测量轨温,轨温超过50℃时严禁动道作业。
全面起道时,应结合线路坡度和变坡点的情况合理地确定起道地段的延长和起道量,不能破坏原有的坡度,坡度变更点和坚曲线半径。
机手必须由操作熟练的人员担任,不得兼做其它工作,起道机走行轮必须随起道机同时下道。
看道者要切实掌握列车间隔时间,尽量做到起好捣完,减少重复作业。
起道时应用专用撬棍作手把,并不许以起道机蹬钢轨或轨枕头。
确定起道量,必须考虑现有道碴量,要防止盲目起高道,造成缺碴。
起道者必须随时注意看道者的手势或口令,起道高低要适当。
为防止回落,预留的下沉量一般不得超过4毫米。
在轨道电路区段作业时,撬棍要有绝缘装置,取放工具要防止连电。
液压起拨器不得装在绝缘接头和焊缝处。
