单根抽换枕木作业指导书样本1 适用范围本作业指导书适用于行车线上单根更换枕木施工作业。

2 作业准备2.1在失效或需要更换的枕木上标注记号。

2.2换入的木枕需捆头和预钻道钉孔。

2.3 散布枕木:直线地段将枕木散布在作业方便的一侧;曲线地段散布在曲线下股一侧。

2.4 以两人为一组,将石碴耙子、铁锹、撬棍、起钉垫、木枕夹钎、捣镐、木钻、直钉器、道钉锤、钉道轨距拉杆(采用Φ32钢筋自制)、道尺等工具放在顺手的地方。

3 操作方法3.1 拆除影响更换枕木作业的防爬设备和轨距拉杆。

3.2 扒开一端轨枕头和一侧轨枕盒内道床,深度以能横移、抽出和穿入枕木为宜。

若碎石道床严重不洁,则应同时进行清筛。

3.3 起下道钉,道钉放在两侧轨枕上,以便寻找。

3.4 拆除铁垫板,若铁垫板压入轨枕,则平移木枕后撤除。

3.5 抽出枕木,将枕木横向拨入扒开的轨枕盒内。

用枕木夹钳顺着道床槽将枕木抽出,顺放在路肩上。

3.6 整平原枕底道床,以能拨入新枕和安设铁垫板为宜。

3.7 穿入新枕木。

用枕木夹钳顺着道碴槽将新枕木穿入,横向拨至轨枕位置上。

3.8 安设铁垫板:铁垫板需摆放正。

3.9 打上道钉:由一人用撬棍撬起枕木顶住轨底,另一人打道钉,先打好预钻孔一端的道钉,然后用道尺确定轨距,用钉道轨距拉杆固定轨距,方正另一端的铁垫板,钻好道钉孔引孔,固定轨距,打好道钉,打道钉时,整直弯曲道钉和更换不良道钉,如附近轨距不良时,应同时改好。

3.10 捣固:回填部分道碴,扒开另一侧镐窝、先串碴捣再对打,打八面镐。

3.11 安装防爬设备及轨距杆。

3.12 回检找细:全面检查,整修不良处所。

通过列车后进行第二遍捣固,回填与整理好道床。

3.13 整理料具:回收换出木枕,分类堆码,妥善保管。

4 质量标准及要求4.1更换的枕木分布,在不同地段内均衡合理,无连续失效者。

单根抽换木枕

单根抽换木枕
■ 1.轨枕位置正确 , 间距误差和偏斜: 正线 不超过50mm;站专线不超过60mm。
■ 2.捣固要坚实均匀 ,换后2~5天应再捣固 一遍; 轨距 、水平 、方向 、高低应符合验 收标准 ,并安装好防爬设备和轨距杆 ,做 好道床回填整理工作。
■ 3.更换木枕时 ,应使宽面向下 , 并尽可能 使树心一面向下; 使用新木枕要用直径
12.5mm木钻钻道钉孔 , 孔深有铁垫板时
为 110mm ,无铁垫板时为130mm。
4.新换入轨枕 ,单线线路直线地段以左股 看齐 、 曲线地段以上股看齐: 复线线路以 两线外侧看齐; 站线以靠车站侧看齐。 5.更换轨枕后 ,应及时修正轨枕登记簿。
作业方法
■ 更换轨枕应以两人或多人为一组, 作业前要将使用工具放在顺手的位 置。
具体步骤
木枕失效标准
■ (1)腐朽失去承压能力 ,钉孔腐朽无处改孔, 不能持钉;
■ (2)折断或拼接的接合部分分离.不能保持轨 距;
■ (3)机械磨损 ,经过削平或除去腐朽木质后, 厚度不足100mm;
■ (4)劈裂或其它伤损不能承压 、持钉。
作业前准备工作
■ 捆扎作业: 木枕的捆扎 ,一般在上道前进行 。 上道后 ,如果树心边缘开裂或裂缝长度超过 300mm时,也应进行捆扎。
注意事项
■ 1.散布轨枕时 ,应按计划地点卸下 , 并注 意不要损坏线路标志及信号设备。
■ 2.抽出或穿入木枕时 , 不得用镐 、耙子等 损伤防腐层。
■ 3.坡道上换木枕时 , 如遇缺棱木枕 ,应使 缺棱部分在坡道上方; 在爬行地段 ,应使 缺棱背向爬行方向。
■ 4.换入新轨枕:用轨枕钳或抬枕钳穿入新轨枕 , 按标准要求拨正 ,放好垫板或扣件 , 串好道碴 , 一人撬起轨枕 ,一人打钉或紧扣件 。新换入的轨 枕要及时捣固 , 当天收工前再作第二遍捣固。

成段更换轨枕作业标准及流程

成段更换轨枕作业标准及流程

人工成段更换砼枕作业标准1、作业条件(1)施工负责人不低于车间主任。

(2)封锁线路施工。

(3)电气化铁路区段施工采取停电方式施工。

(4)施工配合单位人员参加作业。

(5)依据批准的施工计划办理封锁手续,设置(移动)停车信号防护。

(6)限速时间内做准备工作或恢复工作。

(7)接触网停电必须按规定提前向供电部门提报停电计划,并有接触网工配合施工。

(8)高温季节,无缝线路地段施工,必须先放散,后施工。

(9)按4—6人/组,划分工作量,一般按3—5根/人分配。

(10)开通线路后,放行列车或单机时按规定限速。

2、作业程序(1)作业准备①施工机械:捣固车、配碴车。

②施工机具:小蜜蜂捣固镐、抬杠、绳子、撬棍、铁锹、耙子、立杆、扳手、轨距尺、扭矩扳手、钢尺、卷尺。

③材料:轨枕、扣件、橡胶垫板。

④校对量具,检查机械设备状态,检查作业工具。

⑤设置驻站联络员及现场防护员。

驻站联络员提前到车站登记,现场防护员提前进入防护现场。

(2)慢行时作业程序①轨枕摆布:用钢尺丈量,画出轨枕间隔位置标记。

轨枕位置标记:直线地段标记在顺计算里程方向左侧钢轨内侧的轨腰上;曲线地段标记在外股钢轨内侧的轨腰上。

各标记距离误差不大于10mm。

按标记位置拨移轨枕对位,轨枕距钢轨头部外侧不小于1米,并低于钢轨面,受站台、信号机和道岔(特别是岔尾)等设备限制时,轨枕准备必须在封锁时间内进行。

②开门准备(列车限速v≤45km/h时):扒开一端轨枕头和一侧轨枕盒内道床,深度以能横移抽出和穿入轨枕为宜。

允许每隔6根轨枕做好抽换轨枕开门准备,但其相邻轨枕枕底石碴必须串实,盒内石碴及轨枕头部石碴不少于1/3。

抽换轨枕开门不应选择在钢轨接头及伤轨处。

(3)封锁中作业程序①拆除影响更换轨枕作业的轨道加强设备、桥梁护轨、道口铺面。

②扒出枕盒内道碴,卸下轨枕扣件。

③将旧轨枕横向拨入扒开的轨枕盒内并放倒,用夹钳或绳索顺着道床槽抽出旧轨枕,放置在路肩上。

④整平原轨底道床使其深度稍大于待换轨枕和胶垫的厚度。

单根更换轨枕作业标准及流程

单根更换轨枕作业标准及流程
⑼捣固:回填部分道碴至轨枕底平,中部枕盒应低于轨枕20mm,然后在钢轨两侧各450mm范围内进行串碴并进行八面捣固,做到均匀排镐,紧密坚实。根据列车密度,在2~5日内安排进行一次复捣,复紧轨枕螺栓。
⑽质量回检:全面检查,整修不良处所,回填与整理好道床,清理旧枕。
3、作业质量
⑴轨枕应与轨道中心线垂直,位臵正确,间距误差和偏斜不超过20mm。
⑸抽出旧枕:用夹轨钳或绳索顺着道床槽将旧枕抽出,顺放在路肩上。
⑹整平枕底道床:整平原枕底道床,清理深度一般以较原枕底面低20mm左右,宽度以300mm左右为宜;并使轨枕中部疏松。
⑺穿入新枕:以四人为一组进行,用抬杠抬起新枕串入。⑻安装扣件:摆正轨枕位臵,放好大胶垫,安装尼龙座、轨距挡板、弹条,上紧扣件。
⑵Ⅰ型混凝土枕中部道床应掏空,其顶面低于枕底不得小于20mm,长度应为200~400mm;Ⅱ型和Ⅲ型混凝土枕中部道床可不掏空,但应保持疏松。
⑶枕上或枕下离缝不大于2mm。
⑷高低、水平、轨距符合不同速度等级线路的作业验收标准规定。
⑸扣件扭矩(扣压力)符合规定或弹条扣件中部前端下颚离缝不大于1mm。
⑹道床恢复到与原断面尺寸相一致。单根更换轨枕作业流程
⑵散布轨枕:将新枕就近抬排至线路外侧,不得侵入限界,防止损坏标志和信号设备。
⑶扒道床:扒开外侧道床边坡和轨枕盒内道碴,深度以能抽出、穿入轨枕和不碰伤螺栓为度。扒开道床时,将清碴混碴分开对含土量较多的道碴,要进行清筛。
⑷卸下扣件:卸下螺帽、平垫圈、弹条、轨距挡板、尼龙座、大胶垫等,集中存放在适当地点。
作业条件:利用维修天窗,在车站《运统-46》登记要点,带班人不低于班长,无缝线路按实际锁定轨温计算+20℃以上禁止更换轨枕作业。
流程机具材料作业标准卡控关键开始

单根抽换木枕作业

单根抽换木枕作业

单根抽换木枕作业1. 目的1.1 更换失效木枕,确保设备状态良好。

2 适用范围 适用于所有木枕。

3. 质量标准3.1 线路轨道静态几何尺寸容许偏差管理值不超过下表规定: (单位:mm)和偏差)不得超过1456mm 。

②轨向偏差和高低偏差为10m 弦测量的最大矢度值。

③三角坑偏差不含曲线超高顺坡造成的扭曲量,检查三角坑时基长为6.25m ,但在延长18m 的距离内无跟过表列的三角坑。

④专用线按其他站线办理。

3.2 道岔轨道静态几何尺寸容许偏差管理值不超过下表规定: (单位:mm )注:①支距偏差为现场支距与计算支距之差。

②导曲线下股高于上股的限位:作业验收为0,经常保养为2mm。

临时补修力3mm。

③专用线道岔按其他站线道岔办理。

3.3 正线、到发线轨距变化率并不大于2‰,其它站线不大于3‰。

(不含规定加宽递减率)3.4 轨枕位置正确,位置、间距偏差或偏斜误差,正、到发线不大于50m,其它站线不超过60mm。

正线、到发线道岔不大于40mm,其他站线道岔不大于50mm。

3.5 木枕宽面在下,顶面与底面同宽,树心一面向下。

3.6 换入新木枕无伤损,单线直线地段以左侧对齐,曲线以外侧对齐,复线以两线外侧对齐,站内有站台时以靠站台一侧对齐。

单开道岔以直线一股对齐,其他类型道岔按标准图或设计图办理。

3.7 换入的新忿枕上道前应捆扎(有劈裂的木枕应捆扎或钉组、钉板),接头应选质量较好的枕木,严禁使用未经防腐处理的枕木。

3.8 零配件齐全,铁垫板位置正确:无“八害”道钉、浮离2mm及以上的道钉。

4 作业前准备和确认事项4.1 确认作业地点和工作量,明确作业人员及分工,并做好安全讲话记录。

4.2 作业前应备好下列工具材料并确认其状态良好:四齿耙、道镐、土箕、起钉撬棍、起钉垫、直钉器、枕木钳、木钻或电钻、道钉锤、道尺、拉碴扒、扳手、液压起道机、铁筛及须更换的零配件。

4.3 备好防护用品:作业标、对讲机。

5 作业程序5.1 设置施工防护:按《日常施工防护作业》第4.1条设置防护。

铁路扩能改造工程卸枕更换轨枕作业指导书

铁路扩能改造工程卸枕更换轨枕作业指导书

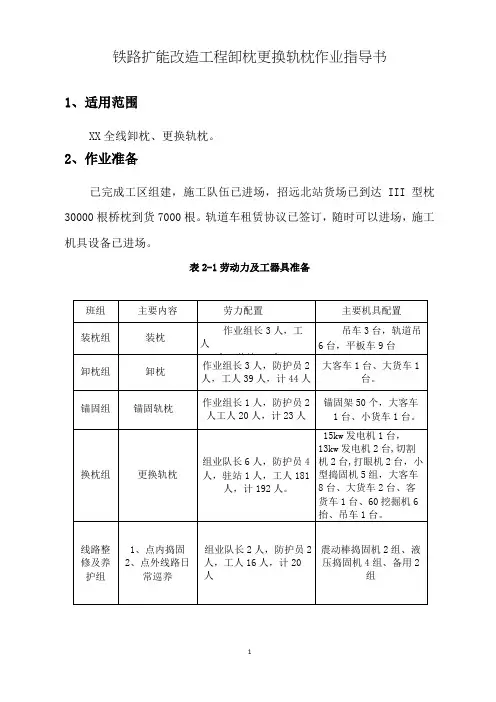

铁路扩能改造工程卸枕更换轨枕作业指导书1、适用范围XX全线卸枕、更换轨枕。

2、作业准备已完成工区组建,施工队伍已进场,招远北站货场已到达III型枕30000根桥枕到货7000根。

轨道车租赁协议已签订,随时可以进场,施工机具设备已进场。

表2-1劳动力及工器具准备3、施工程序本段施工项目全部为营业线施工,主要施工步骤:卸枕、锚固、道口改造、抽换轨枕、补砟捣固、现场清理开通线路。

3.1区间卸枕车辆组织:租用六台康明斯轨道吊车及九辆平板车,每两台轨道吊带三个平板编成一组,区间运行三组连挂,九个平板其中长15米载重40吨平板3个、长13米载重16吨平板6个。

轨枕装车:轨枕在封锁前一天装车,人工配合轨道吊及8t汽车吊装车(25t轨道吊工作半径12m,汽车吊工作半径6m),轨枕沿平板中心线垂直装车,层与层之间垫5*5cm方木,平板车两端轨枕成台阶码放并加固,加固方法采用8#铁丝捆绑。

轨枕车区间运行:区间封锁命令下达后,按照调度命令,开通轨枕车进入区间路径,轨枕车进入区间以最快不超过每小时35公里运行。

卸车地点:本区段选定招远北站西咽喉17号道岔岔后为本次卸车起点,每公里卸1667根,(道口两侧5m范围内不卸枕)延续向龙口西站方向运送,直至达到更换用量。

卸车:现场卸枕负责人在封锁命令下达后,在预卸枕地段设置好防护,在轨枕车到达后引导轨枕车准确对位停靠。

轨枕车停靠完成,现场卸枕负责人组织人工配合轨道吊卸车,每台轨道吊配2人,中间平板人工卸车10人,每组轨道车14人,共计42人。

人工卸车:采用人工拖拽卸车法,车上人垫好滚木、挂好绳子后远离轨枕,下面人用力拖拽,轨枕着地后车下2人负责将轨枕拨正,严禁侵入限界。

(站内不允许人工卸车)现场轨道车需要移动变化卸枕位置时,有现场施工负责人联络车站调度移动变换卸枕位置。

列车变换位置前要确认已卸轨枕不侵入限界,卸车完成有施工负责人联系车站调度,轨道车按照调度指令返回车站进行二次装车。

铁路工务专业单根更换钢轨作业标准流程

铁路工务专业单根更换钢轨作业标准流程

铁路工务专业单根更换钢轨作业标准流程一、作业流程(一)作业准备1.工具:抬杠、轨卡、吊轨小车、内燃扳手、T型扳手、内燃冲击镐或捣镐、起道机、撬棍、绝缘尺(30-50m)、活口扳手、道尺、道钉锤、扣件、接头螺栓、木楔、石笔、长效油、红油漆、防护隔离绳、连接线(以上工具根据现场情况选用)2. 校对工具:换轨作业前,由换轨负责人对当日使用的各种量具进行检查核对(道尺必须定期由计量部门进行检定,保持量具准确);由起道机手检查起道机状态是否完好;内燃冲击镐手检查内燃冲击镐是否良好,油箱油料是否充足,并带足油料。

3. 到达作业地点后首先测量轨温,掌握换轨当时的轨温与丈量新轨时的轨温差,确认新轨因轨温变化伸缩后的长度差异。

4.现场两端设置响墩和移动停车手信号防护,防护设好后方可作业。

防护设置方法:施工负责人确认行调给点的起、止时间和命令号后,发布施工命令。

设置停车信号防护,区间线路上在距施工地点两端各20m处的线路中心设置停车信号牌(灯) ,两端防护员在距施工地点两端各860m处顺列车运行方向左股轨面上设置第一个晌墩(双线应在右侧路肩上设置作业标)、840m处右股轨面上设置第二个晌墩、820m处左股轨面上设置第三个响墩,防护员在距施工地点两端800m处顺列车运行方向左侧的路肩上显示移动停车手信号。

站线线路上在距施工地点两端各50m处的线路中心设置停车信号牌(灯),如一端不足50m可根据具体情况确定设置距离。

维修天窗点内作业邻线来车,客车下道避车,货车必须停止作业。

站内或道岔区作业邻站客车发车时,影响列车进路的作业,必须下道避车。

(二)检查换轨前,要正确丈量并细致检查换上换下两根钢轨的类型、长度、断面是否一致;认真检查预定更换钢轨的前后轨缝,检查范围至少五六节钢轨,对轨缝不良必须先调整轨缝。

夏天要注意瞎缝,防止拆开接头钢轨伸长,钢轨放不进去换不上;冬季要注意大缝,防止拆开接头钢轨收缩,夹板联接不上。

检查轨缝,不能只看表面,必要时松开前后接头螺栓做实验。

单根抽换木枕1

单根抽换木枕1

单根抽换木枕1单根抽换木枕本标准适用于单根抽换木枕(含木岔枕)的作业1.作业目的凡木枕达到《修规》第3.3.8条第(二)项木枕(含木岔枕)失效标准,均应及时更换,保证正线及到发线接头轨枕无失效,其他处所无连续失效(含木岔枕)。

2.作业质量及技术标准2.1位置正确。

正线及到发线位置、间距偏差或偏斜不大于50mm,其他站线不得大于60mm。

2.2 正线及到发线(含道岔)应做到接头或焊缝处无失效,其他处无连续失效;其他站线接头或焊缝处无失效,其他处无连续3根及以上失效。

2.3 用削平、捆扎、腻缝或钉组钉板等方法修理木枕。

2.4 正线及到发线道岔位置或间距偏差不得大于40mm,其他站线道岔不得大于50mm。

2.5 吊板率:正线及到发线不得大于8%,其他站线不得大于12%(含道岔)。

2.6 接头处使用质量较好的木枕。

2.7 使用新木枕,应预先钻孔,孔径12.5mm,孔深有铁垫板时为110mm,无铁垫板时为130mm。

使用螺纹道钉时,应比照道钉办理。

2.8 木枕宽面在下,顶面与底面同宽时,应使树心一面向下。

2.9 轨距、水平、高低,符合综合维修(或经常保养)验收标准,道床回填平整,防爬设备按规定安装齐全,无失效。

3.作业使用工具:捣镐、耙子、石碴叉、撬棍、抬枕钳、抬杠、木钻、铁铣、道钉锤、T型套筒、长把板手、直钉器、轨距尺等。

4.作业程序及要求4.1 散木枕:根据更换符号,将枕木散到更换位置附近,曲线一般散在下股,保持上股枕木头外道碴不动。

4.2 拆除防爬设备:遇有防爬设备应拆除。

4.3 扒道床4.3.1 扒开与爬行方向相反一侧枕木盒道碴。

4.3.2 曲线一般在下股开门。

4.3.3 扒碴深度一般低于枕底20mm,便于抽、穿枕木不碰伤枕木为原则(有螺纹道钉应以不碰伤螺纹道钉为原则)。

4.3.4 将清碴与混碴分开,混碴堆在路肩上。

4.4 起钉、撤垫板:将起下的道钉、垫板放在相邻木枕上,弯曲道钉用直钉器调直。

或将扣件(包括铁座、小胶垫)卸掉,集中放在适当地方。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

单根更换轨枕作业标准
1、作业条件
⑴利用维修天窗作业。

⑵无缝线路按实际锁定轨温计算: -20℃以下当日不连续更换; -20℃~-10℃和+10℃~+20℃之间当日连续更换不超过2根; +20℃以上禁止更换轨枕作业。

2、作业程序
⑴料具: 起道机、冲击镐、道镐、耙子、T型扳手、撬棍、抬杠、抬枕钳、道尺、长效油脂、刷子、石笔和轨温计。

⑵散布轨枕: 将新枕就近抬排至线路外侧, 不得侵入限界, 防止损坏标志和信号设备。

⑶扒道床: 扒开外侧道床边坡和轨枕盒内道碴, 深度以能抽出、穿入轨枕和不碰伤螺栓为度。

扒开道床时, 将清碴混碴分开对含土量较多的道碴, 要进行清筛。

⑷卸下扣件: 卸下螺帽、平垫圈、弹条、轨距挡板、尼龙座、大胶垫等, 集中存放在适当地点。

⑸抽出旧枕: 用夹轨钳或绳索顺着道床槽将旧枕抽出, 顺放在路肩上。

⑹整平枕底道床: 整平原枕底道床, 清理深度一般以较原枕底面低20mm左右, 宽度以300mm左右为宜; 并使轨枕中部疏松。

⑺穿入新枕: 以四人为一组进行, 用抬杠抬起新枕串入。

⑻安装扣件: 摆正轨枕位置, 放好大胶垫, 安装尼龙座、轨距挡板、弹条, 上紧扣件。

⑼捣固: 回填部分道碴至轨枕底平, 中部枕盒应低于轨枕20mm, 然后在钢轨两侧各450mm范围内进行串碴并进行八面捣固, 做到均匀排镐, 紧密坚实。

根据列车密度, 在2~5日内安排进行一次复捣, 复紧轨枕螺栓。

⑽质量回检: 全面检查, 整修不良处所, 回填与整理好道床, 清理旧枕。

3、作业质量
⑴轨枕应与轨道中心线垂直, 位置正确, 间距误差和偏斜不超过20mm。

⑵Ⅰ型混凝土枕中部道床应掏空, 其顶面低于枕底不得小于20mm, 长度应为200~400mm; Ⅱ型和Ⅲ型混凝土枕中部道床可不掏空, 但应保持疏松。

⑶枕上或枕下离缝不大于2mm。

⑷高低、水平、轨距符合不同速度等级线路的作业验收标准规定。

⑸扣件扭矩(扣压力)符合规定或弹条扣件中部前端下颚离缝不大于1mm。

⑹道床恢复到与原断面尺寸相一致。
