钢筋笼制作及安装三级技术交底.
钢筋笼制吊装安全技术交底模板

一、前言为确保钢筋笼制作与吊装过程中的安全,防止事故发生,现将钢筋笼制作与吊装安全技术交底如下,请各参与人员认真学习并严格执行。
二、钢筋笼制作安全要求1. 人员要求:1.1 作业人员必须身体健康,取得有效钢筋操作证后,方可独立操作。
1.2 学徒必须在师傅的指导下进行工作。
2. 场地要求:2.1 钢筋笼制作必须有固定范围的场地,不同规格的钢筋应分开堆放,确保安全。
3. 设备要求:3.1 钢筋笼制作设备应完好,操作人员必须熟悉设备性能及操作规程。
3.2 设备应定期进行保养和维护,确保正常运行。
4. 操作要求:4.1 钢筋笼制作过程中,严禁酒后操作、疲劳作业。
4.2 操作人员应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
4.3 钢筋笼制作过程中,注意观察设备运行情况,发现异常立即停止操作。
三、钢筋笼吊装安全要求1. 人员要求:1.1 吊装作业人员必须具备相应的资质,熟悉吊装作业安全规程。
1.2 学徒必须在师傅的指导下进行工作。
2. 设备要求:2.1 吊装设备应完好,操作人员必须熟悉设备性能及操作规程。
2.2 吊装设备应定期进行保养和维护,确保正常运行。
3. 操作要求:3.1 吊装作业前,应检查吊装区域是否存在障碍物、架空电线等,确保吊装安全。
3.2 吊装过程中,严禁酒后操作、疲劳作业。
3.3 吊装作业人员应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
3.4 吊装作业过程中,注意观察设备运行情况,发现异常立即停止操作。
四、注意事项1. 雷雨天气禁止露天操作,预防雷击钢筋伤人。
2. 钢筋笼制作与吊装过程中,严禁违规操作,确保作业安全。
3. 作业完成后,应清理现场,确保无安全隐患。
五、应急措施1. 如发生意外事故,立即停止作业,迅速上报,启动应急预案。
2. 采取有效措施,防止事故扩大,确保人员安全。
请各参与人员认真学习并严格执行以上安全技术交底,共同营造安全、有序的施工环境。
钢筋笼技术交底

钢筋笼制作技术交底一、钢筋准备1、凡参加钢筋焊接施工的操作人员必须经过专门的技术培训,并经考试合格后持证上岗。
2、所有进场钢筋以及型钢必须有出厂合格证及复验报告,焊条、焊剂必须有出厂合格证。
钢筋要分类堆放,并用标牌标明钢筋型号、规格、状态等。
底部要垫高,离地面不得小于300㎜距离,上面要用厚塑料薄膜或者彩条布覆盖。
3、焊前清除钢筋端头150mm范围内的铁锈、油渍、泥污等,端头有弯曲的必须调直或切除。
4、钢筋必须用切断机切断,钢筋切口断面与钢筋的轴线垂直,不得有挠曲变形,并不得用气割下料。
5、受力钢筋的接头避开柱、梁端部钢筋加密区,并且接头端距钢筋弯折处不得小于钢筋直径的10倍长度。
6、自制笼式探孔器加工,探孔器采用Φ25钢筋制作,外径98㎝,长度为5米,两端头50㎝直径收小到40㎝。
二、钻孔桩钢筋的加工本工程钻孔桩Φ25主筋连接采用直螺纹机械连接,且同一断面的接头截面(35d875㎜)不大于50%,钢筋笼下部15cm收口角度为15°。
Φ25主筋剥肋滚丝头加工采用机械加工,剥肋直径23.7±0.2㎜、螺纹尺寸M26×3㎜、丝头长35㎜、完整丝圈数≥9;套筒采用M26×3标准型套筒、套筒外径39㎜、长度70㎜。
直螺纹连接必须确保连接套筒饱满,严禁出现套筒中部空余。
箍筋采用电弧搭接焊接,焊缝应饱满,无夹渣,且不咬筋。
Φ16加强箍筋不得进行接长,环形封口电弧搭接焊,焊缝长双面焊80㎜(5d),单面焊160㎜(10d),焊条采用E4003;φ12螺旋箍筋接长采用电弧焊接, 焊缝长双面焊60㎜(5d),单面焊120㎜(10d),焊条采用E4003。
φ12螺旋箍筋亦可采用搭接接长,搭接长度不少于420㎜(35d)。
钢筋接长后其轴线应当一致。
N1主筋底部收口在制作时可以弯曲成型,顶部弯钩待施工冠梁钢筋时进行弯曲。
螺旋箍筋接长可以要制作钢筋笼时再接长。
每种类型钢筋应该首先进行试加工,待检查合格后再正式加工。
桥梁桩基钢筋笼施工技术交底

4、绑扎成型
将钢筋笼骨架吊至支架上,在钢筋笼骨架外侧套入φ8盘条作为箍筋,箍筋间距为15cm,与主筋紧密缠绕后进行点焊(或交错点焊和绑扎).绑扎时使用20#绑扎丝按8字形方式逐一绑扎.
下料前对钢筋原材料进行检查,清除表面油渍、漆污、浮皮、铁锈等.对弯曲钢筋进行调直,切去端头处无法调直部分,调直后钢筋表面不得有消弱钢筋截面的伤痕.
2、钢筋焊接
根据桩基长度及桩径确定主筋长度和数量,钢筋笼主筋采用Φ20螺纹钢和圆钢(钻孔桩采用圆钢、挖孔桩采用螺纹钢),主筋数量分别为16根(1m直径)、20根(1.25m直径)、28根(1。5m直径)。
严格按照施工现场临时用电安全技术规范要求执行,各用电设备采用“一机、一闸、一箱、一漏、一锁”进行保护,接线时由专职电工负责。
施工场所照明应符合安全作业要求,无死角。
每班施工完成后对施工现场进行清理,做到工完、料净、场地清.
编制 : 复核:审核:

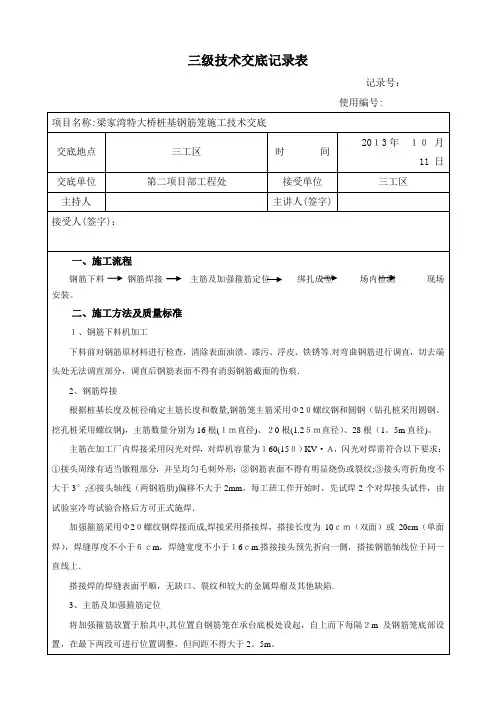

三级技术交底记录表
记录号:
使用编号:
项目名称:梁家湾特大桥桩基钢筋笼施工技术交底
交底地点
三工区
时 间
2013年10月11 日
交底单位
第二项目部工程处
接受单位
三工区
主持人
主讲人(签字)
接受人(签字):
一、施工流程
钢筋下料钢筋焊接主筋及加强箍筋定位绑扎成型场内检测现场安装。
二、施工方法及质量标准
1、钢筋下料机加工
主筋在加工厂内焊接采用闪光对焊,对焊机容量为160(150)KV·A,闪光对焊需符合以下要求:①接头周缘有适当镦粗部分,并呈均匀毛刺外形;②钢筋表面不得有明显烧伤或裂纹;③接头弯折角度不大于3°;④接头轴线(两钢筋肋)偏移不大于2mm。每工班工作开始时,先试焊2个对焊接头试件,由试验室冷弯试验合格后方可正式施焊.
技术交底(钢筋笼制作与安装)

(3)焊接接头的焊缝要饱满,表面平顺,无缺口、裂纹和较大的金属焊瘤,用小锤敲击接头时,钢筋应发出与基本钢材同样的清脆声。
(4)为保证灌注桩的保护层厚度,采用钢筋“耳朵”的方法。钢筋“耳朵”焊在骨架主筋外侧,间距2~4m。控位钢筋采用Φ10圆钢焊接在主筋上,焊接采用双面焊,满足最小焊接长度5d。控位钢筋沿主筋方向间距2m交错布置,与圆平齐方向为每圈3根均匀布置。
(6)改变工作盘旋转方向时,必须在停机后进行,即从正转—停—反转,不得直接从正转—反转或从反转—正转;
(7)弯曲机运转中严禁更换芯轴、成型轴和变换角度及调速,严禁在运转时加油或清扫;
(8)弯曲钢筋时,严格依据使用说明书要求操作,严禁超过该机对钢筋直径、根数及机械转速的规定;
(9)严禁在弯曲钢筋的作业半径内和机身不设固定销的一侧站人;
起吊过程中,不得使钢筋笼产生不可恢复的变形,下笼时,人工轻轻扶持,对准孔位,垂直缓慢下放,避免碰撞孔壁,吊放过程中注意钢筋笼受力筋的方向正确。由测量人员严格控制笼顶标高,达到设计标高后固定吊杠。
六、施工安全防护事项
(1)进入施工现场人员必须正确戴好合格的安全帽,系好下颚带,锁好带扣;
(2)作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场;
(2)对盾构端头竖向7m范围内钢筋采用玻璃纤维筋部分,玻璃纤维筋主筋之间采用钢制U型卡连接,连接长度不小于1.12m,连接方法见下图3-1。钢筋与玻璃纤维筋之间的连接应进行连接抗拉力试验,以确定U型卡的紧固扭矩,紧固力矩值不小于50N·m。玻璃纤维筋尽量采用通长主筋和完整箍筋,如必需连接,连接前需与厂家联系,由玻璃纤维筋厂家指导施工。
钢筋笼制作技术交底

钢筋笼制作技术交底关键信息项:1、钢筋笼制作的技术要求2、所用材料的规格与质量标准3、制作工艺流程4、质量检验标准与方法5、安全注意事项11 技术要求111 钢筋笼的尺寸应严格按照设计图纸进行制作,包括长度、直径、主筋间距、箍筋间距等。
112 主筋应采用机械连接或焊接,连接质量应符合相关标准。
113 箍筋应与主筋绑扎牢固,间距均匀,误差控制在允许范围内。
12 材料规格与质量标准121 主筋应选用符合国家标准的钢筋,其强度、直径、化学成分等指标应符合设计要求。
122 箍筋宜采用相同规格的钢筋,其质量应符合相应标准。
123 钢筋表面应洁净,无锈蚀、油污等缺陷。
13 制作工艺流程131 钢筋下料:根据设计图纸,计算出各种钢筋的长度,并进行准确下料。
132 主筋加工:对主筋进行连接处理,确保连接牢固、顺直。
133 箍筋制作:将箍筋按照设计间距缠绕在主筋上,并进行绑扎。
134 焊接加强筋:在钢筋笼的适当位置焊接加强筋,以增强其整体刚度。
135 成品检查:对制作完成的钢筋笼进行检查,确保尺寸、间距等符合要求。
14 质量检验标准与方法141 尺寸检验:使用钢尺、卡尺等工具,对钢筋笼的长度、直径、主筋间距、箍筋间距等进行测量,误差应符合设计及规范要求。
142 焊接质量检验:对主筋的连接焊缝进行外观检查,不得有裂纹、气孔、夹渣等缺陷。
同时,可进行抽样力学性能试验。
143 钢筋质量检验:检查钢筋的材质证明文件,对钢筋进行抽样复试,确保其质量符合国家标准。
15 安全注意事项151 操作人员应经过专业培训,熟悉钢筋笼制作的工艺流程和安全操作规程。
152 加工场地应保持整洁,通道畅通,各类机械设备应定期维护保养,确保其安全运行。
153 在钢筋下料、加工过程中,应佩戴好个人防护用品,如手套、护目镜等,防止意外伤害。
154 电气设备应接地良好,电线电缆应无破损、漏电现象,严禁私拉乱接。
155 吊运钢筋笼时,应使用专用吊具,确保起吊平稳,防止钢筋笼变形或掉落伤人。
钢筋笼钢筋安全技术交底模板

一、交底对象本安全技术交底适用于参与钢筋笼制作的全体施工人员,包括钢筋工、焊工、起重工、电工等相关人员。
二、交底目的为确保钢筋笼制作过程中的安全生产,防止事故发生,特制定本安全技术交底。
三、交底内容1. 施工现场安全要求(1)进入施工现场必须佩戴安全帽,扣好帽带,正确使用个人劳动保护用品。
(2)作业人员必须身体健康,取得有效钢筋操作证后方可独立操作。
(3)现场作业人员必须熟悉本安全技术交底内容,遵守各项安全操作规程。
2. 钢筋笼制作安全要求(1)钢筋笼制作前,应核对桩基钢筋布置图,掌握钢筋的型号、形状、尺寸及数量。
(2)钢筋笼制作过程中,严禁在高空作业,钢筋断料、配料、弯料等工作应在地面进行。
(3)搬运钢筋时,注意四周有无障碍物、架空电线和其他临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故。
(4)钢筋笼制作场地应保持整洁,不同规格的钢筋应分开堆放,确保现场作业安全。
3. 机械设备安全操作(1)机械设备的安装应保持结实稳固,且保持水平位置。
固定式机械应有可靠的基础;移动式机械作业时,应确保其稳定性。
(2)机械设备操作人员必须熟悉设备的构造性能和操作规程,确保操作安全。
(3)机械设备运行前,应检查设备运转是否正常,有否漏电现象。
如有异常,应立即停止使用,报修处理。
(4)机械设备的维护保养应按照规定进行,确保设备运行安全。
4. 高空作业安全要求(1)高空作业时,必须佩戴安全带,确保作业人员的人身安全。
(2)高空作业人员应熟悉高空作业的安全操作规程,严格遵守各项安全措施。
(3)高空作业现场应设置安全防护设施,如安全网、脚手架等,确保作业安全。
5. 起重吊装安全要求(1)起吊钢筋骨架时,下方禁止站人,必须待骨架降到距离模板1m以下才准靠近,就位支撑好方可摘钩。
(2)起吊钢筋时,规格必须统一,不准长短参差不一,细长钢筋不准一点吊。
(3)起重吊装作业人员必须熟悉起重设备的使用方法和安全操作规程,确保作业安全。
钢筋笼制作及安装三级技术交底

钢筋笼制作
8、吊筋制作 吊筋必须是2根大于Φ20的钢筋,且 长度现场量取,吊筋长度=H-L+h1+h2+l, 其中:H为设计孔深,L为钢筋笼长度、 h1枕木高于护筒高度、h2为扁担高度、l 焊接搭接长度。吊筋吊耳直径必须大于扁 担宽度。
目录
Contents
一、施工准备 二、钢筋笼制作 三、钢筋笼安装 四、成品及环境保护
钢筋笼制作
钢筋下料长度和根数计算 钢筋下料长度 9(m) 8(m) 6.4(m) 4.4(m) 3.4(m)
钢筋根数
钢筋笼制作
钢筋笼制作
钢筋下料长度和根数计算
钢筋下料长度 9(m) 8(m) 6.4(m) 4.4(m) 3.4(m)
钢筋根数
33
9
6
3
3ห้องสมุดไป่ตู้
钢筋笼制作
3、加强箍筋制作 加强箍筋下料满足πD+5d长度要求,其中D 为加强箍筋直径,d为钢筋直径。弯曲及焊接成型 需保证箍筋的圆度和直径,双面焊接必须≥5d且焊 缝饱满,无气泡,无焊渣。加强箍筋应先使用弯 弧机进行预弯,然后放在对应直径箍筋胎架上进 行焊接成型。焊接前用钢筋将其电焊固定,防止 双面焊导致加强箍变形。加工好的加强箍筋用石 膏笔等分标记主筋焊接位置。
钢筋笼制作
套筒长度
长丝
标准丝
钢筋笼制作
2、钢筋笼主筋下料长度确定 已知桩基桩长为38m,桩径为1.2,钢筋笼长度为39.4,主筋N1为6根,长度为钢筋笼长度,主筋 N1a为6根,长度为32.4。原材钢筋长度为定尺9m一根,钢筋接头按错开1m长度布置,同一断面上接 头数量不大于主筋根数的50%。求钢筋笼应按照几个节段制作,钢筋笼每根主筋下料长度和根数。
钢筋笼安装
钻孔桩钢筋笼加工技术交底3篇

钻孔桩钢筋笼加工技术交底3篇【第1篇】钻孔桩钢筋笼加工与吊装平安技术交底交底内容:一平安施工原则1 施工生产必需遵守“平安第一,预防为主”的方针。
2 平安设施预备不充分不施工。
3 施工人员有权否决违章指挥下的施工。
4 平安项目未检查或检查未利用不施工。
二工班平安管理体系人工挖孔桩钢筋笼加工与吊装平安技术交底施工班组设1名兼职平安员,负责人工挖孔桩钢筋笼加工与吊装平安技术交底施工过程中的各项平安工作的落实,做到每天讲平安,时时讲平安,到处讲平安,把平安工作作为头等事件来抓,把各种平安隐患毁灭在萌芽之中。
工班平安员及工班长在工区经理及安质部部长的指导下全面、严格、准时落实项目部有关平安管理措施及项目部领导的紧张的有关平安的指示。
三平安管理制度1 平安技术交底制度在人工挖孔桩钢筋笼加工与吊装平安技术交底施工前,由安质部长对全体施工人员举行平安技术交底,学习本企业的平安规则制度、平安基本常识、现场的平安注重事项。
2 平安教导制度要求施工人员要牢固树立“平安第一,预防为主”的意识,克服麻痹思想,做到思想上重视,生产中严格执行各项操作规程。
电焊工等特种工种人员必需经培训、考试合格之后,持证上岗。
全体人员要提升平安意识和自我庇护能力,做到“三不损害”。
入场工人经过三级平安教导培训合格后方能上岗。
每个工班在上班前,由工班长对本班工人举行班前5分钟平安教导,并做好记录。
3平安检查制度人工挖孔桩钢筋笼加工与吊装平安技术交底工班兼职平安员要天天举行平安检查,项目部平安员每日对工地举行巡察。
对检查出的问题当初制定措施,指定专人负责限时落实整改,并当天制定出预防措施,将整改结果与预防措施上报项目部平安质检部。
4 兼职平安员跟班作业制度兼职平安人员要佩带“平安员”标志,跟班作业,并且对随时检查出的问题准时实行措施,准时上报项目部。
5 平安警示制度在施工现场的门口悬挂“平安生产”等标识牌,在电焊机、电动卷扬机和配电箱等设配上悬挂标识牌。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋笼制作
钢筋半成品是怎么做 成的,如何制作?
钢筋笼半成品
钢筋笼制作
钢筋笼主筋钢筋接头处理
钢筋笼主筋螺纹抽丝
钢筋笼制作
钢筋直螺纹套筒安装
钢筋笼加强箍筋制作
钢筋笼制作
钢筋笼加强箍筋定位安装
钢筋笼主筋焊接
钢筋笼制作
钢筋笼盘圆钢筋安装
钢筋笼保护层钢筋安装
钢筋笼制作接头对接。Fra bibliotek(6)对加工好的钢筋笼,半丝端必须加上保护措施,使用透明胶带或专门保护套,以免在运输 过程中碰撞,导致无法连接。
钢筋笼制作
钢筋笼制作
钢筋笼制作
5、螺旋箍筋安装 螺旋箍筋采用调直机调直,再卷成适合各种直径钢筋笼的圆盘。待每节钢筋笼主骨架成型后按 设计要求缠绕绑扎。螺旋箍筋按照设计图纸要求分10cm和20cm两种等间距布置。一般螺旋箍筋和主 筋采用点焊和绑扎两种方式,成梅花型分布。 6、定位钢筋安装 为保证钢筋笼竖向轴线垂直度及混凝土保护层厚度,应在钢筋笼外周焊接定位钢筋进行控制, 定位钢筋从桩顶每2m一道布置,每道等间距布置四个。 7、声测管安装 声测管单根长度为8m,根据每节钢筋笼长度配置声测管,声测管根数根据桩基直径确定,桩径
钢筋笼制作
4、钢筋笼骨架制作 (1)把主筋摆在平整的工作台上,在其上面标明加强箍筋的位置,加强箍筋按照2m间距布置。 (2)加强箍筋上标记位置对准主筋标记箍筋位置,扶正加劲筋并使其与主筋垂直后进行电焊。 依次,在一根主筋上焊好全部加劲筋。 (3)在钢筋笼骨架两端各站一人转动骨架,将其余主筋逐根对照加强箍筋标记位置依次焊好。 注意在一侧竖直放置一块挡板,使每节主筋一端处于同一平面。 (4)下节钢筋笼骨架焊接前,应和上节钢筋笼骨架进行试拼,主筋钢筋接头依次连接,钢筋笼 骨架制作完毕后,再依次拆除接头。 (5)钢筋笼笼骨架试拼拆除前,应对每两根相邻主筋钢筋用红油漆进行标记,以便钢筋笼安装
目录
Contents
一、施工准备 二、钢筋笼制作 三、钢筋笼安装 四、成品及环境保护
钢筋笼安装
1、钢筋笼存放及运输 钢筋笼采用砖砌地梁架空存放,覆盖彩条布,钢筋笼堆放层数不宜超过两层。挂好标识牌,注 明桩号、节段号,直径、全笼长。整节钢筋笼运输采用自制运输平车运输至现场安装,运输时车上 要设有拖架。钢筋笼装车时要保证每个加劲筋处设支承点,各支承点高度相等,以保证笼子不变形。 在运输中标志牌不得刮掉,便于校对检验,同时钢筋笼加强箍筋处设置十字撑钢筋,防止吊装运输 过程中变形。
钢筋笼制作及安装三级技术交底
墨水湖立交项目部
交融天下
建者无疆
目录
Contents
一、施工准备 一、施工准备 二、钢筋笼制作 三、钢筋笼安装 四、成品及环境保护
施工准备
1、准备好制作钢筋笼所需场地、工具,合理划分钢筋笼原材料仓库;成品、半成品堆放区;钢 筋笼加工区,形成流水作业,互不干扰。钢筋笼加工胎架场地必须硬化,胎架长度必须满足钢筋笼 预拼长度,受场地限制,至少满足两节钢筋笼预拼长度,即9+9+1+1=20m。 2、除锈、矫直:铁锈形成初期,钢筋表面呈黄褐色斑点,称为色锈或水锈。一般可以不处理。 但对冷拔钢丝端头和焊接点附近必须清除干净,以保证焊点的导电性能和焊接质量。当钢筋表面形 成一层氧化铁皮,用锤击就可剥落时,就必须予以清除干净。钢筋笼盘圆必须进行矫正处理后方可 使用。 3、钢筋笼主筋接头必须垂直、平齐,不得有马蹄形或翘曲,使用前必须掐头去尾,不满足要求 的,使用砂磨机磨平。
4、钢筋进场,操作人员只能一捆一捆的卸货,保证安全,每层钢筋下垫方木,方便转运。
5、钢筋加工前,必须检查所有加工设备性能是否完好,作业人员配备齐全必须劳保用品。
施工准备
钢筋笼制作胎架
施工准备
水锈钢筋
锈蚀严重钢筋
施工准备
待处理钢筋端头
目录
Contents
一、施工准备
二、钢筋笼制作 二、钢筋笼制作
钢筋笼制作
套筒长度
长丝
标准丝
钢筋笼制作
2、钢筋笼主筋下料长度确定 已知桩基桩长为38m,桩径为1.2,钢筋笼长度为39.4,主筋N1为6根,长度为钢筋笼长度,主筋 N1a为6根,长度为32.4。原材钢筋长度为定尺9m一根,钢筋接头按错开1m长度布置,同一断面上接 头数量不大于主筋根数的50%。求钢筋笼应按照几个节段制作,钢筋笼每根主筋下料长度和根数。
钢筋笼制作
钢筋下料长度和根数计算
钢筋下料长度
9(m)
8(m)
6.4(m) 4.4(m) 3.4(m)
钢筋根数
钢筋笼制作
钢筋笼制作
钢筋下料长度和根数计算
钢筋下料长度
9(m)
8(m)
6.4(m) 4.4(m) 3.4(m)
钢筋根数
33
9
6
3
3
钢筋笼制作
3、加强箍筋制作 加强箍筋下料满足πD+5d长度要求,其中D 为加强箍筋直径,d为钢筋直径。弯曲及焊接成型 需保证箍筋的圆度和直径,双面焊接必须≥5d且焊 缝饱满,无气泡,无焊渣。加强箍筋应先使用弯 弧机进行预弯,然后放在对应直径箍筋胎架上进 行焊接成型。焊接前用钢筋将其电焊固定,防止 双面焊导致加强箍变形。加工好的加强箍筋用石 膏笔等分标记主筋焊接位置。
钢筋笼安装
2、钢筋笼安装前期准备和起吊方法 桩基成孔后,应桩基场地进行清理,确保吊机就位支腿有效工作范围,吊机尾部距离桩基为2~3 米,同时保证运输钢筋笼车辆畅通。对桩基护筒周围进行加固处理,并在护筒两边垫枕木,枕木高 度高于护筒顶。配备清水管、钢丝绳、卡环、扁担、管钳、液压钳等安装工具。 钢筋笼吊装采用25t汽车吊,吊放就位时采用两吊点法,第一吊点设在骨架的下部,第二吊点设 在骨架长度的中点到上三分之二点之间。起吊时,先提第一吊点,使骨架稍提起,再与第二吊点同 时起吊。钢筋笼上升一定高度后,随着第二吊点不断上升,慢慢放松第一吊点,直到骨架与地面或 平台垂直。
钢筋笼声测管安装
钢筋笼制作
1、钢筋笼主筋加工 主筋加工前应对主筋进行掐头去尾处理,保证端头垂直、齐平。主筋进行直螺纹抽丝前,应对 直螺纹抽丝机进行调试,并做钢筋直螺纹套筒连接试验,试验合格方可投入使用。抽丝完的钢筋应 进行钢筋直螺纹接头二次打磨处理,保证对接质量。主筋在车丝时应注意标准丝和长丝的长度:标 准丝长度误差:L/2+1P,长丝长度L+1P(L为套筒长度 ,P为螺距)。
小于等于1.5m钢筋笼采用3根声测管,桩径以上1.5m桩径钢筋笼采用4根声测管。底笼声测管使用铁
丝与主筋绑扎牢靠,2m绑扎一道。其他钢筋笼声测管与主筋临时绑扎,待安装钢筋笼过程中再绑扎 牢靠,同时声测管保证顺直,声测管长度高于地面0.2m,方便超声波检测。
钢筋笼制作
8、吊筋制作 吊筋必须是2根大于Φ20的钢筋,且 长度现场量取,吊筋长度=H-L+h1+h2+l, 其中:H为设计孔深,L为钢筋笼长度、 h1枕木高于护筒高度、h2为扁担高度、l 焊接搭接长度。吊筋吊耳直径必须大于扁 担宽度。
