施工组织设计的编制审批程序

施工组织设计的编制审批程序

施工组织设计的编制审批程序引言概述:施工组织设计是工程建设中非常重要的一环,它直接影响到工程的质量、进度和安全。

因此,施工组织设计的编制和审批程序至关重要。

本文将详细介绍施工组织设计的编制审批程序,匡助读者更好地了解这一过程。

一、编制程序1.1 制定施工组织设计计划:确定编制施工组织设计的时间节点和责任人,明确工作任务和目标。

1.2 采集资料:采集项目相关的设计文件、技术规范、施工图纸等必要资料。

1.3 初步设计:根据项目实际情况和要求,进行初步的施工组织设计方案设计。

二、审批程序2.1 编制施工组织设计方案:根据初步设计方案,制定详细的施工组织设计方案。

2.2 内部审批:由项目相关部门进行内部审批,确保设计方案符合相关规范和要求。

2.3 外部审批:将设计方案提交给相关主管部门或者专家进行外部审批,获得审批意见。

三、修改和完善3.1 接受审批意见:根据内部和外部审批的意见,对设计方案进行修改和完善。

3.2 重新审批:经过修改后的设计方案再次提交审批,确保设计方案符合要求。

3.3 最终确定:经过多次审批和修改后,最终确定施工组织设计方案。

四、施工实施4.1 传达设计方案:将最终确定的施工组织设计方案传达给施工人员,确保他们了解设计要求。

4.2 监督实施:监督施工过程中的实施情况,确保按照设计方案进行施工。

4.3 处理问题:及时处理施工中浮现的问题,确保施工进度和质量。

五、总结评估5.1 完工验收:施工完成后进行验收,评估施工组织设计的实施情况。

5.2 总结经验:总结施工组织设计的编制和实施过程,提出改进建议。

5.3 形成文件:将总结评估的结果形成文件,作为今后类似项目的参考。

通过以上详细介绍,相信读者对施工组织设计的编制审批程序有了更清晰的了解。

在实际工程建设中,严格按照规定的程序进行施工组织设计的编制和审批,将有助于提高工程质量和安全,保证工程顺利进行。

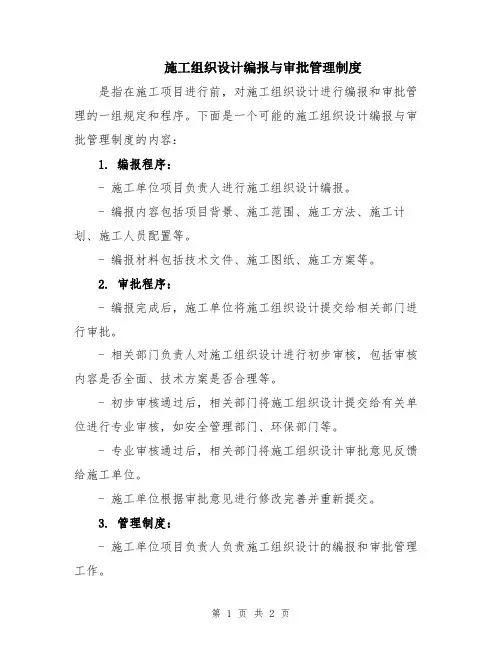

施工组织设计编报与审批管理制度

施工组织设计编报与审批管理制度

施工组织设计编报与审批管理制度是指在施工项目进行前,对施工组织设计进行编报和审批管理的一组规定和程序。

下面是一个可能的施工组织设计编报与审批管理制度的内容:
1. 编报程序:
- 施工单位项目负责人进行施工组织设计编报。

- 编报内容包括项目背景、施工范围、施工方法、施工计划、施工人员配置等。

- 编报材料包括技术文件、施工图纸、施工方案等。

2. 审批程序:
- 编报完成后,施工单位将施工组织设计提交给相关部门进行审批。

- 相关部门负责人对施工组织设计进行初步审核,包括审核内容是否全面、技术方案是否合理等。

- 初步审核通过后,相关部门将施工组织设计提交给有关单位进行专业审核,如安全管理部门、环保部门等。

- 专业审核通过后,相关部门将施工组织设计审批意见反馈给施工单位。

- 施工单位根据审批意见进行修改完善并重新提交。

3. 管理制度:
- 施工单位项目负责人负责施工组织设计的编报和审批管理工作。

- 施工单位应按照相关法规和标准制定施工组织设计编报与审批管理的程序和要求。

- 相关部门应按照规定的程序和要求进行审批,并及时反馈审批意见。

- 施工单位应根据审批意见进行修改完善,并按时重新提交。

- 施工单位应建立施工组织设计编报与审批管理的档案记录,并进行定期检查和评估。

施工组织设计编报与审批管理制度的目的是保证施工组织设计的合理性和安全性,确保施工项目的顺利进行。

同时也有利于提高施工单位的组织和管理水平,保证施工过程的规范化和专业化。

施工组织设计编制及审批程序

施工组织设计编制及审批程序

施工组织设计编制及审批程序2023年,随着社会经济的不断发展和城市规模的扩大,越来越多的建筑项目需要进行施工组织设计编制及审批程序。

施工组织设计编制及审批程序是建筑工程项目实施前不可或缺的一环。

它是建筑工程项目中的一项重要管理工作,包括施工组织设计的编制、评审和审批等,其作用是确保施工安全,提高工程质量,保证项目顺利实施。

施工组织设计编制包括设计方案、理论分析、实际施工前的模拟、人员分配、施工设备与材料的配备等内容,这些都是保证建筑工程顺利进行的重要环节。

编制的施工组织设计同时会考虑施工期的安全性、施工时间的有效性、施工质量的可控性以及保质保量的指标等,从而保证工程质量。

施工组织设计的评审是建筑工程项目实施前毋庸置疑的工作。

评审者需要对施工组织设计进行全面的分析检查,以及适当的调整,确保在后期的工程施工过程中能够达到理想的施工效果。

而审批的目的是确保施工组织设计的可行性,不因施工组织设计过程中的差错而产生投资损失和安全事故等不当状况,必须征得建设单位、建设法定代表人等所有相关方面的同意,并报客户代表或监理的审查。

在施工组织设计编制、评审和审批过程中应该注意以下事项:1.精心组织,高效协调施工过程中可能遇到的各种问题和困难,确保施工过程中各项目的流程能够有效控制,保证工程进度的顺利进行;2.注重安全,尽量减少各类施工事故的发生,并协调开展紧急的救援和应急处置工作;3.注重细节,针对施工过程中可能出现的具体问题,对具体施工方案进行进一步的调整以及精细化的组织管理,并及时通报所有相关人员;4.言行一致,保持与甲方充分的沟通协商,确保施工方案的可执行性,不得有违约行为;5.独立自主,施工过程中需遵循自己的质量要求,不宜受甲方或其他相关人员的不当干涉。

总之,施工组织设计编制及审批程序在建筑工程项目的实施中占据着至关重要的地位。

各项施工组织设计必须严格依照相关法律法规,规避施工过程中的各种风险和隐患,确保建筑工程项目能够顺利进行。

施工组织设计审批流程

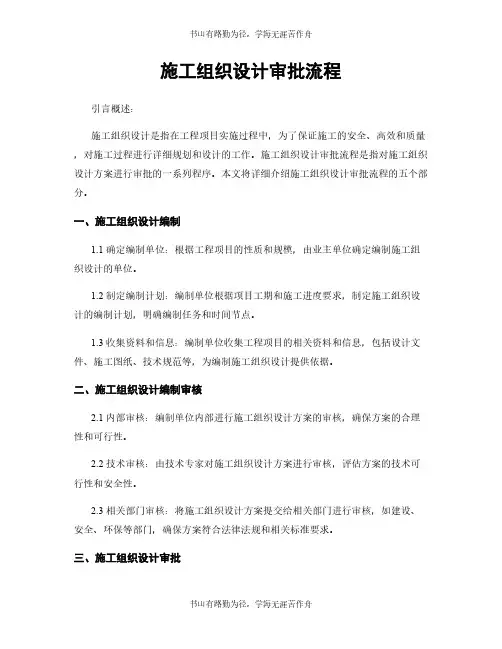

施工组织设计审批流程

施工组织设计审批流程引言概述:施工组织设计是指在工程项目实施过程中,为了保证施工的安全、高效和质量,对施工过程进行详细规划和设计的工作。

施工组织设计审批流程是指对施工组织设计方案进行审批的一系列程序。

本文将详细介绍施工组织设计审批流程的五个部分。

一、施工组织设计编制1.1 确定编制单位:根据工程项目的性质和规模,由业主单位确定编制施工组织设计的单位。

1.2 制定编制计划:编制单位根据项目工期和施工进度要求,制定施工组织设计的编制计划,明确编制任务和时间节点。

1.3 收集资料和信息:编制单位收集工程项目的相关资料和信息,包括设计文件、施工图纸、技术规范等,为编制施工组织设计提供依据。

二、施工组织设计编制审核2.1 内部审核:编制单位内部进行施工组织设计方案的审核,确保方案的合理性和可行性。

2.2 技术审核:由技术专家对施工组织设计方案进行审核,评估方案的技术可行性和安全性。

2.3 相关部门审核:将施工组织设计方案提交给相关部门进行审核,如建设、安全、环保等部门,确保方案符合法律法规和相关标准要求。

三、施工组织设计审批3.1 提交审批申请:编制单位将施工组织设计方案及相关资料提交给审批机构,填写审批申请表格,并注明审批的具体要求和时间要求。

3.2 审批机构初审:审批机构对施工组织设计方案进行初步审查,核实方案的完整性和合规性。

3.3 审批机构终审:审批机构对施工组织设计方案进行终审,评估方案的技术可行性、安全性和合理性,决定是否批准。

四、施工组织设计审批结果4.1 批准:审批机构认可施工组织设计方案,出具审批批复文件,允许施工单位按照方案进行施工。

4.2 退回修改:审批机构对施工组织设计方案提出修改意见,要求编制单位进行修改,并重新提交审批。

4.3 拒绝:审批机构认为施工组织设计方案存在严重问题或不符合法规要求,拒绝批准。

五、施工组织设计审批的意义和作用5.1 保障施工安全:通过审批流程,确保施工组织设计方案符合安全要求,减少施工事故的发生。

施组编制与审批流程

施组编制与审批流程

施组编制与审批流程一、施组编制流程施组编制是指根据组织机构的需求和岗位职责的不同,对各个岗位进行编制,确定各岗位的职能和权限,进而保障组织的机构设置的合理性和运转的顺畅性。

1.需求评估:组织机构在施组编制前需要先进行需求评估,明确当前的组织结构是否需要调整,以及需要新增或删除哪些岗位。

2.岗位描述与职责:根据需求评估的结果,对每个岗位进行详细的描述和职责分配,明确岗位的主要工作内容、职责范围和权限等。

3.编制设定:根据岗位描述和职责,确定每个岗位的编制数,即需要招聘或调配的员工数量。

4.编制申请:由各部门、或人力资源部门负责提交编制申请,包括申请岗位的需求背景、业务和工作需要等。

5.审批与授权:编制申请由组织机构的上级领导或人力资源部门进行审批和授权,确保编制的合理性和符合组织发展战略目标。

6.编制发布:经过审批和授权后,编制信息通过组织机构内部的通知、公告或邮件等形式发布,向相关部门和人员发送编制消息。

7.编制调整:随着组织机构的发展和业务需求的变化,编制可能需要进行调整。

调整的方式可以根据实际情况采用内部调动、招聘或员工离职等方式。

二、施组审批流程施组审批流程是在组织机构进行编制申请后,相关部门和人员进行审批的过程,确保编制申请的合理性和符合组织的发展战略。

1.初步审批:编制申请提交后,相关部门或领导对申请进行初步审核,比较申请的合理性和编制的必要性。

2.审查与核实:对初步审批通过的申请进行进一步的审查与核实,包括与组织机构的发展战略是否相符、编制是否合理等。

3.意见征询:组织机构可以向其他相关部门、专家或相关人员征求意见,以确保多方面的意见被纳入审批过程。

4.终审与批准:最终的审批决策由组织机构的上级主管部门或领导负责,对编制申请进行终审,批准或驳回编制申请。

5.审批结果通知:编制申请的审批结果通过书面或口头的形式通知相关部门和人员,并告知下一步的操作流程。

6.执行与跟踪:编制申请获得批准后,组织机构需要及时执行编制的安排,并进行后续的跟踪和评估,以确保编制的有效性和合理性。

一般施工方案编制和审批流程

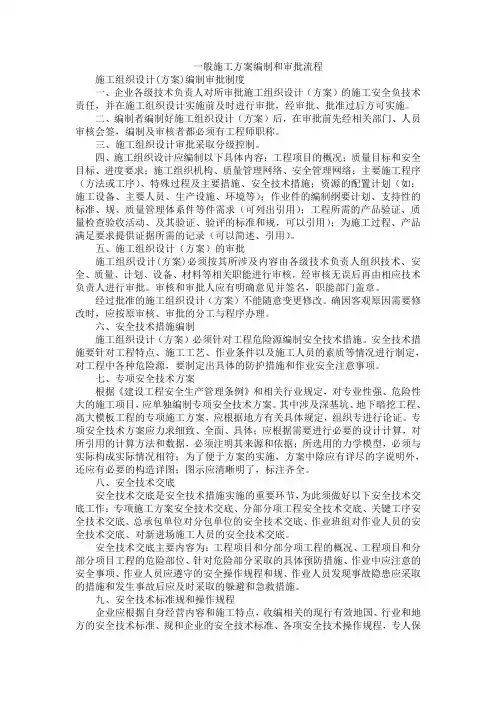

一般施工方案编制和审批流程

一般施工方案编制和审批流程施工组织设计(方案)编制审批制度一、企业各级技术负责人对所审批施工组织设计(方案)的施工安全负技术责任,并在施工组织设计实施前及时进行审批,经审批、批准过后方可实施。

二、编制者编制好施工组织设计(方案)后,在审批前先经相关部门、人员审核会签,编制及审核者都必须有工程师职称。

三、施工组织设计审批采取分级控制。

四、施工组织设计应编制以下具体内容:工程项目的概况;质量目标和安全目标、进度要求;施工组织机构、质量管理网络、安全管理网络;主要施工程序(方法或工序)、特殊过程及主要措施、安全技术措施;资源的配置计划(如:施工设备、主要人员、生产设施、环境等);作业件的编制纲要计划、支持性的标准、规、质量管理体系件等件需求(可列出引用);工程所需的产品验证、质量检查验收活动、及其验证、验评的标准和规,可以引用);为施工过程、产品满足要求提供证据所需的记录(可以简述、引用)。

五、施工组织设计(方案)的审批施工组织设计(方案)必须按其所涉及内容由各级技术负责人组织技术、安全、质量、计划、设备、材料等相关职能进行审核,经审核无误后再由相应技术负责人进行审批。

审核和审批人应有明确意见并签名,职能部门盖章。

经过批准的施工组织设计(方案)不能随意变更修改。

确因客观原因需要修改时,应按原审核、审批的分工与程序办理。

六、安全技术措施编制施工组织设计(方案)必须针对工程危险源编制安全技术措施。

安全技术措施要针对工程特点、施工工艺、作业条件以及施工人员的素质等情况进行制定,对工程中各种危险源,要制定出具体的防护措施和作业安全注意事项。

七、专项安全技术方案根据《建设工程安全生产管理条例》和相关行业规定,对专业性强、危险性大的施工项目,应单独编制专项安全技术方案。

其中涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,应根据地方有关具体规定,组织专进行论证。

专项安全技术方案应力求细致、全面、具体;应根据需要进行必要的设计计算,对所引用的计算方法和数据,必须注明其来源和依据;所选用的力学模型,必须与实际构成实际情况相符;为了便于方案的实施,方案中除应有详尽的字说明外,还应有必要的构造详图;图示应清晰明了,标注齐全。

施工组织设计审批流程

施工组织设计审批流程

施工组织设计审批流程一、背景介绍施工组织设计是指在建设工程施工前,为了合理、安全、高效地组织施工活动,确保施工质量和工期的同时,对施工方案、施工方法、施工工艺、施工机械设备、施工人员等进行科学合理的设计与安排。

审批流程是指在施工组织设计编制完成后,需要经过相关部门的审批程序,以确保施工组织设计符合法律法规和相关标准要求。

二、施工组织设计审批流程详解1. 提交申请施工方向相关部门提交施工组织设计审批申请,申请材料包括施工组织设计文件、相关资质证书、工程规划许可证等。

2. 材料初审相关部门对提交的申请材料进行初步审核,确认材料齐全、符合要求后,进入下一步审批环节。

如发现材料不齐全或不符合要求,将要求施工方进行补正。

3. 专家评审相关部门组织专家对施工组织设计文件进行评审,评审内容包括施工方案、施工方法、施工工艺、施工机械设备、施工人员等。

专家根据自身专业背景和经验,对施工组织设计的科学性、合理性、可行性进行评估和意见反馈。

4. 审批决策根据专家评审意见和相关法律法规要求,审批部门进行综合评估,并做出审批决策。

决策结果可以是通过、不通过或者需要修改后重新提交。

5. 审批结果通知审批部门将审批结果以书面形式通知施工方,通知内容包括审批意见、审批结果和需要补正的内容(如果有)。

如果审批结果为通过,施工方可以按照施工组织设计进行后续施工准备工作;如果审批结果为不通过,施工方需要根据审批意见进行修改后重新提交申请。

6. 监督检查审批部门将对已通过审批的施工组织设计进行监督检查,以确保施工方按照设计要求进行施工,保证施工质量和工期。

7. 完工验收施工方在施工完成后,需要向相关部门申请施工组织设计的完工验收。

相关部门将对施工方提交的完工报告和相关资料进行审查,并进行现场检查。

如符合要求,将进行施工组织设计的验收,并发放相应的证书或批复文件。

三、施工组织设计审批流程的意义和作用1. 保证施工质量和工期通过施工组织设计审批流程,可以确保施工方案、施工方法、施工工艺、施工机械设备、施工人员等的科学合理性,从而保证施工质量和工期。

施工组织设计的编制审批程序

施工组织设计的编制审批程序

施工组织设计的编制审批程序引言概述:在施工项目中,施工组织设计是非常重要的一环,它直接影响到施工工程的质量、进度和安全。

因此,施工组织设计的编制审批程序也显得尤为重要。

本文将详细介绍施工组织设计的编制审批程序,帮助读者了解该过程的具体内容和流程。

一、编制审批程序的准备阶段1.1 制定编制审批程序的相关文件在开始编制施工组织设计之前,需要明确编制审批程序的相关文件,如审批流程图、审批表格等,以确保整个过程有条不紊地进行。

1.2 确定编制审批程序的责任人员在准备阶段,需要明确编制审批程序的责任人员,包括审批人员、编制人员、审核人员等,以确保每个环节都有专人负责,避免出现漏洞。

1.3 确定编制审批程序的时间节点在制定编制审批程序时,需要确定每个环节的时间节点,以确保整个过程能够按时进行,不影响施工工程的进度。

二、编制审批程序的编制阶段2.1 编制施工组织设计文件在编制阶段,需要按照相关规范和标准,编制施工组织设计文件,包括施工组织设计说明书、施工组织设计图纸等,确保设计的完整性和准确性。

2.2 编制审批程序的逐级审批在编制完施工组织设计文件后,需要按照编制审批程序的规定,进行逐级审批,确保每个环节都符合相关规定,避免出现问题。

2.3 编制审批程序的修改和完善在编制阶段,如果发现施工组织设计文件存在问题或不完善之处,需要及时进行修改和完善,确保最终审批通过。

三、编制审批程序的审批阶段3.1 提交审批申请在编制完成并修改完善施工组织设计文件后,需要将文件提交给相关审批部门,填写审批申请表格,并按照规定的程序进行提交。

3.2 审批程序的逐级审批提交审批申请后,相关审批部门将按照编制审批程序的规定,进行逐级审批,确保每个环节都符合相关规定,避免出现问题。

3.3 完成审批并颁发批复文件经过逐级审批后,如果施工组织设计文件符合相关规定,审批部门将颁发批复文件,确认该设计文件已经通过审批,可以进行施工。

四、编制审批程序的监督阶段4.1 监督施工组织设计的执行在审批通过后,需要对施工组织设计的执行情况进行监督,确保施工过程中按照设计文件进行施工,避免出现偏差。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
8
审核
公司技术管理中心主任
公司技术管理中心主任对施组进行审核,重点审核施组中涉及施工方案的可行性、安全可靠性。
9
组织召开评审会
公司技术管理中心主任
公司技术管理中心主任组织召开施组评审会,参会人员包括公司工程部、物机部、安质部及技术管理中心的专业工程师和专家,从工程施工技术方面、安全质量方面及资源配置方面等为施组提出改进意见,负责施组审核的技术管理中心专业工程师记录会议意见并撰写施组审核意见。
10
会签
公司各相关部门专业工程师、专家
参加评审会的各部门专业工程师及与会专家对施组审核意见进行修改并会签,确认审核意见内容准确无误。
11
签发审核意见
公司技管理术中心主任
由公司各相关部门专业工程师确认后,技术管理中心专业工程师将施组审核意见上报至技术管理中心主任,主任在审核意见上签字确认。
12
修改完善施组
14
审批
公司总工程师
公司总工程师审阅施组内容并在《XX工程XX合同段施工组织设计》扉页上签字审批。
Ⅰ级施组公司总工程师签署“同意上报”并签字后上报局技术管理中心审批,待局审批意见下发后进入步骤12。
Ⅱ级施组可直接进入下一流程。
15
发放施组至项目经理部
公司技术管理中心经办人
公司技术管理中心经办人将审批后的施组登记后返还给项目经理部,并留存一份备案。
审核完毕后,在报审表签署“同意上报”。
6
登记台帐
公司技术管理中心经办人
公司技术管理中心经办人收到项目经理部或代局指施组的审批申请后,根据技术分工送至相应专业工程师,并进行台账登记,内容包括项目特点、上报时间、项目负责人及技术负责人,以便追踪施组编制的进展情况。
7
审核
公司技术管理中心专业工程师
公司技术管理中心专业工程师对报送的施组进行审核,审查施组的格式是否规范、内容是否完整、数据是否准确、图表是否清晰,要重点审核结构计算、工序能力计算及临时工程设计等是否正确。旨在确保施组的先进性及经济合理性。
16
施组实施
项目经理部项目经理
施组经批准生效后,项目经理部项目经理严格按施组要求具体组织落实施组实施,对施组实行动态管理。
17
检查施组实施情况
公司代局指
专业工程师
代局指技术部门专业工程师不定期地检查施组的实施情况,包括现场检查及内业资料等,如有不按施工组织设计操作的,当即指正,严重者代局指领导通报,由代局指下达处罚措施。
1
施工组织设计研讨会
项目经理
Ⅰ级施组明确施工组织设计编制原则和思路,决定施工组织设计中项目部组建、临时工程布置、劳务分包模式、劳务队伍专业组成和数量、关键机械设备配置、主要材料采购方式、主要工程施工方案选定等重大事项,形成施工组织设计编制纲要。
项目开工后15天内完成
2
施组成稿报批
项目经理
新中标项目1个月之内要完成总体施组编制工作;2个月内完成施组的评审工作。施组应比项目开始实施提前1个月编制成稿报批。
4
审核
公司代局指
专业工程师
代局指技术部门专业工程师对各分部报送的施组进行审核,审查施组的格式是否规范、内容是否完整、数据是否准确、图表是否清晰,涉及的方案是否可行,旨在确保施组的技术可行性及经济合理性。
5
审核(批)
公司代局指
总工程师
代局指总工程师审核施组内容,审核重点主要关注结构计算、工序能力计算及临时工程设计等,旨在确保施组涉及的方案措施具体、安全可靠。
施工组织设计编制与审批流程说明:
编号
流程步骤
责任部门
/责任人
流程步骤描述
完成时间描述
输出文档
备注
流程总说明
施工组织设计编制与审核流程主责部门:技术中心
设计文件审核流程共有19个步骤,施组编制前召开施工组织设计研讨会,形成编制纲要。项目部按照编写纲要编写实施性施组,编制成稿后报公司技术中心经办人,经办人分发给专业工程师审核其格式、先进性、经济性等内容。技术中心主任组织公司各部门召开方案评审会,形成会议纪要。项目总工程师根据纪要意见进行修改完善报公司。Ⅱ级施组公司技术管理中心经办人将审批后的施组登记后返还给项目经理部遵照执行。Ⅰ级施组报局技术中心审批,项目总工根据局意见修改后报公司、局备案后返还给项目经理部遵照执行。执行过程中出现变更需要审批单位审批批准后方可执行。
项目经理部总工程师
项目经理部总工程师根据技术管理中心签发的施组审核意见,对施组进行修改、完善,并最终形成《XX工程XX合同段施工组织设计》,项目经理部负责人签署意见并在报审稿扉页审核栏上签字确认。
13
审核
公司技术管理中心专业工程师
公司技术管理中心专业工程师审核施组内容是否按审核意见修改完毕,同意后在《XX工程XX合同段施工组织设计》,扉页上签字确认。
施组在实施过程中如果出现重大的结构性调整和变更,则转入下一步;
如果没有出现此情况,则流程结束。
19
召开评审会决定施组变更
公司各部门专业工程师
当施组在实施过程中需要进行重大的结构性调整和变更时,项目经理部向公司技术管理中心提出变更报告。
公司技术管理中心组织各部门专业工程师召开专业评审会,讨论施组变更方案的可行性并出具评审意见,项目经理部根据该评审意见变更施组。
Ⅰ级施组项目,公司技术管理中心专业工程师收到项目报来的变更报告后及时上报局技术管理中心。
如果有代局指的项目转至步骤03。
如果没有代局指的项目转至步骤06。
项目开工后一个月内完成
3
登记台帐
公司代局指技术部门经办人
代局指技术部门经办人收到各分部施组的审批申请后,根据项目情况制定相应专业工程师进行审核,并进行台账登记,内容包括项目特点、上报时间、项目负责人及技术负责人,以便追踪施组审批的进展情况。
18检查施组实施情况Fra bibliotek公司各部门专业工程师
对危险性较大的分部分项工程,根据《中铁四局集团危险性较大的分部分项工程施工方案编制实施细则》,公司各部门专业工程师不定期地检查项目的施工组织设计实施情况,包括现场检查及审阅从现场反馈的各类报表、报告等,如有不按施工组织设计操作的,当即指正,严重者向公司领导通报,由公司下达处罚措施。
