墩柱施工外观总结报告

合集下载

墩柱首件总结报告

墩柱首件总结报告

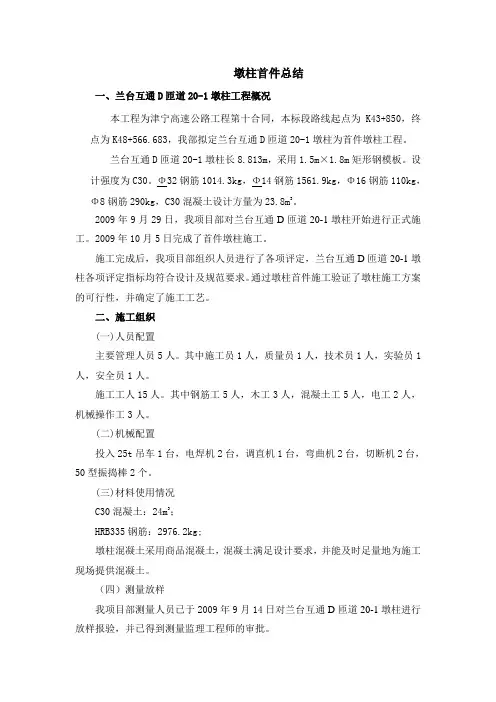

墩柱首件总结一、兰台互通D匝道20-1墩柱工程概况本工程为津宁高速公路工程第十合同,本标段路线起点为K43+850,终点为K48+566.683,我部拟定兰台互通D匝道20-1墩柱为首件墩柱工程。

兰台互通D匝道20-1墩柱长8.813m,采用1.5m×1.8m矩形钢模板。

设计强度为C30。

Φ32钢筋1014.3kg,Φ14钢筋1561.9kg,Φ16钢筋110kg,Φ8钢筋290kg,C30混凝土设计方量为23.8m3。

2009年9月29日,我项目部对兰台互通D匝道20-1墩柱开始进行正式施工。

2009年10月5日完成了首件墩柱施工。

施工完成后,我项目部组织人员进行了各项评定,兰台互通D匝道20-1墩柱各项评定指标均符合设计及规范要求。

通过墩柱首件施工验证了墩柱施工方案的可行性,并确定了施工工艺。

二、施工组织(一)人员配置主要管理人员5人。

其中施工员1人,质量员1人,技术员1人,实验员1人,安全员1人。

施工工人15人。

其中钢筋工5人,木工3人,混凝土工5人,电工2人,机械操作工3人。

(二)机械配置投入25t吊车1台,电焊机2台,调直机1台,弯曲机2台,切断机2台,50型振捣棒2个。

(三)材料使用情况C30混凝土:24m3;HRB335钢筋:2976.2kg;墩柱混凝土采用商品混凝土,混凝土满足设计要求,并能及时足量地为施工现场提供混凝土。

(四)测量放样我项目部测量人员已于2009年9月14日对兰台互通D匝道20-1墩柱进行放样报验,并已得到测量监理工程师的审批。

三、工艺流程墩柱施工工艺框图四、施工方法1、脚手架搭设首先沿墩柱四周用钢管搭设绑扎脚手架,脚手架搭设形式为双排构造,搭设时在其中一侧设于施工人员上下的楼梯一处,按天津市建设安全监督管理站下发的《脚手架安装技术规范》搭设脚手架。

2、钢筋加工及安装钢筋进场后,按不同规格、等级、牌号及生产厂家分批验收,分批存放,且设置标志牌加以标识。

墩柱总结

墩柱总结

贵州省三穗至黎平高速公路第LJ4合同段桥梁墩柱首件施工总结中铁十七局集团第四工程有限公司贵州省三穗至黎平高速公路第4合同段二O一二年十二月十一日桥梁墩柱施工总结根据总监办《三黎高速公路项目管理办法》和施工标准化文件的要求,以及A 监办下发的《关于贯彻落实首件工程验收制度的通知》的相关要求,为保证桥梁的施工质量,我项目部在展龙坳大桥右幅1号墩柱进行了首件工程施工。

现将桥梁墩柱施工情况总结如下:一.工程概况展龙坳大桥为分离式路基桥,中心里程为ZK45+010、YK44+948.5,左幅桥型总体布置为为12×20m ,右幅桥型总体布置为5×20m ,桥梁上部采用后张法预应力混凝土T 梁,先简支后结构连续。

桥梁基础为桩基和扩大基础,墩柱为圆柱式墩,直径1.4m ,计30根。

二﹑施工工艺2.1 圆柱实心墩施工工艺流程2.2 控制参数 2.2.1 测量放样以各个桥墩每幅为单元,每个桥墩2根墩柱,采用一次性放线施工,以保证其横向在同一轴线上,测量工作内容包括竖直度、墩柱的纵横轴线,放出墩柱顶高程,控制墩柱垂直度等。

测量班放线后通知监理验收,验收合格后通知架子队搭设支架。

具体操作如下:测量放样钢筋笼制作绑扎钢筋 缆索固定安装模板浇捣砼制取试块砼拌制拆模养生首先凿除桩顶(系梁顶)表面全部浮浆,直至设计标高,整修好接茬钢筋,然后在桩顶(系梁顶)上测放中点或四个角点,圆柱墩和矩形实心墩须在系梁施工前焊接安装墩柱钢筋笼或接长预埋钢筋。

2.2.2 支架的搭设架子队在墩柱控制线放线完毕后开始支架的搭设施工,为便于钢筋笼的绑扎焊接和模板的安装施工,在墩柱钢筋绑扎前,需用Ф48mm钢管搭设支架,支架利用地系梁(达到设计强度)作为支撑,然后在支架上铺设楼梯及操作平台。

脚手架要求搭设牢固,扣件螺栓应拧紧,纵横向钢管应保持在一条直线上,纵向脚手管的连接须采用扣件对接的连接方式,整体稳定性好。

支架搭设完成后进入钢筋工程的施工2.2.3 墩柱钢筋安装钢筋在钢筋加工场加工成半成品,用汽车运至施工现场绑扎成型,然后用25t汽车吊整体吊装,再与基桩钢筋进行焊接,钢筋笼尽量保持垂直,不能偏离轴线,以免以后立柱模板安装困难,钢筋笼绑扎完成之后应立即将其与周边支架钢管临时固定在一起,以免钢筋笼倾斜。

墩柱首件施工总结

墩柱首件施工总结

首件工程(墩柱)施工总结一、工程概况广东省龙川至怀集公路连平至英德段TJ21合同段,起点里程桩号K175+184.147,终点里程桩号K183+100,路线全长7.916Km,全线桥梁7座,桥长共计896m,圆墩柱共102根,其中1.4米直径墩柱24根,1.1米直径墩柱16根,1.2米直径墩柱62根。

项目部选择竹子坑1#大桥右1-2#桥墩立柱作为本合同段的墩柱首件工程,右1-2#墩圆形立柱直径1.4m,柱高4.95m,墩柱顶高程按设计图纸进行控制,混凝土设计标号C35,无系梁。

二、墩柱首件工程施工质量我项目部于2016年4月10日在K179+787.7大桥处组织施工力量,按照批复的首件工程(墩柱)施工方案的要求,对立柱钢筋笼进行了检查验收,对接桩处焊接在业主代表和总监办的见证下进行了立柱钢筋笼的验收。

4月15日在监理工程师全过程的指导下,进行了Ф1.4m墩柱首件的砼浇筑,首件墩柱浇筑高度为4.95m, 砼浇筑于21:00结束。

于2016年4月16日16:00拆除墩柱模板。

外观鉴定:砼表面平整,施工缝平顺、无错台,砼表面色泽、纹理一致、光洁度一般,砼表面无蜂窝、麻面现象,有少量气泡和砂线现象,保护层合格。

为更好的指导墩柱的规模施工,现将首件工程(墩柱)进行施工总结如下。

三、墩柱首件工程施工总结(一)、现场人员和机械配置1、现场人员配置生产负责人:魏遵广技术负责人:石义学现场技术员:党晨测量工程师:覃世创质检工程师:陈文涛现场试验:杨春专职安全员:周远东施工队伍负责人:谢赐远施工人员:10人2、机械设备配置(见主要进场机械设备表)主要进场机械设备表(二)、施工工艺1、测量放样墩位处凿毛,且清理干净后,利用全站仪定出每个立柱中心,并在墩基顶用墨线弹出相应的立柱纵横轴线,并留出相应的引线用于立模板时定位。

经测量监理工程师复核后方可进行下道工序。

2、钢筋加工、安装钢筋在钢筋加工场统一下料、制作、绑扎成型,制作成钢筋笼。

墩柱首件施工总结

墩柱首件施工总结

墩柱首件施工总结一、墩柱首件施工的那些事儿。

咱这墩柱首件施工啊,可真是一段充满故事的经历呢。

刚开始的时候呀,大家心里都有点小忐忑。

毕竟这是墩柱施工的开头炮,要是搞不好,那可就有点丢脸啦。

施工前的准备工作就像是一场大冒险的前期筹备。

我们要把各种材料都找齐喽,就像去野营之前要把帐篷、食物啥的都准备好一样。

那些钢筋啊,混凝土啊,都得是质量杠杠的。

钢筋就像是墩柱的骨架,要是它不结实,那墩柱可就成了软脚虾啦。

我们还得把施工场地收拾得利利索索的,就好比要打扫干净屋子再请客。

二、施工过程中的酸甜苦辣。

施工过程那可真是像坐过山车一样刺激。

浇筑混凝土的时候,大家都瞪大眼睛盯着呢。

那混凝土就像魔法药水一样,缓缓地流进模板里。

不过有时候也会出点小岔子,比如说混凝土的流动性不太对啦,就像做饭的时候盐放多了或者少了一样让人头疼。

模板的安装也不是个简单活儿。

要把模板弄得严丝合缝的,就像给墩柱穿上一件量身定制的衣服。

要是有一点点缝隙,那混凝土可就会偷偷跑出来,到时候墩柱的脸可就花啦。

工人们在安装模板的时候,那认真的劲儿就像在给自家孩子做玩具一样,一点点地调整,一点点地检查。

还有振捣混凝土这一步骤呢。

振捣棒在混凝土里嗡嗡作响,就像在给混凝土做按摩一样。

不过这个按摩可不能太轻也不能太重,太轻了混凝土里面会有气泡,就像蛋糕没烤熟一样,里面有蜂窝眼儿。

太重了呢,又会把模板弄变形,那可就麻烦大了。

三、从中学到的宝贵经验。

经过这一遭啊,我们可是学到了不少东西。

比如说在材料的选择上,一定要多对比几家供应商,不能光看价格,质量才是最重要的。

就像买鞋子,不能只图便宜,要是穿着不舒服,走两步就坏了,那可不行。

在施工人员的培训方面也不能马虎。

要让大家都清楚每一个步骤应该怎么做,就像教小孩子背古诗一样,得让他们理解每一句的意思。

而且在施工过程中要加强沟通,大家有啥想法或者发现啥问题,都得赶紧说出来。

不能像那种心里有事儿还憋着不说的人,最后问题越来越大就不好收拾了。

墩柱施工总结

墩柱施工总结

跨邯长铁路大桥墩柱施工总结XX集团XX高速X合同项目部2008年5月22日进行了本工程4#右幅墩柱的施工,现将4#右幅墩柱(首件)工程施工情况总结如下:一、概况本工程4#右幅墩柱施工前,我作业队观摩了我项目部跨京广铁路桥两个墩柱试验块的施工,在吸取两个试验块施工的基础上,我作业队编制了自己的墩柱施工方案。

经试验效果的对比,我队发现使用模板漆外观质量明显好于使用高级机油的效果,遂决定在墩柱、盖梁工程中使用同一品种的模板漆。

此举虽然增加了成本,但在砼外观质量上将有很大的改观。

首件墩柱为4#右幅墩柱,平均高度,模板底部在系梁顶沫砂浆找平,避免底部漏浆影响整体外观,上部用四道风绳拉紧固定。

模板内侧涂刷两遍模板漆。

二、首件施工的目的通过首件施工检查施工方案、施工工艺查找不足,熟悉施工工艺各工序的操作程序和操作要求。

观察混凝土接缝处理情况和混凝土的外观质量,找出影响混凝土外观的因素;了解脱模剂的使用效果;了解混凝土的养护效果;优选出内、外质量均佳的混凝土配合比,控制好塌落度。

三、施工过程在4#右幅墩模板安装完成后,经现场监理验收合格后进行了砼浇筑施工。

通过对整个施工过程的检查,在施工过程中主要存在的问题有:⑴砼的塌落度掌握的不是太好,浇注过程中存在坍落度变化较大的现象,尤其在开始浇筑时砼的坍落度小于配合比设计的7~9cm的限值达到5cm的坍落度;⑵通过墩柱拆模后检查墩柱外观发现底部有稍微的漏浆现象,这说明在模板支立过程中对模板底部采用砂浆封底的效果不理想;⑶模板拼接竖缝局部有漏浆;⑷模板安装前虽已经对模板拼接横缝错台使用原子灰进行了刮平,打磨没有了模板错台及接缝,但砼浇筑后此位置模板加工处理痕迹比较明显;⑸混凝土工的振捣技术还不纯熟。

对于4#右幅墩柱(首件)制作过程中出现的问题,我们进行了分析:⑴砼坍落度控制不好的原因主要是人的因素,在砼浇筑前砼施工配合比对各种集料的含水率测定不准确,砼开始搅拌时未能及时对砼坍落度进行测定调整。

墩柱工程施工总结

墩柱工程施工总结

墩柱首件工程施工总结一、编制依据1、高速公路桥梁施工设计图;2、现场调查情况;3、《公路工程质量检验评定标准》(JTG F80-2007);二、工程概况本路段地处滇中高原,金沙江、元江两大水系分水岭地带,大体上呈北高南低之势,沿线地形复杂、起伏明显,沟谷切割深,密度大,海拔高度为1610-2200米,构造较发育。

路线经过地区的地貌主要受构造、侵蚀、溶蚀及堆积作用控制,主要呈侵蚀地貌、溶蚀地貌、堆积盆地地貌等。

本地段气候湿润,降雨丰富,植被生长茂盛。

根据本地区气候及植被特点,土壤条件,路基填料类型等,以及交通部典型示范工程的要求,路基防护将体现绿色环保理念,在充分考虑边坡稳定的基础上,以植物生态为主,工程防护为辅。

植物防护采用植草结合低矮灌木的立体防护形式,辅以少量花卉及观赏性植物。

三、墩柱主要材料1、混凝土(1)墩柱及系梁均为C30混凝土。

砂、石、水的质量要求符合JTG/TF50-2001的有关规定。

2、钢筋普通钢筋采用热扎HPB300、HRB400钢筋,技术标准必须符合“GB1499.1-2008”和“GB.1499.2-2007”标准的规定。

钢筋主筋采用48根φ32螺纹钢筋,为改善接头连接强度,采用镦粗钢筋等强直螺纹连接技术;箍筋采用焊接,焊接长度单面焊10d,双面焊5d,同一截面钢筋接头不应超过50%。

四、工程主要施工方法及施工工艺墩柱均为实心墩,矩形墩柱四角设15cm倒角。

工区桥梁墩柱较多,墩柱施工面临工期紧,任务重。

根据以往同类型桥的施工经验以及墩位处地形,墩柱按以下方式施工:根据墩位地形情况及混凝土浇筑要求,墩高大于10米高墩墩柱(设有中系梁)施工采用两轮浇筑,第一轮混凝土浇筑至中系梁顶面位置,浇筑时同一幅的墩柱一起施工,第二轮混凝土浇筑至墩顶,如没中系梁的直接一轮浇筑墩顶。

墩柱采用汽车吊进行钢筋安装,输送泵进行混凝土浇筑,可直接将输送泵及汽车吊置于施工场地内进行操作,自墩柱位置在承台上搭设相应高度的钢管脚手架和楼梯,作为施工人员操作平台和上下通道。

墩柱施工首件工程评价及总结报告

墩柱施工首件工程评价及总结报告

大桥墩柱施工首件工程评价及总结报告目录一、施工说明 (1)二、施工人员情况 (1)三、施工机械设备 (2)四、施工过程及质量控制 (2)(一)施工准备 (2)(二)施工过程 (2)1、测量放样 (2)2、钢筋制作 (3)3、脚手架搭设 (3)4、模板安装 (3)5、混凝土的质量控制 (4)6、混凝土浇筑 (4)7、拆模、养生 (5)五、出现的问题、原因及解决方案 (5)六、自评意见 (6)七、结束语 (6)一、施工说明我标段首件墩柱选定**大桥左幅1-1#墩柱,桩中心里程桩号为YK30+108,直径1.5m,墩柱高10.042m,墩顶设计高程299.68m,墩底设计高程289.638m,设计C30混凝土用量17.746m³。

我标段经过细致的施工准备,严格按照相关技术规范和墩柱施工方案进行了首件墩柱的施工,具体如下:2016年1月19日:对已浇筑完毕的1#左幅系梁墩柱位臵进行凿毛处理。

2016年1月24日:测量放样,放出墩柱中心位臵并用红油漆标记;2016年1月23日:对墩柱模板进行安装定位;2016年1月25日:浇筑墩身砼。

墩身砼设计坍落度为7cm~9cm,实测坍落度为8cm;砼从导管式串筒自由倾落,砼的自由倾落高度保持在2m内距离,分层振捣高度不超过0.3m,灌注连续进行,最后浇筑完成混凝土面比设计高出2cm。

经过现场监理的监督,在我项目部相关人员的共同努力下,于2014年7月19日7:20-10:05分完成了首件墩柱的施工工作。

在施工过程中,技术人员全过程现场值班,做好了相关记录,作为总结报告的编制依据。

在经过整理分析后,可作为以后墩柱施工的参考依据,基本达到进行首件墩柱施工的重要意义。

二、施工人员情况施工现场负责人:**施工技术负责人:安全负责人:质量负责人:试验负责人:测量负责人:现场技术员:劳动力7人三、施工机械设备A3标段项目部首件墩柱工程主要施工机械表四、施工过程及质量控制(一)施工准备1、施工前对场地进行清理,并用全站仪依据设计图纸进行测量放样;2、砼配合比试配己完成并经监理工程师验证、批准;3、砂、石料、水泥、钢筋等原材料经试验室检验合格;4、对施工队伍进行技术交底;5、为工程施工所配臵的机械设备、检测仪器均己进场,并运行良好。

墩柱首件工程施工总结报告(上传)

墩柱首件工程施工总结报告(上传)

墩柱首件工程施工总结报告一、工程概况预防为主、先导试点,为此确定后续分项工程最佳人员组织、机械设备和施工工艺、为工程分项工程合格率达到100%,建设项目工程质量交工验收评定为合格,竣工验收评定为优良提供必要的保证条件。

我标段选定了K22+726.818桐溪中桥1#-8墩柱为我标段桥梁工程墩柱的首件工程。

该墩柱为圆柱墩,直径1.3m,墩身高2.609m,墩身C35砼方量为3.46m3,钢筋552.1kg。

二、首件工程施工人员、机械立柱首件工程人员、机械、材料情况详见下表参加本项首件工程的主要技术人员:劳动力配置16人,劳动力分配根据现场实际情况调配。

劳动力计划配置表主要设备计划配备表三、首件施工方案和施工工艺1、施工流程墩柱施工工艺流程详见如下墩柱施工工艺流程图。

2、施工工艺方法及施工工艺(1)、墩柱测量放样根据已批复的水准点和导线点以及经复核无误的设计坐标和高程,采用全站仪进行平面测量放样,采用水准仪器进行高程测量。

各种测量成果经监理工程师审核合格。

墩柱放样采用放出墩柱中心线,再通过拉线定出墩柱轮廓线的方法。

(2)、钢筋制作及安装本首件桐溪中桥1-8墩柱设计为桩基接系梁再接墩柱的型式,其墩柱钢筋制作与安装是在系梁砼浇筑前完成。

桐溪中桥1-8墩柱设计高2.609m。

钢筋在2#钢筋加工棚根据图纸尺寸和规格进行下料,钢筋骨架高度5.209m(1号Φ22主筋下料长度为5.245m,2号Φ22钢筋下料长度为3.653m),将下料好的钢筋按图纸所示尺寸主筋进行焊接、螺旋筋进行绑扎制作成型。

主筋间距的控制是采用在加强筋上用粉笔标间距线,箍筋间距的控制是采用在竖向主筋上用粉笔标间距线,箍筋要与主筋接触紧密。

钢筋笼成型后采用平板车运输至施工现场,采用25吨的汽车吊配合人工进行钢筋笼安装。

钢筋笼吊装采用扁担法起吊,防止钢筋笼在吊装过程中发生变形。

焊接安装成型的钢筋笼经检验牢固、稳定,钢筋数量、尺寸和规格符合图纸和技术规范的要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

墩柱施工外观总结报告
墩柱是桥梁结构中的重要组成部分,因此施工过程中的外观质量十分重要。

以下是关于墩柱施工外观质量的总结报告。

一、外观检查的重要性
在墩柱的施工过程中,及时对其外观进行检查是非常重要的。

合格的外观质量不仅能够确保墩柱的美观度,更能够保证其结构的稳定性、耐久性等方面。

而未经检查的墩柱可能会存在一些质量缺陷,如混凝土鼓包、裂缝、抛磨痕迹等,这些都会对桥梁的使用寿命造成极大的影响。

二、墩柱施工中需注意的外观问题
1. 混凝土振捣
优质的混凝土经过振捣处理可以使其质地更加坚实,从而提高墩柱的稳定性。

因此,墩柱施工中应当注重振捣工作,确保混凝土浇筑均匀,避免出现空隙和鼓包等情况。

2. 砼模板的拼合
砼模板的拼合质量直接影响墩柱的外观,所以在施工中要注重其准确度和稳定性。

同时,拼合处也要注意密封,以防混凝土流出。

3. 混凝土密实度
在混凝土浇筑后,应严格掌控其密实度。

要确保混凝土表面平整,避免出现孔洞和脱皮情况。

4. 滑模面
滑模面通常会留下一些裂缝和色差,这些都会对外观效果造成影响。

因此,在施工前要将滑模面充分打磨平整,并进行必要的色彩处理。

三、墩柱施工后的维护与保养
在墩柱的施工结束后,还需要对其进行维护与保养工作。

这既可以确保其外观质量,也可以延长使用寿命。

具体操作方法为:
1. 进行必要的清洗。

在施工期间,会有灰尘和污垢附着于墩柱表面,需要进行清洗。

2. 定期涂刷防腐漆。

防腐漆可以防止墩柱表面受到腐蚀和氧化,保持其外观的美观度。

3. 坚持保持桥梁的整洁。

墩柱作为桥梁结构的组成部分,其外观的整洁程度不仅直接影响到整个桥梁的美观度,还会影响其他结构的稳定性和寿命,所以要坚持定期进行整洁。

结论
墩柱的外观质量对桥梁的稳定性和耐久性有着非常重要的影响,
因此在施工过程中必须注重其外观质量,定期进行检查和维护工作,确保其美观和稳定。

同时,施工单位在施工过程中也应当合理安排施工进度,充分考虑到各种外部因素的影响,确保墩柱的施工进度和质量的满足。
