水下砼灌注桩技术交底

合集下载

灌注桩基础水下混凝土浇筑施工安全技术交底(标准版)

灌注桩基础水下混凝土浇筑施工安全技术交底(标准版)

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改灌注桩基础水下混凝土浇筑施工安全技术交底(标准版)Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.灌注桩基础水下混凝土浇筑施工安全技术交底(标准版)交底内容:1.在浇筑水下混凝土过程中,必须采取防止导管进水和阻塞、埋管、坍孔的措施;一旦发生上述情况,应判明原因,改进操作,并及时处理。

坍孔严重必须立即停止浇筑混凝土,提出导管和钢筋骨架,并按技术要求回填;出现断桩应与设计、业主、监理研究处理方案。

2.提升导管的设备能力应能克服导管和导管内混凝土的自重与导管埋人部分内外壁与混凝土之间的粘接阻力,并有一定的安全储备;导管埋人混凝土的深度应符合技术规定。

3.吊装导管、钢筋笼应采用起重机进行,现场作业应符合下列要求。

?(1)大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气,不得进行露天吊装。

(2)吊装时,吊臂、吊钩运行范围,严禁人员入内;吊装中严禁超载。

?(3)作业场地应平整、坚实,地面承载力不能满足起重机作业要求时,必须对地基进行加固处理,并经验收确认合格。

(4)吊装作业必须设信号工指挥;指挥人员必须检查吊索具、环境等状况,确认安全。

(5)现场配合吊运的全体作业人员应位于安全地方,待吊钩和所吊运的材料离就位点距离50cm时方可靠近作业,严禁位于起重机臂下。

(6)构件吊装就位,必须待构件稳固后,作业人员方可离开现场。

(7)吊运作业前应划定作业区,设护栏和安全标志,严禁非作业人员人内。

灌注桩技术交底15篇

灌注桩技术交底15篇

灌注桩技术交底15篇【第1篇】桥梁钻孔灌注桩施工技术交底一、护筒埋设及要求1、护筒埋置深度:粘质土不大于 1.0~1.5m高出地面0.3m。

2、护筒埋设采用挖坑埋设法,护筒底部及四周所填粘质土须分层夯实。

3、平面位置偏差小于5cm,倾斜度偏差小于1%。

二、泥浆性能要求1、相对密度:1.05~1.20,粘度:16~22s,含砂率≤4%。

三、正循环回转法成孔1、钻机就位:钻机调平对准钻孔,装上转盘,钻杆位置偏差小于2cm。

2、初钻:启动泥浆泵和转盘,空转一段时间,待泥浆输进钻孔中一定数量后开始钻进。

3、钻进时操作要点:开始钻进时,进尺适当控制,在护筒刃脚处,应低档慢速钻进。

4、泥浆补充与净化:钻进过程中及时检查泥浆指标,并适当调整每钻进2m或地层变化处,捞取钻渣样品并记录,与设计资料核对。

四、成孔检查1、孔径检查:用笼式检孔器检查,外径等于设计孔径,长度为4.5m。

2、孔深和孔底沉渣检查:标准测锤检测。

五、常见事故处理1、坍孔:回填砂和粘质土混合物到坍孔处以上1~2m,重新钻进。

2、钻孔偏斜:用检孔器查明钻孔偏斜位置,在偏斜处反复扫孔。

3、掉钻落物:用打捞叉、打捞钓等工具取出落物。

4、糊钻和埋钻:调节泥浆指标,增大泵量及向孔内投入砂石,严重糊钻时,停钻清除钻渣。

六、清孔(换浆法)1、终孔后,停止进尺,稍提钻锥离孔底10~20m空转,保持泥浆正常循环,以中速将比重为1.03~1.10,纯泥浆压入,使孔内钻渣较多泥浆换出,清孔后泥浆含砂率<2%粘度17-20s,比重1.03~1.10。

孔底沉淀土厚度小于10cm时,终止清孔。

2、沉淀厚=施工孔深——测量孔深。

七、钢筋骨架1、钢筋骨架保护层厚6cm,砂垫块15×20×6cm,沿钻孔竖向每2cm设一道,圆周设4块。

2、钢筋接头采用搭接电弧焊,搭接端部预先折向一侧,使两钢筋轴线一致,焊缝长度大于10d,在35d接头范围内,同一钢筋不得有两个接头,配置在接头长度区段内受力筋,接头截面积占总截面积百分率为50%以内。

水下灌注桩施工技术交底

水下灌注桩施工技术交底

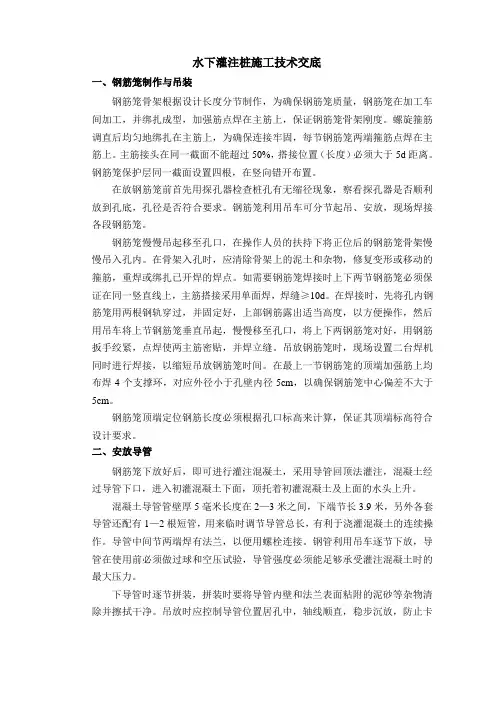

水下灌注桩施工技术交底一、钢筋笼制作与吊装钢筋笼骨架根据设计长度分节制作,为确保钢筋笼质量,钢筋笼在加工车间加工,并绑扎成型,加强筋点焊在主筋上,保证钢筋笼骨架刚度。

螺旋箍筋调直后均匀地绑扎在主筋上,为确保连接牢固,每节钢筋笼两端箍筋点焊在主筋上。

主筋接头在同一截面不能超过50%,搭接位置(长度)必须大于5d距离。

钢筋笼保护层同一截面设置四根,在竖向错开布置。

在放钢筋笼前首先用探孔器检查桩孔有无缩径现象,察看探孔器是否顺利放到孔底,孔径是否符合要求。

钢筋笼利用吊车可分节起吊、安放,现场焊接各段钢筋笼。

钢筋笼慢慢吊起移至孔口,在操作人员的扶持下将正位后的钢筋笼骨架慢慢吊入孔内。

在骨架入孔时,应清除骨架上的泥土和杂物,修复变形或移动的箍筋,重焊或绑扎已开焊的焊点。

如需要钢筋笼焊接时上下两节钢筋笼必须保证在同一竖直线上,主筋搭接采用单面焊,焊缝≥10d。

在焊接时,先将孔内钢筋笼用两根钢轨穿过,并固定好,上部钢筋露出适当高度,以方便操作,然后用吊车将上节钢筋笼垂直吊起,慢慢移至孔口,将上下两钢筋笼对好,用钢筋扳手绞紧,点焊使两主筋密贴,并焊立缝。

吊放钢筋笼时,现场设置二台焊机同时进行焊接,以缩短吊放钢筋笼时间。

在最上一节钢筋笼的顶端加强筋上均布焊4个支撑环,对应外径小于孔壁内径5cm,以确保钢筋笼中心偏差不大于5cm。

钢筋笼顶端定位钢筋长度必须根据孔口标高来计算,保证其顶端标高符合设计要求。

二、安放导管钢筋笼下放好后,即可进行灌注混凝土,采用导管回顶法灌注,混凝土经过导管下口,进入初灌混凝土下面,顶托着初灌混凝土及上面的水头上升。

混凝土导管管壁厚5毫米长度在2—3米之间,下端节长3.9米,另外各套导管还配有1—2根短管,用来临时调节导管总长,有利于浇灌混凝土的连续操作。

导管中间节两端焊有法兰,以便用螺栓连接。

钢管利用吊车逐节下放,导管在使用前必须做过球和空压试验,导管强度必须能足够承受灌注混凝土时的最大压力。

水下灌注桩技术交底

水下灌注桩技术交底

钻孔灌注桩工程技术交底卡
编号:
1.3桩基施工所需的钢筋工、砼工已进场,满足施工要求,项目部为桩基施工配备了一名有着丰富经验的桥梁工程师。

1.4施工开始前由项目总工对项目部管理及技术人员、全体施工人员进行技术交底,交底内容包括技术、质量、安全等方面注意事项,使每个施工人员详细掌握施工工艺、质量要求及安全注意事项。

2、施工方案
2.1总体施工方案
钻孔灌注桩施工步骤:平整场地-施工放样-埋设护筒-钻机就位-成孔、自检-移钻机-加工、安装钢筋笼-下导管-灌注水下混凝土-钻机移位拔护筒桩基具体施工工艺详见桩基施工工艺框图。

2.2施工工艺
2.2.1场地整平
旋挖钻机就位前要清除地表杂物,整平夯实,工作平面最大倾角不超过4°(旋挖钻机要求),现场地面承载能力满足要求,且机械能够安全出入工作平台。

2.2.2桩基测量放样及桩位复核
(1)桩基开工前,要组织相关技术人员仔细审核图纸,对桩基坐标进行复核,特别是桥台坐标、互通区桥涵桩基坐标。

(2)在灌注桩放样前,首先要平整压实场地,场地未平整压实不予检验,测量监理工程师对钻孔桩位进行百分之百检查复核,未经测量监理工
2.2.9导管安装
专业技术负责人:交底人:接受人:。

水下灌注桩技术交底

水下灌注桩技术交底

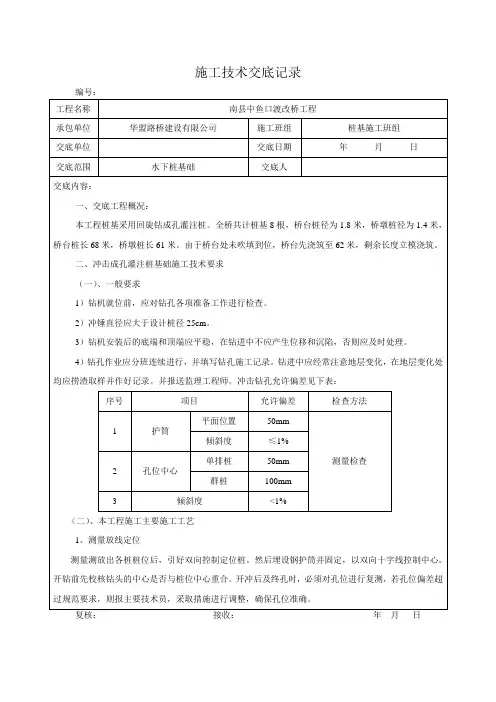

编号:工程名称南县中鱼口渡改桥工程承包单位华盟路桥建设有限公司施工班组桩基施工班组交底单位交底日期年月日交底范围水下桩基础交底人交底内容:一、交底工程概况:本工程桩基采用回旋钻成孔灌注桩。

全桥共计桩基8根,桥台桩径为1.8米,桥墩桩径为1.4米,桥台桩长68米,桥墩桩长61米。

由于桥台处未吹填到位,桥台先浇筑至62米,剩余长度立模浇筑。

二、冲击成孔灌注桩基础施工技术要求(一)、一般要求1)钻机就位前,应对钻孔各项准备工作进行检查。

2)冲锤直径应大于设计桩径25cm。

3)钻机安装后的底端和顶端应平稳,在钻进中不应产生位移和沉陷,否则应及时处理。

4)钻孔作业应分班连续进行,并填写钻孔施工记录。

钻进中应经常注意地层变化,在地层变化处均应捞渣取样并作好记录。

并报送监理工程师。

冲击钻孔允许偏差见下表:序号项目允许偏差检查方法平面位置50mm1 护筒倾斜度≤1%单排桩50mm测量检查2 孔位中心群桩100mm3 倾斜度<1%(二)、本工程施工主要施工工艺1、测量放线定位测量测放出各桩桩位后,引好双向控制定位桩。

然后埋设钢护筒并固定,以双向十字线控制中心。

开钻前先校核钻头的中心是否与桩位中心重合。

开冲后及终孔时,必须对孔位进行复测,若孔位偏差超过规范要求,则报主要技术员,采取措施进行调整,确保孔位准确。

复核:接收:年月日编号:工程名称南县中鱼口渡改桥工程承包单位华盟路桥建设有限公司施工班组桩基施工班组交底单位交底日期年月日交底范围水下桩基础交底人2、护筒埋设桩基础在放出桩位后,查明桩位处有无地下管线即可开始埋设护筒,护筒高出地面0.3~0.5m,埋置深度不得小于3m,让钻头的中心对准桩位,然后根据桩径的大小挖埋护筒,护筒四周用粘土分层回填夯实。

3、泥浆处理系统桩基施工的泥浆池设置在临近未施工桩基位置,并根据施工进度和现场情况进行调整;桩基础在成孔过程中,泥浆配制是保证成孔质量的关键措施。

根据地质报告可知施工河道内的下层地质以淤泥及粉砂居多,因此需再另外进粘土来进行造浆。

混凝土灌注桩技术交底

混凝土灌注桩技术交底

混凝土灌注桩技术交底一、工程概述混凝土灌注桩是一种在建筑基础工程中广泛应用的桩基技术。

通过在地层中钻孔,然后向孔内灌注混凝土,形成桩基。

这种技术的优点包括对地层适应性强、承载力大、沉降小等。

为了保证工程质量和安全,提高施工效率,本文将详细介绍混凝土灌注桩的技术要点和注意事项。

二、施工准备1、现场勘查:在施工前,应对施工现场进行全面勘查,了解场地条件、地质情况和水文情况等。

2、设计图纸:熟悉并理解设计图纸,包括桩基的形状、尺寸、深度以及混凝土强度等。

3、材料准备:准备水泥、砂、石、钢筋等原材料,并确保材料质量符合要求。

4、设备检查:对钻机、搅拌机、泵等设备进行检查,确保设备正常运行。

5、人员培训:对现场工人进行技术交底和安全培训,确保施工质量和安全。

三、施工技术要点1、钻孔:根据设计要求,确定钻孔的深度和直径。

在钻孔过程中,应控制钻进速度,保持钻机稳定,并及时排除孔内积水。

2、清孔:钻孔完成后,应清除孔底沉渣和孔壁泥浆,保证混凝土灌注质量。

3、钢筋笼制作与安装:按照设计要求制作钢筋笼,确保钢筋的位置、间距和数量符合要求。

在安装钢筋笼时,应确保其垂直度和稳定性。

4、混凝土灌注:在灌注前,应对混凝土进行配合比设计和试拌。

在灌注过程中,应控制灌注速度,确保混凝土充分填充桩孔。

同时,应采取措施防止混凝土离析和堵管。

5、养护:混凝土灌注完成后,应进行养护,确保桩基强度和稳定性。

四、注意事项1、在施工过程中,应定期检查钻机、搅拌机等设备的运行状况,确保设备安全可靠。

2、在钻孔过程中,应注意观察地层变化,合理调整钻进参数,防止钻孔偏斜或塌孔。

3、在钢筋笼制作和安装过程中,应保证钢筋的质量和加工精度,防止钢筋笼扭曲或变形。

4、在混凝土灌注过程中,应控制灌注速度和配合比,防止混凝土离析或堵管。

同时,应观察混凝土面的上升情况,确保桩基充盈系数符合要求。

5、在养护过程中,应注意保湿和保温,防止桩头出现裂纹或起皮现象。

6、在整个施工过程中,应做好现场排水工作,防止场地积水影响施工质量和安全。

水下灌注桩安全技术交底模板

水下灌注桩安全技术交底模板

一、交底目的为确保水下灌注桩施工过程中的安全,提高施工人员的安全意识,预防和减少安全事故的发生,特制定本安全技术交底。

二、施工人员1. 所有参与水下灌注桩施工的作业人员。

2. 特种作业人员(如电焊工、潜水员等)。

三、施工范围1. 水下灌注桩的施工全过程。

2. 包括桩基施工、水下混凝土灌注、桩顶处理等环节。

四、安全注意事项1. 施工准备阶段:- 施工前,对施工人员进行安全技术培训,确保其了解并掌握相关安全操作规程。

- 检查施工设备、工具、材料是否符合安全要求,确保其完好无损。

- 检查施工现场环境,确保其符合施工安全要求。

2. 施工过程中:- 进入施工现场,必须佩戴安全帽,正确使用个人防护用品,严格执行各项安全防护措施。

- 工作时要穿防滑鞋,不准打斗,严禁酒后上岗。

- 所有施工人员必须熟知本岗的操作规程,在工作中不违章操作、不违章指挥,不违反劳动纪律。

- 特种作业人员必须持有效操作许可证方可上岗操作,各工种严格执行本工种的安全操作规程。

- 新进场的施工人员必须有经过安全教育后,方可上岗,否则不得上岗操作。

- 机械操作人员必须熟知设备的使用性能和安全操作规程,保证设备的技术状态良好,安全设施齐全有效,外露传动部分必须有防护装置。

- 工作前应进行试运转,正常后方可作业。

- 电焊工作业必须持证上岗并佩带好安全防护用品,遇有六级以上大风或雨天过后不准进行露天作业。

- 电焊机外壳必须接零保护,严禁电焊工自行接一次侧电源线,电焊机一次侧电源线不应超过2m,其它接线柱及二次侧电源线接线柱应有防护罩,电闸箱必须安装漏电保护器。

- 在潮湿的地方施焊时,电焊工应站在干燥的木板上作业,作业完毕或离开岗位时须拉闸断电,盘好把线。

在禁火区进行电气焊作业时,需要办理动火证后方可施工。

- 氧气瓶和乙炔瓶两者必须保持不小于5m的安全距离。

3. 水下混凝土灌注:- 采用直升导管法进行水下混凝土的灌注,导管用直径250mm的钢管,壁厚3mm,每节长2.0~2.5m,配1~2节长1~1.5m短管。

灌注桩混凝土灌注技术交底

灌注桩混凝土灌注技术交底

灌注桩混凝土灌注技术交底交底内容:桩基灌注交底项目:桩基桩基(砼浇注)施工1、水下混凝土灌注二次清孔完毕,并检验各项指标符合要求,且经现场监理工程师检查同意后进行水下混凝土灌注。

⑴水下混凝土要求混凝土拌和严格按照配比进行,混凝土到现场时按照要求做扩展度,含气量入模温度以及坍落度,混凝土的坍落度控制在18~22cm 之间,并有很好的和易性,含气量不小于2,需保证灌注工作在首批混凝土初凝以前的时间完成。

⑵混凝土灌注导管采用直升导管法进行水下混凝土的灌注。

导管采用直径300mm的钢管,壁厚3mm,每节长2.0或3.0m,配1~2节长1~1.5m短管,底节采用4.0米长导管。

导管使用前,进行接长水密承压性试验,合格后投入使用,导管要定期进行水密承压性试验,严禁用压气试压。

下导管前要检查是否漏气、漏水和变形,是否安放了密封圈。

导管要依次下放,全部下入孔内后,应放到孔底,以便核对导管长度及孔深,然后提起30~50cm,进行二次清孔。

导管下放次序和每节的长度都要记清楚,以便拆管时作为依据。

下导管时防止碰撞钢筋笼,导管支撑架用型钢制作,支撑架支垫在钻孔平台上,用于支撑悬吊导管。

混凝土灌注期间时用吊车吊放拆卸导管。

⑶混凝土运输及灌注机械水下混凝土施工采用混凝土搅拌运输车运输混凝土、输送至导管顶部的漏斗中。

⑷首批混凝土灌注水下灌注时先灌入的首批混凝土,其数量经过计算,使其有一定的冲击能量,能把泥浆从导管中排出,并保证把导管下口埋入混凝土的深度不少于1m,施工中采用储料斗的方法。

首批混凝土方量计算:经过计算,试验桩首批混凝土方数需要3方即可达到要求。

⑸灌注第一批混凝土应紧凑、连续地进行,严禁中途停工。

在开始灌注过程中,导管埋入混凝土的深度不得少于 1.0m,灌注过程中一般控制在1m-3m以内。

为确保桩顶质量,根据高铁技术标准,在桩顶设计标高以上加灌1米以上高度,以便保证混凝土强度,多余部分接桩前凿除,桩头应无松散层。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水下砼灌注技术交底书
编号:003
混凝土的首盘量要满足混凝土入孔后,导管埋入混凝土1-3m。

首盘混凝土需用量由计算确定,本工程要保证首批混凝土浇筑后导管埋入混凝土中的深度≮1.5m,并能填充导管底部间隙。

在整个砼浇筑时间内,导管口应埋入混凝土内至少 1.5m,
罐采用大储料斗,最小容量可参照下图和下列公式计算。

V≥πd2 h1/4+πD2 HC/4
V—首批砼所需数量,m3
h
1
—井孔砼面高度达到Hc时,导管内砼柱平衡导管外水
(或泥浆)压所需要的高度,即h
1
≥Hwrw/rc,m
Hc—灌注首批砼时所需井孔内砼面至孔底的高度,
Hc=h
2+h
3
,m
Hw—井孔内砼面以上水或泥浆深度,m D—井孔直径,m
d—导管内径,m
rw, rc—水泥浆,砼的容重
h
2—导管初次埋深(h
2
≥1.5m),m
h
3
—导管底端至钻孔底间距,约0.4m。

参考值:Φ1.5m桩首灌量为 2.2方;Φ1.8m桩首灌量为 3.5方;Φ2.2m 桩首灌量为 5.8方。
