基础后浇带技术交底

合集下载

基础导墙、电梯井、后浇带、集水井技术交底

基础导墙、电梯井、后浇带、集水井技术交底

常见问题及解决方案
集水井深度不够:增加井深,确保满足排水需求。 集水井堵塞:定期清理淤泥,保持畅通。 集水井渗漏:检查井壁防水层,及时修复破损处。 集水井位置不当:重新选址或调整位置,确保排水顺畅。
YOUR LOGO
THANK YOU
汇报人:XX 汇报时间:20X-XX-XX
添加标题
养护:对浇筑后的 电梯井混凝土进行 养护,确保混凝土 质量符合要求。
质量要求
电梯井的尺寸、 位置和垂直度应 符合设计要求
电梯井道内表面 应平整、光滑, 不得有凸起、锋 口和棱角
电梯井道内应设 置照明设施,并 保证足够的亮度
电梯井道内的防 护栏杆应牢固、 安全,并符合相 关规定
常见问题及解决方案
电梯井道尺寸不符合设计要求 解决方案:检查井道尺 寸,调整电梯轨道,确保符合设计要求 解决方案:检查井道尺寸,调整电梯轨道,确保符合设计要求
电梯运行不稳定 解决方案:检查电梯控制系统和电机, 确保正常运行;调整电梯轨道,保证平稳运行 解决方案:检查电梯控制系统和电机,确保正常运行;调整电梯 轨道,保证平稳运行
后浇带
定义与作用
添加标题
后浇带是指在建筑施工中为防止现浇钢筋混凝土结构由于温度、收缩不均可 能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位 置留设临时施工缝,将结构暂时划分为若干部分,经过构件内部收缩,在若 干时间后再浇捣该施工缝混凝土,将结构连成整体。
添加标题
后浇带的主要作用是解决高层建筑与裙房之间的沉降差异、减小温度收缩影 响以及解决混凝土的收缩和徐变问题。
YOUR LOGO
基础导墙、电梯井、 后浇带、集水井技
术交底
XX,a click to unlimited X-XX

后浇带模板工程技术交底

后浇带模板工程技术交底

后浇带模板工程技术交底标题:后浇带模板工程技术交底引言概述:后浇带模板工程技术交底是指在施工前,对后浇带模板工程的技术要求、施工方法和注意事项进行详细说明和沟通。

这对于确保后浇带模板工程的质量和进度具有重要意义。

一、技术要求1.1 后浇带模板的选材要求:选择质量好、结构稳定的模板材料,确保模板的承载能力和稳定性。

1.2 后浇带模板的尺寸要求:根据设计要求确定后浇带的宽度和高度,确保模板的尺寸符合实际需要。

1.3 后浇带模板的防水要求:采取防水措施,保证后浇带模板的防水性能,防止水泥浆液渗漏。

二、施工方法2.1 模板安装:根据设计要求,精确测量后浇带的位置和尺寸,进行模板的安装,确保模板的平整和稳固。

2.2 混凝土浇筑:在模板安装完成后,按照设计要求进行混凝土的浇筑,注意控制浇筑厚度和质量。

2.3 模板拆除:待混凝土凝固后,进行模板的拆除,注意避免对混凝土造成损坏,确保后浇带的表面平整。

三、注意事项3.1 施工环境:确保施工现场的通风良好,避免雨水浸泡和外力干扰,保证后浇带施工的顺利进行。

3.2 施工人员:施工人员应具备相关技术资质和经验,严格按照施工方案进行操作,确保施工质量。

3.3 施工监测:对后浇带模板工程的施工过程进行监测,及时发现和解决问题,确保施工质量和安全。

四、质量验收4.1 后浇带模板工程的验收标准:根据设计要求和相关规范,对后浇带模板工程进行质量验收,确保工程符合要求。

4.2 质量验收程序:按照验收标准和程序进行验收,对后浇带模板的尺寸、平整度、防水性能等进行检查。

4.3 质量验收记录:对验收结果进行记录和归档,确保后浇带模板工程的质量可追溯和评估。

五、安全生产5.1 安全防护:施工过程中要严格遵守安全操作规程,做好安全防护工作,确保施工人员的人身安全。

5.2 废弃物处理:对施工过程中产生的废弃物进行分类处理,做到资源化利用和环保。

5.3 安全教育:加强施工人员的安全教育和培训,提高他们的安全意识和应急处置能力。

后浇带技术交底

后浇带技术交底

后浇带是在建筑施工中为防止现浇钢筋混凝土结构由于自身收缩不均或沉降不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设的混凝土带。

后浇带将结构暂时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体的地带。

后浇带的浇筑时间宜选择气温较低时,可用浇筑水泥或水泥中掺微量铝粉的混凝土,其强度等级应比构件强度高一级,防止新老混凝土之间出现裂缝,形成薄弱部位。

设置后浇带的部位还应该考虑模板等措施不同的消耗因素。

施工技术交底实为一种施工方法,在建筑施工企业中的技术交底,是指在某一单位工程开工前,或一个分项工程施工前,由相关专业技术人员向参与施工的人员进行的技术性交待,其目的是使施工人员对工程特点、技术质量要求、施工方法与措施和安全等方面有一个较详细的了解,以便于科学地组织施工,避免技术质量等事故的发生。

各项技术交底记录也是工程技术档案资料中不可缺少的部分。

1、设计交底,即设计图纸交底。

这是在建设单位主持下,由设计单位向各施工单位(土建施工单位与各专业施工单位)进行的交底,主要交待建筑物的功能与特点、设计意图与要求和建筑物在施工过程中应注意的各个事项等。

2、施工设计交底。

一般由施工单位组织,在管理单位专业工程师的指导下,主要介绍施工中遇到的问题,和经常性犯错误的部位,要使施工人员明白该怎么做,规范上是如何规定的等。

3、专项方案交底、分部分项工程交底、质量(安全)技术交底、作业等。

后浇带施工技术交底

后浇带施工技术交底

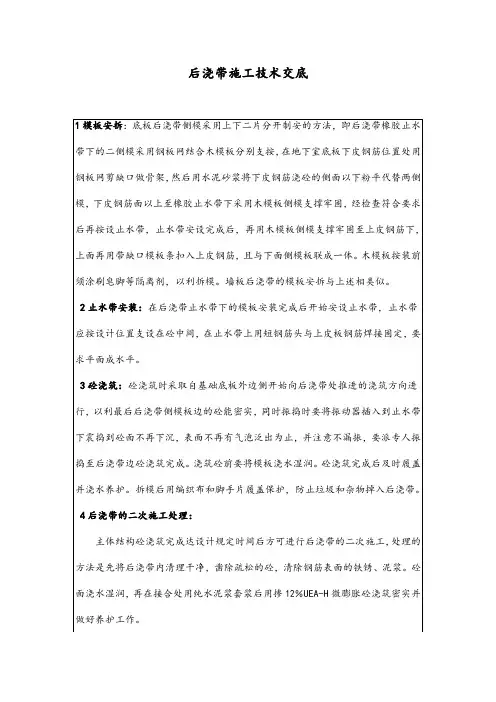

后浇带施工技术交底1模板安拆:底板后浇带侧模采用上下二片分开制安的方法,即后浇带橡胶止水带下的二侧模采用钢板网结合木模板分别支按,在地下室底板下皮钢筋位置处用钢板网剪缺口做骨架,然后用水泥砂浆将下皮钢筋浇砼的侧面以下粉平代替两侧模,下皮钢筋面以上至橡胶止水带下采用木模板侧模支撑牢固,经检查符合要求后再按设止水带,止水带安设完成后,再用木模板侧模支撑牢固至上皮钢筋下,上面再用带缺口模板条扣入上皮钢筋,且与下面侧模板联成一体。

木模板按装前须涂刷皂脚等隔离剂,以利拆模。

墙板后浇带的模板安拆与上述相类似。

2止水带安装:在后浇带止水带下的模板安装完成后开始安设止水带,止水带应按设计位置支设在砼中间,在止水带上用短钢筋头与上皮板钢筋焊接固定,要求平面成水平。

3砼浇筑:砼浇筑时采取自基础底板外边侧开始向后浇带处推进的浇筑方向进行,以利最后后浇带侧模板边的砼能密实,同时振捣时要将振动器插入到止水带下震捣到砼面不再下沉,表面不再有气泡泛出为止,并注意不漏振,要派专人振捣至后浇带边砼浇筑完成。

浇筑砼前要将模板浇水湿润。

砼浇筑完成后及时履盖并浇水养护。

拆模后用编织布和脚手片履盖保护,防止垃圾和杂物掉入后浇带。

4后浇带的二次施工处理:主体结构砼浇筑完成达设计规定时间后方可进行后浇带的二次施工,处理的方法是先将后浇带内清理干净,凿除疏松的砼,清除钢筋表面的铁锈、泥浆。

砼面浇水湿润,再在接合处用纯水泥浆套浆后用掺12%UEA-H微膨胀砼浇筑密实并做好养护工作。

5后浇带贯穿地下室和上部结构:后浇带两边砼浇筑达设计规定时间后可进行后浇带浇筑封闭。

底板和墙板后浇带均由后浇带下(或外侧)加强止水分部和后浇带两部分组成,后浇带处理存在问题:在底板大体积砼施工中,大量的砼砂浆等通过隔离钢板网流入后浇带内,而底板钢筋的贯穿给后浇带内的后期清理带来困难。

为此后浇带处理方案如下:(1)在后浇带下设加强止水部分处,加深B×H=1400×200排污水沟一条,并向二端找坡。

后浇带施工技术交底记录

后浇带施工技术交底记录

后浇带施工技术交底记录1. 施工前准备工作1.1 完备的计划在施工前,施工队需要制定完备的施工计划,明确施工的时间、地点、人员等细节,并将计划提交给主管部门进行审核。

1.2 测量与放线在施工前需要进行测量与放线。

具体步骤如下:•对施工区域进行全面的勘测。

•根据设计要求对施工区域进行放线测量,以确定后浇带施工的精度和准确性。

•将放线的结果进行标记并记录下来, 以供在施工过程中使用。

1.3 材料准备在施工前,需要对所需要使用的材料进行准备。

具体步骤如下:•根据设计要求,选择符合要求的材料,如混凝土、钢筋等。

•购买所需要的材料,并仔细检查材料的质量以确保符合施工要求。

•选择合适的搅拌机和运输车辆以保证料的混合均匀。

2. 施工流程2.1 后浇带布置在施工前需要绘制好靠近混凝土结构的后浇带布置图,放置位置应符合设计规范。

同时管道等障碍物在布置图中应该标明位置和规格等信息。

2.2 钢筋绑扎在施工前需要对后浇带的钢筋进行绑扎。

具体步骤如下:•根据后浇带设计方案将钢筋进行规划散料。

•将钢筋放置在固定位置,并进行纵横连接,然后用铁丝将钢筋固定。

2.3 模板制作在施工前需要进行模板的制作。

具体步骤如下:•根据所需的后浇带尺寸制作同样尺寸的模板,确保模板平整、无缺陷、大小精确。

•将模板放置到后浇带需要制作的位置,进行固定。

2.4 灌浆在模板制作完成后,需要进行灌浆。

具体步骤如下:•确认模板已经固定,没有空隙。

•在模板下面的隙缝中加入沙浆,以防止模板下沉。

•接下来,按图纸比例,制造灌浆丝网框,并预制相应位置的震动口,以使灌浆能够充分压实。

2.5 浇筑混凝土在灌浆完成后,需要进行混凝土浇筑。

具体步骤如下:•选择混凝土搅拌机进行混凝土配合。

•用运输车把混凝土运到施工现场,然后进行浇筑。

•确保混凝土浇筑均匀、充实,同时用抹光机对其进行光滑,确保表面平整。

2.6 震实在浇筑完成后,需要进行震实处理。

具体步骤如下:•在混凝土未凝固时,对后浇带进行震动加固,以使混凝土变得更加致密。

底板后浇带施工技术交底

底板后浇带施工技术交底

底板后浇带施工技术交底施工准备1技术准备设计图纸、图纸会审纪要、经过审批的施工组织设计和专项施工方案。

2设备材料准备钢板止水带、橡胶止水带、遇水膨胀止水条(胶)、密目钢丝网、方木、模板、止水螺栓、混凝土泵送车、振动棒。

3现场准备材料经过复试且合格、具备作业条件。

施工工艺1、工艺流程2、各流程控制要点2.1后浇带定位施工要点:清槽时应按图纸要求进行底板后浇带位置的施工,并考虑前期工序所需预留的尺寸,以保证后浇带完成时的尺寸达到图纸要求。

2.2底板防水层及保护层施工施工要点:2.2.1底板防水层施工:(1)、垫层施工应保证平整、不起砂,并对阴、阳角部位进行处理;(2)、基层处理剂施工时应保证喷涂均匀、不露底、不漏涂;(3)、防水卷材铺贴时先进行附加层施工,附加层施工验收合格后,方可进行下道工序施工;(4)、防水层施工完成后,应进行整体验收。

2.2.2防水保护层的施工:混凝土保护层应按图纸要求施工,保护层与柔性涂膜或卷材防水层之间必须设置隔离层(一般为石油沥青纸胎油毡),以减少细石混凝土对防水层的破坏。

2.3止水带的安装施工要点:2.3.1钢筋间距必须符合设计要求,做到横平竖直,所有交叉点必须满扎,严禁跳扎。

2.3.2后浇带处基础梁钢筋不应断开,且应按图纸要求设置加强钢筋。

2.3.3橡胶止水带在施工时必须闭合,可采用胶接或焊接,形成连续无开口的整体,搭接长度不小于30cmβ当防水要求较高或条件允许时,可以采用热熔连接。

2.3.4钢板止水带连接采用搭接连接,搭接长度不少于50mm,两侧均应满焊。

钢板的固定采用直径8的钢筋焊接固定,弯折方向朝向迎水面。

钢板止水带要求表面无油污,无明显锈蚀,无断裂;焊缝要饱满,无漏焊、焊穿钢板等现象;固定位置要正确。

2.3.5密目钢丝网应采用双层,分布在后浇带两侧,钢丝网两在于墙体钢筋网交接点必须满扎。

2.4后浇带两侧混凝土浇筑施工要点:2.4.1底板混凝土浇筑时应时刻关注后浇带处钢丝网的情况,发现漏浆立即封堵,必须保证后浇带的尺寸,不能减小尺寸或将后浇带直接浇筑。

后浇带施工技术交底

后浇带施工技术交底

施工固体废弃物处理措施
分类收集:将施 工固体废弃物按 照可回收、不可 回收、有害等分 类收集
资源化利用:对 可回收的废弃物 进行再利用,减 少资源浪费
无害化处理:对 有害废弃物进行 无害化处理,确 保环境安全
减量化处理:通 过减少废弃物的 产生、提高回收 率等方式,降低 废弃物的总量
验收标准制定依据
感谢您的观看
依据规范:相关施工规范和验 收标准
依据图纸:施工图纸和设计要 求
依据合同:施工合同和相关协 议
依据经验:施工经验和行业惯 例
验收程序介绍
验收依据:施工图纸、规范、标准等 验收条件:后浇带混凝土浇筑完成,达到设计强度要求 验收程序:自检、互检、专检,最后报监理验收 验收内容:混凝土外观质量、尺寸偏差、钢筋保护层厚度等
验收内容与方法
模板质量:检查模板安装是否 牢固、平整,支撑系统是否可 靠
钢筋质量:检查钢筋规格、数 量、位置等是否符合设计要求
混凝土质量:检查混凝土强度、 配合比等是否符合设计要求
施工缝处理:检查施工缝是否 按要求进行处理,包括清理、
凿毛、钢筋连接等
混凝土浇筑:检查混凝土浇筑 是否按要求进行,包括浇筑方
后浇带施工技术交底
目录
单击此处添加文本 后浇带施工前准备 后浇带施工过程控制 后浇带施工质量控制 后浇带施工安全控制 后浇带施工环保控制
施工图纸熟悉
施工图纸的审查与确认 施工图纸的会审与交底 施工图纸的变更与调整 施工图纸的保管与保密
后浇带设计意图了解
了解后浇带设计意图:明确后浇带在结构中的作用和设计要求,确保施工符合设计意图。
施工机械安全操作规程
施工机械的选用和配置 施工机械的操作规程和注意事项 施工机械的维护和保养 培训对象:所有参与后浇带施工的人员 培训内容:后浇带施工安全操作规程、安全注意事项、应急处理措施等 培训方式:现场讲解、操作演示、案例分析等

后浇带施工技术交底

后浇带施工技术交底
2.15后浇带和施工缝在浇筑砼时,振棒落振点先振两侧,后振中间,多点轻振,捣实。后浇带捣实后即抹平,清除余浆。
2.16在浇筑砼时,专人专职巡检缝底支模,是否有松动,暴裂、变形等现象。如有即停止浇筑,对支模进行抢修后再浇筑。
2.17 3.安全规定:
3.1使用抽水、电焊机的电器设备,必须有专业人员检查后方能使用。
3.2使用振动器作业人员应穿胶鞋、戴绝缘手套,防止漏电。
3.3使用漏槽时,严禁操作人员直接站在漏槽上操作。
3.4地下室作业和夜间作业,应有足够的照明设备,并J59-99《建筑施工安全检查标推》执行。
5.本工程项目的特殊要求:
2.8界面处理,后浇带应用粗糙木模或用"快易收口钢网",尽可能将界面凿毛,也可用界面处理剂喷涤处理。
2.9后浇带填筑前必须全面进行清理干净。如地下室积水,应抽排干净并清除干净该处余泥渣物,用水冲洗干净后,方能浇筑砼。
2.10后浇带填筑后的保养,一般宜采用蓄水保养,在后浇带两侧砌砖或打泥砂浆围蔽,蓄水养护,蓄水高度20-50mm,并保持浸养28天为宜。
2.11施工缝应根据图纸有关规定留置,一般留置在次梁跨中1/3处,主梁一般不留施工缝。
2.12墙面施工缝应在离底板200mm以上为宜,顶板或梁下100mm处。
2.13一般施工不宜留垂直施工缝,必须留设时应采取相应处理措施后方能设留。
2.14后浇带和施工缝在浇灌前,应将钢筋调直理顺,将接缝处的砼凿毛,清除松石子和杂物,清洗干净,保持湿润,并刷纯水泥浆一道。
后浇带施工技术交底
GD2301003
施工单位
工程名称
分部工程
地下防水工程
交底部位
日期
年月日


  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
接底人签字:
监理审批:
四、后浇带的封闭:
1、后浇带的模板,采用钢板网,浇筑结构混凝土时,水泥浆从钢板网中渗出,后浇带施工时,钢板网不必拆除。
2、后浇带无论采用何种形式设置,都必须在封闭前仔细地将整个混凝土表面浮浆凿除,并形成毛面,彻底清除后浇带中的垃圾、杂物,并隔夜浇水湿润。
3、后浇带的封闭材料应采用比设计强度等级提高一级的膨胀的混凝土浇筑振捣密实,并保持不少于20d的保温保湿养护。
五、后浇带施工要求:
1、所有膨胀剂和外加剂必须具备出厂合格证及产品技术资料,并符合相应标准的要求。
2、使用膨胀剂和外加剂的品种,应根据工程性能和现场施工条件选择,并事先通过试验确定
配合比。
3、由于膨胀的掺量直接影响混凝土的质量,如超过适宜掺量会使混凝土产生膨胀破坏;低于要求掺量,会使混凝土的膨胀率达不到要求,因此,要求膨胀剂的称量由专人负责。
七、后浇带钢筋处理:绑扎底板上下皮钢筋时,钢筋伸入后浇带,不切断。钢筋穿过钢丝网时要按位置在钢丝网上开洞,使其穿过,并做好钢筋周围钢丝网的修补工作。
八、后浇带混凝土浇筑特点:浇捣砼时切勿将振动棒直指钢丝网,以防振破钢丝网,使砼漏入
后浇带。在达到设计要求60天后封闭后浇带,浇砼时要求密实。
交底人签字:
技术交底记录
2014年3月25日No:
工程名称
华润置地·橡树湾三期-1工程
分部(项)名称
基础后浇带工程
交底内容:
一、后浇带处理:结构设计中由于考虑沉降原因而设计的后浇带,施工中应严格按设计图纸规定的位置和尺寸进行留置。
二、后浇带的保留时间:按设计的规定要求进行保留,设计规定60天后封闭。
三、后浇带的保护:基础梁的后浇带留设后,应采取保护措施,防止垃圾、杂物掉入后浇带内。保护措施可用木盖板覆,盖在梁的上皮钢筋上,盖板两边应比后浇带各宽50cm以上。
4、混凝土应搅拌均匀,如搅拌不均匀会产生局部过大的膨胀,造成工程事故,所以应将掺膨胀剂的混凝土搅拌时间适当拆除后,仍应进行保湿养护,养护不得少于15天。
六、后浇带的质量标准:后浇带施工时模板应支撑安装牢固,钢筋应进行整形,施工的质量应满足钢筋混凝土设计和施工验收规范要求,以保证混凝土密实不渗水和产生有害裂缝,因后浇带宽600mm,施工时必须设支撑模板,此模板需能安放双层钢丝网片,并承受砼对其的侧向压力,故其刚度和稳定性相当重要。
