信息系统项目管理师 计算题

合集下载

信息系统高项 计算题

信息系统高项 计算题

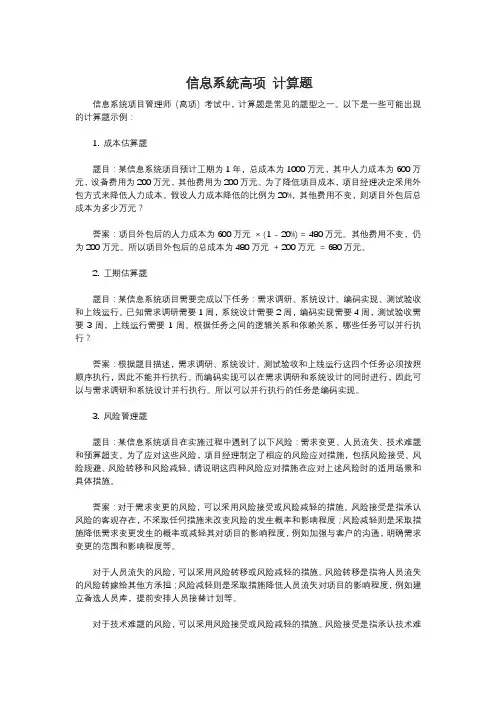

信息系统高项计算题信息系统项目管理师(高项)考试中,计算题是常见的题型之一。

以下是一些可能出现的计算题示例:1. 成本估算题题目:某信息系统项目预计工期为1年,总成本为1000万元,其中人力成本为600万元,设备费用为200万元,其他费用为200万元。

为了降低项目成本,项目经理决定采用外包方式来降低人力成本。

假设人力成本降低的比例为20%,其他费用不变,则项目外包后总成本为多少万元?答案:项目外包后的人力成本为600万元× (1 - 20%) = 480万元。

其他费用不变,仍为200万元。

所以项目外包后的总成本为480万元+ 200万元= 680万元。

2. 工期估算题题目:某信息系统项目需要完成以下任务:需求调研、系统设计、编码实现、测试验收和上线运行。

已知需求调研需要1周,系统设计需要2周,编码实现需要4周,测试验收需要3周,上线运行需要1周。

根据任务之间的逻辑关系和依赖关系,哪些任务可以并行执行?答案:根据题目描述,需求调研、系统设计、测试验收和上线运行这四个任务必须按照顺序执行,因此不能并行执行。

而编码实现可以在需求调研和系统设计的同时进行,因此可以与需求调研和系统设计并行执行。

所以可以并行执行的任务是编码实现。

3. 风险管理题题目:某信息系统项目在实施过程中遇到了以下风险:需求变更、人员流失、技术难题和预算超支。

为了应对这些风险,项目经理制定了相应的风险应对措施,包括风险接受、风险规避、风险转移和风险减轻。

请说明这四种风险应对措施在应对上述风险时的适用场景和具体措施。

答案:对于需求变更的风险,可以采用风险接受或风险减轻的措施。

风险接受是指承认风险的客观存在,不采取任何措施来改变风险的发生概率和影响程度;风险减轻则是采取措施降低需求变更发生的概率或减轻其对项目的影响程度,例如加强与客户的沟通,明确需求变更的范围和影响程度等。

对于人员流失的风险,可以采用风险转移或风险减轻的措施。

风险转移是指将人员流失的风险转嫁给其他方承担;风险减轻则是采取措施降低人员流失对项目的影响程度,例如建立备选人员库,提前安排人员接替计划等。

软考-信息系统项目管理师考试计算题解析

软考-信息系统项目管理师考试计算题解析

软考-信息系统项目管理师考试计算题解析以下是考试中经常会遇到的计算题目类型及解题的思路。

1.决策树及期望货币价值这个题目的思路是分别求出每个供应商的”货币期望值“然后进行对比,最大的就是我们应该选择的供应商就是本题的答案。

货币期望值=及时到货收益×机率%+(-延误损失×机率%)设备供应商1货币期望值=100000×60%+(-30000×40%)=48000设备供应商2货币期望值=50000×90%+(-10000×10%)=44000设备供应商3货币期望值=10000×99%+(-1000×1%)=9800设备供应商4货币期望值=20000×80%+(-10000×20%)=14000设备供应商1的值最大,答案选A2.加权系统这个题目就是求出技术分的平均分,再加权20%后的分值【(7+8+9)÷3】×20%=1.6还可以从另一个角度来快速解答这道题,我们看到题给的满分是10分,技术的权重为20%,那么技术的得分就不应该大于2分,再看答案只有D是小于2的,所以就可以快速的得出答案是(1.6)3.自制和外购决策这上题目就是要分别救出自己研发、采购代销和有条件购买这三种方式下的相应概率的那个的利润最大。

自己研发=450000×15%+200000×25%+(-50000×40%)+(-150000×20%)其他两个方式也是类似,最后三个值比较选最大的为答案4.沟通渠道沟通渠道=N ×(N-1)/2=10数量级为平方的关系5.投资回报解题时首先要注意这个项目是有一个贴现,因此求利润“净现值”要把这个贴现去掉。

而题目问的是到第二年结束时的利润总额的净现值,则需要分别求出第一年和第二的净现值,再求和就是本题的答案。

这里求第二年的净现值是除以贴息的平方,参考银行利息的计算方法。

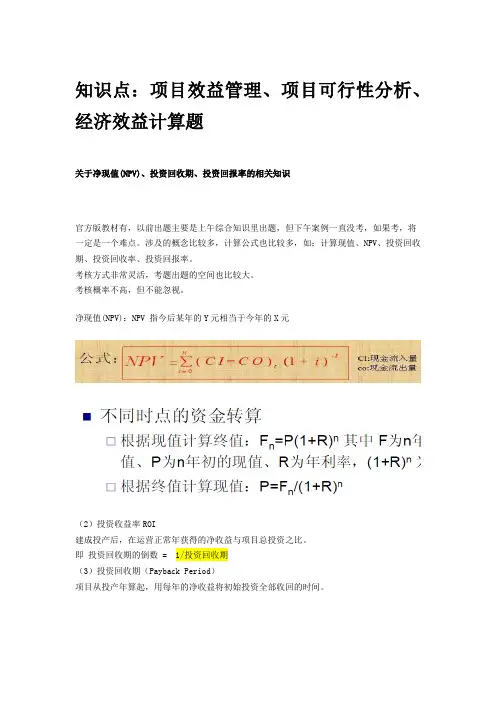

信息系统项目管理师计算题-净现值(NPV)、投资回收期、投资回报率

信息系统项目管理师计算题-净现值(NPV)、投资回收期、投资回报率

知识点:项目效益管理、项目可行性分析、经济效益计算题关于净现值(NPV)、投资回收期、投资回报率的相关知识官方版教材有,以前出题主要是上午综合知识里出题,但下午案例一直没考,如果考,将一定是一个难点。

涉及的概念比较多,计算公式也比较多,如:计算现值、NPV、投资回收期、投资回收率、投资回报率。

考核方式非常灵活,考题出题的空间也比较大。

考核概率不高,但不能忽视。

净现值(NPV):NPV 指今后某年的Y元相当于今年的X元(2)投资收益率ROI建成投产后,在运营正常年获得的净收益与项目总投资之比。

即投资回收期的倒数 = 1/投资回收期(3)投资回收期(Payback Period)项目从投产年算起,用每年的净收益将初始投资全部收回的时间。

静态投资回收期(Pt)计算公式:Pt = [累计净现金流量开始出现正值的年份数] - 1 +[上年累计净现金流量的绝对值 / 当年净现金流量]动态投资回收期动态投资回收期( T )计算公式:动态投资回收期(年)= [累计净现金流量现值开始出现正值年份数] - 1 +[上年累计净现金流量现值的绝对值 / 当年净现金流量现值]例题1●某软件公司项目A 的利润分析如下表所示。

设贴现率为10%,第二年的利润净现值是___(9)___元。

(9)A.1,378,190 B.949,167 C.941,322 D.922,590解析:1139000/(1+10%)= 941322例题2● 某项目各期的现金流量如表所示:设贴现率为10%,则项目的净现值约为(70)。

(70)A.140 B.70 C.34 D.6解析:例题3●某软件企业2004 年初计划投资1000 万人民币开发一套中间件产品,预计从2005 年开始,年实现产品销售收入1500 万元,年市场销售成本1000 万元。

该产品的系统分析员张工根据财务总监提供的贴现率,制作了如下的产品销售现金流量表。

根据表中的数据,该产品的动态投资回收期是(7)年,投资收益率是(8),静态回收期是2年(7)A. 1 B. 2 C. 2.27 D. 2.73(8)A. 42% B. 44% C. 50% D. 1-100%解析:投资收益率等于动态投资回收期的倒数,所以第二问答案是B例题4● 下表为一个即将投产项目的计划收益表,经计算,该项目的投资回收期是(56),投资收益率是1/5.73 =0.17; (静态回收期)(56)A.4.30 B.5.73 C.4.73 D.5.30解析:例题5●某软件企业2006年初计划投资2000万人民币开发某产品,预计从2007年开始盈利,各年产品销售额如表所示。

信息系统项目管理师(2019上)计算题题目、解析及详细解题过程

信息系统项目管理师(2019上)计算题题目、解析及详细解题过程

信息系统项目管理师2019年下半年(计算题)题目、解析及详细解答过程37、38、某项目包含A、B、C、D、E、F、G七个活动,各活动的历时估算和逻辑关系如下表所示,则活动C的总浮动时间是()天,(37)A、0 B、1 C、2 D、3(38)A、14 B、15 C、16 D、17解析:此题先画出单代号网络图,找到关键路径,然后可计算项目工期及C的总浮动时间。

解答过程:依据表格画出单代号网络图如下所示:关键路径为:ADFG,工期为17天;总浮动时间:指一项工作在不影响总工期的前提下所具有的机动时间。

计算公式:总浮动时间=最迟开始时间-最早开始时间=最迟结束时间-最早结束时间C的最早开始时间:2(A结束后立即开始);C的最迟开始时间:4(关键路径上G的开始时间为14,在不影响G 的情况下,E的最迟开始时间为14-4=10, 在不影响E的情况下,C 的最迟开始时间为10-5=5);所以,C的总浮动时间为:5-2=3参考答案:D、D40、某项目沟通协调会共有9人参加会议,此次会议沟通渠道有()条。

A、42B、28C、45D、36解析:此题需要我们使用公式:沟通渠道=N(N-1)/2。

其中N为该项目团队干系人数量。

也就是N个点之间的连线问题,每一个与其它点之间最多有(N-1)条连线,因任意点A与任意点B之间的连线AB与BA是一条线,帮N个点之间有N(N-1)/2条连线。

A、45000B、40100C、42340D、47059参考答案:C解析:此题考查挣值分析相关概念及计算。

非典型偏差:EAC=AC+ETC,ETC(完工尚需估算)=(BAC-EV);EV(挣值),表示实际完成工作的预算价值。

解答过程:EV=A+B+C+D+ E×80% +F×60%=1000+800+2000+5000+3200×0.8+4000×0.6=13760EAC=AC+ETC= AC+(BAC-EV)=16100+(40000-13760)=42340参考答案:C66、67、某炼油厂根据计划每季度供应合同单位汽油和煤油各16吨。

信息系统项目管理常考计算题

信息系统项目管理常考计算题

常考计算题一、数量经济类:净现值、投资收益率、投资回收期、盈亏平衡点、均衡价格1、现值:未来现金流在今天的价值。

净现值=现值-成本.这种题目你应该会做!2、投资收益率=年平均收益÷总投资.这种题目注意平均的概念就行了.3.回收期:到达一个时间点的期限,在这个时间点,累积收益超过累积成本,项目开始盈利. 这种题目经常考,分为动态和静态两种.对于静态来说,先判断那一年收益超过了成本.本例当中第一年990还没有达到成本,第二年总数(990+1210)超过了成本,因此回收期应该是1年多.多了多少呢?看一下第一年年末成本还差多少钱,差的这些钱在第二年需要多长时间收回,也就是(2000-990)/1210=0.9,那么投资回收期就是1.9.同样的方法,到第二年年末还没有收回,但是到了第三年超过了成本,因此是2年多.然后计算(2000-1000-900)/900=0.1,所以投资回收期是2.1年.注意这里分母的900是2009年折算后的收益.4.盈亏平衡点:盈亏平衡点又称零利润点、保本点、盈亏临界点、损益分歧点、收益转折点。

通常是指全部销售收入等于全部成本时(销售收入线与总成本线的交点)的产量。

以盈亏平衡点的界限,当销售收入高于盈亏平衡点时企业盈利,反之,企业就亏损。

盈亏平衡点=固定成本/(单位产品销售收入-单位产品变动成本)。

盈亏平衡点严格按照公式计算,如果你对固定成本和可变成本的概念比较清楚的话应该不难.你可以做一个分析:投入=固定成本+单位变动成本×数量,产出=单位产品销售收入×数量;两式联立,求数量即可.例.假设某IT服务企业,其固定成本为30万元,每项服务的变动成本为1000元/次,提供每项服务的价格为1500元/次,那么该企业的盈亏平衡点为(68)次。

(68)A.200 B.300 C.600 D.9005.均衡价格均衡价格很简单,只用共给函数和需求函数联立求解即可.例.假定某农贸市场上鸡蛋的需求和供给曲线可以由下列方程表示:Qs=100+10P,Qd=540-40P其中,Qd为该市场鸡蛋的需求量(公斤),Qs为该市场鸡蛋的供给量(公斤),P为每公斤鸡蛋的价格,则市场上鸡蛋价格P为(70)元/公斤时,达到供需平衡。

2023年11月信息系统项目管理师计算题

2023年11月信息系统项目管理师计算题

信息系统项目管理师(PMP)是一项专业证书,对于信息技术、软件开发和项目管理领域的专业人士来说至关重要。

PMP认证是由美国项目管理协会(PMI)颁发的,在全球范围内广受认可。

持有PMP证书,不仅能够提升个人在职场上的竞争力,还可以为企业项目管理的规范化提供保障。

针对xxx的PMP考试,我们为大家准备了一套信息系统项目管理师计算题,希望能够帮助考生更好地复习备考,顺利通过考试。

以下是一些例题供大家参考:1. 假设在某个项目中,共有5名团队成员,每名成员每天的工资分别为200美元、250美元、300美元、350美元和400美元。

项目历时10个工作日,每个工作日的工作时间为8小时。

请计算整个项目的人力成本。

2. 项目A需要在15天内完成,项目B需要在20天内完成。

在这两个项目中,共有10名团队成员参与工作。

如果项目A的人力投入占比是60,项目B的人力投入占比是40,请计算项目A和项目B的每日人力投入。

3. 一家公司在进行项目管理时,需要考虑到项目成本、项目周期和项目的风险。

假设该公司的预算为500,000美元,项目周期为12个月,风险评估为20,请计算该项目的预算风险。

4. 在某个项目中,共有三个阶段:规划阶段、执行阶段和收尾阶段。

每个阶段都需要进行人力投入的计划。

如果规划阶段的人力投入为20,执行阶段的人力投入为50,收尾阶段的人力投入为30,请计算整个项目的人力投入。

5. 一家软件开发公司在进行项目管理时,发现在项目执行阶段出现了额外的成本支出,导致项目的总成本超出了预算。

假设项目的总成本为800,000美元,额外的成本支出占比为10,项目的预算为700,000美元,请计算该项目的成本偏差。

以上是一些关于信息系统项目管理师计算题的例题,希望能够帮助考生更好地理解和掌握相关知识点。

在准备考试的过程中,考生还应该结合实际案例,多做练习题,加强对理论知识的理解和应用。

祝愿所有考生都能取得优异的成绩,顺利通过PMP考试!在PMP考试中,数学和计算题通常是考核考生对项目管理知识点的掌握和应用能力。

信息系统项目管理师常见计算题详解总结

信息系统项目管理师常见计算题详解总结

信息系统项目管理师常见计算题详解总结关键信息项:1、计算题类型:________________________2、计算方法及公式:________________________3、应用场景示例:________________________4、易错点及注意事项:________________________1、引言11 信息系统项目管理师考试中,计算题占据了一定的比重,准确理解和掌握常见的计算题对于通过考试至关重要。

12 本协议旨在对常见的计算题进行详细的分析和总结,帮助考生更好地应对考试。

2、常见计算题类型21 成本管理相关计算题211 挣值分析(EV、PV、AC、SV、CV、SPI、CPI 等)212 成本估算(类比估算、参数估算、三点估算等)22 时间管理相关计算题221 关键路径法(CPM)确定项目最短工期222 资源平衡与资源平滑23 风险管理相关计算题231 决策树分析232 预期货币价值(EMV)计算24 其他常见计算题241 自制或外购分析242 投资回收期与投资回报率计算3、计算方法及公式31 挣值分析311 SV = EV PV 进度偏差312 CV = EV AC 成本偏差313 SPI = EV / PV 进度绩效指数314 CPI = EV / AC 成本绩效指数32 成本估算321 类比估算:以过去类似项目的实际成本为基础,来估算当前项目的成本。

322 参数估算:利用历史数据和其他变量之间的统计关系来估算成本。

323 三点估算:通过乐观估计、悲观估计和最可能估计来计算期望值。

33 关键路径法331 找出项目活动中的所有路径。

332 计算每条路径的持续时间。

333 持续时间最长的路径即为关键路径。

34 决策树分析341 计算每个决策节点的期望货币价值。

342 选择期望货币价值最大的方案。

35 预期货币价值351 EMV =风险事件概率×风险事件货币值36 自制或外购分析361 比较自制成本和外购成本,选择成本较低的方案。

信息系统项目管理师计算专题3

信息系统项目管理师计算专题3

高级& 中级计算专题3挣值计算、预测技术Start EndCheck从Start -> check 我们是在做挣值分析,从Check -> End 我们是在做预测分析。

【涉及的三个变量】PV:Plan Value,计划工作的预算费用。

EV:Earned Value ,已完成工作量的预算成本。

AC:Actual Cost , 已完成工作量实际花费的成本。

【例1】某工程计划生产2019年生产10000万鞋子,每双鞋子计划销售价格为80元。

计划到1月末生产100双,到1月份末进行检查,发现只生产了90双鞋子,生产90双鞋子实际花费了8000元,请问到到一月末PV 、EV 、AC 分别是多少?Start End CheckCV:Cost Variance 成本偏差SV:Schedule Variance 进度偏差CPI:Cost Performed Index 成本绩效指标SPI:Schedule Performed Index 进度绩效指标公式:1、CV=EV-AC >0 ,节约<0,超支2、SV=EV-PV >0 ,提前< 0, 滞后3、CPI=EV/AC >1 , 节约< 1,超支4、SPI=EV/PV > 1 , 提前<1 , 滞后三个参数关系:AC > EV=> CV<0 ,PV>EV => SV<0分析(含义):效率低、速度慢、成本超支解决措施:用工作效率高的人员更换一批工作效率低的人员;并行施工追赶进度三个参数关系:PV > EV =>SV<0 EV=AC => CV =0 分析(含义):效率较低、速度慢,成本与预算相差不大解决措施:增加高效人员投入,或并行施工追赶进度。

三个参数关系:EV>PV => SV > 0,AC = EV => CV=0分析(含义):效率高,速度较快,成本与预算相差不大解决措施:抽出部分人员,增加少量骨干人员分析(含义):效率高,速度较快,成本节约解决措施:分析原因,检查质量,若偏离不大,维持现状,加强质量控制【例2】如果挣值EV 是300万元,实际成本AC 是350万元,计划值PV 是375万元。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

信息系统项目管理师计算题
信息系统项目管理师计算题指的是在信息系统项目管理师考试中涉及的数学计算和分析题。

这些题目通常涉及项目成本管理、项目进度管理、项目质量管理等方面的知识,要求考生根据给定的数据和信息进行计算、分析和评估。

以下是信息系统项目管理师计算题示例:
1.成本估算题:一个软件开发项目的成本估算为100万元,其中人力成本占
60%,设备及其他成本占40%。

如果人力成本增加了10%,设备及其他成本减少了5%,则总成本将增加还是减少?变化了多少?
答案:总成本将增加。

增加后的总成本=原总成本(1+人力成本增加百分比) (1-(设备及其他成本减少百分比))=100(1+10%)(1-5%)=104.5万元,增加了4.5万元。

2.进度管理题:一个软件开发项目计划在20周内完成,每周完成10%的工作
量。

在第8周时,实际完成的工作量只有70%。

请分析项目进度是否存在问题,并提出可能的解决方案。

答案:项目进度存在问题。

原计划每周完成10%的工作量,8周应完成80%的工作量,但实际只完成了70%的工作量,因此存在进度延误问题。

可能的解决方案包括增加人力投入、加班、优化工作流程等措施来加快进度。

同时,要加强项目进度的监控和管理,及时发现和解决问题,确保项目按时完成。

总结来说,信息系统项目管理师计算题是指针对信息系统项目管理中的数学计算和分析的题目。

这类题目主要考察考生在项目成本管理、进度管理、质量管理等方面的知识和技能,要求考生根据实际情况进行计算、分析和评估,并能够提出相应的解决方案。
