干砌(灌砌、浆砌)块石工程施工工艺
干砌块石施工工艺

0.7m2墙面至少应设置一块,且同皮内的中距不应大于2m。拉结石的长度,若其墙厚等于或小于400mm时,应等于墙厚;墙厚大于400mm时,可用两块拉结石内外搭接,搭接长度不应小于150mm,且其中一块长度不应小于墙厚的2/3。
6)砌体每日的砌筑高度,不应超过1.2m。
2、胶结材料
(1)砌石体的胶结材料,主要有水泥砂浆和混凝土。水泥砂浆是由水泥、砂、水按一定的比例配合而成。
(2)水泥:应符合国家标准及部颁标准的规定,水泥标号不低于
32.5级。
(3)水:拌和用的水要求符合国家标准规定。
(4)水泥砂浆的沉入度应控制在4~6cm
3、砌筑要求
(1)已砌好的砌体,在抗压强度未达到2.5Mpa前不得进行上层砌石的准备工作。
(2)砌石必须采用铺浆法砌筑,砌筑时,石块宜分层卧砌,上下错缝,内外搭砌。砌体的砌缝宽应符合下表的规定:
类别砌缝(cm)
条石块石.
砂浆砌石体平缝1.5~2 2~2.5
竖缝2~3 2~4
(3)在铺砌前,将石料洒水湿润,使其表面充分吸收,但不得残留积水。砌体外露面在砌筑后12至18小时之内给予养护,继续砌筑前,将砌体表面浮碴清除,再行砌筑。
5、养护
砌体外露面,在砌筑后12~18h之间应及时养护,经常保持外露面的湿润,养护时间:水泥砂浆砌体一般为14天。
6、砌石表面勾缝
勾缝砂浆采用细砂,用较小的水灰比,采用32.5级水泥拌制砂浆。灰砂比应控制在1:1至1:2之间。清缝在料石砌筑24小时后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的二倍。勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。勾缝砂浆必须单独拌制,严禁与砌石体砂浆混用。拌制好的砂浆向缝内分几次填充并用力压实,直到与表面平齐,然后抹光。砂浆初凝后砌体不得扰动。勾缝表面与块石应自然接缝,力求美观、匀称,砌体表面溅上的砂浆要清除干净。当勾缝完成和砂浆初凝后,砌体表面应刷洗干净,至少用浸湿物覆盖保持21天,在养护期间应经常洒水,使砌体保持湿润,避免碰撞和振动。
干砌块石施工工艺

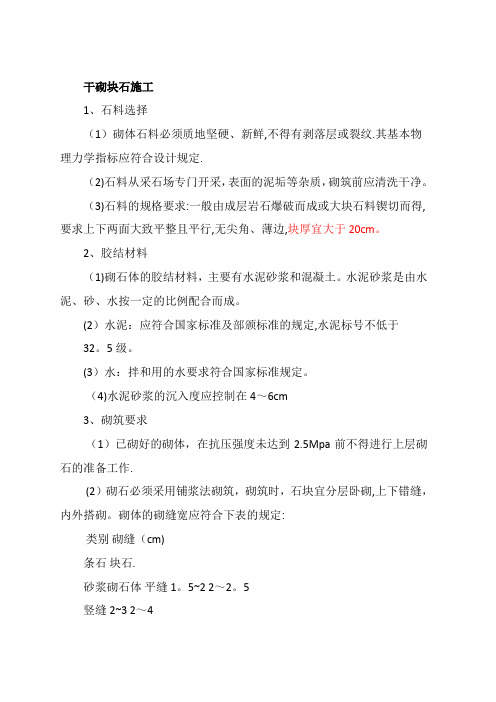

干砌块石施工1、石料选择(1)砌体石料必须质地坚硬、新鲜,不得有剥落层或裂纹。
其基本物理力学指标应符合设计规定.(2)石料从采石场专门开采,表面的泥垢等杂质,砌筑前应清洗干净。
(3)石料的规格要求:一般由成层岩石爆破而成或大块石料锲切而得,要求上下两面大致平整且平行,无尖角、薄边,块厚宜大于20cm。
2、胶结材料(1)砌石体的胶结材料,主要有水泥砂浆和混凝土.水泥砂浆是由水泥、砂、水按一定的比例配合而成。
(2)水泥:应符合国家标准及部颁标准的规定,水泥标号不低于32.5级。
(3)水:拌和用的水要求符合国家标准规定。
(4)水泥砂浆的沉入度应控制在4~6cm3、砌筑要求(1)已砌好的砌体,在抗压强度未达到2。
5Mpa前不得进行上层砌石的准备工作。
(2)砌石必须采用铺浆法砌筑,砌筑时,石块宜分层卧砌,上下错缝,内外搭砌。
砌体的砌缝宽应符合下表的规定:类别砌缝(cm)条石块石。
砂浆砌石体平缝1.5~2 2~2。
5竖缝2~3 2~4(3)在铺砌前,将石料洒水湿润,使其表面充分吸收,但不得残留积水。
砌体外露面在砌筑后12至18小时之内给予养护,继续砌筑前,将砌体表面浮碴清除,再行砌筑。
(4)水泥砂浆砌石体在砌筑时,应做到大面朝下,适当摇动或敲击,使其稳定;严禁石块无浆贴靠,竖在填塞砂浆后用扁铁插捣至表面泛浆;同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝,上下相邻砌筑的石块,也应错缝搭接,避免竖向通缝。
必要时,可每隔一定距离立置丁石。
(5)雨天施工不得使用过湿的石块,以免砂浆流淌,影响砌体的质量,并做好表面的保护工作。
如没有做好防雨棚,降雨量大于5mm时,应停止砌筑作业。
4、砌筑方法:(1)一般要求1)砂浆必须要有试验配合比,强度须满足设计要求,且应有试块试验报告,试块应在砌筑现场随机制取。
2)砌筑前,应在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石表面湿润。
3)砌筑因故停顿,砂浆已超过初凝时间,应待砂浆强度达到2。
干砌块石施工方案

干砌块石施工方案
干砌块石挡墙施工方案
干砌块石挡墙施工方案
一、干砌块石施工
(1)、砌体要分层进行,层间竖缝要错开,每层以大石块为骨干,大面朝下(2)、不平稳部位应用小石块垫稳,不得有松动石块。
(3)、层面应经常用厚薄不同的石块调整高度,以便始终保持各层呈基本水平上升。
(4)、砌体应表里一致,不得以大块石砌外缘而内填碎石或河卵石;外砌石块要互压1/2以上,并用大块石封顶。
(5)、干砌石砌筑施工护底砌筑时人工将中粗砂和碎石摊平并均匀平整密实。
砌筑时块石大面向下,一层与一层错缝锁结方式铺砌,垫层铺设与干砌石砌筑配合进行,随铺随砌,护底表面砌缝的宽度不大于25mm,砌石边缘顺直、整齐、牢固,砌体外露面的顶面和侧边,选用较为整齐的块石砌筑平整,所有明缝
均用小片石料填塞紧密。
护坡砌筑时人工拍实碎石垫层铺设之后,进行干砌石砌筑,施工时,块石层面垂直于坡面,一层与一层错缝锁结方式铺砌,垫层与干砌石铺砌层配合砌筑,随铺随砌。
护坡表面和边缘应顺直、整齐、牢固,砌缝的宽度不大于25mm,所有明缝用小片石料填缝紧密。
(6)、干砌石施工应符合以下要求:石块要用手锤加工,打击口面。
不得使用裂石和风化石。
长度在30cm以下的石块,连续使用不得超过4块,且两端须加丁字石。
一般长条形丁向砌筑,不得顺长使用。
(7)、面石用料应大小匀称、质地坚硬,不得使用风化石料,单块重量不小于。
干砌块石施工工艺

干砌块石施工1、石料选择(1)砌体石料必须质地坚硬、新鲜,不得有剥落层或裂纹。
其基本物理力学指标应符合设计规定.(2)石料从采石场专门开采,表面的泥垢等杂质,砌筑前应清洗干净.(3)石料的规格要求:一般由成层岩石爆破而成或大块石料锲切而得,要求上下两面大致平整且平行,无尖角、薄边,块厚宜大于20cm。
2、胶结材料(1)砌石体的胶结材料,主要有水泥砂浆和混凝土。
水泥砂浆是由水泥、砂、水按一定的比例配合而成。
(2)水泥:应符合国家标准及部颁标准的规定,水泥标号不低于32。
5级。
(3)水:拌和用的水要求符合国家标准规定。
(4)水泥砂浆的沉入度应控制在4~6cm3、砌筑要求(1)已砌好的砌体,在抗压强度未达到2.5Mpa前不得进行上层砌石的准备工作。
(2)砌石必须采用铺浆法砌筑,砌筑时,石块宜分层卧砌,上下错缝,内外搭砌。
砌体的砌缝宽应符合下表的规定:类别砌缝(cm)条石块石.砂浆砌石体平缝1。
5~2 2~2。
5竖缝2~3 2~4(3)在铺砌前,将石料洒水湿润,使其表面充分吸收,但不得残留积水。
砌体外露面在砌筑后12至18小时之内给予养护,继续砌筑前,将砌体表面浮碴清除,再行砌筑.(4)水泥砂浆砌石体在砌筑时,应做到大面朝下,适当摇动或敲击,使其稳定;严禁石块无浆贴靠,竖在填塞砂浆后用扁铁插捣至表面泛浆;同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝,上下相邻砌筑的石块,也应错缝搭接,避免竖向通缝.必要时,可每隔一定距离立置丁石。
(5)雨天施工不得使用过湿的石块,以免砂浆流淌,影响砌体的质量,并做好表面的保护工作。
如没有做好防雨棚,降雨量大于5mm时,应停止砌筑作业。
4、砌筑方法:(1)一般要求1)砂浆必须要有试验配合比,强度须满足设计要求,且应有试块试验报告,试块应在砌筑现场随机制取。
2)砌筑前,应在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石表面湿润。
3)砌筑因故停顿,砂浆已超过初凝时间,应待砂浆强度达到2.5Mpa后才可继续施工;在继续砌筑前,应将原砌体表面的浮渣清除;砌筑时应避免震动下层砌体。
浆砌块石工程施工程序、施工方法

浆砌块石工程施工程序、施工方法一、概述本标段浆砌石工程是指渠道浆砌石挡墙、护底、前池浆砌石挡墙,消力池海温浆砌石挡墙等部位。
二、材料质量要求1、石料要求砌石材质应坚实鹇,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材,应色泽均匀。
石料的物理力学指标应符合有关设计规范和设计要求。
石料应呈块状,中部厚度不应小于15cm。
规格小于要求的片石可以用于塞缝,但其用量不得超过该处砌体重量的10%。
砌体表层的石料必须具有一个用作砌表面的平整层。
2、胶凝材料要求砌石工程采用的水泥其标号不得低于425#,且物理性能指标须经过专门检测机构检测论证,请监理工程师审批通过。
砂和质量应符合SD120-84相关的规定。
砂浆采用的砂料,要求粒径为0.15-5mm,细度模数为2.5-3.0,砌筑块石砂浆的砂,其最大粒径不大于5mm。
拌制胶凝材料,应严格按劳取酬试验确定的配料单进行配料,胶凝材料拌和过程中应保持粗、细骨料含水率和稳定性,根据骨料含水量的变化情况,随时调整用水量,以保证水灰比的准确性。
胶凝材料拌和时间:机械拌和不小于2-3min,一般不应采用人工拌和。
胶凝材料应随拌随用。
在运输或贮存中发生离析、析水的砂浆,砌筑前应重新拌和,已初凝的胶凝材料不得使用。
三、浆砌石砌筑1、一般要求砌石应采用铺浆法砌浆,采用M7.5水泥砂浆,砂浆稠度应为30-50mm,当气温变化时,应适当调整,超过3小时的浆液不得使用。
采用浆砌法砌筑的砌石体转角处和交接处应同时砌筑,对不能同时砌筑的面,必须留置临时间断处,并应砌成斜槎。
砌石体尺寸和位置的允许偏差,不应超过GB50203-98中的规定。
2、块石砌体砌筑第一皮石块应座浆,且将大面向下。
浆砌石台阶,上级阶梯的石块应至少压砌下级阶梯的1/2,相邻阶梯的毛石应相应错缝搭接。
砌体应分皮卧砌,并应上下错缝,不得采用外面侧立石块,中间填心的砌筑方法。
块石砌体的灰缝厚度应为20-30mm,砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎块或片石嵌实,不得先摆碎石块后填砂浆或干填碎石块的施工方法,石块间不应相互接触。
干砌石工程施工方案及工艺方法

干砌石工程施工方案及工艺方法一、工艺流程施工准备→技术交底→测量放线→块石选料加工→块石砌筑→质量检查。
二、施工方法1、砌筑选材干砌石石块应选用材质应坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质。
块石应大致方正,上下面大致平整,无尖角,石料的尖锐边角应凿去。
所有垂直于外露面的镶面石的表面凹陷深度不得大于20mm。
石料最小尺寸不宜小于50cm。
一般长条形丁向砌筑,不得顺长使用。
砌筑石料的物理力学性质应符合下表的规定:(1)测量放样采用GPS放样。
(2)施工前对施工段的砂棱体断面进行测量,画出砂棱体、袋装碎石和干砌块石横断面图并且与加高预留沉降1m后的设计断面比较,确定砂棱体斜坡面贴坡还是削坡,处理后的坡度符合预留沉降后设计断面的要求。
(3)用GPS放样,放样断面间隔20m,放出坡脚和坡顶的特征点,在特征点上树立木桩,在木桩上用塑料绳拉出砂棱体、袋装碎石、干砌块石的外轮廓线,用于指导施工。
3、砌筑施工要点(1)干砌块石在镇脚混凝土施工完成后施工,并应与铺设无纺布、袋装碎石配合施工,随铺随砌,首先完成砂棱体的找坡工作,再进行袋装碎石反滤层和干砌块石的施工。
(2)干砌块石施工顺序为:选石、试放、修凿和安砌。
要求块石大面朝下,即宽面与坡面平行,表面平整,砌筑前先进行试放,不合适的部位用锤加以修凿,修凿程度以石缝能够紧密相接为准,砌石与垫层之间的空隙用二片石填紧,砌石表面应与样线齐平,砌缝必须相互错开。
(3)干砌块石采用人工砌石、挖机配合翻料的方法进行施工,砌石面采用斜向自下而上分层砌筑或正水平分层砌筑,砌筑时要求略低于样线,以免容易顶线出现鼓腰。
4、砌筑要求(1)砌石的基本要求平整:砌体的外露面应平顺和整齐。
要求块石大面朝外,其外缘与设计坝坡线误差不超过±10cm。
稳定:石块的安置必须自身稳定。
密实:砌体以大石为主,选型配砌,必要时可以小石搭配,干砌石应相互卡紧。
错缝:同一砌层内相邻的及上下相邻的砌石应错缝。
干砌块石施工工艺

干砌块石施工1、石料选择(1)砌体石料必须质地坚硬、新鲜,不得有剥落层或裂纹.其基本物理力学指标应符合设计规定.(2)石料从采石场专门开采,表面的泥垢等杂质,砌筑前应清洗干净。
(3)石料的规格要求:一般由成层岩石爆破而成或大块石料锲切而得,要求上下两面大致平整且平行,无尖角、薄边,块厚宜大于20cm。
2、胶结材料(1)砌石体的胶结材料,主要有水泥砂浆和混凝土。
水泥砂浆是由水泥、砂、水按一定的比例配合而成。
(2)水泥:应符合国家标准及部颁标准的规定,水泥标号不低于32。
5级。
(3)水:拌和用的水要求符合国家标准规定。
(4)水泥砂浆的沉入度应控制在4~6cm3、砌筑要求(1)已砌好的砌体,在抗压强度未达到2.5Mpa前不得进行上层砌石的准备工作.(2)砌石必须采用铺浆法砌筑,砌筑时,石块宜分层卧砌,上下错缝,内外搭砌。
砌体的砌缝宽应符合下表的规定:类别砌缝(cm)条石块石.砂浆砌石体平缝1。
5~2 2~2。
5竖缝2~3 2~4(3)在铺砌前,将石料洒水湿润,使其表面充分吸收,但不得残留积水.砌体外露面在砌筑后12至18小时之内给予养护,继续砌筑前,将砌体表面浮碴清除,再行砌筑。
(4)水泥砂浆砌石体在砌筑时,应做到大面朝下,适当摇动或敲击,使其稳定;严禁石块无浆贴靠,竖在填塞砂浆后用扁铁插捣至表面泛浆;同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝,上下相邻砌筑的石块,也应错缝搭接,避免竖向通缝.必要时,可每隔一定距离立置丁石.(5)雨天施工不得使用过湿的石块,以免砂浆流淌,影响砌体的质量,并做好表面的保护工作。
如没有做好防雨棚,降雨量大于5mm时,应停止砌筑作业.4、砌筑方法:(1)一般要求1)砂浆必须要有试验配合比,强度须满足设计要求,且应有试块试验报告,试块应在砌筑现场随机制取。
2)砌筑前,应在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石表面湿润.3)砌筑因故停顿,砂浆已超过初凝时间,应待砂浆强度达到2。
干砌(灌砌、浆砌)块石工程施工工艺

干砌(灌砌、浆砌)块石工程施工工艺一、工程概况:干砌(灌砌、浆砌)块石工程,包括干砌块石挡墙9710m3,镇压层干砌块石护坡(平面)4246m3。
内坡干砌块石护坡6708m3,水闸干砌护底187m3,干砌挡墙588m3,小计21439m3,镇压层浆砌块石1742m3,水闸浆砌挡墙1340m3,浆砌护坡护坦167m3,浆砌料石156m3,小计3405m3,砼灌砌石1164m3,合计26008m3。
一、有关规范规程:干砌(灌砌、浆砌)块石工程必须严格遵守下列规范规程:1、《中华人民共和国工程建设标准强制性条文》2、SL52-93《水利水电工程施工测量规范》3、SL260-98《堤防工程施工规范》4、SDJ120-84《浆砌石坝施工技术规范(试行)》5、GB50203-98《砌体工程施工验收规范》6、SL239-1999《堤防工程施工质量评定与验收规程》7、SD267-88《水利水电建筑安装安全技术工作规程》三、材料:块石挑选方正、坚硬、无裂隙、无泥污,护坡块石厚度误差小于10%,砌筑块石最小边不小于20cm,尖锐状、薄片状均需剔除,料石按设计规格进行加工。
砂浆在拌和场拌制,用拖拉机(或人力双胶车)运到现场后,卸在铁板上备用。
四、施工方法:1、浆砌块石施工(闸墙、翼墙、护坡):浆砌块石工程在监理验收基础后开始砌筑,砌前先按设计要求放好样架,然后水平方向拉横线,依线分皮砌筑,砌筑前先将石料在砌体外冲洗干净,并保持湿润,先砌面石(料石),砌时先将块石试放修凿,合适后翻起块石,在底部及已砌石周边铺好砂浆,厚3-5cm,再将块石按试砌位置砌好。
面石应按一顺一丁要求砌筑,丁石伸入腹石不少于20cm,腹石先坐浆,使大面朝下,然后灌入砂浆,用振捣机或铁钎插实,控制腹石每层高度小于40cm,腹石与腹石间错缝砌筑,灌浆分二次灌入,石块间不得有相互接触现象,块石间较大空隙,应先填塞砂浆后用碎石块嵌实。
不得采用先摆碎石后塞砂浆或干填碎石块的方法。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
干砌(灌砌、浆砌)块石工程施工工艺
一、工程概况:
干砌(灌砌、浆砌)块石工程,包括干砌块石挡墙9710m3,镇压层干砌块石护坡(平面)4246m3。
内坡干砌块石护坡6708m3,水闸干砌护底187m3,干砌挡墙588m3,小计21439m3,镇压层浆砌块石1742m3,水闸浆砌挡墙1340m3,浆砌护坡护坦167m3,浆砌料石156m3,小计3405m3,砼灌砌石1164m3,合计26008m3。
一、有关规范规程:
干砌(灌砌、浆砌)块石工程必须严格遵守下列规范规程:
1、《中华人民共和国工程建设标准强制性条文》
2、SL52-93《水利水电工程施工测量规范》
3、SL260-98《堤防工程施工规范》
4、SDJ120-84《浆砌石坝施工技术规范(试行)》
5、GB50203-98《砌体工程施工验收规范》
6、SL239-1999《堤防工程施工质量评定与验收规程》
7、SD267-88《水利水电建筑安装安全技术工作规程》
三、材料:
块石挑选方正、坚硬、无裂隙、无泥污,护坡块石厚度误差小于10%,砌筑块石最小边不小于20cm,尖锐状、薄片状均需剔除,料石按设计规格进行加工。
砂浆在拌和场拌制,用拖拉机(或人力双胶车)运到现场后,卸在铁板上备用。
四、施工方法:
1、浆砌块石施工(闸墙、翼墙、护坡):
浆砌块石工程在监理验收基础后开始砌筑,砌前先按设计要求放好样架,然后水平方向拉横线,依线分皮砌筑,砌筑前先将石料在砌体外冲洗干净,并保持湿润,先砌面石(料石),砌时先将块石试放修凿,合适后翻起块石,在底部及已砌石周边铺好砂浆,厚3-5cm,再将块石按试砌位置砌好。
面石应按一顺一丁要求砌筑,丁石伸入腹石不少于20cm,腹石先坐浆,使大面朝下,然后灌入砂
浆,用振捣机或铁钎插实,控制腹石每层高度小于40cm,腹石与腹石间错缝砌筑,灌浆分二次灌入,石块间不得有相互接触现象,块石间较大空隙,应先填塞砂浆后用碎石块嵌实。
不得采用先摆碎石后塞砂浆或干填碎石块的方法。
砌筑砂浆不得超过初凝时间,每天砌筑高度控制在1.2m以内。
浆砌护坡在验收基础后,先每20m左右砌出一条肋,砌时先在基础铺好砂浆,然后按肋间拉线砌筑,块石与块石间缝用砂浆灌实,铁钎插实。
2、干砌块石施工(挡墙、护坡、护坦):
干砌块石挡墙在监理验收基础后开始砌筑,先按图立好样架,拉好线,砌时底层应选用较大的精选块石,石料应分层错缝砌筑,砌层应大致水平,不得小石块塞垫找平,表面砌缝宽度不超过2.5cm,所有前后的明缝均应用小石块填塞紧密。
石块应铺砌稳定,相互锁结,铺筑中使每一石块在上下层接触面上不少于三个分开的坚实支承点。
并与腹石部份有良好的搭接。
砌体表面平整度用2m靠尺检查,不大于5cm。
干砌块石护坡(护坦)抛石已到设计高程或土方填筑后已基本沉降稳定,请监理验收基础后进行,先在坡面铺设石渣,石渣应级配良好,坚硬耐久,最大粒径不大于10cm。
石渣垫层铺好后开始砌石,先每20m左右放一条斜线样并砌好样石,然后以样石为基准拉双线自下而上进行砌筑,边砌边修凿,块石相互错缝,垫稳垫实,与周边砌石靠紧,严禁砌缝间嵌小石块。
3、砼灌砌石:
砼灌砌石在抛石镇压层已完成,干砌块石挡墙下部已砌好条件下开始砌筑。
砼采用1级配,骨料最大粒径不超过20毫米,砼在料场拌和后用拖拉机运到现场备用。
所用块石必须清洗干净,保持湿润。
砌筑时先放样砌出一条肋,然后按肋拉线,当灌砌石厚35-40cm时,先放置块石,使大面朝下,锯齿形摆砌,缝8-10cm,然后灌入砼,用插入式振动机振实后扫清浮渣,露出石面,设计有要求时用高标号砂浆勾缝。
当设计厚大于40cm 时,块石竖砌,用小石隔开,保证留足缝隙,灌砼前取掉卡石,清除缝内杂物,采用小面积自下向上边灌边振,防止漏振,振至表面泛浆为准,振后砼略低于块石面,保证块石出面,灌砌后即清扫场面。
五、质量标准:
1、浆砌块石挡墙:
(1)块石必须坚硬清洁,表面平整,最小边不小于20cm,砂浆标号达到设计要求,灌浆密实。
(3)外观质量必须达到:
浆砌挡墙:
轴线偏差<±40毫米
墙顶高程<0~+40
墙面垂直度<0.5%
墙顶厚度 -10~+20
表面平整度<30(2m靠尺)
闸室料石必须达到设计平整度:
2、干砌块石护坡:
(1)块石必须大小均匀,质地坚硬,单块重不小于25Kg,最小边长不小于20cm。
(2)禁止使用小石块,不得出现通缝,浮石、空洞。
(3)块石厚度误差不得超过设计值的±10%,2m靠尺检查平面平整度误差不超过5cm。
4、无缝宽度在1.5cm以上,长度在0.5m以上的连续缝。
六、质量预控措施:
七、机械设备及人员配备:
250升砂浆机3台
JZC350拌和机2台
砌石工100人
普工50人
八、主要安全技术措施:
1、块石抬运、跳板、绳索必须牢固。
2、块石修凿要防止飞石伤人。
3、拌制及运输机械必须有上岗资格,按规程施工。
4、电器必须“一机一闸一箱一漏”。
砌体工程施工工艺
砌体工程施工必须严格执行以下规范规程:
SDJ249-88《水利水电基本建设工程单元工程质量等级评定标准(一)》SL38-92《水利水电基本建设工程单元工程质量等级评定标准(七)》
SL52-93《水利水电工程施工测量规范》
SL260-98《堤防工程施工规范》
SL/T225《水利水电工程土工合成材料应用技术规范》
GB50203-98《砌体工程施工验收规范》
SL239-1999《堤防工程施工质量评定与验收规程》
JGJ59-99《建筑施工安全检查标准》
一、工程简况:
本工程砌体工程主要为:堤身C25砼灌砌石挡墙19535m3和浆砌条石3829m3
堤内坡灌砌石界墙基础1343m3,浆砌石界墙3829m3,合计28536m3,为本工程主要工程项目之一。
二、材料:
浆砌块石挑选方正、坚硬、无裂隙、无泥污,最小边不小于20cm,尖锐状、薄片状均需剔除,浆砌条石按设计规格进行加工。
砂浆及细骨料砼在拌和场拌制,用拖拉机(或人力双胶车)运到现场后,卸在铁板上备用。
三、施工方法:
1、浆砌块石施工:
浆砌块石工程在监理验收基础后开始砌筑,砌前先按设计要求放好样架,然后水平方向拉横线,依线分皮砌筑,砌筑前先将石料在砌体外冲洗干净,并保持湿润,先砌面石,砌时先将块石试放修凿,合适后翻起块石,在底部及已砌石周边铺好砂浆,厚3-5cm,再将块石按试砌位置砌好,腹石先坐浆,使大面朝下,然后灌入砂浆,用振捣机或铁钎插实,腹石与面石间错缝,用拉结石伸入腹石不小于20cm,拉结石间距每皮内不大于2m,灌浆分二次灌入,石块间不得有相互接触现象,块石间较大空隙,应先填塞砂浆后用碎石块嵌实。
不得采用先摆碎石后塞砂浆或干填碎石块的方法。
砌筑砂浆不得超过初凝时间,每天砌筑高度控制在1.2m以内。
2、灌砌石挡墙施工:
灌砌石挡墙在监理验收基础后可开始施工,与浆砌条石同时进行,块石要求同浆砌块石,先放样在底板上弹好线,然后按设计坡比放好样架,横向拉线,依线分皮砌筑,砌时先砌面石,后砌腹石,先铺砼3-5cm砌石,对腹石部份,砌时
使大面朝下,块石与块石间相距5cm,使块石之间形成上大下小的空隙,便于砼灌浆及振捣密实,随灌浆随用插入式振捣机振实,对堤后背的面石竖缝,留缝宽3-4cm,立简易移动木模,以使振捣时不漏浆。
为加强整体性,条石与灌砌石之间要设置拉结石,拉结石布置按每0.7m2左右设置一块,砌石上下错缝,内外搭接。
灌砌石表面应平整顺直。
四、质量标准:
1、浆灌砌块石挡墙:
(1)块石必须坚硬清洁,表面平整,最小边不小于20cm。
(2)砂浆砼标号达到设计要求,灌浆密实。
(3)外观质量必须达到:
轴线偏差<±40毫米
墙顶高程<0~+40
墙面垂直度<0.5%
墙顶厚度 -10~+20
五、质量预控措施:
七、施工进度安排:
砼灌砌块石挡墙自2001年3月1日至5月30日,浆砌块石界墙2001年4月15日开始到5月15日结束,根据进度计划,按月施工24天计,峰期强度为每天325m3。
八、机械设备及人员配备:
250升砂浆机5台
JZC350拌和机5台
砌石工100人
普工100人
九、主要安全技术措施:
1、块石抬运、跳板、绳索必须牢固。
2、块石修凿要防止飞石伤人。
3、拌制及运输机械必须有上岗资格,按规程施工。
4、电器必须“一机一闸一箱一漏”。
