主管经理批复后,发布至各相关部门及施工项目。

各相关部门及施工项目应以此作为统计产值、确定当期财务收入的依据。

㈤对于钢结构工程,为便于确定在制品的产值及预做的财务收入 ,经营核算部应于事前依据企业标准定额确定各工序单价,具体分为下料、对接、组成板单元、合箱组装、焊接完工、安装等工序。

报请主管经理批复后,发布至相关部门及车间。

各相关部门据此作为统计产值、确定当期财务收入的依据。

二、成本核算公司工程成本核算执行两级核算制度 ,即由项目经理部具体实施成本控制和进行项目成本核算分析 , 由公司各部门进行整体合同核算和项目成本监管。

㈠成本核算程序每项工程开工前,由经营核算部编制项目成本计划建议书 ,经相关部门和项目经理部核实修正 ,报主管经理和公司领导批准后 ,形成项目成本控制计划。

由经营核算部按部位预算分解工、料、机成本控制指标 , 发至相关部门作为工、料、机控制的依据。

人工费和机械费采用费用方式进行核算,材料费采用费用和实物量方式进行核算。

1、各职能部门依据每月工程进度情况和成本控制指标确定当月工料机成本费用控制指标,然后与项目当月实际成本进行对照分析。

2、开工前,项目经理部要依据成本控制计划,采取降低成本措施,编制项目成本预控计划,确定成本降低额。

施工过程中 ,项目经理部依据每月工程进度情况和成本预控计划确定当月成本预控计划 ,然后与项目当月实际成本进行对照分析,形成核算报告。

㈡成本核算内容成本核算包括:人工费、材料费、机械费、其他直接费、间接费用五项内容。

工程施工过程中发生的施工费用,首先按照确定的成本核算对象和上述确定的五个成本项目进行归集 ,能够直接计入有关成本核算对象的费用直接计入 ,不能直接计入的采用一定的分配方法分配计入 ,然后计算出该项工程的实际成本。

下面分别规范五个成本核算内容和方法:1、人工费用的核算人工费内容包括工程成本中的人工费 ,是指在施工过程中直接从事工程施工发生的局工、劳务分包费及清工费的费用。

项目目标成本实施方案

项目目标成本实施方案

项目目标成本实施方案一、项目目标。

本文档旨在提出项目目标成本实施方案,以确保项目的顺利实施和有效控制成本。

项目目标是指项目为实现的具体目标和预期结果,是项目成功的必要条件。

在制定成本实施方案时,需要明确项目目标,包括项目的时间、成本、质量、范围和风险等方面的目标,为后续的实施提供明确的指导。

二、成本控制目标。

成本控制是项目管理的关键环节之一,直接关系到项目的效益和可持续发展。

在制定成本实施方案时,需要明确成本控制目标,包括控制成本的总体目标和具体措施,以确保项目的经济效益和财务可持续性。

三、实施方案。

1. 成本核算体系建立。

在项目实施过程中,需要建立完善的成本核算体系,包括成本核算的流程、方法和指标体系等。

通过建立成本核算体系,可以实现对项目成本的精细化管理和控制,为项目的成本控制提供数据支持和决策依据。

2. 成本控制措施落实。

针对项目实施过程中可能出现的成本风险和问题,需要及时制定相应的成本控制措施,并落实到具体的实施中。

成本控制措施包括但不限于成本预测、成本监控、成本调整等,通过有效的成本控制措施,可以确保项目成本的合理性和可控性。

3. 成本绩效评估机制建立。

为了评估项目成本的实际绩效和效益,需要建立完善的成本绩效评估机制。

成本绩效评估机制应包括成本效益分析、成本绩效评价等内容,通过绩效评估机制,可以及时发现成本管理中存在的问题和短板,为项目的成本控制和管理提供改进的方向和思路。

四、总结。

项目目标成本实施方案是项目管理的重要组成部分,对于项目的顺利实施和成本控制具有重要意义。

通过建立完善的成本核算体系、落实成本控制措施和建立成本绩效评估机制等措施,可以有效实现对项目成本的控制和管理。

希望全体项目成员能够严格执行成本实施方案,确保项目成本的合理性和可控性,为项目的顺利实施和成功交付提供有力保障。

成本核算实施方案和流程

成本核算实施方案和流程

成本核算实施方案和流程
成本核算实施方案和流程包括以下步骤:
1. 确定成本核算的目标和范围:确定要核算的成本项目,例如直接材料成本、直接人工成本、制造费用等,以及核算的时间范围。

2. 收集原始数据:收集与成本核算相关的数据,包括采购发票、工资单、费用报销单等。

3. 数据分类和分配:将原始数据进行分类,按照成本项目划分,例如将采购发票中的直接材料成本分配到相应的产品或项目上。

4. 计算成本:根据成本核算的方法和原始数据,计算出各项成本的金额,例如根据工资单和工作时间记录,计算出各个产品或项目的直接人工成本。

5. 成本分配:将间接成本分配到相应的产品或项目上,例如根据制造费用总额和产品或项目的制造工时比例,计算出每个产品或项目的制造费用。

6. 成本计算和报告:根据成本核算的结果,计算出每个产品或项目的总成本,制作成本报告。

7. 分析和解释成本:对成本报告进行分析,找出成本高低的原因,并解释成本变动的原因。

8. 提出改进建议:根据成本分析的结果,提出改善成本管理和控制的建议,为企业的经营决策提供参考。

9. 预算编制:根据成本核算的结果,编制下一期的预算,为企业的经营规划提供支持。

10. 监控和控制:持续监控成本的变化和控制情况,及时采取措施进行调整和控制,确保成本核算的有效性和准确性。

项目成本的核算方法

项目成本的核算方法

项目成本核算方法
项目成本核算是项目管理中非常重要的环节,它可以帮助项目经理更好地了解项目成本情况,为决策提供数据支持。

本篇文档将介绍项目成本的核算方法,主要包含以下方面:
1.人工成本核算
人工成本是项目成本的重要组成部分,包括项目组成员的工资、福利、社会保险等。

在进行人工成本核算时,需要准确记录每个人的工作时间、工作效率和工作成果,以便合理分配人工成本。

2.材料成本核算
材料成本包括项目所需的各种原材料、辅助材料、设备等。

在进行材料成本核算时,需要准确记录材料的采购价格、数量、消耗等,以便合理计算材料成本。

3.设备租赁成本核算
如果项目需要使用到一些设备,可以通过租赁方式获取。

在进行设备租赁成本核算时,需要了解设备的租赁价格、租赁期限、租金支付方式等,并准确记录设备的使用时间、使用成果等,以便合理计算租赁成本。

4.施工成本核算
施工成本包括项目实施过程中的各种费用,如施工机械使用费、工程水电费、管理人员工资等。

在进行施工成本核算时,需要准确记录每项费用的发生情况和使用情况,以便合理计算施工成本。

5.其他成本核算
除了以上几种成本核算外,还有一些其他费用需要进行核算,如差旅费、通讯费、交通费等。

在进行其他成本核算时,需要准确记录每项费用的发生情况和使用情况,以便合理计算其他成本。

总之,项目成本的核算需要采用科学的方法和准确的记录方式,以便为决策提供数据支持。

在核算过程中,需要遵循实事求是的原则,不得虚报、瞒报、漏报成本费用。

同时,还需要加强成本控制和监督,确保项目成本控制在合理范围内。

项目部成本核算办法

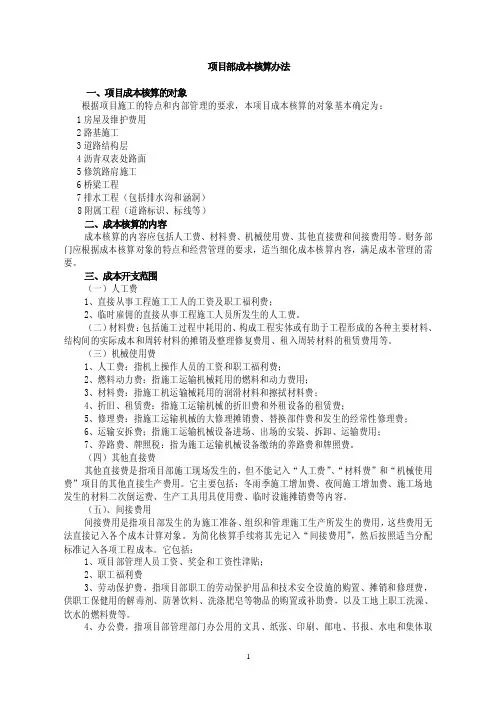

项目部成本核算办法

项目部成本核算办法一、项目成本核算的对象根据项目施工的特点和内部管理的要求,本项目成本核算的对象基本确定为:1房屋及维护费用2路基施工3道路结构层4沥青双表处路面5修筑路肩施工6桥梁工程7排水工程(包括排水沟和涵洞)8附属工程(道路标识、标线等)二、成本核算的内容成本核算的内容应包括人工费、材料费、机械使用费、其他直接费和间接费用等。

财务部门应根据成本核算对象的特点和经营管理的要求,适当细化成本核算内容,满足成本管理的需要。

三、成本开支范围(一)人工费1、直接从事工程施工工人的工资及职工福利费;2、临时雇佣的直接从事工程施工人员所发生的人工费。

(二)材料费:包括施工过程中耗用的、构成工程实体或有助于工程形成的各种主要材料、结构间的实际成本和周转材料的摊销及整理修复费用、租入周转材料的租赁费用等。

(三)机械使用费1、人工费:指机上操作人员的工资和职工福利费;2、燃料动力费:指施工运输机械耗用的燃料和动力费用;3、材料费:指施工机运输械耗用的润滑材料和擦拭材料费;4、折旧、租赁费:指施工运输机械的折旧费和外租设备的租赁费;5、修理费:指施工运输机械的大修理摊销费、替换部件费和发生的经常性修理费;6、运输安拆费;指施工运输机械设备进场、出场的安装、拆卸、运输费用;7、养路费、牌照税:指为施工运输机械设备缴纳的养路费和牌照费。

(四)其他直接费其他直接费是指项目部施工现场发生的,但不能记入“人工费”、“材料费”和“机械使用费”项目的其他直接生产费用。

它主要包括:冬雨季施工增加费、夜间施工增加费、施工场地发生的材料二次倒运费、生产工具用具使用费、临时设施摊销费等内容。

(五)、间接费用间接费用是指项目部发生的为施工准备、组织和管理施工生产所发生的费用,这些费用无法直接记入各个成本计算对象。

为简化核算手续将其先记入“间接费用”,然后按照适当分配标准记入各项工程成本。

它包括:1、项目部管理人员工资、奖金和工资性津贴;2、职工福利费3、劳动保护费,指项目部职工的劳动保护用品和技术安全设施的购置、摊销和修理费,供职工保健用的解毒剂、防暑饮料、洗涤肥皂等物品的购置或补助费,以及工地上职工洗澡、饮水的燃料费等。

项目成本核算办法

项目成本核算办法

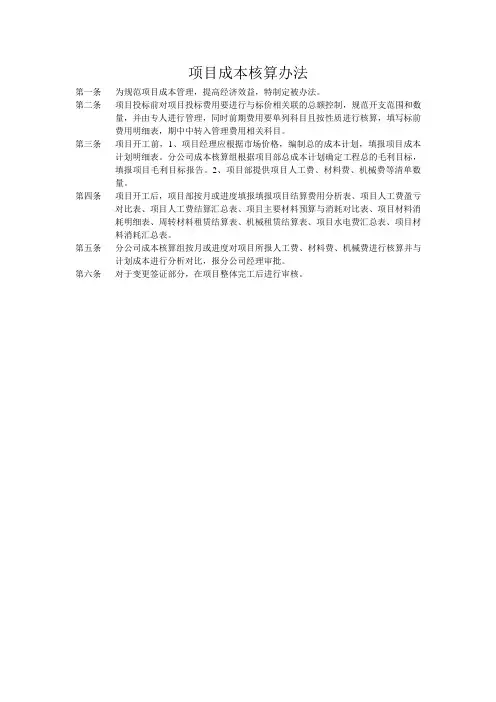

项目成本核算办法
第一条为规范项目成本管理,提高经济效益,特制定被办法。

第二条项目投标前对项目投标费用要进行与标价相关联的总额控制,规范开支范围和数量,并由专人进行管理,同时前期费用要单列科目且按性质进行核算,填写标前
费用明细表,期中中转入管理费用相关科目。

第三条项目开工前,1、项目经理应根据市场价格,编制总的成本计划,填报项目成本计划明细表。

分公司成本核算组根据项目部总成本计划确定工程总的毛利目标,
填报项目毛利目标报告。

2、项目部提供项目人工费、材料费、机械费等清单数
量。

第四条项目开工后,项目部按月或进度填报填报项目结算费用分析表、项目人工费盈亏对比表、项目人工费结算汇总表、项目主要材料预算与消耗对比表、项目材料消
耗明细表、周转材料租赁结算表、机械租赁结算表、项目水电费汇总表、项目材
料消耗汇总表。

第五条分公司成本核算组按月或进度对项目所报人工费、材料费、机械费进行核算并与计划成本进行分析对比,报分公司经理审批。

第六条对于变更签证部分,在项目整体完工后进行审核。

项目成本核算管理办法

项目成本核算管理办法第一章总则第一条为了规范项目管理,明确项目管理中各类财务事项的关键环节、工作流程和管理要求,提升管理水平,保证项目成本的真实性,促进工程项目成本核算制度化、规范化、标准化管理,根据国家有关法规和集团(院)相关制度,制定本办法。

第二条公司项目成本核算以工程项目为核算对象,包括项目从中标开始,到项目竣工结算止(含缺陷责任期)发生的所有费用(投标阶段的项目支出计入销售费用)。

成本对象一旦确定,不得改变.第三条公司的成本对象包括各项目部、产品事业部及所属各项目部、设备租赁中心、人力资源中心、科技发展中心、试验检测中心等。

第四条在项目成本核算管理过程中,至少应明确和强化对以下关键方面、关键环节的流程控制和风险防范:(一)项目立项信息及目标成本更新不及时,可能导致难以对该项目系统地正确组织会计核算、项目收入确认、项目效益分配、项目绩效评估和分析考核等管理工作。

(二)项目成本入账不及时,可能导致成本核算信息失真,项目收入确认不准确。

第二章项目成本核算内容第五条工程项目成本的主要内容:包括直接费和间接费。

第六条直接费是工程项目在施工过程中发生的可以直接列入到各项目成本中的费用。

它包括人工费、材料费、机械费、施工专项费用、融资费用、外拨(即专业分包成本).(一)人工费:是指直接从事工程施工人员(不含试验检测人员、设备操作人员)的工资、奖金、工资附加费、工资性质的津贴等工资性支出、劳动保护费、各项社会保险费和劳务费分包费等。

(二)材料及物耗:包括直接构成工程实体有助于产品形成的原料及主要材料(含材料购买价及运费)、辅助材料、构配件、半成品的费用和周转材料的摊销及租赁费、水电费等。

(三)机械费:指施工过程中使用自有或租赁施工机械所发生的机械使用费,租用公司设备租赁中心及外单位施工机械的租赁费,以及施工机械油然料、配件、安装、拆卸、吊装费、维修费、设备转场费、进出场费、运输费(含混合料运输)等.(四)施工专项费用:除人工、材料、机械费以外直接为施工项目所发生的支出,包括安全文明施工费(按项目结算金额的1。

工程项目成本核算办法

项目成本核算实施办法从核算工作角度规范各相关部门、项目的各项基础管理工作,增强企业创效能力,强化项目核算机制的建立,加强项目核算工作力度,结合本公司核算工作的实际,特制定本办法.一、成本核算前提工程项目成本控制是一个连续反复的过程,每次成本控制分为三个阶段:成本数据归集阶段,成本盈亏分析阶段,成本控制措施纠偏阶段见下图. 由图示可知,实际成本是通过成本核算获得,成本核算就是对对施工项目在一定时期内所发生的施工费用的归集、分配和工程项目成本形成的计算.它是成本分析的基础,成本控制的前提.二、成本数据归集阶段公司项目核算执行财务部核算制度,即由部具体实施控制和进行项目核算分析,由公司各部门进行整体合同核算和项目监管.1、直接成本直接核算包括:直接材料费、现场采购材料、差旅费、直接人工费、托运费、其他费六项内容.1、直接材料费:按照出库单据实际列入.2、现场采购材料:按照出差人员在实际出差期间内产生的现场材料和库房实际开具的出库单为依据,最后按照报销单据实际列入报销单据必须是所有人员签字完毕.3、差旅费:按照出差人员在出差期间产生的住宿费、车费、及过路过桥费为依据,最后按照报销单据实际列入报销单据必须是所有人员签字完毕.4、直接人工费:按照所在项目外出招聘的临时人员为依据,最后按照报销单据实际列入报销单据必须是所有人员签字完毕5、托运费:按照出差人员在出差期间产生的托运费和公司发货人员产生的托运费为依据,最后按照报销单据实际列入报销单据必须是所有人员签字完毕.6、其他:按照出差人员在出差期间产生的和上述5项无直接关联的为依据,如:取款手续费等,最后按照报销单据实际列入报销单据必须是所有人员签字完毕.2、间接费用是指不能直接计入项目成本的费用.它是核算企业为生产产品和提供劳务而发生的各项间接费用,包括管理人员的工资和福利费、折旧费、修理费、办公费、水电费等.三、成本盈亏分析阶段此阶段是项目成本控制工作的核心,以数据为前提,以于找出产生偏差的原因为目的,从而采取有针对性的措施,减少或避免相同原因的再次发生或减少由此造成的损失.对偏差原因进行分析的目的是为了有针对性地采取纠偏措施,从而实现成本的动态控制和主动控制.纠偏首先要确定纠偏的主要对象,偏差原因有些是无法避免和控制的,如客观原因,充其量只能对其中少数原因做到防患于未然,力求减少该原因所产生的经济损失.在确定了纠偏的主要对象之后,就需要采取有针对性的纠偏措施.纠偏可采用组织措施、经济措施、技术措施和合同措施等.采取表格形式是进行偏差分析最常用的一种方法.它将项目编号、名称、各费用参数以及费用偏差数综合归纳人一张表格中,并且直接在表格中进行比较.由于各偏差参数都在表中列出,使得费用管理者能够综合地了解并处理这些数据.用表格形式进行偏差分析具有如下优点:1.灵活、适用性强.可根据实际需要设计表格,进行增减项.2.信息量大.可以反映偏差分析所需的资料,从而有利于费用控制人员及时采取针对性措施,加强控制.3.表格处理可借助于计算机,从而节约大量数据处理所需的人力,并大大提高速度.四、成本控制措施纠偏阶段当工程项目的实际项目成本出现了偏差,应当根据工程的具体情况、偏差分析和预测的结果,采取适当的措施,以期达到使项目成本偏差尽可能小的目的.纠偏是项目成本控制中最具实质性的一步.只有通过纠偏,才能最终达到有效控制施工成本的目的.因此,通常要压缩已经超支的费用,而不损害其他目标是十分困难的,一般只有当给出的措施比原计划已选定的措施更为有利,或使工程范围减少,或生产效率提高,成本才能降低,例如:1、寻找新的、更好更省的、效率更高的设计方案;2、重新选择供应商,但会产生供应风险,选择需要时间;4、改变实施过程;5、变更工程范围等.五、成本核算的几个相关问题1、必须明确成本核算只是一种手段,运用它所提供的一些数据来进行事中控制和事前预测,才是它的目的.2、必须明确成本核算不只是财务部门、财务人员的事情,而是全部门、全员共同的事情.。

关于工程项目成本控制与成本核算

关于工程项目成本控制与成本核算工程项目成本控制与成本核算随着社会经济的发展和科技进步,各种建设项目不断涌现,如何掌握好项目成本是项目成功的关键之一。

在工程项目的执行过程中,成本控制和成本核算是非常重要的一环。

本文将介绍工程项目成本控制和成本核算的概念、重要性及实施方法。

一、工程项目成本控制的概念工程项目成本控制是指在项目执行过程中,通过对各项成本的预算、估算、核算、分析和控制等手段,使项目实现预定的成本目标,达到最佳的经济效益。

通俗的说,就是通过对项目各个环节的成本分析和管理,掌握项目成本的动态,根据成本情况及时调整,控制成本在预算范围内。

二、工程项目成本控制的重要性1.有助于优化项目资源利用。

通过成本控制,可以更好地规划项目资源,合理分配人力、物力、财力等资源,实现资源的最大效益。

2.有助于提高项目经济效益。

通过控制成本,可以最大限度地实现经济效益,减少浪费,提高效率,避免成本超预算的情况。

3.有助于预防和减少风险。

通过成本控制,可以及时发现项目中的风险和问题,并采取相应的措施以减少风险,并改进项目管理方式。

三、工程项目成本控制的实施方法1.成本预算:在项目执行前,按照项目需求和资源情况进行详细预算,确定项目投资总额和各个阶段的成本预算。

2.成本估算:在项目执行过程中,根据实际情况进行估算,用实际数据对预算数据进行修正和调整,以实现成本控制的目标。

3.成本核算:在项目执行结束后,对项目的成本进行核算,查明实际成本与预算成本的差异,及时发现原因并采取相应的措施,以提高管理效率和经济效益。

4.成本分析:通过对项目各个环节成本的分析,找出影响成本的因素,比较实际和预算数据的差异,制订合理的调整计划,优化项目成本。

5.成本控制:在项目执行过程中,对成本情况进行跟踪和掌握,及时发现和解决成本问题,控制项目成本在预算范围内。

四、工程项目成本核算的概念工程项目成本核算是指在项目完成后,对项目的成本进行核对和分析,查明实际成本与预算成本的差异,并分析其原因及不足之处,并据此提出改进建议,为下一阶段工作提供参考。

项目成本核算办法

项目成本核算办法第一章总则一、为了加强项目成本的管理,降低耗费,提高经济效益,结合本企业实际情况特制定本办法。

二、本办法要求采用“制造成本法”核算项目工程成本,特别强调“权责发生制”和收入与成本配比的原则,实行月度成本核算。

会计月度为26日至25日,会计年度公元1月1日起至12月31日。

第二章成本管理责任制一、工程项目经理部的职责:(一)工程项目经理部是企业内部以成本为中心的核算单位,以责任形式完成公司下达的利润上缴和成本降低指标,负责对工程项目成本进行全面、全过程管理和核算。

(二)工程项目经理部经理受公司委托,根据工程承包合同中发生的合同范围以外的签证资料及时向建设单位(发包人)洽商工程索赔等事宜。

(三)对工程项目,必须有预算、核算人员会同公司或公司有关部门,共同拟定成本预测资料,做为项目目标责任制的依据。

(五)准确及时编制已完工程统计报告、记录编制工程签证资料,以取得建设单位(发包人)的确认,保证工程进度款及时足额收取,并将收取的款项全部存入公司指定账号(外埠工程视具体情况而定)。

(六)项目经理部财务人员的配备,一般情况下设1-2人。

配备时须经财务部进行资格考核,主管领导批准,本人持会计证方可上岗。

(八)定期召开月度成本分析会,实现成本的过程控制,并将项目经理对成本情况的掌握程度做为项目经理的一项重要考核指标。

(九)项目成本核算内容,统一与现实执行的《河北省建筑工程预算定额》及《河北省工程综合费用定额》一致。

(十)施工项目工程成本降低指标及目标责任制由公司总经理,责成有关部门下达和签定,且报主管经营的领导或部门认可、备查。

二、财务会计(成本核算员)的职责主要有:(一)严格执行各项有关财务方面的法规及本办法的规定。

(二)负责现场管理费(制造费用)及现场临时设施费的计划控制和核算,对工、- - 1科、机械、其它直接费、临时设施费、现场管理费(制造费用)等费用进行综合归集、汇总,并编制项目总成本计划,按月、季考核分析成本计划的执行情况,实行阶段成本控制。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目成本核算实施办法
为从成本核算工作角度规范各相关部门、项目的各项基础管理工作,增强企业创效能力,强化项目核算机制的建立,加强项目成本核算工作力度,确保公司两级管理、两级核算机制的落实。

结合本公司成本核算工作的实际,特制定本规定。

一、财务收入的核算
月度或年度财务收入的确定,一律以工程计划部及经营核算部核准的月度或年度统计产值为准,两部门提供的统计产值应包括以下内容: ㈠完成清单内工作量:完成已计量、已申报未批复的计量及已形成工程实体但未计量的工作量。

㈡完成清单外变更增加的项目
1、业主已确定单价的全部进入统计产值。

2、业主未确定单价的,按与业主协商的价格和一定比例进入统计产值。

项目经理部要就此作出说明并分别提供给公司工程计划部、经营核算部。

㈢可能拿到索赔金额的30%-50%部分进入统计产值,项目经理部作出说明并提供给公司工程计划部、经营核算部。

㈣对于没有确定清单单价的项目,经营核算部应结合工程的实际情况,依据工程的难易程度、与业主洽商的情况、企业内部定额以及当期的工程造价信息等,核定、编制一个把握性较高的内部清单单价,报
请主管经理批复后,发布至各相关部门及施工项目。

各相关部门及施工项目应以此作为统计产值、确定当期财务收入的依据。

㈤对于钢结构工程,为便于确定在制品的产值及预做的财务收入,经营核算部应于事前依据企业标准定额确定各工序单价,具体分为下料、对接、组成板单元、合箱组装、焊接完工、安装等工序。

报请主管经理批复后,发布至相关部门及车间。

各相关部门据此作为统计产值、确定当期财务收入的依据。

二、成本核算
公司工程成本核算执行两级核算制度,即由项目经理部具体实施成本控制和进行项目成本核算分析,由公司各部门进行整体合同核算和项目成本监管。

㈠成本核算程序
每项工程开工前,由经营核算部编制项目成本计划建议书,经相关部门和项目经理部核实修正,报主管经理和公司领导批准后,形成项目成本控制计划。

由经营核算部按部位预算分解工、料、机成本控制指标,发至相关部门作为工、料、机控制的依据。

人工费和机械费采用费用方式进行核算,材料费采用费用和实物量方式进行核算。

1、各职能部门依据每月工程进度情况和成本控制指标确定当月工料机成本费用控制指标,然后与项目当月实际成本进行对比分析。

2、开工前,项目经理部要依据成本控制计划,采取降低成本措施,编制项目成本预控计划,确定成本降低额。

施工过程中,项目经理部依据每月工程进度情况和成本预控计划确定当月成本预控计划,然后与项
目当月实际成本进行对比分析,形成核算报告。

㈡成本核算内容
成本核算包括:人工费、材料费、机械费、其他直接费、间接费用五项内容。

工程施工过程中发生的施工费用,首先按照确定的成本核算对象和上述确定的五个成本项目进行归集,能够直接计入有关成本核算对象的费用直接计入,不能直接计入的采用一定的分配方法分配计入,然后计算出该项工程的实际成本。

下面分别规范五个成本核算内容和方法:
1、人工费用的核算
人工费内容包括工程成本中的人工费,是指在施工过程中直接从事工程施工发生的局工、劳务分包费及清工费的费用。

人工费用核算为:
⑴月度支付局工的工资、奖金等费用,按项目经理部和工程计划部提供的工时统计表计算分配。

⑵农民工的清工费,由项目经理部和劳动人事部提供,按项目部实际发生费用进入成本。

⑶劳务分包费由项目经理部和劳动人事部提供,按劳务分包合同和工程进度情况按比例预提进入成本。

2、材料费核算
材料费内容包括工程成本中的材料费,是指在施工过程中耗用的构成工程实体的费用。

主要包括:主要材料、结构件、其他材料、周转材料摊销、租费和运输费等。

材料费核算必须建立健全严格的材料收、发、领、存、退制度,才能有效的进行材料费管理和核算。

⑴主要材料核算:
①现场来料验收,现场材料人员开验收小票,材料部门依据验收小票,开入库验收单并登记材料台账。

②现场施工领料(供料),材料部门开领(发)料单。

③材料部门汇总领(发)料单,同时结合工程施工情况,以工程计划部门本期已进入统计完成产值的工程部位进行材料耗用结算,按成本与收入相匹配原则,将项目已领用材料进行逐项分类统计,分出领用量、库存量、半成品量及实耗量,并按实耗量进入工程成本。

如:对现场钢筋实耗量的统计=领用量—原材料库存量—半成品。

否则尽管已履行领(发)料手续也不能进行耗用。

对上述要求,材料部门应建立库存情况月盘点制度,公司材料部门及项目部每月定期盘点一次库存,以取得领、发、收、耗、存及成本的准确性和真实性。

⑵周转材料核算:
①租用公司的周转材料,依据公司材料部门的周转材料租费结算单计入材料费。

②对于特殊周转材料,按照以下规定自行摊销,将摊销费按受益对象计入材料成本。

A、能多次周转使用的周转材料按月进行摊销。

B、不能周转使用且数量金额较小,购入价值在3万元以下的异型材料一次性记入成本。

C、接柱模板、地袱模板、箱梁侧模等(包括外购、外协、自制的),。
